中建三局项目资金管理办法
中建三局项目资金管理办法

中建三局项目资金管理办法第一章总则第一条为加强项目资金管理,规范项目资金运作,提高资金使用效率,根据局《资金管理办法》及《预算管理办法》,特制定本办法。
第二条项目资金管理的基本原则:集中管理、统一使用、以收定支、加快周转、开源节流、提高效益。
第三条项目资金管理实行“收支两条线”管理办法。
即项目工程款回收后全额转入公司(本办法均指公司或分公司)帐户,项目各项支出由公司按计划统一支付,零星支出实行定额备用金制度。
对远离公司所在地单独开设银行帐户的项目,则由公司根据审定的资金需用计划划拨给项目,由项目按计划支付。
第二章项目资金管理职责第四条各级财务部门是本单位项目资金管理的职能部门,负责本单位项目资金回收及使用的日常工作,向本单位负责人负责,并接受上级主管部门的检查、监督。
第五条项目经理部是项目资金管理的直接责任单位,负责项目工程款回收与项目资金收支计划的编制。
(一)项目经理是项目工程款回收第一责任人,领导和管理项目资金工作,对项目资金回收、合理使用负责。
(二)项目内业技术员(或预算员、统计员)负责在合同规定时间内完成对业主报量及工程进度款的申报,并催促业主在规定时间内审定,为项目回收工程款提供可靠依据。
(三)项目预算员负责编制和办理工程预结算、索赔、变更及签证等工作,协助项目内业技术员办理每月工程进度款和向业主报量的核对工作。
(四)项目成本员负责按月编制资金收支计划,并办理收取工程款相关手续。
第六条公司预算部门应及时解决涉及工程合同条款的争议问题,协助项目办理工程预结算、索赔、变更签证、工程进度款申报工作。
第七条公司财务部门应及时收集了解业主资金动态信息,提供业主欠款有关数据,协助项目收取工程款,并平衡审定项目资金收支计划。
第三章银行帐户管理第八条为实现项目资金集中管理,各单位应加快信息化建设,逐步实现异地零距离资金管理,减少银行开户个数,避免资金沉淀,提高资金使用效率。
第九条银行帐户实行集中管理。
中建三局项目信息管理办法

项目信息管理办法第一章一般规定第一条项目信息管理是利用信息系统的处理功能,以工程项目为中心,将工程管理过程中(经营管理和技术管理)所发生的主要信息有序的、及时的、成批存储,以部门间信息交流为中心,以业务工作标准为切入点,采用工作流程和数据后处理技术,解决工程项目从数据采集、数据存储、数据传递、信息处理与共享到决策目标生成等环节的信息化,及时准确地以量化指标,为各级管理者提供决策依据,提高管理水平。
第二条项目信息应包括项目经理部在项目管理过程中形成的各种数据、表格、图纸、文字、音像资料等。
第三条项目经理部应当负责收集、整理、管理本项目范围内的信息。
实行总分包的项目,项目分包人应负责分包范围的信息收集整理,承包人负责汇总、整理各分包人的全部信息。
第四条项目经理部应当设项目信息管理员,使用和维护项目管理信息系统,项目信息管理员必须经具备相应资质的培训单位培训和考核合格。
第五条项目经理部要配备必要的计算机硬件和软件,建立计算机网络,运行项目管理信息系统,利用信息技术优化信息结构、存储媒介和流程,实现项目管理信息化。
第六条项目信息的录入应当按项目管理信息系统的要求随工程的进展及时整理、录入,录入的信息必须真实可靠。
第七条项目经理部应接入企业的计算机虚拟专用网络,实现施工现场远程监控、网络视频会议以及项目施工信息的自动上报。
第八条公司和分公司机关应设立有关机构并配备专业人员对施工项目的信息管理工作进行指导和管理第二章项目信息管理对象第九条项目公共信息:(一)法律、法规与部门规章信息(二)市场信息(三)自然条件信息第十条工程概况信息(一)工程实体概况(二)场地与环境概况(三)参与建设的各单位概况(四)施工合同(五)工程造价计算书第十一条施工信息(一)施工记录信息(二)施工技术资料信息第十二条项目管理信息(一)项目管理实施规划信息(二)项目进度控制信息(三)项目质量控制信息(四)项目安全控制信息(五)项目成本控制信息(六)项目现场管理信息(七)项目合同管理信息(八)项目材料管理信息(九)项目人力资源管理信息(十)项目机械设备管理信息(十一)项目资金管理信息(十二)项目技术管理信息(十三)项目组织协调信息(十四)项目竣工验收信息(十五)项目考核评价信息第三章项目集成管理信息系统第十三条项目经理部应采用基于计算机网络和数据库的项目集成管理信息系统,项目各类信息的收集、传递、存储和加工等过程应当通过项目集成信息系统来完成。
工程项目货币资金管理制度

工程项目货币资金管理制度一、总则1. 本制度旨在规范工程项目货币资金的管理,确保资金的安全、合理使用,提高资金使用效率。
2. 本制度适用于公司承接的所有工程项目,涵盖项目的预算编制、资金筹措、支付管理、成本控制及资金结算等环节。
3. 公司财务部门负责本制度的制定、修订和解释工作,各项目部门应严格遵守本制度规定。
二、预算管理1. 项目立项后,项目经理需根据工程量清单及时编制项目预算,并提交财务部门审核。
2. 财务部门应对项目预算进行严格审查,确保预算的合理性和准确性。
3. 预算一经批准,不得随意变更。
如遇特殊情况需调整预算,必须按照公司规定的程序进行。
三、资金筹措1. 项目资金的筹措应根据项目进度和资金需求计划进行。
2. 财务部门应根据项目预算和资金需求,合理安排资金来源,包括自有资金、银行贷款或其他融资方式。
3. 对于外部融资,应评估融资成本和风险,选择最有利的融资方案。
四、支付管理1. 项目支付应严格按照合同约定和公司支付流程执行。
2. 所有支付申请必须提供有效的发票和其他相关证明文件。
3. 财务部门应对支付申请进行审核,确保支付的合法性和合规性。
五、成本控制1. 项目经理应实时监控项目成本,与预算进行对比分析,及时发现成本偏差。
2. 对于超出预算的成本,应立即查明原因并采取措施予以控制。
3. 定期进行成本分析会议,总结经验教训,为后续项目提供参考。
六、资金结算1. 项目完工后,应及时进行资金结算,确保所有款项的清晰透明。
2. 结算过程中发现的任何疑问或争议,应及时沟通解决。
3. 结算完成后,应形成结算报告,由财务部门归档保存。
七、监督与考核1. 财务部门应定期对项目资金的使用情况进行监督检查。
2. 对于违反本制度规定的行为,应按照公司相关规定进行处理。
3. 项目结束后,应对项目的财务管理情况进行总结评估,作为相关人员绩效考核的依据。
八、附则1. 本制度自发布之日起生效,由财务部门负责解释。
2. 如有未尽事宜,按照国家相关法律法规和公司其他管理规定执行。
18中建三局项目工资分配办法

中国建设三局工程工资分配办法第十一章总则第一条为了有效发挥工资分配的激励作用,促进工程质量,进度,安全,文明建设和经济效益的提高,实行局工程全合同管理方法,按按劳分配原则,按劳分配为了受益,结合项目建设的特点,专门制定了这种方法。
第二条实施项目工资分配的前提和原则是:充分执行局’制定项目管理规定和方法,认真实现独立的项目核算,实行全面承包,确保超额收款,超额收款的罚金,奖惩措施;将各种经济技术指标和管理职责分配给项目承包团队,运营团队和不同级别的特定人员,作为评估和分配的基础,严禁使用“按包管理”。
第三条该方法适用于企业的注册员工和外部员工;它不适用于外展劳工团队。
第二章项目总工资控制第四条建立将项目总工资控制与内部独立分配相结合的运行机制。
总工资受计划控制,并与分层经济合同结合在一起。
局,公司或分公司与项目经理签订全面合同责任书,并按照《中国建设三局项目全面合同管理办法》的规定执行工程承包费,已付费用和有关奖惩措施。
第五条项目管理部门应当根据实际项目,在施工开始前制定劳动成本计划,作为经营水平承包或实际支出的控制线。
项目薪酬计划不仅要与实际项目相结合,还必须采取措施保证项目成本计划和产值100元的薪酬内容计划不超过。
第三章项目管理部经理第六条项目经理部门执行完整的合同补偿制度。
合同期间项目经理和合同经理的工资必须与项目类型,成本控制,安全,质量,环境保护,文明施工,施工期,总工资等因素挂钩。
第七条根据该局的有关规定,该项目分为五个级别:特大,特大,中,小和特大。
项目经理部门应根据工作评估确定管理人员的职位,以便他们有能力。
第八条项目经理和项目承包团队成员必须支付合同风险保证金,其金额应按照《中国建设第三工程局项目全面合同管理办法》执行。
第九条各单位应当根据现行工作技能工资制度或者岗位工资制度,制定项目经理月薪预付款的具体规定。
第十条实行岗位工资制度的单位,其项目经理的岗位月薪应当按照附表1的规定执行,不再执行职务技能工资,津贴,月奖金等。
中建三局项目管理办法7

中建三局项目成本管理实施细则第一章总则第一条为规范全局项目成本管理,提高企业经济效益,根据国家有关财务会计制度及局项目成本管理办法,特制定本细则。
第二条工程项目成本是指建筑施工企业以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范围内的全部生产费用的总和。
项目成本管理是对工程项目成本进行的全过程管理,包括成本预测与计划,成本核算,成本控制,成本分析,成本考核等,是项目管理的重要组成部分,是提高企业经济效益的重要途径。
本办法所称“公司”均指“公司或分公司”。
第二章成本预测与计划第三条项目投标前应根据投标项目的具体情况,结合企业自身管理水平及资源配置情况,对投标工程预计投入项目成本费用和企业成本费用进行科学分析的预测,在确定合理利润水平的基础上参与投标报价。
严禁各单位以低于成本价进行投标报价。
第四条各单位应建立健全各项生产要素价格数据库,加强定额管理,为项目成本和企业成本测算提供依据。
第五条项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。
第六条公司应根据确定的项目承包范围进行项目承包基数的测算,确定项目上交比例,如属“三边”工程,应根据类似工程承包情况暂定上交比例,待资料齐全时重新测算调整并与项目经理部签定《项目全额承包责任书》,具体详见《中建三局工程承包内部管理办法》第七条项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。
公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。
第八条项目经理部应按月编制月度成本计划,并测算保本点。
第三章成本核算制第九条项目成本核算对象一经确定不得随意变更,各业务部门所有原始记录必须按照确定的成本核算对象填写。
中建三局项目管理办法61

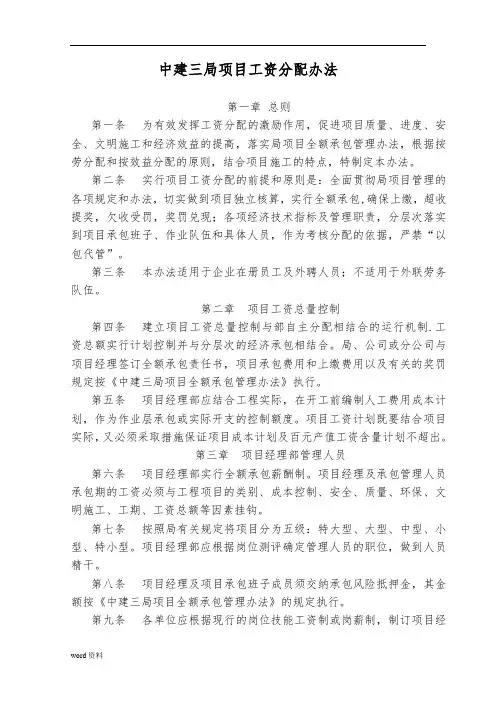

中建三局项目工资分配办法第一章总则第一条为有效发挥工资分配的激励作用,促进项目质量、进度、安全、文明施工和经济效益的提高,落实局项目全额承包管理办法,根据按劳分配和按效益分配的原则,结合项目施工的特点,特制定本办法。
第二条实行项目工资分配的前提和原则是:全面贯彻局项目管理的各项规定和办法,切实做到项目独立核算,实行全额承包,确保上缴,超收提奖,欠收受罚,奖罚兑现;各项经济技术指标及管理职责,分层次落实到项目承包班子、作业队伍和具体人员,作为考核分配的依据,严禁“以包代管”。
第三条本办法适用于企业在册员工及外聘人员;不适用于外联劳务队伍。
第二章项目工资总量控制第四条建立项目工资总量控制与部自主分配相结合的运行机制.工资总额实行计划控制并与分层次的经济承包相结合。
局、公司或分公司与项目经理签订全额承包责任书,项目承包费用和上缴费用以及有关的奖罚规定按《中建三局项目全额承包管理办法》执行。
第五条项目经理部应结合工程实际,在开工前编制人工费用成本计划,作为作业层承包或实际开支的控制额度。
项目工资计划既要结合项目实际,又必须采取措施保证项目成本计划及百元产值工资含量计划不超出。
第三章项目经理部管理人员第六条项目经理部实行全额承包薪酬制。
项目经理及承包管理人员承包期的工资必须与工程项目的类别、成本控制、安全、质量、环保、文明施工、工期、工资总额等因素挂钩。
第七条按照局有关规定将项目分为五级:特大型、大型、中型、小型、特小型。
项目经理部应根据岗位测评确定管理人员的职位,做到人员精干。
第八条项目经理及项目承包班子成员须交纳承包风险抵押金,其金额按《中建三局项目全额承包管理办法》的规定执行。
第九条各单位应根据现行的岗位技能工资制或岗薪制,制订项目经理部月度工资预发具体规定。
第十条实行岗薪制的单位,其项目经理的月岗薪按附表1执行,不再执行岗位技能工资、津补贴、月度奖金等;项目其他管理人员的月岗薪按所在单位岗薪制标准和岗位测评的情况确定,并划分档位,原则上不得高于项目经理的月岗薪;在经济发达地区和西部地区工作的,其月岗薪可按照局岗薪制办法规定的地区系数进行调整。
中建三局项目管理办法(22个doc)6

中建三局项目管理办法(22个doc)6根据“本量利”原理测算当月保本点。
第十四条项目成本控制应按如下基本要求进行:1、人工费的控制:原则上应采取招投标办法,主要通过总量控制、单价控制、定额控制和工资含量控制。
2、材料费的控制:实行“量价分离”原则,即采购环节应严格实行招投标制,使用环节应严格执行限额领料制度;对于没有消耗定额的材料应实行计划管理,按指标进行控制;对零星材料的采购应实行货比三家;应尽量减少材料采进场二次搬运与损耗。
另外,现场材料应有收、发、领、退等帐簿记录,并定期盘点、与成本员核对。
3、机械费的控制:机械设备的使用一律采用内部租赁。
因生产急需,内部租赁无法满足生产,可以通过公司向外单位租赁或购置设备,但必须确定合理的租赁台班定额和购买价格。
项目应加强机械设备使用台班的计划管理,减少闲置,提高使用效率。
同时,应加强对机械设备维修与保养,提高设备的完好率和利用率。
4、间接费用的控制:项目应制定有关的规章制度和费用开支范围与标准,做到有计划,有考核。
各项费用实行包干,节约有奖,超支罚款。
严格执行各项费用开支计划和开支权限。
对现场管理人员工资、补贴应严格遵守局工资标准及国家工资含量政策有关规定;发放奖金必须先报奖金发放申报表,经公司(分公司)批准后方可发放。
5、其他费用的控制:控制材料转运次数,减少材料二次或多次搬运费;合理安排施工,确保冬雨季施工不受影响;注重节约能源,控制施工水、电的使用。
第十五条项目成本控制必须认真贯彻增收节支、全员控制、责权利相结合的原则,实行归口管理。
第十六条项目应成立成本控制跟踪小组,全面负责项目成本管理的组织实施工作,并建立定期成本管理汇报制度。
第十七条在成本控制过程中要正确处理好成本、质量、安全、现场文明施工等之间的关系,力争做到经济效益与社会效益两不误。
第三章项目成本核算第十八条项目成本核算应严格按照《施工企业会计制度》、《施工、房地产开发企业财务制度》所规定的内容,逐月进行成本核算。
中建三局项目全额承包管理办法

中建三局项目全额承包管理办法第一章总则第一条为规范全局项目全额承包管理,提高项目管理水平,根据局有关规定,特制定本办法。
第二条项目承包是企业内部责任承包,采用全额承包责任书的形式。
第三条项目全额承包的原则:目标控制、基数合理、抵押承包、确保上缴,节约嘉奖,超支受罚。
第四条项目全额承包实行全面责任承包,实施指标控制,具体指标及奖罚办法应在项目全额承包责任状中明确。
第五条本办法适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目.第二章项目承包管理职责第六条公司(分公司)与项目的关系1、项目经理部是公司(分公司)派出管理工程项目的一次性管理机构,项目与公司(分公司)之间既有行政隶属关系,又有经济合同关系。
2、项目经理是公司(分公司)在工程项目上的委托代理人,受(分)公司经理委托,履行(分)公司与业主签订的合约,对项目施工的全过程、全方位负责,两者之间的关系是委托代理的关系.第七条公司(分公司)的职责1、编制项目管理规划大纲,并审核(批)项目编制的项目管理实施规划。
2、选聘与工程项目相适应的项目经理,组建精干、高效的项目管理班子。
3、建立项目成本测算体系,公平、合理地测算项目承包基数,并组织签订项目全额承包责任书.4、提供项目所需的主要材料、机械设备、周转料具、资金等生产要素。
4、协调项目与项目之间、项目与外部之间的关系,为项目生产创造良好的外部环境。
5、为项目办理或提供施工生产必备的法律手续和相关资料.6、对项目施工过程中的质量、安全、进度、成本等进行指导与监督。
7、及时组织或配合上级主管部门对项目进行审计,并根据审计结论和项目全额承包责任书进行兑现。
8、负责项目的回访与保修工作。
第八条公司(分公司)的权限在项目管理上,公司(分公司)是管理中心,项目是执行中心,以下几个方面的权利由公司(分公司)实施集中控制。
1、工程承包合同及分包合同一律由公司经理(或其委托人)签订,并由公司(分公司)统一管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中建三局项目资金管理办法
第一章总则
第一条为加强项目资金管理,规范项目资金运作,提高资金使用效率,根据局《资金管理办法》及《预算管理办法》,特制定本办法。
第二条项目资金管理的基本原则:集中管理、统一使用、以收定支、加快周转、开源节流、提高效益。
第三条项目资金管理实行“收支两条线”管理办法。
即项目工程款回收后全额转入公司(本办法均指公司或分公司)帐户,项目各项支出由公司按计划统一支付,零星支出实行定额备用金制度。
对远离公司所在地单独开设银行帐户的项目,则由公司根据审定的资金需用计划划拨给项目,由项目按计划支付。
第二章项目资金管理职责
第四条各级财务部门是本单位项目资金管理的职能部门,负责本单位项目资金回收及使用的日常工作,向本单位负责人负责,并接受上级主管部门的检查、监督。
第五条项目经理部是项目资金管理的直接责任单位,负责项目工程款回收与项目资金收支计划的编制。
(一)项目经理是项目工程款回收第一责任人,领导和管理项目资金工作,对项目资金回收、合理使用负责。
(二)项目内业技术员(或预算员、统计员)负责在合同规定时间内完成对业主报量及工程进度款的申报,并催促业主在规定时间内审定,为项目回收工程款提供可靠依据。
(三)项目预算员负责编制和办理工程预结算、索赔、变更及签证等工作,协助项目内业技术员办理每月工程进度款和向业主报量的核对工作。
(四)项目成本员负责按月编制资金收支计划,并办理收取工程款相关手续。
第六条公司预算部门应及时解决涉及工程合同条款的争议问题,协助项目办理工程预结算、索赔、变更签证、工程进度款申报工作。
第七条公司财务部门应及时收集了解业主资金动态信息,提供业主欠款有关数据,协助项目收取工程款,并平衡审定项目资金收支计划。
第三章银行帐户管理
第八条为实现项目资金集中管理,各单位应加快信息化建设,逐步实现异地零距离资金管理,减少银行开户个数,避免资金沉淀,提高资金使用效率。
第九条银行帐户实行集中管理。
项目原则上不得开设银行帐户,远离公司所在地300公里以上或因特殊原因确需单独开户的项目,应报公司批准,并定期向公司报告帐户使用情况。
第十条对开设银行帐户的项目,其帐户由公司统一管理,并委托项目进行日常管理工作,严禁将银行帐户出租、出借。
公司财务部门应定期对项目银行帐户使用情况进行检查监督。
第十一条银行帐户预留印鉴实行分开保管制。
单位财务专用章由财务部门负责人保管,人名章由本人或被授权委托人保管,严禁一人保管支付款项所需的全部印章。
第十二条项目单独开设的银行帐户,工程竣工后必须及时予以注销,预留银行印鉴章交公司财务部门统一保管。
第四章工程款回收管理
第十三条各单位应严格执行工程投标及合同评审程序,慎重承接垫资工程。
确需垫资的应认真贯彻执行中建三财字[2002]123号《中国建筑第三工程局资金管理暂行办法》有关规定。
第十四条工程款回收的原则:全面深入了解合同条款,加强与业主的联络,及时取得业主资金信息,采取合法手段,及时回收各种款项。
第十五条各单位应成立回收工程款及清欠小组,负责工程款及
清欠日常工作,明确目标、方法,并落实到人。
第十六条在施工程项目,如业主不能及时支付工程款超过一个月(合同有规定的按合同),原则上应报公司经理批准停止施工,并办理相关索赔签证手续。
第十七条项目月度奖金(或管理人员岗薪)发放应与工程款回收情况挂钩。
原则上,项目累计工程款回收率(累计工程款回收率=累计实收工程款/按合同计算可收工程款×100%)高于90%时,项目月度奖金可如数发放;项目累计工程款回收率在70%-90%之间时,按同等比例发放当月奖金,回收率达到要求标准时,再行补发;项目累计工程款回收率低于70%时,项目月度奖金暂停发放,待达到要求标准时补发。
如确因承诺垫资等原因,而非项目自身管理原因造成不能及时回收工程款,经公司经理批准后奖金可适当予以发放。
第十八条原则上项目兑现前必须收齐合同规定的全部款项,否则不予兑现。
如确因承诺垫资及业主因素(如业主安排的付款时间较长)等原因,而非项目自身管理原因造成不能及时回收工程款,经公司经理批准后可予部分兑现,但总体上应从严掌握。
第五章项目资金使用管理
第十九条项目资金使用原则:计划管理、以收定支、控制使用。
第二十条项目应于月底前填报下月《项目资金收支计划》报公司财务部门,由公司审核汇总后编制公司总的资金收支计划,经公司经理批准后执行。
项目各项开支由公司统一支付。
远离公司所在地单独开设银行帐户的项目由公司根据审定的《资金收支计划》将款项划拨项目,由项目按计划支付。
第二十一条项目各项开支由公司统一支付,项目日常零星开支实行定额备用金制度(远离分公司所在地单独开设银行帐户的除外)。
定额备用金标准:大型及特大型项目30000元,中小型项目10000元。
定额备用金由项目成本员于项目开工前向分公司借取,主要用于项目零星、急用的日常支出,项目成本员应汇总整理有关票据及时向分公司财务科报销。
项目完工后,项目成本员应及时交回所借备用金。
第二十二条项目应加强物资采购计划管理,限量采购,避免存货积压、浪费。
第二十三条项目应建立健全分包工程结算台帐,核实计算分包单位完成工作量及质量安全等情况,协助公司办理有关分包工程付款审批程序。
第六章项目资金检查与分析
第二十四条各单位应定期检查项目资金收支管理情况,特别是对单独开设银行帐户的项目应加强检查、监督,发现违反资金管理规定的应严肃处理,给企业造成损失的,应追究有关人员相应责任。
第二十五条项目资金分析是项目经济活动分析的重要内容。
项目应于每月经济活动分析会时进行分析,通过对收支情况分析,及时发现项目资金管理中存在的问题,以便及时采取措施,管好用好资金,提高资金使用效益。
第七章附则
第二十六条本办法适用于局所有新建、扩建和改建等施工项目,自2002年11月12日起开始施行。
第二十七条本办法由局财务部负责解释。
附:《项目资金收支计划》
月份资金收支计划
项目名称:单位:万元
(分)公司经理(审批):财务部门(审核):项目经理(审核):成本员(制表):。
