中建三局项目组织管理办法
中建三局项目施工管理规定完整版

中建三局项目施工管理规定HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】项目施工管理制度第一条目的第二条规范项目经理部的管理,确保项目的施工过程处于受控状态,保证各个项目经理部管理的协调一致性,每个项目经理部自身工程管理的连贯性。
第三条范围第四条本程序适用于本公司开发的所有项目在施工准备及施工阶段的质量、进度、成本、安全及现场协调等的管理和控制。
第五条职责第六条项目经理部负责监督和协调监理、施工单位等各供应商履行合同,协调与项目有关的外部周边关系及公司各职能部门关于本项目的工作,完成公司关于项目的质量目标和进度目标,协助成本管理部完成目标成本控制。
第七条主要内容4.1施工准备管理4.1.1相关手续的办理4.1.2项目经理部负责现场的“三通一平”(水通、电通、路通、场地平整),办理施工临水、临电、场地临时排水及施工路口手续的工作。
根据项目发展计划并按照政府有关的规定及程序负责办理工程报建工作。
4.1.3施工组织设计审查4.1.4在施工单位中标后,项目经理部应要求总包单位在进一步熟悉施工图及现场实际情况的基础上,有针对性地编制WXVK-PM-PM07-FM01《施工组织设计/施工方案审批表》,报监理单位、项目经理部成本管理部、工程管理部审查。
监理规划和监理实施细则的审核项目部督促监理单位及时提交监理规划和监理实施细则,并认真审核。
4.1.5施工图纸交底与会审4.1.6项目经理部必须在工程开工前组织施工图纸交底和会审的工作,设计部、成本管理部、工程管理部参加,必要时由工程管理部外请专家咨询。
对于“三边”工程,应分期、分批及时进行。
4.1.7开工报告的审批4.1.8主体工程开工前,项目经理部应要求施工单位向监理单位提出开工申请报告,具备下列条件方可批准开工:4.1.9 A 施工图已交底、会审;4.1.10 B 施工组织设计已审批;4.1.11 C 施工现场已具备施工条件4.1.12 D 施工单位的各项准备工作已就绪4.1.13 E 监理规划和监理实施细则已审核4.2合同管理4.2.1施工监理合同管理4.2.1.1项目部专业工程师必须全面掌握监理合同基本内容,对监理人员的资质要求、监理单位的工作任务、监理的工作内容、开展工作的方式方法、对监理单位的奖惩措施、甲方应配合的工作都应该非常熟悉,并严格按此操作。
中建三局项目施工管理规定完整版

中建三局项目施工管理规定HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】项目施工管理制度第一条目的第二条规范项目经理部的管理,确保项目的施工过程处于受控状态,保证各个项目经理部管理的协调一致性,每个项目经理部自身工程管理的连贯性。
第三条范围第四条本程序适用于本公司开发的所有项目在施工准备及施工阶段的质量、进度、成本、安全及现场协调等的管理和控制。
第五条职责第六条项目经理部负责监督和协调监理、施工单位等各供应商履行合同,协调与项目有关的外部周边关系及公司各职能部门关于本项目的工作,完成公司关于项目的质量目标和进度目标,协助成本管理部完成目标成本控制。
第七条主要内容4.1施工准备管理4.1.1相关手续的办理4.1.2项目经理部负责现场的“三通一平”(水通、电通、路通、场地平整),办理施工临水、临电、场地临时排水及施工路口手续的工作。
根据项目发展计划并按照政府有关的规定及程序负责办理工程报建工作。
4.1.3施工组织设计审查4.1.4在施工单位中标后,项目经理部应要求总包单位在进一步熟悉施工图及现场实际情况的基础上,有针对性地编制WXVK-PM-PM07-FM01《施工组织设计/施工方案审批表》,报监理单位、项目经理部成本管理部、工程管理部审查。
监理规划和监理实施细则的审核项目部督促监理单位及时提交监理规划和监理实施细则,并认真审核。
4.1.5施工图纸交底与会审4.1.6项目经理部必须在工程开工前组织施工图纸交底和会审的工作,设计部、成本管理部、工程管理部参加,必要时由工程管理部外请专家咨询。
对于“三边”工程,应分期、分批及时进行。
4.1.7开工报告的审批4.1.8主体工程开工前,项目经理部应要求施工单位向监理单位提出开工申请报告,具备下列条件方可批准开工:4.1.9 A 施工图已交底、会审;4.1.10 B 施工组织设计已审批;4.1.11 C 施工现场已具备施工条件4.1.12 D 施工单位的各项准备工作已就绪4.1.13 E 监理规划和监理实施细则已审核4.2合同管理4.2.1施工监理合同管理4.2.1.1项目部专业工程师必须全面掌握监理合同基本内容,对监理人员的资质要求、监理单位的工作任务、监理的工作内容、开展工作的方式方法、对监理单位的奖惩措施、甲方应配合的工作都应该非常熟悉,并严格按此操作。
中建三局项目管理办法7

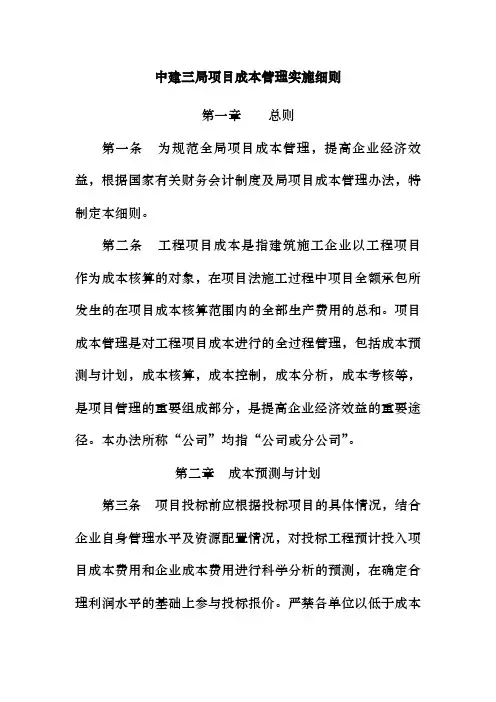

中建三局项目成本管理实施细则第一章总则第一条为规范全局项目成本管理,提高企业经济效益,根据国家有关财务会计制度及局项目成本管理办法,特制定本细则。
第二条工程项目成本是指建筑施工企业以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范围内的全部生产费用的总和。
项目成本管理是对工程项目成本进行的全过程管理,包括成本预测与计划,成本核算,成本控制,成本分析,成本考核等,是项目管理的重要组成部分,是提高企业经济效益的重要途径。
本办法所称“公司”均指“公司或分公司”。
第二章成本预测与计划第三条项目投标前应根据投标项目的具体情况,结合企业自身管理水平及资源配置情况,对投标工程预计投入项目成本费用和企业成本费用进行科学分析的预测,在确定合理利润水平的基础上参与投标报价。
严禁各单位以低于成本价进行投标报价。
第四条各单位应建立健全各项生产要素价格数据库,加强定额管理,为项目成本和企业成本测算提供依据。
第五条项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。
第六条公司应根据确定的项目承包范围进行项目承包基数的测算,确定项目上交比例,如属“三边”工程,应根据类似工程承包情况暂定上交比例,待资料齐全时重新测算调整并与项目经理部签定《项目全额承包责任书》,具体详见《中建三局工程承包内部管理办法》第七条项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。
公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。
第八条项目经理部应按月编制月度成本计划,并测算保本点。
第三章成本核算制第九条项目成本核算对象一经确定不得随意变更,各业务部门所有原始记录必须按照确定的成本核算对象填写。
中建三局项目组织管理办法(doc 20页)

中建三局项目组织管理办法(doc 20页)第四条建设单位同意,可以兼任一项工程的项目管理工作。
第五条局直接经营项目、局级重点工程项目的项目经理部,经局项目管理办公室、人力资源部进行审核后由局审批;其他项目经理部,经公司(分公司)项目管理办公室、人力资源部门审核后由公司(分公司)审批。
第六条各公司(分公司)应按照附件《中建三局项目经理部审批表》的要求填报审批资料,并按照上一条的要求报批。
第七条发生以下情况时,公司(分公司)应解除项目经理职务,另行选聘项目经理:项目发生四级以上重大事故;项目因管理问题造成工期严重拖延或成本失控;项目在国家、地方政府组织的检查中被评定为不合格;项目在局项目管理综合或专项检查中被评定为不合格;项目引起业主投诉且经上级管理部门协调后仍不能满足要求;项目经理发生严重违纪违规行为。
第四章项目经理部的编制第八条项目经理部一般应设置以下管理岗位:项目经理、项目技术负责人、生产副经理、综合工长、现场设计师、专业工长、施工员、计划统计员、内业技术员、机械设备管理员、材料员、预算员、安全员、质监员、成本员、试验员、劳资员、测量员、文书等。
第九条项目经理部岗位人员配备既要做到精干高效,又要满足项目各项业务系统管理的要求。
第十条劳务分包方式为主的项目经理部定员标准:特大型项目为30-45人;大型项目为20-30人;中型项目为12-20人;小型项目为5-12人;特小型项目3-5人。
第十一条工程分包方式为主的项目经理部必须有项目经理、质安人员、财务人员等,定员标准控制在3-10人。
第十二条单独安装、装饰工程项目经理部定员标准:特大型项目为15-25人;大、中型项目为6-10人;小型以下项目3-5人。
第十三条对特大型项目,在土建工程、安装工程和其它专业分包工程项目经理部上面还有总承包管理项目部的定员标准50-80人。
第五章项目经理部岗位职责第十四条项目经理岗位职责1、受企业委托,代表企业实施施工项目管理。
中建三局项目管理办法(22个doc)58

中建三局项目管理办法(22个doc)58一、严格执行国家、地方政府有关安全的法律、法规及局、公司有关安全制度和规定;二、主持制定受监项目的《安全监理计划》;三、主持安全监理小组的日常工作,明确各成员分工,搞好综合协调,保证《安全监理计划》的实施;四、按建设部颁发的《工程建设重大事故报告和调查程序规定》,参与项目施工过程中发生的安全、责任事故,主持调查、处理项目施工过程中发生的一般安全事故,统计事故损失并上报处理意见;五、监督检查安全相关设施的安全状况;对存在安全隐患的项目,有权要求停工整改;六、建立和完善监理小组动态管理模式,定期或不定期向公司(分公司)质量安全监理站提交项目安全动态报告,加强信息传递;七、参与对所管辖单位工程施工过程的安全等级进行评定;八、审核并签署相应的安全监理报告,主持编写安全监理小组工作总结。
第十二条质量监理员的职责一、认真执行国家、地方政府有关质量的法律、法规及局、公司有关质量制度和规定;二、结合项目具体情况,制定受监项目的质量监理工作实施细则,做好受监项目质量监理检查记录(监理日志),定期向质量安全总监提交监理报告和工程质量动态报告;三、监督项目按照批准的施工组织设计和施工技术措施组织施工生产,确保工程质量达到合同规定的标准;四、督促、指导项目完善质量管理机构、管理制度及措施,检查制度、措施的落实情况;五、参与执行监理旁站,对需要实施旁站监理的关键部位、关键工序在施工现场采取不同的旁站监理方式(全过程旁站、施工前旁站、施工后验收旁站、定时旁站、巡回旁站、监督旁站等),及时发现和处理出现的工程质量问题;六、根据施工的进度,有责任向施工人员提出当前分部(子分部)分项工程中应注意的质量问题,并提出预防措施;七、检查工程质量保证资料;八、检查验收所监督管理项目的检验批质量,并参与所管理项目的分部分项工程的质量验收;九、协助工程质量事故的调查处理;十、做好与业主、地方质量监督站、监理单位的互相联络,协助项目进行工程质量竣工验收。
02中建三局项目组织管理办法

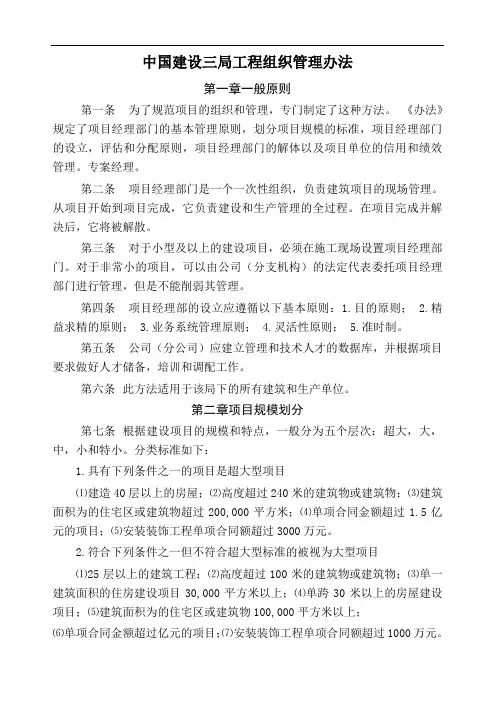

中国建设三局工程组织管理办法第一章一般原则第一条为了规范项目的组织和管理,专门制定了这种方法。
《办法》规定了项目经理部门的基本管理原则,划分项目规模的标准,项目经理部门的设立,评估和分配原则,项目经理部门的解体以及项目单位的信用和绩效管理。
专案经理。
第二条项目经理部门是一个一次性组织,负责建筑项目的现场管理。
从项目开始到项目完成,它负责建设和生产管理的全过程。
在项目完成并解决后,它将被解散。
第三条对于小型及以上的建设项目,必须在施工现场设置项目经理部门。
对于非常小的项目,可以由公司(分支机构)的法定代表委托项目经理部门进行管理,但是不能削弱其管理。
第四条项目经理部的设立应遵循以下基本原则:1.目的原则; 2.精益求精的原则; 3.业务系统管理原则; 4.灵活性原则; 5.准时制。
第五条公司(分公司)应建立管理和技术人才的数据库,并根据项目要求做好人才储备,培训和调配工作。
第六条此方法适用于该局下的所有建筑和生产单位。
第二章项目规模划分第七条根据建设项目的规模和特点,一般分为五个层次:超大,大,中,小和特小。
分类标准如下:1.具有下列条件之一的项目是超大型项目⑴建造40层以上的房屋;⑵高度超过240米的建筑物或建筑物;⑶建筑面积为的住宅区或建筑物超过200,000平方米;⑷单项合同金额超过1.5亿元的项目;⑸安装装饰工程单项合同额超过3000万元。
2.符合下列条件之一但不符合超大型标准的被视为大型项目⑴25层以上的建筑工程;⑵高度超过100米的建筑物或建筑物;⑶单一建筑面积的住房建设项目30,000平方米以上;⑷单跨30米以上的房屋建设项目;⑸建筑面积为的住宅区或建筑物100,000平方米以上;⑹单项合同金额超过亿元的项目;⑺安装装饰工程单项合同额超过1000万元。
3.符合下列条件之一,不符合大型或以上标准的,属于中型项目⑴12层以上房屋建设项目;⑵高度超过50米的建筑物或建筑物;⑶单一建筑面积的住房建设项目10,000平方米以上;⑷跨度超过21米的房屋建设项目;⑸建筑面积为的住宅区或建筑物50,000平方米以上;⑹单项合同额在3000万元以上的项目;⑺单项合同价值在500万元以上的安装装饰工程。
02中建三局项目组织管理办法

中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。
本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。
第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。
第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。
第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。
第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。
第六条本办法适用于局属各施工生产单位。
第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。
其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。
2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。
3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。
中建三局项目管理办法(22个doc)6

中建三局项目管理办法(22个doc)6根据“本量利”原理测算当月保本点。
第十四条项目成本控制应按如下基本要求进行:1、人工费的控制:原则上应采取招投标办法,主要通过总量控制、单价控制、定额控制和工资含量控制。
2、材料费的控制:实行“量价分离”原则,即采购环节应严格实行招投标制,使用环节应严格执行限额领料制度;对于没有消耗定额的材料应实行计划管理,按指标进行控制;对零星材料的采购应实行货比三家;应尽量减少材料采进场二次搬运与损耗。
另外,现场材料应有收、发、领、退等帐簿记录,并定期盘点、与成本员核对。
3、机械费的控制:机械设备的使用一律采用内部租赁。
因生产急需,内部租赁无法满足生产,可以通过公司向外单位租赁或购置设备,但必须确定合理的租赁台班定额和购买价格。
项目应加强机械设备使用台班的计划管理,减少闲置,提高使用效率。
同时,应加强对机械设备维修与保养,提高设备的完好率和利用率。
4、间接费用的控制:项目应制定有关的规章制度和费用开支范围与标准,做到有计划,有考核。
各项费用实行包干,节约有奖,超支罚款。
严格执行各项费用开支计划和开支权限。
对现场管理人员工资、补贴应严格遵守局工资标准及国家工资含量政策有关规定;发放奖金必须先报奖金发放申报表,经公司(分公司)批准后方可发放。
5、其他费用的控制:控制材料转运次数,减少材料二次或多次搬运费;合理安排施工,确保冬雨季施工不受影响;注重节约能源,控制施工水、电的使用。
第十五条项目成本控制必须认真贯彻增收节支、全员控制、责权利相结合的原则,实行归口管理。
第十六条项目应成立成本控制跟踪小组,全面负责项目成本管理的组织实施工作,并建立定期成本管理汇报制度。
第十七条在成本控制过程中要正确处理好成本、质量、安全、现场文明施工等之间的关系,力争做到经济效益与社会效益两不误。
第三章项目成本核算第十八条项目成本核算应严格按照《施工企业会计制度》、《施工、房地产开发企业财务制度》所规定的内容,逐月进行成本核算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中建三局项目组织
管理办法
1
中建三局项目组织管理办法
第一章总则
第一条为规范项目组织管理工作,特制订本办法。
本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。
第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。
第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。
第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。
第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。
第六条本办法适用于局属各施工生产单位。
第二章项目规模的划分
第七条根据施工项目的规模和特点,一般划分为五个等
级:特大型、大型、中型、小型和特小型。
其划分标准如下:
1、具备以下条件之一者为特大型项目
⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。
2、具备以下条件之一且达不到特大型标准者为大型项目
⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;
⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。
3、具备以下条件之一且达不到大型以上标准者为中型项目
⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。
4、具备以下条件之一且达不到中型以上标准者为小型项目
⑴6层以上房屋建筑工程;⑵高度25米以上的构筑物或建筑
2
物;⑶单体建筑面积5000平方米以上的房屋建筑工程;⑷单跨跨度15米以上的房屋建筑工程;⑸单项合同额500万元以上的工程;⑹单项合同额200万元以上的安装、装饰工程
5、达不到小型及以上标准者为特小型项目
⑴6层以下房屋建筑工程;⑵单体建筑面积5000平方米以下的房屋建筑工程;⑶单项合同额500万元以下的工程;⑷单项合同额200万元以下的安装、装饰工程。
第三章项目经理部的组建
第八条项目经理部应按下列步骤设立:
1、根据企业批准的”项目管理规划大纲”,确定项目经理部的管理任务和组织结构。
2、确定项目经理部的层次,设立职能部门或工作岗位。
3、选聘并按权限审批项目管理人员,并确定其职责和权限。
4、由项目经理根据”项目全额责任承包书”进行目标分解。
第九条项目经理部的组织形式应根据施工项目的规模、结构复杂程度、专业特点、人员素质和地域范围确定,并应符合下列规定:
1、在中型以上项目宜按矩阵式项目管理组织机构设置项目经理部。
2、远离公司(分公司)的项目宜按事业部式项目管理组织设置
3
项目经理部。
3、小型项目宜按直线职能式项目组织设置项目经理部。
第十条公司(分公司)根据工程项目的实际情况,对项目经理的选聘方式可采取:竞争招聘、选择聘任或基层和甲方推荐等方式。
公司(分公司)项目管理办公室、人力资源部门和项目经理共同拟定项目管理班子其它成员。
项目经理部一般管理人员由项目经理提名,公司(分公司)项目管理办公室和人力资源部门进行审批和调配。
第十一条项目经理应取得”建设工程施工项目经理资格证书”,且其资格应与项目规模相匹配。
特大型、大型项目的项目经理应具有一级项目经理资质;中型项目的项目经理应具有二级以上项目经理资质;小型、特小型项目项目经理应具有三级以上项目经理资质。
第十二条特大型项目的项目技术负责人应具备高级工程师职称,大型项目的项目技术负责人应具备工程师职称。
第十三条项目经理只宜担任一个施工项目的管理工作,当其负责管理的施工项目临近竣工阶段且经建设单位同意,能够兼任一项工程的项目管理工作。
第十四条局直接经营项目、局级重点工程项目的项目经理部,经局项目管理办公室、人力资源部进行审核后由局审批;其它项目经理部,经公司(分公司)项目管理办公室、人力资源部门审核后
4。
