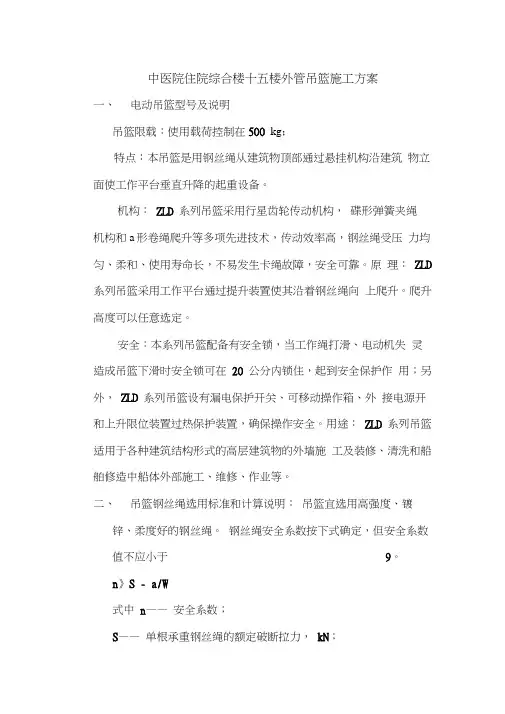

中医院住院综合楼十五楼外管吊篮施工方案
中医院住院综合楼十五楼外管吊篮施工方案一、电动吊篮型号及讲明吊篮限载:使用载荷操纵在500㎏;特点:本吊篮是用钢丝绳从建筑物顶部通过悬挂机构沿建筑物立面使工作平台垂直升降的起重设备。
机构:ZLD系列吊篮采纳行星齿轮传动机构,碟形弹簧夹绳机构和α形卷绳爬升等多项先进技术,传动效率高,钢丝绳受压力平均、柔和、使用寿命长,不易发生卡绳故障,安全可靠。
原理:ZLD系列吊篮采纳工作平台通过提升装置使其沿着钢丝绳向上爬升。
爬升高度能够任意选定。
安全:本系列吊篮配备有安全锁,当工作绳打滑、电动机失灵造成吊篮下滑时安全锁可在20公分内锁住,起到安全爱护作用;另外,ZLD系列吊篮设有漏电爱护开关、可移动操作箱、外接电源开和上升限位装置过热爱护装置,确保操作安全。
用途:ZLD系列吊篮适用于各种建筑结构形式的高层建筑物的外墙施工及装修、清洗和船舶修造中船体外部施工、修理、作业等。
二、吊篮钢丝绳选用标准和运算讲明:吊篮宜选用高强度、镀锌、柔度好的钢丝绳。
钢丝绳安全系数按下式确定,但安全系数值不应小于9。
n≥S·a/W式中n——安全系数;S——单根承重钢丝绳的额定破断拉力,kN;a——承重的钢丝绳根数;W——包括吊篮平台、提升机构和电器系统等的自重及额定载荷。
钢丝绳绳端的固定应许多于3个卡子;工作钢丝绳最小直径不应小于6 mm,安全钢丝绳宜选用与工作钢丝绳相同的型号、规格,在正常运行时,安全钢丝绳应处于悬垂状态。
安全钢丝绳必须独立于工作钢丝绳另行悬挂。
吊篮必须保证有4根钢丝绳,2根工作绳、2根安全绳,而且钢丝绳具有足够的长度。
钢丝绳下端有重锤。
钢丝绳表面不能有断丝。
高处作业吊蓝绳所受荷载:1、恒荷载包括:吊蓝自重、钢丝绳(工作绳和保险绳)、悬挂支架、配重块;在生产厂家对产品使用讲明书中应提供相应数据。
2、施工活荷载标准值,依照目前市场上较为常见的产品的额定载荷确定。
一样按均布荷载考虑应为1KN/m2。
假如产品的额定载荷与此数值不符,应按产品的额定载荷确定施工活荷载的标准值,但不能大于IKN/m2。
3、吊蓝内的施工活荷载,一样应平均分布。
假如吊蓝作业确需活荷载集中到某一侧吊点(如位于建筑物角部的吊蓝,进行墙角部位安装作业,需要多人合作时的情形),吊蓝的活荷载标准值,应按实际情形进行运算。
4、吊篮施工属高危作业方式。
使用中,不良气候条件对设备安全的阻碍较大。
在沿海及多风地区或100米以上建筑物上施工时,应充分考虑风载荷的阻碍,因此,差不多风压值按50年考虑。
5、吊蓝动力钢丝绳。
指承载高处作业吊蓝并沿其升降的钢丝绳。
为保证安全生产应设计时应按承诺应力方法进行运算。
荷载采纳标准值,取单一安全系数9;运算结构承载能力时,综合考虑活荷载的不平均分布和两根动力钢丝绳电机不同步的阻碍,采纳单一安全系数2。
6、吊篮动力钢丝绳的承载能力在使用中是应该进行核算的。
本条给出了运算钢丝绳时的竖向荷载和水平荷载。
水平荷载只考虑风荷载。
7、核算吊蓝动力钢丝绳强度时,应分不按照升降和固定两种工况运算钢丝绳的拉力。
三、吊篮电器设备使用的安全监控措施1、吊篮使用前,必须有专职电工进行全方位检查、试运行。
2、检查电缆线及各个联接插头、插座有无破旧、漏电等现象,指示灯工作是否正常。
按动各开关按钮,应无专门。
各电气元件必须灵敏可靠。
3、电缆线在吊篮扶手处应采取抗拉爱护措施。
作业过程中应紧密注意电缆是否被墙面挂住,若被挂住切不可硬拉,应上下活动吊篮使电缆放松,排除后方可运行。
当吊篮下行离地面50公分时,应停下检查电缆线、钢丝绳是否有被吊篮压着的可能,排除后方可降落地面。
4、吊篮停止使用时,必须将吊篮操纵箱电源开关拉闸,当收工时不但要关闭操纵箱电源同时将电源总闸切断,使整根电缆线不带电。
5、不管何种天气,收工时必须用防水布将电机、电箱严密包裹。
上工前,应先将防水布摘下来叠放好,方可启动。
6、随时注意电缆显现的破旧情形,及时用绝缘胶布将破旧处裹严,防止铜丝外露打火伤人。
7、必须经常检查电机、提升机运行时是否有专门噪音,过热和产生异味等专门现象。
如有上述现象,应停止使用。
四、吊篮安装使用安全监控措施1、吊篮使用过程中,必须有专职安全员全程指导施工。
2、吊篮在使用过程中,严禁在三层以上上下人员及物料,以防坠人坠物。
3、严禁交叉作业。
4、工作吊篮应有2-3工人操作,能够相互配合。
5、吊篮内载荷应大致平均,严禁超载。
6、操作吊篮人员必须持证上岗,专门应把握应急措施。
7、上篮人员必须系好安全带,当吊篮上下运行及停在空中作业时,作业人员必须将安全带扣在自锁器上,自锁器扣在保险绳上。
8、吊篮操作人员应严格按照《电动吊篮技术交底兼安全操作规程》进行施工。
五、吊篮安装工艺流程1、进场:将吊篮和悬臂支架用货车运至施工现场,按照安装工艺流程图将吊篮各部件运送到安装位置。
安装前必须对进场吊篮部件进行检查核对。
2、安装:将屋面进行适当的爱护后,组织安装人员在我公司的指导下在使用位置平坦处安装屋面悬挂装置,将配重块整齐码放在配重架上,并加以固定。
配重块每块25公斤,加载配重块时,配重块数量应依照前梁悬伸长度、前后座间距离和悬吊载荷确定。
3、屋面支架安装完成后,在地面对应的位置安装吊篮篮体。
在支架和篮体安装之后,安装人员必须完成工作中的自检和互检程序,并重点检查各连接点的螺栓是否缺少和松动。
4、每台吊篮均设有一条保险绳,保险绳固定在屋内固定点上,保险绳沿墙放下。
5、试验:在确认上述工作完成后,安装人员连接好电源线,将钢丝绳穿到提升机和安全锁内,将吊篮上下运行3-5次,进行试运行。
合格后双方安排设备验收。
6、设备验收:屋面机构、钢丝绳、安全锁试验、试运行等。
设备验收完成后,双方签署验收单。
吊篮交付使用。
7、移篮:18层以下工作完毕后,需把篮体落到地面,拆除钢丝绳,把支架拆除运到屋顶,从新安装支架,挂号钢丝绳从新提升篮体。
吊篮未着地不承诺进行位置移动。
移篮必须断电,防止误操作。
8、拆卸退场:施工任务完成后,施工方通知我方拆卸吊篮,由工地提供垂直运输工具和安排搬运人员,将悬臂机构运至地面,双方指定人员共同对吊篮设备检查后确认无丢失、损坏设备,在退场清单上签字认定。
由我方安排退场。
六、吊篮使用安全要求1、使用电动爬升式高处作业吊篮,该产品的厂家生产许可证、产品出厂合格证、省安监总站的工业产品备案证必须齐全。
2、手动爬升式高处作业吊篮,只能用于5层以下的多层建筑,高层建筑必须使用符合规定的电动爬升式高处作业吊篮。
手动爬升式高处作业吊篮的要紧安全装置(提升机、安全锁、钢丝绳)必须采纳具有厂家生产许可证、产品出厂合格证、省安监总站的工业产品备案证。
3、手动爬升式高处作业吊篮的结构设计必须符合国家高处作业吊篮的规范要求。
4、操作人员必须通过安全培训和教育,躯体健康无恐高症,合格者方可上岗。
每天工作前应检查悬吊平台、钢丝绳、悬挂机构等是否安全可靠。
操作人员必须配置独立于悬吊平台的安全绳和安全带及安全帽,应严格遵守操作规程。
5、吊篮在风速大于8.3m/s(相当于5级风力)时,应停止施工。
每天工作完毕或遇大风恶劣天气应将吊篮放回地面,严禁半空停放。
七、吊篮检查要求1、安全锁的型式分摆臂防倾斜式、离心限速式。
摆臂式防倾斜安全锁,悬吊平台工作时纵向倾斜角度不大于8°时,能自动锁住并停止运行;离心触发式安全锁,悬吊平台运行速度达到30m/min安全锁锁绳速度时,即能自动锁住安全钢丝绳。
安全锁在锁绳状态下应不能自动复位。
承担静力试验载荷时,静置10min,不得有任何滑移现象。
安全锁与悬吊平台应连接可靠,其连接强度不应小于2倍的承诺冲击力。
安全锁必须在有效标定期限内使用,有效标定期限不大于一年。
2、吊篮应有足够的强度和刚度。
吊篮承担2倍的均布额定载重量时,不得显现焊缝裂纹、螺栓铆钉松动和结构件破坏等现象。
悬吊平台四周应装有固定式的安全护栏,护栏应设有腹杆,工作面的护栏高度不应低于0.8 m,其余部位则不应低于1. 1 m,护栏应能承担1 000 N的水平集中载荷。
悬吊平台内工作宽度不应小于0.4 m ,并应设置防滑底板,底板排水孔直径最大为10 mm. 悬吊平台底部四周应设有高度不小于150 mm挡板,挡板与底板间隙不大于5 mm. 悬吊平台在工作中的纵向倾斜角度不应大于80,吊平台应设有靠墙轮或导向装置或缓冲装置。
悬吊平台上应醒目地注明额定载重量及设置紧急状态下切断主电源操纵回路的急停按钮,该电路独立于各操纵电路。
急停按钮为红色,并有明显的“急停”标记,不能自动复位。
电气系统必须设置过热、短路、漏电爱护等装置。
吊篮要紧结构件由于腐蚀、磨损等缘故腐蚀深度达到原构件厚度的10%时,则应予以报废。
八、实际操作“十不准”1、被吊物重员超过机械性能承诺范畴不准使用;2、信号不清不准使用;3、吊篮下方有人站立不准使用;4、施工人员不准酒后施工;5、吊篮在使用过程中,不准在三层以上上下人员及物料,以防坠人坠物;6、不准交叉作业;7、不准单独作业;8、不准无证上岗;9、每天工作完毕或遇大风恶劣天气应将吊篮放回地面,不准半空停放;10、吊篮在风速大于8.3m/s(相当于5级风力)时,不准施工。
严格执行《建设工程安全生产治理条例》严格执行2004年2月1日起施行《建设工程安全生产治理条例》。
高处作业吊篮施工组织设计一、工程概况佛山市中医院综合楼十五楼空调改造因原有主管道管径难以满足现有系统的要求,现单独在外立面安装两条DN100的供回水管道以确保十五楼空调水系统的正常运行。
二、吊篮布置情形按业主位置要求,考虑到本工程从首层至15层安装,吊篮悬臂机构需要布置在15层飘台。
由于本次施工为空调供回水外管施工,只需设置吊篮一台。
三、人员组织现场施工员1名、安全员1名、焊工1名、辅助工2名、卷扬机操作工1名、吊篮操作工1名、高空作业人员1名。
四、安装前预备1、天气预备:紧密留意天气情形,确保每一单独管安装时无雨水天气发生;2、材料预备:DN100无缝钢管,玻璃棉保温管、焊条、防锈漆、槽钢、角钢、铝皮、切割片、磨片等;3、材料预制:承重支架、防晃支架、铝皮滚圆;必要时前6M长无缝钢管平均切成两段;4、安全防护:车库出口搭设满堂红脚手架,现场设置戒备带、标志牌;施工时专人负责配合医院保安指挥行人及车辆通行;5、机备预备:卷扬机(配100M钢丝绳)、焊机、对讲机、切割机、打磨机、油漆刷等;五、安装方案和措施1、在15楼飘台上安装好卷扬机及滑轮、吊篮;2、施工工序总体规划:搭设满堂红脚手架及焊接平台→安装承重支架、防晃支架外框→焊接无缝钢管→承重支架钢板焊接、防晃支架木码安装→试压→保温→铝皮安装→拆除脚手架3、搭设满堂红脚手架及焊接平台:按一根无缝钢管的长度(6米)搭设焊拉平台。
4、安装承重支架、防晃支架外框:每条立管总重在800KG 以内,经运算采纳三个承重支架,十个防晃支架。
施工吊篮专项施工方案
施工吊篮专项施工方案一、项目背景和目标随着城市建设的迅速发展,高层建筑的修建需求不断增加。
在高空施工过程中,施工吊篮被广泛应用,它能够为施工人员提供安全、高效的工作平台。
本文将详细介绍施工吊篮专项施工方案,以保障施工过程的顺利进行。
二、施工吊篮配备为确保施工吊篮的安全运行,需配备以下设备:1.完善的吊篮系统:包括吊带、钢丝绳等物料,确保吊篮能够稳固地吊挂在建筑物上方。
2.安全附件:如安全带、安全网等,用于保障施工人员的人身安全。
3.电力供应系统:确保吊篮内部能够供应稳定的电力,为施工人员的工作提供便利。
三、施工吊篮的安装与维护3.1 安装施工吊篮的安装包括如下步骤:1.确定吊篮的安装位置,并确保该位置能够承受吊篮的重量。
2.搭建良好的施工脚手架,并确保其稳固可靠。
3.将吊篮通过高空机械吊装到指定的位置,并通过钢丝绳等物料将其固定在脚手架上。
3.2 维护为确保施工吊篮的正常运行,需进行定期的维护和检查。
具体维护步骤如下:1.每日巡检:施工人员每天上班前对吊篮进行一次全面巡检,发现问题及时进行修理或更换部件。
2.定期检修:根据吊篮的使用情况,制定定期检修计划,并进行必要的清洁、润滑和更换零部件的工作。
3.季节性维护:随着季节的变化,施工吊篮可能会受到不同的气候条件的影响,因此需要进行季节性的维护工作,以确保施工设备的正常运行。
四、施工吊篮操作规范为确保施工吊篮操作的安全性和稳定性,施工人员需遵守以下规范:1.在操作前,施工人员需进行必要的安全培训,并熟悉吊篮的使用方法和操作要领。
2.在施工吊篮内工作时,施工人员需佩戴好安全带,并确保安全带与吊篮的连结牢固可靠。
3.施工人员需根据施工现场的需求,正确使用施工吊篮的附属设备,如安全网、护栏等。
4.在吊篮内进行高空作业时,施工人员需保持平稳的姿势,并注意自身平衡,防止意外发生。
5.如遇突发情况,如自然灾害或设备故障,施工人员需立即停止工作并报告相关负责人。
中医院住院综合楼十五楼外管吊篮施工方案
中医院住院综合楼十五楼外管吊篮施工方案一、电动吊篮型号及说明吊篮限载:使用载荷控制在500 kg;特点:本吊篮是用钢丝绳从建筑物顶部通过悬挂机构沿建筑物立面使工作平台垂直升降的起重设备。
机构:ZLD 系列吊篮采用行星齿轮传动机构,碟形弹簧夹绳机构和a形卷绳爬升等多项先进技术,传动效率高,钢丝绳受压力均匀、柔和、使用寿命长,不易发生卡绳故障,安全可靠。
原理:ZLD 系列吊篮采用工作平台通过提升装置使其沿着钢丝绳向上爬升。
爬升高度可以任意选定。
安全:本系列吊篮配备有安全锁,当工作绳打滑、电动机失灵造成吊篮下滑时安全锁可在20 公分内锁住,起到安全保护作用;另外,ZLD 系列吊篮设有漏电保护开关、可移动操作箱、外接电源开和上升限位装置过热保护装置,确保操作安全。
用途:ZLD 系列吊篮适用于各种建筑结构形式的高层建筑物的外墙施工及装修、清洗和船舶修造中船体外部施工、维修、作业等。
二、吊篮钢丝绳选用标准和计算说明:吊篮宜选用高强度、镀锌、柔度好的钢丝绳。
钢丝绳安全系数按下式确定,但安全系数值不应小于9。
n》S - a/W式中n——安全系数;S——单根承重钢丝绳的额定破断拉力,kN;a——承重的钢丝绳根数;W——包括吊篮平台、提升机构和电器系统等的自重及额定载荷。
钢丝绳绳端的固定应不少于 3 个卡子;工作钢丝绳最小直径不应小于6 mm,安全钢丝绳宜选用与工作钢丝绳相同的型号、规格,在正常运行时,安全钢丝绳应处于悬垂状态。
安全钢丝绳必须独立于工作钢丝绳另行悬挂。
吊篮必须保证有4根钢丝绳,2根工作绳、 2 根安全绳,而且钢丝绳具有足够的长度。
钢丝绳下端有重锤。
钢丝绳表面不能有断丝。
高处作业吊蓝绳所受荷载:1、恒荷载包括:吊蓝自重、钢丝绳(工作绳和保险绳)、悬挂支架、配重块;在生产厂家对产品使用说明书中应提供相应数据。
2、施工活荷载标准值,根据目前市场上较为常见的产品的额定载荷确定。
一般按均布荷载考虑应为1KN/m2 。
外用吊篮施工方案
外用吊篮施工方案一、项目背景与概述随着城市建设的不断发展,外墙施工已逐渐成为一项重要的工程内容。
而外用吊篮作为一种安全、灵活、高效的施工设备,被广泛应用于外墙施工。
本方案旨在介绍外用吊篮施工方案,以保障施工进度和施工质量。
二、施工准备工作1.需要详细了解建筑物的外形和结构,特别是窗户和悬挑部分的构造。
2.进行相关技术交底和安全教育,以确保施工人员具备必要的技能和知识。
3.确定施工过程中的安全措施和紧急救援预案。
三、施工方案1.安装吊篮悬挂点:根据建筑物的外形和结构,确定吊篮的悬挂点。
吊篮的悬挂点应该在建筑物上部,便于施工人员进行施工作业。
2.安装吊篮和防护设施:将吊篮安装在悬挂点上,并确保吊篮的稳定性。
同时,还需要安装好防护设施,如安全网和安全带等,确保施工人员的安全。
3.进行外墙施工:施工人员利用吊篮进行外墙施工,包括清洗、抹灰、刷漆等工作。
施工人员应注意安全,遵守操作规程,确保施工质量。
4.定期检查吊篮和设备:定期检查吊篮和设备的安全状况,及时维修和更换损坏部件,确保施工进行顺利。
5.施工结束后处理:施工结束后,及时拆除吊篮并清理施工现场,恢复建筑物外观。
四、安全措施1.施工人员必须穿戴好安全装备,并定期进行体检,确保身体健康。
2.确保吊篮和悬挂点的稳定性,定期进行安全检查。
3.在吊篮上设置安全防护设施,如防护网和安全带等。
4.施工人员应接受相关培训,掌握操作规程,遵守施工安全规范。
5.在施工现场设置警示标志,确保行人和周围建筑物的安全。
五、紧急救援预案1.设立应急救援小组,每班次至少有一名救援专员并配备救援工具。
2.定期进行应急救援演练,提高施工人员的应急处置能力。
3.设置紧急救援通道和避难点,确保施工人员在紧急情况下的安全。
六、施工周期和成本预算根据实际施工情况和项目要求,可以确定施工周期和成本预算。
施工周期一般与外墙面积和施工工艺有关,成本预算包括吊篮和其他设备的租赁费用、人员、材料等。
吊篮搭设施工方案
吊篮搭设施工方案一、项目概述二、施工准备1.施工前期(1)合理选择吊篮搭设方案,根据施工现场的具体情况确定吊篮数量、尺寸和型号。
(2)制定施工计划和安全技术措施,明确各个施工节点和工作要求,确保施工安全。
2.材料准备(1)吊篮:根据现场情况选择合适的吊篮,确保吊篮的质量和稳定性。
(2)钢丝绳:选用符合标准的钢丝绳,确保其承载能力和耐久性。
(3)固定设备:如悬挂轨道、固定螺栓等,确保吊篮搭设的稳定性。
三、组织管理1.人员组织(1)施工队伍:组织专业的吊篮施工队伍,包括吊篮操作员、技术人员和安全监管人员。
(2)人员培训:对各个岗位的工人进行必要的培训,确保其熟练掌握吊篮搭设的操作要点和安全措施。
2.现场管理(1)施工安全:严格按照相关安全规范进行施工作业,确保施工现场的安全。
(2)材料管理:对吊篮及相关材料进行合理摆放和货物堆放,确保施工现场整洁有序。
(3)质量管理:严格按照施工图纸和标准执行,确保吊篮搭设的质量。
四、吊篮搭设流程1.搭设前准备(1)测量施工现场:测量施工现场的尺寸和高度,确定吊篮的数量和尺寸。
(2)确定悬挂点:根据施工现场的实际情况和吊篮的悬挂要求,确定吊篮的悬挂点。
(3)布置吊篮轨道:根据吊篮的行走轨迹,布置吊篮轨道,并进行固定。
2.吊篮安装(1)悬挂吊篮:根据吊篮的悬挂要求,将吊篮悬挂在预先确定的悬挂点,确保吊篮的平稳悬挂。
(2)连接钢丝绳:利用合适的连接装置将钢丝绳连接到吊篮上,并进行固定。
3.测试和调整(1)测试吊篮:在吊篮搭设完成后,进行吊篮的静态和动态测试,确保吊篮的工作性能和安全性能。
(2)调整吊篮:根据测试结果,对吊篮进行必要的调整和校正,确保吊篮的稳定性和平衡性。
4.使用及维护(1)吊篮使用:在使用吊篮时,要确保吊篮的平稳运行和安全防护,严禁超载使用。
(2)吊篮维护:定期对吊篮进行检查和维护,及时清理吊篮上的杂物,确保吊篮的正常运行。
五、施工安全措施1.安全防护(1)梁板及周围防护:搭设吊篮时,要对吊篮周围的梁板进行必要的保护,防止吊篮与梁板之间的碰撞。
吊篮施工方案
吊篮施工方案一、工程概况本工程为高层建筑外墙装饰工程,需要在建筑外部悬挑部位进行高空作业,为了保障施工安全,特制定以下吊篮施工方案。
二、施工准备1、施工前,对施工现场进行全面勘察,确定吊篮的安装位置和悬挑结构的设计方案。
2、准备好施工所需的材料和设备,包括吊篮、钢丝绳、安全绳、安全带、电动葫芦等。
3、组织高空作业人员进行技术培训,确保他们具备相应的操作技能和安全意识。
三、施工流程1、安装基础:在建筑物的结构上安装固定架,基础深度应符合设计要求。
2、安装悬挑结构:根据设计图纸,安装悬挑结构,确保其稳定性和承重能力。
3、安装电动葫芦:将电动葫芦安装在悬挑结构上,确保其稳定性和承重能力。
4、安装吊篮:将吊篮挂在电动葫芦上,确保吊篮的稳定性和承重能力。
5、安装安全绳和安全带:将安全绳和安全带挂在吊篮上,确保高空作业人员的安全。
6、进行高空作业:高空作业人员佩戴安全带和安全绳,进入吊篮,开始高空作业。
7、施工监控:对整个施工过程进行监控,确保施工安全和质量。
四、安全措施1、高空作业人员必须佩戴安全带和安全绳,并确保其完好无损。
2、施工现场应设置安全网和防护栏,防止物体打击和高空坠落。
3、定期对吊篮、电动葫芦等设备进行检查和维护,确保其正常运转和安全性能。
4、施工现场应设置明显的安全警示标志和危险提示,提高高空作业人员的安全意识。
5、施工期间,应指定专人负责安全管理,及时发现和处理安全隐患。
五、质量保障措施1、施工前,应对材料和设备进行检查和验收,确保其质量和性能符合要求。
2、施工过程中,应严格按照施工图纸和规范进行操作,确保施工质量符合要求。
3、对高空作业人员进行技术培训和质量教育,提高他们的技能水平和质量意识。
4、对施工过程进行全面监控和管理,确保施工质量符合要求。
5、对完成的工程进行验收和质量评估,确保其符合设计要求和使用功能。
随着现代交通建设的不断发展,桥梁工程在各种地理环境中扮演着重要的角色。
挂篮施工方案作为一种先进的桥梁施工技术,具有施工速度快、质量稳定、节约成本等优点,尤其在大型桥梁工程中得到广泛应用。
吊兰施工方案
吊篮施工方案工程名称:编制人:审批人:年月日一、工程概况---------------------------------------------3 二、吊篮性能参数---------------------------------------------3 三、施工设计---------------------------------------------4 四、安装、调试及拆卸---------------------------------------------5 五、安装拆卸的注意事项---------------------------------------------10 六、安全操作规程---------------------------------------------10 七、附:吊篮日常检查表---------------------------------------------13一、工程概况:三、施工设计:吊篮安装主要分成,地面的平台安装和悬挂机构的楼顶安装二部分。
平台根据轴与轴之间的距离,安装相应长度的平台即可。
悬挂机构则需根据不同的屋面结构来组织安排,本大楼悬挂机构具体安装设计为整层满布工作平台四、安装、调试及拆卸:安装、调试及拆卸人员具有上岗证书。
1、安装前的准备工作进场后,按照吊篮组件清单,清点各零部件的数量。
2、悬挂机构的安装、调试(1)将三角架支架与前底座用螺栓固定,插杆装入竖套管内,根据墙体结构,插杆的高度在1.15~1.65米的范围内调节,用螺栓固定,完成前座安装。
(2)将配重支座装入后底座并用开口销固定,后座支柱与后底座用螺栓固定,插杆装入后座支柱内,插杆的高度与前座平齐,用螺栓固定,完成后座安装。
(3)将前梁、后梁分别装入前座、后座的插杆套管内,用中梁将前梁、后梁套连,并根据现场情况选定前梁的悬伸及前座、后座间的距离,将上支柱放置于前座的插杆套管上。
外装吊篮施工方案
外装吊篮施工方案外装吊篮是在建筑外墙工程中常用的施工工具,具有提高施工效率、保障施工安全等优势。
在进行外装吊篮施工前,需制定详细的施工方案,以确保施工顺利进行。
本文将从施工前的准备工作、施工流程、安全措施等方面进行详细介绍。
准备工作1. 设计方案在施工前,需根据建筑物的外墙结构特点,制定外装吊篮的设计方案。
设计方案应包括吊篮的尺寸、材质、吊装方式等内容,以确保吊篮能够适应建筑物的外墙施工需求。
2. 材料准备根据设计方案,准备好吊篮所需的材料,包括吊篮主体、支架、吊绳等。
材料的选择应符合相关标准要求,确保吊篮的质量和安全性。
3. 施工人员培训在施工前,需对参与施工的人员进行专业的培训,包括吊篮的安装、使用和维护等知识,提升施工人员的技能水平,确保施工安全。
施工流程1. 吊篮安装首先,将吊篮主体安装在建筑物外墙上,使用支架固定吊篮,调整吊篮的水平度和稳固性,确保吊篮安全牢固地悬挂在建筑物外墙上。
2. 吊装物料在吊篮安装完成后,将需要施工的物料通过吊篮提升至相应位置,施工人员可通过吊篮完成外墙涂料施工、砖砌、玻璃幕墙等作业。
3. 施工监测在施工过程中,需不定期对吊篮的安装情况进行检查和监测,发现异常情况及时处理,确保吊篮的安全性和稳定性。
安全措施1. 安全带使用在操作吊篮时,施工人员需佩戴好安全带,并正确系好,以防止高空坠落事故发生。
2. 防护措施施工现场需设置好安全警示标识,搭设好安全防护网,确保施工现场的安全性,并避免因吊篮操作造成的意外伤害。
3. 施工计划制定详细的施工计划,合理安排施工进度和施工人员,确保施工过程有序进行,避免因施工时间紧迫而导致的安全隐患。
通过以上准备工作、施工流程和安全措施的合理配置,外装吊篮施工能够高效、安全地进行,为建筑外墙工程的顺利完成提供了保障。
吊篮施工方案
吊篮施工方案
一、前期准备
1.确定吊篮的使用场所和具体施工要求。
2.安排专业队伍进行吊篮的搭建和安装。
3.根据场所实际情况,评估施工风险,安排必要的安全防护措施。
4.根据吊篮类型及施工要求,准备相应的施工设备和所需物资。
二、吊篮搭建与安装
1.首先需要在场地上确定搭建吊篮的具体位置,并进行
相关标注,然后在该区域内建立专业的施工平台,并进行稳固支撑。
2.根据吊篮尺寸和重量,选用相应的吊车或起重机进行吊装。
在吊篮的搭建和吊装过程中,必须由专业人员进行操作,以确保安全和稳固性。
3.在吊篮安装完成后,进行必要的调试和测试,确保吊篮可以正常运转和使用。
三、施工操作
1.在使用吊篮进行施工时,必须严格按照设计图纸及现
场情况进行操作,确保吊篮的平稳运作和施工效果。
2.吊篮在运作时,必须有专人进行监管,确保施工人员的安全。
3.如遇风雨天气,必须暂停吊篮运作,确保操作人员的安全。
4.施工期间必须对吊篮进行定期检查和保养,及时发现并处理各种技术故障,确保施工的正常进行。
四、施工结束及拆除
1.施工结束后,必须对施工平台和吊篮进行清理和整理。
2.进行必要的施工验收和文件整理,确保施工过程的合法合规。
3.安排专业的拆卸队伍进行吊篮的拆除和搬运,确保施工结束后场地环境的整洁、有序。
以上就是吊篮施工方案的具体步骤,为了保证施工的安
全与效果,整个施工过程必须由专业的人员负责操作,确保施工的顺利进行和成功完成。
吊篮专项施工方案1
吊篮专项施工方案1
一、方案概述
本方案旨在对吊篮施工进行全面规划和安全保障,确保施工过程顺利进行,保
障施工人员的安全。
本方案主要包括施工前准备、吊篮搭设、施工操作、吊篮拆除等环节,全面覆盖吊篮施工全过程。
二、施工前准备
1.确认吊篮使用区域,并进行现场勘测。
2.根据勘测结果确定吊篮搭设位置和高度。
3.确保吊篮和配件完好无损。
4.组织施工人员进行安全培训,确保操作人员具备相关操作资质和技能。
三、吊篮搭设
1.按照设计要求搭设吊篮结构,保证吊篮搭设牢固稳定。
2.定期检查吊篮搭设结构,确保吊篮安全可靠。
四、施工操作
1.在吊篮内进行施工作业前,确保吊篮内部环境无障碍物。
2.严格按照作业计划进行施工操作,确保施工质量。
3.施工过程中,严格执行安全操作规程,防止发生事故。
五、吊篮拆除
1.施工完成后,按照拆除程序逐步拆除吊篮结构。
2.拆除过程中,严格遵守安全操作规范,确保拆除安全顺利进行。
六、安全保障
1.每日检查吊篮结构,确保吊篮完好无损。
2.定期对吊篮进行维护保养,确保吊篮安全可靠。
3.严格执行吊篮使用规程,杜绝违规操作行为。
七、总结
本方案通过严格的施工前准备、吊篮搭设、施工操作、吊篮拆除等步骤,全面
保障吊篮施工的安全和顺利进行。
只有严格按照本方案的要求进行施工操作,才能确保吊篮施工过程的安全和质量。
楼吊篮专项施工方案
楼吊篮专项施工方案一、施工准备工作1.1确定施工方案根据项目的具体情况,确定合适的楼吊篮专项施工方案。
施工方案包括但不限于安装位置、安全措施、施工流程等内容。
1.2成立施工组织机构成立由项目经理、技术负责人、安全负责人等组成的施工组织机构,明确各个岗位的职责和权限。
1.3编制施工计划根据施工方案,编制详细的施工计划,明确施工的时间节点和工序安排。
1.4准备施工材料和工具根据施工计划,准备好所需的施工材料和工具,确保施工过程中的物资供应。
1.5组织培训和演练对施工人员进行安全技术培训和模拟演练,提高施工人员的安全意识和操作技能。
二、施工现场管理2.1严格遵守安全规定施工过程中,严格遵守相关的安全规定和操作规程,确保施工的安全进行。
2.2设置警示标识在施工现场的周围设置明显的警示标识,警示过往行人和车辆注意施工的存在。
2.3严格控制施工区域设立施工栅栏和警示线,限制非施工人员进入施工区域,确保施工现场的安全。
2.4安全检查和隐患排查定期进行安全检查和隐患排查,及时发现和解决施工中存在的安全问题。
2.5施工记录和整改及时记录施工情况,并对发现的问题进行整改和改进,确保施工的顺利进行。
三、施工过程控制3.1安全生产措施在施工过程中,严格遵守相关的安全生产规定,采取必要的安全措施,确保施工人员的安全。
3.2操作技术规范施工人员必须按照操作规程进行操作,不得擅自修改或忽略重要的操作步骤。
3.3质量控制措施严格执行相关的质量控制规定,确保施工过程中的质量符合要求。
3.4施工进度控制按照施工计划的要求,合理控制施工进度,确保按时完成施工任务。
3.5材料和设备管理对施工中使用的材料和设备进行管理,确保施工材料和设备的质量和数量满足要求。
四、施工结束及验收4.1施工结束整理施工结束后,进行现场整理,清理施工过程中的垃圾和残留物,保持施工现场的整洁。
4.2安全技术交底对施工过程中的安全技术进行交底,告知相关人员施工的安全要求和注意事项。
