【精品】火车站扩能改造工程施工组织设计
xxx工程施工组织设计第一部分总体策划xxx工程BJ2标段施工组织设计施工投标书综合说明首先,十分感谢北京铁路局对我们的信任,使我们能有幸参与xxx工程的投标.北京是祖国的首都,是我国政治文化的中心,随着改革开放的深入,经济建设的高度发展,文化中心功能的日益突出,为迎接2008年奥运会的召开,x火车站现有的能力已不能满足要求。
x站的扩能改造工程包括增设7、8站台和新增三条到发线及相应的辅助配套设施。
BJ2标段包括地下行包房~轴计9153m2,西侧地下人行通道50.3m2,地下直径预埋部分434m2。
地下行包房位于7、8站台下面,呈“一”字布置,总长度505m,~轴长度224.6m,宽度40.70m,采用明挖法施工.地下直径线预埋段段位于x站西街与崇文门东大街交口处,全长40m,宽10。
86m,采用明挖法施工。
我单位对此次投标十分重视。
做了大量的前期技术准备工作,组织项目部的同志认真阅读了本标段招标文件,结合现场勘察情况,会同专家研究讨论,制定出切实可行的施工组织设计方案。
我公司对该标段施工组织的指导思想为:全面响应招标文件,以关键工期为龙头,以做好安全施工为重点,充分考虑环境、交通和文明施工,组织强有力的管理技术班子,配备先进充足的施工设备,采用切实可靠的技术工艺措施,精心组织、精心施工,确保提前工期,创建优质工程。
本标段施工组织的技术难度大,涉及面广。
我们的施工组织紧紧围绕工程的特点、强调工程重点、重视工程难点,有的放矢,对症下药。
主要从以下六个方面入手进行安排:1。
施组安排要科学、有深度和针对性施工场地动态布置;交通组织派专人疏导;劳动力、施工机械等资源动态配置。
明挖段各工序之间协调统一,保证车站客货运的正常运行作业,坚持最大限度地减少施工对周围环境影响的原则进行施工组织安排。
2。
资源配置最优化本标段工程量大、要求高,要加大投入,确保资源配置充裕。
在施工中选择先进、成熟的工艺、投入先进的设备和充足的周转材料及安排有丰富的铁路施工经验的人员参加施工.3。
以关键工期目标的实现为主线紧抓本工程特点,在总工期和关键工期的要求下,安排各工序施工进度,着重保证关键工期目标的实现.因此,在施工中首先抓好管线迁移和交通疏解,其次再抓好基坑开挖速度.4.技术措施切实可行施工技术措施及质量保证措施的制定紧紧围绕各关键工序的重点和难点.用先进可靠的工艺措施保证质量目标的实现。
5.以基坑稳定和控制变形为安全生产的主题抓住基坑变形的时空效应,实行监测信息化施工、对现场施工采取动态管理措施,以合理、可靠的开挖方法及支撑方案保证工程安全及周围环境的安全。
6。
注重文明施工、强调环境保护制定方案时注重对环保措施的选择,文明施工,维护北京铁路局及我公司形象。
我公司在地下工程及城市施工方面有丰富的施工经验,具备在城市环境下施工的能力。
为了干好BJ2标段工程,我公司在保证质量、满足工期、节约投资的前提下,愿和北京铁路局、设计及监理单位的各位专家一起,共同提高本标段的施工技术水平。
我公司的目标是使本标段成为优质工程,并承诺对土建工程施工质量终身负责。
对本工程,我公司计划2003年3月1日开工,2003年7月1日行包房~轴竣工,2003年11月20日地下直径线预埋段竣工,2003年8月31日西侧旅客过道竣工。
第1章编制说明1.1编制依据(1)xxx工程BJ2标段招标文件、初步设计说明书及初步设计签后修改说明。
(2)标前会、现场调查情况及补疑书。
(3)有关施工规范、质量技术标准。
(4)我公司在北京、广州、深圳等地铁施工中积累的经验及对铁路施工的研究成果和技术储备。
(5)我公司在城市环境下施工的能力及多年来积累的雄厚实力。
1.2编制原则(1)施工方案突出文明施工要求,把确保周边环境秩序良好和车站运输正常进行作为总平面布置、施工顺序安排的前提和原则,树立北京车站扩能改造建设的良好形象。
(2)减少施工对交通的影响,做好交通疏解,认真组织施工;同时确保周围商业活动照常进行。
(3)注重施工顺序与管线拆迁的配合。
在进行施工顺序安排时,充分地考虑与管线拆迁的配合,先行施工的地段首先完成管线拆迁、悬吊等保护工作.(4)科学安排施工顺序,紧抓关键工序,确保各项关键工期目标的实现.(5)制定科学的降水方案,确保降水质量。
(6)加强监测,落实措施,确保工程与环境安全.施工前在附近建筑物和工程影响范围内的地面合理布设观测点,按规定设专门的测量小组跟踪测量,确保环境安全。
遵守安全防护规程,定期举行安全会议,经常进行安全防护教育,健全安全管理体系,落实责任制,坚持安全检查验收制度,确保安全工作有始有终,实现“四无、一消灭"安全目标。
(7)贯彻ISO9002标准,建立并保持一个健全的工程质量保证体系,完善质量管理制度,建立质量控制流程,抓关键工序,抓特殊工序,用以实施和控制本合同,确保工程建成北京市优质样板工程。
1.3编制要点(1)以混凝土要求的总工期为前提,充分考虑行包房主体竣工的时间要求;加强与相邻施工单位、设计及监理单位的协调和配合。
(2)强调地面沉降和建筑物的变形及管线保护,加强施工监测和信息反馈。
(3)加强施工降水,保证施工安全。
(4)加强文明施工和环境保护。
第2章工程概况2。
1工程范围BJ2标段由~轴地下行包房部分和地下直径线预埋段两大部分组成.行包房土建工程主要包括:行包房基坑围护结构,井点降水,土方开挖,结构防水工程,主体结构及西侧人行通道和西端部行包进出通道。
地下直径线预埋段段工程主要包括:基坑围护结构,井点降水,基坑开挖,结构防水工程,主体结构,土方回填工程.2.2工程位置及结构形式2。
2。
1工程位置地下行包房位于7、8站台下面,呈“一”字形东西向布置,全长505m,宽40。
70m。
地下直径线预埋段段位于x站西街与崇文门东大街交口处。
2.2。
2结构形式地下行包房:基坑围护结构,采用φ800间距1m的钻孔浇筑桩和旋喷桩围护及φ600钢管支撑作为基坑支护。
桩顶设冠梁,桩间采用网喷混凝土保持桩间土的稳定,浇筑桩外测两桩间作旋喷桩,封闭桩基周围地下水。
主体结构:结构宽度40。
70m,为五跨单层断面。
结构主要尺寸:顶板1000mm,顶纵梁1200mm×2000mm2,底板厚1100mm,底纵梁1200mm×2200mm2,侧墙厚700mm,φ800mm钢管混凝土柱.(柱网尺寸8m×8m)地下直径线预埋段段:围护结构φ800mm,间距1m,钻孔浇筑桩及横向钢管支撑作为基坑支护.结构宽度10.86m为双跨单层断面,其结构主要尺寸:顶板500mm,底板600mm侧墙400mm中隔墙300mm。
2。
3工程环境地下行包房北侧距即有线路仅有10m,相互干扰较大,南侧距明城墙遗址仅有16m,即南北两侧均无施工通道,北尽头有一条进入现场的道路,车辆行人较多,交通拥挤,施工场地狭小,外弃土车辆只能在0:00-6:00间通行,施工期间,材料进出场比较困难,应予以重视,提前安排协调。
施工场地内地下管线情况不明,应根据混凝土提供的地下管线资料及现场勘测情况采取相应的措施,予以保护及迁移。
2.4工程地质及水文地质特征2。
4.1工程地质⑴地下行包房工程地质x站位于北京市东南部,处于华北平原之西北边缘,地貌类型为冲洪积平原,地势平坦,海拔高程一般为41。
2m,x站范围内表覆盖.第四系全新流人工堆积层(Q4ml),下伏地层为第四系全新统冲洪积层(Q4al+pl)地层土质自上而下依次为:杂填土:褐灰色,松散,潮湿,成分以炉灰、砖头等为主,充填粉质黏土,层厚3.0~5.6m.普遍分布于地表。
淤泥质黏土:深褐色、灰色、软塑至流塑,呈透境体分布,层厚0。
0~2。
1m。
淤泥质粉质黏土:深褐色,软塑至流塑,呈透境体分布,层厚0。
0~2。
3m。
粉土:黄褐色,密实,稍湿至潮湿,呈透境体分布,层厚0。
0~1。
4m。
粉砂:黄褐色,密实,潮湿至饱和,呈透境体分布,层厚0.0~1。
2m。
细砂:黄褐色,中密至密实,潮湿,呈透境体分布,层厚0.0~5.1m。
中砂(上部):黄褐色,中密,潮湿,呈透境体分布,层厚0。
0~0.5m.粉质黏土(上部):黄褐色,软塑至硬塑,局部夹粉土,细砂薄层,累积层厚0.8~5。
0m。
中砂(下部):黄褐色、深灰色、密实、潮湿,局部夹粉质黏土薄层,含圆砾,层厚0.4~4.5m。
圆砾土:黄褐色,潮湿至饱和,中密,成分以砂岩为主,一般粒径2~15mm,最大粒径80mm,其中充填中粗砂及黏性土,揭示厚度1.9~5.7m。
粉质黏土(下部):黄褐色,软塑至硬塑,夹有粉土薄层,最大揭示厚度8.5m.⑵地下直径线预埋段段工程地质地下直径线预埋段段位于北京车站西端DK0—620~DK0—660位置,全长40m,地层土质自上而下依次为:人工填筑土:厚度3。
6m~4.4m,砂黏土层5.8m~6.2m,下部为砂类土层与圆砾土层互层夹少量卵石土层。
推测地下水位在深5m处,为孔隙潜水k=50m/d,Q=3900m3/d在该地段东段有φ600mm 给水管一根,埋深1.6m。
西段有φ1500mm排水管道,埋深0。
6m,在施工时应进行管道迁移后再进行围护结构施工。
地层断面图见图2。
4—1.图2。
4—22。
4.2水文地质水文地质特征:x站范围内的地下水类型主要为第四系孔隙潜水,局部为上层滞水,地下水埋深3.7~12。
6m,且呈逐年下降趋势,主要含水层为砂类土及碎石类土,主要靠大气降水补给,另外在x站南侧有生活用水和污水排放补给,地下水位随季节而变化,升降幅度一般为1。
0~3。
0m。
地下水对普通混凝土无侵蚀性.2.4。
3本工程地质条件评价从工程地质剖面图可知,行包房开挖处位于杂填土层.杂填土普遍分布于地表,其结构松散,土质不均。
杂填土层下部有软土分布,其岩性为淤泥质黏土和淤泥质粉质黏土,呈透境体状分布。
淤泥质黏土埋深3.8~5。
9m,顶板高程37.86~35。
78m,厚度2.1m;淤泥质粉质黏土埋深5.2~8.2m,高程35。
78~33.48m,厚度1。
1~2.3m.软土物理力学指标γ=16。
2kN/m3,C=10。
08Kpa,φ=8.05°,具有强度低,高压缩性的特点,工程性质差;硬壳为杂填土;硬底为中砂,中密。
基坑开挖时应加强止、排水与基坑支护。
x站为大型车站,存在地下排水管道跑漏水问题,易造成基坑范围内土体受水浸泡土质松软。
易产生坍塌变形,必要时应进行监测.施工时应作好基坑支护和加固工作,防止因地面变形过大而影响邻近建筑物及行车的安全,避免对地下管线造成破坏。
应综合考虑施工开挖弃土和工程排水,防止污染周围环境。
2。
5主要工程数量第三章工程特点、重点、技术难点及主要对策3.1工程特点(1)地理位置十分重要,环保及文明施工要求高地下行包房北侧紧邻北京车站,地下直径线预埋段段位于x站西街崇文门东大街交口处,周围建筑物多,车流、人流量大,施工期间应严格按照北京市环境保护和文明施工的要求执行,控制噪声、粉尘污染,减少施工干扰,确保周围环境质量满足人们正常出行和车站的卫生环境要求。

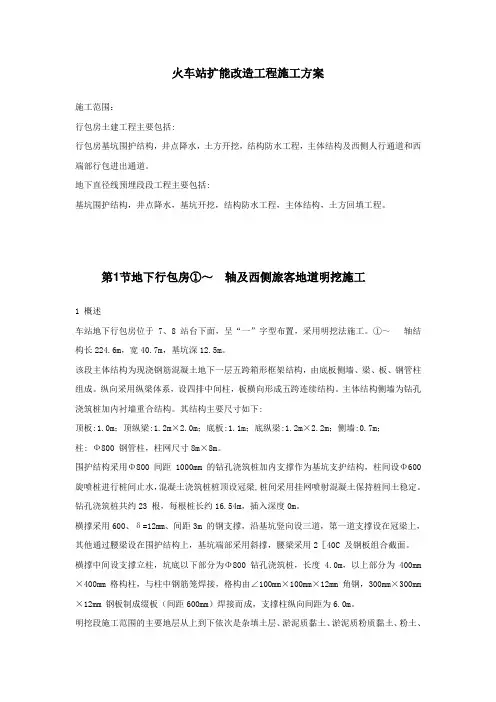

火车站扩能改造工程施工方案
火车站扩能改造工程施工方案施工范围:行包房土建工程主要包括:行包房基坑围护结构,井点降水,土方开挖,结构防水工程,主体结构及西侧人行通道和西端部行包进出通道。
地下直径线预埋段段工程主要包括:基坑围护结构,井点降水,基坑开挖,结构防水工程,主体结构,土方回填工程。
第1节地下行包房①~轴及西侧旅客地道明挖施工1 概述车站地下行包房位于7、8 站台下面,呈“一”字型布置,采用明挖法施工。
①~轴结构长224.6m,宽40.7m,基坑深12.5m。
该段主体结构为现浇钢筋混凝土地下一层五跨箱形框架结构,由底板侧墙、梁、板、钢管柱组成。
纵向采用纵梁体系,设四排中间柱,板横向形成五跨连续结构。
主体结构侧墙为钻孔浇筑桩加内衬墙重合结构。
其结构主要尺寸如下:顶板:1.0m;顶纵梁:1.2m×2.0m;底板:1.1m;底纵梁:1.2m×2.2m;侧墙:0.7m;柱: Ф800 钢管柱,柱网尺寸8m×8m。
围护结构采用Φ800 间距1000mm 的钻孔浇筑桩加内支撑作为基坑支护结构,柱间设Φ600 旋喷桩进行桩间止水,混凝土浇筑桩桩顶设冠梁,桩间采用挂网喷射混凝土保持桩间土稳定。
钻孔浇筑桩共约23 根,每根桩长约16.54m,插入深度0m。
横撑采用600、δ=12mm、间距3m 的钢支撑,沿基坑竖向设三道,第一道支撑设在冠梁上,其他通过腰梁设在围护结构上,基坑端部采用斜撑,腰梁采用2[40C 及钢板组合截面。
横撑中间设支撑立柱,坑底以下部分为Φ800 钻孔浇筑桩,长度4.0m,以上部分为400mm ×400mm 格构柱,与柱中钢筋笼焊接,格构由∠100mm×100mm×12mm 角钢,300mm×300mm ×12mm 钢板制成缀板(间距600mm)焊接而成,支撑柱纵向间距为6.0m。
明挖段施工范围的主要地层从上到下依次是杂填土层、淤泥质黏土、淤泥质粉质黏土、粉土、粉砂、细砂、中砂、粉质黏土、圆砾土,按照工程类别划分属于Ⅰ、Ⅱ类,粉质黏土该种土层围岩自稳能力差,易发生坍塌和变形。
施工组织设计范例50篇车站站改施工组织方案
施工组织设计范例50篇车站站改施工组织方案车站站改施工组织方案一、施工项目:中铁二十一局集团__有限公司集通复线兴和车站改造工程。
二、施工地点和时间:1、施工地点:兴和站(K169+750~K171+400)2、施工时间:2021年7月1日~2021年8月30日。
三、工程概况 1、集通线既有设备为区间有缝线路,共设车站4座,其中移位新建车站1座(二道沟),其它为改建车站(化德、保健、兴和),新建线路所一座。
本段封闭车站4座。
中间站1座(化德),越行站3座(二道沟、兴和、兴和)。
车站既有3股道,本次集通二线改造后为4股道;上下行正线Ⅰ、Ⅱ道,到发线3、4道。
2、车站既有单开道岔为P60-12号、P50-12号,改建后增设P60-12号。
兴和站新增P60-12号8组(左开4组、右开4组)3、兴和车站改造后,站场轨道正线为P60轨,到发线为P50轨、站内道岔拆除施工与站场曲线改造结合一并施工;4、由于既有车站设计为单渡线,新建二线未形成时从既有正线无法进入新建Ⅰ道、3道、4道,在各个车站施工时首先考虑道岔施工及各个曲线拨移,列车经既有正线、渡线、从新道岔运行,渡线限速45km/h运行。
根据《铁路曲线及养护规定》和《铁路轨道设计规范》,加强维修养护,可满足速度为45km/h要求,四、施工方案:1、施工前准备:施工前一周由专人负责24小时观测并记录轨温,掌握轨温情况。
现场调查:调查既有线路设备、既有线枕木型号、钢轨型号、绝缘接头位置等情况。
2、先进行路基施工,由于兴和车站内路基工程施工所处地质条件较差,大多为水坑有积水,预先排除地表水,翻挖晾晒,地基换填后进新路基填筑施工。
3、路基施工完毕后报请项目管理机构验收合格后,开始轨道工程施工,首先线上料进场摊铺道碴摆放枕木。
人工预铺道岔设计位置,本站新1#、2#、7#、8#对位预铺组装,3#、5#、4#、6#道岔直接预铺设计位置与新建线路连接开通。
五、车站改造施工步骤:1、第一步2021年7月1日~2021年7月20日预铺新建3道,道岔3#、5#、4#道岔预铺就位。
站场扩能改造工程施工组织设计
玉溪南站施工方案一.编制说明:玉溪南站扩能改造工程严格遵守业主所规定的施工日期,在工期安排上尽可能提前完成。
合理安排施工的程序和顺序,以保证施工连续有节奏地进行。
按先易后难、分片、分段组织施工;坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理;开展文明施工活动,创标准化施工现场。
二.编制依据:1、铁二院提供的玉溪南中间站平面布置图;2、铁二院提供昆玉过渡(站)-01/03图;3、《铁路工程施工安全技术规程》(TB10410.2--2003);4、《铁路营业线施工安全管理办法》铁办[2008]190号;5、昆明局《昆明铁路局铁路营业线施工安全实施细则(试行)》昆铁办[2008]387号文;6、《昆明铁路局铁路营业线施工安全管理补充办法(试行)》昆铁办[2010]158号文;7、现场调查情况。
三.玉溪南站线下工程数量表:玉溪南站线下工程数量表四.玉溪南站土建工程施工安排:云南省铁路总公司玉蒙铁路工程项目部只承担线下工程的施工与线上施工单位相互干扰较大,根据线上单位中铁一局玉蒙铁路工程项目部玉溪南站站改施工方案安排,我单位对承建的土建工程计划分两步进行施工具体安排如下:(一)站改前1.北货场新货物联络线虽然不受既有线影响,但受到昆玉公司货场道路改移的影响。
为保证昆玉公司货运正常运转,货场道路改移需先行施工,改移货场道路长度1038米;新增加道口4个;C30混泥土路面1038方;配碎石面层727方;块片石垫层1454方。
1.1:现玉溪南货场道路从货场大门进入以后独立通往货11、货12、货13、货14、货15、16道。
1.2:由于玉蒙线对玉溪南站的改造,南北货场联络线与货11、12、13、14、15道相交,改变了北货场既有道路通行情况,施工中为尽量减小对运输的影响需重新规划货场道路。
1.3:在施工南北货场联络线之前需先对货场道路进行改造,由于昆玉线引入玉溪南站后所有玉溪南站货物线玉溪端全为尽头线施工货场道路时只需在货11~14道设置临时平交道口即可,待站场改造后拆除恢复正常道路。
亳州火车站站场改造施工组织设计方案
亳州火车站站场改造施工方案1.施工项目及目标1.1施工项目:京九电化亳州站场改造工程。
1.2施工目标:安全、优质、正点、高效,按时间节点全面完成施工任务,保证京九电化的整体工期。
2.工程概况本工程为京九铁路亳州火车站站房改造工程引起的站场改建、旅客站台、无柱站台雨棚基础、旅客出站地道、进站天桥、三电拆迁等。
2.1站场改建工程:改建既有(3)道,拨移(5)、(7)道,将两台夹3线改为两台夹4线,并在站场最外侧增加一条货车到发线9道,有效长1050m。
将基本站台改造为500×12.0×1.25m高站台,中间站台改造为500×10.5×1.25m高站台,形成正线2条、客车到发线3条、货车到发线2条,基本站台及中间站台各一座的站场布置规模。
封闭既有地道,新建39m长8.0m宽旅客进站天桥一座,8.0m宽旅客出站地道一座,新建机待线及网工区路基土方及轨道工程。
货场股道近期维持原有,远期预留1条货物线。
正线铺设P60钢轨,站线铺设P60、P50钢轨,道岔为P60-1/12提速道岔、P50-1/12及P50-1/9道岔,共计7组。
2.2站房建筑工程:无站台柱雨棚设计采用钢桁架雨棚,总长为497m,总宽46m,结构覆盖面积为24718m2。
雨棚采用在基本站台外侧和(3)、(5)道中间立柱的形式覆盖站台,平行股道方向中间柱距为18m、15m。
站场为两台加四线,基本站台为500m ×12m×1.25m,二站台为500m×10.5m×1.25m。
2.3桥涵工程:1-3.5m接长框架涵一座,1-3.0m接长框架涵一座,为换填级配碎石基础。
3.施工组织机构、指挥体系及具体分工3.1成立亳州站改项目部项目经理部由经理、副经理、总工程师组成领导层。
下设“五部一室”:即工程管理部、技术部、安全质量保证部、财务核算部、物资设备部和办公室。
具体为项目经理部设管理人员15人,其中项目经理1人,项目副经理5人,项目总工1人,办公室2人,工程部4人,技术部3人,安质部3人,物资设备2人,财务部1人。
火车站工程施工组织设计
火车站工程施工组织设计1. 引言火车站工程施工组织设计是确保火车站工程施工按照合理的步骤和顺序进行的重要环节。
通过科学的组织设计,可以提高施工效率,降低施工风险,并最大限度地保障施工现场的安全。
本文将详细介绍火车站工程施工组织设计的主要内容和具体步骤。
2. 施工组织设计的目标和原则施工组织设计的目标是确保火车站工程施工进度按照计划进行,并且达到高质量的施工标准。
为了实现这个目标,我们需要遵循以下原则:•合理性原则:施工组织设计应当符合工程实际情况和施工标准,合理安排施工步骤和施工工艺。
•经济性原则:施工组织设计应当尽可能减少资源浪费,提高施工效率,并控制施工成本。
•安全性原则:施工组织设计应当考虑施工现场的安全因素,采取必要的安全措施保障工人的安全。
•环保性原则:施工组织设计应当减少对环境的影响,合理利用资源,降低环境污染。
3. 施工组织设计的步骤3.1 确定施工目标在进行施工组织设计之前,需要明确工程的目标和要求。
包括工程的规模、施工期限、质量要求等方面的目标。
这些目标将直接影响施工组织设计的内容和步骤。
3.2 制定施工计划在制定施工计划时,需要考虑工程的施工工艺和步骤。
根据工程的不同特点,将施工过程划分为多个阶段,并确定每个阶段的施工任务和施工时间。
同时,还需考虑施工设备和材料的供应计划,以确保施工过程的连续性。
3.3 确定施工方法和工艺根据工程的实际情况,确定施工所需的方法和工艺。
包括土方开挖、基础施工、结构施工、设备安装等方面的方法和工艺。
在确定施工方法和工艺时,需考虑施工质量、施工效率和施工安全等因素。
3.4 制定施工组织图和作业指导书根据施工计划和施工方法,制定施工组织图和作业指导书。
施工组织图可以清晰地展示施工现场的布局和施工流程,帮助施工人员理解和执行施工计划。
作业指导书则详细描述每个施工步骤的具体要求和注意事项,以指导施工人员的工作。
3.5 安排施工人员和资源根据施工计划,安排合适的施工人员和资源。
火车站工程施工方案范本
一、工程概况项目名称:XX火车站改造及扩建工程建设地点:XX市XX区建设规模:总建筑面积约XX万平方米,包括站房、站前广场、地下停车场等。
合同估算价:人民币XX亿元工期:XX个月二、施工组织与管理1. 施工组织机构(1)成立项目经理部,负责整个工程的施工组织与管理。
(2)项目经理部下设工程部、技术部、质量部、安全部、物资部、财务部等部门。
2. 施工管理(1)建立健全各项管理制度,确保工程质量和安全。
(2)严格执行施工方案,确保施工进度。
(3)加强施工现场管理,确保施工现场整洁、有序。
三、施工方案1. 施工顺序(1)站房及配套设施施工:先进行站房主体结构施工,然后进行屋面、墙体、门窗等装修施工,最后进行配套设施施工。
(2)站前广场施工:先进行广场基础施工,然后进行广场铺装、绿化、照明等施工。
(3)地下停车场施工:先进行地下停车场主体结构施工,然后进行停车场装修、消防、监控等施工。
2. 施工技术(1)站房施工:采用装配式钢结构站房,提高施工效率。
(2)站前广场施工:采用预制混凝土板、透水砖等材料,提高广场的环保性能。
(3)地下停车场施工:采用地下连续墙、盾构法等施工技术,确保施工安全。
3. 施工进度安排(1)站房主体结构施工:XX个月。
(2)站房装修施工:XX个月。
(3)站前广场施工:XX个月。
(4)地下停车场施工:XX个月。
四、质量保证措施1. 严格材料采购、检验制度,确保所用材料符合国家及行业标准。
2. 严格执行施工工艺,加强过程控制,确保工程质量。
3. 定期进行质量检查,及时发现并解决质量问题。
4. 加强施工人员培训,提高施工人员素质。
五、安全保证措施1. 建立健全安全生产责任制,明确各级人员的安全职责。
2. 严格执行安全操作规程,加强施工现场安全管理。
3. 定期进行安全检查,及时消除安全隐患。
4. 加强施工人员安全教育培训,提高安全意识。
六、环境保护措施1. 严格执行环境保护法规,降低施工过程中的环境污染。
火车站扩能改造工程施工组织设计
火车站扩能改造工程施工组织设计一、工程概况二、施工组织设计原则1.安全原则:施工期间,要始终把安全放在首位,做好现场安全防护工作,确保施工安全。
2.协调原则:与相关部门和单位进行密切合作,保证各项工作的顺利进行。
3.环保原则:施工过程中要采取环保措施,减少对环境的污染。
4.经济原则:在不影响工程质量的前提下,尽量减少工程投资。
三、施工组织设计方案1.施工准备阶段(1)确定施工队伍:根据工程规模和要求,组建施工队伍,包括工程管理人员、技术人员和施工作业人员。
(2)制定施工计划:根据工程量和工期,制定详细的施工计划,明确工程各个施工阶段的时间节点。
(3)准备施工材料:根据施工计划,提前准备所需的各类材料和设备,并保证其数量和质量满足施工需要。
(4)确定安全措施:根据工程特点和施工环境,制定详细的安全措施,并组织进行安全培训,提高工人的安全意识。
2.施工实施阶段(1)场地布置:根据现场实际情况,合理布置施工区域,划定施工用地,并设置标志牌和安全警示标志。
(2)地基处理:进行地基处理,确保地基承载能力和稳定性,采取加固措施,如灌浆、土石方修整等。
(3)基础施工:进行地基基础的施工,包括桩基、基础混凝土浇筑等,确保基础的稳定和牢固。
(4)主体结构施工:根据建筑设计图纸,进行主体结构的施工,包括梁柱、墙板、屋面等,确保结构安全和稳定。
(5)设备安装:进行各种设备的安装和调试,如电力设备、通风设备、消防设备等,确保设备运行正常。
(6)内装施工:进行室内装修施工,包括地面铺装、墙面装修、天花板装修等,使其满足使用要求。
(7)周边环境整治:对施工期间产生的噪音、污染等问题进行治理,确保周边环境整洁和秩序良好。
3.施工总结阶段(1)安全检查:对施工现场进行安全检查,发现问题及时整改,确保施工安全。
(2)工程验收:组织有关部门对工程进行验收,确保工程质量符合要求。
(3)工程交付:完成工程后,组织相关人员进行工程交接,并进行档案归档工作。
北京站扩能改造工程BJ标段施工组织设计
北京铁路枢纽北京站扩能改造工程施工组织设计目录施工投标书综合说明第一部分总体策划第1章编制说明1.1 编制依据1.2 编制原则1.3 编制要点第二章工程概况2.1 工程范围2.2 工程位置及结构形式2.2.1 工程位置2.2.2 结构形式2.3 工程环境2.4 工程地质与水文地质特征2.4.1 工程地质2.4.2 水文地质2.4.3 本工程地质条件评价2.5 主要工程数量第三章工程特点、重点、技术难点及主要对策3.1 工程特点3.2 工程重点和施工技术难点3.3 关键坏节及施工对策3.3.1 主要施工技术难点的施工对策3.3.2 施工中可能出现的问题及对策3.3.3 关键环节和施工对策第四章施工组织总体部署4.1 项目管理目标4.1.1 工期目标4.1.2 质量目标4.1.3 安全生产目标4.1.4 文明施工目标4.1.5 环境、水土、文物保护目标4.2 总体施工安排4.2.1 施工总体安排原则4.2.2 施工段划分○1 ~○36 轴及西侧旅客地道施工安排4.2.3 地下行包房4.2.4 地下直径线预埋段段施工安排4.3 总体施工方案概要○1 ~○36 轴及西侧旅客地道施工方案概要4.3.1 地下行包房4.3.2 地下直径线预埋段施工4.4 施工现场平面布置及说明○1 ~○36 轴及西侧旅客地道施工现场平面布置4.4.1 地下行包房4.4.2 地下直径线预埋段施工现场平面布置4.4.3 场内临时道路、建筑及设施说明4.4.4 临时供电、供水、通讯及消防措施4.4.5 施工期间排水及防洪措施4.4.6 预防地表水和地下水污染的措施4.4.7 主要临时工程数量4.5 组织机构及现场管理方法说明4.5.1 施工现场组织机构4.5.2 项目管理模式说明4.5.3 经理部人员组成及职责分工4.5.4 主要业务部门的岗位职责4.5.5 质量安全管理4.5.6 设备及材料管理4.5.7 安全保卫工作4.5.8 现场环境卫生4.5.9 精神文明建设4.5.10 环保措施4.5.11 排污方案及垃圾处理4.5.12 医疗与卫生措施4.6 施工进度计划及措施4.6.1 工期计划4.6.2 主要工序进度指标4.6.3 土石方开挖强度及混凝土浇筑强度4.6.4 工程进度管理方法及措施4.7 资源配置及使用计划4.7.1 主要材料供应计划和材料管理4.7.2 施工用水、用电供应计划4.7.3 劳动力配置计划4.7.4 用款计划4.7.5 机械设备及试验、测量、质检监测仪器配备4.8 施工期间交通疏解4.8.1 地面交通状况4.8.2 交通疏解原则4.8.3 交通疏解方案4.8.4 场内交通疏解组织措施4.9 分包计划及管理措施4.9.1 分包计划4.9.2 管理措施4.10 与监理设计的配合第二部分主要施工方法及技术措施第五章地下行包房○1 —3○6轴及西侧旅客地道明挖施工5.1 概述○1 ~○36 轴及西侧旅客地道明挖施工安排5.2 地下行包房5.2.1 施工顺序安排5.2.2 施工进度安排5.2.3 主要资源配置5.3 钻孔桩、旋喷桩维护结构施工5.3.1 钻孔桩施工工艺流程5.3.2 钻孔桩施工方法及技术措施5.3.3 旋喷桩施工工艺流程5.3.4 旋喷桩施工方法及技术措施5.3.5 冠梁施工5.3.6 冠梁顶土体支护措施○1 ~○36 轴及西侧旅客地道明挖基坑开挖施工5.4 地下行包房5.4.1 基坑开挖施工步序和流程5.4.2 开挖准备工作5.4.3 主体基坑降水施工5.4.4 基坑开挖方法。
包头车站站场改造工程施工组织设计【精品文档】
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日包头车站站场改造工程施工组织设计一、编制依据、编制范围(一)编制依据1、铁道第一勘察设计院关于包头车站改扩建工程施工资料;2、铁道部铁办(2005)133号文《关于印发〔铁路营业线施工及安全管理办法〕的通知》;3、业主要求;4、现场调查资料。
5、包头站改呼铁局评审通过的总体过渡方案。
6、铁道部[2008]190号文《铁路营业线施工安全管理办法》及[2010]51号文《铁路营业线施工安全管理补充办法》(二)编制范围包头站改土建、房建施工及给排水。
二、工程概况(一)工程概况包头站为客运车站,是包头枢纽改造的核心车站,集包第二双线沿既有线北侧接包头站,并与既有包兰线贯通;本站现有到发线9条,其中客车到发线5条,基本站台1座,中间站台2座,地道、天桥各一座;车站西咽喉北侧设有客车段和客车技术整备所;车场南侧设有货场,并且有多条专用线引入。
本次包头站扩能改造工程主要按一站两场横列式布置,既有下行正线改与上行线并肩,北场基本利用既有站稍作改造,设旅客列车到发线5条,基本站台一座,中间站台两座;南场与既有站并行布置,占用了部分既有站线,设旅客列车到发线4条,中间站台两座,以及货车到发线2条,改建包神联络线、货场、专用线接轨于南场。
车站两端设两场间渡线。
(二)主要技术标准1)铁路等级:I级;2)正线数目:双线;3)速度目标值:新建货线160km/h。
4)曲线半径:1200m,800m5)限制坡度:上行2‰、下行2‰。
6)牵引种类:电力。
7)机车类型:客车,动车组、SS9;货车,SS4、HXD1。
8)牵引质量:客货共线5000t、4000t。
9)建筑限界:满足开行双层集装箱列车运输要求。
(三)主要工程内容和数量包头站主要工程数量表(四)征地拆迁数量、类别、特殊拆迁项目情况征地拆迁数量多,地下管线多,三电迁改难度大。
火车站站房改造工程施工组织设计
建设单位:沈阳铁路局沈阳工程建设指挥部
设计单位:铁道部第三勘察设计院集团有限公司
监理单位:北京华铁工程咨询有限公司
施工单位:沈阳铁路建筑工程公司
施工宗旨:珍惜信誉,完善自我,创造效益,服务社会。
安全目标:消灭责任人身伤亡事故,消灭责任行车事故,消灭责任设备事故,消灭责任火灾事故,控制责任人身轻伤事故.
4、认真执行国家关于工程基本建设的法令、法规、政策和管理办法。
5、现行劳动定额、物资消耗定额及机械台班定额。
二、编制原则
1、合理安排工期,尽可能减少气候的影响,并保证满足总工期的要求。
2、确保工程质量达到国家工程标准,并按此目标编制本工程质量、安全、工期保证措施,建立质量、安全保证体系。
3、针对本工程特点和现场实际情况制定施工技术组织措施,并对本工程重点、难点问题制定解决方案和措施,推广新技术、新工艺,提高工程质量。
(二)施工步骤
1、测放桩位:请监理及建设单位人员对轴线复测合格做好记录,确定无误后,根据放出的轴线给出桩位并做好记录(用钎子打入地下200mm以下,然后灌入白灰,插入Φ6钢筋)。
2、钻机就位:钻机安装一定要平稳,钻机钻头对准孔位后,调整四角液压,使钻机上的左右标尺居中,保证钻机塔与钻杆垂直,然后启动钻机至设计深度.
质量方针:以一流的质量和管理向用户提供满意的产品和服务
以持续改进为主线多创精品工程树立企业形象
第三章
一、施工组织总体方案
施工准备阶段包括施工人员进场、到位、现场勘测、定位测量,依据设计图纸及测量资料进行物资材料的采购计划的编制,与相关单位签定协议,对施工人员进行岗前、技能培训和安全教育.
本工程施工内容全,施工时总体遵循先地下后地上、先主体后装饰的施工原则.在桩基础后,本工程的施工作业面全面铺开,保证不同工种之间的良好衔接。在工程施工中采用投入多劳力流水作业,增加平行、交叉作业,施工期间合理组织和分配作业能力,充分利用有效资源,确保工程按照施工组织设计的总体施工进度计划顺利进行。施工分层、分段,压缩主体施工工期,留下时间和空间以保证装饰装修工程的接续施工,以合同约定工期,保质保量的完成施工任务。
