琉璃河湿地公园施工组织设计
湿地公园施工组织设计之令狐文艳创作

目录令狐文艳第1章综合说明1.1编制说明本施工组织设计涵盖了施工图中的全部工程内容——绿化、土建及景观小品、叠水工程,并且着重从工程承包商的角度,阐述了我公司对遵义市东部新区新蒲湿地公园BT项目(以下简称新蒲湿地公园工程)的工程质量、工期、安全、文明施工、服务协调,特别是关于质量、工期等工作进行统一管理的计划,以期高质量、高效率的全面履行我公司作为承包商的职责。
在本施工组织设计中,重点介绍了土石方工程、地形调整、绿化种植工程、园林景观工程及给排水、照明等施工方案,在管理方面,详细阐述施工进度计划、劳动力、机械的配备及使用计划,质量保证措施以及安全与文明施工及配合和服从业主管理的各种措施,施工现场平面布置,同时,我公司在本施工组织设计中又对工程回访和维修服务等方面进行了详细说明。
我公司将派有丰富同类工程施工经验的项目经理和技术负责人负责本工程的施工工作,施工现场主要管理人员必须持证上岗,并且在施工过程中,我公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。
为确保实现工程质量、环境、职业健康安全的目标,我公司将严格依照ISO9001、ISO14001、GB/T28001认证体系的要求进行管理,定期派人员赴现场检查、考核现场的管理工作。
1.1.1工程内容新蒲湿地公园工程建设规模:约2300亩,主要工程内容划分有:建设访客中心,茶室,乔、灌木种植工程,草坪花卉种植工程,园路铺装工程,水系土方开挖,驳岸、跌水处理,景观桥梁建造,微地形堆砌,种植土更换等施工图所示全部内容以及场地内现状树木养护工作。
1.1.2熟悉图纸我公司组织相关人员认真熟悉工程图纸,研读招标文件,掌握了我公司施工的范围、区域和管理职责;编制过程中,我公司多次召开了由总工组织、各专业骨干参加的专题研讨会,大家提出了大量宝贵的、科学的、实用性很强的建议,从而使我公司能很好得结合本工程的特点,对施工计划进行等详尽的安排。
1.1.3现场勘查经过现场勘察和我公司对工程的分析,充分理解工程的特点和现场状况。
湿地公园施工组织设计

(此文档为Word格式,下载后可以任意编辑修改!)(方案备案编号:)湿地公园生态保护与恢复工程施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各留一份。
第一章:工程概况及编制依据第一节:工程概况及承诺一、工程概况工程名称:莒县沭河湿地公园生态保护与恢复工程工程地点:沭河西岸望海大道至206国道段。
建设单位:莒县住房和城乡规划建设局工程范围:沿沭河河道景观整治、湿地公园绿化及配套工程等,全长约15.3公里。
二、承诺1、工期:81天。
2、质量:国家施工验收规范一次性合格标准3、安全:合格4、养护期:一年第二节:编制依据及原则一、莒县住房与城乡规划建设局沭河湿地公园生态保护与恢复工程招标文件二、莒县沭河湿地公园生态保护与恢复工程施工图三、莒县住房与城乡规划建设局沭河湿地公园生态保护与恢复工程答疑文件四、有关专业的技术规范:1、城市绿化工程施工及验收规范(CJJ/T82—90);2、施工现场临时用电安全技术规范(JGJ46—88);3、混凝土结构工程施工及验收规范(GB50204—92);4、建筑工程质量检验评定标准(GBJ301—88);5、建筑安装工程质量检验评定统一标准(GBJ300—88);6、电气装置安装工程电气照明装置施工及验收规范(GB50259—96);7、建筑电气安装工程质量检验评定标准(GBJ303—88);8、地基与基础工程施工及验收规范(GBJ202—83);9、其它有关施工技术标准、规范和验收标准。
五、编制原则(一)遵循招标文件条款的原则,在编制施工组织文字说明及附表时,严格按照招标文件的要求,做到统一标准,规范编制。
(二)遵循设计文件和规范的原则,在编写主要项目施工方法中严格按设计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量和进度。
湿地公园设计施工组织设计

1.总论1.1项目概况项目名称:生态园湿地公园建设性质:新建建设内容:湿地公园建设规模:受污染河水处理量30000m3/d建设总用地面积:68万m2(其中集中净化区18.5万m2)工程服务期限:20年1.2编制依据(1)《城镇污水处理厂污染物排放标准》(GBl8918—2002);(2)《地表水环境质量标准》(GB3838-2002);(3)《中华人民共国水污染防治法》(修正)1996.5.15;(4)《城市污水处理及污染防治技术政策》(建城[2000]124号);(5)《城市污水处理工程项目建设标准》(建标[2001]77号);(6)选址区域1/1000地形图;1.3编制原则与编制范围1.3.1编制原则优化处理工艺方案对其投资和运行管理有着很重要的影响,必须从整体优化的角度考虑,结合当地的客观条件、河水性质及处理水的用途及相应水质要求,进行多方案比选,提出最佳的处理方案,遵守如下原则:(1)贯彻执行国家关于环境保护的政策,符合国家有关法规、规范及标准;(2)工程设计注重本工程实际运行的灵活性和抗冲击性,提高其对水质水量变化的适应性;(3)作为环保工程,设计中应尽量减少对环境产生的负面影响,如噪音、臭气、固体废弃物等;(4)确保工程的可靠性和有效性,提高自动化水平,降低运行费用,选择性能优良的处理设备;(5)选择先进、成熟、节能的处理工艺;(6)节约用地,尽量不占用城市建设用地,充分考虑绿化;(7)尽量采用节能材料;(8)建筑风格简洁明快,美观大方,与厂区周围环境一致和统一。
1.3.2编制范围本方案编制范围为东莞生态园下沙湿地公园,本湿地公园主要引东引河的部分河水,对其进行处理后作为南畲朗景观排洪渠生态补水,为南畲朗下游段提供洁清水源和促进水体流动作用,具体设计内容如下:(1)湿地前处理系统,包括水解酸化池、接触氧化池和混凝沉淀池设计;(2)湿地处理系统,包括湿地进配水系统和底部汇水系统设计;(3)污泥处理系统设计;(4)景观系统;(5)配套的道路、供水、供电和管理用房等设施的设计1.4项目建设的必要性(1)下沙湿地公园的建设是生态园自身发展的需要东莞生态园现状是东莞的涝区,遇特大暴雨防洪压力大,且园区内水系污染严重,水系的现状与生态园的开发建设存在的巨大的矛盾,可以说“水’’是制约生态园快速发展的主要因素。

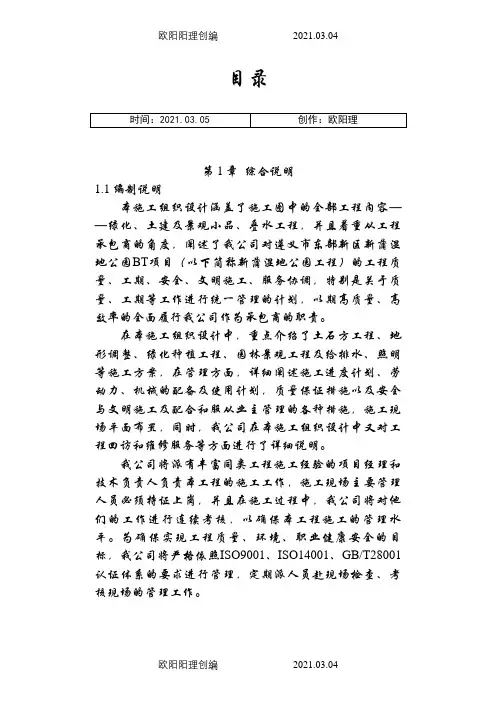

湿地公园施工组织设计之欧阳理创编

目录第1章综合说明1.1编制说明本施工组织设计涵盖了施工图中的全部工程内容——绿化、土建及景观小品、叠水工程,并且着重从工程承包商的角度,阐述了我公司对遵义市东部新区新蒲湿地公园BT项目(以下简称新蒲湿地公园工程)的工程质量、工期、安全、文明施工、服务协调,特别是关于质量、工期等工作进行统一管理的计划,以期高质量、高效率的全面履行我公司作为承包商的职责。
在本施工组织设计中,重点介绍了土石方工程、地形调整、绿化种植工程、园林景观工程及给排水、照明等施工方案,在管理方面,详细阐述施工进度计划、劳动力、机械的配备及使用计划,质量保证措施以及安全与文明施工及配合和服从业主管理的各种措施,施工现场平面布置,同时,我公司在本施工组织设计中又对工程回访和维修服务等方面进行了详细说明。
我公司将派有丰富同类工程施工经验的项目经理和技术负责人负责本工程的施工工作,施工现场主要管理人员必须持证上岗,并且在施工过程中,我公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。
为确保实现工程质量、环境、职业健康安全的目标,我公司将严格依照ISO9001、ISO14001、GB/T28001认证体系的要求进行管理,定期派人员赴现场检查、考核现场的管理工作。
1.1.1工程内容新蒲湿地公园工程建设规模:约2300亩,主要工程内容划分有:建设访客中心,茶室,乔、灌木种植工程,草坪花卉种植工程,园路铺装工程,水系土方开挖,驳岸、跌水处理,景观桥梁建造,微地形堆砌,种植土更换等施工图所示全部内容以及场地内现状树木养护工作。
1.1.2熟悉图纸我公司组织相关人员认真熟悉工程图纸,研读招标文件,掌握了我公司施工的范围、区域和管理职责;编制过程中,我公司多次召开了由总工组织、各专业骨干参加的专题研讨会,大家提出了大量宝贵的、科学的、实用性很强的建议,从而使我公司能很好得结合本工程的特点,对施工计划进行等详尽的安排。
1.1.3现场勘查经过现场勘察和我公司对工程的分析,充分理解工程的特点和现场状况。
【工程管理】湿地公园施工组织设计概述(doc 50页)

湿地公园施工组织设计概述(doc 50页)部门: xxx时间: xxx整理范文,仅供参考,勿作商业用途莒县沭河湿地公园生态保护与恢复工程施工组织设计第一章:工程概况及编制依据第一节:工程概况及承诺一、工程概况工程名称:莒县沭河湿地公园生态保护与恢复工程工程地点:沭河西岸望海大道至206国道段。
建设单位:莒县住房和城乡规划建设局工程范围:沿沭河河道景观整治、湿地公园绿化及配套工程等,全长约15.3公里。
二、承诺1、工期:81天。
2、质量:国家施工验收规范一次性合格标准3、安全:合格4、养护期:一年第二节:编制依据及原则一、莒县住房与城乡规划建设局沭河湿地公园生态保护与恢复工程招标文件二、莒县沭河湿地公园生态保护与恢复工程施工图三、莒县住房与城乡规划建设局沭河湿地公园生态保护与恢复工程答疑文件四、有关专业的技术规范:1、城市绿化工程施工及验收规范(CJJ/T82—90);2、施工现场临时用电安全技术规范(JGJ46—88);3、混凝土结构工程施工及验收规范(GB50204—92);4、建筑工程质量检验评定标准(GBJ301—88);5、建筑安装工程质量检验评定统一标准(GBJ300—88);6、电气装置安装工程电气照明装置施工及验收规范(GB50259—96);7、建筑电气安装工程质量检验评定标准(GBJ303—88);8、地基与基础工程施工及验收规范(GBJ202—83);9、其它有关施工技术标准、规范和验收标准。
五、编制原则(一)遵循招标文件条款的原则,在编制施工组织文字说明及附表时,严格按照招标文件的要求,做到统一标准,规范编制。
(二)遵循设计文件和规范的原则,在编写主要项目施工方法中严格按设计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量和进度。
(三)坚持实事求是,一切从实际出发的原则,在编制施工方法中根据本公司的施工能力、经济实力、技术水平、坚持科学组织、合理安排、均衡生产,确保高质量、高效率地完成本工程的建设。
(精编)某大型湿地公园施工组织设计(投标用)

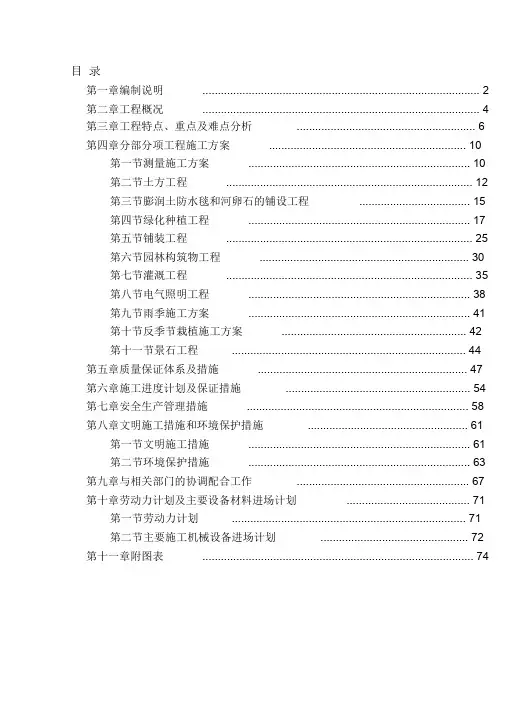

目录第一章编制说明 (2)第二章工程概况 (4)第三章工程特点、重点及难点分析 (6)第四章分部分项工程施工方案 (10)第一节测量施工方案 (10)第二节土方工程 (12)第三节膨润土防水毯和河卵石的铺设工程 (15)第四节绿化种植工程 (17)第五节铺装工程 (25)第六节园林构筑物工程 (30)第七节灌溉工程 (35)第八节电气照明工程 (38)第九节雨季施工方案 (41)第十节反季节栽植施工方案 (42)第十一节景石工程 (44)第五章质量保证体系及措施 (47)第六章施工进度计划及保证措施 (54)第七章安全生产管理措施 (58)第八章文明施工措施和环境保护措施 (61)第一节文明施工措施 (61)第二节环境保护措施 (63)第九章与相关部门的协调配合工作 (67)第十章劳动力计划及主要设备材料进场计划 (71)第一节劳动力计划 (71)第二节主要施工机械设备进场计划 (72)第十一章附图表 (74)第一章编制说明一、本施工组织方案编制依据**新城滨河森林公园建设工程(二期)施工招标第四标段招标文件;**新城滨河森林公园建设工程(二期)施工招标第四标段招标图纸及设计说明;对施工现场实地勘察、调查资料;国家、北京市现行设计规范、施工规范、验收标准及有关文件;二、本工程施工相关规程/规范/标准(1)《园林栽植土质质量标准》DBH-231-98(2)《建筑机械使用安全技术规程》JGJ33-2001(3)《建筑施工安全检查标准》JGJ59-99(4)《建设工程工程量清单计价规范》GB50500-2003(5)《园林绿化工程资料管理规程》(6)《园林绿化工程施工及验收规范》DB11/T 212-2009(7)《建筑工程施工质量验收统一标准》GB50300-2001(8)《城市园林绿化用植物材料木本苗》DBll/T211-2003(9)《城市园林绿化养护管理标准》DBll/T213-2003(10)《园林栽培技术规程》0818-91(11)《园林植物保护技术规程》DBJ08-35-94(12)《工程测量规范》GBJ50303-2002(13)《城市绿化工程施工验收规范》CJJ/T82-99(14)《建筑电气安装工程质量检验评定标准》GBJ303-88(15)《电气装置安装工程低压电器施工及验收规范》GB20524-96 (16)《施工现场临时用电安全技术规范》JGJ49-88(17)《建筑电气工程质量验收规范》GB50303-2002(18)《园林绿化工程监理规程》DBll/T245-2004(19)《给排水管道工程施工及验收规范》GB50268-97(20)《喷灌工程技术规范》GBJ85-8(21)《建筑安装分项工程施工工艺规范》DBJ01-26-2003(22)《建筑防腐蚀工程施工及验收规范》GB50212-2002(23)《工程建设标准强制性条文》(房屋建筑部分2002年版)(24)《低压配电设计规范》GB50054-95(25)《供配电系统设计规范》GB50052-95(26)《混凝土结构工程施工及验收规范》GB50204-92(27)北京市《公共建筑节能设计标准》DBJ101-621-2005(28)《公园设计规划》CJJ48-92(29)《城市道路绿化规划与设计规范》GJJ75-97(30)《城市绿化工程施工及验收规范》GJJ/T85-99三、国家相关工程管理法律/法规(1)《关于进一步加大行业监管力度严格控制绿化施工中扬尘污染的通知》;(2)《关于进一步做好绿化工地控制扬尘污染的通》;(3)关于转发《建筑工程安全防护、文明施工措施费用及使用管路规定》的通知;(4)关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知;(5)北京市建设工程造价管理处《关于转发建筑工程安全防护、文明施工措施费用及使用管理规定的通知》;(6)《关于进一步加强施工现场环境保护的通知》;(7)《关于加强绿化施工管理防止扬尘污染的通知》;四、IS09001/14001/28001管理文件(1)ISO9001质量管理体系文件;(2)ISO14001环境管理体系文件;(3)GBT28001职业、健康、安全管理体系文件。
湿地公园施工组织设计

目录第一章综合阐明错误!未定义书签。
1.1编制阐明错误!未定义书签。
1.2编制原则错误!未定义书签。
1.3编制根据错误!未定义书签。
1.4公司内部有关制度和管理水平错误!未定义书签。
1.5认证体系有关管理程序错误!未定义书签。
1.6工程各项目旳旳保证与承诺错误!未定义书签。
第2章工程概况错误!未定义书签。
2.1工程基本概况错误!未定义书签。
2.2现场自然条件错误!未定义书签。
2.3施工环境错误!未定义书签。
2.4本工程旳重要特点错误!未定义书签。
第3章工程旳重点难点分析及应对措施错误!未定义书签。
3.1本工程旳难点工作——错误!未定义书签。
3.3工程重点之二----防止扬尘污染错误!未定义书签。
3.4工程重点之三----做好防火工作和治安防范错误!未定义书签。
3.5工程重点之四----与有关方协调错误!未定义书签。
3.8本工程重点之五----抢工期措施错误!未定义书签。
第4章施工前准备错误!未定义书签。
4.1项目组织管理机构错误!未定义书签。
4.2工程重要人员职责及人员划分错误!未定义书签。
4.3工程准备错误!未定义书签。
第5章土方工程施工工艺、技术方案错误!未定义书签。
5.1土方开挖错误!未定义书签。
5.2土方回填错误!未定义书签。
第6章园林建筑及景观小品工程重要施工工艺、技术方案错误!未定义书签。
6.1浆砌挡土墙施工方案错误!未定义书签。
6.2景石施工工艺、技术方案错误!未定义书签。
6.3景观道路施工工艺、技术方案错误!未定义书签。
6.4广场、平台、停车位等施工工艺、技术方案错误!未定义书签。
6.5园林水景工程错误!未定义书签。
6.6景观桥梁工程错误!未定义书签。
6.7园林景观建筑施工错误!未定义书签。
第7章给排水工程错误!未定义书签。
7.1高密度聚乙烯HDPE双壁波纹管施工工艺、施工方案错误!未定义书签。
7.2钢筋混凝土管施工错误!未定义书签。
第8章景观照明工程错误!未定义书签。
第9章绿化种植工程施工技术方案错误!未定义书签。
湿地公园工程施工组织设计概述(doc 169页)

济南汇通联合市政工程有限责任公司
古运河三湾湿地保护与利用开发一期工程施工七标段项目部
2016年11月5日
施工组织设计
第一章工程概况
一、编制依据
1、《古运河三湾湿地保护与开发利用一期工程》的招标文件及答疑文件。
2、随同招标文件提供的工程设计图纸、勘察报告及其它相关设计文件。
湿地公园工程施工组织设计概述(doc 169页)
施工组织设计/方案报审表
工程名称:古运河三湾湿地保护与开发利用一期工程施工七标段编号:B0.1-
致:扬州市建苑工程监理有限责任公司(项目监理机构)
我方已完成古运河三湾湿地保护与开发利用一期工程施工七标段工程施工组织设计/(专项)施工方案的编制和审批,请予以审查。
气候特点为:冬季气候寒冷,春季气候多变,夏季高温多雨,秋季天高气爽。
2、现场施工条件
3、通过现场调查获得的资料。
4、适用的规范、规程及验收标准。
《市政工程施工组织设计规范》(GB/T50903-2013)
《城市桥梁工程施工与质量验收规范》(CJJ2-2008)
《混凝土结构工程施工规范》(GB50666-2011)
《公路工程技术标准》(JTGB01-2003)
《城市桥梁桥面防水工程技术规程》(CJJ139-2010)
道路工程起点桩号K0+252.472,终点桩号K1+092.553线路总长840.081m(包括桥梁229.8m),标准断面为2m(人行道)+4.0m*2(行车道)+2m(人行道)。路面结构为4cm AC-13C+6cm AC-20C+0.6cm乳化沥青+30cm 5%水泥稳定碎石+20cm 12%灰土。
2、凌波桥工程概况
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
2020年4月19日
琉璃河湿地公园施
工组织设计
文档仅供参考,不当之处,请联系改正。
1
2020年4月19日
北京市房山区琉璃河湿地公园
(人工湿地)
施
工
组
织
设
计
编制单位:北京东方园林生态股份有限公司
编制人:
审核人:
审批人:
编制日期: 年 月 日
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日
目录
第一章 编制说明及依据 ................................... 6
编制依据 ............................................... 7
第二章 工程概况 ......................................... 8
一、项目基本情况 ....................................... 8
二、项目工程内容及主要工程量 .......................... 10
第三章 施工管理目标 .................................... 12
一、质量目标 .......................................... 12
二、工期 .............................................. 12
三、安全文明目标 ...................................... 12
第四章 项目部施工管理 .................................. 14
一、项目部责任 ........................................ 14
二、项目设计优化 ...................................... 14
三、项目物资管理 ...................................... 14
四、项目安全管理 ...................................... 14
文档仅供参考,不当之处,请联系改正。
3
2020年4月19日
五、项目质量管理 ...................................... 15
六、项目财务管理 ...................................... 15
第五章 工程施工特点及重难点分析 ........................ 17
一、工程施工特点 ...................................... 17
二、工程重难点分析 .................................... 17
第六章 施工部署 ........................................ 21
一、 项目组织机构设置 ................................. 21
二、 施工总体部署 ..................................... 35
四、 材料采购计划、保障及控制措施 ..................... 43
五、 施工机械配置 ..................................... 45
六、 临时道路和设施布置 ............................... 49
第七章 专项施工方案 .................................... 58
一、施工测量 .......................................... 58
二、降水工程 .......................................... 62
三、土方工程 .......................................... 67
四、钢筋、模板、混凝土施工 ............................ 73
文档仅供参考,不当之处,请联系改正。
4
2020年4月19日
五、防渗膜工程 ........................................ 83
六、人工湿地填充基质施工 .............................. 90
七、管线安装 .......................................... 95
八、湿地道路 ......................................... 102
第八章 质量保证措施 ................................... 109
一、工程质量目标 ..................................... 109
二、工程质量保证体系 ................................. 110
三、工程质量控制措施 ................................. 133
四、工程资料管理 ..................................... 137
第九章 工程实施进度及保障措施 ......................... 139
一、施工进度计划 ..................................... 139
二、施工进度保障措施 ................................. 140
三、季节性施工措施 ................................... 141
四、专业之间配合措施 ................................. 153
第十章 安全施工及保障措施 ............................. 156
一、安全施工管理方针 ................................. 156
文档仅供参考,不当之处,请联系改正。
5
2020年4月19日
二、安全施工组织保障 ................................. 156
三、安全施工制度保障 ................................. 159
四、安全保障措施 ..................................... 163
第十一章 环保及文明施工措施 ........................... 175
一、环境保护目标和指标 ............................... 175
二、环境保护组织管理 ................................. 176
三、环境管理保护措施 ................................. 178
四、文明施工 ......................................... 184
第十二章 成品保护措施 ................................. 190
一、成品保护 ......................................... 190
二、质保期和运维期维护 ............................... 196
第十三章 应急预案措施 ................................. 197
一、应急预案编制依据 ................................. 197
二、应急预案编制原则 ................................. 197
三、应急小组组织架构 ................................. 198
四、应急程序 ......................................... 202
文档仅供参考,不当之处,请联系改正。
6
2020年4月19日
五、应急措施 ......................................... 204
第十四章 与业主、设计、监理的协调配合 .................. 222
一、与业主的协调配合 ................................. 222
二、与监理的协调配合 ................................. 223
三、与设计的协调配合 ................................. 225
四、其它单位协调配合 ................................. 226
