M7.5浆砌石技术交底
M7.5浆砌片石边沟技术交底

M7.5浆砌片石边沟技术交底AQ-28 贵州省黔东南州国省干线改造工程项目G211线台江至南宫公路改造工程路基第一标段技术交底单交底范围:质检()安全()路基()桥梁()隧道()测量()环保()其他()编号:JSJD1603-5(交底内容):关于K0+000~K2+000段M7.5浆砌片石边沟技术交底一、工程概况我部承建的G211线台江至南宫公路改造工程,全线路基排水边沟常用(Ⅰ)、(Ⅱ)、(Ⅷ)种形式,断面尺寸为60×60的矩形边沟;Ⅰ型边适用于常规路段,采用M7.5浆砌MU30的片石,内邦沟顶面为25cm高C25现浇混凝土,外邦沟顶面为M10水泥砂浆抹面,Ⅷ型断面尺寸为60×60的矩形盖板边沟,内邦沟、外邦沟均采C25砼现浇,盖板采C35砼现浇,适用于城镇、村寨、居民集中路段。
二、施工前的准备1、测量人员放样确定开挖边线和开挖高程。
开挖尽量采用机械施工,施工过程中,加强高程及边线的测量,严格控制超挖。
开挖底部预留20cm,人工清除,以避免扰动基底持力层。
基础开挖完成后应就平面位置、开挖面高程、开挖尺寸、开挖坡度、开挖面平整度、基底承载力等项目自检,自检合格报请监理工程师进行隐蔽工程验收,合格确认后,方可进行下一道工序施工。
2、砂浆(1)、拌制砂浆所使用的水泥、水应符合技术要求,并经试验合格。
砂浆所用砂采用砂场中砂,其最大粒径不大于5mm,含泥量不超过5%。
(2)、水泥砂浆拌和,现场必须有配合比标示牌和计量仪器,施工配合比为:水泥:砂子:水=1:8.04:1.09;每立方砂浆用水泥(P.C 42.5)230kg,用砂子1850kg,用水250kg),砂浆必须机械拌和。
拌合时按分次投料水泥裹砂法工艺搅拌,拌和好的砂浆要有较好的和易性和流动性,自投完料后开始算起,拌制时间不得小于两分钟。
直观检查时,用手抓一把砂浆,以指缝不流浆,松手后砂浆团不松散为宜。
砂浆采用胶桶挑运至砌筑地点,倒入灰槽内。

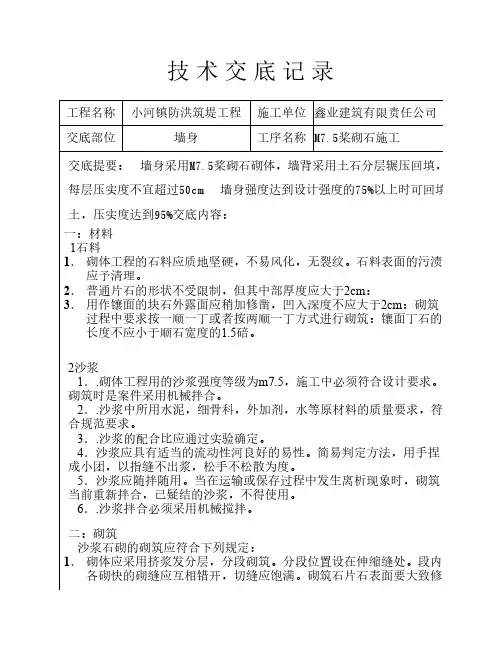

m7.5桨砌石技术交底

技术交底记录工程名称小河镇防洪筑堤工程施工单位鑫业建筑有限责任公司交底部位墙身工序名称M7.5桨砌石施工交底提要: 墙身采用M7.5桨砌石砌体,墙背采用土石分层辗压回填,每层压实度不宜超过50cm 墙身强度达到设计强度的75%以上时可回填土,压实度达到95%交底内容:一:材料1石料1.砌体工程的石料应质地坚硬,不易风化,无裂纹。
石料表面的污渍应予清理。
2.普通片石的形状不受限制,但其中部厚度应大于2cm:3.用作镶面的块石外露面应稍加修凿,凹入深度不应大于2cm:砌筑过程中要求按一顺一丁或者按两顺一丁方式进行砌筑:镶面丁石的长度不应小于顺石宽度的1.5碚。
2沙浆1..砌体工程用的沙浆强度等级为m7.5,施工中必须符合设计要求。
砌筑时是案件采用机械拌合。
2..沙浆中所用水泥,细骨科,外加剂,水等原材料的质量要求,符合规范要求。
3..沙浆的配合比应通过实验确定。
4.沙浆应具有适当的流动性河良好的易性。
简易判定方法,用手捏成小团,以指缝不出浆,松手不松散为度。
5.沙浆应随拌随用。
当在运输或保存过程中发生离析现象时,砌筑当前重新拌合,已疑结的沙浆,不得使用。
6..沙浆拌合必须采用机械搅拌。
二:砌筑沙浆石砌的砌筑应符合下列规定:1.砌体应采用挤浆发分层,分段砌筑。
分段位置设在伸缩缝处。
段内各砌快的砌缝应互相错开,切缝应饱满。
砌筑石片石表面要大致修凿平整,砌筑时缝宽大的不的大于3cm不得有通缝,暗缝,三角缝。
2.各砌层应先砌外圈定位砌块,外圈砌块应于里面层砌快交错连成一体。
定位砌体宜选用表面较平整且尺寸较大的石料。
定位砌快宜满铺沙浆,不得镶嵌小石块。
3.定位石切块砌完后,应在圈内底部铺一层沙浆,且厚度应使石料在挤压安砌时能紧密连接,砌缝饱满。
砌筑腹石应符合下面规定:(1)、石料间的切缝应相互交错,咬搭,沙浆密实。
石料不得无沙浆直接接触,也不得先干填石料,而后铺灌沙浆(2)、石料应大于搭配,较大的石料应以大面为底,较宽的切缝可用小石块挤塞。
M7.5浆砌片石施工工艺标准技术交底[详]
![M7.5浆砌片石施工工艺标准技术交底[详]](https://img.taocdn.com/s3/m/e6a2bac733687e21ae45a968.png)
M7.5浆砌片石施工工艺标准技术交底一、编制依据1、《建筑结构荷载规范》(GB50009-2001)2、《建筑地基基础设计规范》(GB50007-2002)3、《砌体结构设计规范》(GB50003-2001)4、《建筑边坡工程技术规范》(GB50330-2002)5、《公路工程技术标准》(JTG1301-2003)6、《建筑抗震设计规范》(GB50011-2001)7、《砌体工程施工质量验收规范》(GB50203_2002)二、设计说明挡墙形式根据设计图纸结合现场地形及土质情况确定断面尺寸形式。
=10kpa考虑,因此地面挡墙4米范围内严禁通行重型车地面附加荷载以qk辆,砌筑大型构造物。
保证地面4米范围内荷载控制在10kpa以内。
根据国标《中国地震参数区划图》(GB18306-2001)福建省区域划一览表,本挡墙位置基本烈度为6度,地震动峰值加速度为0.05,基本地震动反应谱特征周期为0.45s。
1、根据现场建筑荷载情况,挡土墙采用重力式挡土墙(直立式)。
如图所示:主要尺寸可分为两种类型(详见施工图纸)。
2、挡土墙基础的埋置深度应符合以下要求:○1、一般土质地基。
在保证开挖的基底面土质密实,且稳定性和承载力均满足后,其埋置深度不宜小于800mm,墙趾顶部的土层厚度不小于200mm。
○2、在遇到岩石时,基底要求嵌岩,岩石顶面要求平整。
○3、挡土墙基底纵坡i不宜大于5%.当大于5%时,应在纵向将基础做成台阶式。
台阶高度不宜大于0.5m。
如图所示:3、挡墙构造和防、排水设施。
○1、挡土墙每间隔10~20m应设置一道变形缝(或伸缩缝)。
当墙身高度不一,墙后荷载变化较大或地基条件较差时,应采用较小的变形缝间隔。
另在地基岩性变化处,墙高突变处和与其他建(构)筑物连接处应设沉降缝。
○2、根据现场实际情况,本挡墙设置如图所示排水系统。
泄水孔孔径100mm 左右,间距2~3m,按梅花形布置。
泄水孔向外坡度为5%,最后一排泄水孔应高出地面不小于200mm,泄水孔应保持直通无阻。
浆砌片石护脚技术交底

2)浆砌石必须用挤浆法(先铺浆,再将石块放入挤紧,垂直缝中应挤入1/3~1/2的砂浆,不满部分再分层插入砂浆)分段砌筑,不准使用灌浆法,每段砌筑高度不大于120 cm,分层水平砌缝应大至水平,段内各砌块的灰缝互相错开,灰缝饱满、密实。石质基础先铺砂浆,岩石空隙处,先堵塞砂浆,再用小石块插塞,使基础大致平整。
2)新砌施工的砂浆,在硬化期间不应使其受雨水冲刷或水流浸淹;在养护期间,除抗冻砂浆外,一般砂浆在强度未达到设计强度的70%以前,不可使其受力。
3)如所砌石块在砂浆凝结后有松动现象,应予拆除,刮净砂浆,清洗干净后,重新安砌。拆除和重砌时,不得撞动邻近石块。
4)砌体的砂浆未达到设计强度前,不得承受全部设计荷载。
2)、砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。
3)、砂浆试块:每100m3需制作立方体试块2组(6块),每增加100m3应相应增加1组试件。
浆砌片石施工:
11)雨天施工不得使用过湿的石块,以免砂浆流淌,影响砌体的质量,并做好表面的保护工作。如没有做好防雨棚,降雨量大于5mm时,应停止砌筑作业。
(5)养生
1)对浆砌砌体应加强养护,以便砌体砂浆强度的形成和提高。一般气温条件下,在砌完后的10~12h以内,炎热天气在砌完后2~3h以内即须洒水养护。养护时间一般不少于7天;养护时须使覆盖物经常保持湿润,在一般条件下(气温在15℃及以上),最初的3d内,昼夜至少每隔3h浇水一次,夜间至少浇水一次,以后每昼夜至少浇水3次:
M7.5浆砌石挡土墙技术交底

工程名称团龙至木耳通村水泥路工程分部工程名称地基与基础工程单元工程名称仰斜式挡土墙交底部门技术部M7.5浆砌石挡土墙技术交底技术交底条款或简图1、挡土墙砌筑前先进行施工放样,砌筑时先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合图纸要求。
2、浆砌石挡墙每隔10m留设一条沉降缝,每隔2~3米设置泄水孔,当墙高超过2m需留设两排泄水孔。
3、浆砌石砌筑前需要将基础尽量清至基岩面,且泥土等需要清洗干净。
无法清至基岩面的需要尽量清至老土,且底面尽量挖至反向坡面。
4、砌筑用片石厚度不应小于150mm(薄片者不得采用)。
用做镶面的片石,应选择表面平整、尺寸较大者,并稍加修整。
石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗干净。
风化片石严禁使用,并及时清除。
5、砌体应自下而上逐层砌筑,直至墙顶。
砌体应分层坐浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。
对于基础的第一层砌块时如基层为岩层或砼基础,应先将基底表面清洗、湿润,再坐浆砌筑。
6、浆砌石块石应被砂浆包裹。
砌块要错缝、坐浆挤紧、嵌缝料和砂浆饱满,无空洞、宽缝、大堆砂浆填隙和假缝。
(每方石料与砂浆比例不超过1:0.4)7、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。
砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
8、砌筑上层时,应避免振动下层砌块。
砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
9、所有石料均应坐浆在新拌的水泥砂浆上,砂浆应按照配合比要求进行拌制,采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆均匀饱满。
砂浆必须具有良好的和易性,用砂浆的稠度,用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上留下为度。
砂浆的拌和宜用机械拌和,拌和时间宜为3~5min。
M7.5浆砌片石挡土墙施工技术交底

9
泄水孔间距
±20
10
起讫里程
±100
11
沉降缝位置
±50
12
沉降缝宽度
±4
13
墙面垂直度
20
14
斜度
±5%设计斜度
15
平整度
50
编制者
复核者
接收单位
接收负责人
1
表面砌缝宽度
≤40
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
2
每找平一次的砌筑高度
≤1200
3
两层间竖向错缝
≥80
4
三块石料间的内切圆直径
≤70
5
砌筑方式
/
6
距线路距离
0~+50
7
墙身厚度(前缘至后缘)
0~+20
8顶面高程工程技术底书主送单位技术科
日期
2013年9月24日
工程名称
改移道路
交底内容
浆砌片石挡土墙
一、工程概况
本工程排水沟结构型式采用仰斜式M7.5浆砌片石挡土墙,里程范围K147+060~K147+200,尺寸见详图。
二、技术参数
1、砌筑砂浆
M7.5砂浆配合比为:水泥:砂子:水=1:4.83:0.78一袋水泥为50kg,配砂子241.5kg,配水39kg。
编制者
复核者
接收单位
接收负责人
工程技术交底书
主送单位
技术科
日期
2013年9月24日
工程名称
M7.5浆砌片石技术交底解读

M7.5浆砌片石技术交底编号:001M7.5浆砌片石施工工艺一、编制依据1、《建筑结构荷载规范》(GB50009-2001)2、《建筑地基基础设计规范》(GB50007-2002)3、《砌体结构设计规范》(GB50003-2001)4、《建筑边坡工程技术规范》(GB50330-2002)5、《公路工程技术标准》(JTG1301-2003)6、《建筑抗震设计规范》(GB50011-2001)7、《砌体工程施工质量验收规范》(GB50203_2002)8、《沈海复线仙游(福州界)至南安金淘高速公路莆田段A2合同段》施工图集二、设计说明挡墙形式根据设计图纸结合现场地形及土质情况确定断面尺寸形式。
=10kpa考虑,因此地面挡墙4米范围内严禁通行重型车地面附加荷载以qk辆,砌筑大型构造物。
保证地面4米范围内荷载控制在10kpa以内。
根据国标《中国地震参数区划图》(GB18306-2001)福建省区域划一览表,本挡墙位置基本烈度为6度,地震动峰值加速度为0.05,基本地震动反应谱特征周期为0.45s。
1、根据现场建筑荷载情况,挡土墙采用重力式挡土墙(直立式)。
如图所示:主要尺寸可分为两种类型(详见施工图纸)。
2、挡土墙基础的埋置深度应符合以下要求:○1、一般土质地基。
在保证开挖的基底面土质密实,且稳定性和承载力均满足后,其埋置深度不宜小于800mm,墙趾顶部的土层厚度不小于200mm。
○2、在遇到岩石时,基底要求嵌岩,岩石顶面要求平整。
○3、挡土墙基底纵坡i不宜大于5%.当大于5%时,应在纵向将基础做成台阶式。
台阶高度不宜大于0.5m。
如图所示:3、挡墙构造和防、排水设施。
○1、挡土墙每间隔10~20m应设置一道变形缝(或伸缩缝)。
当墙身高度不一,墙后荷载变化较大或地基条件较差时,应采用较小的变形缝间隔。
另在地基岩性变化处,墙高突变处和与其他建(构)筑物连接处应设沉降缝。
○2、根据现场实际情况,本挡墙设置如图所示排水系统。
M7.5浆砌片石脚墙施工技术交底

技术交底记录YT20CX11- 年月日2、坡脚墙基础要求顺直,美观。
3、砌体混凝土采用机械拌合,计量要准确,应具有适当的流动性和良好的和易性。
4、现场混凝土当运输或储存过程中发生离析、泌水现象时,砌筑前应重新拌合;以凝结的砂浆不得使用。
5、当在使用中的水泥出厂日期逾3个月时,必须再次进行强度试验,并按试验结果降级使用。
6、施工准备:在砌筑片石混凝土砌体前,做好以下准备工作:(1)、按片石砌体要求检查片石质量,清除表面的泥垢等污渍,必要时用水冲洗。
(2)、在砌筑部位放出石砌体的中心线及边线,并复核各部位的标高。
(3)、挖好的基坑要及时复核各部位几何尺寸并挂准线。
施工时必须做样架并挂线,以保证砌面顺直平整、边角分明。
(4)、制备的混凝土应符合设计和施工要求。
7、砌筑(1)、片石混凝土砌体采用现场浇注分层卧砌、分段进行砌筑。
分段位置宜设在沉降缝或伸缩缝处。
分层水平浇注(每0.5m应找平一次砌筑高度)应大致水平。
(2)、浇注时,石块应大面朝下,严禁将石块立放浇注。
浇注前应在基底铺设一层砂浆。
浇注过程中,对不规则的石块应稍加修整,去掉尖角,保证石块间不产生大的缝隙。
(3)、砌体外漏面要选用大面平整的片石砌筑,各砌块的砌缝应相互错开,表面砌缝宽度不得大于4cm,三角缝内切圆直径小于7cm。
两层间竖向错缝不得小于8cm。
并在面石砌筑完毕时,砌筑作业人员应沿石缝随即剔出2~3cm深的勾缝所需的凹槽。
(4)、严禁贴缝、空洞、通缝、叠砌和浮塞。
做到“石石有缝,缝缝有浆”。
砌筑时石块之间不得贴缝(石块与石块紧靠,石料间无砂浆直接接触)。
砌缝砂浆要饱满。
并应上下层错缝,内外搭接(设置拉结石,拉结石应均匀分布,相互错开)。
(5)、不得采用外面侧立石块、中间填心的砌筑方法,石块间较大的空隙应先填塞砂浆,后用锤击小石块挤实,不得采用先摆小石块后塞砂浆或干填小石块的方法。
(6)、沉降缝整齐垂直,上下贯通,沉降缝要用沥青麻筋填塞密实后用沥青灌缝。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
M7.5浆砌片石技术交底编号:001M7.5浆砌片石施工工艺一、编制依据1、《建筑结构荷载规范》(GB50009-2001)2、《建筑地基基础设计规范》(GB50007-2002)3、《砌体结构设计规范》(GB50003-2001)4、《建筑边坡工程技术规范》(GB50330-2002)5、《公路工程技术标准》(JTG1301-2003)6、《建筑抗震设计规范》(GB50011-2001)7、《砌体工程施工质量验收规范》(GB50203_2002)8、《沈海复线仙游(福州界)至南安金淘高速公路莆田段A2合同段》施工图集二、设计说明挡墙形式根据设计图纸结合现场地形及土质情况确定断面尺寸形式。
=10kpa考虑,因此地面挡墙4米范围内严禁通行重型车地面附加荷载以qk辆,砌筑大型构造物。
保证地面4米范围内荷载控制在10kpa以内。
根据国标《中国地震参数区划图》(GB18306-2001)福建省区域划一览表,本挡墙位置基本烈度为6度,地震动峰值加速度为0.05,基本地震动反应谱特征周期为0.45s。
1、根据现场建筑荷载情况,挡土墙采用重力式挡土墙(直立式)。
如图所示:主要尺寸可分为两种类型(详见施工图纸)。
2、挡土墙基础的埋置深度应符合以下要求:○1、一般土质地基。
在保证开挖的基底面土质密实,且稳定性和承载力均满足后,其埋置深度不宜小于800mm,墙趾顶部的土层厚度不小于200mm。
○2、在遇到岩石时,基底要求嵌岩,岩石顶面要求平整。
○3、挡土墙基底纵坡i不宜大于5%.当大于5%时,应在纵向将基础做成台阶式。
台阶高度不宜大于0.5m。
如图所示:3、挡墙构造和防、排水设施。
○1、挡土墙每间隔10~20m应设置一道变形缝(或伸缩缝)。
当墙身高度不一,墙后荷载变化较大或地基条件较差时,应采用较小的变形缝间隔。
另在地基岩性变化处,墙高突变处和与其他建(构)筑物连接处应设沉降缝。
○2、根据现场实际情况,本挡墙设置如图所示排水系统。
泄水孔孔径100mm 左右,间距2~3m,按梅花形布置。
泄水孔向外坡度为5%,最后一排泄水孔应高出地面不小于200mm,泄水孔应保持直通无阻。
反滤层的构造与反滤包同。
○3、变形缝宽度为20~30mm。
缝内、外、顶三边填塞沥青麻絮或塞填沥青木板,塞入深度不宜小于200mm。
水泥砂浆勾缝。
4、挡土墙顶用水泥砂浆抹平,厚度20mm。
挡土墙外露面用M105、当在挡土墙上布置有水池(沉淀池、排污池)等可能造成渗水的设施时,必须做好防渗处理,防止渗水对挡土墙造成破坏。
6、挡土墙要求材料。
○1、用 M7.5级水泥砂浆砌筑墙身和基础。
○2、片石强度等级不得低于MU30;砌体的自重必须达到22KN/m3.○3、墙背填料根据附近土源,尽量选用抗剪强度高和透水性强的砾石或砂土。
当选用粘性土作填料时,宜掺入适量的砂砾或碎石,不得选用膨胀土、淤泥质土、耕植土作填料。
7、施工注意事项。
○1、选用的片石必须合格,要求无风化,无裂纹,中部最小厚度不小于150mm,强度等级不低于MU30.○2、严格按挤浆法施工,保证砂浆饱满。
砌体不应出现垂直通缝;避免通长的水平通缝。
8、具体施工技术要求如下。
三、M7.5浆砌片石施工工艺流程图 施工工艺流程图如下所示:不合格项目重做不合格项目重做不合格项目重做 不合格项目重做不合格项目重做合格 合不 合格项不合格 项测量放样 开挖基坑工程师检查资料整理资料整理 签材检基土检测复审资材质检查片质配合比砂质水质资料整理浆砌片石砌体浆片伸缩挂调勾运资料整理 工程师检查清理场地检查验收签砌质砂标各部位审资保余运余运拆料分项质量评定三、施工工艺1、施工准备施工前须经测量工程师对该砌体工程进行平面放样,测量砌体部位标高,复核平面位置及标高是否符合设计图纸,如不符合,及时报告监理及相关部门,及时纠正。
本段挡土墙施工,施工前按有关规定开挖、处理和检查基坑,当基底为岩层或砼时,先将基底表面清洗、湿润,再用坐浆法砌筑;当基底为土质时,可直接用坐浆法砌筑。
另外,应了解施工位置是否合理,核对地形、地质情况及所对应的挡墙砌体形式(尺寸详见挡土墙设计图及有关说明)。
如与设计不符,应及时与反馈给现场施工人员,经相关部门作出设计变更后,以变更后的设计为依据进行施工,切不可盲目施工。
组织构筑物施工人员和机具进场,安排临时设施的修建,确定材料进场路线,及时进场,按指定位置堆放,场地四周供电线路使用橡胶电缆,并加以保护。
检修机械、设备。
2、浆砌片石作业○1、原材料片石石料质地坚硬,不易风化、无裂纹,表面的污渍予以清除。
片石形状不受限制,但其中部厚度不得小于15cm,用作镶面的片石表面平整、尺寸较大、边缘厚度不得小于15cm。
片石强度等级符合设计要求,片石强度等级不小于mu30。
砂浆水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥。
细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石加工制成的机制砂。
水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。
外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规定。
砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护28d的抗压极限强度表示。
砂浆配合比设计、试件制作、养护及抗压强度取值符合规范的规定。
砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10~50mm。
砂浆随拌随用。
当在运输或贮存过程中发生离析、泌水现象时,砌筑前重新拌和。
已凝结的砂浆,不得使用。
砂浆配合比应经过试验确定,在无试验数据的情况下,可参照以前工地数据(kg/m3),水泥:细集料:水=370:1500:280的配合比执行。
3 、片石砌筑施工工艺片石砌筑采用挤浆法分层、分段砌筑:分段位置设在沉降缝或伸缩缝处,两相邻段的砌筑高差不大于120cm,分层水平砌缝大致水平。
各砌块的砌缝相互错开,砌缝饱满。
各砌层先砌外圈定位砌块,并与里层砌块连成一体。
定位砌块选用表面较平整且尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。
砌筑腹石时,石料间的砌缝互相交错、咬搭,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞,挤浆时用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
定位砌块表面砌缝的宽度不大于4cm。
砌体表面三块相邻石料相切的内切圆直径不大于7cm,两层间的错缝不小于8cm,每砌筑120cm高度以内找平一次。
填腹部分的砌缝减小,在较宽的砌缝中用小石块塞填。
砌体表面的勾缝符合设计要求,并在砌体砌筑时,留出2cm深的空缝。
勾缝采用凹缝或平缝,勾缝所用砂浆强度不得小于砌体所用砂浆强度。
当设计不要求勾缝时,随砌随用灰刀刮平砌缝。
砌体砌筑完毕及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d。
4、砌体质量检查每100m3(小于100m3按100 m3计)砌体,做1组砂浆强度检查试件,并与砌体一起养护。
同批试件强度平均值不小于设计值,且任意1组试件的强度最低值不小于设计值的85%。
砌体各项材料符合要求;砌缝宽度、错缝距离符合规定,砂浆铺填饱满,勾缝坚实、整齐;砌体位置、尺寸在允许偏差范围内。
四、砌体施工验收标准1、砌体工程所用砂浆的强度等级必须符合设计要求。
用于检查砂浆强度的试件应在搅拌机出料口随机抽样制作。
检验数量:同类型、同强度等级每100m3砌体为一批,不足100m3也按一批计。
施工单位每批检验一次;监理单位检查试验报告。
检验方法:施工单位进行砂浆强度试验;监理单位检查砂浆强度试验报告并进行见证取样检测或平行检验。
2、砂浆砌体砌缝宽度、位置和砌筑方式符合下表:3、砌体砌筑完毕应及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d 。
4、沉降缝、泄水孔、反滤层位置、数量和材料应符合设计要求。
5、砌体表面应砂浆饱满、砌体整齐。
宽度和错缝距离符合规定,无脱落和裂缝。
沉降缝整齐垂直,上下贯通。
泄水孔坡度向外,无堵塞现象。
6、砌体尺寸的允许偏差和检验方法应符合下表:序号 项目允许偏差(mm ) 检验方法 基础 墙 1 底、顶面高程 片石 ±25 ±15 测量不少于5处 料石、砌块±25±152 砌体厚度片石 +300 +200 尺量不少于5处料石、砌块+15+10五、资料的填写基坑开挖前应填写《施工测量高程放样表》; 《施工测量平面放样表》;《施工测量放样报验单》;《浆砌片石防护检验批质量验收记录表》六、施工质量保证措施序号 项目 浆砌片石(mm ) 浆砌块石(mm )浆砌料石(混凝土砌块)(mm )1 表面砌缝宽度 ≤40 ≤30 15~20 2每找平一次的砌筑高度≤1200≤1200-3两层间竖向错缝 ≥80≥80≥100困难时丁石上下只能一面有竖缝4 三块石料相接处的空隙 ≤70 -- 5砌筑方式-一丁一顺或二顺一丁一丁一顺1、施工前,项目部召集项目部及施工队相关人员,进行施工技术交底。
2、所有砂浆必须机械拌和,片石的厚度不应小于150mm(卵形和薄片者不得使用)。
镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿。
在角隅处应使用较大石料,大致粗凿方正。
3、水泥,对免检厂供应的水泥也应抽检,不合格不得使用,砼用砂、碎石应与配合比试验相一致,使用添加剂、砂石材料变更时应通过试验确定。
4、严格施工报验程序,施工队自检,经理部复检合格后,才能报监理工程师验收。
七、安全、环保、文明施工要求1、安全施工要求○1所有进入施工现场的施工人员必须配戴安全帽。
○2作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋进入施工现场。
○3施工现场设置“施工重地,非施工人员严禁进入”的警示牌,作业现场必须有安全施工责任牌。
○4夜间施工必须有充足的灯火照明。
○5禁止酒后作业。
○6所有进场施工的机械设备必须持有出厂合格证,机械操作手必须持有特种操作人员上岗证件。
○7现场施工用电严格采用三级配电、两级保护,电缆采用五芯电缆,做到一机、一闸、一箱、一漏。
2、环保施工要求○1施工便道途经村庄等人口积聚区时,运输车辆严禁鸣笛。
施工便道派洒水车定期洒水,保证整个线路平整、干净,在风沙、扬尘天气勤洒水。
○2施工现场垃圾不得随意丢弃。
○3施工机械产生的废油不倒入水中,对于受污染的场地及时进行清理。
○4加强机械设备的维修保养和达标活动,减少机械废气、排烟对空气环境的污染。
○5施工完成后,植被破坏地段须恢复植草绿化。
3、文明施工要求○1合理布置场地,材料堆放整齐,整洁有序,标识牌及宣传标语牌统筹设置。
○2各种资料填写准确、及时、规范、收集齐全,归档有序。
