市政道路给排水工程监理细则(按最新规范编制)

合集下载

市政道路给排水工程监理细则

市政道路给排水工程监理细则

一、工程概况1. 工程名称:104国道至瓯海大道连接线工程2. 建设地点:温州市瓯海区3. 工程规模:1.7103亿元4. 质量标准:合格5. 要求工期:600天6. 委托监理的范围:施工阶段监理,施工图纸所包含的全部工作内容7. 工程概况(1)道路工程本路线南起K0+647.655,北至2号隧道北出口即K2+290,全长1642.345m 按城市主干路标准设计,时速60km/h,道路红线宽度50m。

道路范围内南侧为农田,北侧为吹台山山体,设一对港式公交站台。

设计内容包含有机动车道、人行道(包含无障碍设施)、道路绿化、市政。

规划提供的最小高程12.634米,最大纵坡度为2.958%,横坡为2.0%新双南线标准横断面为:4米人行道(包括1.5米树池带)+3米非机动车道+3.5米绿化带+11.5米机动车道+6米中央花坛+11.5米机动车道+3.5米绿化带+3米非机动车道+4米人行道(包括1.5米树池带);路面结构主车道路面结构自上而下依次为:5cm厚细粒式改性沥青混凝土(SMA-13)+9 cm厚粗粒式沥青混凝土(AC-25C)+1cm下封层+ 20cm厚5%水泥稳定级配碎石基层+20cm厚5%水泥稳定级配碎石基层+60cm宕渣,总厚度为115cm。

人行道结构自上而下依次为:6cm透水砖+3cmM10水泥砂浆垫层+20cmC20混凝土+30cm宕渣,总厚度为59cm。

(2)给排水工程给水管道采用DN1200球墨铸铁管壁厚12mm,隧道段采用DN1200钢管,和铸铁管焊接连接;DN100-DN400采用球墨铸铁承插连接。

管道分别位于人行道左右两侧下部。

采用雨、污分流制,并预留雨、污接户。

雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,环刚度不小于SN10KN/m2,,管径DN300—DN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实.重点监控,按照监理规划制定的总目标,确保工程顺利完成,特制定本细则。

最新版市政道路排水管道工程监理实施细则

最新版市政道路排水管道工程监理实施细则

最新版市政道路排水管道工程监理实施细则市政道路排水管道工程监理实施细则概述该工程监理实施细则主要包括施工准备阶段和施工阶段的质量控制。

在施工准备阶段,需要审查设计文件、施工操作规程、质量验评标准、有关合同及协议,参加图纸会审和设计技术交底会,并审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。

同时,还需要审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系,包括质量管理、技术管理和质量保证的组织机构、质量管理、技术管理制度、专职管理人员和特种作业人员的资格证、上岗证,以及分包单位资格报审表和分包单位有关资格资料等。

施工阶段的质量控制在施工阶段,需要进行路基工程质量控制。

首先要采取预控措施,包括检查施工单位的人员组织机构是否落实,探明地下管线设施走向并加以保护,对控制桩进行复测和施工放样工作予以抽查,清除路基范围内的杂物和障碍物,排引处理影响施工的地面水和地下水,依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数,以及对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。

其次,在施工阶段的质量控制中,需要注意路基填土的质量。

路基填土不得使用腐殖土、生活垃圾土和淤泥,不得含草、树根等杂物,粒径超过10cm的土应打碎。

对于新填路基地段,应将原地面翻松整平、压实。

若原地面横坡度陡于1:5时,应将原地区挖成台阶形,台阶宽度不小于1m,高度不宜大于30cm。

填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过20~30cm,具体厚度应由现场试验确定。

填筑时应先填路中,逐渐填至路边。

原地面不平时,应从低处开始填筑。

每侧宽度应超过填层设计宽度,压实宽度不得小于设计宽度,最后进行削坡处理。

不同种类的土必须分段分层填筑,不应混杂。

使用不同土填筑的层数应尽量减少。

优良土应填在上层,以避免潮湿和冻融。

市政道路给排水工程监理细则

市政道路给排水工程监理细则

一、工程概况1. 工程名称:104国道至瓯海大道连接线工程2. 建设地点:温州市瓯海区3. 工程规模:1.7103亿元4. 质量标准:合格5. 要求工期:600天6. 委托监理的范围:施工阶段监理,施工图纸所包含的全部工作内容7. 工程概况(1)道路工程本路线南起K0+647.655,北至2号隧道北出口即K2+290,全长1642.345m按城市主干路标准设计,时速60km/h,道路红线宽度50m。

道路范围内南侧为农田,北侧为吹台山山体,设一对港式公交站台。

设计内容包含有机动车道、人行道(包含无障碍设施)、道路绿化、市政。

规划提供的最小高程12.634米,最大纵坡度为2.958%,横坡为2.0%新双南线标准横断面为:4米人行道(包括1.5米树池带)+3米非机动车道+3.5米绿化带+11.5米机动车道+6米中央花坛+11.5米机动车道+3.5米绿化带+3米非机动车道+4米人行道(包括1.5米树池带);路面结构主车道路面结构自上而下依次为:5cm厚细粒式改性沥青混凝土(SMA-13)+9 cm厚粗粒式沥青混凝土(AC-25C)+1cm下封层+ 20cm厚5%水泥稳定级配碎石基层+20cm厚5%水泥稳定级配碎石基层+60cm宕渣,总厚度为115cm。

人行道结构自上而下依次为:6cm透水砖+3cmM10水泥砂浆垫层+20cmC20混凝土+30cm宕渣,总厚度为59cm。

(2)给排水工程给水管道采用DN1200球墨铸铁管壁厚12mm,隧道段采用DN1200钢管,和铸铁管焊接连接;DN100-DN400采用球墨铸铁承插连接。

管道分别位于人行道左右两侧下部。

采用雨、污分流制,并预留雨、污接户。

雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,环刚度不小于SN10KN/m2,,管径DN300—DN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实.重点监控,按照监理规划制定的总目标,确保工程顺利完成,特制定本细则。

给排水工程管理市政道路给排水工程监理细则DOC35页

给排水工程管理市政道路给排水工程监理细则DOC35页

雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,环刚度不小于SN10KN/m2,,管径DN300—DN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实.重点监控,按照监理规划制定的总目标,确保工程顺利完成,特制定本细则。

三、监理依据1、国家有关法律法规。

(1)《中华人民共和国建筑法》;(2)《建筑工程质量管理条例》(国务院279号);(3)《工程建设监理规定》(建设部【95】737号);(4)《建设工程安全生产管理条例》(国务院393号);2、国家行业和地方工程建设的技术标准、规范(1)《建设工程监理规范》(GB50319-2000);(2)《城市道路工程施工与质量验收规范》(CJJ1-2008);(3)《市政排水管渠工程质量检验评定标准》(CJJ3-90);(4)《城市道路照明工程施工及验收规程》(CJJ89-2001);(5)《公路沥青路面施工技术规范》(JTGF40-2004);(6)《沥青路面施工及验收规范》(GB50092-96);(7)《城市道路路基工程施工及验收规范》(CJJ44-91);否满足排水需要。

⑦冬天施工槽底需要有保温措施,槽底不能受冻。

⑧监理工程师巡检查时,要检查安全施工,在检查支护、排水施工同时检查机械作业,作业范围内电力线路高度、道路、车辆,施工现场警示,围护设置等。

3、管道基础监理要点①、原状地基承载力符合设计要求。

②、基础的做法应符合设计要求。

③、复核高程样板的标高。

④严格验收。

A、原状地基、砂、石基础与管道外壁间接触均匀,无空隙。

B、管道基础的允许偏差符合GB50268-2008表5-10规定。

4、管道安装(1)、主控项目:1)、管及管件、橡胶圈的产品质量应符合GB50268-2008规范第5.6.1、5.6.2、5.6.5和5.7.1条的规定。

最新市政道路给排水工程监理细则70584资料

最新市政道路给排水工程监理细则70584资料

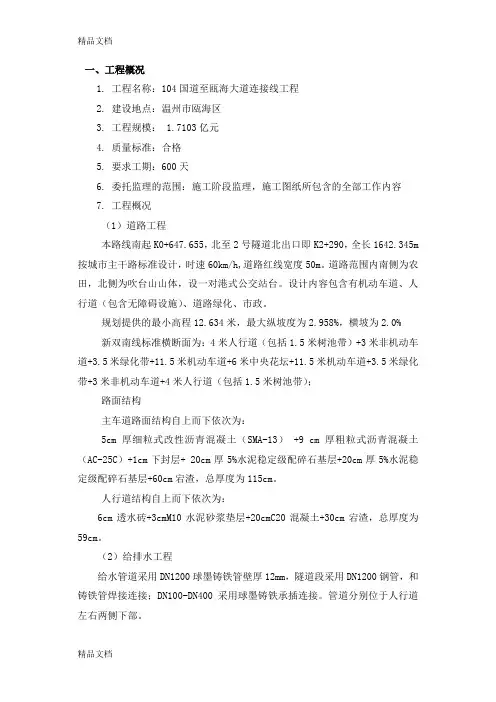

一、工程概况1. 工程名称:104国道至瓯海大道连接线工程2. 建设地点:温州市瓯海区3. 工程规模: 1.7103亿元4. 质量标准:合格5. 要求工期:600天6. 委托监理的范围:施工阶段监理,施工图纸所包含的全部工作内容7. 工程概况(1)道路工程本路线南起K0+647.655,北至2号隧道北出口即K2+290,全长1642.345m 按城市主干路标准设计,时速60km/h,道路红线宽度50m。

道路范围内南侧为农田,北侧为吹台山山体,设一对港式公交站台。

设计内容包含有机动车道、人行道(包含无障碍设施)、道路绿化、市政。

规划提供的最小高程12.634米,最大纵坡度为2.958%,横坡为2.0%新双南线标准横断面为:4米人行道(包括1.5米树池带)+3米非机动车道+3.5米绿化带+11.5米机动车道+6米中央花坛+11.5米机动车道+3.5米绿化带+3米非机动车道+4米人行道(包括1.5米树池带);路面结构主车道路面结构自上而下依次为:5cm厚细粒式改性沥青混凝土(SMA-13) +9 cm厚粗粒式沥青混凝土(AC-25C)+1cm下封层+ 20cm厚5%水泥稳定级配碎石基层+20cm厚5%水泥稳定级配碎石基层+60cm宕渣,总厚度为115cm。

人行道结构自上而下依次为:6cm透水砖+3cmM10水泥砂浆垫层+20cmC20混凝土+30cm宕渣,总厚度为59cm。

(2)给排水工程给水管道采用DN1200球墨铸铁管壁厚12mm,隧道段采用DN1200钢管,和铸铁管焊接连接;DN100-DN400采用球墨铸铁承插连接。

管道分别位于人行道左右两侧下部。

采用雨、污分流制,并预留雨、污接户。

雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,环刚度不小于SN10KN/m2,,管径DN300—DN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实.重点监控,按照监理规划制定的总目标,确保工程顺利完成,特制定本细则。

市政给排水监理实施细则

市政给排水监理实施细则

市政给排水监理实施细则安全文明施工监理实施细则二、编制依据1、相关技术标准、质量验收规范2、《建设工程监理规范》(GB50319-2000)3、托付监理合同、施工承包合同4、本工程的监理规划5、施工图设计文件(包括图纸会审纪要、设计交底文件及设计变更文件等)6、已审查批准的施工组织设计或专项施工方案7、《建设工程安全生产治理条例》、《云南省建设工程安全监理实施细则》8、其他相关资料三、安全监理工作目标、重点(依照工程实际情形,在审查施工组织设计或专项方案的基础上编写)四、安全监理组织机构、制度、职责(一)组织机构及人员构成(二)职责、制度1、职责监理单位的法定代表人对本单位承担监理的建设工程项目的安全文明施工监理工作全面负责;项目总监理工程对所承担的具体项目的安全文明施工监理工作负总责;项目安全监理工程师在总监理工程师的领导下负责项目安全文明施工监理的具体工作;项目其他人员在总监理工程师的领导下,按照职责分工,对各自承担的安全文明施工监理工作负责。

对大型工程项目、或工程量不大,但施工安全风险较大的工程项目,在施工现场建立专门的安全监理机构,配备专职安全监理工程师,实施安全监理。

对中型工程项目,在施工现场配备专职安全监理工程师,实施安全监理。

对小型工程项目,由总监理工程师负责实施安全监理。

2、相关制度施工组织设计(方案)审查制度、现场巡视检查制度、安全监理工作记录制度等。

五、安全监理工作要点(一)预控要点1、安全生产(1)在审勘察、设计文件时,发觉不满足有关法律、法规、强制性标准的规定,或存在较大施工安全风险时,应及时向建设单位、施工单位提出。

(2)工程开工前应审查施工单位报验的施工组织设计中安全技术措施或专项施工方案,是否符合工程建设强制性标准及建筑施工有关的安全技术标准、规范;审查危险性较大的分部分项工程的专项施工方案专家论证的资料及手续是否齐全。

(3)审查总包单位、专业分包单位和劳务分包单位的资质,安全生产许可证;审查项目经理、专职安全员的安全生产考核合格证书;审查电工、焊工、架子工、起重机械工、塔吊司机及指挥人员、爆破工等特种作业人员操作资格证书。

政道路给排水工程监理细则

政道路给排水工程监理细则

一、工程概况1. 工程名称:大运西路(通达街-正阳街)道排工程2. 建设地点:山西省太原市小店区3. 工程规模: 1.7103亿元4. 质量标准:合格5. 要求工期:90天6. 委托监理的范围:施工阶段监理,施工图纸所包含的全部工作内容7. 工程概况(1)道路工程本路线南起K0+647.655,北至2号隧道北出口即K2+290,全长1642.345m按城市主干路标准设计,时速60km/h,道路红线宽度50m。

道路范围内南侧为农田,北侧为吹台山山体,设一对港式公交站台。

设计内容包含有机动车道、人行道(包含无障碍设施)、道路绿化、市政。

规划提供的最小高程12.634米,最大纵坡度为2.958%,横坡为2.0%新双南线标准横断面为:4米人行道(包括1.5米树池带)+3米非机动车道+3.5米绿化带+11.5米机动车道+6米中央花坛+11.5米机动车道+3.5米绿化带+3米非机动车道+4米人行道(包括1.5米树池带);路面结构主车道路面结构自上而下依次为:5cm厚细粒式改性沥青混凝土(SMA-13) +9 cm厚粗粒式沥青混凝土(AC-25C)+1cm下封层+ 20cm厚5%水泥稳定级配碎石基层+20cm厚5%水泥稳定级配碎石基层+60cm宕渣,总厚度为115cm。

人行道结构自上而下依次为:6cm透水砖+3cmM10水泥砂浆垫层+20cmC20混凝土+30cm宕渣,总厚度为59cm。

(2)给排水工程给水管道采用DN1200球墨铸铁管壁厚12mm,隧道段采用DN1200钢管,和铸铁管焊接连接;DN100-DN400采用球墨铸铁承插连接。

管道分别位于人行道左右两侧下部。

.采用雨、污分流制,并预留雨、污接户。

雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,2,,管径DN300—环刚度不小于SN10KN/mDN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实.重点监控,按照监理规划制定的总目标,确保工程顺利完成,特制定本细则。

市政道路给排水工程监理细则[详细]

市政道路给排水工程监理细则[详细]

物流园区道路、给排水工程监理实施细则巴彦淖尔市建设工程监理有限公司目录一、工程概况 (2)二、监理依据 (2)三、分部、分项工程监理工作程序 (4)四、测量放线质量监理 (6)五、工程物资进场质量监理 (8)六、排水工程质量监理 (10)七、道路施工质量监理 (19)八、安全监理工作细则 (32)附录A 承包单位用表 (34)附录B 监理单位用表 (35)附录C 各方通用表 (35)工程监理表格汇总和应用 (36)一、工程概况1、工程名称:道路、给排水工程2、工程地点:3、工程规模:4、总投资: 万元;5、建设单位:6、设计单位:二、监理依据1、国家有关法律法规.(1)《中华人民共和国建筑法》;(2)《建筑工程质量管理条例》(国务院279号);(3)《工程建设监理规定》(建设部【95】737号);(4)《建设工程安全生产管理条例》(国务院393号);2、国家行业和地方工程建设的技术标准、规范(1)《建设工程监理规范》(GB50319-2000);(2)《城市道路工程施工与质量验收规范》(CJJ1-2008);(3)《市政排水管渠工程质量检验评定标准》(CJJ3-90);(4)《城市道路照明工程施工及验收规程》(CJJ89-2001);(5)《公路沥青路面施工技术规范》(JTGF40-2004);(6)《沥青路面施工及验收规范》(GB50092-96);(7)《城市道路路基工程施工及验收规范》(CJJ44-91);(8)《建筑电气安装工程施工质量验收规范》(GB50303-2002);(9)《给水排水管道工程施工及验收规范》(GB50268-97);3、质量监督部门下达的有关文件要求;4、经有关部门批准的工程项目文件和设计图纸、设计以及设计变更;5、本工程地质勘察资料;6、建设单位与本监理公司签订的工程建设监理合同;7、建设单位与施工承包单位签订的建设工程施工合同;8、本监理公司编制的监理规划.三、分部、分项工程监理工作程序1、单位、分部、分项工程程序开工报审2、工序、部位签认基本程序3、监理工作要点:①分部、分项工程开工前,承包单位要编制分项工程施工方案报监理工程师审核,分项工程施工方案由监理工程师进行认真审核,总监签字.重点审核施工方案中技术措施、安全技术措施是否符合设计文件和有关规范要求,对新技术、新工艺、新材料的应用需要经过试验,证明达到设计及有关规范要求的标准才能实施.②专业监理工程师通过巡检、旁站检测方式对工程质量认真监理,认真执行监理规划中各项监理程序和监理管理工作制度.③工程质量监理的重点是工序质量控制,工序质量控制采取预控和跟踪检查;对隐蔽工程项目要与项目质检工程师一起进行检查,合格准予隐蔽.不准补查,或委托施工单位代检,对隐蔽工程施工过程要旁站.④材料、构配件、设备进场前,施工单位需复检,复检合格向监理工程报验,对主要材料如:钢材、水泥、碎石、沥青砼等监理工程师要见证取样试验杜绝先用后检,不合格材料、构配件等不得用于工程.⑤关于设计变更,由建设单位向设计单位提出,经设计单位同意后,建设单位以书面形式向施工单位下达设计变更通知.⑥隐蔽工程检查记录表的隐验内容填写要准确,一般填写主控项目内容,检查结果及处理意见栏由施工单位质检人员填写.四、测量放线质量监理程序1、监理工作程序2、监理工作要点①监理工程师在熟悉设计文件和图纸的基础上,会同承包人、设计单位或勘测部门在现场交接中线控制桩和水准点,并要求承包人对所有测量控制桩和水准点进行有效的保护,直到工程竣工验收结束.②要求施工单位进行水准点、导线方位角,进行复核测量,确保原始定线方位、水准点高程的数据准确无误.若发现有连续两个以上原始基准点或基准高程失效、损坏时,应通过业主由设计勘测单位补定.③对承包人提交的施工测量报验单及测量资料要进行复核测量.检查验收合格的,及时给予书面认可;发现有差错,应及时通知承包人重测,合格后再予以书面认可.④监理工程师应对承包人所做的加密控制点、辅助基线、临时水准点和施工放样的测量工作,进行现场监督、检查、复核并认可.3、质量标准、检测频率与方法①水准线闭合差:质量标准:高程控制视线长在50~80米,水准测量闭合差为±12L(米米)(L为水准线长度千米).检测频率:沿路线往返各一次.检测方法:用水准仪具测量.②方位角闭合差:质量标准:允许偏差为±40n.n为测站数,单位为(").检测频率:1个测回.检测方法:用DJ6级经纬仪.③道路中心线桩恢复:质量标准:桩距在直线段宜为15-20米;曲线地段为10 米.平、竖曲线起止点和地形变化点必须加桩.检测频率:丈量不少于2次.检测方法:用钢尺量.④道路横断面:质量标准:直线段为路中心线垂直方向;由线段为垂直于所测点的切线方向,其宽度不得小于设计图纸的规定.检测频率:沿路线长度方向,每100米抽测1处.检测方法:用钢尺量.五、工程物资进场质量监理1、材料进场报验程序(2)、监理工作要点①供货方进行资质审查审查文件及审查内容:A、营业执照、法人、经营范围、有效期限、年检登记情况B、税务登记证、有效期限、年检登记情况C、企业代码证、有效期限、年检记录D、资质证书、批准机关、资质等级、年审登记E、产品检验报告、检验项目内容、检验单位的资质、检验报告的有效期F、产品合格证书G、产品物理力学性能指标的质量证明文件H、产品质量认证文件(对主要建筑材料)I、安全生产许可证(建设部文件要求的)②对供货厂实地考察实地考察内容:考察的主要内容包括:生产规模、工艺水平、使用原材料的质量,质量管理及质量自控能力,产品质量检验.③物资进场报验程序:A、对每检验批材料进场前施工单位填写“工程物资进场报验表A4”,附材料生产厂家的质量证明文件和施工单位复验结果.B、监理工程师审查报验单并对进场材料现场外观检查和抽样试验检测.C、对主要材料如钢材、水泥等监理工程师要现场见证取样进行复检.D、经检验合格材料允许在工程上使用,不合格材料补充相关资料或退场(3)市政工程用主要材料及必验项目内容六、给排水工程质量监理1、测量放线(1)、监理要点:监理工程师对施工单位的测量放线要进行旁站,进行以下内容的复核性检查.①核测临时水准点闭合差和方位角闭合差是否在允许范围内;②检测管道中心控制点,中心桩,要求施工单位在管道的起点、终点,平面折点,竖向折点及直线段控制点埋设中心桩,桩顶要钉中心钉;③要求施工单位在放线时埋设坡度板并检查坡度板位置和高程是否准确,是否与水准点闭合;④检查接入原有管道的高程;⑤检查挖槽边线、堆土界线,排水措施是否完善.2、沟槽开挖(1)、主控项目:①原状地基不得扰动、受水浸泡或受冻;②地基承载力应满足设计要求;③经过处理的基底承载力或密实度符合设计和技术规程要求.(2)、一般项目沟槽开挖允许偏差应符合下表规定(3)、监理工作要点:①沟槽开挖严禁扰动槽底土壤,不允许超挖,机械开挖时要予留不小于10厘米土层,由人工清挖,槽底局部超挖要按设计、施工单位的处理措施或施工技术规程进行处理.②沟槽开挖如果地下水位较高,应进行降水保证沟槽不受浸泡.③监理工程师要审核施工方案中沟槽支护方案,并依据设计、施工技术规程要求和施工单位的支侧护方案旁站检查支护施工作业,对不符合要求和违章作业责令其改正.④沟槽位于软土或杂填土地段一般需要做基底处理,施工过程监理工程师要按设计图纸规定进行隐蔽工程检查,处理后的基底的承载力或密实度达到设计规定.⑤沟槽两测一般不允许大量堆土,根据施工环境和施工需要允许堆土时,堆土距槽边不得小于1米,应根据下管及运输的要求,确定沟槽两侧的堆土量与堆土方式.⑥在雨季施工要求施工单位制定施工排水措施检查沟槽两侧临时排水沟是否满足排水需要.⑦冬天施工槽底需要有保温措施,槽底不能受冻.⑧监理工程师巡检查时,要检查安全施工,在检查支护、排水施工同时检查机械作业,作业范围内电力线路高度、道路、车辆,施工现场警示,围护设置等.3、管道基础监理要点①、原状地基承载力符合设计要求.②、基础的做法应符合设计要求.③、复核高程样板的标高.④严格验收.A、原状地基、砂、石基础与管道外壁间接触均匀,无空隙.B、管道基础的允许偏差符合GB50268-2008表5-10规定.4、管道安装(1)、主控项目:1)、管及管件、橡胶圈的产品质量应符合GB50268-2008规范第 5.6.1、5.6.2、5.6.5和5.7.1条的规定.2)、柔性接口的橡胶圈位置正确,无扭曲、外露现象;承口、插口无破损、开裂,双通橡胶圈的单口水压试验合格.3)、刚性接口的强度符合设计要求,不能有开裂、空鼓、脱落现象.(2)、一般项目:1)、柔性接口的安装位置正确,其纵向间隙应符合GB50268-2008规范5.6.9、5.7.2条的相关规定.2)、管道沿曲线安装时,接口转角应符合GB50268-2008规范5.6.9、5.7.5条的相关规定.3)、管道接口的填缝应符合设计要求.(3)、化学建材管接口连接主控项目1)、管及管件、橡胶圈等的产品质量应符合GB50268-20085.3.2条规定.2)、承插、套筒式连接时,承口、插口部位无破损、变形、开裂等现象,插入后胶圈应位置正确,无扭曲等现象;双道橡胶圈的单口水压试验合格.3)、管接口焊接连接应符合下列规定:①焊缝完整,无缺损和变形现象,焊缝连接应紧密,无气孔、鼓泡和裂缝;电熔连接的电阻丝不裸露.②焊缝力学性能不低于母材.③热熔对接连接后应形成凸缘,且凸缘形状大小均匀一致,无气孔、鼓泡和裂缝;接头处有沿管节圆周平滑对称的外翻边,外翻边最低处的深度不低于管节外表面;管壁内翻边应铲平;对接错边量不大于管材壁厚的10%,且不大于3米米.检查方法:外观质量检验记录,熔焊连接试验报告,熔焊连接施工记录,焊接力学性能检测报告.检查数量:外观全数检查,熔焊焊缝力学试验每200个接头不小于1组;现场进行的破坏性检验或翻边切除检验(可选一种)时,破坏试验每50个接头不少于1个,现场内翻边切除检验每50个接头不小于3个,单位工程中接头数量不足50个时,反做熔焊焊缝焊接力学性能试验,可不做现场检验.(4)卡箍连接、法兰连接、钢塑过渡接头连接时,应连接件齐全、位置正确、安装牢固,连接部位无扭曲、变形.一般项目:1)、承插、套筒式接口的插入深度应符合要求,相邻管的纵向间隙应不小于10米米,环向间隙应均匀一致.2)、承插式管道沿曲线安装时的接口转角应不大于1.5°.3)、熔焊连接的控制参数满足焊接工艺要求,焊后冷却期间接口未受外力影响.4)、卡箍连接、法兰连接、钢塑过渡连接件的钢制部分以及钢制螺栓、螺母、垫圈的防腐要求应符合设计要求.5、管道铺设(1)主控项目1)、管道埋设深度、轴线位置应符合设计要求,无压力管道严禁倒坡;检查方法:检查施工记录、测量记录.2)、刚性管道无结构贯通裂缝和明显缺损情况;检查方法:观察,检查技术资料.3)、柔性管道管壁不得出现纵向隆起、环向扁平和其他变形情况; 检查方法:观察,检查施工记录.(2)一般项目1)、管道内应光洁平整,无杂物、油污,管道无明显渗水和水珠现象; 检查方法:观察渗漏水程度,检查按规范GB50268-2008附录F第F.0.3条执行.2)、管道与井室洞口之间无渗漏水;检查方法:逐井观察,检查施工记录.3)、管道内外防腐曾完整,无破损现象,要求按设计要求;检查方法:观察,检查施工记录.4)、钢管开孔应符合规范GB50268-2008第5.3.11条的规定;检查方法:逐个观察,检查施工记录.5)、闸阀安装应牢固、严密,启闭灵活,与管道轴线垂直;检查方法:观察,检查施工记录.6)、管道铺设的允许偏差应符合下表规定:管道铺设允许偏差表单位:米米(3)、监理工作要点:①管道铺设施工易发生安全质量事故,开工前监理工程师要认真审查分项工程施工方案中有关安全技术措施是否全面、具体、合理,施工中监理工程师要经常巡视检查其落实情况,发现问题及时纠正.②用吊车下管施工时要检查吊车状态,吊车司机培训上岗证,吊车有专人指挥作业,吊车作业位置距槽边距离是否符合安全施工要求.③严禁吊车在架空输电线路下施工,吊车在架空线路一侧施工时其水平和垂直安全距离应符合施工技术规程5.29的规定.④人工下管施工要检查大绳的质量,直径、锚固柱的直径,埋深是否符合要求.⑤用吊链下管施工要检查吊链支架强度,稳定性是否满足负荷的要求,吊链质量能否保证施工安全.4、沟槽回填土质量监理(1)、主控项目:①回填材料应符合设计要求.②沟槽不得带水回填,回填应密实.③柔性管道的变形率不得超过设计要求和规范要求,管壁不得出现纵向隆起、环向扁平和其他变形情况.④回填土压实度应符合设计要求和规范GB50268-2008表 4.6.3-1、表4.6.3-2要求.(2)、一般项目:①槽底至管顶以上500米米之内,不得回填含有机物、冻土及大于50 米米的砖、石灰硬块.塑料管及抹带刚性接口周围应采用细粒土回填.②回填时沟槽内不应积水.(3)、监理工作要点:①沟槽回填土,对不同部位有不同要求,以达到即保护管道安全又满足上部承受动、静菏载,回填土分为管顶以上50厘米内,管顶50厘米以上,胸腔三部分.三部分分别有其不同压实度要求及相应的土壤最佳含水率和最大干密度.②采用土弧、砂砾基础的管道,腋角部位应按设计要求回填密实后,再按要求压实回填管道两侧,柔性按口管道回填土前,应采取措施将管身固定.③用灰土回填时,灰土应预先拌合均匀并且含水率符合要求,然后放入沟槽,不得在槽内拌合和不拌合情况下混填.④管顶以上25厘米范围内,宜用小型夯具,如木夯夯实,管两侧应同时回填每层厚度不大于30厘米夯实后取样做压实度检验.⑤井室等附属构筑物四周的回填土应同时进行.⑥非同时进行的两个回填段的搭接处,不得形成陡坎,应将夯实层留成阶梯状,阶梯的长度应大于高度二倍.5、检查井施工质量监理(1)、主控项目:①地基承载力必须符合设计要求②砂浆强度等级必须符合设计要求,按标准图施工时必须符合标准图要求.③井室、盖板混凝土抗压强度必须符合设计要求,按标准图施工时必须符合标准图要求.④井盖选用符合设计或标准图要求,标识明显.⑤井周边回填土压实度必须符合设计和相关规范规定.⑥检查井允许偏差符合下表规定.检查井质量要求及允许偏差表2、接入检查井的支管管口露出井内壁不大于2厘米.3、农田、绿地中的井口应按有关规范要求高出地面.(2)、一般项目:①井壁砌筑应位置准确,灰浆饱满,灰缝平整,不得有通缝、瞎缝,抹面应压光,不得有空隙,裂缝等现象.②井内流槽应平顺圆滑.③踏步应安装牢固,位置正确.(3)、监理工作要点:①井周围的回填土必须分层回填夯实,每层取样做压实度检验,达到标准后才能继续回填.②用灰土回填严格控制配比,保证白灰用量,灰土搅拌均匀.③严格控制井口高程符合检验标准.6、雨水口施工质量监理(1)、主控项目:①雨水口位置及高程符合道路设计要求,位置正确.②井框、井箅子安装平稳、牢固.③井周围回填土压实度符合设计要求.④雨水区、支管允许偏差符合下表规定:雨水口允许偏差表(2)、一般项目:①支管应平顺,不得反坡,管头要露出井内壁不大于2厘米,不得断口朝井内.②内壁抹灰平整坚实.(3)、监理工作要点:①注意检查雨水管的坡度,不允许倒坡.②雨水管与检查井接口,雨水管与水箅接口要牢固.③雨水管周围回填土要分层,每层不应大于30厘米,分层夯实,压实度值要符合设计要求.7、闭水试验(1)、主控项目:①污水管(渠)道必须进行闭水试验.②闭水试验段应按井距分隔,带井试验.管道外观不得有漏水现象.实测漏水量必须小于或等于标准试验水头的允许渗水量.(2)、一般项目:①闭水试验在回填土前进行.试验段灌满水后需浸泡24小时后进行.②排水管闭水检验频率要符合DBJ01-13-2004标准9.1.2.2要求.③排水管标准试验水头及闭水试验允许渗水量符合DBJ01-13-2004标准9.1.2.3要求.8、压力管道的水压试验水压试验前,施工单位应编制试验方案,具体规定按规范GB50268-2008第9.2.10条、第9.2.11条要求选择.9、给水管道冲洗与消毒按规范GB50268-2008第9.5.1条要求.(3)、监理工作要点:①闭水试验要做试验前各项准备.试验时检查试验管段堵口是否密封,砖堵,管道,井身有无漏水或严重渗水试验时,参与测定30米in渗水量.②用环氧水泥砂浆封堵管道渗水点.③闭水试验不合格,要对检查井和管道做返修处理,重新试验.七、道路施工质量监理(一)路基1、路基土方(1)、主控项目:①路基土方压实度必须符合下表要求路基土方压实度(重型击实标准)②填土应区分不同土质按规定厚度分层进行回填,填土经碾压展开,夯实后不得有翻浆,弹簧现象.③填土中不得含有淤泥,腐殖土及有机物等杂物.房渣土应严格控制使用,遇有特殊情况需经有关技术部门签定后方可使用.④路基土方允许偏差应符合下表规定.路基土方允许偏差表2、路床(1)、主控项目:①路床的压实度②路床的中线高程③路床的弯沉值上述各项指标值符合下表规定(2)、一般项目:①路床不得有翻浆、弹簧、起伏、波浪、积水等现象.②重型击实标准用12t以上压路基碾压后,轨迹深度不得大于5米米.3、路肩(1)、主控项目:①路肩压实度符合下表规定(2)、一般项目:①路肩应直顺,表面应平整,不得有裂缝及阻水现象.②路肩允许偏差符合下表规定(2)“宽度”为压实削坡后的坡度4、土质边坡一般项目:①边坡应平整、坚实、稳定、不得贴坡.②边坡上口线应整齐、直顺、沟底应平整,边坡排水应畅通.③砌筑砂浆强度应符合设计规定.④质边沟、边坡允许偏差符合下表规定.土质边沟、边坡允许偏差表5、路基监理工作要点:①路基施工应对道路的高程,平面控制测量,施工测量放线校核无误后开始.②雨季施工时路基两侧应挖排水沟,以排出地表水,排水沟的断面及纵坡应确保排水通畅,施工期路基不得积水浸泡.③路基填方施工要将原地面积水排干,清除表层40厘米范围的淤泥、腐殖土、种植土,清除草皮、树根后平整、碾压,压实度达到设计规定后,开始填筑上层土.④透水土和不透水土不能在同一层混填,应单独分层填筑.不透水土填在下层并且作不小于4%的横坡.透水土填在上层,并且完全覆盖不透水土.⑤淤泥,含水量大的土壤,腐殖层、垃圾等不得使用.建筑碴土要根据施工条件需要时经设计同意后使用.⑥路基填土应水平分层填筑,填筑宽度应包括路肩边坡清坡在内的宽度,采用振动压路基(10t- 12t)碾压时每层的虚铺厚度小于40厘米,用12t-15t压路机碾压时每层虚铺厚度小于30厘米,反复碾压,取样作压实度检测,检查轨迹深度,严格控制填土压实度.⑦填土施工要经常检查填土的含水率,含水率大要适当晾晒,含水率小达不到最佳含水量要适当浇水.⑧路基范围内有管道沟槽时,管顶以上50厘米范围内不得用压路机压实,管道沟槽回填土的压实度应符合路基压实度标准.⑨路基成型后要进行路面的中线,宽度、横向坡度、弯沉值检验.⑩冬期施工要编制冬季施工技术方案,冬季施工技术措施符合技术规程要求.(二)基层1、砂垫层(1)主控项目①砂垫层的材料质量应符合设计要求.检查数量:按不同材料进场批次,每批检查一次. 检查方法:查检验报告.②砂垫层的压实度应大于等于90%.检查数量:每1000米2、每压实层抽检3点.检查方法:灌砂法.(2)一般项目砂垫层允许偏差如下表:2、基层与底层(1)水泥稳定碎石(砾石)底基层和基层质量监理工作流程图主控项目:①碎石及级配砾石材料应符合下列要求:轧制碎石的材料可为各种类型的岩石、砾石.轧制碎石的砾石粒径应为碎石最大粒径的3倍以上,碎石中不应有粘土块、植物根叶、腐殖质等有害物质.碎石中针片状颗粒的总含量不应超过20%.②碎石颗粒范围和技术指标应符合下表规定:③每1000米2抽检1点,方法灌砂法或灌水法.④弯沉值不应大于设计规定.检查数量:设计规定时每车道、每20米测1点.检验方法:弯沉仪监测.(3)一般项目:①外观质量:表面应平整、坚实,无推移、松散、浮石现象.检查数量:全数检查.检查方法:观察.②水泥级配碎石及碎砾石基层和底基层的偏差如下表:(4)监理工作要点①水泥稳定级配碎石基层、底基层施工要编制施工方案,监理工程师批准后才能开工.②基层、底基层摊铺施工,监理要旁站检查,发现问题及时纠正,并认真做旁站记录.③检查拌合场的质保书和试验报告,并实地考察,对拌合场提供的混合料进行抽检(强度、最大干密度和最佳含水量).④对现场配置的机械设备进行检查,检查是否符合施工单位方案和技术规范的要求,是否满足施工的需要.⑤检查试验阶段的准备情况,审批试验阶段的开工报告和已完试验段的工作总结.对每天进场混合料进行含水量、拌合均匀度的检查.拌合好的料在拌合场和工地堆放时间不超过2d.⑥当压实厚度不小于25厘米时应分层施工,并上下2层粘结良好.摊铺中一次整平避免离析,严禁在已碾压成型的水泥稳定层上增加找补层.⑦碾压完成及时检查平整度、厚度、纵段高程、横坡、强度,并进行外观检查,不合格的要及时返工.⑧碾压完成后即应开始保湿养护,表面必须保持湿润,养护期至少7d,养护期间断行交通.(三)、沥青混凝土路面(1)热拌沥青混凝土面层监理工作流程图(2)、主控项目:①沥青混凝土路面压实度符合下表要求②沥青混凝土路面厚度应符合设计和下表要求③沥青混凝土路面的弯沉值应符合设计要求和下表要求沥青混凝土路面主控项目允许偏差表(3)、一般项目:①表面应平整、坚实,不得有脱落,掉渣、裂缝、推挤、烂边、粗细粒集中、油斑等现象.②用12t以上压路机碾压后,不得有明显轨迹.③施工接缝应紧密,平顺,烫缝不应枯焦.④面层与路缘石、平石其它构筑物应接顺,不得污染其它构筑物,不得有积水现象.⑤沥青混凝土路面质量允许偏差符合下表规定.。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

级配碎石底基层施工方案 页脚内容36 物流园区 道路、给排水工程

监 理 实 施 细 则 级配碎石底基层施工方案

页脚内容36 目 录

一、 工程概况 ……………………………………… 2 二、 监理依据 ……………………………………… 2 三、 分部、分项工程监理工作程序 ……………… 4 四、 测量放线质量监理……………………………… 6 五、 工程物资进场质量监理………………………… 8 六、 排水工程质量监理 …………………………… 10 七、 道路施工质量监理 …………………………… 19 八、 安全监理工作细则 …………………………… 32 附录A 承包单位用表 ……………………………… 34 附录B 监理单位用表 ……………………………… 35 级配碎石底基层施工方案 页脚内容36 附录C 各方通用表 ………………………………… 35 工程监理表格汇总和应用 ………………………… 36

一、 工程概况 1、工程名称:道路、给排水工程 2、工程地点: 3、工程规模: 4、总投资: 万元; 5、建设单位: 6、设计单位: 二、 监理依据 1、国家有关法律法规。 (1)《中华人民共和国建筑法》; (2)《建筑工程质量管理条例》(国务院279号); (3)《工程建设监理规定》(建设部【95】737号); (4)《建设工程安全生产管理条例》(国务院393号); 2、国家行业和地方工程建设的技术标准、规范 (1)《建设工程监理规范》(GB50319-2000); (2)《城市道路工程施工与质量验收规范》(CJJ1-2008); (3)《市政排水管渠工程质量检验评定标准》(CJJ3-90); (4)《城市道路照明工程施工及验收规程》(CJJ89-2001); (5)《公路沥青路面施工技术规范》(JTGF40-2004); (6)《沥青路面施工及验收规范》(GB50092-96); (7)《城市道路路基工程施工及验收规范》(CJJ44-91); (8)《建筑电气安装工程施工质量验收规范》(GB50303-2002); (9)《给水排水管道工程施工及验收规范》(GB50268-97); 级配碎石底基层施工方案 页脚内容36 3、质量监督部门下达的有关文件要求; 4、经有关部门批准的工程项目文件和设计图纸、设计以及设计变更; 5、本工程地质勘察资料; 6、建设单位与本监理公司签订的工程建设监理合同; 7、建设单位与施工承包单位签订的建设工程施工合同; 8、本监理公司编制的监理规划。 三、分部、分项工程监理工作程序 1、单位、分部、分项工程程序开工报审

不同意 同意,作审批

按要求需填报内容: 施工组织设计方案,施工工序质量标准,质保体系。 工人,技术人员数量 主要机具设备品种数量 施工场地准备情况 材料到场情况,材料试验报告等 分包人的资质证书

填写《工程动工报审表》 承包人

审批《工程动工报审表》 总监理工程师

道路工程测量放线 监理工程师审核确认

地下管线施工 监理监督确认

路基工程施工 监理监督确认 附属工程施工

监理检查确认 道路基层施工

监理监督确认

审核开 工 级配碎石底基层施工方案

页脚内容36 2、工序、部位签认基本程序

承包单位填写《分项/分部工程施工报验表》

不合格

合格

道路面层施工 监理监督确认

交工、验收 总监理工程师签认

承包单位达到工序工程报验条件进行自检

监理工程师审核 监理工程师签认工序工程

承包单位继续施工达到部位工程验收条件 自 检

承包单位填写《分项/分部工程施工报验表》 (附:部位工程质量评定表)

监理工程师审核

纠正

纠 正

隐蔽工程检查记录 级配碎石底基层施工方案

页脚内容36 3、监理工作要点: ①分部、分项工程开工前,承包单位要编制分项工程施工方案报监理工程师审核,分项工程施工方案由监理工程师进行认真审核,总监签字。重点审核施工方案中技术措施、安全技术措施是否符合设计文件和有关规范要求,对新技术、新工艺、新材料的应用需要经过试验,证明达到设计及有关规范要求的标准才能实施。 ②专业监理工程师通过巡检、旁站检测方式对工程质量认真监理,认真执行监理规划中各项监理程序和监理管理工作制度。 ③工程质量监理的重点是工序质量控制,工序质量控制采取预控和跟踪检查;对隐蔽工程项目要与项目质检工程师一起进行检查,合格准予隐蔽。不准补查,或委托施工单位代检,对隐蔽工程施工过程要旁站。 ④材料、构配件、设备进场前,施工单位需复检,复检合格向监理工程报验,对主要材料如:钢材、水泥、碎石、沥青砼等监理工程师要见证取样试验杜绝先用后检,不合格材料、构配件等不得用于工程。 ⑤关于设计变更,由建设单位向设计单位提出,经设计单位同意后,建设单位以书面形式向施工单位下达设计变更通知。 ⑥隐蔽工程检查记录表的隐验内容填写要准确,一般填写主控项目内容,检查结果及处理意见栏由施工单位质检人员填写。 四、测量放线质量监理程序 1、监理工作程序

不合格 总监理工程师签认部位工程 填写道路测量放线报验单 承包人根据设计文件测

量放线,自检合格,报测量放线资料

审核检查施工测量放线报验单

审查复核和校核控

制中 线位置、高程、

重级配碎石底基层施工方案 页脚内容36 合格

2、监理工作要点 ①监理工程师在熟悉设计文件和图纸的基础上,会同承包人、设计单位或勘测部门在现场交接中线控制桩和水准点,并要求承包人对所有测量控制桩和水准点进行有效的保护,直到工程竣工验收结束。 ②要求施工单位进行水准点、导线方位角,进行复核测量,确保原始定线方位、水准点高程的数据准确无误。若发现有连续两个以上原始基准点或基准高程失效、损坏时,应通过业主由设计勘测单位补定。 ③对承包人提交的施工测量报验单及测量资料要进行复核测量。检查验收合格的,及时给予书面认可;发现有差错,应及时通知承包人重测,合格后再予以书面认可。 ④监理工程师应对承包人所做的加密控制点、辅助基线、临时水准点和施工放样的测量工作,进行现场监督、检查、复核并认可。 3、质量标准、检测频率与方法 ①水准线闭合差:

质量标准:高程控制视线长在50~80m,水准测量闭合差为±12L(mm)(L为水准线长度km)。 检测频率:沿路线往返各一次。 检测方法:用水准仪具测量。 ②方位角闭合差: 质量标准:允许偏差为±40n。n为测站数,单位为(")。 检测频率:1个测回。 检测方法:用DJ6级经纬仪。 ③道路中心线桩恢复:

签认报验单 监理工程师

进行下道级配碎石底基层施工方案

页脚内容36 质量标准:桩距在直线段宜为15-20m;曲线地段为10 m。平、竖曲线起止点和地形变化点必须加桩。 检测频率:丈量不少于2次。 检测方法:用钢尺量。 ④道路横断面: 质量标准:直线段为路中心线垂直方向;由线段为垂直于所测点的切线方向,其宽度不得小于设计图纸的规定。 检测频率:沿路线长度方向,每100m抽测1处。 检测方法:用钢尺量。 五、工程物资进场质量监理 1、材料进场报验程序

不合格

不合格 合格

(2)、监理工作要点 ①供货方进行资质审查 审查文件及审查内容: A、营业执照、法人、经营范围、有效期限、年检登记情况 B、税务登记证、有效期限、年检登记情况 C、企业代码证、有效期限、年检记录 D、资质证书、批准机关、资质等级、年审登记 E、产品检验报告、检验项目内容、检验单位的资质、检验报告的有效期

承包单位报送材料供货单位资质 监理工程师审核 承包单位另选

承包单位、监理单位到厂实地

承包单位填写《工程物资进场报验监理工程师审核 退

见证取样检验

承包单位使级配碎石底基层施工方案

页脚内容36 F、产品合格证书 G、产品物理力学性能指标的质量证明文件 H、产品质量认证文件(对主要建筑材料) I、安全生产许可证(建设部文件要求的) ②对供货厂实地考察 实地考察内容: 考察的主要内容包括:生产规模、工艺水平、使用原材料的质量,质量管理及质量自控能力,产品质量检验。 ③物资进场报验程序: A、对每检验批材料进场前施工单位填写“工程物资进场报验表A4”,附 材料生产厂家的质量证明文件和施工单位复验结果。 B、监理工程师审查报验单并对进场材料现场外观检查和抽样试验检测。 C、对主要材料如钢材、水泥等监理工程师要现场见证取样进行复检。 D、经检验合格材料允许在工程上使用,不合格材料补充相关资料或退场 (3)市政工程用主要材料及必验项目内容

序号 材料名称 必试项目 验收批划分及取样数量

1 普通热轧钢筋 拉伸试验(бs、бb)

弯曲试验 每一验收批(同一炉号、同一规格)

取一组试件,(拉伸弯曲各2根), 见证取样

2 水泥 安定性、凝结时间,抗压、抗折强度 每一验收批不同部位取 样均匀拌合,见证取样 3 内燃砖 抗压强度、抗折强度 每验收批不少于1组(6块)

4 砂 筛分析、含泥量、 泥块含量 每验收批取样1组

5 卵石、砾石 筛分析、含泥量、 泥块含量 每验收批取样1组 6 商品砼及普通砼 稠度、抗压强度 同一配合比、每批或每一工作合班留 标准养护试块不得少于1组(3块)

相关文档
最新文档
