关于桩基础+筏板基础中桩偏位的处理方法构想

合集下载

桩基偏位处理

桩基偏位处理

桩基偏位处理桩基偏位处理是在建设工程中常见的问题之一,它指的是桩基的位置与设计要求的偏差。

桩基偏位可能会导致结构的不稳定或者影响整体工程的质量和安全性。

因此,及时有效地处理桩基偏位问题十分重要。

为了解决桩基偏位问题,我们需要进行准确的测量。

在施工过程中,使用专业的测量设备,如全站仪或GPS定位仪,对桩基的位置进行精确测量。

通过测量,我们可以确定桩基的实际位置与设计位置之间的差距,并判断偏位的情况。

一旦确定了桩基的偏位情况,我们就需要采取相应的处理措施。

根据桩基偏位的大小和具体情况,我们可以采取以下几种常见的处理方法:1. 调整桩基位置:如果偏位较小且不会对整体结构造成严重影响,可以通过调整桩基的位置来解决偏位问题。

这可以通过重新定位桩基或者改变桩基支撑的方式来实现。

调整桩基位置需要精确的施工操作和技术支持,以确保调整后的桩基位置符合设计要求。

2. 加固桩基:对于偏位较大或者会对整体结构安全造成潜在风险的情况,我们可以通过加固桩基来解决偏位问题。

加固桩基的方法有很多种,如增加桩基长度、加固桩体、增加桩周围的土体支护等。

加固桩基需要充分考虑土壤条件和结构要求,以确保加固后的桩基能够承受设计荷载并保证结构的稳定性。

3. 修正结构设计:在一些特殊情况下,如果桩基的偏位无法通过调整或加固来解决,我们可能需要修正结构设计。

这可能涉及到修改桩基数量、重新设计桩基的布置方式等。

修正结构设计需要进行全面的工程评估和计算,以确保修正后的结构能够满足设计要求并确保整体工程的安全可靠。

除了以上的处理方法,我们还需要注意一些桩基偏位处理的注意事项:1. 桩基偏位处理需要遵循相关的国家和行业标准,确保处理方法的合理性和可行性。

2. 在进行桩基偏位处理之前,需要对现场进行全面的勘察和调查,了解土层情况、地质条件以及建筑结构要求等。

3. 桩基偏位处理需要由专业的工程师或者相关技术人员进行指导和操作,确保处理过程的准确性和可靠性。

关于部份桩位偏移的处理措施

关于部份桩位偏移的处理措施

关于部份桩位偏移的处理措施
在5#楼桩基施工过程中,由于对桩位成孔的复核、校正、校模滞后,使得部份桩位发生偏移现象,对偏移的桩位具体处理方案如下:
一.在每根桩模顶上弹好桩心十字线,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直度。

二.确定桩位偏移的桩号、桩的数量,统计出中心线到桩模内皮数值偏小的桩号及偏差的数值。

三.把内径偏小的桩混凝土护壁剔掉,按照中心线校正位置。

四.重新置护壁钢筋,由于桩位偏移护壁水平钢筋被割断,按图纸要求重新置水平筋,并按规范焊接连通。

五.浇水清理,按照中心线支模、加固。

六.每支完一节后立即浇灌混凝土,人工浇筑,人工捣实。

混凝土强度为C25,坍落度控制在80~100mm,确保孔壁的稳定性。

七.拆模:强度达到1.5mp时方可拆模.
八.今后在桩基施工中,加强质量管理,在施工中加强控制,在第一节成模时确定桩心点,确保桩位,并在模顶即时弹好桩心轴线和高程点,在挖土时用十字线对中,线坠吊线,用半径尺杆随时检查垂直度、平整度,发现质量问题随时修整,保证桩孔轴线、标高、截面尺寸满足设计要求。

特变·水木融城一期二标段
2011-09-13。

桩身偏位、倾斜防治措施

桩身偏位、倾斜防治措施

桩身偏位、倾斜防治措施
一、现象:
桩身倾斜,偏离设计桩位。

二、原因分析:
1、场地没有平整,桩架不水平。

2、插桩时偏斜、未到位。

3、接桩不在同一轴线上,接桩不牢固。

4、群桩施工时,因桩距过近,沉桩时土层挤密产生侧向力,使已沉桩位移。

5、沉桩期间施工工地或邻近工地取土,造成桩身倾斜。

6、桩身弯曲。

三、预防措施:
1、平整场地,安稳桩架,保证桩架平整,桩位对中。

2、保证接桩牢固且在同一轴线上。

3、沉桩期间不宜同步开挖基坑取土。

4、密度大的群桩工程可采用植桩法。

5、桩身质量应满足设计要求。

桩基偏位的整改措施

桩基偏位的整改措施

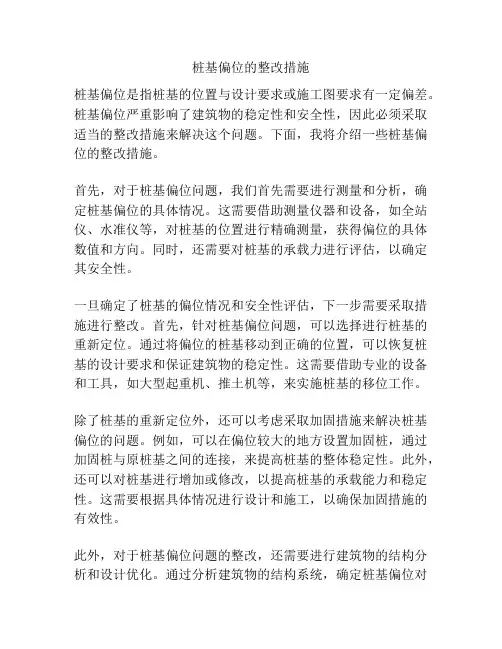

桩基偏位的整改措施桩基偏位是指桩基的位置与设计要求或施工图要求有一定偏差。

桩基偏位严重影响了建筑物的稳定性和安全性,因此必须采取适当的整改措施来解决这个问题。

下面,我将介绍一些桩基偏位的整改措施。

首先,对于桩基偏位问题,我们首先需要进行测量和分析,确定桩基偏位的具体情况。

这需要借助测量仪器和设备,如全站仪、水准仪等,对桩基的位置进行精确测量,获得偏位的具体数值和方向。

同时,还需要对桩基的承载力进行评估,以确定其安全性。

一旦确定了桩基的偏位情况和安全性评估,下一步需要采取措施进行整改。

首先,针对桩基偏位问题,可以选择进行桩基的重新定位。

通过将偏位的桩基移动到正确的位置,可以恢复桩基的设计要求和保证建筑物的稳定性。

这需要借助专业的设备和工具,如大型起重机、推土机等,来实施桩基的移位工作。

除了桩基的重新定位外,还可以考虑采取加固措施来解决桩基偏位的问题。

例如,可以在偏位较大的地方设置加固桩,通过加固桩与原桩基之间的连接,来提高桩基的整体稳定性。

此外,还可以对桩基进行增加或修改,以提高桩基的承载能力和稳定性。

这需要根据具体情况进行设计和施工,以确保加固措施的有效性。

此外,对于桩基偏位问题的整改,还需要进行建筑物的结构分析和设计优化。

通过分析建筑物的结构系统,确定桩基偏位对整体结构的影响,进而优化结构设计,提高建筑物的抗震、抗倾覆能力和整体稳定性。

这需要借助结构工程师的专业知识和经验,进行桩基偏位问题的结构分析和设计优化。

总之,桩基偏位是一项严重的问题,必须进行整改。

通过测量和分析、桩基的重新定位、加固措施的采取以及建筑物的结构分析和设计优化,可以解决桩基偏位问题,确保建筑物的稳定性和安全性。

但在整改过程中,需要严格按照相关规范和技术要求进行施工,以确保整改措施的有效性和质量安全。

桩基偏位问题的处理方法

桩基偏位问题的处理方法

桩基偏位问题的处理方法

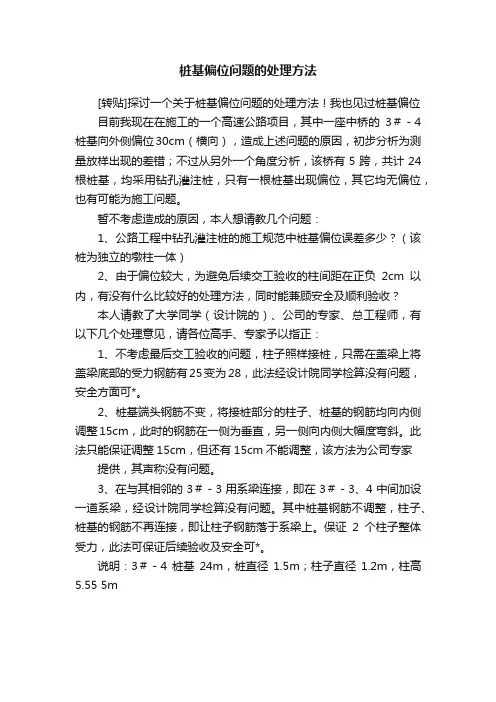

[转贴]探讨一个关于桩基偏位问题的处理方法!我也见过桩基偏位目前我现在在施工的一个高速公路项目,其中一座中桥的3#-4桩基向外侧偏位30cm(横向),造成上述问题的原因,初步分析为测量放样出现的差错;不过从另外一个角度分析,该桥有5跨,共计24根桩基,均采用钻孔灌注桩,只有一根桩基出现偏位,其它均无偏位,也有可能为施工问题。

暂不考虑造成的原因,本人想请教几个问题:
1、公路工程中钻孔灌注桩的施工规范中桩基偏位误差多少?(该桩为独立的墩柱一体)
2、由于偏位较大,为避免后续交工验收的柱间距在正负2cm以内,有没有什么比较好的处理方法,同时能兼顾安全及顺利验收?
本人请教了大学同学(设计院的)、公司的专家、总工程师,有以下几个处理意见,请各位高手、专家予以指正:
1、不考虑最后交工验收的问题,柱子照样接桩,只需在盖梁上将盖梁底部的受力钢筋有25变为28,此法经设计院同学检算没有问题,安全方面可*。

2、桩基端头钢筋不变,将接桩部分的柱子、桩基的钢筋均向内侧调整15cm,此时的钢筋在一侧为垂直,另一侧向内侧大幅度弯斜。

此法只能保证调整15cm,但还有15cm不能调整,该方法为公司专家提供,其声称没有问题。

3、在与其相邻的3#-3用系梁连接,即在3#-3、4中间加设一道系梁,经设计院同学检算没有问题。

其中桩基钢筋不调整,柱子、桩基的钢筋不再连接,即让柱子钢筋落于系梁上。

保证2个柱子整体受力,此法可保证后续验收及安全可*。

说明:3#-4桩基24m,桩直径1.5m;柱子直径1.2m,柱高5.55 5m。

工程桩桩位偏移处理方案

工程桩桩位偏移处理方案

工程桩桩位偏移处理方案在土木工程中,桩基作为一种重要的基础工程,其稳定性和准确性对工程的安全性和耐久性具有重要的影响。

然而,在实际施工中,由于各种原因,桩基的偏移现象时常发生。

这不仅会对工程质量产生不良影响,同时也会增加后期的工程治理成本。

因此,及时有效地处理桩位偏移问题对保证工程的质量和安全具有重要的意义。

桩位偏移的原因主要包括施工条件、地质环境、施工工艺等因素。

要解决桩位偏移问题,需要从多方面入手,综合施策。

下面将从施工控制、地质勘察、工程设计和质量监控等方面提出有效的处理方案。

一、施工控制1. 合理的施工工艺在进行桩基施工前,应根据地质条件、工程要求等情况,制定合理的施工工艺。

对于复杂地质情况下的桩基施工,可以考虑采用预应力桩、复合桩等新型桩基形式,以提高桩基的承载能力和稳定性。

2. 施工质量控制在施工过程中,应严格执行各项技术规范和施工方案要求,保证施工质量。

对桩基的定位、沉井、振捣等施工过程中关键节点进行严密监控,确保施工质量,避免桩基偏移。

3. 安全施工施工过程中要加强安全管理,规范作业流程,保证施工人员自身安全。

特别是在桩基施工时,要加强安全教育和技术培训,提高作业人员的技术水平和安全意识。

二、地质勘察1. 地质勘察数据的采集和分析在进行桩基设计前,应对工程地质情况进行详尽的勘察,采集必要的地质数据,并进行综合分析。

通过分析地质条件对桩基稳定性的影响,合理评估地质风险,为后续的桩位偏移处理提供科学依据。

2. 地质风险预警根据地质勘察结果,对工程地质风险进行科学预警。

在可能出现桩位偏移的地质条件下,应采取相应的安全措施,提前预防和减少桩位偏移问题的发生。

三、工程设计1. 合理设计方案在设计桩基工程时,应结合实际情况,采用合理的桩基设计方案。

对于可能出现偏移的地质条件,可采用增加桩径、采用特殊的桩基形式等手段,提高桩基的稳定性和抗偏移能力。

2. 提高桩基稳定性在设计桩基工程时,应综合考虑各种因素,提高桩基的稳定性。

建筑桩基偏位处理方案

建筑桩基偏位处理方案

建筑桩基偏位处理方案建筑桩基在施工过程中,偶尔会出现偏位现象,这是一种常见的问题。

桩基偏位可能由多种因素导致,包括土壤条件、施工方法、施工人员操作不当等。

如果不及时处理,桩基偏位可能会对结构安全造成潜在威胁。

因此,建筑桩基偏位处理十分重要。

建筑桩基偏位的处理方案主要包括以下几个步骤:1.偏位检测:建筑桩基偏位处理的第一步是进行偏位检测。

通过专业的检测设备对桩基进行测量和检测,确定桩基的实际偏位情况。

这个步骤非常关键,只有准确了解桩基的偏位情况,才能制定出合适的处理方案。

2.分析原因:在偏位检测的基础上,需要进一步分析偏位的原因。

桩基偏位可能由土壤条件不良、施工方法不当、桩身设计不合理等多种因素造成。

只有找到偏位的根本原因,才能制定出有效的处理方案。

3.制定处理方案:根据偏位原因进行分析,在保证结构安全的前提下,制定出合适的处理方案。

处理方案可能包括桩基加固、重新打桩、平顶处理等。

不同的偏位需要采取不同的处理方法,因此需要根据具体情况制定出详细的方案。

4.施工实施:制定好处理方案后,需要进行施工实施。

根据方案要求,对偏位的桩基进行加固或重新调整。

施工人员需要根据方案提供的要求和技术规范进行操作,确保施工过程的安全和质量。

5.监测评估:在处理完桩基偏位后,还需要进行监测评估。

通过对加固后的桩基进行监测,以确保处理效果满足设计要求和结构安全要求。

监测评估主要包括对桩基的沉降、倾斜、变形等指标进行监测和比较,评估加固效果。

总结起来,建筑桩基偏位处理方案主要包括偏位检测、原因分析、制定处理方案、施工实施和监测评估等步骤。

通过科学的处理方案和规范的施工操作,可以保证桩基偏位问题得到有效解决,确保建筑结构的安全和稳定。

同时,也为后续的施工和使用提供了可靠的基础。

因此,在桩基偏位处理过程中,需要密切配合各方的合作,确保方案的顺利实施,并及时进行监测和评估,以保证处理效果的有效性。

桩基偏位处理方案 (2)

桩基偏位处理方案 (2)

桩基偏位处理方案桩基偏位处理方案一、存在问题K4565+340甲玛大桥33#墩桩基偏位,其中33#-0桩基沿路线方向偏移-10cm,向右偏移4cm;33#—2桩基沿路线方向偏移-15cm,向右偏移10cm,详见桩基偏位示意图。

二、分析问题按照设计及规范要求,桩基偏位应不大于5cm,现针对甲玛大桥33#-0、33#-2桩基偏位问题,经分析、研究,其主要原因是桩基中心不在同一轴线上,导致受力发生变化。

三、解决方案对于甲玛大桥33#墩桩基偏位问题,经受力验算,现提出一套处理措施,具体如下: (1)用挖掘机在桩头范围内,挖出一个基底4×4m宽的基坑,深度按照现场实际情况确定,放出坡度,做好安全防护措施。

(2)从帽梁底部向下破除3m桩头,桩头破除到指定标高后,清理基底。

在破除后的桩头上,接一个桩帽,桩帽尺寸2。

6m(长)×2.6m(宽)×2m(高).桩帽的中心线与设计桩基中心线保持一致,然后在桩帽上接一个直径1。

3m,长1m的短柱,短柱中心与桩帽中心和桩基设计中心在同一轴线上(详见图一)。

(3)桩帽应埋入天然地面以下50cm,且因本桥墩位于G318桥梁下河道冲击范围内,须改移河道以避免冲刷对桩长的影响。

(4)在桩帽施工前,对桩帽角点坐标进行复核,确保无误.(5)桩帽钢筋采用92根28、25根20、26根16钢筋布置而成(附桩帽钢筋布置图)。

(6)短柱钢筋采用25、22、φ16钢筋布置而成,短柱钢筋伸入桩帽1。

2m,伸入帽梁1m(附短柱钢筋布置图)。

图一:四、预防及控制措施(1)在钻孔过程中,要经常复核桩位,保证在钻孔过程中桩位准确,出现偏差时及时采取措施调整,并复核保护桩。

(2)钢筋笼安装完毕后,及时通知测量队复核,校正钢筋笼,然后定位加固.加固时,可以采用Φ20钢筋在三个方向把调整后的钢筋笼点焊在护筒上。

(3)在灌注混凝土时,严禁导管或料斗碰撞钢筋笼,发生碰撞后,利用保护桩及时复核。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于15#桩偏位的处理方法构想
我司在XX#楼桩基施工中,15#桩偏位较大,往南面偏1.4米,往东面偏0.46米,导致上部剪力墙构件有一端无法落在15#桩上。

我司提出采用钢筋加强带转化受力节点的方法处理,由于没有原始的结构计算数据,构想仅供参考,一切以结构验算为准。

采用此方法的缘由如下:
1、本工程采用的是桩基+筏板的基础形式,结构受力体系一般为上部荷载通过剪力墙构件传递到筏板基础,筏板基础再传递到桩基础,桩基础与筏板共同受力。

2、高层建筑桩筏基础在常规设计条件下,桩间土仍承担上部荷载,钻孔灌注桩在施工过程中没有超孔隙水压力产生,在上部荷载作用下,桩和桩间土承担上部荷载,且在建筑物使用过程中,桩和桩间土承但上部荷载比例保持不变。

在建筑物完工时可分但小于上部总荷载的26%。

3、本钢筋加强带因为为15#桩偏位,导致现桩位不在上部构件剪力墙下,故进行钢筋补强,采用1400*900*5000的加强钢筋带,本钢筋加强带放置于原筏板钢筋的面筋与底筋之间,剪力墙构件的竖向钢筋放置在加强带的底筋上,以6#桩和15#桩作为钢筋加强带的支座,使得上部剪力墙构件的荷载能大部分传递到钢筋加强带上,再传递到现有的15#桩与6#桩上,与筏板一同承担荷载。

广西XX建筑工程有限公司
李伟宁
2018、10、30。
