砌检查井技术交底

合集下载

砌筑检查井安全技术交底模板

砌筑检查井安全技术交底模板

一、交底对象项目全体施工人员、管理人员及技术人员。

二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容为确保砌筑检查井施工过程中的安全,特进行以下安全技术交底:一、施工前的准备工作1. 技术交底:施工前,必须对全体施工人员进行详细的技术交底,明确施工工艺、施工流程、质量要求和安全注意事项。

2. 人员培训:所有参与施工的人员必须经过专业培训,了解检查井砌筑的相关知识和技能,确保施工安全。

3. 材料检查:确保所有砌筑材料符合国家标准,如砖块、砂浆、钢筋等,并进行严格的质量检测。

4. 机械设备:检查所有机械设备,如搅拌机、运输车辆、起重设备等,确保其安全可靠。

二、施工过程中的安全措施1. 现场环境:- 检查井施工区域应保持整洁,施工道路畅通,防止滑倒和绊倒事故。

- 施工现场应设置明显的警示标志,提醒施工人员和过往行人注意安全。

2. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。

- 上下检查井时,必须使用安全梯或安全绳,严禁攀爬井壁。

- 砌筑过程中,应避免高空坠落和物体打击事故。

3. 砌筑操作:- 砌筑砖块时,应按层叠砌,确保砌体稳定。

- 砌筑过程中,应随时检查砌体的垂直度和水平度,及时调整。

- 砌筑完毕后,应进行强度试验,确保砌体质量。

4. 机械设备安全:- 搅拌机、运输车辆等机械设备操作人员必须持证上岗,严格遵守操作规程。

- 起重设备操作人员应熟悉设备性能和操作流程,确保吊装作业安全。

三、应急措施1. 高处坠落:一旦发生高处坠落事故,应立即启动应急预案,迅速进行救援。

2. 物体打击:若发生物体打击事故,应立即停止施工,进行现场清理,并采取措施防止事故扩大。

3. 火灾事故:若发生火灾,应立即启动火灾应急预案,迅速进行灭火和人员疏散。

四、注意事项1. 施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工,确保人员安全。

2. 施工人员应保持良好的精神状态,严禁酒后作业。

3. 施工现场应保持良好的通风,防止有害气体积聚。

检查井砖砌技术交底

检查井砖砌技术交底

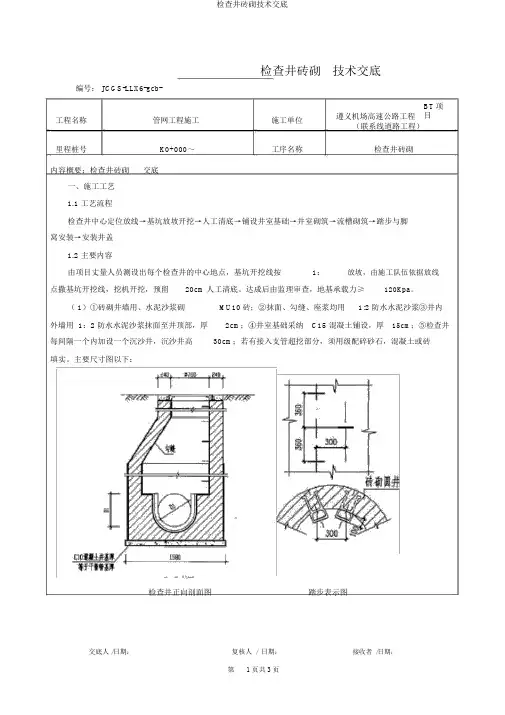

检查井砖砌技术交底编号: JCGS-LLX6-gcb-工程名称管网工程施工施工单位遵义机场高速公路工程BT项目(联系线道路工程)里程桩号K0+000~工序名称检查井砖砌内容概要:检查井砖砌交底一、施工工艺1.1 工艺流程检查井中心定位放线→基坑放坡开挖→人工清底→铺设井室基础→井室砌筑→流槽砌筑→踏步与脚窝安装→安装井盖1.2 主要内容由项目丈量人员测设出每个检查井的中心地点,基坑开挖线按1:放坡,由施工队伍依据放线点撒基坑开挖线,挖机开挖,预留20cm人工清底。

达成后由监理审查,地基承载力≥120Kpa。

( 1)①砖砌井墙用、水泥沙浆砌MU10砖;②抹面、勾缝、座浆均用1:2 防水水泥沙浆③井内外墙用 1:2 防水水泥沙浆抹面至井顶部,厚2cm;④井室基础采纳C15 混凝土铺设,厚15cm;⑤检查井每间隔一个内加设一个沉沙井,沉沙井高30cm;若有接入支管超挖部分,须用级配碎砂石,混凝土或砖填实。

主要尺寸图以下:检查井正向剖面图踏步表示图设沉沙井断面图不设沉沙井断面图⑵井室砌筑:砌砖前一定检查基础尺寸、高程及砼强度,与砼基础相接的砌筑面先打扫并用水冲洗洁净,砖一定用水浸泡。

砖砌体一般采纳一顺一丁或三顺一丁的砌法,最下一皮和最上一皮砖一定采纳丁砖砌筑。

砌筑时沙浆一定满铺满挤,灰缝不得有竖向通缝,水平灰缝10mm,偏差不大于2mm。

砌筑时应随砌筑随检查尺寸,当需要收口时,每次收进不大于3cm,如三面收进,每次最大多数不大于5cm。

随砌随将挤出的沙浆刮平,抹面沙浆采纳1: 2 防水水泥沙浆,厚2cm,分层压实。

支管与井壁接触处应用沙浆抹满,不得漏水,预留管口须用沙浆砌筑封口抹平。

⑶流槽:检查井的流槽在井壁管顶以下即行砌筑。

流槽表面用沙浆分层压实抹光,流槽高度与下游管内顶齐平。

⑷拱旋:检查井接入较大管径时,管顶一定要砌砖旋加固。

拱旋高度为125mm。

灰缝凹面取5-8mm。

⑸钢爬梯:井室的踏步和脚窝随砌随安。

检查井施工技术交底

检查井施工技术交底

检查井施工技术交底一、施工准备1、明挖管道铺设接口强度达到设计强度80%;2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。

二、施工方法(一)、检查井砌筑1、井底基础与管道基础同时浇筑。

2、流槽一定与检查井壁同时砌筑。

表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。

3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。

4、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。

5、砂浆拌和均匀,保证砌筑砖含水量为10〜15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。

如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。

6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。

砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。

7、检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm时,砌砖圈加固。

管子穿越井室壁或井底,留有30〜50mm的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。

8、砌筑井内踏步时,随砌随安,位置正确。

踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。

混凝土井壁的踏步在预制或现浇时安装。

9、砌筑检查井的预留支线时,随砌随安,预留管的直径、方向、高程符合设计要求,管与井壁衔接处严密不得漏水。

施工完成后,预留支线端头用低标号砂浆砖砌封口并用水泥砂浆抹面,达到严密不漏水。

10、检查井用预制装配式构件施工时,企口座浆与竖缝灌浆应饱满,装配后的砂浆凝结硬化期间应加强养护,并不得受外力碰撞或震动。

11、检查井筑或安装至规定高程后,及时浇筑或安装井圈,盖好井盖。

砖砌检查井施工技术交底

砖砌检查井施工技术交底

砖砌检查井施工技术交底一、施工前准备工作1.1 施工人员准备1.所有参与施工的人员应具备相应的职业资格证书,熟悉本工程的图纸和技术标准,并认真研读本次交底内容。

2.所有施工人员应认真学习安全生产知识,遵守施工现场安全规定,采取措施妥善保护施工人员的安全。

特别是高空作业需要注意防护措施。

3.施工人员应定期检查施工工具和安全设备,避免在施工中使用损坏的工具和不合格的设备。

4.进入施工区域需要佩戴标准的安全帽,安全绳等防护装备。

1.2 结构、材料和设备准备1.检查井应按照设计标准要求,制作符合设计图纸要求的结构。

2.检查井施工所用砖块和灰浆应符合国家建筑节能和绿色建筑材料的要求,不得使用劣质产品。

3.砖工工具应齐全,铲子、水平仪、量具等工具应备齐。

4.施工场地应该保证干燥,做好防火措施。

二、检查井施工过程与技术要点2.1 填筑基底和垫层1.首先确定检查井底部离地面的高度,然后挖掘适当大小的基坑。

2.在基坑底部挖出设备孔,并在孔上放置一块混凝土板,然后用这块混凝土板水平垫平挖的基坑,并且做好坑底回填工作。

3.坑内回填至离地面约1.0m高度处,为此,应在坑内设置一层碎石垫层,再铺设石灰石砖或混凝土块,将其夯实。

4.碎石厚度大于等于200mm,碎石垫层厚度大约在120mm,垫层应夯实,否则在施工过程中容易出现砼破坏、沉降等质量问题。

2.2 砖砌检查井壁1.根据设计要求,将砼圆柱机上的设置在基底上并注意其水平度和垂直度,开始砖砌交错排列。

2.当预埋好圆筒和缀合后,在圆筒处分别做出与缀合母壁相契合的斜垫,防止混凝土料渗透出去,但斜垫不得阻碍砼泵灌入砼料。

3.砖砌过程中台阶处应全部缩小,使得十字尺相交点悬空,以便检查井人员移动时能够容易跨越台阶。

4.每层砖应该错缝搭接,水平度和垂直度应被严格控制。

5.其余的装饰处理需要根据实际情况来进行处理,确保所有灰缝和表面光滑设计要求一致。

2.3 安装检查井盖1.检查井砖砌之后,在井口应该设置井筋、盖板和附加件等,然后再施工砼盖板,如果不需要进行拆卸,那么如果需要就可以采用预制砼板。

砖砌检查井施工技术交底

砖砌检查井施工技术交底

砖砌检查井施工技术交底一、引言砖砌检查井是城市道路建设中常见的一种基础设施,用于接管和检查城市下水道系统的情况。

砖砌检查井的施工技术对于保证下水道系统的正常运行至关重要。

本文将介绍砖砌检查井施工技术的步骤、要点和注意事项。

二、施工步骤1. 准备工作在开始施工前,必须先对施工区域进行勘测和测量,确定检查井的位置和尺寸。

然后,清理施工区域,确保质地坚实且无障碍物。

2. 基底处理在施工区域底部铺设一层三角木块,并利用水平仪进行调整,确保基底平整稳固。

对于特别松软的土壤,应进行夯实处理以提高基底的稳定性。

3. 砌筑底部砖层首先,将检查井的第一层砖块放置在基底上,应用水平仪进行调整,确保砌筑的水平度。

然后,使用水泥砂浆将砖块粘结在一起,确保坚固牢固。

在砖块上方约30cm处,应留出一定的空间用于接水管道的连接。

4. 砌筑井墙从底部的砖层开始,逐渐向上砌筑井墙。

砖块应使用砂浆进行粘结,确保每层砖块之间的间隙均匀。

在砌筑过程中,应定期检查墙体的垂直度和水平度,并及时调整。

5. 安装井盖在砖墙砌筑完成后,可根据设计要求和标准选择相应的井盖进行安装。

井盖与井壁之间应采用密封材料进行包封,以确保井内的排水系统不会受到外界杂物的干扰。

6. 后续处理施工完成后,应对整个砖砌检查井进行清洁,清除施工过程中留下的杂物和泥土。

然后,对井体进行检查,确保没有漏水和裂缝,并进行修补。

最后,对施工区域进行清理,确保安全无隐患。

三、施工要点1. 施工过程中,应按照施工图纸和技术要求选择适当的砖块和砂浆,并保证其质量符合相关标准。

2. 砖墙的砌筑应垂直度和水平度,并确保每层砖块之间的间隙均匀,以提高墙体的强度和稳定性。

3. 在砖块的粘结过程中,应控制好砂浆的配比和湿度,以确保粘结质量和坚固度。

4. 井盖的选择应符合相关标准和设计要求,并采用合适的密封材料进行包封,以保证井内的排水系统正常运行。

四、注意事项1. 施工现场必须按照相关安全要求进行管理,保证施工人员的安全。

砌块检查井安全技术交底模板

砌块检查井安全技术交底模板

一、交底单位:________二、交底日期:________三、工程名称:________四、施工单位:________五、施工部位:________一、工程概况1. 本工程为砌块检查井施工,检查井用于雨水、污水排放,需确保其结构安全、功能完善。

2. 检查井砌筑采用混凝土砌块,砌筑高度、尺寸、间距等均应符合设计要求。

3. 检查井基础应平整、坚实,基础垫层厚度应符合设计要求。

二、安全技术交底1. 施工人员应熟悉本工程的安全技术交底内容,严格遵守各项安全操作规程。

2. 施工现场应设立安全警示标志,明确施工区域、危险区域,并采取相应的安全防护措施。

3. 施工人员进入施工现场必须佩戴安全帽、系好安全带,防止高处坠落。

4. 施工人员操作砌块时,应使用专用工具,不得使用蛮力。

5. 砌块堆放应整齐、稳固,堆放高度不得超过1.5米,避免倾倒。

6. 砌块运输过程中,应采用专用车辆,确保运输安全。

7. 砌块砌筑过程中,应按照设计要求进行,确保砌体强度、稳定性。

8. 砌块砌筑完成后,应进行验收,验收合格后方可进行下一道工序。

9. 施工现场应配备灭火器材,并定期检查、维护,确保消防设施完好。

10. 施工现场应保持整洁,及时清理施工垃圾,防止火灾事故发生。

三、安全注意事项1. 施工人员应加强安全意识,严格遵守操作规程,确保自身和他人的安全。

2. 施工过程中,如发现安全隐患,应立即停止施工,并向项目负责人报告。

3. 施工人员应熟悉施工现场的安全通道,确保紧急情况下能够迅速撤离。

4. 施工现场应定期进行安全检查,及时发现并消除安全隐患。

5. 施工单位应加强施工现场的安全管理,确保施工安全。

四、施工人员培训1. 施工单位应对施工人员进行安全教育培训,提高施工人员的安全意识。

2. 施工人员应参加安全培训,掌握安全操作技能,提高自我保护能力。

3. 施工单位应定期组织安全演练,提高施工人员应对突发事件的能力。

五、验收标准1. 砌块检查井砌筑质量应符合设计要求和规范标准。

砌筑检查井(技术交底)

砌筑检查井(技术交底)
⑺排水检查井内的流槽,应与井壁同时进行砌筑,高度为管径的1/2。采用砌筑检查井的预留支管,应随砌随按。管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑,封口抹平。
3、抹面、勾缝
砌筑检查井、井室和雨水口的内壁应用原浆勾缝,内壁抹面应分层压实,外壁用砂浆搓缝应严密。其抹面、勾缝、座浆、抹三角灰等均采用1:2水泥砂浆,抹面、勾缝用水泥砂浆的砂子应过筛。
⑸砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口;圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
⑹排水管管口伸入井室圆形井为30mm,保证管口与井内经相切,管顶砌砖圈加固,以减小管顶压力。砌筑圆形检查井时,随砌筑随检测检查井直径尺寸。
⑵浇筑基础砼。井底基础应与管道基础同时浇筑;
⑶按设计要求选用合格砖,将砖浇水湿润;
⑷准备砂浆,按设计要求给定的砂浆配合比上料,拌制。控制好拌制时间,使砂浆拌和均匀,做到随拌随用。
⑸准备脚手架等工具。
2、检查井砌筑要求
⑴在已安装完毕的排水管的检查井位置处,放出检查井中心位置线,按检查井半径或长宽尺寸摆出井壁砖墙位置。
抹面要求:污水检查井需要内外抹面至油面,雨水检查井井室则需要里面抹面。
抹面厚度20mm,抹面时用水泥板搓平,待水泥砂浆初凝后及时抹光、养护。
勾缝采用平缝,要求勾缝砂浆塞入灰缝中,应压实拉平深浅一致,横竖缝交接处应平整。
4、井口、井盖的安装
检查井、井室砌筑安装至规定高程后,应及时安装盖板和井圈,盖好井盖。安装时砖墙顶面应用水冲刷干净,并铺砂浆。按设计高程找平,井口安装就位后,井口四周用1:2砂浆嵌牢,井口四周围成45°三角。
5、其他未说明部分执行标准图。

砖砌检查井安全技术交底模板

砖砌检查井安全技术交底模板

一、工程概况1. 工程名称:______工程2. 施工单位:______单位3. 施工地点:______地点4. 施工内容:砖砌检查井施工二、施工前安全注意事项1. 施工人员必须熟悉本工程的安全技术交底内容,明确施工过程中的安全风险。

2. 施工人员必须佩戴好安全帽、安全带、防尘口罩等个人防护用品。

3. 施工现场应设置安全警示标志,确保施工人员及过往人员的安全。

4. 施工现场应保持整洁,及时清理施工垃圾,防止绊倒、滑倒等事故发生。

5. 施工现场用电设备必须符合安全要求,严禁私拉乱接电线。

三、施工过程中安全注意事项1. 井底施工时,应确保井底稳固,防止坍塌事故发生。

井底施工人员应配备安全绳,并系好安全带。

2. 砌筑过程中,应确保砌体稳定,防止因砌体不稳定导致人员坠落或物体打击事故。

3. 施工过程中,应防止砖块掉落伤人,施工人员应站在稳固的支点上作业。

4. 施工现场严禁酒后作业,施工人员应保持清醒的头脑。

5. 施工过程中,应严格遵守施工规范,确保工程质量。

四、紧急情况处理1. 发生坍塌事故时,应立即停止施工,组织人员撤离危险区域。

2. 发生物体打击事故时,应立即停止施工,对受伤人员进行救治,并报告上级领导。

3. 发生火灾事故时,应立即启动应急预案,使用灭火器进行灭火,并拨打火警电话报警。

4. 发生触电事故时,应立即切断电源,对受伤人员进行救治,并报告上级领导。

五、其他安全注意事项1. 施工现场应设置安全通道,确保人员疏散畅通。

2. 施工现场应配备急救箱,内含常用急救药品。

3. 施工过程中,应定期进行安全检查,及时发现并消除安全隐患。

4. 施工结束后,应对施工现场进行清理,确保无安全隐患。

六、总结本次安全技术交底,旨在提高施工人员的安全意识,确保施工过程中的安全。

施工人员应认真遵守各项安全规定,确保工程顺利进行。

如有疑问,请及时向项目负责人或安全员咨询。

祝大家施工顺利,安全无事故!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、搅拌机投料顺序:砂→水泥→水。
6、普通砖排列:根据检查井尺寸和放样轴线排列普通砖。普通砖排列上、下皮应错缝搭砌,搭砌长度为普通砖的l/2,且不应小于90mm,
7、灰缝厚度:普通砖以10mm为宜,但不得小于8mm,也不得大于12mm。
8、普通砖就位与校正:普通砖砌筑前应喷水润湿。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位普通砖处开始;应吊砌一皮、校正一皮。
三、作业条件
1、检查井井底混凝土浇筑完成,并达到了强度要求,经有关单位验收合格。
2、根据现场普通砖的实际规格尺寸,再弹出检查井的位置线,经验线符合设计图纸的尺寸要求,办完验收手续。
3、砂浆由试验室做配合比试配,准备好试模。
四、材料要求
1、烧结普通砖:品种、强度等级必须符合设计要求,并须有检验报告,合格后方可用于工程中。
八、安全注意事项
1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,
2、不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。
3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。
4、进入施工现场,要正确穿戴安全防护用品。
5、施工现场严禁吸烟,不得酒后作业。
2、水泥:采用P·S·A32.5水泥,水泥必须有出厂合格证和进场复试报告。
3、砂、石:宜采用中砂,砂的含泥量不应超过5%。砂、石进场后要按要求复试。
4、砂浆:砌体采用M7.5水泥砂浆砌筑;砌体抹面采用1:2水泥砂浆。
五、工艺流程
井位放线→制备砂浆→普通砖排列→铺砂浆→普通砖就位→校正→砌筑→勒缝
六、操作工艺
七、成品保护措施
11、普通砖材料运输、装卸过程中严禁抛掷和倾倒。进场后,放整齐,作好标识,堆放高度不能超过2m。
2、砌体墙上不得放脚手架排木,防止发生事故。
3、砂浆稠度要适宜,砌砖操作时要防止砂浆流淌污染。
4、在搬运材料时,防止碰撞已砌筑完成的检查井墙面。
5、预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。
表C2—2
技术交底记录
施工单位:山西嘉隆达公路工程有限公司编号:
工程名称
文水县开栅镇中学操场改造
交底部位
砖砌检查井
共2页
第1页
交底内容:
一、材料准备
烧结普通砖、水泥、砂等。
二、施工机具
搅拌机(JZ350)、手推车、磅秤、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、小水桶、砖夹子、扫帚等。
6、从砖垛上取普通砖时,先取高处后取低处,防止垛倒砸人。
九、环保措施
1、砌筑砂浆不得遗撒,污染作业面。
2、施工垃圾应每天清理至砌筑垃圾房(池)或堆放在指定的地点。
3、现场的砂石料要用帆布覆盖,水泥库应维护严密,有防潮防水措施。
技术负责人:交底人:接交人:
1、井位放线:砌体施工前,应放出检查井中心轴线。
2、拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。
3、砂浆配合比用重量比,计量精度为:水泥±2%、砂±5%。
4、砂浆组批原则及取样规定:以同一砂浆强度等级,同一配合比,同种原材料每10m3砌体为一个取样单位,每取样单位标准养护试块的留置不得少于一组(每组6块)。
