排水管道工程施工方案28836

合集下载

排水管道工程施工方案三篇

排水管道工程施工方案三篇

排水管道工程施工方案三篇篇一:排水管道工程施工方案一、工程概况1、建设概况本次施工区内城市主干道42米、32米各一条,共2.34公里;城市次干道24米,二条,共2.30公里;城市支路18米四条,共2.90公里;合计城市道路7.54公里。

路幅宽度为32米的B线道路为翠屏新区的分水岭,将整个新区分为北区和南区,北区雨水重力流自行排放,北区污水通过泵站提升至南区B线道路上,最终汇集到A线污水系统。

路幅宽度为42米的A线道路作为整个区内雨水和污水管道系统的出口,收集南区地块的雨水及污水,然后汇流至现状道路交学院路上。

本区内雨污水均布置于人行道上,具体布置参见综合管网标准横断面。

本次方案内容为A-I线共9条道路的排水管道工程。

参建单位:建设单位:XXX发展有限公司宜宾市翠屏区建设投资责任有限公司监理单位:XXX有限公司设计单位:XXX研究院施工单位:XXX(集团)有限公司2、设计概况:翠屏新区内各条道路详细雨水系统如下表:序号对应道路桩号出口位置K0+000-K1+740(西侧)接入现状交学院路雨水系统中A线K0+000-K1+740(东侧)接入现状交学院路雨水系统中K0+000- K0+400 接入A线东侧道路雨水系统中B线K0+400- K0+900 接入C线道路雨水系统中C线K0+000-K1+265 接入G线道路雨水系统中K0+000-K0+400 接入C线道路雨水系统中D线K0+420-K1+000 接入A线东侧道路雨水系统中E线K0+000-K0+690 接入G线道路雨水系统中K0+000-K0+280 接入现状道路雨水系统中F线K0+280-K0+540 接入A线西侧道路雨水系统中G线K0+000-K0+690 接入A线西侧道路雨水系统中K0+000-K0+200 接入C线道路雨水系统中H线K0+200-K0+590 接入A线西侧道路雨水系统中I线K0+000-K0+310 接入D线道路雨水系统中翠屏新区内各条道路详细污水系统如下表:线路名称对应道路桩号出口位置K0+000- K1+740(西侧)接入现状交学院路污水系统中A线K0+000- K1+740(东侧)接入现状交学院路污水系统中B线K0+000-K0+400 接入A线东侧道路污水系统中K0+400-K0+900 接入C线道路污水系统中C线K0+000-K1+210 接入G线道路污水系统中D线K0+000-K0+400 接入C线道路污水系统中K0+420-K0+995 接入A线东侧道路污水系统中E线K0+000-K0+680 接入G线道路污水系统中F线K0+280-K0+530 接入A线西侧道路污水系统中G线K0+000-K0+690 接入A线西侧道路污水系统中H线K0+000-K0+200 接入C线道路污水系统中K0+200-K0+590 接入A线西侧道路污水系统中I线K0+000-K0+310 接入D线道路污水系统中翠屏新区道路雨水及污水管线布置如下:道路名称(路幅米)雨水管线位置污水管线位置A线道路(42)(6.5+29+6.5) 双侧布置于道路两侧车行道上,距路缘石1.5米双侧布置于道路两侧车行道上,距路缘石1.5米B线道路(32)(4.75+22.5+4.75)双侧布置于道路两侧人行道上距路缘石1.4米单侧布置于南侧人行道上距路缘石2.8米C线道路(24)(5+14+5)单侧布置于道路东侧人行道上距路缘石1.5米单侧布置于道路西侧人行道上距路缘石1.5米D线道路(24)(5+14+5)单侧布置于道路北侧人行道上距路缘石1.5米单侧布置于道路南侧人行道上距路缘石1.5米E线道路(18)单侧布置于道路东侧人行道单侧布置于道路西侧人行道(3.75+10.5+3.75)上距路缘石1.5米上距路缘石1.5米F线道路(18)(3.75+10.5+3.75)单侧布置于道路南侧人行道上距路缘石1.5米单侧布置于道路北侧人行道上距路缘石1.5米G线道路(18)(3.75+10.5+3.75)单侧布置于道路南侧人行道上距路缘石1.5米单侧布置于道路北侧人行道上距路缘石1.5米I线道路(18)(3.75+10.5+3.75)单侧布置于道路东侧人行道上距路缘石1.5米单侧布置于道路西侧人行道上距路缘石1.5米3、主要工程量表:管线名称规格单位数量备注雨水管道工程HDPE双壁波纹管d400 m 2494 HDPE双壁波纹管d500 m 1972 HDPE双壁波纹管d600 m 625 Ⅱ级钢筋混凝土管d300 m 2276 Ⅱ级钢筋混凝土管d800 m 956 Ⅱ级钢筋混凝土管d1000 m 1239 Ⅱ级钢筋混凝土管d1200 m 237 Ⅱ级钢筋混凝土管d1500 m 329 Ⅱ级钢筋混凝土管d1650 m 358 Ⅱ级钢筋混凝土管d1800 m 1087 Ⅱ级钢筋混凝土管d2000 m 244 Ⅱ级钢筋混凝土管d2200 m 1086双篦雨水收水口座473雨水检查井座366沟槽土石方开挖m3 113283污水管道工程HDPE双壁波纹管D400 m 6630 HDPE双壁波纹管D600 m 1209 HDPE双壁波纹管D800 m 1100 污水检查井座358 沟槽土石方开挖m3 59850二、施工安排1、工程施工目标①施工进度目标:已交地部分计划施工工期137天;排水工程计划总工期255天(含未交地部分)。

排水管道工程施工方案

排水管道工程施工方案

排水管道工程施工方案本工程排水管均采用UPVCTP,粘接。

1.1排水管道的安装1.1.1排水管道的横管与横管,横管与主管的连接采用45°三通或45°四通和90°斜三通或90°斜四通,主管与排出管端部的连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头。

1.1.2管道法兰接口所用的橡胶石棉垫不得有气孔,裂纹重皮等缺陷。

1.1.3UPVC管在安装搬运时轻拿轻放,如发现长度不合适,须用不同长度的管子调节,不得强行连接,通向室外的排水管,穿过墙壁或基础必须下返时,用45°三通或45°弯头连接。

如需在垂直管段顶部设清扫口时,排水立管上检查口方向须便于检查。

1.1.4排水横管清扫口起点与管道相垂直的墙面距离,不得小于200mm,若污水管起点设置堵头代替清扫口,与墙面距离不得小于400mm。

1.1.5安装在设备间内的排水管根据设计要求做托、吊架,先将支、吊架按设计坡度裁好,量准吊杆尺寸,将预制好的管道支、吊架牢牢固定,管道安装完后,进行分段通水试验,并做好记录。

1.1.6排水管应严格按设计坡度进行安装,屋顶透气管不得与风道或烟道连接,高出屋面为700mm。

1.2排水管道预防渗、漏、堵措施1.2.1主管道安装完成后,按图检查各甩口管件预留位置、甩口方向的准确性,分区地蚝管道灌水试验和主管道通球试验,并在户内管井砌筑施工以前,进行管道保温施工。

1.2.2重点检查隐蔽部位的管道、管件的柔性接头部位的连接是否平顺、牢固;支吊架位置是否合理、管道固定是否稳固,确保管道没有跑冒滴漏现象。

1.2.3排水支管道安装完成后,逐层进行管道灌水试验的同时进行管道通水试验,灌水高度不低于地面高度,水灌满15分钟后,再灌水将空气排净,10分钟内不下降为合格,并做好记录。

保证各排水点的排出通畅,试验完毕后,及时将预留各排水点地蚝有效封堵保护,以免掉进杂物堵塞管道。

排水管道工程施工方案

排水管道工程施工方案

排水管道工程施工方案一、项目背景和目标排水管道工程是城市基础设施建设中的重要环节,旨在解决城市排水问题,确保城市的正常运行和生活质量。

本文档旨在提供一份全面的排水管道工程施工方案。

本项目的背景是针对某城市的排水问题进行改善和解决。

项目的目标是在现有城市基础设施的基础上,设计和施工一套完整的排水系统,包括排水管道的布置和连接、管道材料的选择、施工步骤等。

二、施工范围和工程概况本项目的施工范围涵盖了整个城市的排水系统,包括主干管道、支线管道、雨水管道、污水管道等。

工程概况如下:•主干管道:作为整个排水系统的骨架,连接各个分区的排水管道;•支线管道:连接主管道与用户的中间管道;•雨水管道:用于排放降雨期间产生的雨水;•污水管道:用于排放生活污水和工业废水。

三、施工步骤和方法1. 前期准备工作在施工之前,需要进行一系列的前期准备工作,包括但不限于以下内容:•确定施工区域范围,制定详细的工程计划;•进行现场勘察和测量,并制定管道布置方案;•准备施工所需的材料和设备;•申请相关的施工许可证和许可文件。

2. 管道铺设根据前期准备工作的管道布置方案,进行管道的铺设工作。

具体步骤如下:•根据管道布置方案,在地面上进行标线;•开挖管道沟槽,确保沟槽的形状和尺寸与设计要求一致;•进行管道的连接和固定,确保连接紧密且无渗漏;•检查管道的坡度和高度,确保排水畅通;•进行管道的压力测试,确保管道的质量和可靠性。

3. 管道安装完成管道铺设后,进行管道的安装工作。

具体步骤如下:•安装管道支架和支撑装置,确保管道的稳定性和安全性;•连接管道与井盖,确保井盖的密封性和防止堵塞;•进行污水泵站、雨水芦苇池等设备的安装和调试;•进行管道的防腐、防水等处理,提高管道的使用寿命。

4. 系统测试和调试完成管道安装后,进行系统的测试和调试工作。

具体步骤如下:•进行管道系统的压力测试,确保管道的质量和可靠性;•进行系统的泄漏测试,确保系统的密封性;•进行系统的运行测试,检查管道的排水效果;•对系统进行调试和优化,提高系统的运行效率。

排水管道工程施工方案

排水管道工程施工方案

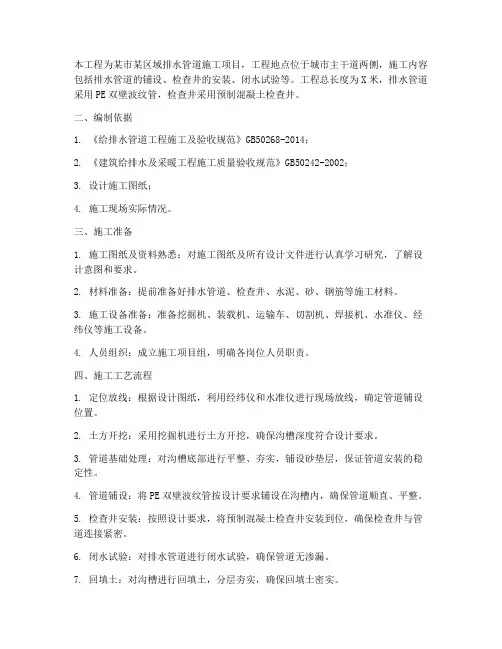

本工程为某市某区域排水管道施工项目,工程地点位于城市主干道两侧,施工内容包括排水管道的铺设、检查井的安装、闭水试验等。

工程总长度为X米,排水管道采用PE双壁波纹管,检查井采用预制混凝土检查井。

二、编制依据1. 《给排水管道工程施工及验收规范》GB50268-2014;2. 《建筑给排水及采暖工程施工质量验收规范》GB50242-2002;3. 设计施工图纸;4. 施工现场实际情况。

三、施工准备1. 施工图纸及资料熟悉:对施工图纸及所有设计文件进行认真学习研究,了解设计意图和要求。

2. 材料准备:提前准备好排水管道、检查井、水泥、砂、钢筋等施工材料。

3. 施工设备准备:准备挖掘机、装载机、运输车、切割机、焊接机、水准仪、经纬仪等施工设备。

4. 人员组织:成立施工项目组,明确各岗位人员职责。

四、施工工艺流程1. 定位放线:根据设计图纸,利用经纬仪和水准仪进行现场放线,确定管道铺设位置。

2. 土方开挖:采用挖掘机进行土方开挖,确保沟槽深度符合设计要求。

3. 管道基础处理:对沟槽底部进行平整、夯实,铺设砂垫层,保证管道安装的稳定性。

4. 管道铺设:将PE双壁波纹管按设计要求铺设在沟槽内,确保管道顺直、平整。

5. 检查井安装:按照设计要求,将预制混凝土检查井安装到位,确保检查井与管道连接紧密。

6. 闭水试验:对排水管道进行闭水试验,确保管道无渗漏。

7. 回填土:对沟槽进行回填土,分层夯实,确保回填土密实。

8. 工程验收:按照相关规范要求,对施工完成的工程进行验收。

五、质量控制措施1. 严格控制施工材料质量,确保材料符合设计要求。

2. 严格按照施工工艺进行操作,确保施工质量。

3. 加强施工过程中的质量检查,发现问题及时整改。

4. 对关键工序进行重点控制,确保施工质量。

5. 做好施工记录,为工程验收提供依据。

六、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。

2. 加强施工人员安全教育,提高安全意识。

排水管道工程施工方案

排水管道工程施工方案

排水管道工程施工方案本项目为排水管道工程,位于某市市区,总长度约为1000米,管道直径为500毫米。

该管道将作为城市排水主干管道,用于排放雨水和废水,以保障城市的排水系统畅通运转。

二、工程施工方案1. 前期准备工作在施工前,需要对工程现场进行勘察,确定管道走向和地形状况,制定施工图纸和施工方案。

同时,还需要申请相关工程许可证和施工许可证。

2. 施工队伍组织施工队伍需由经验丰富的工程师和技术人员组成,各岗位人员要熟悉施工方案和安全操作规程,保证施工过程的顺利进行。

3. 施工方法本工程采用开挖法进行施工,具体步骤如下:(1)开挖地面:根据施工图纸确定管道走向和深度,在地面上标出施工轨迹,使用挖掘机和机械钻头进行开挖,确保开挖深度和宽度符合要求。

(2)敷设管道:开挖完成后,开始敷设管道,将管道逐段铺设到指定位置,使用管道连接件固定管道连接,确保管道连接处牢固。

(3)填埋管道:管道铺设结束后,进行填埋工作,将填充物填入管道周围,压实填土,确保管道牢固安全。

(4)管道测试:完成管道铺设后,进行管道测试,检查管道的安装是否符合要求,确保管道畅通无阻。

(5)收尾工作:完成管道测试后,进行清理工作,清除施工现场杂物,做好环境整治工作。

4. 安全措施在施工过程中,要遵守相关安全规定,严格执行安全操作规程,做好安全防护工作,确保施工人员和设备的安全。

5. 环境保护在施工过程中,要注意环境保护,减少对周围环境的影响,做好施工垃圾的清理和处理工作,确保施工现场的环境卫生。

6. 施工进度按照工程计划,严格执行施工进度,保证工程按时完工,确保工程质量和安全。

7. 质量控制施工过程中要进行质量检测,确保工程质量符合相关标准和规定,保证工程的稳定和安全。

三、施工安排1. 施工周期本工程预计施工周期为3个月,具体时间安排如下:(1)前期准备工作:1个月;(2)施工阶段:2个月。

2. 施工队伍安排施工队伍需按照工程需要进行合理分工,确保各项工程任务有序推进。

排水管道工程施工技术方案

排水管道工程施工技术方案

排水管道工程施工技术方案1.工程概况本工程是一项排水管道建设项目,旨在改善城市排水系统,确保城市排水能力的提升。

工程地点位于城市中心区域,总长度为X公里,涵盖了主要街道和住宅区。

工程内容包括新建排水管道、改造现有管道、设立检查井等。

2.工程设计2.1排水管道类型根据土质条件和排水需求,本工程采用PVC管道作为主要排水管道材料。

管道规格将根据设计要求和流量计算确定。

在特殊区域,如高水位区域和易积水区域,将使用特殊材料或采取防水措施。

2.2排水管道布置根据设计要求,管道将按照适当的坡度布置,以确保排水流向主汇点。

排水管道将由主管和支管组成,通过合适的连接方式进行连接。

管道布置将充分考虑地下管道、地下设施和施工障碍等因素。

2.3检查井设置根据设计要求和管道布置,将设置适当数量和位置的检查井。

检查井将用于检查和维护管道系统,并确保排水畅通。

检查井的材料将选择耐腐蚀、耐压和易于维护的材料。

3.施工准备3.1施工组织与管理在施工前,将制定详细的施工组织和管理方案。

施工队伍将根据工程需求进行编制,确保施工进度的合理安排和施工质量的控制。

3.2材料采购和储存根据工程需要,提前采购和储存所需的排水管道材料和配件。

材料的选择将严格按照设计要求,并确保材料质量符合国家标准。

3.3设备和机械准备根据施工场地和工程要求,准备所需的施工设备和机械,如挖掘机、打桩机、起重机等。

设备和机械的选择将根据工程需求和施工计划来确定。

3.4施工人员培训和安全措施施工人员将接受相关技术培训,并了解施工安全措施和操作规程。

安全设施和警示标志将设置在施工区域,以确保人员和设备的安全。

4.施工流程4.1现场勘查和标线在施工前,将进行现场勘查和标线工作。

勘查将确定管道布置方案和检查井位置,标线将确保施工按照设计要求进行。

4.2开挖土方工程根据管道布置设计,采用机械方式进行土方开挖工程。

开挖开挖工程将根据设计要求和地下设施进行,确保施工的安全和顺利进行。

排水管道工程施工方案

排水管道工程施工方案

排水管道工程施工方案一、前言排水管道工程是城市基础设施建设中十分重要的一部分,它直接影响着城市的生活环境和公共卫生。

本文档旨在提供一种排水管道工程施工方案,以确保施工进度和施工质量,最大程度地减少安全风险。

二、工程概述1. 工程背景排水管道工程是为城市提供污水、雨水排放系统的基础设施。

通过合理的设计和施工,可以有效地排除污水和雨水,防止城市内涝和环境污染。

2. 工程目标•建设高效、可靠、安全的排水管道系统。

•最小化施工期间对周边环境和交通的影响。

•确保施工质量符合相关法规和标准要求。

3. 工程范围•排水管道的设计、施工和安装。

•排水管道的测试、调试和运行。

•工程所需的设备、材料和人员管理。

三、施工流程1. 前期准备•制定施工计划,并获得相关批准和许可。

•购买和租赁所需设备和材料。

•组建专业施工团队,并进行培训。

2. 地面准备工作•清理施工区域内的杂物和障碍物。

•标记好施工区域的范围和工作区域。

•划定作业区域边界,并采取有效的安全措施。

3. 导线定位•根据设计图纸,在地面上进行导线测量和标记。

•标记好每个管道的位置、斜率和深度。

•检查导线是否符合设计要求,进行必要的调整。

4. 开挖施工•使用适当的挖掘设备进行土方开挖。

•根据设计要求,开挖管道沟槽和连接井。

•对施工现场进行合理的通风和防尘措施。

5. 管道安装•根据导线位置和深度,安装排水管道。

•严格按照设计要求,进行管道的连接和固定。

•定期检查管道的质量,确保符合相关标准。

6. 管道测试•使用压力测试仪器对排水管道进行压力测试。

•检查管道是否有泄漏和渗漏情况。

•确保排水管道能够正常运行,并排除任何问题。

7. 后期整理工作•清理施工现场,恢复原始地面状况。

•对施工过程进行总结和评估。

•编制相关施工记录和报告。

四、施工安全措施•确保施工现场人员佩戴必要的安全装备。

•定期进行安全教育和培训。

•遵循相关安全规范和操作规程。

•定期进行安全检查和隐患排查。

五、施工质量控制•严格按照设计要求和施工规范进行施工。

排水管道工程施工方案

排水管道工程施工方案

排水管道工程施工方案一、排水管道本工程的排水管道全部采用D300HDPE管,管道大部分布置在道路边绿化带下。

本工程中管道所采用的管材均满足现行国家或行业的产品标准,并具有质量检测部门的检验报告和产品合格证书等。

管道及接口:管子采用高密度聚乙烯缠绕排水管,管道环刚度:SN≥8KN/平方米。

管道采用承插胶圈接口。

施工依据及施工工艺标准:《给水排水管道工程施工及验收规范》(青04S),《埋地塑料排水管道施工》(06MS201-2),《埋地聚乙烯排水管道工程技术规程》(CECS164:2004)排水管道工程施工流程:开挖范围内的场地平整→施工测量放线→管道基槽(包括检查井)开挖→管道及检查井基础→管节安装→砖砌检查井,井壁抹灰、刷防潮热沥青→验收、闭水试验→管道沟槽或井周回填→验收1、开挖范围内的场地平整根据现场实际情况,场地原为耕地,残留很多作物草根,田埂、沟壑纵横交错,车辆无法通行。

因此,基槽土方开挖前,需对开挖范围内的场地先进行清表与平整,否则机械无法作业。

2、施工测量放线根据设计图纸提供的有关数据,先用全站仪定出管道中心和检查井位置,然后根据测量高程及放坡情况定出管道开挖边线。

3、管道基槽开挖基(槽)坑开挖采用反铲挖机,配合人工修整。

当挖土机开挖至离槽(坑)底表面10cm~15cm左右时,余下部分土方采用人工开挖到设计的标高,检查井位置一次挖出。

开挖出的土方就近堆放在离基坑1.5米左右的地方,以便回填利用,余土外运至围墙红线以外。

基槽开挖好后,必须请勘测部门验证地基承载力,达不到要求者,及时通知设计者现场处理。

沟槽开挖及回填断面形式如下:4、管道基础HDPE高密度聚乙烯缠绕管的管道基础、接口形式等按相应规范执行,管道基础采用管底200mm中粗砂基础,管顶以上500mm回填中粗砂分层夯实,密度系数≥0.93。

5、管节安装(1)管节采用挖机起吊辅以人工进行安装。

管节的安装应在对管道基础进行尺寸、标高、坡度检测和监理工程师的批准后实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

合川工业园区核心区遂州路道路工程排水管道工程施工专项方案审批:审核:编制:湖南省第六工程有限公司2013年8月25日施工组织设计(或方案)审批表编号:注:1、技术管理类别—I类为技术复杂桥梁工程施工组织设计或关键过程施工方案;II类为道路、管网、房屋工程施工组织设计或特殊过程施工方案;III类为一般过程施工方案。

2、I 、II类技术管理项目应采用本审批表,和内封面审批结合。

III类技术管理项目,可以不采用本表,直接在内封面上审核、审批签字。

目录一、编制依据 ..................................................................................... - 1 -二、工程概况简述 ............................................................................. - 1 -三、进度安排与施工组织.................................................................. - 2 -(一)、进度安排.......................................................................... - 2 -(二)、劳动力计划...................................................................... - 2 -(三)、机械配备计划.................................................................. - 3 -四、施工工艺及施工方法.................................................................. - 3 -(一)、施工前准备...................................................................... - 3 -(二)、材料选择.......................................................................... - 3 -(三)、施工工艺.......................................................................... - 4 -(四)、主要施工方法.................................................................. - 5 -五、质量控制措施与质量验收标准 ................................................ - 13 -(一)、质量控制措施................................................................ - 13 -(二)、质量验收标准................................................................ - 14 -六、安全、文明施工措施................................................................ - 17 -排水管道工程施工专项方案一、编制依据1、《施工图设计(改)》第二册2、《实施性施工组织设计》3、给排水工程施工相关图集4、《混凝土结构工程施工质量验收规范》(GB50204-2002)5、《给水排水构筑物工程施工及验收规范》(GB50141-2008)6、《砌体工程施工质量验收规范》(GB50203-2002)7、《给水排水管道工程施工及验收规范》(GB50268-2008)二、工程概况简述遂州路位于合川南溪工业园区南部,路线起于高十路,由西向东经规划的鹿子山、梓州路等道路,终点接九峰山路。

道路为城市次干路II级,双向四车道,标准路幅宽度24米,其中机动车道宽16米,人行道宽8米,道路全长2080.75米。

排水设计为遂州路K0+000-K2+080段雨、污水管道,其中雨水管道道路两侧布设,沟槽深度2.5m左右;污水管道沿道路左侧布置,沟槽深度2.0m左右。

管道管径小于800时采用HDPE双壁波纹管,管径大于800时采用Ⅱ级钢筋混凝土管道。

检查井采用M10砂浆砌筑条石,管道基础为HDPE管道时为砂基础,为钢筋砼管道时为砼基础。

主要工程数量如下:给排水工程主要工程数量表雨水口本次不施工,检查井施工时预留管道洞口与路面同时施工。

三、进度安排与施工组织(一)、进度安排计划于2013年9月1日开工,2010年10月15完工,工期45天。

具体进度计划如下:(二)、劳动力计划现场人员配置表(三)、机械配备计划现场主要机械配置表四、施工工艺及施工方法(一)、施工前准备1、施工前组织全体施工人员认真熟悉施工图并到施工现场了解情况。

2、测量人员认真对全线测量控制点进行复测,并加密各控制点。

3、材料人员对各原材料及构配件厂家细致考察,选择满足要求的厂家并报监理审查。

4、对操作工进行专门培训,严格执行持证上岗。

(二)、材料选择所有建筑材料必须有相应的出厂合格证,并按国家相关规范进行必要的试验和检测,满足要求后使用。

1、聚乙烯双壁波纹管:人行道下管道埋深小于4.0m环刚度不小于4KN/m2,埋深大于4.0m或车行道下环刚度不小于8KN/m2,人行道下特殊基础提高环刚度至8KN/m2。

2、雨水管:雨水管道采用国标Ⅱ级钢筋砼管,必须符合《混凝土及钢筋混凝土排水管》(GB/T11836-1999)要求。

(三)、施工工艺施工工艺流程图(四)、主要施工方法1、测量放线(1)组织测量技术人员按业主提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制。

(2)进行施工放样测量,定出管道中线及井位置并定出水准基准点作为整个工程的控制点。

每次测量均要闭合,严格控制闭合误差。

(3)井面标高应平路面。

2、沟槽开挖(1)根据现场地质情况,挖方区路基开挖后沟槽全为石质,挖方区石方采用机械凿打施工作业。

为满足路基压实度要求,路基填方区填至路床顶后再开挖沟槽。

所有沟槽均采用机械开挖人工清底30cm,挖方区挖石方按1:0.33放坡,填方区机械开挖全部为石渣按1:0.67放坡。

机械不能施工的死角部分采用人工开挖,比例按定额规定。

B1:0.67填方段管道沟槽开挖断面图单位:cm 设计路基面开挖线1:0.33挖方段管道沟槽开挖断面图设计路基面开挖线B 管道沟槽开挖宽度见下表: 单位:mm(2)开挖时如发现有松散跨塌现象,需根据有关施工规范对沟槽作支撑处理。

(3)开挖过程中,每隔30m 设置一积水坑,及时的排除沟内积水。

(4)开挖过程中, 控制沟直、平,转弯处弯曲半径满足相应规范要求。

2、地基与基础处理沟槽开挖成型后,及时按设计进行地基与基础处理。

①HDPE 管地基与砂基础a对一般土质,在管底以下原状土地基或经回填夯实的地基上铺设一层厚度为100mm的中粗砂或砂卵石基础层;b当地基土质较差时,铺垫不小于200mm厚度的砂砾基础层,分二层铺设时,下层用粒径为532mm的碎石,厚度100150mm,上层铺中粗砂或砂卵石,厚度不小于50mm。

c对软土地基,当地基承载力小于设计要求或由于施工降水等原因,地基原状土被扰动而影响地基承载能力时,先对地基进行加固处理,在达到规定的地基承载能力后,铺设中粗砂或砂卵石基础层。

d双壁波纹管基础在承插式接口、机械连接等部位的凹槽,在铺设管道时随铺随挖(图示如下)。

凹槽的长度、宽度和深度按管道接头尺寸确定。

在接头完成后,立即用中粗砂回填密实。

②钢筋砼管地基与基础地基处理:a当管基全部位于岩石上时,直接将基岩作为管基持力层。

b 在土基和岩基交替分布处,在交界部位两侧各不小于2m范围内,于管道下设置300厚中粗砂或砂卵石垫层。

砼基础浇筑:a设计采用砼基础,砼强度C20,地基处理完成后,及时对砼基础进行关模浇筑。

b浇筑砼时采用木模板,每间距1.0m模板内外侧打钉一根Φ10的钢筋固定模板。

c基础砼一次浇筑成型,管道底部采用C20砼预制垫块保证基础砼厚度,垫块每间距1.0m设置一块。

d砼基础浇筑采用商品砼,图中B、C1、C2等尺寸均根据设计采用。

3、管道安装(1)、垫块与胶圈安装基底整平夯实后,安装预制C20垫块,保证管基础厚度。

垫块安装完成后进行管胶圈安装,将选定的橡胶圈套入插口槽内,应平顺、无扭曲。

管子插入前,在橡胶圈表面均匀涂刷中性润滑剂。

(2)、承插管安装管道采用吊车下管,针对不同深度的沟槽和不同管径的管道,分别使用12吨和25吨轮式汽车起重机进行管道吊装。

采用吊链拉入法进行管道安装。

使用手葫芦进行承插管就位,插入时管子两侧的手葫芦同步拉动,使橡胶圈正确就位。

手葫芦的选用表管径(mm)规格数量600—800 1.5t21000—1200 3.0t2已经安装稳定的管子管身上,或开始安装的首节管子管身上,环向捆紧钢丝绳套或采用专用卡环箍紧,在待拉入管子承口端面加上横(其吨位视管重与对土基的摩擦力选择),拉紧吊链使管口对正,同步拉动吊链,使已经套好的胶圈徐徐进入插口就位,同时随时校正管子底部的直线度和胶圈的滚动位置。

(3)、锁管方法将刚刚安装好的管子,在拉管就位吊链未卸荷之前,另与后面已安装就位的第4~5节管子之间,用另外的钢丝绳和吊链拉紧,防止自由松弛。

随着管子向前安装,锁管的位置也相应向前移动。

可以采用两套拉紧装置倒换交替使用。

(4)、管道安装复检管道安装后复核管子的高程及中线。

管底坡度不得倒流,中线位移不得大于15mm。

管子接缝处的承口周围不得涨裂,橡胶圈无脱槽、挤出、扭曲的现象。

管子承口与插口之间的间隙量不得大于9mm,紧管工具放松后,管子不得有回弹现象。

4、检查井施工(1)、砌筑前,将砌筑部位清理干净,洒水湿润。

对凿毛处理的部位刷素水泥浆。

(2)、井室随砌随检查井室尺寸。

采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌筑。

(3)、砌完一层后,再铺浆砌筑上一层砌体,上下两层砌体间竖向缝错开,水平灰缝和竖向灰缝控制在8—12mm。

(4)、砌筑采用“三一”法砌筑,即一铲灰、一块砖、一挤揉。

若采用铺浆法砌筑时,铺浆长度不超过500mm ,砌体水平灰缝砂浆饱满度不低于90%,竖向灰缝采用挤浆或加浆法,使其砂浆饱满,严禁用水冲浆灌缝。

相关文档
最新文档
