72小时试运行调试报告
1#机组启动72小时试运行报告(正式稿)

1#机组启动72小时试运行报告(正式稿)桥巩水电站1#机组启动试运行工作报告桥巩水电站1#水轮发电机组启动试运行指挥部2008年7月27日目录一、工程概况二、试运行工作内容三、工作计划四、启动前的调试及验收五、充水试验六、机组首次开机七、机组空转运行下调速系统试验八、过速试验九、无励磁自动开机和自动停机试验十、发电机升流试验十一、机组空载试验十二、发电机带主变及开关站一次设备零起升压试验。
十三、220kV设备及主变冲击受电试验十四、机组同期并网试验十五、机组带负荷试验十六、机组甩负荷试验十七、1#机组主要试验项目报告(中试院做的部份)十八、机组72小时试运行十九、结论及存在的问题一、工程概况桥巩水电站工程是红水河规划开发的第九个梯级水电站,是一座以发电为主,兼有航运等综合利用效益的大型水电站,枢纽布置从左到右分别布置有左岸接头土坝、左岸混凝土重力坝、船闸、发电厂房、开关站、泄水闸、右岸混凝土重力坝和右岸接头土坝。
电站装设8台单机容量为57MW的灯泡贯流式水轮发电机组,总装机容量456MW 。
电站以220kV一级电压接入广西电网,220kV 出线3回。
电站采用计算机监控,按无人值班(少人值守)设计。
二、试运行工作内容1、充水试验2、机组首次开机3、机组空转运行下调速系统试验4、过速试验5、无励磁自动开机和自动停机试验6、发电机升流试验7、发电机带主变及开关站一次设备零起升压试验8、220kV设备及主变冲击受电试验9、机组空载试验10、机组同期并网试验11、机组带负荷试验12、机组甩负荷试验13、1#机组主要试验项目报告(中试院做的部份)14、机组72小时试运行三、1#机组试运行大事记1、充水试验 7月1日~7月3日2、机组首次开机 7月3日~7月4日3、机组空转运行下调速系统试验 7月13日4、发电机升流试验 7月14日5、发电机带主变及开关站一次设备零起升压试验 7月15日6、机组空载试验 7月15日7、220kV设备及主变冲击受电试验 7月18日8、无励磁自动开机和自动停机试验 7月19日9、机组过速试验 7月19日10、机组同期并网试验 7月22日~7月23日11、机组带负荷试验 7月24日12、机组甩负荷试验 7月24日13、机组稳定性试验、一次调频试验等 7月24日14、1#机组主要试验项目报告(中试院做的部份) 7月22日~23日15、机组72小时试运行 7月25日~ 7月27日四、充水试验流道冲水分两步进行,第一步,利用尾水平压冲水阀(DN350)经厂房检修排水廊道,再由上下游流道放空阀往流道冲水。
(试运行)七十二小时试运行讲解

YG-75/3.82-M6型锅炉72小时试运行作业指导书临沂市安装公司三项目部二○○八年一月二日YG-75/3.82-M6型锅炉安装72小时试运行作业指导书批准:审核:编制:临沂市安装公司三项目部二〇〇八年一月二日七十二小时试运行锅炉机组在安装完毕并完过程中,严格控制汽温、水位的变化,汽压控制可由向空排汽来调成分部试运行后,必须通过72小时整体试运行。
一、目的在正常运行的条件下对施工、设计和设备进行考核,检查设备是否能达到规定出力,各项性能是否符合原设计的要求,同时可检验锅炉安装和制造质量,而且检验所有辅助设备的运行情况。
二、锅炉在试运行前,应进行锅炉的热力调整试验。
1、调整试验的目的:a、调整燃烧的燃烧工况;b、检查安装质量,有无漏风、漏水;c、找出锅炉额定参数和蒸发量达不到的原因;d、确定锅炉效率。
获取锅炉在最佳运行方式下的技术经济特性。
2、调整试验的内容:a、炉膛冷态空气动力场试验,风机及管道性能试验;b、炉膛及烟风道漏风试验;c、安全阀校验及热效率试验;d、主蒸汽吹洗试验。
三、锅炉启动应具备的条件1、试运现场的条件:a、场地基本平整,消防、交通及人行道路畅通。
厂房各层地面应做好粗地面,最好使用正式地面,试运行现场应有明显标志和分界,危险区应有围栏和警告标志。
b、试运行区的施工脚手架全部拆除。
现场清扫干净,保证运行安全操作。
c、试运行的梯子、步道、栏杆、护板应按设计安装完毕,正式投入使用。
d、排水沟道畅通,沟道及孔洞盖板齐全。
e、试运行范围的工业、消防及生活用水系统应能投入正常使用,并备有足够的消防器材。
f、试运行现场具有充足的正式照明,事故照明应能在故障时及时自动投入。
g、各运行岗位都应有正式的通讯装置,根据试运要求增设临时岗位,并应有可靠的通讯联络设施。
2、下列系统中的设备、管道、阀门等安装完毕,保温完成:锅炉范围内管道、汽水系统、疏放水、放汽系统、加药系统辅用蒸汽系统、排污系统。
四、下列设备经调试合格:1、一、二次风机、引风机经调试结束并符合要求。
72小时试运行调试报告

虹桥商务核心区区域供能能源中心发电机组并网上网调试报告(草稿)目录一、计划调试设备范围及调试项目 (4)1.1 调试设备范围 (4)1.2 发电机组调试项目 (4)1.3溴化锂机组调试项目 (7)二、本次调试项目与计划调试项目的调整 (7)2.1发电机组调试中对辅助系统的调整 (7)2.2发电机组调试项目中调整的项目 (7)三、实际调试日程 (8)四、调试数据 (10)4.1试运行发电量统计 (10)4.2发电机绕组绝缘电阻和直流电阻测试报告 (11)4.3主变与母线核相测试报告 (19)4.4发电机核相测试报告 (23)4.5发电机总调试报告 (31)五、调试小结 (39)六、调试中存在缺陷 (39)七、部分截图 (40)一、计划调试设备范围及调试项目联合调试是以满足发电机组并网上网要求、实现72小时试运行为目的,以发电机组符合规程、规范及上网要求为标准,对南、北二站的发电机组进行调试。
1.1 调试设备范围1.1.1发电机系统:发电机本体至10kV三联供发电机开关(详见发电机电气系统一次图虚线框内),包括该系统内的电气一、二次系统,遥信、遥测、遥控系统及发电机整体机组。
1.1.2天然气系统:发电机组燃气进气总阀至发电机侧以内。
1.1.3与发电机相关的制冷、供热系统,包括板式交换器及溴化锂制冷机组等系统(详见制冷、供热系统图的范围)。
1.2 发电机组调试项目1.2.1 发电机组埋入式测温计检查,定子绕组的绝缘电阻、吸收比及定子绕组直流电阻的测量;(本次只对测温计温度值进行校对,温度计的绝缘电阻及电阻值由厂家提供)1.2.2 发电机组的孤岛模式运行试验;(由上安公司提供报告)1.2.3 发电机超速模拟(1480转/分)试验;1.2.4 发电机出口压变二次侧核相试验;1.2.5 发电机组自动、手动启、停机试验;1.2.6 发电机并列试验和负荷转移试验;1.2.7 发电机组黑启动运行试验;1.2.8 发电机组并网上网运行试验;1.2.9 市电失电发电机组联动跳闸试验;1.2.10 发电机组分别带50%、100%电负荷进行甩负荷试验;1.2.11 发电机组并网上网后带板式交换器运行试验;1.2.12 发电机组并网上网后带溴化锂机组运行试验;1.2.13 发电机组进行72小时试运行。
化工装置72小时性能验收测试报告

XXX项目72小时测试报告(模板)XXX年X月XX日一、项目情况首先介绍项目设计院、产能、基本工艺流程等内容。
项目通过公开招标,选择国内经验丰富的施工单位及供货单位。
土建施工单位是xxx;安装单位是xxx;主要设备供应商有xxx、xxx、xxx等。
本装置于xx年x月开始土建施工,xx年x月开始管道安装,xx 年x月进行单体试车,xx年x月进行了联动试车,xx年x月投料运行后,装置全线打通,产出合格xxx产品。
经过几个月的投料运行,目前全套装置运行平稳。
二、考核目的及内容1、考核目的1)对化工投料试车后的装置生产能力、工艺指标、消耗指标、产品质量、设备性能、自控水平、安全环保等方面是否达到设计要求进行全面考核。
2)对配套的公用工程和辅助装置能力进行全面鉴定。
2、考核内容1)xxx装置的生产能力、产品质量、消耗指标、各单元工艺指标合格率、主要设备的完好率、主要运转设备出力率、仪表设备完好率、电气设备完好率。
2)安全设施配备及管理情况、消防装置运行情况及防护器材配置情况。
3)环保设施配备、污染物防治措施落实情况、环保设施运行效果及监测数据。
三、考核时间xxx系统计划考核时间xx年xx月xx-xx日,xxx装置保证原料的供应,公用工程系统优先保证本系统。
四、考核组织机构及成员领导组由xxx及相关专家人员组成。
下设工艺组、机电仪组、质检组、计量组、安环组、运行组、资料组。
1、考核领导组组长:副组长:成员:2、考核组组成及职责(1)工艺组组长:成员:职责:考核主要工艺指标的执行情况及合格率。
(2)设备、电仪组组长:成员:职责:考核主要设备、电仪的完好率、主要运转设备出力率,协助统计电等公用工程的消耗。
(3)质检组组长:成员:职责:检验xxx产品质量。
(4)计量组组长:成员:职责:统计xxx产量、原辅材料消耗。
(5)安环组组长:成员:职责:检查“三同时”执行情况,检查安全、环保、消防管理制度的落实和设施的到位情况。
72小时运行报告要点

中国水利水电第十一工程局冲江河(扩容)水电站水轮发电机组试运行报告编制:杨方银审核:批准:中国水电十一局机电安装分局冲江河项目部2006年5月3日冲江河(扩容)电站试运行报告冲江河(扩容)电站启动委员会:冲江河(扩容)电站4#机,5#机于5月2日下午4点完成72小时试运行,现将试运行情况向启委会作详细汇报:一、概述冲江河(扩容)电站于2006年4月22日中午12:35分4#机首次启动,经过2小时运行发现上导,下导,推力瓦瓦温均正常,水导瓦瓦温偏高(63度)下午3:18分停机。
下午6:00点5#机首次启动,20:34停机。
上导,下导,推力瓦瓦温均正常,水导瓦瓦温偏高(61度),水导转动油盆甩油。
22日晚上业主,监理,厂家,施工单位四方通过讨论分析,机组的振动摆度均在规范内,可能是由于油冷却器热量交换不够,决定在转动油盆的底部加装DN15的冷却水管加强冷却效果。
对于5#机甩油问题决定在转动油盆加装隔油板,在油盆盖迷宫环内嵌入羊毛毡。
4月23日对4#机进行加装冷却水管处理,13:57分4#机开机,17:50水导瓦瓦温稳定在63度,18:22分做完4#机过速试验。
4月24至4月26日12:36分完成启动委员会批准的试运行大纲上的所有试验,13:00进入72小时运行,4月29日13:00点72小时4#机试运行结束,72小时试运行中,机械设备,电气设备,辅助设备运行情况良好。
4月24日5#机处理完甩油问题后,加装冷却水管后4月25日开机,水导轴承稳定在61度。
下午15:17分过速试验。
4月27日完成启动委员会批准的试运行大纲上的所有试验。
4月29日16:00点进入72小时运行,5月2日5#机试运行结束,72小时试运行中,机械设备,电气设备,辅助设备运行情况良好。
下面是冲江河(扩容)水电站试运行详细报告:二、充水前检查2006年4月20日下午14:00,按机组启动试运行大纲的要求检查引水系统,机组是否具备充水条件。

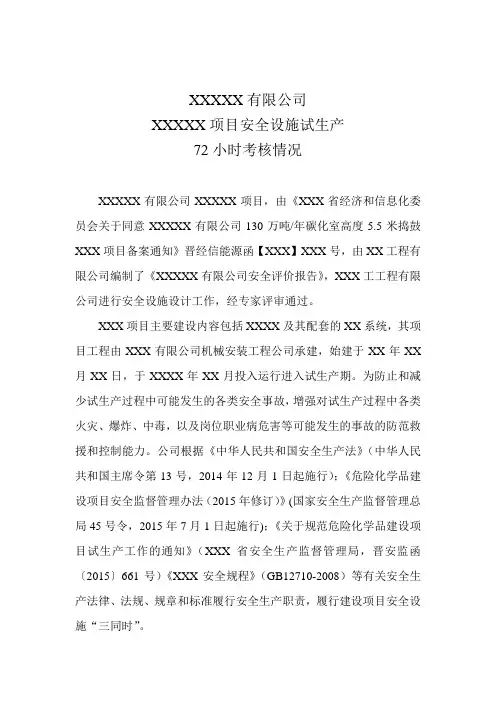

72小时试生产运行情况

XXXXX有限公司XXXXX项目安全设施试生产72小时考核情况XXXXX有限公司XXXXX项目,由《XXX省经济和信息化委员会关于同意XXXXX有限公司130万吨/年碳化室高度5.5米捣鼓XXX项目备案通知》晋经信能源函【XXX】XXX号,由XX工程有限公司编制了《XXXXX有限公司安全评价报告》,XXX工工程有限公司进行安全设施设计工作,经专家评审通过。
XXX项目主要建设内容包括XXXX及其配套的XX系统,其项目工程由XXX有限公司机械安装工程公司承建,始建于XX年XX 月XX日,于XXXX年XX月投入运行进入试生产期。
为防止和减少试生产过程中可能发生的各类安全事故,增强对试生产过程中各类火灾、爆炸、中毒,以及岗位职业病危害等可能发生的事故的防范救援和控制能力。
公司根据《中华人民共和国安全生产法》(中华人民共和国主席令第13号,2014年12月1日起施行);《危险化学品建设项目安全监督管理办法(2015年修订)》(国家安全生产监督管理总局45号令,2015年7月1日起施行);《关于规范危险化学品建设项目试生产工作的通知》(XXX省安全生产监督管理局,晋安监函〔2015〕661号)《XXX安全规程》(GB12710-2008)等有关安全生产法律、法规、规章和标准履行安全生产职责,履行建设项目安全设施“三同时”。
在试生产过程中,认真执行试生产方案,成立了试生产组织机构,建立了安全生产责任制和各岗位安全技术操作规程。
同时对各生产车间工段岗位进行危险有害因素辨识和分解,对可能出现的危险有害因素及安全隐患制定防范和对策措施,使XXX建设项目单机试车,联动试车、及试生产过程达到了安全平稳顺利运行,各项技术指标和机械设备运行均达到设计能力,实现了安全文明生产。
一、建设单位及项目概况1、建设单位基本情况XXXXX有限公司成立于2003年1月15日,位于沁县册村镇尧山村东南1.1公里处,注册资金为壹亿伍仟万元整,公司类型为有限责任公司,法定代表人XXX。
72小时试运行报告

四川平武仙女堡水电站水轮发电机组72小时连续试运行报告一、概况:仙女堡水电站工程位于四川省平武县境内,系涪江上游木瓜墩-铁笼堡河段水电规划的第三级电站,距平武县城29km。
工程主要任务是发电,采用引水开发。
本电站由引水枢纽、引水发电系统及发电厂区三部分建筑物组成。
电站总装机容量76MW,单机容量2×38MW,年发电量3.8014亿kWh,属中型三等工程,水库为小(1)型水库,电站为中型电站。
升压变电工程设主变两台型号为:F10-50000/110;六氟化硫断路器3套;一回110KV出线接入仙任线主网。
二、试运行依据:SDJ257-88 水电站基本建设工程验收规程DL/T507-2002 水轮发电机组启动试验规程GB50150-1991 电气装置安装工程电气设备交接试验标准GB8564-1988 水轮发电机组安装技术规程GB/T9652.2-1997水轮机调速器与油压装置试验验收规程DL408-91 电业安全工作规程三、试运行目的:1.全面检验机组制造和安装质量,考核机组振动、摆度、瓦温、油温、定子温度等是否能够稳定且不超标。
2.检验机组固定部件紧固是否可靠,转动部件各连接是否牢固,机组连续运行时声音是否正常。
3.机组各轴承是否渗油、溢甩油,机组各管路是否渗水漏气等。
4.辅助水系统和气系统自动运行是否可靠,是否会出现渗水漏气现象。
5.全厂电气一次设备运行是否稳定,主要为带电部分运行要可靠,不能出现烧焦发黑或变形等现象。
6.全厂电气二次部分的监控、保护、测量显示等是否稳定运行。
7.全厂其它机械和电气部分的制造和安装质量。
8.通过连续运行尽可能发现设备的制造及安装缺陷并及时处理和完善,使电站今后能够安全、经济、可靠运行。
9.通过72小时连续试运行且消缺完成后具备向运行管理单位移交条件。
四、试运行主要要求:1.运行前申请调度且取得调度同意方可进行。
2.两台机组带满额定负荷后不允许停机,连续72小时试运行。
七十二小时试运行记录

监理单位
建设单位
监检部门
建设单位
工程项目
锅炉型号
序号
材料名称
规格型号
材质
数量
制造厂或供货单位
质保书编号
材料批号
复验报告编号
使用
部位
验收情况
备注
筑炉责任人
材料责任人
制表
锅炉安全阀调整试验记录
建设单位
工程项目
锅炉型号
设计工作压力
MPa
使用工作压力
MPa
调试日期
序号
项目名称
锅筒安全阀
过热器安全阀
控制安全阀(左)
工作安全阀(右)
控制安全阀(左)
工作安全阀(右)
1
安全阀型号
2
安全阀结构型式
3
安全阀工作压力MPa
4
阀口通径mm
5
开启压力MPa
6
回座压力MPa
7
阀芯提升高度mm
8
起跳手柄式重锤固定检查
备注
双阀口安全阀,开口压力、回座压力、提升高度二阀口分别填写。
指值压力表
安装位置
规格型号
调整检验结论
职责
签字
日期
记录员
调试责任人
安装责任人
质量检验
管子规格
每组排数
高
低
受热面积m2
高
低
安装前验收检查记录
检查项目
允差mm
低温组件
高温组件
管口偏移
≤2mm
管端长度偏移
+4mm-2mm
边缘管沿宽度方向偏差
≤5mm
蛇形管弯头长度方向偏差
≤6mm
蛇形管不平度
