运行管理工作报告

合集下载

运行管理工作报告4篇

运行管理工作报告4篇

【导语】⼯作报告主要是在汇报例⾏⼯作或临时⼯作情况时使⽤,是报告中常见的⼀种。

以下是整理的运⾏管理⼯作报告,欢迎阅读!1.运⾏管理⼯作报告 ⼀、公司⾃从2014年12⽉开始通过ISO9001质量管理体系以来,在总经理的亲⾃领导下,各部门及⾻⼲通过认真编制⽂件运⾏,在2016年3⽉进⾏了第⼀次内审,改进了存在的不合格项;⽬前全部整改完毕,质量体系⽂件进⼀步完善,符合了ISO9001:2008标准要求,也符合公司实际情况,反映公司质量管理体系持续有效。

⼆、公司制定的“产品安全,质量第⼀,持续改进,顾客满意。

”的质量⽅针是我公司的发展宗旨,对质量管理和质量⽔平提出了要求和希望,体现了公司质量的追求和对顾客的;质量⽬标,是公司今年及经后的奋⽃⽬标,是切合公司实施的⾏动指南,是科学和适宜的。

通过质量体系的深⼊实施证明,质量体系能保证质量⽅针和⽬标的实施,质量体系与质量⽅针、⽬标是相适应的,质量⽅针正在部门得到落实,质量⽬标正在实现,其中产品质量稳定,2015年12⽉⾄2016年3⽉产品⼀次交验合格率100%,顾客满意率100%。

三、公司组织机构发挥了职能作⽤,确定了职责、权限,相互关系清楚。

⽬前各部门均按质量体系⽂件要求进⾏质量活动,组织机构适合质量体系活动需要,是合理和有效的。

四、资源配置情况。

⽣产设备: 由于公司是处于发展中的企业,⽣产设备⼰按策划安排配置,尤其是⽣产车间配置了全⾃动⽣产线,是新设备,不仅扩⼤了种植品种范围,⽽且性能较好。

建议公司规范设备的管理和维护保养,确保⽣产设备完好。

加强对项⽬⼈员的培训: 随着产品订单的不断增多,对技术、⽣产、经营管理⼈员的需求的⽭盾在⽇益加剧,要有⾼素质的⼈员,才能充分体现公司在⾷⽤菌种植⾏业的竟争⼒。

建议:加强⼈员的培训和技术⼈员的引进⼯作。

五、内审及纠正措施实施情况。

公司于2016年3⽉10⽇进⾏了集中式内审,内审过程符合内审程序,内审结果显⽰,已符合标准,运⾏基本有效。

2023年城市运行管理中心工作人员总结报告

2023年城市运行管理中心工作人员总结报告

2023年城市运行管理中心工作人员总结报告尊敬的领导和各位同事:大家好!我是2023年城市运行管理中心的一名工作人员,在这里向大家汇报和总结一下过去一年的工作情况。

回顾过去一年,在市委市政府的正确领导下,我们全体工作人员团结一心,勇于担当,扎实工作,取得了一系列重要成绩。

在城市运行管理、交通管理、市政设施维护等方面都取得了显著的进展,为城市的发展做出了积极贡献。

首先,在城市运行管理方面,我们加强了对城市基础设施的监测和管理。

通过优化城市运行系统,提高了城市的运行效率和服务质量。

我们引入了新的技术手段,建立了全市运行数据实时监测系统,并与各相关部门建立了联动机制,及时处理各种突发情况。

在交通拥堵方面,我们通过优化交通流量分配,开展交通疏导工作,使市民的出行更加便捷,交通拥堵现象得到了一定程度的减轻。

其次,我们在交通管理方面取得了显著成绩。

我们加强了对交通违法行为的打击力度,通过提高执法效率和加强执法力度,有效地遏制了交通违法行为的发生。

同时,我们加大了对交通设施的维护和升级力度,确保市民出行的安全和舒适。

我们还加强了对交通安全教育的宣传和普及,提高了市民的交通安全意识和素质。

另外,我们在市政设施维护方面也取得了一定的成绩。

我们加强了对道路、桥梁、排水系统等市政设施的巡查和维护,及时处理各类设施故障和损坏情况,确保市民的基本生活需求。

我们还加大了对环境卫生的管理力度,加强了对垃圾分类和环境保护工作的宣传和推动。

同时,我们还深入贯彻落实了党的路线方针政策,将服务群众放在首位,不断提高服务质量和效率。

我们加强了对市民意见的听取和反馈,及时解决市民的问题和困难,提高了市民的满意度和获得感。

我们还开展了大量的社区服务活动,加强了与社区居民的联系和交流,推动了社区的和谐发展。

总的来说,过去一年我们在城市运行管理中取得了一系列的进展,为城市的发展做出了积极贡献。

但是,我们也要清醒地认识到,工作中还存在一些不足和问题,比如在应对突发情况方面还需要进一步提高应对能力;在环境保护方面还需要加大力度,推动垃圾分类和资源回收利用工作等。

水利工程运行管理工作报告

水利工程运行管理工作报告

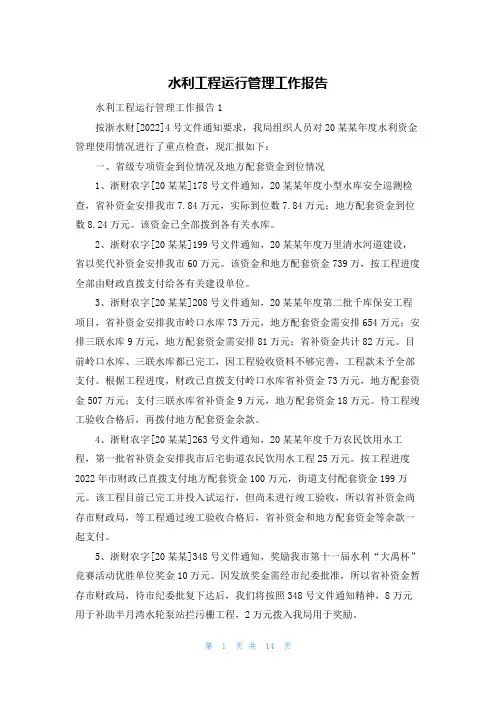

水利工程运行管理工作报告水利工程运行管理工作报告1按浙水财[2022]4号文件通知要求,我局组织人员对20某某年度水利资金管理使用情况进行了重点检查,现汇报如下:一、省级专项资金到位情况及地方配套资金到位情况1、浙财农字[20某某]178号文件通知,20某某年度小型水库安全巡测检查,省补资金安排我市7.84万元,实际到位数7.84万元;地方配套资金到位数8.24万元。

该资金已全部拨到各有关水库。

2、浙财农字[20某某]199号文件通知,20某某年度万里清水河道建设,省以奖代补资金安排我市60万元。

该资金和地方配套资金739万,按工程进度全部由财政直拨支付给各有关建设单位。

3、浙财农字[20某某]208号文件通知,20某某年度第二批千库保安工程项目,省补资金安排我市岭口水库73万元,地方配套资金需安排654万元;安排三联水库9万元,地方配套资金需安排81万元;省补资金共计82万元。

目前岭口水库、三联水库都已完工,因工程验收资料不够完善,工程款未予全部支付。

根据工程进度,财政已直拨支付岭口水库省补资金73万元,地方配套资金507万元;支付三联水库省补资金9万元,地方配套资金18万元。

待工程竣工验收合格后,再拨付地方配套资金余款。

4、浙财农字[20某某]263号文件通知,20某某年度千万农民饮用水工程,第一批省补资金安排我市后宅街道农民饮用水工程25万元。

按工程进度2022年市财政已直拨支付地方配套资金100万元,街道支付配套资金199万元。

该工程目前已完工并投入试运行,但尚未进行竣工验收,所以省补资金尚存市财政局,等工程通过竣工验收合格后,省补资金和地方配套资金等余款一起支付。

5、浙财农字[20某某]348号文件通知,奖励我市第十一届水利“大禹杯”竞赛活动优胜单位奖金10万元。

因发放奖金需经市纪委批准,所以省补资金暂存市财政局,待市纪委批复下达后,我们将按照348号文件通知精神,8万元用于补助半月湾水轮泵站拦污栅工程,2万元拨入我局用于奖励。

水库运行管理报告

水库运行管理报告

XX县XX水库工程运行管理工作报告二〇一七年九月目录1、工程概况 (3)1。

1工程位置 (3)1.2工程布置 (3)1.3工程主要技术经济指标 (3)1.4工程主要建设内容 (4)1。

4。

1 大坝 (4)1.4。

2 溢洪道 (4)1.4.3 导流放空隧洞 (5)1.4。

4 输水隧洞 (5)1.4.5 引水渠....................................................................... 错误!未定义书签。

1.4.6 灌溉渠道 (6)2.运行管理 (6)2。

1规章制度建立情况 (6)2.2人员培训情况 (8)2。

3工程运行维护情况 (9)3、工程初期运行情况 (10)3。

1工程是否达到设计标准 (10)3。

2工程安全监测情况 (11)3。

2.1 蓄水观测情况 (11)3.2。

2浸润线观测情况 (11)3。

2。

3变形观测情况 (12)3。

2。

4渗漏观测情况 (13)3.2。

5工程安全监测成果初步分析 (14)3。

3工程发挥效益情况 (14)3.4运行过程中出现的问题及原因 (14)XX水库工程运行管理工作报告1、工程概况1。

1工程位置XX水库位于XX县XX镇XX村上游2。

5km的XX河上,属XX江XX支流XX河上的一级支流,水库距XX县城54km,。

控制径流面积本区XXkm2,,XX水库总库容XX 万m3,防洪库容XX万m3。

工程建设任务以灌溉为主,解决XXX万亩干旱缺水农田灌溉,兼顾下游农田防洪保护和库区水产养殖的作用。

1.2工程布置XX水库主要建筑物由大坝、溢洪道、导流输水隧洞、引水渠系建筑物、灌溉渠系建筑物组成。

溢洪道布置于大坝右岸,导流输水隧洞布置于大坝左岸。

大坝坝型为粘土心墙石碴坝。

主要永久性水工建筑物大坝、输水隧洞、导流放空隧洞、溢洪道设计等级为三级,引水渠、灌溉渠建筑物及临时性水工建筑物设计等级为五级.1。

3工程主要技术经济指标XX水库枢纽区地震基本烈度按Ⅶ度设防,工程区地震动峰值加速度为0。

湄南供水公司运行管理工作报告

湄南供水公司运行管理工作报告

福建湄洲湾南岸供水工程C17fe(桩号G19+040.00-G19+464.00 )段管道改线工程运行管理工作报告泉州湄洲湾南岸供水有限公司二0 一六年七月1、工程概况1.1工程名称及位置工程名称:福建湄洲湾南岸供水工程C17 标(桩号G19+040.00-G19+464.00)段管道改线工程建设地点:紫山镇顶赤涂村。

基本情况:福建湄洲湾南岸供水改线工程虎都国际饭店用地段管道改线工程位于惠安县紫山镇顶赤涂村附近,改线管道为两根平行走向的DN1200mm应力钢筒混凝土管(PCCP埋管,总长2X454m其中钢管段长238m管道的设计压力为0.6Mpa,试验压力0.9Mpa。

沿线上共设置1座连通阀井、1座排水(泥)阀井、1座排气阀井,阀井的结构均为钢筋混凝土结构。

新旧管线的连接点位于GX9+03和GX9+48处,连接点管底标高分别为17.800和24.100。

用外径为1220mi钢管通过钢管与旧混凝土管连接件完成新旧管线的顺接。

1.2主要建设内容及建设期1)、土方开挖分部工程, 5 个单元;(2)、砂垫层分部工程, 10个单元;(3)、PCCP t道安装分部工程,40个单元;(4)、钢管管道安装分部工程, 18 个单元;(5)镇墩分部工程, 3 个单元;(6)、阀井分部工程, 18 个单元;(7)砂回填分部工程, 3 个单元;(8)土方回填分部工程, 3 个单元。

GX9+195非水(泥)阀井。

1)、按要求组织队伍于2016 年2 月25 日进场,成立项目部,做好开工前的准备工作。

、2016年3 月1 日项目总监签发“开工令”,工程正式开工。

、土方开挖于2016 年3 月1 日开工。

于2016 年4 月22 日完成。

、砂垫层于工程于2016 年3 月21 日开始,于2016 年4 月23 日完成。

、PCCP管道安装工程于2016年3月28日开始,于2016年4月19 日完成。

6)、钢管安装工程于2016 年4 月19 日开始,于2016 年5 月29 日完成。

营运管理工作总结汇报

营运管理工作总结汇报

营运管理工作总结汇报
尊敬的领导和同事们:
在过去的一年里,我有幸担任公司营运管理工作,并通过不懈努力,取得了一定的成绩。

在这里,我将对过去一年的工作进行总结汇报,希望能够得到大家的认可和指导。

首先,我要感谢公司领导对我的信任和支持,让我有机会承担营运管理工作。

在这一年中,我主要负责了生产计划、物流管理、库存控制等方面的工作。

在生产计划方面,我积极与生产部门沟通,合理安排生产计划,确保生产任务按时完成。

在物流管理方面,我与物流公司保持良好的合作关系,优化物流流程,降低物流成本。

在库存控制方面,我加强了对库存的监控和管理,确保库存周转率的提高,减少了库存积压的情况。

其次,我在团队管理方面也取得了一定的成绩。

我注重团队建设,加强了团队成员之间的沟通和协作,提高了团队的执行力和凝聚力。

我还通过培训和激励,提升了团队成员的工作能力和积极性,使团队整体效益得到了提升。

最后,我也意识到在工作中还存在一些不足和问题,比如在应对突发事件和问题处理能力上还有待提高,还需要加强对新技术和新方法的学习和应用等。

我会在未来的工作中,继续努力克服这些问题,不断提升自己的工作能力和水平。

总的来说,过去一年是我在营运管理工作上不断成长和进步的一年,我将继续努力,为公司的发展贡献自己的力量。

希望在新的一年里,能够得到大家的支持和指导,共同努力,实现更大的成就。

谢谢大家!。

城市运行管理工作调研报告

城市运行管理工作调研报告

城市运行管理工作调研报告城市运行管理工作调研报告一、调研目的和背景随着城市化进程的加速,城市的运行管理工作变得愈发重要。

为了探讨城市运行管理工作的现状以及存在的问题,本次调研以了解城市运行管理的实际情况为目的,为进一步提升城市运行管理提供参考和建议。

二、调研方法本次调研采取了问卷调查和访谈的方式。

1.问卷调查通过向城市居民和相关从业人员发放问卷,了解他们对城市运行管理的认知程度、对现有管理措施的满意度以及对未来发展的期望。

2.访谈采访了城市管理部门的相关工作人员,了解他们在城市运行管理中的主要工作内容、所面临的问题以及对改善管理工作的建议。

三、调研结果分析1.居民调查结果分析大部分居民对城市运行管理工作有一定的认知,但仍有一部分居民对其知之甚少。

同时,居民对城市的基础设施建设、环境保护等方面有较高的满意度,但在城市交通管理、垃圾处理等方面普遍存在不满意的情况。

2.从业人员调查结果分析从业人员普遍认为城市运行管理工作需要进一步提升,主要问题包括管理措施不够科学和有效,协调各部门之间的合作不够紧密,以及管理人员的专业能力不足等。

四、问题解决与建议1.加强市民教育和宣传针对居民对城市运行管理工作的不了解,相关部门应加强市民教育和宣传,提高居民的认知水平和参与度,增强他们的责任感。

2.优化管理措施城市运行管理部门需要根据实际情况,制定科学有效的管理措施,提高工作效率和质量。

例如,在交通管理方面,可以采用智能交通系统来提高道路交通的通行效率。

3.加强部门合作各相关部门之间需要加强合作和沟通,建立协调机制,共同解决城市运行管理中的问题。

例如,在城市规划和建设过程中,需要有环境保护部门、市政部门和交通部门等多个部门的协同合作。

4.提高管理人员的专业能力城市运行管理部门需要加强对管理人员的培训和提升,提高他们的专业能力和管理水平,更好地应对城市运行管理中的各种挑战。

五、总结本次调研发现,城市运行管理工作在满足居民基本需求方面已取得一定成绩,但还存在许多问题需要解决。

引水工程运行管理工作报告

引水工程运行管理工作报告

引水工程运行管理工作报告一、工程概况本引水工程旨在解决当地水资源短缺问题,通过从附近河流引水,为当地居民和工业提供稳定的水源。

工程包括引水渠道、泵站、沉淀池和输水管线等主要组成部分。

二、运行管理机制为了确保引水工程的正常运行,我们建立了健全的运行管理机制。

该机制明确了各部门的职责和工作流程,包括定期巡检、维护保养、故障处理等方面。

同时,我们还设立了24小时值班制度,确保及时应对各种突发状况。

三、日常维护与检查为保证引水工程的稳定运行,我们重视日常维护与检查工作。

定期对泵站、输水管线等关键部位进行检查,及时发现并处理潜在问题。

同时,定期对设备进行保养,保证其良好的运行状态。

四、安全监测与应急处理为预防和处理安全事故,我们建立了安全监测系统,实时监测引水工程各部位的运行状态。

针对可能出现的突发情况,我们制定了详细的应急预案,并定期进行演练,以提高应对突发事件的能力。

五、水质管理与保护为保证供水质量,我们严格控制引水工程的水质。

在引水过程中,采取了一系列措施,如沉淀、过滤等,以降低原水中的杂质和有害物质。

同时,我们还加强了对周边环境的保护,防止水质受到污染。

六、效益评估与改进措施为了不断提升引水工程的运行效率,我们对工程的效益进行了评估。

根据评估结果,针对存在的问题,我们制定了一系列的改进措施,如优化调度方案、更新设备等。

七、未来发展规划面对未来,我们将继续关注技术的发展趋势,适时引入新的技术和设备,提高引水工程的自动化和智能化水平。

同时,我们还将加强对员工的培训,提高整个团队的专业素质和技术水平。

八、总结与建议总的来说,本引水工程在运行管理方面取得了一定的成绩,但仍存在一些需要改进的地方。

在未来的工作中,我们将继续努力,不断完善和提升运行管理水平,为当地居民和工业提供更加稳定、安全的供水服务。

同时,我们也希望得到上级领导和相关部门的支持和指导,共同推动引水工程的发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
玉屏滑石电站工程竣工验收
生产试运行管理工作报告
玉屏渝玉水电开发有限公司
二〇一六年十月
一、工程概况
玉屏县滑石水电站水库位于玉屏县新店乡沙水坪村境内,座落在龙江河下游河段,坝址位于龙江河与舞阳河交汇上游处,距玉屏县城。工程以发电为主,电站装机3×1600kw,设计水头,设计引用流量s。水库总容量万m3,属Ⅳ等小(1)型工程,工程等别为Ⅳ等。坝址枢纽主要建筑物布置从左至右依次为:非溢流坝段、溢流坝段、取水口及厂房坝段。坝轴线为直线。左坝肩长,溢流坝段总长,取水口级厂房坝段长,右坝肩长,坝顶总长度。大坝顶高程,最大坝高。其中溢流坝坝段坝高,坝顶宽度,大坝上、下游面铅直。
4)滑石水电站规划水平年为2020年,考虑到电煤价格的上涨趋势及环保措施投入等因素将促使当地燃煤火电电价进一步提高,滑石水电站电价竞争力也将随之加强。
5)国民经济评价表明,本工程经济内部收益率%,经济净现值万元。经济内部收益率高于一般社会基准折现率8%,说明建设本电站在经济上可行。
6)工程全部投资财务内部收益率为 %时,财务净现值万元(折现率为6%); 投资回收期年,投资利润率%,投资利税率 %,资本金净利润率为%。工程在财务上可行。
(2)机组充水试验
在机组充水试验过程中,检查水轮机、尾水管充水过程无渗漏,水导主轴密封无渗漏。水轮机涡壳充水试验过程检查导叶轴套无渗漏。
(3)机组空载试验
机组升速过程中各部轴承温度正常,不存在急剧升高或下降现象,机组达到额定转速后各部位无异常现象,没发现金属碰撞声,轴承部位无冒油、无渗漏等现象。机组运转3小时后轴承温度稳定,符合设计要求。各机组温度值分别见下表。
3)财务评价结果表明,滑石水电站按满足项目全部投资财务内部收益率7%测算的经营期平均上网电价为元/kWh(不含税,含税价元/kWh),含税价低于国家发改委核定的贵州风电标杆上网电价元/kWh,虽然同为清洁能源,但水电的运行更为稳定,在电力系统中可发挥更大的作用。根据贵州省物价局发布的《贵州省物价局关于调整贵州上网电价和销售电价的通知》(黔价格[2011]111号),自2011年4月10日起,贵州省网各水电站上网电价为—元/kWh,本项目测算的电价略高于我省电价范围。企业决策层应积极争取修建此电站能获得的其他效益,比如CDM清洁能源效益、小水电代燃料的政策性补助等,使电价指标能达到合理的水平。
七、严禁在未办完交接班手续前和倒闸操作时离开工作场地。
八、严禁隐瞒事故、故障。交接班时应交待清楚“设备缺陷”和上级下达的调度命令。
九、严禁在各种会议记录、表格、运行日志、图纸和规章上乱写乱画和撕毁;严禁字迹不清或不如实按要求填写各类记录和表格。
十、严禁私自变动仪表刻度值、设备调整值和继电保护整定值。
2、
1、水轮机发电机组启动试运行由项目法人组织电网经营管理单位、设计单位、施工单位、监理单位、生产运行和设备制造厂总代表等组成试运行指挥部。
2、试运行指挥部由安装机组的施工单位负责人担任总指挥,各生产单位的负责人担任副总指挥,负责编制机组设备启动试运行试验文件,组织进行机组设备的启动试运行和检修等工作。
溢洪道位于河床坝段,布置为8个泄洪孔,孔口宽为,中墩厚,左边墩厚2m,右边墩厚,总长。溢流堰为折线型实用堰,堰顶高程。溢流坝每孔均设平板工作门,闸门尺寸为(长x高),闸门采用QPQ2x400KN卷扬式启闭机启动。取水口形式采用坝式,布置为3孔,顶部设胸墙,单宽宽度,底板高程,胸墙底缘高程为。进水口前端至进水口检修闸门段分别设有浮筒式烂渣网、拦污栅和进水口拦污栅,其中进水口拦污栅槽孔尺寸为(宽x高)共分三段连接;事故闸门孔尺寸,闸门采用QPk2x160KN卷扬式启闭机启动,三个流道各设1个800x800mm通气孔。
(3)机组启动试运行指挥部主要负责人工作:
1)负责研究并解决启动试运行中的重大技术问题。
2)听取监理单位对工程质量的检查报告,设计、施工、生产单位报告,以及安装单位的设备安装情况的汇报。检查机组、附属设备、电气设备和水工建筑物的工程形象和质量是否符合合同文件规定的标准,是否满足机组启动要求。
3)确定试运行的工程项目。
序号
职务
姓名
备注
1
总经理
刘志强
法人
2
董事长
刘德文
3
站长
刘德成
5
副站长
刘德仁
5
运管人员
刘勇
6
运管人员
邓超
7
运管人员
陈群
8
运管人员
邓华
9
运管人员
江小林
10
运管人员
刘陆林
11
运管人员
罗世芳
附件2:
运行管理制度
为了确保运行人员人身安全和设备正常运行,运行人员必须精心操作,严格执行“两票”、“三制”(即工作票、操作票,交接班制、巡回检查制、设备缺陷管理制度)
1#机 各部位温度值
部位推力轴承前径向轴承后径向轴承
设计值(℃)≤65≤65≤65
实际值(℃)474242
2#机 各部位温度值
部位推力轴承前径向轴承后径向轴承
设计值(℃)≤65≤65≤65
实际值(℃)454343
3#机 各部位温度值
部位推力轴承前径向轴承后径向轴承
设计值(℃)≤65≤65≤65
实际值(℃)494546
机组进行手动并列和自动并列试验,相序、相位正确,电压正常,机组无振荡现象,机组各部振动值和摆度值符合要求。各仪表指示正确,未发现异常情况。
(6)水轮发电机带负荷运行
空载升压正常后,按额定负荷的25%、50%、75%、100%分别带上负荷,试验过程中机组运行平稳,各相电压平衡,仪表指示正常,各部摆度符合要求。3台机组各部位温度值符合要求。
3、工程效益
1)经济效益。国民经济评价表明,本工程经济内部收益率%,经济净现值万元。经济内部收益率高于一般社会基准折现率8%,说明建设本电站在经济上可行。
2)提高生活质量、美化环境效益。本工程建成后,规整了河道,并结合污水管网铺设和污水处理厂的建设,实现了雨污分流,污水达标排放,消除对水质的污染。在防护堤设计上引入先进理念,达到两侧设有绿化带,种植树木、花草,沿河堤设有各种亲水性建筑物,改善水环境质量,构成优美的生态环境,为人们的休闲和生活提供和谐的空间,改善和保护生态环境。为居民提供良好的居住、公共活动环境,大大提高了当地居民的居住生活环境。
五、运行管理
(1)管理机构和人员情况
项目主要人员一览表
序号
职 务
姓 名
年龄
专 业
职 称
备注
1
项目经理
曾如奎
42
水 工
工程师
2
副经理
刘德华
49
水 工
工程师
3
项目总工
奚正跃
50
水 工
工程师
5
经营部长
刘立全
55
建筑
助工
5
质量、安全环保部长
张勇
30
水 工
技术员
6
机电物质部长
刘德仁
58
机械
工程师
7
办公室主任
刘德成
7)本电站的建成,不但充分利用了水利资源,满足电力负荷的发展需要,局部改善电网电能质量,而且滑石水电站的修建,可充分利用水能资源,对缓减玉屏县电力供应紧张局面,促进地区经济发展具有重要意义。
8)提高生活质量、美化环境效益。本工程建成后,规整了河道,并结合污水管网铺设和污水处理厂的建设,实现了雨污分流,污水达标排放,消除对水质的污染。在防护堤设计上引入先进理念,达到两侧设有绿化带,种植树木、花草,沿河堤设有各种亲水性建筑物,改善水环境质量,构成优美的生态环境,为人们的休闲和生活提供和谐的空间,改善和保护生态环境。为居民提供良好的居住、公共活动环境,大大提高了当地居民的居住生活环境。
安全管理制度
必须贯彻执行“安全第一、预防为主”的安全工作方针。
一、企业成立安全领导小组,负责全站安全生产工作的领导;各班组设兼职安全员1人,并按各工作职责认真开展工作。
三、站里每月召开一次安全生产工作例会,总结经验,查找隐患,落实整改工作措施,传达上级有关安全工作的指令。
四、严格履行持证上岗,对新进厂人员和离岗三个月以上回厂工作人员,必须集中进行《安规》学习,考试不合格不准上岗,从事特种作业人员必须获得区(县)级以上安全生产监督管理部门签发的《特种作业证》方能上岗。
根据对分部工程的验收情况,工程的外观形象、轮廓尺寸,以及运行情况,工程已达到设计标准。
2、机组试运行概况
本次对3台机组进行了试运行:
(1)1、2、3号机组:于 2017年2月 进行起闸充水试验、空载试验、同时进行升压试验、并网试验、机组带负荷试验、机组甩负荷试验。
到2017年2月7日开始3台机组同时连续满负荷运行,完成了机组72小时带负荷连续运行,在运行期间,各项指标正常。
(4)水轮发电机升压实验
发电机升压过程中发电机振动、摆度符合设计要求,电压回路二次侧相序、相位正确,励磁系统电压调整范围符合设计要求,并能在空载额定电压70%~110%范围内进行稳定平滑调节,并进行低励磁、过励磁、过电压等保护的调整及模拟动作试验,以及灭磁试验等,结果均正常,动作正确。
(5)水轮发电机空载并网试验
9)加快城镇建设、提升形象。本工程的建设,使环境优美,人和自然和谐发展,大大改善了投资环境和旅游环境,吸引外来投资,推动社会经济的发展,并在一定程度上提升形象。
四、对工程建设的建议
建设各方在建设期间,应充分考虑管理单位在工程建设完成后便于管理的问题。就设计单位而言,在设计时应对管理所需的设施考虑够,且应简单、可靠,如:放水设备应操作简单,运行可靠,便于维修、维护。对业主单位,应对管理设施、设备所需资金考虑够,并列入基建投资。
(7)系统调试及水情组
系统调试及水情组的工作主要有:
a、负责系统调试方案的编制及有关的系统试验工作。
