GLK0+140~GLK0+340高边坡预应力锚索张拉方案
一、预应力锚索的主要设计参数和要求
1.预应力锚索采用5Φj15.2高强度低松弛钢绞线,钢绞线强度Rb=1860Mpa,公称直径15.24mm,公称面积139mm2,弹性模量为195000N/mm2。

2.预应力钢绞线的设计荷载为646KN(重新计算),张拉控制应力бcon =930MPa。

3. 预应力钢绞线的锚固段长均为8m,自由段为长度为22m,千斤顶工作长度0.2m
4.张拉设备校准方程P=0.19378F+0.12
P—压力指示器示值(MPa)
F—标准力值(KN)
二、预应力钢绞线的张拉程序
1、预应力筋的张拉顺序:第一次张拉:先单根钢绞线进行预张拉,完成后加载至50%σcon。

第二次张拉:待整级边坡全部张拉至50%后,再进行后续操作。

2、分级荷载加载顺序:
第一次:0→10%σcon(预张拉)→50%σcon
第二次:50%σcon→100%σcon→110%σcon(超张拉)→持荷稳压10min锁定。

3、注意事项:
1)、张拉过程中应按设计要求逐级加载,持荷时间一般2~5min,
2)、张拉加载及卸载应缓慢平稳,加载速率每分钟不宜超过0.1σcon,卸载速率每分钟不宜超过0.2σcon
3)、锚索张拉锁定后夹片错牙不应大于2mm,否则应退锚重新张拉
三、张拉压力表读数计算
张拉力、油表读数。

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书

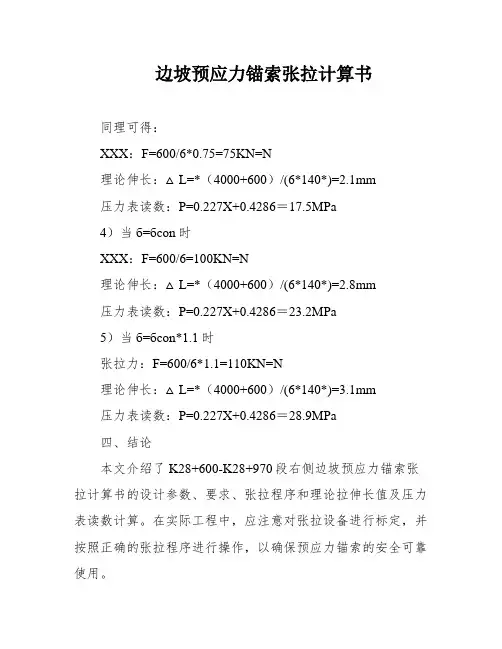

同理可得:
XXX:F=600/6*0.75=75KN=N
理论伸长:△L=*(4000+600)/(6*140*)=2.1mm
压力表读数:P=0.227X+0.4286=17.5MPa
4)当б=бcon时
XXX:F=600/6=100KN=N
理论伸长:△L=*(4000+600)/(6*140*)=2.8mm
压力表读数:P=0.227X+0.4286=23.2MPa
5)当б=бcon*1.1时
张拉力:F=600/6*1.1=110KN=N
理论伸长:△L=*(4000+600)/(6*140*)=3.1mm
压力表读数:P=0.227X+0.4286=28.9MPa
四、结论
本文介绍了K28+600-K28+970段右侧边坡预应力锚索张拉计算书的设计参数、要求、张拉程序和理论拉伸长值及压力表读数计算。

在实际工程中,应注意对张拉设备进行标定,并按照正确的张拉程序进行操作,以确保预应力锚索的安全可靠使用。

张拉力计算公式为:F=600/9*0.75=75KN=N。

根据公式计算,XXX为XXX。

根据理论计算,伸长量为△L=*(4000+600)
/(6*140*)=2.1毫米。

压力表读数的计算公式为:P=0.227X+0.4286=17.5兆帕。

根据公式计算,压力表读数约为17.5兆帕。

当б=бcon*100%时,具体情况需要根据实际情况进行判
断和计算,无法简单给出结论。

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书一、工程概述本次工程为_____边坡加固项目,边坡高度为_____米,坡度为_____。

由于边坡地质条件较差,为确保边坡的稳定性,采用预应力锚索进行加固。

预应力锚索的布置方式为_____,锚索的规格为_____,设计预应力值为_____kN。

二、预应力锚索的设计参数1、锚索长度自由段长度:_____米锚固段长度:_____米2、锚索直径:_____毫米3、钢绞线规格:_____4、锚具型号:_____5、设计预应力值:_____kN6、张拉控制力:_____kN7、超张拉系数:_____三、预应力锚索张拉计算原理预应力锚索的张拉计算主要依据胡克定律,即在弹性限度内,应力与应变成正比。

公式为:F = kx其中,F 为拉力,k 为弹性系数,x 为伸长量。

在预应力锚索张拉过程中,需要考虑钢绞线的弹性伸长、锚具的变形、锚索与孔壁的摩擦等因素对伸长量的影响。

因此,实际伸长量应为理论伸长量与各项修正值之和。

四、理论伸长量计算1、钢绞线的弹性模量 E:通过试验确定,取值为_____GPa。

2、钢绞线的截面积 A:根据钢绞线规格计算,取值为_____平方毫米。

3、计算自由段理论伸长量自由段长度为 L1,根据胡克定律,自由段理论伸长量ΔL1 为:ΔL1 =(F1 × L1) /(E × A)其中,F1 为自由段拉力,等于张拉控制力乘以自由段钢绞线的根数。

4、计算锚固段理论伸长量锚固段长度为 L2,由于锚固段处于孔壁的约束状态,其受力较为复杂。

一般采用经验公式或有限元分析方法进行计算。

本次计算采用经验公式,锚固段理论伸长量ΔL2 为:ΔL2 =(F2 × L2) /(E × A × η)其中,F2 为锚固段拉力,等于张拉控制力乘以锚固段钢绞线的根数;η 为锚固段的修正系数,取值为_____。

5、理论总伸长量理论总伸长量ΔL 为自由段理论伸长量与锚固段理论伸长量之和,即:ΔL =ΔL1 +ΔL2五、实际伸长量计算1、初始伸长量测量在张拉前,测量锚索的初始长度 L0。

预应力锚索张拉计算书(T22)(1)

预应力锚索张拉计算书(T22)(1)

南平联络线高速公路工程高边坡防护工程(G1K0+280~G1K0+380)压力分散型预应力锚索张拉计算书编制:复核:审核:福建省闽东工程勘察院二O一八年二月十二日压力分散型预应力锚索张拉计算书一、工程简介南平联络线高速公路A8合同段部分路堑边坡设计采用锚索框架梁进行防护。

见右图所示:框架以两根竖肋为一片,每片水平宽度为8m,竖肋水平间距4m, 横梁间距为5.7m,横梁根数根据边坡坡面长度计算确定,横梁水平布置,通过调整上下端自由段以适应路线纵坡坡度。

相邻两片框架之间留2cm伸缩缝,缝内填充浸沥青木板。

框架梁采用压力分散型预应力锚索进行锚固,每孔锚索由三单元共六束和两单元四束钢绞线组成,钢绞线采用直径15.24mm、强度1860MPa的高强度低松弛无粘结钢绞线。

每个单元锚索分别由两根无粘结钢绞线内锚于钢质承载体组成。

钢绞线通过特制的挤压簧(类似于夹片功能)和挤压套(类似于锚环功能)对称地锚固于钢质承载体上,其单根的连接强度大于200KN。

各单元锚索的固定长度分别为L1、L2、L3,共同组成复合型锚索的锚固段,且L1=L2=10m、L1=L2=L3=10m和L1=L2=12m。

为叙述及计算方便,命名对应锚固长度的单元为D1、D2单元和D1、D2、D3单元,其对应锚索长度为l1、l2和l1、l2、l3,且l1>l2及l1>l2>l3。

详见下图所示:上图中,自由段长度根据边坡级数位置不同而有三种设计长度,分别为14m、16m、18m、24m和28m,其对应设置位置详见具体的边坡锚索框架防护设计图。

压力分散型锚索与一般拉力分散型锚索不同之处在于,压力分散型锚索由几个单元组成,各单元间锚索长度及其自由段长度不同,致使各单元间因自由段长度不同而产生伸长量不同。

因此,在进行整体分级张拉前,要先计算各单元间的差异伸长量和差异荷载增量,并先进行补足荷载张拉及预张拉。

二、差异荷载增量、差异伸长量和理论伸长量计算1、计算公式因压力分散型锚索各单元长度长短不一,故必须先计算相邻两单元之间的差异伸长量和差异荷载增量。

预应力锚索计算书

预应力锚索计算书

XXX工程预应力锚索张拉计算书计算人:审核人:审批人:XXXXXX项目经理部概述压力分散型锚索的施工工序主要包括:施工准备→锚孔钻造→锚筋制安→锚孔注浆→框架梁施工→锚索张拉锁定→锚孔封锚。

其中最重要的一个环节就是锚索张拉锁定。

锚索的张拉锁定工序可分为差异荷载增量和理论伸长量的计算及现场超张拉、锁定工作。

一、计算公式简介因压力分散型锚索各单元长度长短不一,故必须先计算各单元差异伸长量和差异荷载增量,其计算公式如下:差异伸长量:ΔL1-2=ΔL1-ΔL2, ΔL2-3=ΔL2-ΔL3ΔL1=(σ/E)*L1, ΔL2=(σ/E*)L2, ΔL3=(σ/E)*L3, σ=P/A差异荷载增量:ΔP1=(E*A*ΔL1-2/L1)*2ΔP2=[(E*A*ΔL2-3/L2)+ (E*A*ΔL2-3/L1)]*2其中:L1,L2,L3---分别为第一、二、三单元锚索的长度,且L1>L2>L3;ΔL1, ΔL2, ΔL3---各单元锚索在给定最终张拉(设计锁定)荷载作用下的伸长量;ΔL1-2,ΔL2-3---各单元锚索在给定最终张拉(设计锁定)荷载作用下的差异伸长量;σ---给定最终张拉(设计锁定)荷载作用下钢绞线束应力;P---给定最终张拉(设计锁定)荷载作用下单根钢绞线束荷载;A---单根钢绞线束的截面面积;E---钢绞线的弹性模量;ΔP1,ΔP2---分布差异张拉之第一、第二步级张拉荷载增量。

锚索张拉时的实际伸长值ΔL(mm)为:ΔL=ΔL1+ΔL2ΔL---锚索实际伸长值(mm)ΔL1---从初应力至最大张拉力间的实测伸长值(mm);ΔL2---初应力以下的推算伸长值(mm),可采用相邻级的伸长值。

二、26米预应力锚索张拉(4孔6索)计算:1、已知条件:锚索长:26m, 锚固长:10m设计拉力500KN, A=140mm2, E=195(取均值),P=83.33KN, L1=22.67m , L2=19.33m,L3=16.00m。

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书

边坡预应力锚索张拉计算书一、工程概述本次边坡预应力锚索工程位于_____地区,边坡高度为_____米,坡度为_____。

为确保边坡的稳定性,设计采用预应力锚索进行加固处理。

预应力锚索的布置方式为_____,锚索的设计参数如下:锚索长度:_____米锚索直径:_____毫米钢绞线数量:_____根设计预应力:_____kN二、计算依据1、《岩土锚杆与喷射混凝土支护工程技术规范》(GB 50086-2015)2、《建筑边坡工程技术规范》(GB 50330-2013)3、工程地质勘察报告4、设计图纸及相关文件三、锚索材料性能1、钢绞线:采用_____级高强度低松弛钢绞线,其抗拉强度标准值为_____MPa,弹性模量为_____GPa。

2、锚具:采用_____型锚具,其性能符合相关标准要求。

四、预应力损失计算1、锚具变形和钢绞线内缩引起的预应力损失σl1根据规范,锚具变形和钢绞线内缩值取_____mm,则σl1 = Es×L/(l×A) ,其中 Es 为钢绞线弹性模量,L 为锚具变形和钢绞线内缩值,l 为从锚具变形、钢绞线内缩量开始至锚固段前端的距离,A 为钢绞线的截面积。

2、钢绞线与孔道壁之间的摩擦引起的预应力损失σl2σl2 =σcon×(1 e^((kx +μθ))),其中σcon 为张拉控制应力,k 为考虑孔道每米长度局部偏差的摩擦系数,x 为从张拉端至计算截面的孔道长度,μ 为钢绞线与孔道壁之间的摩擦系数,θ 为从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)。

3、混凝土的弹性压缩引起的预应力损失σl4σl4 =n×Ep×Δl / l ,其中 n 为同时张拉的钢绞线根数,Ep 为钢绞线的弹性模量,Δl 为在计算截面上,先张拉的钢绞线由于混凝土弹性压缩引起的预应力损失值,l 为预应力钢筋的有效长度。

4、钢绞线的松弛引起的预应力损失σl5根据钢绞线的类型和张拉工艺,按照规范选取相应的松弛损失值。

建筑物预应力锚索张拉计算书

建筑物预应力锚索张拉计算书1. 引言本文档旨在提供建筑物预应力锚索张拉计算的详细步骤和方法。

预应力锚索张拉是建筑物结构中的关键过程,它可以提供额外的强度和稳定性。

本文将介绍预应力锚索的定义、计算公式和相关参数。

2. 预应力锚索的定义预应力锚索是一种通过应力传递机制将预应力引入结构中的装置。

它由张拉杆、预应力锚具和锚头组成。

预应力锚索的主要功能是在建筑物中产生预应力,以增加构件的承载能力。

3. 计算步骤以下是预应力锚索张拉计算的步骤:步骤 1:确定设计荷载根据建筑物的使用和设计要求,确定预应力锚索需要承受的荷载。

这可以通过结构分析和负荷计算得到。

步骤 2:选择预应力锚索材料规格根据设计荷载和结构要求,选择适当的预应力锚索材料规格。

预应力锚索材料的选择应满足强度和耐久性要求。

步骤 3:计算拉力根据选定的预应力锚索材料规格和设计荷载,计算预应力锚索的拉力。

拉力计算可以通过使用适当的计算公式和材料参数得到。

步骤 4:确定预应力锚具参数根据预应力锚索的拉力和设计要求,确定预应力锚具的参数。

预应力锚具的选择应满足结构要求和锚定效果。

步骤 5:校核锚头参数根据预应力锚杆的拉力和锚具参数,校核锚头的参数。

锚头的选择应满足结构要求和使用条件。

4. 结论本文档介绍了建筑物预应力锚索张拉计算的步骤和方法。

通过正确计算预应力锚索的设计荷载、选择适当的材料规格、计算拉力、确定预应力锚具和校核锚头参数,可以保证预应力锚索的安全和稳定性。

在实际应用中,还应考虑施工工艺和质量控制,以确保预应力锚索的正确安装和使用。

请注意,本文档提供的内容仅供参考,具体设计和计算应根据实际情况进行。

锚索张拉计算书

轨道交通环线冉家坝站风亭组锚索挡墙预应力锚索张拉计算书一、预应力锚索的主要设计参数和要求1.预应力锚索采用9Φs 15.2 高强度低松弛钢绞线,强度级别为2 2 1860Mpa,公称直径15.24mm,公称面积140mm,弹性模量为195000N/mm。

2.预应力钢绞线的设计施加应力为550KN。

3. 预应力钢绞线的锚固段长度不小于8m,自由段为长度数据如附图1-1 ,千斤顶工作长度为100cm。

附图1-1: 锚索自由段长度统计表序号锚索孔位编号自由段长度(mm)序号锚索孔位编号自由段长度(mm)1 A2-1 15700 15 C2-1 150002 A2-2 12300 16 C3-1 160003 A3-1 15400 17 C3-2 155004 A3-2 12400 18 C4-1 190005 A4-1 17300 19 C5-1 200006 A4-2 15000 20 C5-2 180007 A5-1 18200 21 C6-1 200008 A5-2 19000 22 C6-2 190009 A6-1 21200 23 C7-1 2130010 A6-2 20500 24 C7-2 1950011 A7-1 21500 25 C8-1 2120012 A7-2 19500 26 C8-2 1950013 C0-1 10500 27 C9-1 2100014 C1-1 115004. 张拉设备校准方程P=0.022980F+0.409927P —压力指示器示值(MPa)F —标准力值(KN)二、预应力钢绞线的张拉程序张拉预应力钢绞线的主要机具有油泵、千斤顶和油表,千斤顶和油表可。

一般标定的有效期限为 6 个月或使用300 次或发现有不正常情况也须重新标定。

张拉采用液压千斤顶250t 级进行张拉,张拉前先对钢绞线预调。

单根预调的目的是使一孔内的钢绞线达到顺直、受力均匀并具有一定的拉应力状态,消除钢绞线的非弹性变形,以便更好地控制张拉。

预应力锚杆张拉力计算书

预应力锚杆张拉力计算书一、工程概述本次预应力锚杆工程位于具体工程地点,主要用于工程的具体用途,如边坡加固、基坑支护等。

该工程地质条件复杂,需要通过合理的预应力锚杆设计和施工来确保工程的稳定性和安全性。

二、预应力锚杆设计参数1、锚杆长度:具体长度2、锚杆直径:具体直径3、锚杆间距:横向间距和纵向间距4、锚杆倾角:具体角度5、预应力值:设计要求的预应力值三、预应力锚杆张拉力计算原理预应力锚杆的张拉力计算主要基于锚杆与周围岩土体之间的相互作用关系。

通过施加一定的预应力,使锚杆能够有效地限制岩土体的变形,提高岩土体的稳定性。

在计算张拉力时,需要考虑以下几个因素:1、岩土体的性质:包括岩土体的强度、变形模量、内摩擦角等参数,这些参数直接影响锚杆与岩土体之间的摩擦力和锚固力。

2、锚杆的布置形式:锚杆的间距、倾角等布置参数会影响锚杆的受力分布和整体锚固效果。

3、预应力损失:在预应力施加过程中,由于各种因素的影响,如锚杆的松弛、锚具的变形、岩土体的徐变等,会导致预应力的损失,因此在计算张拉力时需要考虑预应力损失的影响。

四、预应力损失计算1、锚具变形损失锚具变形损失通常根据锚具的类型和试验数据确定。

一般来说,对于常见的锚具,其变形损失可以按照具体的计算公式或经验值进行计算。

2、锚杆松弛损失锚杆在长期受力过程中会发生松弛现象,导致预应力的损失。

锚杆松弛损失的计算可以采用相应的计算公式或经验方法,考虑锚杆的材料特性、长度等因素。

3、岩土体徐变损失岩土体在长期荷载作用下会发生徐变变形,从而引起预应力的损失。

岩土体徐变损失的计算需要根据岩土体的性质和工程经验进行估算,通常可以采用具体的计算方法或参考值。

4、摩擦损失在预应力锚杆的张拉过程中,由于锚杆与孔壁之间的摩擦力,会导致预应力的损失。

摩擦损失的计算可以根据锚杆与孔壁之间的摩擦系数、锚杆的长度和直径等参数进行计算,一般采用相应的计算公式。

五、张拉力计算方法1、按照岩土体的极限平衡理论计算根据岩土体的极限平衡条件,考虑锚杆所承担的下滑力和抗滑力,计算出所需的预应力锚杆张拉力。

边坡预应力锚索计算书

YK48+045-115及YK47+885-980边坡预应力锚索xx计算书一、预应力锚索的主要设计参数和要求1.预应力锚索采用6¢s15.2高强度低松弛钢绞线,强度级别为1860Mpa,公称直径,公称面积2,弹性模量为195000N/m2。

2.预应力钢绞线的设计吨位650KN,控制张拉力бcon 为715KN。

3. 预应力钢绞线的锚固段长均为,自由段为xx为,千斤顶工作xx为。

4.xx设备校准方程P=+0.55P—压力指示器示值(MPa)F—标准力值(MN)二、预应力钢绞线的xx程序xx预应力钢绞线的主要机具有油泵、千斤顶和油表,千斤顶和油表必须经过配套标定之后才允许使用,标定单位必须通过国家有关单位认可。

一般标定的有效期限为6个月或使用200次或发现有不正常情况也须重新标定。

xx采用液压千斤顶100t级进行xx,xx前先对钢绞线预调。

单根预调的目的是使一孔内的钢绞线达到顺直、受力均匀并具有一定的拉应力状态,消除钢绞线的非弹性变形,以便更好地控制xx。

钢绞线xx的简明工艺:预应力筋的xx顺序:0→15%*бcon(初xx)→210KN→ 430KN→715KN(锚固)三、钢绞线张理论拉伸长值及压力表读数计算1.计算公式△L=PL/AE式中:P预应力钢绞线的平均张拉力(KN),L预应力钢绞线的xx(mm)A预应力钢绞线的公称面积,取2E预应力钢绞线的弹性模量,取195000N/mm22.理论伸长值及油表读数值计算(1)当б=бcon*15%(初xx)时张拉力:F=715*0.15KN=107.25KN=0.10725MN理论伸长:△L=715000*0.15*(20000+350)/(6*140*195000)= 压力表读数:P=+0.55=6.07 MPa(2)当б=210KN时张拉力:F=210KN==0.21MN理论伸长:△L=210000*(20000+350)/(6*140*195000)=压力表读数:P=+0.55=11.35 MPa(3)当б=430KN时张拉力:F=430KN=0.43MN理论伸长:△L=430000*(20000+350)/(6*140*195000)=压力表读数:P=+0.55=22.67 MPa(4)当б=бcon =715KN时张拉力:F=715KN=0.715MN理论伸长:△L=715000*(20000+350)/(6*140*195000)=压力表读数:P=+0.55=37.34 MPa3.xx的实际伸长值预应力筋采用应力控制方法xx时,应以伸长值进行校核,实际伸长值与理论伸长值的差值应符合设计要求,设计无规定时,实际伸长值与理论伸长值的差值应控制在6%以内,否则应暂停xx,待xx原因并采取措施予以调整后,方可继续xx。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

K28+600-K28+970段右侧边坡
预应力锚索张拉计算书
一、预应力锚索的主要设计参数和要求
1.预应力锚索采用6¢s15.2高强度低松弛钢绞线,强度级别为1860Mpa,公称直径15.2mm,公称面积140mm2,弹性模量为195000N/mm2。

2.张拉预应力为600KN。

3. 预应力钢绞线的锚固段长均为8m,自由段为长度分别为4m、8m、10m、12m、14m、22m、34m。

千斤顶工作长度为0.6m。

4.张拉设备校准方程P=0.227X+0.4286
P—压力指示器示值(MPa)
X—标准张拉力值(KN)
二、预应力钢绞线的张拉程序
张拉预应力钢绞线的主要机具有油泵、千斤顶和油表,千斤顶和油表必须经过配套标定之后才允许使用,标定单位必须通过国家有关单位认可。

一般标定的有效期限为6个月或使用200次或发现有不正常情况也须重新标定。

张拉采用液压千斤顶27t进行单根、交叉张拉,张拉前先对钢绞线预调。

单根预调的目的是使一孔内的钢绞线达到顺直、受力均匀并具有一定的拉应力状态,消除钢绞线的非弹性变形,以便更好地控制张拉。

钢绞线张拉的简明工艺:
预应力筋的张拉顺序:0→25%*бcon(初张拉)→50%*бcon→ 75%*бcon→100%*бcon→110%*бcon(锚固)
三、钢绞线张理论拉伸长值及压力表读数计算
1.计算公式
△L=PL/AE
式中:
P 预应力钢绞线的平均张拉力(N)
L 预应力钢绞线自由段及工作长度之和(mm)
A 预应力钢绞线的公称面积,取140mm2
E 预应力钢绞线的弹性模量,取195000N/mm2
2.理论伸长值及油表读数值计算:(当自由段长度为4m,千斤顶工作长度为0.6m时,计算式如下:)
(1)当б=бcon*25%(初张拉)时
张拉力:F=600/6*0.25KN=25KN=25000N
理论伸长:△L=25000*(4000+600)/(6*140*195000)=0.7mm
压力表读数:P=0.227X+0.4286=6.1 MPa
(2)当б=бcon*50%时
张拉力:F=600/6*0.5=50KN=50000N
理论伸长:△L=50000*(4000+600)/(6*140*195000)=1.4mm
压力表读数:P=0.227X+0.4286=11.8MPa
(3)当б=бcon*75%时
张拉力:F=600/9*0.75=75KN=75000N
理论伸长:△L=75000*(4000+600)/(6*140*195000)=2.1mm
压力表读数:P=0.227X+0.4286=17.5MPa
(4)当б=бcon*100%时
张拉力:F=600/6*1=100KN=100000N
理论伸长:△L=100000*(4000+600)/(6*140*195000)=2.8m
压力表读数:P=0.227X+0.4286=23.1MPa
(5)当б=бcon*110%时
张拉力:F=600/6*1.1=110KN=110000N
理论伸长:△L=110000*(4000+600)/(6*140*195000)=3.1mm
压力表读数:P=0.227X+0.4286=25.4MPa
3.张拉的实际伸长值
预应力筋采用应力控制方法张拉时,应以伸长值进行校核,实际伸长值与理论伸长值的差值应符合设计要求,设计无规定时,实际伸长值与理论伸长值的差值应控制在6%以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。

(1)、当自由段长度为4m,千斤顶工作长度为0.6m时:
张拉力、油表读数、伸长值、允许偏差、伸长量范围数据表
4、根据本计算书指导现场施工,现场技术员全程监控,按照设计张拉应力控制油表读数,并将相应的伸长量记录在《锚索张拉施工记录表》(见附表)中。

在现场施工过程中张拉力、油表读数、锚索伸长量均满足设计及规范要求。
