JS涂膜防水专项施工方案
JS防水涂料技术交底大全全套专项技术方案设计

JS防水涂料技术交底大全全套专项技术方案设计一、项目背景及需求描述根据项目要求和设计要求,本方案是建筑实施防水涂料技术的专项技术方案设计。
该建筑位于城市中心区域,地下层为商业用途,地上层为办公用途。
项目需求是保证建筑结构和内部设施免受水分侵蚀,并有效防止水渗漏。
二、技术方案1.防水涂料选择根据建筑结构和用途不同,选择适合的防水涂料。
常见的防水涂料有沥青基膜、聚氨酯涂料、聚合物涂料等。
在本项目中,建议选择聚合物涂料作为防水涂料,因为其优异的粘结性、抗老化性和耐候性能。
2.基层处理在进行涂料施工前,需要对基层进行充分的处理。
包括清除基层表面的杂物和浮尘,修补裂缝和破损,达到平整、干燥、无油污的要求。
3.涂料施工(1)面漆涂装:首先施工面漆层,保证涂膜的整体效果和外观。
使用聚合物面漆涂料,采用刷涂、辊涂或喷涂等方式进行施工。
(2)底漆涂装:在面漆涂装之前,需要先进行底漆的涂装。
底漆涂料可以提高涂膜的附着力和防水性能,增加涂膜的耐久性。
一般采用刷涂或辊涂方式进行施工。
4.附加层处理在涂料施工完成后,可以考虑添加附加层进行进一步的保护。
例如,可以使用防水密封胶进行裂缝和接缝的填充,增加防水层的完整性。
还可以使用抗裂纤维布进行加固,增强防水涂料的耐久性和抗拉性能。
5.检测验收施工完成后,需要进行防水涂料的检测验收。
根据国家有关标准和规范,对涂料的厚度、附着力、抗渗漏性能等进行检测,确保防水层的质量和效果。
三、安全与环保措施在实施防水涂料施工过程中,应注意安全与环保措施。
包括工人佩戴防护口罩和手套,施工现场进行良好的通风,防止有害气体的聚集。
同时,涂料施工过程中应注意回收和合理利用废弃物,减少对环境的损害。
四、总结通过以上的专项技术方案设计,可以确保建筑防水涂料施工的质量和效果。
同时,合理选择涂料、正确处理基层、加强附加层处理,以及进行严格的检测验收和安全环保措施,可以极大地提高防水层的耐久性和防水性能。
在项目实施过程中,需要严格按照方案进行施工,确保每一项技术措施的贯彻执行,从而达到预期的防水效果。
js水泥基防水涂料施工方案

js水泥基防水涂料施工方案一、工程概况本工程涉及防水处理,为保障工程质量,选用JS水泥基防水涂料进行施工。
该涂料具有良好的粘结性、抗渗性、耐久性和环保性,适用于各类建筑物的防水工程。
二、施工准备材料准备:JS水泥基防水涂料、砂子、水泥、水等。
工具准备:搅拌器、抹子、滚筒、毛刷、塑料薄膜等。
基层处理:确保基层平整、干燥、无油污、无松散物。
如有裂缝或缺陷,需进行预处理。
三、施工方法第一道涂膜施工(1)将JS水泥基防水涂料与适量水搅拌均匀,确保无颗粒状物质。
(2)用滚筒或抹子将涂料均匀涂布在基层上,确保涂层厚度均匀,无遗漏。
(3)待第一道涂膜干燥后(一般需24小时),进行第二道涂膜施工。
第二道涂膜施工(1)将JS水泥基防水涂料与适量砂子、水泥混合搅拌均匀,制成防水砂浆。
(2)用抹子将防水砂浆均匀抹在第二道涂膜上,确保砂浆与第一道涂膜紧密结合。
(3)待第二道涂膜干燥后(一般需48小时),进行第三道涂膜施工。
第三道涂膜施工(1)再次将JS水泥基防水涂料与适量水搅拌均匀。
(2)用滚筒或抹子将涂料均匀涂布在第二道涂膜上,确保涂层厚度均匀,无遗漏。
(3)第三道涂膜施工完毕后,用塑料薄膜覆盖,保持涂层湿润,促进养护。
四、施工注意事项施工过程中应保持基层干燥,避免在雨天或潮湿环境下施工。
涂料搅拌时应充分均匀,避免出现颗粒状物质。
涂层应均匀、无遗漏,确保防水效果。
施工过程中应注意安全,避免涂料溅入眼睛或皮肤。
五、施工质量验收施工完成后,应对防水涂层进行质量验收。
验收标准应符合相关规范及设计要求,确保防水涂层无渗漏、无开裂等现象。
六、养护与维护施工完成后,应对防水涂层进行养护,保持涂层湿润,促进强度发展。
在使用过程中,应定期检查防水涂层的状态,如有损坏或老化,应及时进行修补或更换。
七、安全措施施工现场应设置明显的安全警示标志,禁止非施工人员进入。
施工人员应佩戴防护用品,如手套、口罩、护目镜等。
施工现场应保持良好的通风,避免涂料挥发气体积聚。
车库JS涂膜防水施工方案

车库JS涂膜防水施工方案一、工程概况车库涂膜防水施工是为了保护车库墙壁和地面免受水分侵蚀,延长车库的使用寿命。
本施工方案适用于车库的新建和改建工程,施工面积为XXX平方米。
本方案将采用涂膜防水材料,并结合适当的施工工艺,确保施工质量。
二、施工准备1.材料准备:-涂膜防水涂料-底漆-网格布-平整剂-强化剂-砂浆-封闭剂-环氧地坪漆-刮刀、毛刷、辊筒等施工工具2.设备准备:-手持搅拌器-铣刨机-平整机-小型起重机3.施工准备:-清理施工面,确保无灰尘、油污等污染物-修补破损部位-检查并修整基层三、施工工艺1.基层处理:-使用铣刨机清除车库地面的不平整部分,确保表面平整。
-清理基层,去除灰尘、杂物等污染物。
-修补破损部位,使用砂浆填充裂缝和坑洼。
-针对新建车库,可以进行底漆处理,增强基层附着力。
2.涂膜施工:-使用手持搅拌器搅拌涂膜防水涂料,确保涂料搅拌均匀。
-使用刮刀或辊筒将涂料均匀涂布在墙壁和地面上,确保涂料的厚度符合要求。
-在涂料未干燥前,将网格布铺贴在涂膜上,增强涂膜的耐久性和抗拉强度。
-施工过程中要保持施工面干燥,避免雨水侵蚀。
3.平整处理:-使用平整机对涂膜进行打磨处理,确保表面平整。
-若出现涂料不平整的情况,可以使用平整剂进行修整。
-重复涂料和平整处理的工序,直至达到预期的效果。
4.强化处理:-对施工面进行强化处理,增强防水效果和耐磨性。
-使用强化剂对涂膜进行喷涂或刷涂处理,增加涂膜的密实性和硬度。
5.封闭处理:-使用封闭剂对施工面进行封闭处理,增强涂膜的防水效果和耐久性。
-涂布封闭剂之前,要确保涂膜已经干透,避免封闭剂堵塞涂膜表面的毛细孔。
6.环氧地坪施工:-可根据实际需要,施工环氧地坪漆,增加车库地面的美观性和耐久性。
-选择环氧地坪漆的颜色和涂布方式,可以根据车库设计需求进行选择。
四、安全措施1.施工现场设置警示标识,警示人员注意安全。
2.施工人员需佩戴安全帽、口罩、防护手套等个人防护装备。
JS防水涂膜施工方案

JS防水涂膜施工方案JS防水涂膜施工方案一、编制依据1.施工现场条件和实地勘察资料;2.《建筑防水工程手册》、《新型建筑材料实用手册》;3.《建筑构造通用图集》;4.《中华人民共和国国家标准》建筑防水材料;二、工程概况三、施工部署本工程由我单位组织工,根据工程实际要求合理安排工工人员,工人员持证上岗。
根据施工现场的进度分段按期完成防水任务。
施工流水根据现场施工情况确定。
该项目工程人员安排如下:序号工种人数工作内容1 技术人员 1 编制方案、制定措施、整理资料、技术交底2 采购人员 1 材料供应及时通知检验主要5 除层面杂质灰尘,涂刷底层涂料、表层处理3施工人员4 机械设备维修所有机械小工具等5 零星零星工程6 后勤人员现场保卫四、材料准备1.主要材料选择根据设计,防水层采用JS 水泥基防水涂料。
此材料由有机液料和无机粉料复合制成的双组份防水涂料,是一种既有有机材料弹性高又有无机材料耐久性等优点的新型防水材料,涂布后可形成高强坚韧的防水涂膜。
该材料具有坚韧高强,耐水性、耐久性优异,无毒、无味、无污染的环保型新型防水材料。
尤其适用于厕所间、设备间、食用水池、游泳池、内外立壁、屋面的防水。
2.设备机械配备计划投入的主要施工机具(工具)设备表 序号机械设备及工具名称数量 用途 进场计划1 小平铲、扫帚10把 清理基层开工前全部进场 2 滚动刷 20把 涂布涂料3 铁桶 5个 分装、搅拌涂料4 橡胶刮板 10个 涂刮涂料用 5卷尺1个度量尺寸用五、施工工艺1.施工流程材料准备→ 技术准备→基层处理→涂布底料→管根及转角等细部处理及增加附加层→防水层施工→质量检验→成品保护2.基层处理2.1、防水层基层(找平层)基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。
2.2、阴阳角施工前,必须对基层进行处理,基层的阴阳角应做成圆弧形,阴角直径宜大于50㎜,阳角直径宜大于10㎜,待基层处理达到干净、无浮浆、无水珠、不渗水后方可进行涂刷。
JS涂膜防水专项施工方案

JS涂膜防水专项施工方案1、工艺流程:2、操作工艺(1)、基层清理采用锤子、凿子、铲子、扫帚工具将基层表面清扫干净,不得有浮尘、杂物,不得有明水。
基层表面有裂缝处、凹凸不平处用水不漏进行修补平整。
侧墙施工部位用墨线盒弹好控制线。
(2)、材料准备采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。
(3)、滚刷底涂底涂是为了提高涂膜与基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得漏底;(4)、细部防水层处理在管根、管道、阴阳角、施工缝等易发生漏水的部位应增强处理。
在管根、管道周围凿开采用水不漏进行封堵,然后再用羊毛刷涂刷一至两遍JS-聚合物水泥基防水涂料;阴阳角、施工缝部位采用玻纤网格布增强处理后用刮板刮涂一遍JS-聚合物水泥基防水涂料,增强网格布宽度为300㎜。
(5)、第一道涂膜细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工。
施工采用刮板批嵌,批嵌时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。
(6)、第二遍涂膜在第一遍涂层干燥后(一般为间隔6-8小时为宜,具体检测方法以手摸不粘手指印为准),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批嵌时要均匀,不能有局部沉积。
(7)、第三遍涂膜第二遍涂膜干燥以后,进行第三遍涂膜的施工。
第三遍涂膜采用长柄滚筒进行滚涂,滚涂得方向与第二遍涂膜垂直,滚涂时要均匀,不能有局部沉积。
8(8)、面层涂膜施工及收头处理最后一遍涂膜采用长柄滚筒进行滚涂一遍,以提高涂膜表面的平整、光洁效果。
涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。
(9)、防水层验收施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。
某JS防水涂料施工方案

某JS防水涂料施工方案一、引言在建筑和工程施工中,防水工程一直是一个重要的环节。
某JS防水涂料作为一种新型的防水材料,具有优良的防水效果和施工方便的特点,受到了广泛的关注。
本文将介绍某JS防水涂料的施工方案,以便工程师和施工人员更好地掌握该材料的施工方法。
二、材料准备在开始施工前,需要准备以下材料: - 某JS防水涂料 - 底漆 - 补强网格布 - 固化剂 - 搅拌设备 - 涂刷工具 - 清洁工具三、施工步骤步骤一:基面处理1.清理基面,确保表面干净、无灰尘和油污。
2.使用底漆对基面进行处理,提高涂料的附着力和防水效果。
步骤二:涂料施工1.充分搅拌某JS防水涂料,保证涂料均匀。
2.使用涂刷工具将涂料均匀涂抹在基面上,确保涂料厚度均匀。
3.在涂料未完全干燥时,铺设补强网格布,使其与涂料完全贴合。
4.再次涂刷一层某JS防水涂料,确保补强网格布完全覆盖。
步骤三:固化和验收1.根据涂料的固化时间进行等待,确保涂料完全固化。
2.对施工部位进行细致的验收,确认涂料的质量。
四、注意事项1.施工过程中要注意保持施工现场清洁,避免杂物混入涂料中。
2.严格按照涂料的使用说明和施工工艺要求进行操作,避免出现质量问题。
五、结论某JS防水涂料作为一种优秀的防水材料,具有较好的施工效果和防水效果。
正确的施工方法和注意事项能够有效提高施工质量,保障工程的防水效果。
希望本文介绍的施工方案能够帮助读者更好地掌握某JS防水涂料的施工技朧。
以上就是某JS防水涂料施工方案的全部内容,希望对防水工程施工人员有所帮助。
车库JS涂膜防水施工方案

车库JS涂膜防水施工方案介绍本文档旨在提供车库JS涂膜防水施工方案的详细说明和步骤指南。
施工原则- 涂膜方案应基于无需法律鉴定的简单策略,避免法律复杂性。
- 在未经确认的情况下,不引用无法证实的内容。
施工步骤1. 准备工作- 清理车库地面,确保表面干燥、平整、无灰尘和污垢。
- 消除任何已有的涂层、老化的材料或损坏部分。
- 检查车库地面是否有渗漏或裂缝,并做好修补。
- 确定施工期间的天气条件,避免在下雨或极潮湿的天气下施工。
2. 基础处理- 对车库地面进行适当的基础处理,以增强与涂膜材料的附着力。
- 渗透性高的混凝土地板可使用专用的基础处理剂进行处理。
3. 涂膜施工- 按照涂膜厂家的说明和建议,选择合适的涂膜产品。
- 根据涂膜产品的技术规范,确定涂膜的施工厚度。
- 使用专业涂膜设备,均匀涂覆涂膜材料于车库地面。
- 注意施工时的温度和湿度条件,确保涂膜的质量和附着力。
4. 完工处理- 根据涂膜产品的说明,等待涂膜完全干燥。
- 对涂膜施工部位进行检查,确保表面的涂膜均匀、无破损。
- 清理施工区域,将废弃涂膜材料和工具进行妥善处理。
注意事项- 在施工过程中,务必遵守涂膜产品的安全说明和施工规范。
- 施工期间应注意个人防护,穿戴合适的工作服、手套和眼镜。
- 如遇持续性恶劣天气,应暂停施工并在天气条件改善后继续施工。
- 在施工过程中发现问题或困扰,请及时联系专业涂膜服务商解决。
以上是车库JS涂膜防水施工方案的详细说明和步骤指南。
请在施工前充分了解涂膜产品的技术规范和要求,确保施工的安全和质量。
JS涂膜防水专项施工方案

JS涂膜防水专项施工方案
一、前言
在建筑工程中,涂膜防水是常见的防水方式之一,特别是在混凝土结构中更为常见。
本文将介绍JS涂膜防水的专项施工方案,以确保施工质量和防水效果。
二、施工准备
在进行JS涂膜防水施工前,需要进行充分的准备工作:
1.熟悉施工图纸和规范要求;
2.准备涂膜所需材料和工具;
3.对施工区进行清理和基础处理,确保表面平整、干净、无油污、尘土
等。
三、施工工艺
JS涂膜防水施工主要包括以下几个步骤:
1. 底层处理
1.1 清理基层表面,去除浮灰、油污、尘土等;
1.2 修补基层裂缝和洞孔,确保基层结实牢固;
1.3 喷洒底层处理剂,提高底层附着力。
2. 涂膜施工
2.1 搅拌涂膜材料,确保均匀混合;
2.2 采用刷涂或滚涂的方式涂抹涂膜材料;
2.3 注意施工均匀,避免漏涂和重复涂刷。
3. 防水层处理
3.1 防水层完工后应及时检查,修补漏涂和缺陷;
3.2 确保防水层完全固化干燥后,进行下一步工序。
四、验收和保养
施工完成后,应进行验收工作,验证涂膜防水的质量和效果。
同时,建议做好防水层的定期保养工作,延长防水层的使用寿命。
五、总结
JS涂膜防水专项施工方案是保障建筑结构防水效果的重要工作。
通过严谨的施工工艺和质量保障措施,可以有效提高涂膜防水的可靠性和持久性。
愿本文所述对涂膜防水施工工作者有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
J S涂膜防水专项施工方案(总
3页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
JS涂膜防水专项施工方案

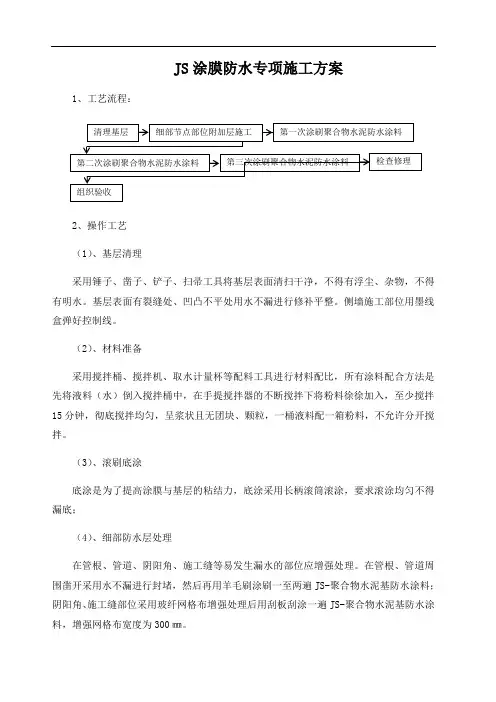

1、工艺流程:
2、操作工艺
(1)、基层清理
采用锤子、凿子、铲子、扫帚工具将基层表面清扫干净,不得有浮尘、杂物,不得有明水。
基层表面有裂缝处、凹凸不平处用水不漏进行修补平整。
侧墙施工部位用墨线盒弹好控制线。
(2)、材料准备
采用搅拌桶、搅拌机、取水计量杯等配料工具进行材料配比,所有涂料配合方法是先将液料(水)倒入搅拌桶中,在手提搅拌器的不断搅拌下将粉料徐徐加入,至少搅拌15分钟,彻底搅拌均匀,呈浆状且无团块、颗粒,一桶液料配一箱粉料,不允许分开搅拌。
(3)、滚刷底涂
底涂是为了提高涂膜与基层的粘结力,底涂采用长柄滚筒滚涂,要求滚涂均匀不得漏底;
(4)、细部防水层处理
在管根、管道、阴阳角、施工缝等易发生漏水的部位应增强处理。
在管根、管道周围凿开采用水不漏进行封堵,然后再用羊毛刷涂刷一至两遍JS-聚合物水泥基防水涂料;阴阳角、施工缝部位采用玻纤网格布增强处理后用刮板刮涂一遍JS-聚合物水泥基防水涂料,增强网格布宽度为300㎜。
(5)、第一道涂膜
细部节点处理完毕且涂膜干燥后,进行第一遍大面涂膜的施工。
施工采用刮板批嵌,批嵌时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。
(6)、第二遍涂膜
在第一遍涂层干燥后(一般为间隔6-8小时为宜,具体检测方法以手摸不粘手指印为准),进行第二遍涂膜的施工,涂刮的方向与第一道相互垂直,批嵌时要均匀,不能有局部沉积。
(7)、第三遍涂膜
第二遍涂膜干燥以后,进行第三遍涂膜的施工。
第三遍涂膜采用长柄滚筒进行滚涂,滚涂得方向与第二遍涂膜垂直,滚涂时要均匀,不能有局部沉积。
8(8)、面层涂膜施工及收头处理
最后一遍涂膜采用长柄滚筒进行滚涂一遍,以提高涂膜表面的平整、光洁效果。
涂膜收头时应采用防水涂料多遍涂刷,以保证其完好的防水效果。
(9)、防水层验收
施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。
3、构造要点
(1)、基层--所有阴阳角以及管道根部等两面交接处,均应做成圆弧形,阴角直径宜大于50mm,阳角直径宜大于10mm。
(2)、防水层--可单独涂膜防水构造,也可根据工程实际情况或设计要求增铺胎体增强材料,屋面工程多道设防的每一道涂膜厚度不应小于1.5mm,一道设防时厚度应不应小于2mm,地下工程不小于2mm。
厕浴间不小于1.5mm。
(3)、基层处理--基层表面应平整,坚实、干燥(地下工程可不要求)无尖锐角、浮尘和明水并按设计要求做好防水节点处理。
油污须清除干净,低凹破损处修平,基层施工前必须清理清扫干净。
(4)、配料--按产品包装上标注的液料、粉料和水的比例进行配比。
水的填加量可适当调节,以调整涂料粘稠度,满足立面和平面不同部位的施工要求。
涂料的配合方法为先将液料和水倒入搅拌桶中,在手提搅拌器不断搅拌下将粉料徐徐加入其中,至少搅拌5分钟,彻底搅拌均匀,呈浆状无团块。
(5)、细部附加防水层--按设计要求在留设凹槽内嵌填密封材料,在阴阳角、管根等细部应多遍(2-4遍)涂刷JSA-101,地下工程宜夹铺一层胎体增强材料。
大面防水层施工--防水涂膜应多遍涂布,宜至少四遍完成,每遍涂布时间一般间隔8h,冬季宜延长。
每遍涂膜厚度以0.4∽0.5mm为宜涂料用量约
0.8kg/㎡,不宜一遍过厚,立面施工以不加水或少加水为宜,以免涂料流淌,致使立面厚度不易达到设计厚度,同时导致阴阳角堆积料过厚,产生裂纹。
加铺胎体增强材料时,胎体应铺平,无皱折,搭接不少于100mm,施工时先涂一遍涂料,铺好后上面再刷一遍涂料。
涂膜防水层完成进行48小时蓄水试验,达到不漏不渗方可进行下步工作。
涂膜防水层完成经验收合格后,应按设计要求进行保护隔离层施工。
