如何保证掘进巷道标准化工程
掘进质量标准化细则

掘进质量标准化细则
首先,掘进质量标准化细则应当明确规定掘进工程的质量目标和要求。
这包括了对掘进作业过程中所需达到的质量指标的明确要求,比如掘进速度、掘进精度、掘进材料的质量等。
只有明确了质量目标和要求,才能为掘进工程的质量管理提供明确的指导。
其次,掘进质量标准化细则还应当明确规定掘进工程中各个环节的质量控制要求。
这包括了对掘进设备、掘进材料、掘进作业人员的质量管理要求,以及对掘进工程中可能出现的质量问题的预防和处理措施。
只有明确了各个环节的质量控制要求,才能有效地保障掘进工程的质量。
此外,掘进质量标准化细则还应当明确规定掘进工程的质量评估和监督要求。
这包括了对掘进工程质量评估的方法和标准的规定,以及对掘进工程质量监督的程序和责任的规定。
只有建立了科学、合理的质量评估和监督体系,才能及时发现和解决掘进工程中可能存在的质量问题。
最后,掘进质量标准化细则还应当明确规定掘进工程质量管理的责任和义务。
这包括了对掘进工程质量管理的组织机构和管理人员的责任和义务的规定,以及对掘进工程质量管理人员的培训和考核要求。
只有明确了质量管理的责任和义务,才能真正落实掘进工程的质量管理工作。
综上所述,制定一套科学、合理的掘进质量标准化细则对于规范掘进工程的质量管理具有重要的意义。
只有通过制定统一的质量标准和规范,才能有效地提高掘进工程的质量水平,保障工程的安全和可靠性。
希望各相关部门和单位能够高度重视掘进质量标准化工作,共同努力,推动掘进工程质量管理工作向着更加科学、规范、高效的方向发展。
掘进安全质量标准化

二、两全:安全设施齐全,图牌板齐全
1、安全设施: 总体要求:所有的安全设施必须有醒目的安全警示标志,并挂牌留名 (牌板上应注明安全设施管理负责人、安全设施安装、维修人等)所有 的安全设施,如手拉保险挡、地挡等必须用红漆、白漆漆成红白相间的 条纹,条纹的长度为300毫米。一处没挂牌板罚队长、包队干部、区长、 条纹,条纹的长度为300毫米。一处没挂牌板罚队长、包队干部、区长、 书记各100元。 书记各100元。
SJ-800、SJ-650型胶带运输机的日常管理与维护 SJ-800、SJ-650型胶带运输机的日常管理与维护
a、皮带机头上方应安装自动喷雾设施,为确保该设施的灵敏、可靠,应用扁钢做成的U型 、皮带机头上方应安装自动喷雾设施,为确保该设施的灵敏、可靠,应用扁钢做成的U 架将喷嘴固定在机头上方适当的位置。 b、皮带机机头架子靠道一侧的应安装金属防护网,以防人或其它物品误入威胁安全。 c、皮带机的综合保护应齐全、灵敏、可靠;对于斜巷运输的皮带机还应安设防滑制动装 置。 d、在机头处应挂牌留名,牌上应注明改设备的型号、功率、长度、使用单位及维护人。 e、机巷应安设照明。 f、皮带机的日常维护: ⑴、皮带机的维护应由专职机电工操作,机电工必须经过培训后持证上岗。 ⑵、跟班机电工到现场后必须做以下工作: ①、将皮带机开关打到○位锁好,挂上停电牌 ②、检查机头及储带部所有连接件和紧固件应齐全可靠、各个滚筒转动灵活、各轴承润滑 良好,机头清扫器应有效,防护罩齐全。 ③、液力偶合器的工作介质(油、难燃液或水) ③、液力偶合器的工作介质(油、难燃液或水),液量应适当,易熔塞和防爆片应合格。 ④、制动器的闸带轮接触应严密,制动有效。 ⑤、减速器内的油量适当,无漏油现象。 ⑥、托辊齐全、转动灵活,架子一条线,皮带无断裂,无撕裂现象。 ⑦、机尾滚筒转动灵活,轴承润滑良好;机尾防护罩正规、可靠。 ⑧、胶带输送机的动力、信号、通讯电缆、无挤压、刮碰,并吊挂整齐。 ⑨、信号系统灵活准确,操作按钮动作可靠。 h、取下停电牌,合上开关,发出开车警报信号,点动起动两次后开动皮带机作以下检查: 机器各部运转声音正常;皮带应无刮卡、跑偏、跳带、打滑现象。
煤矿掘进质量标准化实施细则

煤矿掘进质量标准化实施细则
是指在煤矿掘进作业中,对掘进质量进行规范和标准化的具体操作细则。
这些细则包括以下几个方面:
1. 掘进前的准备工作:包括制定掘进方案、质量控制计划、人员培训计划等。
掘进方案应根据地质条件和开采要求确定,质量控制计划应明确掘进质量的各项指标和要求,人员培训计划应确保工作人员具备必要的技能和知识。
2. 掘进设备的配置与使用:应根据掘进工艺要求配置适当的设备,设备应符合国家相关标准和规范,并定期进行维护和检修。
掘进人员应按照操作规程正确使用设备。
3. 掘进过程的监督与控制:应设立专门的监控人员,对掘进过程中的各项指标进行实时监测和控制。
对于掘进过程中出现的问题,应及时采取措施进行处理,并记录相关信息。
4. 掘进质量的检测与评价:对于掘进质量的各项指标,应定期进行检测和评价。
检测结果应与质量控制计划中的要求进行比较,评价结果用于改进掘进工艺和控制措施。
5. 掘进质量的纪录与报告:应建立完整的掘进质量纪录系统,对于每次掘进作业,应记录设备使用情况、工艺参数、质量指标等信息。
定期编制掘进质量报告,反馈掘进质量的情况。
通过实施这些细则,可以规范煤矿掘进作业的质量,提高煤矿的生产效率和安全性。
同时,还可以为煤矿质量管理体系的建立提供依据。
第 1 页共 1 页。
掘进安全质量标准化管理制度

掘进安全质量标准化管理制度1. 目的与范围本制度的目的是确保掘进工作的安全性和质量,规范掘进工作流程,保护员工的生命资产安全,并提高工作效率。
本制度适用于全部涉及掘进工作的部门和员工。
2. 安全标准2.1 掘进工作前的准备阶段•部门负责人必需明确掘进工作的目标和任务,订立认真的工作计划,并明确责任人和工作时间。
•掘进前必需对工作区域进行认真的勘察和评估,确定地质情况,并订立相应措施。
•全部人员必需参加相关的安全培训,包含应急处理、安全操作规程等内容。
2.2 道路和通风安全•道路必需保持畅通无阻,平整坚固,并设置明确的标志和指示牌。
•进行掘进作业时,必需保持通风良好,排出有害气体,确保员工健康。
2.3 设备和工具安全•在进行掘进作业前,必需检查设备和工具的状态,确保其功能完好,并保管相关检查记录。
•全部设备和工具必需经过合格的维护和保养,并定时进行检修,确保其性能和安全。
2.4 事故和应急处理•全部工作人员必需熟识应急预案,了解事故处理流程,掌握正确的应急技能。
•每个工作区域必需配备必需的急救药品和设备,并进行定期检查和更新。
3. 质量标准3.1 掘进作业质量掌控•掘进作业必需符合相关技术标准和规范,质量实现预定要求。
•对掘进过程中的地质情况、进尺等数据进行准确记录,以备后续分析和改进工作。
3.2 工作成绩验收标准•完成掘进作业后,需进行工作成绩验收,并依照验收标准评估其质量。
•验收标准包含工作进度、掘进面平整度、支护结构稳定性等。
4. 管理标准4.1 岗位责任•指定专人负责掘进工作,确保相关岗位责任明确。
•不同岗位之间的职责和权限必需明确划分,形成工作流程。
4.2 监督与检查•监督人员必需定期对掘进工作进行检查,发现问题及时矫正并惩罚。
•缺陷和不合规行为的整改必需有明确的时间节点和责任人。
4.3 培训与提升•定期进行掘进工作培训,提升员工的技能水平和工作效率。
•鼓舞员工参加相关职称评定和专业培训,提高整体工作素养。
掘进专业井巷质量标准化整治实施方案

掘进专业井巷质量标准化整治实施方案第一篇:掘进专业井巷质量标准化整治实施方案掘进专业井巷质量标准化整治实施方案为全面提升矿井安全质量标准化水平,夯实安全管理基础,实现矿井动态达标,确保矿井实现安全年。
结合我矿实际,决定开展强势推进我矿安全质量标准化工作。
一、指导思想以推进安全质量标准化为基础,以创建“示范工程”为引领,提高认识,提高标准,强化执行力,做到“干一米、标准一米,干一米、优良一米”,坚决杜绝返工整改,实现矿井安全质量标准化再跨新台阶。
二、组织领导组长:吴中米成员:李俊张乃宏王连春李波凌从卫各外委施工项目负责人三、时间安排和步骤时间:从2012年5月10日起到2012年12月31日。
(一)宣传发动阶段(2012年5月10日至5月31日)1、充分利用好各种宣传工具,大力宣传本次活动的目标和意义,做到人人皆知、全员参与,营造浓厚的舆论氛围。
生产一线各级管理人员要提高对安全质量标准化的认识,加强对标准的学习、培训、考核,做到“知标准、懂标准、用标准”,确保上标准岗,干标准活。
党、政、工、团要积极参与,齐抓共管。
2、分管领导组织对分管专业头面进行全覆盖系统评价,查找在安全质量上存在的问题,并召开分析会制定安全质量标准化规划,定时间、定标准、定措施、定责任,进行落实整改。
(二)深入实施阶段(2012年6月1日至12月31日)矿属掘进一部、二部及各外委施工队伍要按照安全质量标准化工作规划,制定切实可行的实施办法,建立完善安全质量标准化工作长效机制,对照恒源公司安全质量标准化“示范工程”的检查标准,分项确定整改责任人和整改期限。
矿属掘进一部、二部在6月底前至少要有一个掘进工作面达到质量标准化工作面标准,再组织矿属掘进一部、二部其他头面队长及各外委施工队伍负责人到该掘进工作面学习。
至7月底前,全矿所有掘进工作面质量标准化达标率要达到70﹪,至9月底前,全矿所有掘进工作面质量标准化达标率要达到100﹪。
(三)考核验收阶段(2011年10月1日至12月31日)由安全矿长、掘进矿长负责组织专业副总、职能科室主要负责人以及相关单位管理人员,对井下所有掘进工作面井巷质量标准化工作进行达标检查验收。

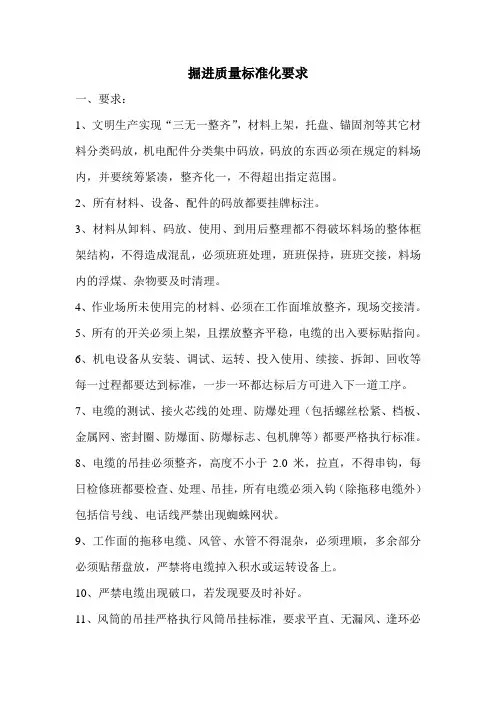

掘进质量标准化要求

掘进质量标准化要求一、要求:1、文明生产实现“三无一整齐”,材料上架,托盘、锚固剂等其它材料分类码放,机电配件分类集中码放,码放的东西必须在规定的料场内,并要统筹紧凑,整齐化一,不得超出指定范围。
2、所有材料、设备、配件的码放都要挂牌标注。
3、材料从卸料、码放、使用、到用后整理都不得破坏料场的整体框架结构,不得造成混乱,必须班班处理,班班保持,班班交接,料场内的浮煤、杂物要及时清理。
4、作业场所未使用完的材料、必须在工作面堆放整齐,现场交接清。
5、所有的开关必须上架,且摆放整齐平稳,电缆的出入要标贴指向。
6、机电设备从安装、调试、运转、投入使用、续接、拆卸、回收等每一过程都要达到标准,一步一环都达标后方可进入下一道工序。
7、电缆的测试、接火芯线的处理、防爆处理(包括螺丝松紧、档板、金属网、密封圈、防爆面、防爆标志、包机牌等)都要严格执行标准。
8、电缆的吊挂必须整齐,高度不小于2.0米,拉直,不得串钩,每日检修班都要检查、处理、吊挂,所有电缆必须入钩(除拖移电缆外)包括信号线、电话线严禁出现蜘蛛网状。
9、工作面的拖移电缆、风管、水管不得混杂,必须理顺,多余部分必须贴帮盘放,严禁将电缆掉入积水或运转设备上。
10、严禁电缆出现破口,若发现要及时补好。
11、风筒的吊挂严格执行风筒吊挂标准,要求平直、无漏风、逢环必挂,迎头风筒不落地、不超距离,检修班专职人员每天整理、处理。
洒水喷雾要齐全有效,确保一通三防做到位。
12、除料场外巷道的任何地方都严禁有材料、杂物,每一班都必须由质量员检查、安排处理,巷道内的浮煤、积水每班都必须清理(包括破碎机、溜子的两帮,各角落的浮煤、大块)工作面的煤必须出尽(留煤不能超1.5米)做到下班后“扫地出门”,质量员验收。
13、所有运转设备上的煤,割煤后必须全部运尽,交班时溜子上不得有煤。
14、所有废旧材料、坏旧设备必须集中堆放挂牌,及时回收。
15、巷道的工程质量要严格按照要求,从接班、检查、准备、割煤、敲帮问顶、支护、验收等各个环节都要由始至终地达到工序质量要求,方可进行下一道工序,质量员要在现场严格把关。
掘进质量标准化细则

项目部掘进质量标准化标准细则及考核管理办法为进一步提升我项目部质量标准化的整体水平,狠抓规范管理,规范操作,提高技术素质,创建精品工程,不断促进质量标准化建设的全面健康发展。
特制定项目部掘进质量标准化标准细则:一、掘进质量标准化标准细则(一)巷道工程质量:1、掘进质量要求:<1>积极推行流程控制,采用光面爆破,每班必须画出光爆轮廓线,并定出炮眼位臵,炮眼要定在巷道轮廓线上。
<2>炮眼布臵必须达到光爆技术要求:炮眼平直,间距符合规程要求,最小抵抗线不得大于规程要求;周边眼距不得大于300~400mm,二圈眼距不得大于500mm,底板眼的眼距不得大于500mm,掏槽眼距不得大于1500mm。
<3>装药量必须符合规程或措施要求,严禁超量装药;要求每班必须验收残眼,周边眼的残眼率不得低于50%,残眼痕率不得低于炮眼长度的50%。
<4>积极推行中深孔爆破,一般情况下眼深不少于2.0m,循环进度不得小于两排(特殊情况除外)。
<5>喷浆巷道必须采取拉线喷浆,确保墙直拱圆,实现拉线、吊线验收,确保帮部凹凸不大于50mm。
具体要求为:拱基线至拱顶为3条线、每帮各2条线。
<6>水沟施工达到平、直,距离中腰线尺寸必须符合规程措施要求,并拉线施工,其外沿必须成直线,对水沟底板要进行浆底。
<7>锚喷巷道不得有赤脚、穿裙、马腿现象,喷浆表面平整度、厚度符合质量标准。
<8>具体验收标准:巷道宽度:①锚网喷巷道两帮距施工中线的误差为:一般巷道为0-100mm;主要巷道为0-50 mm。
巷道高度:①有腰线巷道轨面至腰线、腰线至顶板的高度误差为:一般巷道为0-100mm;主要巷道为0-50 mm。
②无腰线巷道轨面至巷道顶板高度误差为:一般巷道为0-200mm;主要巷道为0-100 mm。
2、支护质量要求:<1>锚杆间排距、角度要根据不同的条件和断面在作业规程中做出明确的规定,施工时严格按线,做到横成排、竖成行,锚杆间排距误差不得超过100mm。

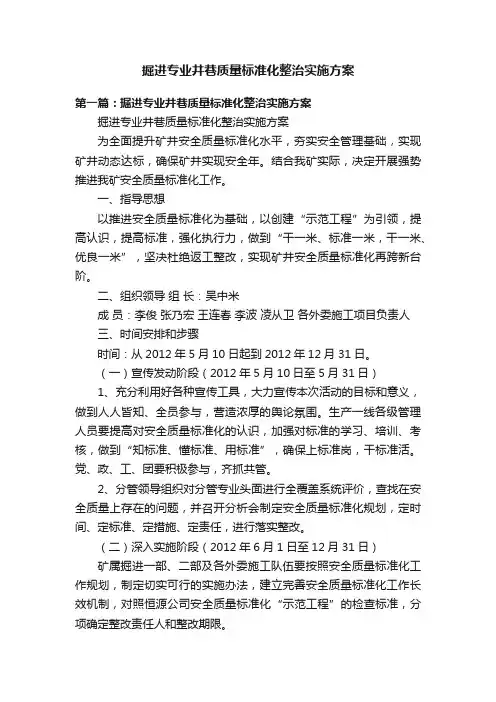

掘进专业井巷质量标准化整治实施方案

掘进专业井巷质量标准化整治实施方案一、背景与意义为适应现代化矿井建设需要,提高矿井掘进专业井巷的建设质量,确保矿山生产安全和制度经济效益,对掘进专业井巷质量标准化整治进行实施方案的编制和落实,具有现实的意义和历史的使命。
二、实施目标通过掘进专业井巷质量标准化整治的实施,达到以下目标:1. 缩短工期,降低成本,提高效益;2. 提高施工效率和作业质量;3. 确保施工安全和生产安全;4. 提高掘进专业技术水平,促进行业健康发展。
三、实施内容1. 形成技术标准根据国家煤矿行业标准和相关法律法规,结合本矿山的实际情况,制定掘进专业井巷工程施工技术规定及相关管理制度,明确掘进专业井巷的施工标准和质量要求。
2. 安全保障措施在施工过程中,增强现场管理力度,对环境、消防、通风、排水等方面进行全面管理,保障施工安全。
3. 新技术应用引进先进技术和设备,优化施工流程,在加速施工的同时,提高施工效率和施工质量。
4. 人员培训加强对掘进专业技术人员培训,提高其技术素质和管理水平,参与施工打造优质井巷。
5. 质量验收在施工过程中及时发现和解决施工中出现的问题,整治质量缺陷及时验收并完善整改措施。
四、实施步骤1. 成立标准化整治领导小组,负责制订整治实施方案和组织实施工作。
2. 制定实施方案,明确实施目标、内容和步骤。
3. 制定技术标准和管理制度,并落实到掘进专业井巷工程施工实践中。
4. 做好新技术和设备引进和更新换代的准备工作。
5. 对掘进专业技术人员进行培训,提高其技术素质和管理水平。
6. 在施工过程中加强现场管理,确保施工安全和施工质量。
7. 完成施工任务后,进行质量验收,并进行整改及时验收,并完善整改措施。
五、实施保障1. 组织领导小组按照方案进行组织、协调、指导和检查实施工作。
2. 加强施工对接管理,消除历史梳理,确保施工进度。
3. 规范施工流程,控制施工进度,确保质量和安全。
4. 强化安全管理,加强技术和操作培训,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
如何保证掘进巷道标准化工程
——如何确保实现“12直”
单位:开一队(2)
日期:2012.1.21
如何保证掘进巷道标准化工程
——如何确保实现“12直”
如何实现2012年我队的标准化建设,是关系我队乃至千秋矿施工质量的一件大事。
我队工作人员认真学习集团公司及矿下发的有关文件、会议精神。
针对如何保证“12直”,我们集思广益,提出了一些切实可行的办法,请领导审察。
在元月20号的安全活动会上,针对各开、掘区队,矿领导提出搞好掘进巷道的标准化建设就是要做到“12直”。
何为“12直”,即为管线直、风布直、皮带架直、皮带直、锚杆直、锚索直、轨道直、水管直、电缆直、水沟直、照明直及36U棚的腿直、连板直、卡缆直。
做到了这“12直”就表示我们的标准化建设完成了一大半,所以矿领导要求我们提出自己的见解,为我矿的标准化建设集思广益。
经过我队工作人员的讨论,对于这“12直”,我们分门别类,提出了各种专项措施。
并保证在以后的工作过程中,要时时刻刻按照这样的要求,提高我队的标准化质量,做到“时时标准化、处处标准化”。
1、管线直
管路吊挂于非行人侧帮部,于法兰盘1m的位置进行吊挂。
同一根管路吊挂要按照统一标准来,在直巷中规定离帮多少、离底多少,误差多少。
在弯曲巷道中,要采用软管,或是采用特制管路,并统一要求距离底板高度。
吊挂后,要
按照我矿标准化要求对管路、法兰盘、螺栓进行刷漆。
2、风筒直
(1)风筒应位于非行人侧帮部。
在巷道掘进过程中,巷道每向前掘进10米,在非行人侧帮部距离底板一定高度施工一个托钩眼,在托钩上拴挂钢绞线,必须拉紧拉着。
而这个高度要根据巷道断面大小及腰线高低来确定。
可以用线绳、坡度尺来拉线以保证风筒吊挂标准。
(2)风筒要逢环必挂。
接头严密(手距接头0.1米处感觉不到漏风),无破口(末端20米除外);拐弯处设弯头或缓慢转弯,不准拐死弯;异径风筒接头用过渡节,先大后小,不得花接。
3、皮带架、皮带直
“H”型皮带架距非行人侧帮部为800mm,左右要保持水平,机架架设时拉线绳,以保证机架架设保持纵向一条线。
巷道上下起伏时可对机架进行调整,以保证100m以内不出现明显的波浪,以皮带不飘带为准,上带不出机架,下带不磨“H”架。
4、锚杆、锚索直
(1)锚杆、锚索间排距、角度要根据不同的条件和断面在措施中做出明确的规定,施工时严格按线,做到横成行,竖成排,锚杆间排距误差不得超过50mm。
(2)安装托盘时,其托盘方向要与巷道方向垂直,做
到横平竖直。
(3)采用锚索支护的,其外露长度不超过350mm,误差不得超过50mm。
(4)在安装锚杆盘及锚索托盘上,要以红漆写下此锚杆或锚索的施工日期及班组,施工质量责任到人,以便于施工后对工程质量的检查。
5、轨道直
(1)轨道中心线距皮带“H”架边缘为1m,以巷道的中心线进行铺设,并且目视直顺。
(2)枕木的间距不得大于1m,行人侧枕木端要做到平齐一致。
枕木必须采用4个道钉呈“八”字型固定。
(3)轨距为600mm,误差不大于100mm。
接头间隙不得大于10mm,内错差、高低差不大于5mm,水平误差不大于10mm。
(4)枕木要铺实,不得悬空;道床要经常清理,以露出枕木的上水平面为准;确保无杂物、无浮煤、无积水。
6、水管直
水管悬挂的高度要根据巷道的实际情况统一规定。
每隔50m要安设一个三通阀门,阀门方向向上,且平行于巷道,手把朝向行人侧。
7、电缆直
(1)电缆位于行人侧帮部,按距巷道底板同一高度在帮
部施工托钩,每3m一个。
在托钩上拴挂钢绞线,必须拉紧拉直。
电缆钩直接悬挂在钢绞线上,每米一个。
从上到下依次为从低压到高压、由细到粗的顺序悬挂电缆。
(2)接线盒采用8#铁丝连接,专用吊挂孔吊挂在钢绞线上,挂平吊直,两端电缆要保持有5%的松弛度。
(3)电缆不得出现交叉、缠绕,开关群附近多余的电缆要根据现场情况制作适当数量的多联钩进行悬挂,严禁出现盘圈,严禁用铁丝捆扎。
(4)穿越风门时小线集中一个穿线管,大线一线一管,黄泥封堵。
8、水沟直
水沟施工要达到平、直,距离中腰线尺寸必须符合措施要求,并拉线施工,其外沿必须成一条线。
9、照明直
若巷道中统一安设照明灯,首先要以巷道的中腰线来确定钢绞线的悬挂位置,钢绞线必须拉紧拉直。
要按照措施要求,严格执行照明灯的安设密度,其误差不得大于50mm。
照明灯要吊挂在两根钢绞线的中央,保证吊挂成直线。
10、36U腿、连板、卡缆直
(1)所有架棚巷道中,必须首要保证36U棚腿的架设质量。
相邻棚腿间扎角误差不得大于20mm/m,棚距误差不得大于50mm,三角线误差不得大于50mm。
(2)架棚施工一段距离后,要对所架设36U棚进行拉线检查,以不少于5m的水平线绳为准,棚腿明、暗超过规定要求的,必须予以整改。
(3)架棚后,以坡度线、中线对连板进行拉线检查,连板必须达到直顺、错落有秩、交叉前行。
(4)架棚前,必须对棚腿及梁搭接位置以白色粉笔进行标定,架棚时要严格按照粉笔印记进行施工。
(5)建立36U棚施工台账,要求编号记录,以便发现问题后追究落实责任。
