深基坑监控量测作业指导书

合集下载

隧道监控量测作业指导书样本

隧道监控量测作业指导书样本

新建贵阳至开阳铁路隧道监控量测作业指导书中铁五局贵开铁路工程指挥部第一项目部二○一○年九月围岩监控量测作业指导书1.作业准备在开工前组织技术人员认真学习实施性施工组织设计及设计图, 熟悉隧道施工规范和相关技术标准。

重点学习量测项目、布点位置及数量、量测频率等。

配备齐全量测使用的数码相机、软盘仪、收敛计、精密水准、仪钢挂尺或全站仪等仪器设备。

工程概况新建铁路贵阳至开阳线起于贵阳北站, 经长昆线贵阳东站后, 途经水田镇、羊昌镇、南江镇, 终于开阳县城附近。

全长62.83公里, 其中包括正线54.32公里, 贵阳北至贵阳东联络线8.51公里。

本项目部施工管段始于贵阳新北站, 途经贵阳东站, 终于磨槽石隧道进口附近, 主要包括联络线lgDK1+200~lgDK9+710( 不含贵阳东站) , 贵开正线DK0+000~DK12+892, 全长共21.4公里。

主要工程量为: 单线桥梁12座/5150.897单延米, 双线桥梁10座/5059.6双延米; 单线隧道10座/7296单延米, 双线隧道1座/172双延米; 单线路基17.3公里, 双线路基3.45公里; 车站1座, 即三江农场站, 估算造价8.4亿元。

2.技术要求⑴施工前根据隧道规模、地形、地质条件、支护类型和参数、施工方法等, 进行监控量测方案设计。

监控量测设计应满足《铁路隧道监控量测技术规程》、贵广公司下发的《贵广铁路监控量测管理实施细则》和设计图纸的要求。

⑵施工中应将现场监控量测作为工序引入作业循环, 并结合地质预报作出评价, 优化设计参数, 实施动态管理。

监控量测元件的埋设与监控量测应列入工程施工进度控制计划中, 同时监控量测工作应尽量减少对施工工序的影响。

⑶监控量测工作必须紧接开挖、支护作业, 按设计要求进行布点和监测, 并根据现场情况及时进行调整或增加量测的项目和内容。

量测数据应及时分析处理, 并与工程类比法相结合, 及时调整支护参数或施工方案。

铁路客运专线隧道工程监控量测施工作业指导书

铁路客运专线隧道工程监控量测施工作业指导书

铁路客运专线隧道工程监控量测施工作业指导书10.1.监控量测目的围岩监控量测是隧道在施工过程中,对围岩支护体系的稳定性状态进行监测,为初期支护和二次衬砌设计参数的调整提供依据,是确保安全及结构安全、指导施工顺序、便利施工管理的重要手段,采用新奥法设计与施工的隧道,监控量测是施工过程中必不可少的施工程序。

以量测资料为基础及时修正初期支护参数,确保二次衬砌施作时机,实施动态设计、施工。

10.2.控项目及量测点布置监控量测项目包括必测项目和选测项目,选测项目根据施工时的具体情况以及设计单位和监理工程师的指示选定。

见表10-1和表10-2。

表10-1 监控量测必测项目表10-2 监控量测选测项目净空变化、拱顶下沉、地表下沉(浅埋地段)等必测项目应设置在同一断面,其量测断面间距及测点数量应根据围岩级别、隧道埋深、开挖方法等按表10-3规定。

表10-3 必测项目量测断面间距和每断面测点数量隧道二次衬砌沉降缝两侧不均匀沉降观测、洞口段与洞口过渡段不均匀沉降观测应15d进行一次。

洞内沉降缝每侧布设四个以上观测点;洞口布点视过渡段情况而定。

10.3.量测频率各项量测项目量测频率应根据位移速度和量测断面距开挖面距离,分别按下表10-4和10-5确定。

表10-4 量测频率(按位移速度)表10-5 量测频率(按距开挖面距离)10.4.量测数据处理、数据分析及反馈每次量测后应及时进行数据整理,并绘制量测数据时态曲线和距开挖面关系图。

对初期的时态曲线应进行回归分析,预测可能出现的最大值和变化速度。

数据异常时,根据具体情况及时采取加厚喷层、加密或加长锚杆、增加钢架等加固措施。

围岩稳定性的综合判别,根据量测结果按表10-6指标进行:表10-6 变形管理等级⑴按变形等级指导施工。

⑵根据位移变化速度判别:净空变化速度持续大于5.0mm/d时,围岩处于急剧变形状态,加强初期支护系统。

净空变化速度小于0.2mm/d,拱部下沉速度小于0.15mm/d时,围岩达到基本稳定。

隧道监控量测作业指导书

隧道监控量测作业指导书

蒙华铁路MHTJ-6标段项目经理部四工区隧道工程编号:隧道监控量测作业指导书单位:中铁十局集团蒙华铁路MHTJ—6标段项目经理部四工区编制:审核:批准:2015年9月14日发布 2015年 9 月14 日实施蒙华铁路MHTJ-6标段项目经理部四工区隧道工程隧道监控量测作业指导书1。

适用范围本作业指导书适用于蒙华铁路MHTJ—6标段项目经理部四工区刘坪隧道及梁村隧道工程监控量测作业。

2。

目的1)监测围岩变形和压力情况,验证支护衬砌的设计效果,保证围岩稳定和施工安全.2)提供判断围岩和支护系统基本稳定的数据,确定二次衬砌与仰拱的施工时间。

3)通过对测量数据的分析处理,掌握地层稳定性变化规律,预见事故和险情,作为调整和修正支护设计参数,施工方法及变更设计的依据,提供围岩和支护衬砌最终稳定的信息.3。

作业准备技术准备:根据设计图纸及相应参考图《隧道施工监控量测图》中技术要求,包括测点间距、位置等参数,用于施工.人员配备:监测组长1人,现场监测小组4人,信息反馈小组2人。

设备配备:按设计图纸中相关要求配备现场施工设备,并做好维修保养记录.4、技术要求(1)量测项目隧道监控量测的项目应根据工程特点、规模大小和设计要求综合选定。

量测项目可分为必测项目和选测项目两大类。

选测项目应根据工程规模、地质条件、隧道埋深、开挖方法及其他要求,有选择地进行.监控量测工作必须紧跟开挖、支护作业。

按设计要求布设测点,并根据具体情况及时调整或增加量测的内容。

必测项目包括下表1所列项目必测项目选测项目包括下表2所列项目选测项目当隧道部分段落出现钢架扭曲、混凝土开裂、剥落、沉降收敛数据异常时,应在附近段落选择1-2个断面增设以下必测项目:围岩压力、初期支护与二次衬砌间接触压力、钢架内力、混凝土内力、二衬钢筋应力、锁脚锚管轴力。

(2)量测方法和要求拱顶下沉、净空收敛量测起始读数宜在3~6h内完成,其他量测应在每次开挖后12h内取得起始读数,最迟不得大于24h,且在下一循环开挖前必须完成。

监控量测作业指导书

监控量测作业指导书

新建吉林至珲春铁路工程项目JHSK-I标四工区隧道监控量测作业指导书编制:复核:审批:中铁隧道集团有限公司吉图珲客专JHSK-I标项目经理部四工区二0一一年五月十日新建吉林至珲春铁路工程项目JHSK-I标四工区监控量测作业指导书一、编制总则第1条为加强铁路隧道施工安全质量管理,充分发挥监控量测在隧道安全质量管理中的作用,规范铁路隧道施工监控量测工作,根据《铁路隧道监控量测技术规程》、《铁路隧道工程施工安全技术规程》、《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》(铁建设〔2010〕120号)的要求,并结合本标段的特点和施工图纸,编写本作业指导书。

第2条监控量测是隧道施工过程中,对围岩支护体系的稳定状态进行监测,为初期支护参数的调整和二次衬砌施作的时机提出依据,是确保施工安全和结构安全可靠、指导施工过程和施工安全监控的重要手段,是铁路隧道设计文件的重要组成部分,也是铁路隧道施工作业中关键的重要作业环节,监控量测须纳入关键工序管理。

二、编制依据《铁路隧道工程施工技术指南》(TZ204-2008)《铁路隧道监控量测技术规程》(TB10121-2007)本标段施工图纸以及铁道部下发的《关于进一步加强铁路隧道施工安全管理的通知》120号文件。

三、适用范围适用于吉图珲客专JHSK-Ⅰ标段四工区隧道监控量测工作。

四、作业准备监控量测前应做的准备工作包括:监测项目的确定、人员和仪器设备的组织,以及技术工作的准备。

1、人员配备工区结合施工图纸及施工特点,成立专业监控量测小组,按照隧道划分,负责全工区隧道监控量测的数据采集和分析。

2、制定监测作业指导书工区要结合现场实际情况和隧道施工图纸,针对不同隧道的地质状况制定出可行的监控量测实施细则,并上报监理。

五、监控量测的技术要求1、监控量测目的确保施工安全及结构的长期稳定性;监控工程对周围环境影响;研究监测工程状况的累计记录,积累量测数据,有助于修正工程设计,并通过观测数据与理论上的工程特性指标进行比较,以便了解设计的合理程度,为信息化设计和施工提供依据;通过监控量测了解该工程条件下所表现、反映出来的一些地下工程规律和特点,为今后类似工程或该工法本身的发展提供借鉴、依据和指导作用;隧道洞内支护结构和周围岩体的变形及应力状态及其稳定情况密切相关,隧道支护结构和周围岩体的各种破坏形式产生之前通常有大的位移、变形、受力异常等,通过观测结果来验证施工方案的正确性;确定二次衬砌合理的施作时间;验证支护结构效果,确定支护参数和施工方法的准确性或为调整支护参数和施工方法提供依据。

质量监控作业指导书En值

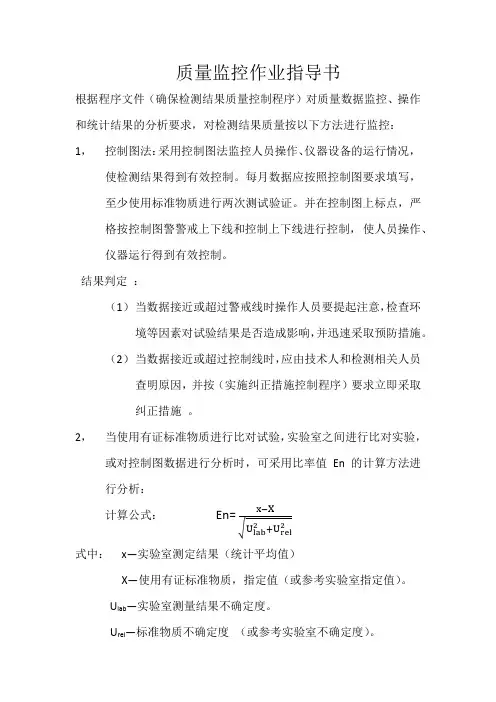

质量监控作业指导书En值

质量监控作业指导书根据程序文件(确保检测结果质量控制程序)对质量数据监控、操作和统计结果的分析要求,对检测结果质量按以下方法进行监控:1,控制图法:采用控制图法监控人员操作、仪器设备的运行情况,使检测结果得到有效控制。

每月数据应按照控制图要求填写,至少使用标准物质进行两次测试验证。

并在控制图上标点,严格按控制图警警戒上下线和控制上下线进行控制,使人员操作、仪器运行得到有效控制。

结果判定:(1)当数据接近或超过警戒线时操作人员要提起注意,检查环境等因素对试验结果是否造成影响,并迅速采取预防措施。

(2)当数据接近或超过控制线时,应由技术人和检测相关人员查明原因,并按(实施纠正措施控制程序)要求立即采取纠正措施。

2,当使用有证标准物质进行比对试验,实验室之间进行比对实验,或对控制图数据进行分析时,可采用比率值En 的计算方法进行分析:计算公式:En=式中:x—实验室测定结果(统计平均值)X—使用有证标准物质,指定值(或参考实验室指定值)。

U lab—实验室测量结果不确定度。

U rel—标准物质不确定度(或参考实验室不确定度)。

结果判定:当│En│≤1 满意结果当│En│≥1 不满意结果当出现En值≥1 不满意时,技术负责,质量负责人应召集相关检验人员,进行研究分析采取纠正措施加以纠正。

3,人员之间的比对实验,检测人员之间比对可采用标准物质进行比对,检测过程可以采用同一样品,同一方法进行比对,(比对内容可以是数据的重复性,标准加入回收率等)。

结果判定采用结果常用统计量:(1)比对试验符合标准重复性要求或平行结果极差值不超过标准要求(同一样品、方法、仪器,只考虑重复性)。

即差(X-X),X—参加实验室结果;X—指定值;(2)Z比分数Z=;X—参加实验室结果;X—指定值;S—能力评定的标准差。

(3)有证标准给定值和不确定度,或假定给定值(平均值)及不确定度比率值计算En值结果。

En=当│En│≤1 满意结果当│En│≥1 不满意结果4,留样复测: 对实验室保存样品进行调样再次分析检测,复测方法应与原样检测方法相同可结合比对等试验方法进行。

深基坑监测方案

深基坑监测方案

目录一编制依据 (1)1.1设计要求 (1)1.2技术依据 (1)二工程概况 (1)2.1场地概况 (1)2.2工程地质及水文地质 (2)2.3基坑支护设计 (2)三监测内容及原则要求 (3)3.1监测目的 (3)3.2监测对象 (4)3.3监测工作指导原则 (4)3.4、监测要求 (5)四监测点的布设 (5)4.1监测点布设原则 (5)4.2监测点的布设 (8)五监测方法 (9)六监测周期及频率 (16)七监测控制标准 (17)八数据处理与信息反馈 (17)九信息化施工与险情预报 (21)十监测组织 (22)十一监测工作流程 (23)十二确保质量和安全的技术措施 (25)12.1质量保证措施 (25)12.2监测过程控制 (28)12.3质量分析和改进 (29)12.4安全管理及保证措施 (30)附录A 墙(坡)顶水平位移和竖向位移监测日报表 (32)附录B 支护结构深层水平位移监测日报表 (33)附录C 支撑轴力监测日报表 (34)附录D 地下水水位监测日报表 (35)附录E 巡视监测日报表 (36)一编制依据1.1 设计要求根据中铁第四勘察设计院集团有限公司《新建福州站北站房地下室深基坑支护施工图》,设计要求为:为确保基坑安全施工,应制定专项监测方案,在基坑开挖支护过程中严格执行;制定好的监测方案应在监理和设计审核后方可实施,以准确预测和反馈信息并指导施工,必要时修改设计,确保工期和施工安全。

本基坑南侧即靠站台侧按照一级基坑监测。

其余侧按二级基坑监测。

1.2技术依据1、《新建福州站北站房地下室深基坑支护施工图》;2、《岩土工程勘察规范》(GB50021-2001);3、《工程测量规范》(GB50026-2007);4、《建筑变形测量规程》(JGJ/T8-2007);5、《基坑工程技术规程》(DB42/159-2004);6、《建筑基坑支护技术规程》(JGJ120-99);7、《建筑地基基础设计规范》(GB50007-2002)。

综合视频监控系统作业指导书

综合视频监控系统作业指导书

**通信工程编号:04综合视频监控系统施工作业指导书单位:编制:审核:批准:2015年10月27日发布2015年10月28日执行**通信工程综合视频监控系统施工作业指导书1、适用范围移设综合视频区域节点,1类节点设备,在调度大楼内通信机房、信号机房、车辆红外机房、店里机房等机房内新设视频摄像头设备,行车调度台配套视频监控终端设备新设考虑,与按需求移设。

2、作业准备2.1业内技术准备作业指导书编制后,应在开工前组织组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

制定施工安全保证措施,提出应急预案.对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

除了熟悉本专业外,还要了解其他专业的施工配合状况,以便遇到问题能及时采取措施,确保在施工过程中不影响建筑物强度、美观和系统性能,减少与其他工种发生位置冲突。

2.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。

修建生活房屋,配套生活、办公生活,满足主要管理、技术人员进场生活、办公需要.3、技术要求1、视频监控系统传输线路采用绝缘导线时,应采取金属管、封闭式金属线槽等保护方式进行布线。

2、视频和控制线路应穿金属保护管,并应暗敷在非燃烧体内,保护层厚度不小于30mm;如果必须明敷,应在金属管上采取防火保护措施.3、不同系统、不同电压、不同电流类别的线路不应穿于同一根管内或同一线槽内。

4、弱电线路的电缆竖井应与强电线路的电缆竖井分别设置。

5、应选择不同颜色的绝缘导线,同一工程中相同线别的绝缘导线颜色一致,接线端子应有标号。

6、穿管绝缘导线或电缆的总截面积不应超过管内截面积的40%。

7、敷设于封闭线槽内的绝缘导线或电缆的总截面积不应大于线槽净截面积的50%。

8、布线使用的非金属管材、线槽及其附件均应采用阻燃材料制成。

9、电缆敷设前必须进行单盘测试,发现问题要及时处理。

10、施工中,电源线与音频线交叉时,按高铁施工规范执行。

基坑监测方案-例子

基坑监测方案-例子

某大厦深基坑设计计算书-等值梁法第7章监测方案7.1 基坑监测7.1.1 位移观测采用信息化施工,确保基坑开挖过程中的安全,必须对基坑进行监测,方案如下:利用经纬仪于基坑边坡设置位移观测点。

位移基准点设置于远离边坡的位置,防止基准点出现位移变形,观测点设置于坡顶,其数量按边坡长度的大小来设置。

就本工程而言,南、北边坡各设置两个观测点,西边边坡设置三个观测点,东边边坡靠近建筑物则需适当增加为五个观测点根据基坑开挖的深度,定期进行观测,并做好记录,发现问题及时作出相应的处理方法。

观测点按以下方式设置:在基坑边上每20m布置一点,有建筑物侧10m布置一点。

较深基坑边沿应适当加密。

观测点形式采用200×200×500mm 现浇混凝土,顶部插入Φ20 短钢筋。

根据基本点位置统一刻痕,作为变形观测标志。

7.1.2沉降监测利用水准仪观测位移设置点的高程变化。

就本工程而言,可以将位移观测点和沉降观测点合二为一。

点设置好后,利用测斜管,测斜仪测出桩的沉降,做好记录。

根据开挖的深度,定期进行观测,并做好记录,发现问题及时做出相应的、有效的处理方法。

观测周期同位移观测。

7.2 观测精度及技术要求根据本工程地质状况和基坑开挖方法,参考《建筑变形测量规程》(JGJ/T8-97)有关规定,本工程基坑开挖变形观测按二等变形观测的技术要求执行。

其中,水平位移观测使用J2 级经纬仪。

按视准线和小角度法观测;而沉降观测则使用N3 水准仪,按二等水准测量的技术要求施测。

观测技术要求按《建筑变形测量规程》执行。

水平误差控制<6.00mm,垂直误差控制<0.5mm(1)观测时间的确定:①基坑开挖每一步都应作基坑变形观测.②观测时间每天一次, 必要时连续观测, 基坑开挖完7 天后, 可由每天二次到一天一次, 15 天后两天观测一次,30天后一周观测一次。

(2)场地查勘与记录:①施工前对原场地进行全面调查, 查清有无原始裂缝和异常并作记录, 照相存档。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地铁车站深基坑监控量测作业指导书 1、工程概况

1.1工程简介 ×××站为地下三层岛式车站,有效站台中心里程为×××+×××,起点里程为×××+×××,终点里程为×××+×××,全长149.0m,标准段外包宽21.8m, 站台宽12.0m,线间距15.0m,采用明挖法施工。围护结构采用地下连续墙加内支撑。 1.2监测的重点 根据设计图纸中有关施工监测部分的内容,结合×××站的地理位置、基坑的开挖深度及车站的设计特点来考虑,我们认为监测重点为监测地下连续墙的水平位移、地表沉降、支撑轴力、地面建筑物沉降倾斜、地面建筑裂缝、地下水位、墙身变形支撑立柱沉降等方面监测。 1.3工程地质情况简介 根据地质调查和钻孔揭露,场区表层分布第四系全新统(Q4),其下依次为全新统冲积层(Q4al)、第四系中更新统冲积层(Q2al),第四系残积层(Qel),下伏基岩主要为白垩系神皇山组(Ks)紫红色泥质粉砂岩、偶夹粉砂质泥岩或砾岩。 2、目的 规范深基坑施工过程中监控量测作业行为,按照设计及规范要求监控测量到位,确保深基坑开挖施工安全受控,制定本作业指导书。 3、适应范围 本作业指导书适用于开挖深度30米内,不需要提前进行基坑降水施工,杂填土至中风化泥质粉砂岩无降水条件下的地铁车站明挖深基坑开挖监控量测施工,。 4、编制依据 4.1×××轨道交通×××标段合同文件,×××站监控量测设计图纸、围护结构设计图纸; 4.2×××站所处的周边环境、地质条件、工程特点等实际情况; 4.3相关量测的规范、标准以及公司之前监控量测施工经验; 4.4通过批复的深基坑施工方案等。 5、技术标准及要求 5.1本标段×××站主体围护结构设计图纸 5.2《地下铁道工程施工及验收规范》GB50299—1999,2003修订版; 5.3《建筑基坑工程检测技术规程》GB50497—2009; 5.4《建筑变形测量规程》JGJ /T8—97; 5.5《城市测量规范》CJJ8—99; 5.6《地下铁道、轻轨交通工程测量规范》GB50308—1999。 6、建筑物、管线和其他项目的前期调查 6.1临近建筑物调查方法 6.1.1对3倍基坑深度范围内各建筑(构筑)物的有关材料、状况和既有的损坏、变形等作详细的记录,填写调查表,并由建筑物业主签字认可。 6.1.2拍摄影响范围内每栋建筑物的街道正视照片,放大为4×6寸的光面彩色系列照片。 6.1.3拍摄影响范围内建筑物每一处缺陷的详细照片,并按显示其位置的示意图或说明进行顺序编排。 6.1.4对影响范围内建筑物的内外构件包括表面修整、维修保养情况进行调查,摄影资料应包括各种缺陷和裂缝、湿斑、抹面脱落和其他损坏。 6.1.5对影响范围内建筑物主要结构的裂缝、开裂和磨损的混凝土、外露和锈蚀的钢筋等,应进行重点拍摄,并显示其位置。 6.2 管线调查结果 项目部进入施工现场后,对现场的管线进行摸底调查结果列出。 6.3建筑物调查结果 项目部进入施工现场后,对深基坑开挖的周边的建筑物进行摸底调查结果列出。 6.4其他调查项目 6.4.1降雨量:从有关部门收集有关资料,总结该区域每年、每季度降雨量的分布情况。 6.4.2温度:测量施工区域内地下温度、地表温度、监测点附近的温度调查,并进行统计。 6.4.3人流量、车流量:调查高峰期及不同时段道路上车流量和行人数量。 在调查期间,同时对所有项目的资料进行收集、测量、统计,并综合存入监测管理系统,以便给后续监测、施工提供可靠的资料。 6.4.4天气预报:及时与当地气象部门取的联系,以取得科学,准时的气象资料,指导施工。 7、施工监控测量 7.1监测目的和范围 7.1.1为了实施对施工过程的动态控制,掌握地层与围结构体系状态,及施工对既有建(构)筑物的影响,必须进行现场监控量测。通过对量测数据的整理和分析,及时确定相应的施工措施,确保施工过程和既有建筑的安全。在地铁施工期间,并对可能发生的危险及环境安全隐患或事故提供及时、准确的预报,提前采取预防措施,避免事故的发生。 7.1.2通过对监测信息的分析,指导后续工程的施工。 7.1.3为今后类似工程的建设提供经验。 7.1.4根据设计图纸中有关施工监测部分的要求,结合车站的地理位置、基坑的开挖深度及车站结构形式的特点,根据设计要求确定监测重点为地下连续墙的水平位移、地表沉降、支撑轴力、地面建筑物沉降倾斜、地面建筑裂缝、地下水位、墙身变形、支撑立柱沉降等方面监测。 施工中在保证施工安全、施工质量的前提下确保附近建筑物及不能迁移的地下管线正常使用。 7.2监测组织与程序 建立专业监测小组,以项目总工程师为直接领导,由具备丰富施工经验、监测经验及分析能力的工程技术人员组成。负责监测方案的制定、监测器具的埋设和调试、监测数据的收集、整理和分析,并采用先进可靠的计算软件,快速、及时、准确的反馈信息,指导施工。同时与预测的数据进行对照,有利于及时发现异常,及早采取措施。 7.3监测项目及使用仪器 为确保施工期间结构及建筑物的稳定和安全,结合车站和区间地形地质条件、支护类型、施工方法等特点,确定监测项目和使用的监测仪器。 车站监测项目主要包括: 1、地下连续墙的水平位移;2、地表沉降;3、支撑轴力;4、地面建筑物沉降倾斜;5、地面建筑物裂缝;6、地下水位;7、墙身变形;8、支撑立柱沉降。 具体监测项目及使用仪器见表7.3-1,表7.3-2如下: 7.3-1 监测项目数量汇总表 序号 监测 项目 方法及 仪器 测点布置 量测频率 量测精度 监测项目报警值

必 测 项 目 1 地下连续墙水平位 移 全站仪 共约布设20个点,测点平均间距20米 基坑开挖期间1次/天,基本稳定后1次/2天 1.0mm 见预警值参照表 2 地表 沉降 水准仪 围护结构周边土体 基坑开挖期间1次/天,基本稳定后1次/3天 1.0mm 3 支撑 轴力 轴力计 每层布置12个断面,共计60个 1次/天 ≤0.5/100(F.s) 4 地面建筑物沉降倾斜 全站仪 水准仪 3倍基坑深度范围内、每建筑物布置不小于3点 1次/15天 1.0mm 5 地面建筑裂缝 裂缝测量仪、游标卡尺 3倍基坑深度范围内、每建筑物布置不小于3点 基坑开挖期间1次/2天,基本稳定后1次/5天 0.5mm 6 地下 水位 水位管 水位仪 测孔平均间距40米 降水期间1次/2天 5.0mm 7 墙身变形 测斜管、测斜仪 共布设20个点 基坑开挖期间1次/天,基本稳定后1次/3天 1.0mm 8 支撑立柱沉降 水准仪 不少于立柱沉降的20% 开挖前期1次/2天 1.0mm 7.3-2 施工监测仪器汇总表

类别 设备、仪器名称 单位 数量 备注

监测仪器

全站仪 套 1 与测量组共用 电子水准仪 套 1 与测量组共用 钢卷尺(3m/5m/30m) 把 2/2/1 与测量组共用 铟钢尺 把 2 与测量组共用

计算机 台 1 轴力测量仪、轴力计 台 2/60 裂缝测量仪、游标卡尺 台/把 1/4 水位管、水位仪 台 20/1 测斜仪 台 1 7.4监测组主要人员组成

监测组人员主要由项目部派出参加过业主组织的关于监测培训学习的人员担任组长和副组长,其他组员亦由项目部施工经验较丰富的技术人员组成。人员组成见表7.4-1。 表7.4-1 监测组主要人员配置表 序号 姓名 职称 拟任职务 1 ××× 工程师 组长 2 ××× 测工 组员 3 ××× 技术员 组员 4 ××× 技术员 组员 5 ××× 技术员 组员 7.5车站施工监测布置、控制网的布设以及相应工艺流程

7.5.1 监测点布置原则 7.5.1.1按监测方案在现场布设测点,当实际地形不允许时,可在靠近设计测点位置布设测点,以能达到监测目的为原则。 7.5.1.2为验证设计参数而设的测点布置在设计最不利位置和断面,为指导施工而设的测点布置在相同工况下最先施工部位,其目的是为了及时反馈信息,以修改设计和指导施工。 7.5.1.3地表变形测点的位置既要考虑反应对象的变形特征,又要便于采用仪器进行观测,还要有利于测点的保护。 7.5.1.4深埋测点(结构变形测点等)不能影响和妨碍结构的正常受力,不能削弱结构的刚度和强度。 7.5.1.5各类监测测点的布置在时间和空间上有机结合,力求同一监测部位能同时反映不同的物理变化量,以便找出其内在的联系和变化规律。 7.5.1.6监测点的埋设应提前一定的时间,并及早进行初始状态的量测。 7.5.1.7监测点在施工过程中一旦破坏,尽快在原来位置或尽量靠近原来位置补设测点,以保证该测点观测数据的连续性。 确定开挖参数

监测数据图表、曲线分析、预测

开挖测量与监测

异常监测成果报监理工程师

停止监测监测对象达到稳定标准正常开挖加密监测

地面建筑物、管线加固险情预报

初次开挖地面监测

沉降、位移、倾斜与基坑开挖关系

监测数据图表、曲线分析预测

定期监测

地面建筑沉降、倾斜、裂缝

地表沉降

地下管线沉降、位移

基坑开挖

监测成果报监理工程师

图7.5-1 车站施工监测施工工艺流程 7.5.2监测控制网的布置。 高程起算点的布设2倍基坑深度以外便于重复测量,并且要通视良好、稳固、能够永久保存的地方或建筑物上,该项目布设4个高程控制点作为沉降观测的基准点。以×××站地铁车站工程高程点数据为起算依据,按二等水准观测方法进行施测,构

成附合水准路线。闭合差小于±4.0Lmm (L为水准路线长度,km),基准点在建筑施工过程中宜1~2个月复测一次,点位稳定后每季度或半年复测一次。 8、监测手段及方法
