降水工程施工方案

合集下载

降水工程施工方案

降水工程施工方案

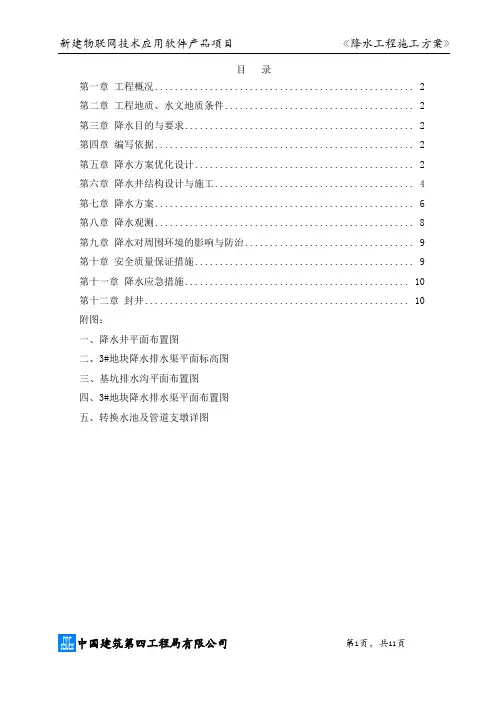

目录第一章工程概况 (2)第二章工程地质、水文地质条件 (2)第三章降水目的与要求 (2)第四章编写依据 (2)第五章降水方案优化设计 (2)第六章降水井结构设计与施工 (4)第七章降水方案 (6)第八章降水观测 (8)第九章降水对周围环境的影响与防治 (9)第十章安全质量保证措施 (9)第十一章降水应急措施 (10)第十二章封井 (10)附图:一、降水井平面布置图二、3#地块降水排水渠平面标高图三、基坑排水沟平面布置图四、3#地块降水排水渠平面布置图五、转换水池及管道支墩详图一、工程概况太原高新区物联网软硬件园区工程场地位于太原市小店区大运路以西,薛店村附近,太原罗克佳华工业有限公司3#地块,占地面积约47932.5m2。

基础开挖深度约为-7.700m。

二、工程地质、水文地质条件1、地下水类型及其补给、径流、排泄特征场地浅层地下水类型为孔隙潜水,以第②~④层粉质黏土、粉土为主要含水层,主要由地表水入渗及侧向渗流补给。

其下地下水类型为承压水,以各层砂土为主要含水层,以各层粉质黏土为相对隔水层,主要受侧向迳流补给。

勘察期间实测各孔稳定水位埋深介于天然地表下1.00~3.10m之间,稳定水位标高介于765.99~767.55m之间。

勘察期间为丰水期,地下水位年内季节性变化幅度约1m。

根据地下水埋藏条件及地区经验。

2、本工程适合于深水井管井降水根据地勘报告所揭露地层情况如下(选其降水所需地层)选自报告中部分页码为14、18、21)三、降水目的与要求1、为了在基坑开挖期间保持地面干燥状态。

2、在基坑开挖期间保证基坑边坡的稳定和基坑底板的稳定。

要求:将地下水位降至基础底板以下1米。

四、编写依据1、根据甲方基坑降水施工要求和现场施工条件,结合雨季施工的特点。

2、《建筑基坑支护技术规程》JGJ120-2012。

3、《太原市高新区物联网软硬件产业园区岩土工程勘察报告》五、降水方案优化设计1、设计基本原则①根据建筑与市政降水工程技术规范设计,通过实施管井强制式降水,基坑开挖后,坑内干燥利于施工作业,保证降水后地面不开裂、基坑底部不隆起,不涌砂;技术优化可行,施工保证安全、省时,其设备的设置费用和保养管理费用较低、经济合理。

降水工程施工方案

降水工程施工方案

降水工程施工方案一、降水工程优化设计:根据本工程围护结构特征和拟建场地的地质水文地质特征,本基坑工程的安全极大程度上依赖于基坑降水的成功与否,这使得降水设计的可靠性更加重要。

㈠工程重点难点分析:1、拟建场地主体结构基坑开挖深度约17.4~19.3m,需降低潜水水位。

如潜水疏干不当会造成土体含水量较高,不利于挖掘机挖土及土方外运,不便于基坑内施工作业。

2、浅层土体较松散,固结度差,基坑内降水会导致孔隙水压力降低从而引发周边环境产生地面沉降,导致已建建筑物开裂等不良影响。

3、拟建场地需降低承压水水位,防止突涌发生,影响基坑内施工作业。

㈡降水应对措施:1、对于坑内浅层潜水,采用管井降水措施,对坑内浅层土体进行疏干降水。

2、基坑内需进行承压水降水的目的含水层,采用减压降水管井进行按需减压降水,达到保证基坑安全及施工顺利进行的目的:⑴对坑内开挖深度以内的微承压水进行“按需疏干”降水,即根据开挖进度,始终保证承压水位位于开挖面以下1.00m;⑵对坑内开挖深度以下的微承压水进行“按需减压”降水,即始终保持承压水位位于安全埋深以下。

3、在基坑内、外布置水位观测井,根据地下水位监测结果指导降水运行。

4、开挖过程中,确保减压降水井的不间断工作。

根据减压井抽水量及观测井的地下水水位,确定开启的减压井数量、抽水速率,合理控制地下水水位,将降水对环境的影响控制到最低程度。

5、为确保降水井的不间断工作,要求施工现场应配置备用发电机组,必须有的双电源的保证措施。

㈢降水设计对策:1、采用浅层降水管井,对坑内潜水含水层进行疏干降水,以达到有效降低被开挖土体含水量的目的。

2、针对基坑内需进行承压水降水的目的含水层,采用深层降水管井进行减压降水,达到保证基坑安全及施工顺利进行的目的:3、对坑内开挖深度以下的承压水进行“按需减压”降水,即始终保持承压水位位于安全埋深以下。

4、在基坑内外布置水位观测井,根据地下水位监测结果指导降水运行;5、本工程首先开启浅层降水管井,当开挖面超过临界深度时,逐步开启深层降水管井,按需降低下部微承压含水层。

建筑工程施工规范降水方案

建筑工程施工规范降水方案

建筑工程施工规范降水方案一、背景建筑工程施工中,降水是一个不可忽视的因素。

如果在降水期间施工不当,会给工程施工带来很大的影响,甚至影响工程质量和安全。

因此,制定一套科学合理的降水方案对于保障建筑工程质量和安全具有重要意义。

二、降水方案目的1. 减少降水对施工进度的影响2. 提高建筑材料的施工质量3. 保障建筑工程施工人员的安全三、降水方案内容1. 水文数据分析在制定降水方案前,首先需要对工程所在地降水情况进行详细的分析。

包括但不限于降水量、降水频率、历年降水变化情况等。

2. 施工前准备工作在降水开始之前,需要提前做好一些准备工作。

比如检查建筑材料的防水性能,确保施工材料具有良好的防水性能;清理施工现场的积水,确保施工现场排水系统畅通;加强工地围墙和围挡的加固,防止降水引起的安全事故等。

3. 施工阶段管理在降水期间的施工阶段,需要进行严格的管理。

包括但不限于:加强对施工人员的安全教育,提醒施工人员要注意安全;加强对施工材料的保护,确保施工材料不受降水影响;合理调整施工进度,确保在降水期间也能够保质保量地完成施工任务。

4. 排水系统设计在建筑工程中,排水系统设计是非常重要的一环。

在降水期间,排水系统的设计就显得尤为重要。

需要对排水系统进行严格的检查和维护,确保排水系统畅通;如果排水系统出现故障,需要及时进行维修,以免引起严重的后果。

五、安全防护措施在降水期间的建筑工程施工中,需要严格加强安全防护措施。

包括但不限于:加强对施工现场的安全巡视,及时发现并处理可能存在的安全隐患;保障施工人员的人身安全,提醒施工人员要注意安全,加强安全教育;加强对施工材料的保护,确保施工材料不受降水影响。

从以上内容来看,建筑工程施工规范降水方案对保障建筑工程质量和安全具有非常重要的意义。

只有严格按照降水方案进行施工,才能够保障建筑工程施工的质量和安全。

希望各相关单位在建筑工程施工中能够严格按照降水方案进行施工,确保建筑工程的质量和安全。

基坑井点降水施工方案三篇

基坑井点降水施工方案三篇

基坑井点降水施工方案三篇篇一:基坑井点降水施工方案XXXXX工程基坑井点降水施工方案编制人:审核人:审批人:企业名称:XXXXXXXXX有限责任公司编制日期:二00七年十一月二十日目录一、编制依据 (3)二、工程概况 (3)三、水文气象 (4)四、施工总目标 (4)五、降水处理方案 (5)六、井点降水施工方案 (5)1、施工准备 (5)2、井点安装 (6)3、抽水 (9)七、施工应急措施 (10)八、临时用电、用水 (11)九、质量保证措施 (11)十、安全保证措施 (14)十一、文明施工保证措施 (16)十二、附图附表 (17)一、编制依据1.国家现行施工验收规范、标准及广东省有关施工规定。

2.《岩土工程勘察报告》(XXXX地质工程勘察院)3.《建筑工程施工质量验收统一标准》(GB50300-20XX)4.广东省转发建设部[20XX]213号文件,关于“深基坑工程”的通知5、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。

6、本企业现有的劳动力、技术、机械设备能力和施工管理经验。

7、本公司质量管理体系有关文件。

二、工程概况1、建筑概况:XXXXXXX工程建设地点为XXX市中区大道北侧,横岭路南侧,总建筑面积为7687.18㎡,其中地下为487.97㎡,地上为7199.21㎡,建筑基底面积为1027.65㎡。

该工程建筑结构形式为框架结构,地下一层,地上八层,局部九层,建筑高度为28.60m。

2、结构概况:本工程主体结构局部地下室采用平板筏基,基底标高为-5.500(-4.950,-5.700)m。

根据地质报告基础持力层为第○11、○12层粉质黏土或第○22层强风化片岩,其地基承载力特征值分别为fka=300kpa和fka=400kpa。

主体结构无地下室部分采用独立拄基,基底标高为-5.500(-1.800)m。

根据地质报告基础持力层为第○12层粉质黏土,其地基承载力特征值分别为fka=300kpa。

工程降水施工方案

工程降水施工方案

工程降水施工方案背景介绍:工程降水是在建筑和基础设施建设过程中常用的一种技术手段,它通过合理的施工方案和设备,将工程场地内的雨水排除,以保证施工的顺利进行。

本文将详细介绍工程降水的施工方案及相关的技术要点。

1. 工程降水技术分类工程降水技术根据不同的施工环境和场地条件,可分为地表降水和地下降水两大类。

1.1 地表降水方案地表降水方案主要针对施工现场的地表积水问题,常用的方法包括:- 引水渠道的设置:通过新建临时排水沟、挖掘渠道等措施,将积水引导至外部排水系统。

- 覆土法:在施工场地上铺设防渗膜,再加上一层导水土层,使地表积水流进临时排水系统。

- 抽水机的运用:在积水区域设置抽水机,将水位积聚处的积水迅速抽尽,以防止影响施工。

- 应急施工:在雨季或断雨期间,尽量安排非积水区域的施工,以减少对施工进度的影响。

1.2 地下降水方案地下降水方案则主要应用于基坑开挖或者施工场地深度较深的情况,常见方案包括:- 封闭回收法:设置围护墙和封闭屏障,将降水引导至围护墙外的集水系统中进行循环利用。

- 地下水泵排水法:通过设置排水井并利用地下水泵,将地下积水抽出,形成一定的排水梯度,保持施工场地的干燥。

- 地下水位降低法:通过在施工场地周围挖掘深井,提高地下水位出水量,以降低地下水位,减少降水对施工的影响。

2. 工程降水施工计划工程降水施工计划应根据实际情况制定,具体步骤如下:2.1 降水方案的确定根据工程场地的地理特点、地下水位、降雨量和施工进度等因素,选择合适的降水方案。

可进行现场勘测和分析,以确保选取最佳的降水方案。

2.2 施工设备的准备根据降水方案确定所需的施工设备,包括抽水机、管道、挖掘设备等等。

设备的准备应提前进行,以确保施工期间的顺利进行。

2.3 安全隐患的预防工程降水施工中,应重视安全隐患的预防。

如在临时排水沟附近设置警示标志和防护栏,确保施工人员的安全。

2.4 施工过程中的监测和调整在降水施工期间,应进行实时监测和调整。

工程施工专项降水方案

工程施工专项降水方案

一、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2001)2. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)3. 《建筑基坑支护技术规范》(JGJ120-99)4. 《地下防水工程质量验收规范》(GB50208-2002)5. 《建筑基坑工程监测技术规范》(GB 50497-2009)6. 《建筑与市政降水工程技术规范》(JGJ/T111-98)二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米4. 工程地质:根据岩土工程勘察报告,场地土质主要为粉土、粉砂,地下水位较高。

三、降水目的1. 保障基坑施工安全,防止基坑坍塌、流砂等现象发生;2. 便于土方开挖和基础施工;3. 减少地基沉降,提高地基承载力;4. 确保工程质量和施工进度。

四、降水方法1. 采用井点降水法,即在基坑周围埋设一定数量的井点管,通过抽水设备将地下水排出,降低地下水位;2. 井点管采用Φ150mm的PVC管,长度根据地下水位情况确定;3. 井点管间距为2-3m,呈梅花状布置;4. 井点管埋设深度应低于地下水位1-2m。

五、施工步骤1. 施工准备:根据工程地质勘察报告,编制降水施工方案,确定井点管埋设深度、间距等参数;2. 井点管埋设:按照设计方案,在基坑周围埋设井点管,确保井点管垂直、平整;3. 抽水设备安装:在地面安装抽水设备,确保设备运行稳定;4. 抽水试验:启动抽水设备,进行抽水试验,检查井点降水效果;5. 降水施工:根据抽水试验结果,调整井点管埋设深度和抽水设备运行参数,确保降水效果;6. 降水结束:当地下水位降至设计要求后,停止抽水,将井点管回填,恢复地面。

六、质量控制1. 井点管埋设:确保井点管垂直、平整,间距符合设计要求;2. 抽水设备安装:确保设备运行稳定,抽水效果达到设计要求;3. 降水效果监测:定期监测地下水位,确保降水效果符合设计要求;4. 施工记录:详细记录施工过程,包括井点管埋设深度、抽水设备运行参数、降水效果等。

降水专项施工方案

降水专项施工方案

降水专项施工方案一、工程概况与目标本降水专项施工方案旨在确保施工区域内的地下水位得到有效控制,保障施工质量和进度。

工程概况包括施工区域的地形地貌、水文地质条件、地下水动态特征等。

工程目标是在保证施工安全、质量的基础上,实现高效、环保的降水作业。

二、降水条件分析通过对施工区域的水文地质条件进行详细勘察与分析,包括地下水分布、补给排泄条件、动态变化规律等,为后续施工方案的选择和技术措施的实施提供依据。

三、施工方案选择根据降水条件分析结果,选择合适的施工方案。

可能的方案包括管井降水、电渗析降水、注浆堵水等。

需综合考虑方案的可行性、经济性、工期等因素。

四、技术措施与工艺针对所选施工方案,制定详细的技术措施与工艺。

包括降水井的布置与施工、降水设备的选型与安装、降水过程中的监测与控制等。

确保技术措施科学合理,满足工程要求。

五、施工设备与材料根据施工方案和技术措施,明确所需的施工设备与材料。

包括降水井钻探设备、降水泵、注浆设备等,以及相应的管材、滤料、注浆材料等。

确保设备与材料的质量符合规范要求。

六、安全风险与措施分析降水施工过程中可能存在的安全风险,如井壁坍塌、设备故障等。

制定相应的安全防范措施,如加强井壁支护、定期维护设备等。

确保施工过程中的安全可控。

七、质量监控与验收建立质量监控体系,对降水施工过程进行全面监控。

包括降水井的施工质量、降水效果等。

同时,制定验收标准和方法,对降水工程进行验收,确保工程质量符合要求。

八、环境保护与治理在降水施工过程中,采取环境保护措施,减少对环境的影响。

如合理布置降水井,避免对周边地下水的污染;合理处理废水,确保排放水质达到标准要求。

同时,建立环境治理机制,对施工过程中的环境问题进行及时治理和修复。

通过以上八个方面的详细规划和实施,本降水专项施工方案将确保施工过程中的安全、质量和环保要求得到有效满足,为实现工程的顺利进行奠定坚实基础。

工程施工专项降水方案

工程施工专项降水方案

工程施工专项降水方案一、背景在施工工程中,由于雨水的不可控因素,常常出现施工进展受到影响的情况,甚至会导致施工质量下降,造成安全事故。

因此,对施工工程中的降水问题进行专项方案制定显得尤为重要。

降水方案的制定不仅可以保障工程的进度和质量,还可以有效地保障工人的安全。

二、目的和范围本降水方案的目的是为了规范施工工程中的降水处理,保障工程施工的正常进行。

本方案适用于所有的施工工程,包括建筑、桥梁、道路、水利等各个领域。

三、施工前的准备工作1. 调研天气情况:在施工前及时了解施工区域的天气情况,尤其要对即将到来的降水情况进行预测和评估。

2. 危险预警:根据天气预报,对可能出现的洪涝和山体滑坡等险情进行预警。

3. 安全监控:对可能对施工安全造成影响的地段进行监控。

四、降水方案1. 预警机制:建立专门的降水预警机制,根据天气情况提前做好准备,以免降水对施工造成严重影响。

2. 降水监测:在施工现场建立降水监测系统,对降水情况进行实时监测,以便及时调整工程进度。

3. 质检要求:对施工现场的排水设施、排水管道等设施进行定期的质量检测,确保排水效果良好。

4. 应急预案:制定降水应急预案,一旦发生降水情况,立即启动相应的预案,确保施工现场的安全。

5. 设备配备:配备充足的泵车、排水设备和其他相关设备,以应对可能出现的降水情况。

6. 安全防护:加强对施工现场的安全防护措施,确保工人的安全。

五、降水施工管理1. 系统培训:对施工现场的相关人员进行降水施工管理的培训,提高他们对降水工程管理的认识和技能。

2. 管理责任:对施工现场的降水施工进行严格管理和责任追究,确保管理的有效性。

3. 文明施工:加强对施工现场文明施工的管理,避免降水情况对环境造成不良影响。

6. 资料档案:建立完善的降水施工档案,及时记录施工过程中的降水情况,以便日后的施工经验总结和应对措施改进。

七、总结本降水方案的制定旨在保障施工工程的正常进行,保障工程的安全和质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

降水工程施工方案
文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-
1 、工程概况
本工程为戎德园工程,地处天津市河东区万东路60号,万东路西侧,西临东局子水厂。

建筑设计使用年限为50年,抗震设防烈度为7度,抗震设防类别为丙类,建筑结构安全等级为二级。

结构形式为现浇钢筋混凝土剪力墙结构,地基基础采用钻孔灌注桩桩基础。

本工程总建筑面积为38351.91平方米,住宅基底总建筑面积为1386.07 m2。

1号楼地上建筑面积为15794.55m2,基底面积为647.08m2,A1单元为地下1层,地上27层,高度为79.2m,A2单元为地下1层,地上25层,高度为73.4m。

2号楼地上建筑面积为8234.03 m2,基底面积为377.86 m2,地下1层,地上23层,高度为67.6m。

3号楼地上建筑面积为8508.09 m2,基底面积为361.13 m2,地下1层,地上25层,高度为73.4m。

主要结构类型为现浇钢筋混凝土剪力墙结构。

1、2、3号楼层高均为2.9m,地下1层均为车库,地上层为住宅。

本工程防火设计的建筑分类为一类建筑,地下车库为Ⅲ类,耐火等级为一级。

根据勘察报告,场地原为花园,花园内有一池塘,水面标高大沽高程1.47m,初见水位埋深一般1.00~2.00m,一般相当于标高1.06~
0.36m,静止水位埋深一般0.50~1.00m,一般相当于标高1.56~
1.36m,表层地下水属潜水类型,主要由大气降水补给,以蒸发形式排泄,水位随季节有所变化。

一般年变幅在0.50~1.00m。

目前处于丰雨季节,水位较高,当前水位线约-10.0m左右,(1#、2#、3#楼有效桩长
35m计算,车库桩有效桩长16m)。

根据基坑支护工程设计图纸和目前现场的实际水位情况,按设计要求在基坑内设大口井降水,采用无砂混凝土井管,降水井井径700mm,井深9.0m,井数28口(井位详见附图)。

另设两口观察井(必要时兼作回灌井),井深9.0m成井要求同降水井。

2、主要施工设备配备计划
(1)降水井施工
本工程拟配备1台冲击钻机,用于降水井成孔施工。

(2)抽水设备(见表2.1)
表2.1 主要施工设备配备
3
、施放井位
(1)人员及设备安排
为确保井位施放工作完成,安排1名测量工程师及2名测工与布井专业技术人员开展此项工作。

采用满足本工程需要的设备进行施放井位。

(2)井位布置的一般形式
根据基坑支护工程设计要求本方案降水井避开梁、柱位置可根据实际情况进行适当调整。

(3) 井位布放及确认
井位初步布放后,还需对井位进行物探,如发现有地下障碍物,即对井位作出相应调整。

要求对改移的井位再经地面物探核查,确认无障碍后,作出显着标志,灌入石灰粉。

上钻前须再由人工挖探坑确认,由布井技术人员量测井位并加以确认。

4、 管井施工
4.1 施工准备
(1)提前做好井位布放工作。

(2)布置排水管和供电线路。

(3)组织施工人员进行安全、技术交底。

(4)详细制定施工中各种材料计划和供应计划。

4.2 降水井结构
根据地层及水文地质条件,降水井设计井深为9m ,井径φ700mm ,井管为φ600/50mm 4.3
4.4 施工方法
(1)挖探井
在施放好的井位上人工挖探井直至见原状土,3米以上较浅的探井在确认无地下管线及地下构筑物后下入护筒,护筒外侧填粘土封隔好表层杂填土层,以防止钻井施工用水大量漏失及塌孔;如遇地下管线,需适当调整井位,重挖探井。

(2)挖(围)泥浆池
根据场地条件在距降水井3m左右处挖(围)泥浆池,一般每2~3
口井共用一个泥浆池。

(3)凿井
为确保降水效果,减小洗井难度,所有管井采用冲击钻机成孔,井径、孔深不小于设计值,井身应保持圆正垂直。

(4)替浆
井管下入前注入清水置换全井孔内泥浆,砂石泵抽出沉渣并测定孔深。

替浆过程中,务必安排好泥浆的排放工作。

(5)下管
井管采用无砂混凝土井管,在预制混凝土管鞋上放置井管同时水位以下包缠1层80目尼龙网,缓缓下放,当管口与井口相差200mm时,接上节井管,接头处用多层尼龙网裹严,竖向用竹条固定井管。

为防止上下节错位,在下管前将井管依井方向立直。

吊放井管要垂直,并保持在井孔中心,为防止雨污水、泥砂或异物落入井中,井管边砌高出地面
200mm的护台,并加盖板临时保护。

(6)填滤料
井管下入后立即填入滤料。

滤料应保持连续沿井管外四周均匀填入。

填滤料时,应随填随测滤料填入高度,当填入量与理论计算量不一致时,及时查找原因。

应用铁锹填料,不得用装载机或手推车直接填料,以防不均匀或冲击井壁,如遇蓬堵可用水冲。

填料完成后在洗井过程中,如滤料下沉量过大,应补填至井口下1米处,1米以上部分在洗井完成后衬砌人井时处理。

滤料为φ4-6mm等粒径中粗砂或无粉碎石屑。

(7)洗井
用空压机由上而下分段洗井,重点在上段潜水层的中、下部,直至上下含水层串通(形成混合水位)且水清砂净。

洗井装备要用同心式或并列式的钢管洗井,禁止使用软管洗井。

洗井过程中应观测水位及出水量变化情况。

(8)水泵安装
潜水泵及泵管安装吊放,置于距井底以上1.0~1.5m处。

安装并接通电源,做到单井单控电路,并检查水位继电制动抽水装置和漏电保护系统。

(9)抽降
连网统一抽降后应连续抽水,不应中途间断,需要维修更换水泵时,应逐一进行。

开始抽降时要间隔的逐一启动水泵。

抽水开始后,应逐一检查排水管道是否畅通,有无渗漏现象,如接头处或排水管渗漏应返工或维修。

以及单井出水量、出水含砂量。

当含砂量过大,可将水泵上提,如含砂量仍然较大,应重新洗井。

4.5 施工质量检验标准
施工质量检验主要执行《建筑地基基础工程施工质量验收规范》(GB50202-2002),其内容综合如表5-1。

表5-1 管井施工质量检验标准
5 、降水维护管理及特殊情况的应急处理措施
降水工程施工结束后,是较长时间的维持降排水阶段,延续降排水要到土方开挖施工结束,降排水维护与动态观测是该阶段的工作重点。

在降排水过程中也可能会出现诸如外来水、潜水层间水不能完全疏干等问题,需采取必要的处理措施。

5.1 降排水维护
(1)每日巡视降排水系统的运行情况,及时发现和处理系统运行的故障和隐患,如水泵抽水出水情况,是否需要检修换泵;供电线路是否正常;排放水的含砂情况及排水联络管道是否畅通。

(2)在更换水泵时应先量测井深,掌握水泵安全合理的下入深度,以防埋泵。

(3)注意对井口的防护、检查,防止杂物、渣土掉入井内。

(4)当发生停电时,应及时更换电源,尽量缩短因断电而停止抽水的时间间隔,。

5.2降水动态观测
(1)按设计要求建立地下水动态监测网,在3#楼位置靠近居民楼处确定2口观测井。

(2)降水井施工完毕,抽水开始后,水位未达到设计降深之前(一般为前15天),每天观测2次水位、水量;当水位达到设计降深后,每天观测1次。

(3)对监测记录应及时整理,分析水位下降趋势,预测桩底的地下水位,并根据水位变化情况调整开泵地段和开泵数量,减少地下水资源无谓排放。

(4)根据观测记录,及时分析降水过程中不正常状况及产生原因,提出调整及补充措施,确保达到设计降水深度。

5.3 降水过程中特殊情况的应急处理
场地东邻近海河,水文地质条件变化也较大。

因此,无论在降水施工期间还是在降排水维护阶段,有可能出现局部少量涌水涌砂事故,现场采取一些有针对性的处理措施,保证土方工程施工在无水条件下进行。

5.3.1 异常水处理
由于地下水位极高,,由于具体位置不明,水量大小也不明,为了有效预防异常水给工程带来损失,应及时采取措施。

(1)当遇到突然出现的不明来水时,应立即停止开挖,做引流回填,控制因出水带出地层颗粒形成地层扰动坍塌,并及时查明水源情况,采取寻源断流措施。

(2)对出水范围的护壁,必须采用特殊加固措施,稳定后再继续下步开挖。

由于本工程内存在积水池塘的问题,开挖初期可能在局部砂夹层,可能会有少量残留水渗出。

还可能带出地层中细颗粒物质,使开挖面地层土扰动,严重时会发生坍塌。

针对这种可能出现的情况,开挖时应放慢挖土速度,做大放坡,做好槽底排水沟,护坡尽快施工。

6 、沉降监测
6.1建设单位委托天津市卓实测绘有限公司对戎德园项目基坑工程及周边建筑做沉降观测。

我项目部亦在2#、3#楼布设沉降观测点,进行沉降观测。

7、降水井封井
7.1 先将高出垫层的透水性井壁剔除,当基础底板混凝土浇注到井位时,抽干井内地下水,拨出抽水泵,迅速向井内浇注与基础底板相同标号的抗渗混凝土,当浇注到距垫层500~600mm处,向井内倒入干水泥,用于吸净井内残留的地下水,最后随同基础底板的浇注将井封死。
