外墙涂料技术材料

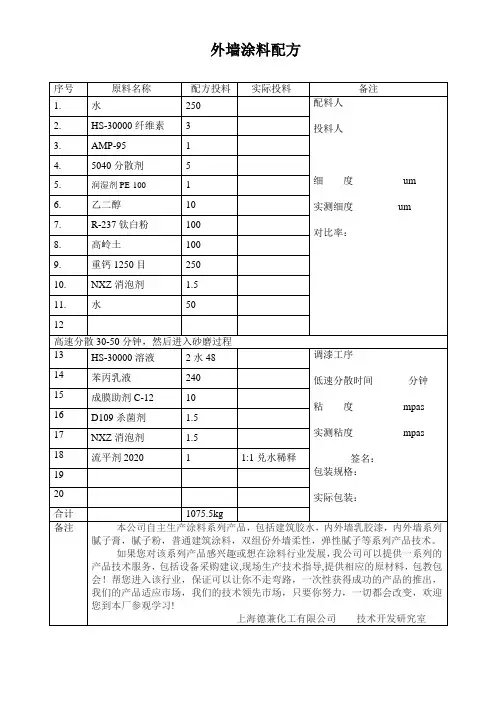

外墙涂料配方

外墙涂料配方
序号 原料名称 配方投料 实际投料 备注
1. 水
250 配料人
投料人
细 度 um
实测细度 um
对比率:
2. HS-30000纤维素 3
3. AMP-95 1
4. 5040分散剂
5 5. 润湿剂PE-100
1 6. 乙二醇 10 7. R-237钛白粉 100 8. 高岭土 100 9. 重钙1250目 250 10. NXZ 消泡剂 1.5 11. 水 50 12
高速分散30-50分钟,然后进入砂磨过程 13 HS-30000溶液 2水48 调漆工序
低速分散时间 分钟
粘 度 mpas
实测粘度 mpas 签名: 包装规格:
实际包装:
14 苯丙乳液 240 15 成膜助剂C-12 10 16 D109杀菌剂 1.5 17 NXZ 消泡剂 1.5
18 流平剂2020 1 1:1兑水稀释 19 20
合计
1075.5kg
备注
本公司自主生产涂料系列产品,包括建筑胶水,内外墙乳胶漆,内外墙系列腻子膏,腻子粉,普通建筑涂料,双组份外墙柔性,弹性腻子等系列产品技术。
如果您对该系列产品感兴趣或想在涂料行业发展,我公司可以提供一系列的产品技术服务,包括设备采购建议,现场生产技术指导,提供相应的原材料,包教包会!帮您进入该行业,保证可以让你不走弯路,一次性获得成功的产品的推出,我们的产品适应市场,我们的技术领先市场,只要你努力,一切都会改变,欢迎您到本厂参观学习!
上海德兼化工有限公司 技术开发研究室。

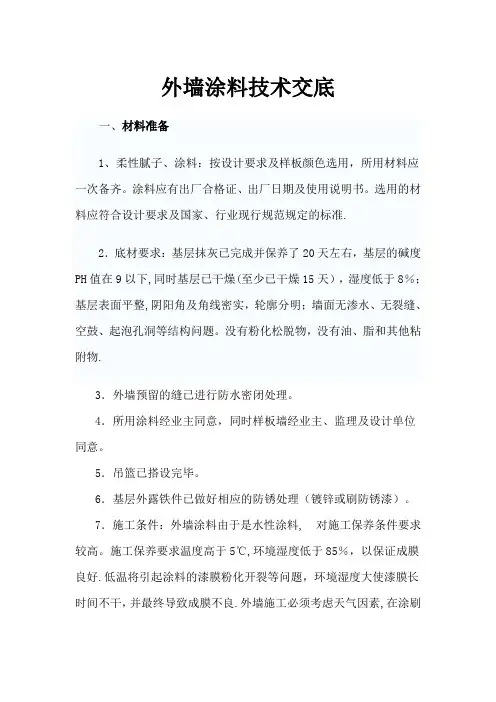

外墙涂料施工技术交底

外墙涂料技术交底一、材料准备1、柔性腻子、涂料:按设计要求及样板颜色选用,所用材料应一次备齐。
涂料应有出厂合格证、出厂日期及使用说明书。
选用的材料应符合设计要求及国家、行业现行规范规定的标准.2.底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。
没有粉化松脱物,没有油、脂和其他粘附物.3.外墙预留的缝已进行防水密闭处理。
4.所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。
5.吊篮已搭设完毕。
6.基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)。
7.施工条件:外墙涂料由于是水性涂料, 对施工保养条件要求较高。
施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好.低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良.外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏.二、作业条件1、基层抹灰完成后进行检查,合格后方可进行施工。
2、基层涂刷涂料时,含水率不得大于10%。
在施工时若没有测含水率的手段,可以在基层表面放一块1m2卷材,静置3~4小时以后掀开检查,基层覆盖部位与卷材上未见水印即可铺设。
3、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹应符合规范要求.4、墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提前抹灰补齐,墙面基层及女儿墙处出水口防水节点应处理完毕,雨落水管卡、设备穿墙管道等安装预埋件工作已完成,并将洞口用水泥砂浆堵实、抹平、晾干。
5、外用吊篮已安装调试完毕。
6、根据工程量及施工进度计划安排,已准备好相应的机械设备,并接通电源试机。
7、正式施工前要求根据设计要求先做样板墙,经监理人员确认质量符合设计要求和施工规范规定后,方可进行大面积的施工。
外墙涂料技术参数要求

外墙涂料技术参数要求外墙涂料是建筑物外墙保护和装饰的重要材料,具有防水、防潮、隔热、耐候等功能。
其技术参数要求对于保证建筑物外墙的质量和使用寿命非常关键。
下面是外墙涂料技术参数要求的一些基本内容:1.粘结强度:外墙涂料与墙体之间的粘结强度直接关系到外墙涂料的持久性和附着力。
应符合相关标准要求,并能在外墙温度变化和风吹雨淋等环境条件下保持良好的粘结强度。
2.耐候性:外墙涂料应具有良好的耐候性能,能够抵御紫外线、雨水、氧气、温差等因素的侵蚀,保证颜色和外观长时间稳定不变。
3.耐热性:外墙涂料应具有一定的耐热性能,能够在高温条件下不发生脱落、变色、裂纹等现象,保证建筑物外墙的整体美观。
4.耐潮性:外墙涂料应具有良好的耐潮性,遇到雨水或多湿环境时不发生发霉、起泡、脱落等现象,保持墙体的干燥和耐久性。
5.防霉性:外墙涂料应具有一定的防霉性能,避免微生物在涂料表面生长繁殖,保持墙体的卫生和美观。
6.环保性:外墙涂料应符合国家环保标准,不含有对人体健康有害的有害物质,如重金属、有机溶剂等,保证使用过程中不对人体和环境造成危害。
7.装饰性:外墙涂料应具有较好的装饰效果,能够满足建筑物外墙的设计要求,同时提供多种颜色和纹理选择,满足不同客户的需求。
8.施工性:外墙涂料应具有良好的施工性能,容易涂刷、平整、均匀,并且干燥时间适中,方便施工人员进行操作。
9.抗污性:外墙涂料应具有一定的抗污性能,能够经受外界污染物的侵蚀,如鸟粪、油污、灰尘等,保持墙体清洁。
10.存储稳定性:外墙涂料在长期存放过程中应具有良好的稳定性和可操作性,不发生沉淀、固化等现象,方便日后使用。
11.经济性:外墙涂料应具有合理的价格和性能比,满足客户的经济需求。
以上是外墙涂料技术参数要求的一些基本内容,根据不同的使用环境和需求,具体参数可能会有所不同。
在选择外墙涂料时,建议根据实际情况综合考虑上述技术参数要求,选择符合需要的高质量涂料产品。
外墙涂料配方

相 容 性:其粘度基本上不受酸碱的影响,在PH值1~12范围内能保持原有特性,在较大的温度范围内(-18-130℃)保持特有的功能,具有极强的抗氧化和抗酶解作 160
硅丙乳液 40
杀菌剂 2
弹性涂料消泡剂 1.5
成膜助剂 2
B连续相
水 750
弹性涂料消泡剂 1
水包水生产配方
A分散相
水600
弹性涂料消泡剂1.5
聚乙烯醇(2099)5%水溶液80
阳离子树脂(PPM-20)35
AMP-95 1
金红石钛白粉0-40
超细重钙 60-100
化学结构:氮分子均匀分布的超支链聚合物。
溶 解 性:易溶于冷水、热水和水混剂的溶剂混合物,分散性好不易形成胶块,溶液乳白或淡黄色,不溶于乙醇和异丙醇及多种有机溶剂。
相 容 性:与阴离子、两性离子和表面活性剂有良好的相容性,可用于各类表面活性剂的产品中。对碱、弱酸稳定。在广阔的PH范围都能迅速膨胀和溶解,即使在盐分含量很高的体系中,仍然保持稳定。
--------------------------------------------------------------------------------
作者: ww51363647 时间: 2010-9-13 23:46
回复 6# duocaizhuji
就0.5%的纤维素+0.2%的耐钙乳液,混合细流而成,陈本当然低啦,我的可是低成本配方,一用水灰石成本就高啦,还用特殊乳液罩面,浸水7天不泛白
--------------------------------------------------------------------------------
外墙涂料施工技术交底

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份.
2、当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
胶粉聚苯颗粒外墙外保温(涂料面层)

胶粉聚苯颗粒外墙外保温(涂料面层)概述外墙外保温是指在建筑外立面表面添加一定的保温材料,以达到节能、降低能耗、提高建筑物的温度控制能力的目的。
其中胶粉聚苯颗粒外墙外保温使用的是聚苯乙烯泡沫颗粒为主要保温材料,在外墙表面添加涂料面层而成。
胶粉聚苯颗粒外墙外保温具有保温性能好、施工方便快捷、抗水、耐候性强、防火性能优越等显著优点。
聚苯乙烯泡沫颗粒聚苯乙烯泡沫颗粒是目前主流的建筑保温材料之一,因其具有良好的隔热性能、轻质、成本低等优势,已被广泛应用于建筑行业中。
聚苯乙烯泡沫颗粒主要是由包含聚苯乙烯、发泡剂、阻燃剂、添加剂等组分的预制泡沫颗粒制成。
聚苯颗粒外墙外保温的施工流程聚苯颗粒外墙外保温的施工流程包括下列步骤:1.表面处理:根据施工要求对外墙表面进行清理、处理等预处理工作,使其变得平整、光滑、无油污等。
2.面层施工:在外墙表面布设聚苯颗粒并使用涂料面层进行施工,注意保证面层涂布厚度的均匀性和涂布整齐度,避免出现大的漏涂、喷涂消耗不均等问题。
3.装饰处理:在面层施工完成后,根据工程要求进行粉饰、装饰等处理方式。
聚苯颗粒外墙外保温的优势保温性能好聚苯乙烯泡沫颗粒具有良好的隔热性能,其导热系数约为0.03-0.04w/mK。
与传统砖墙相比,聚苯颗粒外墙外保温节能性能提升近五倍。
施工方便快捷与传统外墙保温材料相比,胶粉聚苯颗粒外墙外保温施工周期短,需要用到的材料较少,施工人员人数少,施工成本相对降低。
抗水、耐候性强胶粉聚苯颗粒外墙外保温材料的生产厂家通过对聚苯乙烯泡沫颗粒的研制,使之具有很强的抗水性和耐候性,可以长期使用。
防火性能优越胶粉聚苯颗粒外墙外保温材料添加了阻燃剂,可以有效降低火灾风险。
胶粉聚苯颗粒外墙外保温(涂料面层)是一种优秀的建筑保温材料。
它具有良好的保温性能、施工方便快捷、抗水、耐候性强、防火性能优越等特点,因此在实际应用中得到了广泛的使用。
建筑行业应进一步研究和开发胶粉聚苯颗粒外墙外保温材料,为促进节能减排、绿色环保工程的建立做出积极贡献。
外墙真石漆技术标

外墙真石漆技术标外墙真石漆是一种应用广泛的涂料产品,具有丰富的色彩和纹理效果,能够为建筑外墙赋予独特的装饰效果,并且具有一定的防水、防尘、防腐蚀的功能。
在建筑装饰行业中,外墙真石漆的应用越来越受到重视,因此对外墙真石漆的技术标准也越发严格。
以下是一份关于外墙真石漆技术标准的详细介绍。
一、产品概述外墙真石漆是一种水性环保涂料,由颜料、填料、稀释剂、助剂等组成。
它具有丰富多彩的外观效果,如大理石、花岗岩等,能够仿真各种天然石材的纹理效果。
外墙真石漆具有优异的耐候性,能够经受低温、高温、紫外线照射等自然环境的影响,同时具有一定的防水、防尘、防腐蚀性能。
二、外墙真石漆技术标准1. 规格要求外墙真石漆的规格应符合国家相关标准,包括颜色、容量、质地、包装等方面的规定。
产品的规格应在标识中清晰可见,方便用户购买和使用。
2. 物理性能外墙真石漆的物理性能包括附着力、耐候性、抗冲击性、耐水性等指标。
产品应具有良好的附着力,能够牢固地附着在建筑表面上;同时具有良好的耐候性和抗冲击性,能够经受自然环境和外力的影响;还应具有良好的耐水性能,能够在潮湿环境中保持稳定的性能。
3. 环保要求外墙真石漆作为一种装饰涂料,对环境友好性要求较高。
产品应符合国家相关的环保标准,不含有有害物质,不会对环境和人体健康造成影响。
4. 施工要求外墙真石漆的施工要求包括底材要求、施工工艺、施工温度等方面。
产品的施工应在干燥、清洁的表面上进行,施工工艺应符合相关的要求,施工温度应在适宜的范围内进行。
5. 质量保证外墙真石漆的生产厂家应对产品的质量负责,提供一定的质量保证。
产品应具有一定的保质期限,同时提供相关的质量检测报告和技术支持。
以上是关于外墙真石漆技术标准的一些主要内容,外墙真石漆的技术标准对产品的质量、环保性能、施工要求等方面提出了严格的要求,对生产厂家和用户都具有重要的指导意义。
希望以上内容能够对您有所帮助。
外墙水性涂料施工技术交底

水性涂料涂饰工程技术交底交底内容:一、材料要求1、涂料:白色防水涂料。
二、主要机具排笔、棕刷、料桶、刮板、钢丝刷、滑板、手提式电动搅拌机等。
三、作业条件:1、外墙面基层处理、等全部施工到位,且经历收合格。
墙面基层外表干净、巩固、平整,无酥松、起砂、起皮、裂纹等质量缺陷,墙面基层枯燥,含水率不大于8% 。
2、洞口、阴阳角等提前处理完毕。
3、外墙门窗已安装完成,外墙装修用拱构型门式架调整好,每次使用前经检查合格。
4、基层外表泛碱部位已用氧化铁处理干净。
5、熟悉效果图,分清涂料的品种及颜色,做到心中有数。
四、操作工艺1、工艺流程:基层处理→成品保护→配置涂料→刷面漆。
基层处理:将原有窗台松动抹灰层去除,湿润基层后,用砂浆进展找平抹灰。
将砼或水泥浆抹灰面,墙砖外表上的灰尘、污垢、溅沫与沙浆痕等去除干净。
施工前的基层验收标准如下:1.2.1 墙体外表:外表光滑、干净、接槎平整、线角平整、顺直、清晰,含水率不大于8%,尤其是外墙的四周大角、阴阳角、门窗洞口等关键部位要严格控制质量。
阴阳角:光滑、顺直、方正,没有缺楞掉角现象。
窗洞、槽:方正、整齐、光滑,所包含的阴阳角顺直。
基层允许偏差工程如下表所示:成品保护:门头广告箱用塑料桌布及胶布进展全封闭包裹。
窗框采用纸胶带全封闭粘贴防护。
玻璃采用废报纸及胶带进展全面铺贴防护。
配置涂料:采用电动搅拌机进展搅拌,要求无固块物。
稀稠度适中,配好后好使用。
施工前一定要仔细审查效果图,对外墙各部位涂料的颜色、品种施工方法做到心中有数,了如指掌,具体颜色、做法详见效果图:回味圣果西山墙外立面广告灯箱以上部位全部为白色涂料涂刷。
具体操作工艺要求如下:涂料涂刷方向与行程长短均应一致,接槎留在分格缝处。
如所用涂料枯燥较快时,勤粘短刷。
涂刷层次一般一道。
门窗洞口、阴阳角、不易够着的边角等处:因升降机最高点无法升至屋面檐口及南北两处阳角有松树遮挡,固采用外租吊车进展其他部位涂刷施工。
考前须知:选用涂料地颜色完全一致,发现颜色深浅时应分别堆放、贮存。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙涂料施工技术交底施工楼号:20#、21#接受交底人:交底时间:2017年3月4日一、材料准备1、柔性腻子、涂料:按设计要求及样板颜色选用,所用材料应一次备齐。
涂料应有出厂合格证、出厂日期及使用说明书。
选用的材料应符合设计要求及国家、行业现行规范规定的标准。
2、材料进场后应按要求做见证取样检测,合格后方可使用。
二、机具准备1、刷涂工具:排笔、漆刷;2、滚涂工具:长毛绒辊筒、盛料桶;3、抹涂工具:铁抹刀、刮板、灰盘、电动搅拌机、刮杠、靠尺等;4、外用吊篮按工作面设置,本工程选用15台。
三、作业条件1、基层抹灰完成后进行检查,合格后方可进行施工。
2、基层涂刷涂料时,含水率不得大于10%。
在施工时若没有测含水率的手段,可以在基层表面放一块1m2卷材,静置3~4小时以后掀开检查,基层覆盖部位与卷材上未见水印即可铺设。
3、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹应符合规范要求。
4、墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提前抹灰补齐,墙面基层及女儿墙处出水口防水节点应处理完毕,雨落水管卡、设备穿墙管道等安装预埋件工作已完成,并将洞口用水泥砂浆堵实、抹平、晾干。
5、外用吊篮已安装调试完毕。
6、根据工程量及施工进度计划安排,已准备好相应的机械设备,并接通电源试机。
7、正式施工前要求根据设计要求先做样板墙,经监理人员确认质量符合设计要求和施工规范规定后,方可进行大面积的施工。
8、施工现场环境温度不得低于5℃,也不能在阴雨霏霏的天气情况下进行施工。
四、操作工艺4.1工艺流程施工工艺流程:基层修补、清扫处理→填补缝隙→腻子打底找平→打磨→封底漆→第一遍面涂→细部处理→第二遍面涂→检查验收→涂料清理4.2施工操作4.2.1基层修补、清扫处理(1)、修补施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3抗裂砂浆修补。
下面为具体做法:缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:3抗裂砂浆,干后用水泥砂纸打磨平整。
孔洞——基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。
此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。
(2)、清扫尘土、粉末→可使用扫帚、毛刷清扫;灰浆→用铲刀、除去;4.2.2、腻子打底找平(1)为了修补不平整的现象,防止表面的毛细孔及裂缝。
腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。
本工程选用外墙专用柔性腻子,刮腻子时的施工技术如下:①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。
②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。
不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。
③用刮板刮涂要用力均匀,将四周的腻子收刮干净,使腻子的痕迹尽量减少。
○4腻子施工应自上而下,先阴阳角部后大面墙部位施工,墙面阴阳角、装饰线条、造型梁等部位应找垂直。
(2)、打磨用砂布磨平做到表面平整、粗糙程度一致,纹理质感均匀。
此工序要求重复检查、打磨直到表面观感一致时为止,砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。
本工程选用1#砂纸打磨。
①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。
②手工打磨应将砂纸包在打磨垫块上,往复用力推动,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。
③对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。
要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。
④打磨后,立即清除表面灰尘,以利于下一道工序的施工。
4.2.3底漆施工在干净的基层上,滚涂一遍封底漆,增加与基层的结合力,防止浮碱。
底漆要涂刷均匀,不得漏涂。
A、对基层表面处理干后,从细部大面积仔细检查,确认符合要求后在进行封闭底漆施工。
B、基层封底前对门窗、空调支架金属部位进行保护避免涂料掺入。
C、基层封闭底漆施工前要严格按照规定的稀释比例进行稀释,并要求稀释时应对底漆充分搅拌保证均匀。
D、基层封闭底漆施工时应先小面后大面,从上而下均匀涂刷施工一遍。
E、基层封底涂饰确保无漏涂、流挂、涂刷均匀。
F、底漆施工完毕后,应及时对施工工具清洗,避免溶剂挥发后,施工工具硬干,清洗后于阴凉处保存。
4.2.4第一遍面涂施工A、在底漆施工完毕24小时后可以进行第一遍面涂施工。
B、面涂应严格按照规定的稀释,稀释剂采用厂家指定的材料和稀释比,并应充分搅拌均匀。
C、涂料施工时应先小面后大面,自上而下施工。
D、面涂施工时,不同颜色应使用不同施工工具,避免混色。
E、施工时涂饰料应按分隔线或窗套等处,避免结合处出现色差。
4.3第二遍面涂施工A、第一遍面涂施工结束24小时后方可进行第二遍面涂施工。
B、第二遍面涂要求涂刷均匀,施工后应达到色泽一致,无流挂、漏底,阴阳角处无积料。
C、涂料稀释比例大体与第一遍相同。
D、如果漆面需要施工修补,应在第二遍面涂施工前尽量采用与以前批号相同的产品,避免色差。
E、施工间隙或施工完毕后,应盖紧桶盖,以防结皮。
4.4划分隔条粘胶条首先根据设计要求进行吊垂直、套方找规矩,弹分割线,宽度为2公分,此项工作必须严格按标高控制好,必须保证建筑物四周交圈,分隔必须平直、光滑、粗细一致等。
4.5施工缝与施工段由上往下进行,根据墙体的特点每一垂直面为一个施工段,水平缝留在分隔缝上,垂直缝留在阴阳角处。
五、质量要求(一)主控项目1、涂料工程所用涂料的品种、型号和性能应符合设计要求。
检验方法:检查产品合格证书、性能检测报告和进场验收记录。
2、涂料工程的颜色、图案应符合设计要求。
检验方法:观察。
3、涂料工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
检验方法:观察;手摸检查。
4、涂料工程的基层处理应基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。
检验方法:观察;手摸检查;检查施工记录。
(二)一般项目涂料的涂饰质量和检验方法六、成品保护措施6.1成品保护的组织管理6.1.1在准备工作阶段,由项目施工领导,配合土建、安装、分包单位对施工进行统一协调。
合理安排工序,加强工种的配合,正确划分施工段,避免因工序不当或工种配合不当造成成品损坏。
6.1.2建立成品保护责任制,责任到人,派专人负责成品保护工作的监督管理。
6.1.3加强职工的质量和成品保护教育及成品保护人岗前教育,树立工人的配合及保护意识,建立各种保护临时交接制,做好各道工序有人负责。
6.2施工过程成品保护6.2.1涂料施工过程中,工完场清,及时对散落的、污染到门窗、玻璃的涂料加以清理。
6.2.2认真考虑涂刷的先后顺序,避免交叉污染。
及时清理外立面上积存的建筑垃圾灰土,不要在涂料刷完后清理而造成污染。
6.3装饰成品保护6.3.1不得在装饰成品上涂写、敲击、划痕。
6.3.2作业时应避免碰撞墙及墙角。
6.3.3严禁施工现场生火、泼水、以防墙面脱皮及霉变。
6.3.4雨天禁止施工。
6.3.5墙面油漆涂料施工时,对门窗进行覆盖保护6.3.6外墙装饰尽量避免雨天施工,刚刷好的外墙涂料遇雨时需在墙顶覆盖防雨布。
七、工程质量控制及检测7.1注意事项7.1.1涂料应避免阳光直射,并储存在阴凉、干燥、无冻处。
底漆、面漆以及面料不同颜色应分开、分类堆放。
7.1.2施工严格按照施工说明进行,每层之间要达到规定的干燥时间,涂料均匀,厚薄一致,避免露底漏涂、多涂,控制单位耗量。
7.1.3涂料施工应在晴好天气进行,避免大风、大雾、阴雨施工。
7.1.4在雨前6小时或雨后24小时内严禁施工。
7.1.5涂料作业结束后,应注意对饰面进行必要的保护,防止外用吊篮拆除时污染涂料面,影响涂刷效果。
7.2工程验收7.2.1涂料工程应待涂层完全干燥后,方可进行验收。
检查数量,按面积抽查10%。
7.2.2验收时,应检查所用的材料品种,颜色应符合设计和选定的样品要求。
7.2.3施涂薄层涂料表面的质量要求:A、无掉粉、起皮;B、无漏刷、透底;C、无流坠、疙瘩;D、无反碱、咬色;E、颜色一致、无砂眼、气孔;F、装饰线、分色线平直(拉5米经检查,偏差不大于1mm);G、墙面平整、无波纹、2米靠尺检测,偏差不大于2mm;H、阴阳角方正、平直;I、门窗、灯具洁净。
八、质量保证措施8.1 外墙涂料的质量如何取决于三个方面(1)、产品本身的质量;(2)、施工质量;(3)、防偷工减料措施。
8.1.1产品本身质量建设单位、监理单位、施工单位三方考察选定的具有质量保证以的产品,按照样板开路,产品品质可以得到保证。
8.2保证施工质量技术措施8.2.1编制详细的施工方案及工艺要求标准,经监理工程师批准后,组织所有施工人员(包括管理人员及职工)进行二个层次的技术交底。
即书面学习交底,现场作业交底,让每个管理人员及职工明白施工的详细作业过程及最终要求标准。
8.2.2严把过程控制关,每道工序施工时,相关技术人员,质检人员必须紧随工作面,不间断巡查指导,遇见问题及时整改纠正,确保工序施工质量。
8.2.3严格采用分期工序层层验收的办法,加强自检。
8.2.4重点加强油漆系统学习,对产品的性能及操作方法要牢记心中正确指导施工。
8.3防偷工减料措施8.3.1按预算用量进料至施工现场指定仓库,经监理、建设单位代表查后封存。
按使用说明用量配漆,不定期检查。
8.3.2加强对操作工人的交底及加大巡视力度,严格按照配比施工,并要求涂刷均匀不得漏涂。
九、安全文明施工1)建立安全管理制度2)建立,健全各级部门的安全生产责任制,责任落实到人。
○1新进工人必须进行公司、项目和班组的三级教育。
○2工人应掌握本工种操作技能,熟悉本工种安全操作规程。
3)安全检查○1必须建立定期安全检查制度,有时间、有要求、明确重点部位、危险岗位。
○2安全检查有记录,对查出的隐患应及时整改,做到定人、定时间、定措施。
`' ○3班组"三上岗,一讲评"活动班组在班前须进行上岗交底,上岗检查,上岗记录的"三上岗"和每周一次的"一讲评"安全活动.对班组的安全活动,要有考核措施。
○4外用吊篮每天上班前进行配重检查,并班前试运行,运行良好时方可投入使用,工人上岗时应按要求正确佩戴安全帽、系好安全带正确操作。
不得酒后上岗,不得在现场抽烟。
4)施工用电○1配电箱的电缆应有套管,电线进出不混乱。
