高标准农田建设项目施工组织设计全套
高标准农田建设项目施工组织设计

目录第一章编制依据第二章项目概况第三章项目管理机构配备第一节项目管理机构第二节施工组织机构设置第三节项目管理规划第四节组织机构体系第四章施工总平面布置第一节现场布置原则第二节施工现场依据第三节施工现场平面布置第五章质量管理体系与措施第一节质量目标第二节质量管理体系第三节工程质量保证措施第四节质量管理制度第六章安全管理体系与措施第一节安全管理体系第二节安全保证措施第三节安全防护措施第四节安全应急预案第七章施工方案与技术措施第一节测量工程第二节灌溉和排水工程第三节田间道路工程第四节管灌工程第八章文明施工措施第一节文明施工管理体系第二节现场卫生管理措施第三节现场安全保卫措施第四节文明施工教育措施第五节噪音控制措施第九章环境保护管理体系与措施第一节环境保护管理体系第二节环境保护措施第十章水土保持措施第十一章防汛度汛第十二章工程进度计划与措施第一节工程进度计划第二节施工进度保证措施第三节保证工期的组织措施第十三章资源配备计划第一节施工机械设备投入计划第二节施工机械设备的保障措施第三节劳动力安排计划第四节试验、检查仪器设备第十四章施工场地突发治安事件及治安管理计划第一节治安联防方案第二节治安保卫、工地门卫制度第三节治安突发事件应急预案第十五章地下管线及其他地上地下设施的保护加固措施第一节管线保护总体方案第二节应急响应措施第三节管线保护管理措施第十六章施工配合及成品保护措施第一节项目组织协调工作的原因与协调原则第二节施工协调配合措施第三节与当地(周围)单位及群众的协调措施第四节成品保护的组织措施第十七章保证农民工工资支付的保证措施第十八章工程后期保修服务措施第一章编制依据一、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。
本投标施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将有丰富的施工管理经验的人员召集在一起,对方案进行集中编制,采用“集思广益、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。
高标准农田建设项目施工组织设计-高标准农田建设项目实施方案

高标准农田建设项目施工组织设计实施方案目录第一章综合说明第1节编制依据第2节编制范围及内容第3节工程概况第4节工程总体目标第5节总体布局第6节工程特点、重点和难点第二章施工部署第1节施工准备第2节施工组织机构的建立第3节管理机构框图第4节项目经理部各职能部门职责第三章施工平面布置第1节临时设施的布置第2节施工临时用电、用水第3节施工现场总平面布置第四章主要工程施工方案第1节施工准备第2节土地平整工程第3节渠道工程第4节水池施工第5节 PE管道安装施工第6节浆砌体施工第7节机耕路施工第五章质量承诺与保证措施第1节质量方针和目标第2节质量计划、质量目标管理第3节管理机构保证措施第4节质量管理制度、职责保证措施第5节制度和技术保证措施第6节劳动力保证措施第7节原材料保证措施第8节计量保证措施第9节施工质量控制措施第六章施工主要工序第七章工期承诺及保证措施第1节工程进度计划第2节进度计划管理第3节施工调度工作第4节工期保证措施第八章安全文明施工保证措施第1节方针目标第2节组织管理第3节工作制度及资料管理第4节行为控制第5节劳务用工管理第6节安全防护管理第7节临时用电管理第8节施工机械管理第9节消防工作管理第10节文明施工措施第11节环保保护保证措施第九章劳动力及材料投入计划保证措施第1节劳动力投入计划保证措施第2节材料投入计划保证措施第十章施工机械配置第1节主要施工机械的配备第2节施工机械设备的合理使用第1节冬季施工措施第2节雨季施工措施附件一:拟投入本项目的主要施工设备表附件二:拟配备本项目的试验和检测仪器设备表附件三:拟投入本项目的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明第1节编制依据1、业主提供的《迪庆州德钦县梅里片区高标准农田建设项目施工招标文件》。
2、迪庆州德钦县梅里片区高标准农田建设项目施工设计图。
3、国家现行有关工程施工和验收的标准、规范、规程、图集。
(完整版)高标准农田施工组织设计

目录第一章、编制依据及原则第二章、施工部署第三章、主要分部分项工程施工技术措施第四章、保证工程质量的技术组织措施和违约责任第五章、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案第六章施工机械设备情况和进场计划第七章、劳动力安排和材料进场计划、第八章、施工现场平面布置图及施工道路平面图第九章、冬季、雨季施工组织措施第十章、地下管线及其他地上地下设施的加固措施第十一章、确保安全生产,文明施工的施工组织措施第十二章、减少扰民降低环境污染和噪音的措施第十三章、工期保证组织措施及违约责任第十四章、特殊施工措施计划第十五章、新技术应用及违约责任承诺第十六章、项目管理机构第一章、编制依据及原则一、编制依据本施工组织设计根据XXXX工程项目施工招标文件有关要求文件及工程设计要求,结合本工程工期短,任务重的特点,确定总体计划施工方案为:首先对项目区进行施工,合理安排工序,狠抓工程要害部位,分步实施。
采取机械与人工结合,组织专业队伍施工。
施工及测量放线人员始终跟班对点、线、桩进行控制,分工负责,责任到人,定量定人定工期,确保工程保质保量按期完成。
本施工组织设计依据以下几项编制:1、XXXX工程项目施工招标文件有关要求;施工现场有关地质资料;2、相关的标准图集;3、本公司ISO9001质量体系标准有关规定;4、有关国家规范、标准、规程:1、《公路工程技术标准》JTJ001—972、《公路地质勘察规程》TJ064—863、《公路勘测规范》JTJ016—994、《公路路线设计规范》JTJ011—945、《公路路基设计规范》JTJ013—956、《公路桥涵设计通用规范》JTJ021—89二、编制原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。
3、采用流水施工方法、工程网络计划和其他现代管理方法,组织有节奏、均衡和连续的施工。
4、充分利用现有施工机械和设备,扩大机械化施工范围,提高工程项目机械化程度;不断改善劳动条件,提高劳动生产率。
高标准基本农田土地建设项目施工组织设计

目录第一章总体概述: 施工组织总体设想、方案正对性及施工划分一、编制依据二、编制原则三、工程概况四、水电、通讯、交通条件五、质量要求六、工期要求第二章施工现场平面布置与临时设施、临时道路布置1、施工场地布置、临设布置2、临时道路布置3、临时用地表第三章施工进度计划与各阶段进度得保证措施1、总体施工进度计划2、现场准备3、技术准备4、物资准备5、劳动力准备6、主要施工机械设备准备7、主要材料供应计划8、工期保证措施9、施工计划得保证措施10 、施工准备与材料得保证措施第四章各分部分项工程得施工方案及质量保证措施1、总体施工方案2、施工测量3、渠道土方开挖4、渠系施工5、涵管施工6、钢筋、模板及砼施工7、质量管理体系与措施8、质量保证措施第五章安全文明施工及环境保护措施1、安全管理体系与措施2、文明施工保证措施3、环境保护管理体系与措施第六章项目管理班子得人员配备、素质及管理经验1、组织机构2、管理人员职责3、主要管理部门职责4、管理人员岗位职责5、工程档案资料管理第七章劳动力、机械设备与材料投入计划1、主要机械设备配置2、主要仪器设备配置3、施工劳动力配置第八章关键施工技术、工艺及工程项目实施得重点、难点与解决方案1、工程特点2、工程重点及难点与解决方案第九章冬雨季施工、已有设施、管线得加固、保护等施工情况下得施工措施1、雨季施工措施2、预计防护措施3、其她不良条件下施工保证措施第十章新技术、新产品、新工艺、新材料应用1、新技术、新工艺、新材料得选用原则2、计算机辅助管理软件在工程中应用3、采用先进得测量设备第十一章附表第一章总体概述: 施工组织总体设想、方案正对性及施工划分农业面源污染治理工程得宗旨就是提高农业综合生产能力,保障农业可持续发展,促使农民增收致富,增强国家经济实力。
在开发目标上,就就是要增产、增收、增效、增强。
增产、增收就是指增加农林牧副渔各业产品产量,提高粮棉油肉糖等农产品综合生产能力,增加农民群众收入, 改善农民群众生活,及早实现致富奔小康得目标;增效、增强就是指增加社会农产品有效供给,为城镇居民多提供优质得粮棉油肉糖等农产品,增强农村集体经济实力,促进国家繁荣富强,保障农业与农村经济持续、稳定、健康发展。
高标准农田施工组织设计

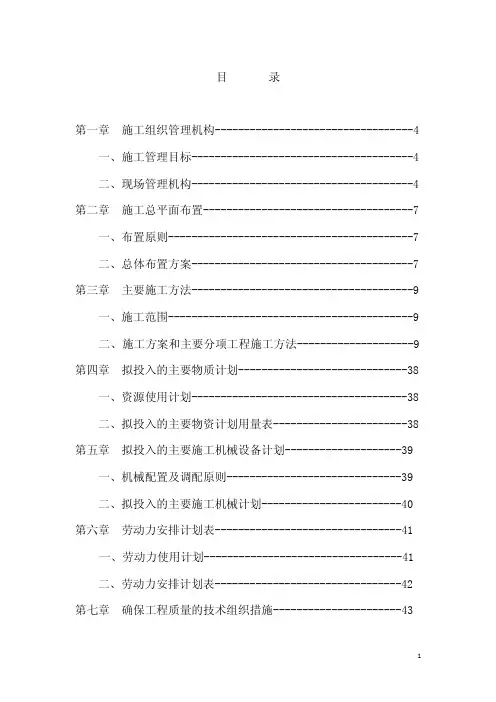

目录第一章施工组织管理机构----------------------------------4一、施工管理目标--------------------------------------4二、现场管理机构--------------------------------------4第二章施工总平面布置------------------------------------7一、布置原则------------------------------------------7二、总体布置方案--------------------------------------7第三章主要施工方法--------------------------------------9一、施工范围------------------------------------------9二、施工方案和主要分项工程施工方法--------------------9第四章拟投入的主要物质计划-----------------------------38一、资源使用计划-------------------------------------38二、拟投入的主要物资计划用量表-----------------------38第五章拟投入的主要施工机械设备计划--------------------39一、机械配置及调配原则------------------------------39二、拟投入的主要施工机械计划------------------------40第六章劳动力安排计划表--------------------------------41一、劳动力使用计划----------------------------------41二、劳动力安排计划表--------------------------------42第七章确保工程质量的技术组织措施----------------------43一、工程质量承诺-------------------------------------43二、质量保证体系-------------------------------------44三、质量保证组织措施---------------------------------44第八章确保安全生产的技术组织措施-----------------------54一、安全生产保证体系---------------------------------54二、安全生产保证措施---------------------------------55三、主要施工项目安全生产技术措施---------------------58第九章确保文明施工的技术组织措施-----------------------60一、建立创建“文明工地”领导小组及文明施工现场保障体系60二、层层签订文明生产承包合同,落实管理目标责任制-----60三、建立文明施工现场各项管理制度---------------------60四、实行奖优罚劣的经济手段管理文明施工---------------61五、保证文明施工的措施-------------------------------61第十章确保工期的技术组织措施---------------------------65一、工期目标-----------------------------------------65二、确保工期的技术组织措施--------------------------66第十一章环境保护及水土保持措施-------------------------70一、环境保护措施-------------------------------------70二、防止扰民和民扰的措施-----------------------------72三、场地清理-----------------------------------------73第十二章季节性施工措施---------------------------------74一、冬季施工-----------------------------------------74二、雨季施工-----------------------------------------74三、夜间施工措施-------------------------------------76第十三章附表、附图-------------------------------------77附表一拟投入的主要施工机械计划---------------------77附表二拟配备本标段的试验和检测仪器设备表-----------78附表三劳动力安排计划表-----------------------------79附表四:计划开、竣工日期和施工进度网络图--------------80附表五施工总平面图---------------------------------81附表六临时用地表-----------------------------------82第一章施工组织管理机构一、施工管理目标本工程的施工管理目标如下:施工质量目标:竹溪县龙坝镇库区高标准农田建设施工项目施工质量确保合格,达到《国家农业综合开发办公室关于加强国家农业综合开发项目竣工验收改造的指导意见国农办[2005]64号及具体设计方案执行》、《土地整治通用工程施工质量检验标准》(DB42/T562-2009)、《土地整治专项工程施工质量检验标准》(DB42/T563-2009)、《土地整治工程施工质量验收规范》(DB42/T564-2009)及施工图设计要求。
高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计一、工程概况本高标准基本农田建设项目位于_____地区,项目区总面积为_____亩。
项目建设的主要目标是通过土地平整、灌溉与排水工程、田间道路工程等措施,提高农田的质量和综合生产能力,促进农业的可持续发展。
项目区内土地现状存在着一些问题,如部分耕地高低不平,灌溉排水设施不完善,田间道路狭窄不畅等。
这些问题严重制约了当地农业生产的发展和农民收入的提高。
因此,本次高标准基本农田建设项目的实施具有重要的意义。
二、施工部署1、施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。
项目部下设工程技术部、质量安全部、物资设备部、财务部和综合办公室等部门,各部门分工明确,协同工作,确保工程的顺利进行。
2、施工任务划分根据工程内容和施工特点,将工程划分为土地平整工程、灌溉与排水工程、田间道路工程等施工队,各施工队分别负责相应工程的施工任务。
3、施工顺序首先进行土地平整工程,为后续的灌溉与排水工程和田间道路工程创造条件。
然后依次进行灌溉与排水工程和田间道路工程的施工,确保各项工程之间的衔接顺畅。
三、施工准备1、技术准备熟悉施工图纸和设计文件,进行技术交底和图纸会审。
编制施工组织设计和施工方案,制定各项施工技术措施和质量控制措施。
2、物资准备根据工程需要,采购和储备各种建筑材料、构配件和施工机械设备。
对进场的物资进行检验和试验,确保其质量符合要求。
3、劳动力准备根据工程施工进度计划,组织劳动力进场。
对施工人员进行技术培训和安全教育,提高其业务水平和安全意识。
4、施工现场准备进行施工现场的“三通一平”工作,即通路、通水、通电和平整场地。
搭建临时生产和生活设施,为施工人员提供良好的工作和生活条件。
四、主要施工方法1、土地平整工程(1)测量放线根据设计图纸和测量控制点,进行土地平整区域的测量放线,确定平整范围和高程控制点。
(2)土方调配根据测量结果,制定土方调配方案,合理安排挖方和填方区域,尽量减少土方运输距离和工程量。
最新版高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计方案目录第一章、工程简介 (4)第一节工程概况 (4)第二节、编制说明 (4)第二章、施工组织机构与部署 (8)第一节、项目管理及技术力量配备 (8)第二节、施工组织部署及施工平面布置 (15)第三节、施工进度计划及工期保证措施 (20)第四节、总体施工方案 (28)第五节、冬季和雨季施工方案 (38)第六节、质量保证措施 (43)第七节、安全保证措施 (56)第八节、人、材、机供应计划 (63)第九节、文明施工、环境保护措施 (67)第十节、合理化建议 (75)第三章、附表 (78)附表一:拟投入本标段的主要施工设备表 (80)附表二:拟配备本标段的试验和检测仪器设备表 (81)附表三:劳动力计划表 (82)附表四:计划开、竣工日期和施工进度网络图 (83)附表五:施工总平面图 (85)附表六:临时用地表 (88)第一章、工程简介第一节工程概况一、基本情况工程名称:**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段工期: 180个日历天质量要求:工程质量要求符合《土地开发整理项目验收规程》(TD/T1013-2000)标准,合格。
建设地点:项目地处**镇团结、长明、恒河、东坝、小垱、唐岭等村。
建设规模:建设高标准农田95.32亩第二节、编制说明一、编制依据1、“**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段”工程图纸;2、“**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段”招标文件。
3、我公司对现场的实地勘察;4、现行相关的国家强制性标准和技术规范、规程:(1).《国家投资土地开发整理项目管理暂行办法》;(2).《陕西省土地开发整理项目管理暂行办法》;(3).《农田排水工程技术规范》SL、TT4-1999;(4).《混凝土结构工程施工及验收规范》GB50204-2002;(5).《混凝土质量控制标准》GB50164-92;(6).《硅酸盐水泥、普通硅酸盐水泥》GB175-99;(7).《水泥混凝土施工规范》DL/T5144-2001;(8).《水工混凝土试验规程》DL/T5150-2001;(9).《混凝土强度检验评定标准》GBJ107-87;(10).《水泥混凝土水质分析试验规程》DL/T5152-2001; (11).《水泥混凝土砂石骨料试验规程》DL/T5151-2001 (12).《水电水利工程模板施工规范》DL/T5110-2000; (13).《水利水电建设工程验收规程》SL223-1999; (14).《灌溉与排水工程技术管理规程》SL/T246-1999; (15).《土地开发整理标准》TD/T1011~1013-2000; (16).《土地开发整理项目验收规程》TD/T013-2000; 二、编制目的本《施工组织设计》是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期等方面进行程序化管理的纲领性文件,并为业主选择施工承包商提供参考。
(完整版)高标准农田建设施工组织设计

六、施工组织设计目录第一章编制说明及工程概况 (3)第一节编制说明 (3)第二节工程概况 (4)第二章采用的施工技术规范、规程及标准 (5)第三章施工组织设计总体方案 (6)一、施工总体安排 (6)二、施工现场平面布置 (9)第四章主要施工工艺和方法 (10)第一节施工测量 (10)第二节土地整理施工方案 (12)第三节施加有机肥方法 (15)第四节钢筋、模板及砼的施工方案 (16)第五节田间路工程施工方案 (19)第六节方塘工程施工方案 (21)第七节水泵安装工程方法 (23)第八节井房工程施工方案 (28)第九节过水涵管洞工程施工 (30)第十节农桥工程施工方案 (38)第十一节护岸工程施工方案 (42)第五章施工进度计划 (44)第一节进度计划 (45)第二节施工进度计划的控制与实施 (45)第三节施工进度计划 (45)第六章质量控制和保证措施 (45)第一节质量保证措施 (45)第二节质量控制措施 (53)第三节技术节约措施 (54)第四节技术资料管理 (55)第七章安全生产及文明施工 (55)第八章工期保证措施 (61)第九章季节性施工技术措施 (62)第一节雨季施工技术措施 (62)第二节防暑降温措施 (62)第三节冬季施工措施 (62)第十章降低成本措施 (64)第十一章机械设备的配置 (65)第一节机械设备的配置 (65)第二节机械设备的使用与维护 (65)第十二章劳动力安排计划 (66)第一节劳动力安排计划 (66)第二节劳动力组织和管理 (66)第十三章成品保护措施 (66)第一节成品保护组织措施 (66)第二节成品保护技术措施 (67)第十四章与地方关系协调的具体措施及计划安排 (67)第十五章对技术简单分项工程交由村集体经济组织及农民施工的安排 (68)第十六章施工技术档案资料的管理方案与措施 (73)第十七章环境保护保证措施 (74)附件1:拟投入的主要施工机械设备表 (79)附件2:拟投入的主要试验和仪器设备表 (80)附件3:劳动力计划表 (81)附件4:计划开、竣工日期和施工进度网络图 (82)附件5:施工总平面图 (83)附件6:临时用地表................................................. 错误! 未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工组织设计第一章总体概述:施工程序总体设想及施工阶段划分第二章施工进度计划和各阶段进度的保证措施第三章各分部分项工程的主要施工方法第四章工程投入的主要施工机械设备情况、主要施工机械进场计划第五章劳动力安排计划第六章保工程质量的技术组织措施第七章确保安全生产的技术组织措施第八章确保文明施工的技术组织措施第九章保证工期的措施第十章施工总平面布置图第十一章项目班子配备第十二章有必要说明的其它内容第一章总体概述:施工程序总体设想及施工阶段划分第一节施工程序总体设想我公司针对本工程施工的特殊情况,有针对性的组建项目班子,并且入选一旦经过建设、监理单位确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作。
为按质、按时完成合同赋与的责任和义务,公司针对该工程严格实行“项目法”施工,新组建一个由公司技术经理亲自挂帅,公司副总工程师任技术负责人,由公司优秀的项目经理组建的项目经理部,负责具体施工管理。
通过对现场的踏勘及详细研读设计文件、图纸,利用我公司人员、设备及丰富的工程施工经验等诸多优势,拟对本工程施工作以下规划。
一、项目班子配备我公司现场将成立工程项目部,项目部按项目法管理,负责该工程项目的实施。
我们将按照与业主签订的承包合同,按期组织进场开工,并根据工程需要,合理配置人力、机械设备等各种资源进场,选派具有丰富施工经验的人员组成项目经理部,实行项目经理负责制,严格按照项目法施工,对人、财、物进行合理调配,采用先进施工方法,严格控制质量标准,保质保量地圆满工。
拟派遣具体丰富施上经验的项目经理为该工程项目经理,代表我公司具体组织项目施工和管理。
作为驻工地的全权负责人,负责工程承包合同履约,直接对企业法人代表负责。
项目经理依照与企业法人代表签订的委托书、责任书,履行职责,行使权力。
项目部下设工程部、质检部、财务部、施工安全部、设备材料部,下设测量作业队、土方施工工队、砌石施工队、砼施工施工队、构筑物工程施工队。
工程部负责项目的全面技术工作,施工组织设计、质量计划和作业指导书.制定技术管理标准,并组织实施、监督检查;组织开展科技攻关和技术革新,推广应用新材料、新技术、新工艺、新设备:负责项目的人员、设备、资源的调配和计划实施,以及后勤管理;组织编制、审核、组卷、移交工程竣工文件等工作。
质检部负责项目的测量放样、统计报表、技术指导及合同管理;负责整个项目工程的质量检查、监督,现场试验及材料试验等工作的评定。
设备材料科负责项目的材料采购、供应及施工设备管理。
财务部负责项目的财务管理、资金使用计划、成本核算、财务报表和工程结算等工作。
施工安全部负责整个项目的安全保卫工作,确保工程施工期间无安全事故发生。
针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。
项目经理将对质量、工期、安全、成本及文明施工全面负责。
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。
二、施工力量迅速进场准备实施本合同的施工队伍,目前已开始熟悉投标图纸,中标后即可迅速进场,进行施工准备。
机械设备将随同施工队伍迅速抵达,确保整个工程按时开工。
本工程在与众多村道、机耕道平行或相交,整个工程区交通十分方便。
设备、人员、材料利用公路运输运抵现场。
三、目标计划1、质量目标:达到国家验收合格标准。
2、工期目标2020年5月31日前完成本项工程的施工任务,具备初步验收的条件。
3、工程施工安全目标确保工程达到安全文明工地,施工无等级火警事故。
4、施工文明目标实行标准化管理,争创文明施工样板工地。
5、环保及水土保持目标严格按环保及水土保持部门有关规定进行施工,遵守国家有关环境保护的法令,控制施工用水污染,减少粉尘及空气、噪声污染,保持生态平衡,防止水土流失,创造良好的生态环境。
同时为保持施工区内的环境卫生,施工、生活场地将派人定时清扫处理。
在工程完工后,拆除一切必须拆除的施工临时设施,并对拆除的场地进行清理。
第二章施工进度计划和各阶段进度的保证措施1.确保工期的组织管理措施(1)加强现场组织指挥指挥,保证工期的实现(2)加强劳动管理,提高劳动效率①加强用工计划性,实行定额用工,提前储备好劳力。
②加强劳动定额管理,确保定额劳动量的完成。
③依靠科学组织与合理安排,保证各工序连续施工,避免相互干扰的发生。
④领导跟班作业及时发现并解决问题,提高工效。
⑤必须采用多班制的施工项目要安排好人员轮休,必须在夜间或公休日施工的项目,要安排调休,保证施工人员精力充沛,始终处于良好工作状态。
⑥安排好一线施工人员的伙食生活,保持职工充沛精力。
(3)创造良好的外部环境,保证施工的连续进行2.保证工期的主要技术措施(1)提前作好技术服务,保证施工的顺利进行①发挥技术的服务作用,细审核、勤交底、勤检查。
提前作好测量、试验等各项技术工作。
②现场专业技术工作者,深入一线跟班作业,及时搞好技术交底,并做到发现问题解决。
③制定详细的单位工程施工组织,实施中不断优化,做到科学施工;信息反馈及时,适时调整和优化施工方案,确保主要工序能够顺利进行。
④建立项目总工程师为首的技术保障、技术决策体系,加强项目总工程师技术岗位负责制,行使技术否决权。
(2)加强技术攻关,化解现场难题①发挥技术专家作用,对难度较大的技术问题,派遣我单位的技术专家奔赴现场,确保各种方案和措施技术可靠,工艺先进,工序合理,从而保证施工的顺利进行。
②重大技术问题及时向设计、监理部门汇报,并积极会同相关单位研究解决方案。
3.保证工期的主要保障措施(1)加强材料供应,抓好物资保障①选配有工作和管理经验的同志负责物资采购工作。
②加强材料计划管理,按施工计划安排材料供应。
③根据施工特点,超前调查和预测市场供应情况,特别是季节性要做材料的适量储备。
④严把材料质量关,严格杜绝劣质材料进场。
(2)加强机械保养,抓好设备保障①选配具有较好的技术素质、较强的事业心和责任心的同志负责设备管理工作。
②加强设备的维修与保管,确保完好率和出勤率,满足施工需要。
③加强现场和工作面设备的协调使用。
④根据工程进展,在购置新设备时,应超前考虑,专人落实,做到随用随上,不误时间。
(3)加强财务管理,抓好资金保障①选配财务经验丰富的会计师,主持工程资金筹集和合理使用,依据施工计划,合理安排采购资金。
②发挥我单位的集体优势,必要时可以从其他项目调度闲置资金。
③从简生活设施开支,压减非生产成本的支出,全力保障资金合理地用于本标段工程。
第三章各分部分项工程的主要施工方法第一节施工测量由于本工程内容多且复杂,测量工作难度较大,作为一个重点考虑,因此组织精干、经验丰富的人员担任任务。
从速度和精度考虑,采用全站仪测量。
一、测量仪器的管理测量仪器在投入使用前,均需进行检验与校正,确保不合格的测量仪器不投入使用。
根据国家计量器具检验规程规定的检定周期,及时送具有计量检定的单位进行复检,确保投入使用的测量仪器均在法定的计量检定周期内。
二、测量资料管理1、测量资料包括:工程测量控制点交接资料,首级、次级测量控制点复核资料,工程测量控制网的布设、施工方案及平差计算资料,工程测量控制网的复测资料,施工定位放线资料,沉降、位移观测资料等。
2、所有测量资料均应用不能擦去的墨水书写,所有记录、计算资料均有校核。
3、需要报监理工程师审批、备案的测量资料及时报批、报备。
除监理工程师有特殊要求的以外,所有测量资料均应按照质保体系中相应的文件和资料控制程序执行。
三、水准点及座标点复测工程开工前,应对业主所提供的座标点及水准点的基本数据,采用水准仪和全站仪进行复核测量并验算,确定提供的座标点及水准点数据的准确性和有效性,当复核并验算结果对提供数据有异议时,应会同测量监理工程师进行核定。
复核方法可采用施工场地附近高一级控制点,用全站仪极座标法进行座标点的复测并计算;对于高程可采用水准仪用高差闭合差往返测进行复核,所测的座标点及水准点的允许误差至少应满足三等网的精度要求。
四、增设平面控制点及增设临时水准点根据业主提供且经测量复核计算有效的座标点,研究增设平面控制点及临时水准点。
以保证工程各个部位均有控制座标。
当控制点的间距较大时,另外增设控制点并做好保护桩。
增设座标点及水准点的允许误差及施工测量误差应满足设计图纸及有关测量施工规范规定。
五、平面控制测量本工程平面控制拟采用在沿岸陆域上布置施工基线进行控制,对于无法设平面控制基线的部份,拟采用布置导线网进行控制。
基线形式应可能与水工建筑纵横轴线平行进行布置,在地形条件不许可的情况下,也可设成不平行的斜向基线。
但基线应选择通视条件好,距拟建水工建筑物位置近、地基条件好,不易沉降变形和不易碰撞的位置,并设标志加以保护。
六、高程控制测量本工程高程控制拟在沿堤线陆域侧,进行高程控制网的布设,在一个施工段内布置至少不小于2个不同高程的控制点,以便对高程的控制和校核。
高程控制网点按三等水准点进行布置,水准测量闭合差应满足有关施工规范的要求。
高程控制应布置在通视良好,距水工建筑物位置近,且地基条件好,不易沉降变形和不易遭受碰撞的地点,并设立标志加以保护。
第二节土方工程一、土方开挖(一)说明本工程土方主要为生产路及过路涵的土方开挖与填筑。
(二)施工方法本工程土方开挖采用自上而下、分层开挖的方式进行。
土方及覆盖层开挖预留20㎝~30㎝保护层,保护层采用人工开挖,严格按照设计图纸要求,确保不超挖不欠挖。
(三)土方开挖施工方法土方开挖工艺流程(四)技术要求及质量控制1、开挖要严格按照设计要求和施工组织设计进行,做到够深、够宽、底平、到边,保证弯道连接平滑;不同施工队伍之间不留界墙。
2、设立开挖标志,应经常校核开挖高程、控制桩号等是否符合施工图纸的要求,不得出现欠挖和超挖现象。
如出现扰动现象,应采取素土回填压实,压时候干密度不得低于原状土的干密度。
3、底高程要求按设计从严控制,最大欠挖量、超挖量不得大于30mm。
开挖土方按设计要求全部运往规定地点,零星散土应随时清除干净。
4、开挖基本结束要用人工挂线整平,要求底高程、断面几何尺寸、边坡平整度均满足图纸设计要求,坡面平整度误差不得大于1厘米。
5、施工过程中,要注意埋于地下的各种管线。
若遇到管线要及时上报监理,采取措施进行处理。
6、每一单元施工段挖好平整完毕,必须经监理人员验收合格后再进行下道工序施工。
二、土方填筑(一)施工方法采用1.0m3反铲装车、8t自卸车运输、推土机进行摊铺,土方采用振动碾和蛙式打夯机配合进行回填、夯实。
(二)施工工艺流程土方填筑施工工艺流程(三)铺料1、填筑料的级配、含水量、土块大小、超径颗粒均须符合设计规定。
2、为保证填筑层之间结合良好,铺料前必须将压实结合层面湿润并刨毛l~2cm深。
