2006版电力定额
阀厅、保护小室与配电室地下设施 阀厅环氧砂浆耐磨地面 100m2
72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108
筏形、箱形基础 箱形基础 设备基础 汽机基础 设备基础 燃机基础 设备基础 锅炉基础 设备基础 变压器基础 设备基础 变压器油池 设备基础 GIS基础 设备基础 主要辅机基础 单体小于50m3 设备基础 主要辅机基础 单体大于50m3 地基处理 钢管桩 地基处理 钢板桩 地基处理 钢管混凝土桩 地基处理 钢筋混凝土方桩 地基处理 钢筋混凝土管桩 地基处理 钢筋混凝土灌注桩 机械钻孔 地基处理 钢筋混凝土灌注桩 人工挖孔 地基处理 碎石灌注桩 地基处理 水泥搅拌桩 地基处理 换填土 地基处理 换填砂 地基处理 换填碎石 地基处理 换填毛石混凝土 地基处理 强夯 300t·米5击以内 地基处理 强夯 300t·米每增加1击 地基处理 强夯 600t·米5击以内 地基处理 强夯 600t·米每增加1击 地基处理 地下混凝土连续墙 地基处理 回填砂 汽机房与除氧间地下设施 水泥砂浆面层 汽机房与除氧间地下设施 水磨石面层 汽机房与除氧间地下设施 混凝土面层 汽机房与除氧间地下设施 地砖面层 煤仓间与锅炉房地下设施 水泥砂浆面层 煤仓间与锅炉房地下设施 水磨石面层 煤仓间与锅炉房地下设施 混凝土面层 煤仓间与锅炉房地下设施 地砖面层
4 GT3-15 GT3-16 GT3-17 GT3-18 GT3-19 GT3-20 GT3-21 GT3-22 GT3-23 GT3-24 GT3-25 GT3-26 GT3-27 GT4-1 GT4-2 GT4-3 GT4-4 GT4-5 GT4-6 GT4-7 GT4-8 GT4-9 GT4-10 GT4-11 GT4-12 GT4-13 GT4-14 GT4-15 GT4-16 GT4-17 GT4-18 GT4-19
100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 100m2 m3
屋面保温与防水 屋面有组织内排水 屋面保温与防水 珍珠岩保温隔热 屋面保温与防水 苯板保温隔热 屋面保温与防水 氰凝防水 屋面保温与防水 三元乙丙防水 屋面保温与防水 橡胶卷材防水 屋面保温与防水 细石混凝土刚性防水 屋面保温与防水 隔热架空层 楼面面层 水泥砂浆面层 楼面面层 水磨石面层 楼面面层 地砖面层 楼面面层 大理石面层 楼面面层 花岗岩面层 楼面面层 防静电地板 楼面面层 木地板面层 楼面面层 环氧树脂耐磨自流平涂料面层 楼面面层 环氧砂浆耐磨面层 天棚吊顶 木龙骨 天棚吊顶 轻钢龙骨 天棚吊顶 铝合金龙骨 天棚吊顶 石膏板面层 天棚吊顶 PVC板面层 天棚吊顶 铝塑板面层 外墙 保温金属墙板 外墙 无保温金属墙板 外墙 主厂房 预制轻骨料混凝土墙板 外墙 主厂房 砖砌体外墙 外墙 主厂房 加气混凝土砌体外墙 外墙 主厂房 空心砖砌体外墙 外墙 其他 砖砌体外墙 外墙 其他 加气混凝土砌体外墙 外墙 其他 轻骨料混凝土砌块外墙 外墙 其他 空心砖砌体外墙 外墙 其他 混凝土小型空心砌块外墙 外墙 其他 苯板砌体外墙 外墙 其他 彩钢夹心板外墙 内墙 主厂房 砖砌体内墙
阀厅、保护小室与配电室地下设施 保护小室地砖面层 100m2 阀厅、保护小室与配电室地下设施 配电室地砖面层100m2 半地下建筑地面 水泥砂浆面层 半地下建筑地面 水磨石面层 半地下建筑地面 混凝土面层 半地下建筑地面 地砖面层 复杂地面 水泥砂浆面层 复杂地面 水磨石面层 复杂地面 混凝土面层 复杂地面 地砖面层 普通地面 水泥砂浆面层 普通地面 水磨石面层 普通地面 混凝土面层 普通地面 地砖面层 普通地面 花岗岩面层 普通地面 大理石面层 底板 混凝土 底板 钢筋混凝土 楼板与平台板 主厂房 钢梁浇制混凝土板 楼板与平台板 主厂房 浇制混凝土板 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 m3 m3 100m2 100m2
35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71
GT2-11 GT2-12 GT2-13 GT2-14 GT2-15 GT2-16 GT2-17 GT2-18 GT2-19 GT2-20 GT2-21 GT2-22 GT2-23 GT2-24 GT2-25 GT2-26 GT2-27 GT2-28 GT2-29 GT2-30 GT2-31 GT2-32 GT2-33 GT2-34 GT2-35 GT2-36 GT2-37 GT2-38 GT3-1 GT3-2 GT3-3 GT3-4 GT3-5 GT3-6 GT3-7 GT3-8 GT3-9
楼板与平台板 汽机运转层平台 钢梁浇制混凝土板 100m2 楼板与平台板 汽机运转层平台 浇制混凝土梁板 100m2
楼板与平台板 汽机中间层平台 钢梁浇制混凝土板 100m2 楼板与平台板 汽机中间层平台 浇制混凝土梁板 楼板与平台板 锅炉平台 钢梁浇制混凝土板 楼板与平台板 锅炉平台 浇制混凝土梁板 楼板与平台板 其他 钢梁浇制混凝土板 楼板与平台板 其他 预制混凝土板 楼板与平台板 其他 浇制混凝土板 屋面板 汽机房预制混凝土板 屋面板 压型钢板 有保温 屋面板 压型钢板 无保温 屋面板 压型钢板底模 屋面板 钢梁浇制混凝土板 屋面板 预制混凝土板 屋面板 浇制混凝土板 屋面保温与防水 屋面有组织外排水 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2
109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145
GT4-20 GT4-21 GT4-22 GT4-23 GT4-24 GT4-25 GT4-26 GT4-27 GT4-28 GT4-29 GT4-30 GT4-31 GT4-32 GT4-33 GT4-34 GT4-35 GT4-36 GT4-37 GT4-38 GT4-39 GT4-40 GT4-41 GT4-42 GT5-1 GT5-2 GT5-3 GT5-4 GT5-5 GT5-6 GT5-7 GT5-8 GT5-9 GT5-10 GT5-11 GT5-12 GT5-13 GT5-14
m3 m3 m3 m3 m3 m3 m3 m3 m3 t t m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m2 m2 m2 m2 m3 m3 100m2 100m2 100m2 100m2 100m2 100m2 100m2 100m2
883.624 1039.116 550.334 555.622 391.78 298.016 401.022 620.51 438.75 4631.068 4549.534 1395.1 1285.704 1500.282 898.608 770.984 190.922 155.884 32.4 66.376 97.098 230.062 23.55 1.672 36.682 4.03 876.226 45.426 18648.914 20701.824 18792.294 20850.494 11848.902 13668.674 12000.448 13800.236 42287.312
电力建设工程概算定额 第一册 建筑工程(2006年版)
序号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 定额编号 GT1-1 GT1-2 GT1-3 GT1-4 GT1-5 GT1-6 GT1-7 GT1-8 GT1-9 GT1-10 GT1-11 GT1-12 GT1-13 GT1-14 GT1-15 GT1-16 GT1-17 GT1-18 GT1-19 GT1-20 GT1-21 GT1-22 GT1-23 GT1-24 GT2-1 GT2-2 GT2-3 GT2-4 GT2-5 GT2-6 GT2-7 GT2-8 GT2-9 GT2-10 名称 机械施工土方 场地平整土方 机械施工土方 场地平整亏方碾压或夯填 机械施工土方 主厂房土方 机械施工土方 主要建筑物与构筑物土方 机械施工土方 其他建筑物与构筑物土方 机械施工土方 挖淤泥流砂 机械施工土方 土方运距每增加1km 机械施工土方 淤泥运距每增加1km 人工施工土方 场地平整土方 人工施工土方 场地平整亏方碾压或夯填 人工施工土方 独立基础土方 挖深2米以内 人工施工土方 独立基础土方 挖深2米以外 人工施工土方 条形基础土方 挖深2米以内 人工施工土方 条形基础土方 挖深2米以外 施工石方 场地平整石方 普通岩石 施工石方 场地平整石方 坚硬岩石 施工石方 独立基础石方 基坑底面积20平方米以内 施工石方 条形基础石方 沟槽底宽3米以内 施工石方 石方运距每增加1km 施工降水 基坑明排水 施工降水 轻型井点降水系统安装与拆除(m) 施工降水 轻型井点降水系统运行 施工降水 管井井点降水系统安装与拆除(根) 施工降水 管井井点降水系统运行 条形基础 砖基础 条形基础 毛石基础 条形基础 毛石混凝土基础 条形基础 素混凝土基础 条形基础 钢筋混凝土基础 独立基础 毛石混凝土基础 独立基础 素混凝土基础 独立基础 钢筋混凝土基础 独立基础 杯形基础 筏形、箱形基础 筏形基础 单位 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 套·天 m 套·天 根 套·天 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 基价 10.626 5.16 21.74 16.852 15.274 11.924 1.37 1.84 15.26 7.07 20.38 22.914 18.86 20.762 28.604 31.442 37.124 30.758 2.2 588.244 160.75 600.28 1460.67 35.91 251.47 169.804 267.666 403.696 711.606 315.514 386.71 613.044 519.656 778.69
电力定额工程量计算规则(2006年版)[1]
电力定额工程量计算规则(2006年版)[1]目录第一册建筑工程上册 (5)总说明 (5)第一章土石方工程 (11)工程量计算规则 (16)第二章地基处理工程 (23)工程量计算规则 (29)第三章砌筑工程 (32)工程量计算规则 (34)第四章混凝土及钢筋混凝土工程 (37)工程量计算规则 (42)第五章金属结构制作工程 (46)工程量计算规则 (48)第六章构件安装及运输工程 (50)工程量计算规则 (54)第七章门窗及木作工程 (55)工程量计算规则 (59)第八章地面及楼地面工程 (61)工程量计算规则 (63)第九章屋面工程 (65)工程量计算规则 (66)第十章防腐及隔热工程 (68)工程量计算规则 (70)第十一章装饰工程 (72)工程量计算规则 (74)第十二章构筑物工程 (80)工程量计算规则 (86)第十三章厂区道路 (89)工程量计算规则 (90)第十四章脚手架工程 (91)工程量计算规则 (93)第十五章水平、垂直运输及建筑物超高调整 95 工程量计算规则 (98)第十六章灰坝工程 (99)工程量计算规则 (105)第十七章换流站建筑工程 (108)工程量计算规则 (110)第十八章空冷建筑工程 (111)工程量计算规则 (113)附录A 火力发电厂建筑面积的计算 (114)附录B 主厂房吊装机械综合台班权数取定表 (119)附录C 组合材料取定表 (121)附录D 混凝土配合比表 (124)附录E 砂浆配合比表 (125)附录F 土石方松实系数表 (126)附录G 土壤及岩石(普氏)分类表 (127)附录H 打桩土质鉴别表 (130)第一册建筑工程下册 (131)总说明 (131)第十九章厂(所)区及厂房内上下水 (138)工程量计算规则 (142)第二十章厂(所)区及厂房内照明 (143)工程量计算规则 (144)第二十一章厂(所)区及厂房内消防 (146)工程量计算规则 (152)第二十二章一般除尘装置安装 (153)第二十三章通风空调 (154)工程量计算规则 (159)第二十四章采暖器具及容器安装 (160)工程量计算规则 (162)第二十五章一般工业钢筋混凝土管道安装.. 163 工程量计算规则 (165)第二十六章刷油、防腐、保温 (166)工程量计算规则 (168)第一册建筑工程上册总说明一、《电力建设工程预算定额(2006年版)》共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第一册《建筑工程(上册)》(以下简称本定额)。
电力建设工程预算定额
删除了打拔井点等4个子目;
⑶调整项目:
①原机械挖运土方、机械挖运渣等14个子目调整为6个子目; ②原ø600井管降水3个子目调整为2个子目。
3、人工部分:
编入人工挖土方,人工挖沟、槽,人工挖基坑,人工挖淤泥,人工回填土, 人工平整场地,人工运土石方,人工支挡土板,人工凿岩石等子目。
《电力建设工程预算 定额
第一册 建筑工程(2006年版)》
一、适应范围 :
适用于以下工程的新建、扩建的全部建筑工 程(生活福利工程除外) :
1、电力建设单机容量为 50~1000 MW 机组 的火力发电厂;
2、 35~500kV 变电站; 3、±500kV 以下的换流站工程、通信工程。
二、主要编制依据: 三、编制原则:
13 厂区道路
9
14 脚手架工程
15
15 水平、垂直运输及超高调整
40
16 灰坝工程
64
17 换流站建筑工程
17
18 空冷建筑工程
6
合计
1041
子目数量 2001建筑预算定额(修订本)(除第16章外)
120 95 24 100 32 68 58 63 43 48 68 137 4 15 40 64(第17章)
⑵机械土方是按一、二类土编制的,使用中按定额说明执 行。
2、人工挖土方、沟、槽、基坑按普土与坚 土设置子目,并在定额说明中明确了超过 最大深度时的调整办法。
3、人工单(双)轮车运土按50m以内编入。 如运距增加可套用每增加50m子目。
4、回填土、原土打夯按人工与机械分列子 目。机械填料碾压按100m3计列。填土碾压 子目中只计列压路机与推土机,不包括土
平、垂直运输及超高调整。
电力工程建设工期定额(2006年版)
可核定为Ⅱ地区;
(3)特殊地区的核定分类应当由工期定额主管部门确定。
6
5、火电工期定额中几个控制工期的划分及其含义: (1)主厂房开工至可浇注垫层混凝土:主厂房开工是指主厂房基础挖土动工开始的时间, 主厂房浇注垫层混凝土是指主厂房基础挖方完成,开始浇注基础垫层第一方混凝土算起,至 垫层按设计要求完成为止。如需进行地基处理时,应为地基处理完好,至桩基承台混凝土浇 灌完为止。 主厂房开工至可浇注垫层混凝土是指按设计要求,在正常地质土壤条件下,进行基础挖 方,直至可以进行基础垫层的混凝土浇注施工。 所谓正常地质土壤条件,是指主厂房基础挖方基本无需凿岩开挖的石方或大的障碍物并 可连续施工,如挖方有石方(不含卵石层)且其量超过总挖方量的 30%时,其工期则应为 本定额相应控制工期的二倍,如遇有文物等异常情况时应视实际情况进行处理;主厂房基础 挖方工期不包括地基处理的工期。对需进行地基处理的工程,且该地基处理的工艺是在土方 开挖后进行的,不同地基处理方法的参考工期如表 1.2。此参考工期以上、下限的形式给出, 可根据实际情况选定。
5
发电工程建设工期定额
第一章 火力发电工程
使用说明
1、火力发电工程建设工期定额(以下简称“火电工期定额”) 适用于国产及引进设备的
燃煤火力发电厂新建和扩建工程。如果扩建工程的机组容量等级大于前一期工程,并且煤、
灰、水等辅助(附属)工程不能共用的,应套用新建工程定额。
2、火电工期定额的范围:2×50MW、2×100MW 、2×135MW、2×200MW、2×300MW、2
3
电网工程建设工期定额(QW) 第一章 变电工程 使用说明 第一节 室外变电站工程(QW11) 一、35kV 变电站 二、110kV 变电站 三、220kV 变电站 四、330kV 变电站 五、500kV 变电站 六、750kV 变电站 第二节 室内变电站工程(QW12) 一、35kV 变电站 二、110kV 变电站 三、220kV 变电站 四、330kV 变电站 五、500kV 变电站 第三节 地下变电站工程(QW13) 一、35kV 变电站 二、110kV 变电站 三、220kV 变电站 四、330kV 变电站 五、500kV 变电站 第四节 换流站工程(QW14) 一、±500kV 换流站 二、±800kV 换流站
_2006版电力概算定额(全)
序号 编制说明
1 GT1-1 2 GT1-2 3 GT1-3 4 GT1-4 5 GT1-5 6 GT1-6 7 GT1-7 8 GT1-8 9 GT1-9 10 GT1-10 11 GT1-11
项目名称及规范
机械施工土方 场地平整土方 机械施工土方 场地平整亏方碾压或夯填 机械施工土方 主厂房土方 机械施工土方 主要建筑物与构筑物土方 机械施工土方 其他建筑物与构筑物土方 机械施工土方 挖淤泥流砂 机械施工土方 土方运距每增加1km 机械施工土方 淤泥运距每增加1km 人工施工土方 场地平整土方 人工施工土方 场地平整亏方碾压或夯填 人工施工土方 独立基础土方 挖深2米以内
100m2
23611.882
5263.362
96 GT4-7
楼板与平台板 锅炉平台 钢梁浇制混凝土板
100m2
13615.082
2525.692
97 GT4-8 98 GT4-9 99 GT4-10 100 GT4-11 101 GT4-12 102 GT4-13 103 GT4-14 104 GT4-15 105 GT4-16 106 GT4-17 107 GT4-18 108 GT4-19 109 GT4-20 110 GT4-21 111 GT4-22 112 GT4-23 113 GT4-24 114 GT4-25 115 GT4-26 116 GT4-27 117 GT4-28 118 119 120 121 122 123 GT4-29 GT4-30 GT4-31 GT4-32 GT4-33 GT4-34
条形基础 毛石混凝土基础 条形基础 素混凝土基础 条形基础 钢筋混凝土基础 独立基础 毛石混凝土基础 独立基础 素混凝土基础 独立基础 钢筋混凝土基础 独立基础 杯形基础 筏形、箱形基础 筏形基础 筏形、箱形基础 箱形基础 设备基础 设备基础 设备基础 设备基础 设备基础 设备基础 汽机基础 燃机基础 锅炉基础 变压器基础 变压器油池 GIS基础
电力建设工程预算定额

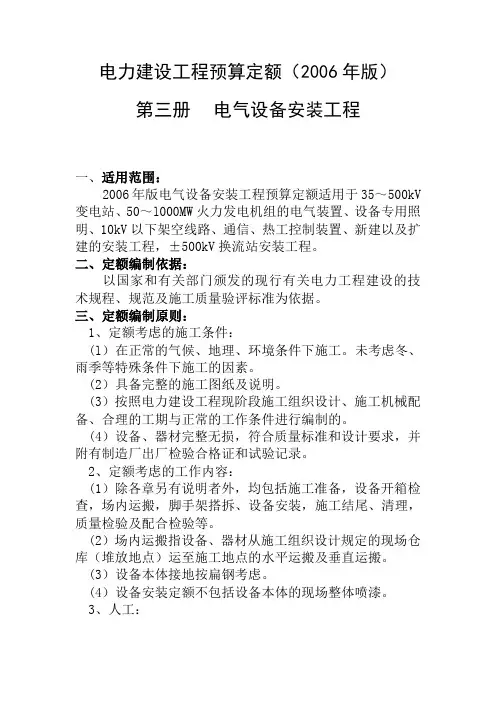

电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV 变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

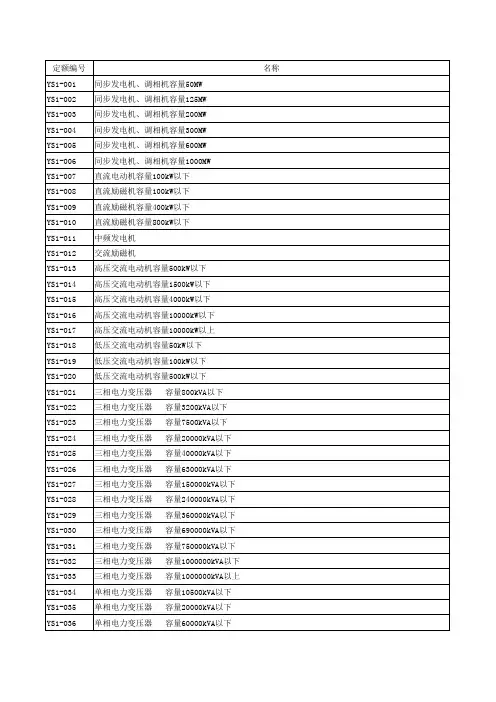

2006版电力行业定额(全)
YS1-185 YS1-186 YS1-187 YS1-188 YS1-189 YS1-190 YS1-191 YS1-192 YS1-193 YS1-194 YS1-195 YS1-196 YS1-197 YS1-198 YS1-199 YS1-200 YS1-201 YS1-202 YS1-203 YS1-204 YS1-205 YS1-206 YS1-207 YS1-208 YS1-209 YS1-210 YS1-211 YS1-212 YS1-213 YS1-214 YS1-215 YS1-216 YS1-217 YS1-218 YS1-219 YS1-220 YS1-221
空气预热器系统电气单体调试 机组容量 50MW 空气预热器系统电气单体调试 机组容量 125MW 空气预热器系统电气单体调试 机组容量 200MW 空气预热器系统电气单体调试 机组容量 300MW 空气预热器系统电气单体调试 机组容量 600MW 空气预热器系统电气单体调试 机组容量 1000MW 燃油系统电气单体调试 机组容量 50MW 燃油系统电气单体调试 机组容量 125MW 燃油系统电气单体调试机组容量 200MW 燃油系统电气单体调试 机组容量 300MW 燃油系统电气单体调试 机组容量 600MW 燃油系统电气单体调试 机组容量 1000MW 制粉系统(包括冷却风、密封风机)电气单体调试 制粉系统(包括冷却风、密封风机)电气单体调试 制粉系统(包括冷却风、密封风机)电气单体调试 制粉系统(包括冷却风、密封风机)电气单体调试 制粉系统(包括冷却风、密封风机)电气单体调试 制粉系统(包括冷却风、密封风机)电气单体调试 吹灰系统电气单体调试 机组容量 50MW 吹灰系统电气单体调试 机组容量 125MW 吹灰系统电气单体调试 机组容量 200MW 吹灰系统电气单体调试 机组容量 300MW 吹灰系统电气单体调试 机组容量 600MW 机组容量 50MW 机组容量 125MW 机组容量 200MW 机组容量 300MW 机组容量 600MW 机组容量 1000MW
电力建设工程预算定额(2006年版).doc
电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。
电力建设工程预算定额(2006年版)
电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。
2006电力预算定额
YJ1-1 YJ1-2 YJ1-3 YJ1-4 YJ1-5 YJ1-6 YJ1-7 YJ1-8 YJ1-9 YJ1-10 YJ1-11 YJ1-12 YJ1-13 YJ1-14 YJ1-15 YJ1-16 YJ1-17 YJ1-18 YJ1-19 YJ1-20 YJ1-21 YJ1-22 YJ1-23 YJ1-24 YJ1-25 YJ1-26 YJ1-27 YJ1-28 YJ1-29 YJ1-30 YJ1-31 YJ1-32 YJ1-33
N3
t t t t t t t t t 台 台 台 台 台 台 t t t t t t t t t t t t t t t t t t
N5
907.33 694.44 759.09 891.16 1037.67 979.27 671.24 619.54 663.78 16919.24 23864.50 25565.89 51959.42 64483.41 96322.11 1617.07 1408.06 1273.75 1569.91 1503.44 1499.28 1222.90 1735.99 1672.07 1635.76 1630.11 1719.55 1681.43 1279.98 1515.13 1597.44 1843.11 1830.74
序号 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66
2/404
N1
YJ1-67 YJ1-68 YJ1-69 YJ1-70 YJ1-71 YJ1-72 YJ1-73 YJ1-74 YJ1-75 YJ1-76 YJ1-77 YJ1-78 YJ1-79 YJ1-80 YJ1-81 YJ1-82 YJ1-83 YJ1-84 YJ1-85 YJ1-86 YJ1-87 YJ1-88 YJ1-89 YJ1-90 YJ1-91 YJ1-92 YJ1-93 YJ1-94 YJ1-95 YJ1-96 YJ1-97 YJ1-98 YJ1-99
2006电力定额总说明
2006电力定额一、总说明1、定额的适用范围本定额适用于新建、扩建和改建的单机容量50~600MW机组的火力发电厂,35~500kV变电所及微波通信站的建筑工程,其他容量机组工程或其他电压等级变电站可参照执行。
原则上50MW以下火电机组和35kV(不含)以下变配电站执行全统定额,建筑部分执行地方定额。
但一些特殊的项目如烟囱、冷却塔和变电架构还是要执行行业定额。
2、定额项目的调整新的概算定额—与原96版《电力建设工程概算定额》对比,主要作了以下调整:(1)删除了原第十章“上下水、采暖、通风、照明工程”的所有定额子目,把1999年颁布的“上下水、采暖、通风、除尘、照明综合指标”也称为小安装和小指标,经换价后补编到新定额中,列为第十章,该章的表现形式采用综合指标的形式,只发现费用,不表现定额消耗量。
(2)把电定定[2000]19号文“关于印发《电力建设工程概算定额》有关问题的解释及定额子目调整、补充的通知”当中的补充定额和有关定额修改的内容,补充到了相应的章节,删除了原定额中与之重复的内容。
3、脚手架费用的计取新定额中第8、9、10章中各子目已包括脚手架的摊销费用,第一~七章中涉及到地基处理、竖向布置、施工排水的子目不计脚手架费用,其余各项目的脚手架费用,按定额直接费乘以1.8%计算。
4、定额中所涉及的混凝土设计标号及碎石、砾石的种类已经选定,使用时定额不作调整,各工程混凝土含量及当地材料价格与定额中所规定的量不同时,应计列地材价差,不参加取费。
5、所有预制构件的制作、运输、安装、施工损耗,均已包括在定额中,使用时不再另行计算,但运输距离超过1km时可参照地方定额进行调整。
6、钢筋混凝土定额中的钢筋、铁件的含量,可根据工程设计用量进行调整。
定额中的材料量已经包括损耗。
7、关于泵送混凝土新定额中的混凝土均按碎石混凝土大都是按碎石混凝土C25-40考虑,就是碎石粒径为40mm的25号混凝土考虑,施工方式现场机械搅拌、小翻斗车运输考虑的,没有考虑泵送混凝土施工方式,若工程使用混凝土泵车、搅拌车来浇捣混凝土时,应当计列泵送混凝土的增加费,计算的方法:基数x调整系数。
