进度滞后总结及补救措施

合集下载

进度落后补救措施

进度落后补救措施

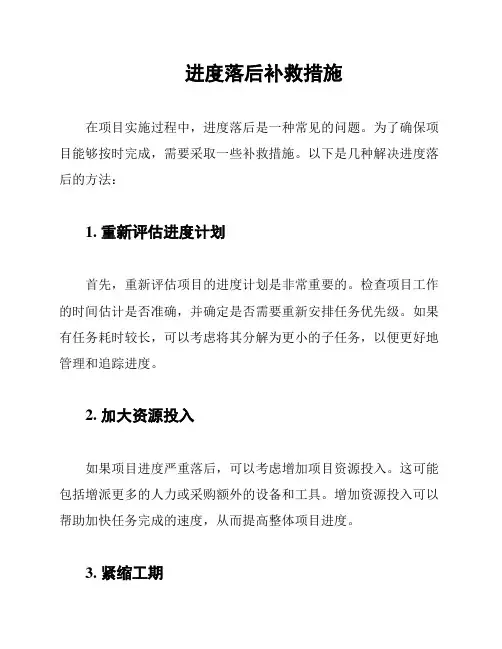

进度落后补救措施在项目实施过程中,进度落后是一种常见的问题。

为了确保项目能够按时完成,需要采取一些补救措施。

以下是几种解决进度落后的方法:1. 重新评估进度计划首先,重新评估项目的进度计划是非常重要的。

检查项目工作的时间估计是否准确,并确定是否需要重新安排任务优先级。

如果有任务耗时较长,可以考虑将其分解为更小的子任务,以便更好地管理和追踪进度。

2. 加大资源投入如果项目进度严重落后,可以考虑增加项目资源投入。

这可能包括增派更多的人力或采购额外的设备和工具。

增加资源投入可以帮助加快任务完成的速度,从而提高整体项目进度。

3. 紧缩工期另一种补救措施是紧缩项目工期。

这意味着尽可能缩短任务完成的时间,以追赶进度。

可以通过加班、延长工作时间或调整资源分配来实现工期的紧缩。

然而,需要注意确保员工的工作负荷合理,并避免出现质量问题。

4. 沟通和协调在项目进度落后的情况下,良好的沟通和协调是非常重要的。

及时与项目团队成员和相关利益相关者沟通,确保问题被及时披露和解决。

协调团队的工作,避免资源冲突和任务延误。

5. 调整项目目标和期望如果项目进度持续落后,可能需要考虑调整项目目标和期望。

评估当前情况,确定能够实现的目标,并与相关方进行沟通,以达成共识。

在调整目标和期望时,需要权衡时间、成本和质量之间的关系。

总之,解决项目进度落后需要采取综合的措施。

通过重新评估进度计划、增加资源投入、紧缩工期、加强沟通和协调,并调整项目目标和期望,可以有效地补救进度落后问题,并推动项目顺利完成。

项目进度滞后整改措施

项目进度滞后整改措施

项目进度滞后整改措施项目进度滞后是项目管理中常见的问题之一,它可能由于各种原因导致,如资源不足、人力不足、沟通不畅、计划不合理等。

遇到项目进度滞后问题时,项目管理团队应及时采取整改措施来解决问题并推动项目进度的顺利实施。

以下是一些常用的整改措施:1.分析原因并制定对策:首先,项目管理团队应当仔细分析项目进度滞后的原因,找出导致进度滞后的关键因素,并制定相应的对策。

例如,如果是由于资源不足而导致的进度滞后,可以考虑调整资源分配,重新安排工作计划;如果是由于计划不合理而导致的进度滞后,可以重新评估项目进度,做出合理的调整。

2.加强沟通与协作:建立良好的沟通机制和团队协作氛围对于项目推进至关重要。

项目管理团队应加强与项目相关方的沟通,及时反馈项目进展情况,并寻求他们的意见和建议。

同时,团队成员之间应加强协作合作,共同努力解决问题,确保项目进度的顺利推进。

3.调整工作计划:当项目进度滞后时,可能需要对原有的工作计划进行适当的调整。

项目管理团队应重新评估项目的时间和资源要求,重新安排项目工作的优先级,以确保关键路径上的工作能够得到优先处理。

此外,还可以考虑采取一些紧急措施,如增加工作人员、延长工作时间等,以加快项目进度。

4.增加监控和控制力度:项目管理团队应加强对项目进度的监控和控制力度,及时发现进度滞后的问题,并采取相应的措施进行调整。

可以通过制定进度控制指标、开展定期项目进度评审等方式,确保项目进度能够按照计划顺利实施。

同时,及时收集项目进度数据,并对其进行分析,为后续的决策提供依据。

5.加强风险管理:项目进度滞后往往与风险密切相关。

项目管理团队应加强对项目风险的识别和管理,及时采取措施预防和应对可能影响项目进度的风险。

可以制定风险管理计划,明确风险的概率和影响程度,并制定相应的应对策略和措施。

6.提高团队素质和能力:项目管理团队的素质和能力直接影响着项目的进度和质量。

当项目进度滞后时,项目管理团队应该自省并提高自身的素质和能力,提升团队成员的技术水平和专业能力。

项目进度滞后的补救措施

项目进度滞后的补救措施

项目进度滞后的补救措施 引言 项目管理中,进度滞后是常见的问题之一。进度滞后可能由于各种原因导致,如任务分配不合理、资源不足、沟通不畅等。为了在项目中及时处理进度滞后的问题,保证项目按时完成,本文将探讨一些常见的补救措施。

一、及时识别问题 成功的项目管理必须保持对项目进展的清晰、准确的了解。只有当项目进展情况被及时发现并识别出问题,才能采取相应措施加以解决。

1. 定期开展进度评估 • 设置固定的时间,定期评估项目进展情况。例如,每周或每月的进度评估会议,督促团队成员提交进度报告。 • 评估时,对项目目标和任务进行逐一审查,识别出偏差的任务和潜在的进度风险。

2. 利用项目管理工具 • 采用项目管理工具来监控项目进展,自动计算完成百分比和剩余工作量。 • 包括甘特图、关键路径法等工具的使用,可以更加直观地显示任务进度和关键路径,有助于发现滞后的任务。

二、分析原因并制定应对策略 一旦发现进度滞后,就需要分析导致滞后的原因,并制定相应的应对策略。

1. 任务分解与优先级 • 检查任务是否分解得足够细致,是否存在任务重叠或冲突的情况。充分细化任务,将大的任务分解成更小的子任务,以便更好地进行调度和资源分配。 • 评估任务的优先级,确保关键任务优先完成。 2. 资源调整 • 检查项目资源是否足够,是否存在瓶颈资源。如果资源不足,可以通过增加资源、调整资源分配或外包等方式来解决。 • 资源调整时要考虑到团队成员的实际情况,避免过度分配或不合理分配导致更多问题。

3. 沟通与合作 • 加强团队内部的沟通与合作,保持团队的一致性和协作性。促进各成员之间的交流和信息共享,确保项目目标的共识和理解。 • 若出现任务依赖或协作关系出现问题,及时进行沟通和解决,避免进度滞后。

4. 风险管理与应急计划 • 在项目开始之前,制定风险管理计划,并确定应对策略,以应对潜在的风险。 • 当进度滞后时,及时调整应急计划,采取相应措施应对风险,以减轻其对项目进度的影响。

进度滞后补救措施

进度滞后补救措施

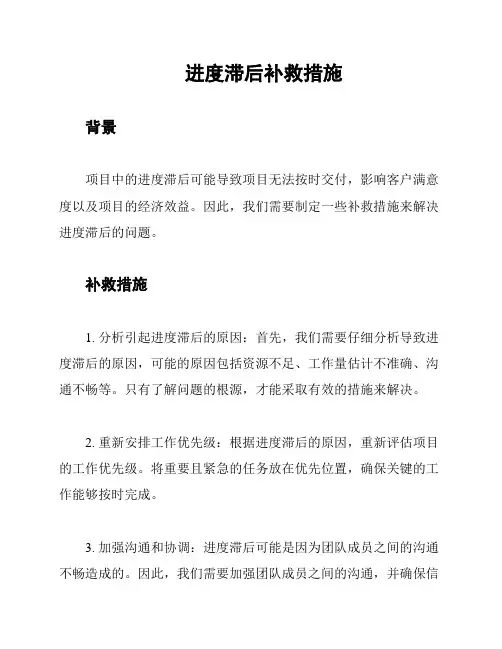

进度滞后补救措施背景项目中的进度滞后可能导致项目无法按时交付,影响客户满意度以及项目的经济效益。

因此,我们需要制定一些补救措施来解决进度滞后的问题。

补救措施1. 分析引起进度滞后的原因:首先,我们需要仔细分析导致进度滞后的原因,可能的原因包括资源不足、工作量估计不准确、沟通不畅等。

只有了解问题的根源,才能采取有效的措施来解决。

2. 重新安排工作优先级:根据进度滞后的原因,重新评估项目的工作优先级。

将重要且紧急的任务放在优先位置,确保关键的工作能够按时完成。

3. 加强沟通和协调:进度滞后可能是因为团队成员之间的沟通不畅造成的。

因此,我们需要加强团队成员之间的沟通,并确保信息的及时传递。

此外,还可以通过定期的会议和进度报告,协调和监控项目进展。

4. 调整资源配置:如果进度滞后是因为资源不足导致的,我们可以考虑调整资源的配置。

根据工作的优先级,合理调整人员、设备和材料的分配,以确保项目能够按时完成。

5. 加大工作量或延长工作时间:如果进度滞后的原因是工作量估计不准确或时间紧迫,我们可以考虑增加工作量或延长工作时间。

当然,需要确保员工能够承受额外的工作量或时间压力,并且不影响项目质量和团队成员的健康状况。

6. 寻求外部支持:如果面临无法解决的问题导致进度滞后,我们可以寻求外部的帮助和支持。

可以请专业的顾问或承包商提供解决方案或额外的资源支持,以帮助我们尽快恢复项目进度。

结论进度滞后是项目管理中常见的挑战之一,但通过采取适当的补救措施,我们可以尽量避免或解决这个问题。

重要的是要及时发现和分析问题,并采取有效的措施来保证项目能够按时完成。

工作进度滞后整改措施

工作进度滞后整改措施

工作进度滞后整改措施根据我们在项目中遇到的工作进度滞后的情况,我们需要采取一些整改措施来确保项目能够按时完成。

以下是我们制定的一些措施:1. 重新评估工作计划:我们需要仔细审查当前的工作计划,确定是否存在不合理的时间安排或者任务分配不当的情况。

如果有必要,我们将重新安排工作计划,确保每个任务都有足够的时间来完成。

2. 提高沟通效率:沟通是项目进展的重要因素之一。

为了缩短沟通时间并提高效率,我们将采用以下措施:- 确定清晰的沟通渠道:明确每个团队成员在项目中的角色和职责,确保项目信息能够及时传达和接收。

- 定期开会:安排定期的会议,讨论项目进展、存在的问题以及下一步的行动计划。

- 使用协同工具:利用在线协同工具,如项目管理软件或共享文档平台,方便团队成员查看和更新项目进展。

3. 分解任务和优先级排序:在检查工作计划的同时,我们将对项目任务进行分解并确定优先级。

这将有助于团队成员清楚地知道他们的工作重点,并集中精力解决最紧急和重要的任务。

4. 加强资源管理:资源的充分利用对于项目进展至关重要。

我们将确保资源分配合理,并监控资源使用情况。

如果需要,我们将根据项目的实际需要进行资源调整。

5. 风险管理和应急计划:面对可能出现的不可预见的风险和挑战,我们将制定应急计划,以应对可能干扰项目进展的情况。

这将帮助我们及时应对问题,并尽快恢复工作进度。

请注意,以上措施是根据一般情况下的项目管理经验提出的建议。

具体的整改措施应根据项目的实际情况进行评估和制定。

同时,我们建议在执行整改措施之前,与相关团队成员和利益相关者进行充分的沟通和协商,确保整改措施能够得到支持和配合。

以上是我们针对工作进度滞后所制定的整改措施,请您审阅并提供反馈意见。

感谢您的合作!。

工程进度滞后原因分析及赶工措施【精选文档】

工程进度滞后原因分析及赶工措施【精选文档】

工程进度滞后原因分析及赶工措施
原定施工进度计划自2012年6月11日开工,总工期60天。

按原进度计划,截止到2012年7月18日。

本工程目前施工现场实际完成了773根管桩施工。

现对工程进度滞后原因进行分析并提出相关赶工措施。

一、进度滞后原因分析
1、工程场地土地基承载力不足造成工期延误
在工程管桩施工中,场地土地基承载力不足。

在管桩施工前未制定
可行的场地硬化施工方案,需对场地土进行换填,待静压桩机械进场施工后才开始对场地内土地进行换填。

2、前期施工进展缓慢,6月份阴雨天气持续,受天气影响,延误工期。

3、施工进度计划编制不合理
施工方编制的施工进度计划过于理想化,未考虑因雨天滞后及机械
维修因素。

4、因2#桩机机械故障较多,出现故障未能及时排除。

5、因受场地内宴会厅等设计变更影响桩基线路,造成桩基线路重复行走。

二、赶工措施
1、增加劳动力:根据本工程的工程量,适量增加桩机特种作业人员人数,合理安排,在技术可靠,质量安全保证的基础上,以最合理的方式达到工程的各项管理目标。

2、原材料及时供应,提前采购,落实货源,保证及时供应。

现场材。

进度滞后原因及赶工措施

进度滞后原因及赶工措施

进度滞后原因及赶工措施进度滞后原因及赶工措施一、施工工期XX医院老门诊楼、急诊楼改造工程,原定施工工期,2013年2月开工至2013年8月竣工,总工期184天。

二、、图纸方面:1、2013年3月18日收到施工图纸, 2013年3月26日上午设计单位、监理单位、施工单位,对设计图纸会审:(1、建设单位提出检测机构结果,原结构比较差,拟采用主力支撑。

(2、外幕墙由施工单位深化设计。

2、2013年4月1日设计单位补充回复了原图纸部分问题,由于设计所提供的施工图纸与施工现场实际情况不相符,导致整个施工没有完整的施工图纸。

3、2013年4月12日收到原主体加固图纸,定名为屈曲约束支撑,并提出技术要求、专业厂家、专利产品、图为示意图,由相关单位深化设计。

并报原设计单位同意。

4、在此原设计图纸因加固的施工,没有考虑到隔墙以及房间布局,出现严重不符,随后建设单位决定,委托我公司承担图纸的深化工作(包括外立面的整体施工图)。

但由于设计合同主体是中元设计院,我公司所有的施工图纸需通过中元设计院审核认可,方可进行施工。

5、综合上述由于设计图纸的原因,前期施工寸步难行,从而导致施工进度的顺延,耽误工期约二个月。

三、加固方面:1、依据合同文件,该工程结构加固,不在我公司施工范围内。

经监理、甲方协商,委托我公司对加固需要的条件,进行多方考察。

3、在此因加固,我公司进行了大量的拆除,墙体(包括外墙)构造柱、梁、顶板等的基础剔凿(具体需拆除详见结构专业施工图),才能进行加固施工。

4、加固施工顺序,应该从下到上施工,医院大部分区域还保持在营业中(尤其一层),施工工序无法按流程操作,工序相互交叉施工存在影响。

5、因该分项工程属专业特殊工种,专业性强,施工工序多、涉及范围广,工程量大,需要工期长,施工人员多,施工噪音、粉尘大,还因施工过程存在不确定因素等影响,严重影响施工整体进度。

6、建设单位要求此项施工,由我方确定由具有相关专业资质的队伍进行施工,由我方统一管理,统一协调的模式。

进度延误原因与解决方案报告

进度延误原因与解决方案报告

设定检查周期:根据项目实际情况,设定合理的检查周期,如每周、每月等。
制定检查计划:根据检查周期,制定详细的检查计划,包括检查内容、检查人员、检查 时间等。 实施检查:按照检查计划,定期对项目进度进行实地检查,确保项目按照计划进行。
分析检查结果:对检查结果进行分析,找出可能影响进度的因素,并采取相应的预防措施。
时间资源不足:项目所需的时间不足,导致工作无法按时完成
团队成员之间缺 乏有效的沟通渠 道
信息传递不准确, 导致误解和冲突
缺乏明确的职责 分工,导致工作 重复或遗漏
缺乏有效的团队 协作和协调机制, 导致工作效率低 下
资源不足:人力、 物力、财力等资 源不足导致进度 延误
环境变化:政策、 市场、技术等环 境变化导致进度 延误
定期召开项目进度会议,及时 解决问题和调整计划
加强团队协作,提高工作效率 和执行力
鼓励员工提出问题和建议,共 同改进工作方法和流程
加强沟通:与相关方保持密切沟通,及时了解外部因素的变化情况 调整计划:根据外部因素的变化,及时调整项目计划,确保项目进度不受影响 风险管理:制定风险管理计划,对可能影响项目进度的外部因素进行识别、评估和应对 寻求合作:与相关方寻求合作,共同应对外部因素的影响,提高项目进度
YOUR LOGO
单击此处添加副标题
汇报人:

20XX
Part One
Part Two
Part Three
Part Four
目标设定过高,无法实现
任务分配不均,导致部分任务 无法按时完成
缺乏有效的进度监控和调整机 制
团队成员的能力和经验不足, 导致任务执行困难
人力资源不足:项目团队成员不足,导致工作无法按时完成 物资资源不足:项目所需的物资、设备等资源不足,导致工作无法 按时完成 资金资源不足:项目所需的资金不足,导致工作无法按时完成
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

进度滞后总结及补救 措施
关于4月份进度滞后的我们管理人员首先有非常重要的责任,验
收完主体后没有能有效的组织后续的工种进场作业,后期材料,还有
现场的一些必须的东西没有准备及时,施工队伍的人员不充足没有及
时的去督促他们去加人,上人。现场管理业比较混乱。
五月份我会不管通过多大的努力也要把现场整理规整,把人员
调配充足,在短短的5月份我会尽量的去把四月份延误的工期去弥补
一部分,具体措施就是首先就是督促施工队伍抓紧上人,把一些不利
于施工的因素解决掉,但是也不能放松质量的控制。协调好各个工种
交叉作业的顺序及关系。提前想好接下来的工作提前准备和联系接下
来的工作。关于我们的管理人员如何充分利用起来。我会去仔细的去
想想如何让大家在学习中提升自身的能力。

天昕新世纪住宅小区一期
2014年5月22日
