万科工程管理之预决算管理汇总大全8
万科企业股份有限公司工程预结算管理办法

1.目的为加强万科集团所属各房地产公司工程预结算的规范化管理,结合工程造价形成的特点,通过合理地确定工程造价及有效地控制工程造价而提高工程预结算工作的效益,制定本管理办法。
2.范围本管理办法适用于万科集团所属各房地产公司。
3.职责3.1 集团总部财务管理部成本管理组负责本管理办法的制订、修改、解释、指导、监督检查。
3.2 集团所属各房地产公司从事工程预结算的计价、审批及其他有关责任人员负责贯彻执行本管理办法。
4.方法与过程控制(包括原则、一般规定、工程预算管理、工程结算管理、其他规定)4.1 工程预结算工作应遵循的原则4.1.1 廉洁奉公原则:工程预结算工作中,应始终以公司利益为最高利益,遵守法律法规,恪守职业道德,严禁主动索要或被动接受财物,如出现损公肥私性质的不正当计价行为,将按照有关规定给予处罚。
4.1.2 多级审核原则:工程预结算应建立起预结算人员之间、部门之间等的编制及审核控制体系;工程预结算皆须经过多级审核,各级在审核过程中应认真仔细,有关手续资料的签字、盖章等务必齐全、有效,否则不得办理预结算。
4.1.3准确高效原则:工程预结算中的各项计算应准确、清晰、合规,具有很高的准确度,体现出较高的专业水平;同时工程预结算工作应保持较高的工作效率,做到及时帐清,以适应工程招标、成本核算、工期等多方面的要求。
4.1.4可复查性原则:工程预结算工作的全过程应有详细、真实的记录及完善的资料管理制度,量价计算过程、审批记录等文件、资料应具备完全的可复查性。
4.1.5合理低价原则:工程预结算工作应以客观事实、工程合同等为依据,充分理解、灵活运用当地工程造价管理规定,并利用市场竞争、甲方品牌资源等因素,处理好质量、工期与成本的关系,追求以合理较低价格确定工程造价。
4.1.6方案优化原则:成本管理部在工程预结算工作中,应积极协同设计、工程管理等单位、部门充分应用价值工程理论,进行设计、施工措施、材料设备等方面的方案优化工作。
万科 预算管理制度

万科预算管理制度一、前言预算管理制度作为企业管理的重要组成部分,对于企业实现可持续发展和长期发展具有重要意义。
作为中国房地产行业的领军企业,万科地产一直注重预算管理工作,致力于实现预算编制与实际执行的有效结合,以确保企业运营的高效性和稳健性。
本制度旨在规范万科地产预算管理工作,促进企业内部各级管理者的积极参与和协作,提高预算管理的有效性和透明度。
二、制度目的1. 规范预算编制和执行流程,确保财务决策的科学性和合理性;2. 加强企业内部部门间的沟通与协作,提高预算执行效率;3. 促进企业成本控制和资源优化,提高企业盈利能力;4. 完善风险管理机制,提高企业应对不确定性和市场变化的能力。
三、预算编制1. 年度预算编制(1)万科地产财务部门将根据企业整体战略规划和各部门经营计划,制定年度预算编制时间表,并组织实施;(2)各部门根据年度计划和预期目标,结合市场环境和内部资源情况,提出年度预算计划;(3)预算编制需要涉及的费用包括但不限于人工成本、物料采购、设备折旧、运营费用等;(4)预算编制过程中需考虑企业发展战略变化、市场竞争状况、政策法规变化等因素的影响;(5)财务部门将各部门编制的预算进行汇总、调整、审定,并形成年度总预算。
2. 季度预算编制(1)每季度初,各部门需根据季度经营计划和目标,编制所属部门的季度预算计划;(2)预算编制内容需具体、详细、可执行,确保各部门理解并积极支持;(3)财务部门将各部门季度预算进行审核、汇总,并形成企业季度预算。
四、预算执行1. 预算执行责任(1)各部门在接到年度及季度预算后,需制定详细的行动计划和执行方案,明确工作目标和责任人;(2)部门经理需对所负责预算的执行情况进行定期监控和评估,并及时调整计划,保证预算执行的及时性和准确性;(3)预算执行情况需上报财务部门,确保财务数据的及时更新和准确性。
2. 预算执行控制(1)预算执行过程中需注意控制各项费用支出,防止超支情况的发生;(2)持续对预算执行情况进行跟踪和监控,及时发现问题并采取纠正措施;(3)预算执行过程中需遵守公司相关政策和制度,保证财务数据的真实、合法、准确和完整。
万科工程管理制度

万科工程管理制度一、总则第一条为了规范万科集团工程管理工作,提高工程质量、安全、进度和投资控制水平,依据国家相关法律法规和行业标准,制定本制度。
第二条本制度适用于万科集团所有工程项目的管理工作,包括工程前期、设计、采购、施工、验收、维护等阶段。
第三条工程管理工作应遵循合法合规、科学规范、效益优先、安全环保的原则。
第四条万科集团工程管理部门负责组织实施工程管理工作,对工程项目的质量、安全、进度和投资控制负总责。
二、工程前期管理第五条工程前期工作应严格按照国家法律法规和行业标准进行,主要包括项目可行性研究、选址、规划、环境影响评价、土地使用权取得等。
第六条项目前期部负责组织编制项目建议书、可行性研究报告、项目申请报告等文件,并提交给相关部门审批。
第七条项目前期部应开展项目选址工作,确保项目选址合法合规,满足项目发展需求。
第八条项目前期部应开展项目规划工作,确保项目规划符合国家和地区发展规划,满足项目功能需求。
第九条项目前期部应开展环境影响评价工作,确保项目施工和运营过程中对环境的影响得到有效控制。
第十条项目前期部应协助办理土地使用权取得手续,确保项目用地合法合规。
三、设计管理第十一条设计管理工作应遵循科学合理、创新高效、安全环保、投资控制的原则。
第十二条设计管理部门负责组织设计招标工作,选择具备相应资质的设计单位进行项目设计。
第十三条设计管理部门应组织对设计方案进行审查,确保设计方案符合国家法律法规、行业标准和项目需求。
第十四条设计管理部门应监督设计单位按照审查通过的设计方案进行施工图设计,确保施工图设计质量。
第十五条设计管理部门应组织施工图设计文件的审查和会审,确保施工图设计符合国家法律法规、行业标准和项目需求。
四、采购管理第十六条采购管理工作应遵循公开透明、竞争有序、质量可靠、投资控制的原则。
第十七条采购部门负责组织采购招标工作,选择具备相应资质的供应商进行物资、设备采购。
第十八条采购部门应建立健全供应商评价体系,对供应商的质量、价格、交货期、售后服务等方面进行综合评价。
万科地产工程部管理制度

万科地产工程部管理制度第一章总则第一条为了规范和加强万科地产工程部的管理工作,提高工作效率,保障工程质量,确保工程项目的顺利进行,特制定本管理制度。
第二条本管理制度适用于万科地产工程部各项工作,所有工程部门工作人员必须遵守本制度内容。
第三条工程部领导为工程经理,直接向公司总经理汇报工作,全面负责工程部的日常管理工作。
下设工程项目组、技术部、预算部、采购部等部门,各部门相互协作,共同完成工程任务。
第四条工程部领导负责监督各部门工作进展,确保项目按计划进行,及时发现和解决问题,保证工程质量和工期要求。
第二章工程部职责第五条工程部领导应负责指导和管理工程部各项工作,包括工程项目的立项、规划、设计、施工、验收等各个阶段。
第六条工程项目组负责项目的具体施工管理,包括人员配备、进度控制、质量把控、安全管理等各项工作。
第七条技术部负责工程项目的设计和技术支持工作,确保设计方案符合工程要求,满足相关法规标准。
第八条预算部负责工程项目的预算编制,控制项目成本,确保项目在预算范围内进行。
第九条采购部负责工程项目所需材料的采购工作,合理安排采购计划,保证施工进度。
第十条工程部领导应及时总结和评估工程项目的实施过程,制定改进措施,提高工作效率和工程质量。
第三章工作流程第十一条工程项目的立项阶段,工程部领导应组建项目组,确定项目计划,明确工作任务和责任。
第十二条工程项目的规划阶段,技术部应负责项目设计工作,编制设计方案和施工图纸,与项目组协作,确保设计方案符合施工要求。
第十三条工程项目的施工阶段,项目组负责实施施工计划,控制工程进度,监督施工质量,保证项目顺利进行。
第十四条工程项目的验收阶段,各部门协同合作,完成项目验收工作,确保项目合格交付。
第十五条工程部领导应定期召开工作会议,总结阶段性工作,提出下一阶段工作计划,及时调整工作方案。
第四章管理制度第十六条工程部工作人员应遵守公司的各项规章制度,认真执行领导的工作安排,积极配合完成工作任务。
万科工程管理之预决算管理汇总大

工程尾款支付工作程序
1、目的:确保工程尾款的正确支付,不再产生遗留问题。
2、范围:所有已经预算部结算审核的工程(除零星工程以外)。
3、职责:对工程质量扣款、保修情况、工程档案资料上交情况作最后确认。
4、程序:
4.1工程结算经预算部审核(大型工程经过审价)完毕后,主管工程师在填写“付款申请单”之前,必须先办理“工程尾款支付确认单”(附后),该“确认单”作为办理结算付款的前提条件。
4.2根据“工程尾款支付确认单”要求,由主管工程师到物业公司办理有关手续,再次确认该工程已无任何质量、保修上的扣款,如有扣款,则应开出扣款单,以便在尾款中扣除,并加盖物业公司公章为准。
4.3为保证工程档案的完整归档,主管工程师应到档案专管人员处再次核实归档情况,并签署意见。
4.4在办理完该“确认单”后,方可办理“付款申请”,该确认单即作为尾款付款申请的附件一齐上报预算部。
5、相关文件:“付款申请单”。
6、本程序文件发放到工程部全体人员、物业公司、设计部、销售部。
注:1、持有本文件者应严格按此文件要求执行。
2、若认为本文件有不合理之处应及时向本文件的审批人提出修改意见。
编制:校对:审批:发放号:。
万科预算决算管理制度

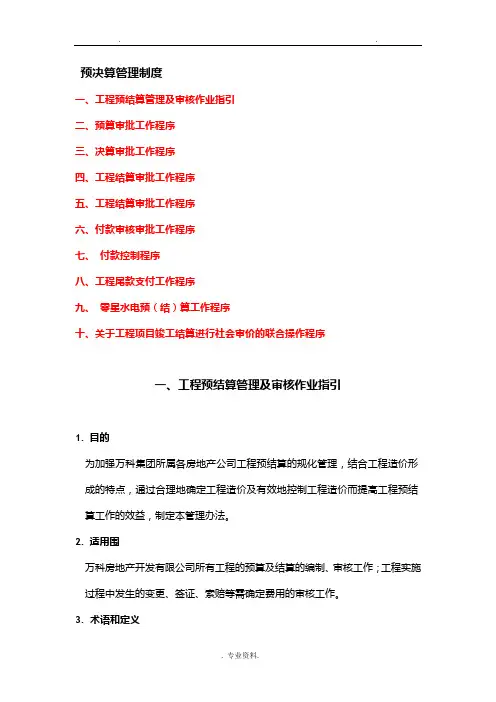

预决算管理制度一、工程预结算管理及审核作业指引二、预算审批工作程序三、决算审批工作程序四、工程结算审批工作程序五、工程结算审批工作程序六、付款审核审批工作程序七、付款控制程序八、工程尾款支付工作程序九、零星水电预(结)算工作程序十、关于工程项目竣工结算进行社会审价的联合操作程序一、工程预结算管理及审核作业指引1. 目的为加强万科集团所属各房地产公司工程预结算的规化管理,结合工程造价形成的特点,通过合理地确定工程造价及有效地控制工程造价而提高工程预结算工作的效益,制定本管理办法。
2. 适用围万科房地产开发有限公司所有工程的预算及结算的编制、审核工作;工程实施过程中发生的变更、签证、索赔等需确定费用的审核工作。
3.术语和定义(1)预算即施工图预算,指根据施工图纸计算的工程量、施工组织设计和双合同规定采用的工程预算定额、单位估价表及各项费用的取费标准、建筑材料预算价格、建设地区的自然和技术经济条件等资料,进行计算和确定单位工程或单项工程建设费用的经济文件。
(2)结算指工程竣工验收后,根据合同、竣工图纸、变更签证等与工程造价相关的资料编制的最终工程造价文件。
4.职责(1)成本管理部成本管理部是工程预结算工作的主要职能部门,对工程预结算的编制审核工作负主要责任。
负责组织主体工程预算的编制和审核工作。
负责工程预算和结算的复审工作,确保其准确性。
根据结算完的工程提出成本管理建议。
(2)项目经理部负责提供预算工程的工程进度安排资料、施工组织设计等相关资料。
负责主体工程以外预算的编制和审核工作,并报成本管理部复核。
负责核实签证工程量,并负责工程设计变更和签证费用的审核,2万元以上的签证和5万元以上的设计变更必须报成本管理部复核。
负责督促施工单位上报工程结算书,并收集完整、合格的结算资料,负责审核确认预、结算资料的真实性和准确性。
负责组织工程结算的编制和审核。
负责填报竣工时的《工程竣工结算工作交接单》和《工程结算定案单》。
万科预决算管理系统.doc

万科预决算管理系统预算和决算管理系统一、项目预算和结算管理及审计业务指南二、预算审批流程三、决算审批程序四、工程结算审批程序五、工程结算审批程序六、支付审批程序七.支付控制程序八、项目余额支付程序九、零星水电预(结)算程序十、关于工程竣工结算进行社会评价的联合操作规程一、项目预算和结算管理及审计业务指南1。
目的是加强万科集团下属房地产公司项目预算和结算的规范化管理,结合项目成本形成的特点,合理确定项目成本,有效控制项目成本,提高项目预算和结算工作的效益。
2.适用范围:沈阳万科房地产开发有限公司所有项目的预算和结算的编制和审核;审计工作,以确定变更、签证、索赔等的成本。
发生在项目实施期间。
3.术语及定义(1)预算是施工图预算,是指根据施工图计算的工程量、施工组织设计和工程预算定额、单位计价表和各种费用的收费标准、建筑材料的预算价格、建筑面积的自然和技术经济条件等,计算和确定单位工程或单项工程造价的经济文件。
(2)结算是指工程竣工验收后,根据合同、竣工图、变更签证等与工程造价有关的资料编制的最终工程造价文件。
4.(1)成本管理部成本管理部是项目预算和结算的主要职能部门,主要负责项目预算和结算的编制和审核。
负责组织编制和审核主要项目预算。
负责审核项目预算和结算,确保其准确性。
根据已确定的项目提出成本管理建议。
(2)项目管理部负责提供预算项目的项目进度安排资料、施工组织设计及其他相关资料。
负责除主要项目以外的预算的编制和审核,并报成本管理部审核。
负责审核签证工作量,负责审核工程设计变更和签证费用。
2万元以上的签证和5万元以上的设计变更,必须报成本管理部审核。
负责督促施工单位上报工程结算书,收集完整、合格的结算数据,负责审核确认预结算和结算数据的真实性和准确性。
负责组织工程结算的编制和审核。
完成后负责填写《工程竣工结算工作交接单》和《工程结算定案单》。
将工程结算数据移交给成本管理部审核。
(3)设计部负责提供方案、有效施工图纸及其他相关资料。
万科房地产工程预结算管理细则完整版

编号:TQC/K564万科房地产工程预结算管理细则完整版In management, in order to make all the staff know what to do and what not to do, their responsibilities are of great significance to the work of the whole enterprise, so as to mobilize the enthusiasm of the staff and become the driving force of enterprise production.【适用指导方向/规范行为/增强沟通/促进发展等场景】编写:________________________审核:________________________时间:________________________部门:________________________万科房地产工程预结算管理细则完整版下载说明:本管理规范资料适合用于管理中,为使全体人员都知道应该做什么,不应该做什么,以及明确自己的主要职责,所担负的职责对整个企业工作具有的意义和作用,从而把全体人员的工作积极性充分地调动起来,成为推动企业生产经营工作的动力。
可直接应用日常文档制作,也可以根据实际需要对其进行修改。
万科房地产工程预结算管理细则第一章总则第1条目的。
为合理确定工程造价,有效提高工程预结算编制和审核质量,维护预结算正常秩序,促进合同和成本管理的规范化,特制定本细则。
第2条适用范围。
适用于本公司、项目为承包人所发生的预结算的编制工作和作为发包人所发生的预结算的审核工作。
第3条职责(1)造价管理部全面负责管理工程预结算,负责编制或审定工程预结算,负责工程量的计算、统计,审核供方工程量。
(2)材料设备部负责编制《甲供主要材料物资预算(领料)表》,并分送总包方和项目内部施工、工程、合同、经营、物资等有关部门,负责编制自行供应的辅材物资需求计划和限额领料卡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
资料范本
本资料为word版本,可以直接编辑和打印,感谢您的下载
万科工程管理之预决算管理汇总大全8
地点:__________________
时间:__________________
说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容
零星水电预(结)算工作程序
目的:按照国家、行业、本公司、本部门制定的有关标准,正确地审核、编制工程费用。
确保第一时间解决问题。
范围:工程项目中涉及水电预(结)算书的审核、编制,以及领导布置的其它工作。
职责:对涉及工作范围的内容,按标准工作程序及相应的工作依据完成工作。
程序:
收到零星工程预、结算单。
工程量计算,费用计算。
同施工单位接触,编制预、结算表。
4.1收到由工程部项目负责人转来的零星工程水电预(结)算资料。
4.1.1认真阅读审批表,表述内容反映费用情况如何?如有问题,找该项目负责人。
4.1.2检查附件材料,包括决算书、图纸、核定单等。
4.1.3勘察现场,了解审核内容与实际情况是否一致。
4.2计算项目工程量,复核费用。
4.2.1计算依据是《上海市建筑安装工程单价估价表》以及相应配套文件说明,本公司颁布的《关于工程施工、设计委托、设备采购项目的结算办法》、《工程签证管理方法》、《关于点工签认的管理办法(暂行)》等。
4.2.2对分部分项工程逐一计算,编制工程量初步计算表。
4.3同施工单位接触,编制预(结)算费用表(书)。
4.3.1对项目工程数量不一致的地方,同施工单位核算,取得数量上的一致。
4.3.2完成第一步后,审核单价和费率,调整有误的地方。
4.3.3复核结束后,编制完整结算单。
相关文件:
5.1《上海市建筑安装工程单价估价表》
5.2《关于工程施工、设计委托、设备采购项目的结算办法》
5.3《工程签证管理方法》
5.4《关于点工签认的管理办法(暂行)》
5、本程序文件应发放到下列人员:
童传友、吴健勇、毛永平、崔志麟、陈永海、艾军、苗兴城。
注:1、本人保证严格按此文件要求执行。
2、本人有责任在发现问题时,第一时间向本文件审批人提出修改意见。
编制:审批:发放号:。
