住宅厨房烟道排气系统技术标准与质量要求
住宅烟道标准

住宅烟道标准
住宅烟道标准通常涉及建筑、消防、安全等方面的规定,以确保住宅中的烟道设计、建造和使用符合安全和卫生标准。
以下是一般性的住宅烟道标准:
1. 建筑设计规范:烟道设计需要符合当地建筑设计规范和建筑法规。
这些规范可能涉及烟道的位置、尺寸、高度、结构等方面的要求,以确保住宅的整体安全性和建筑物的结构稳定性。
2. 建筑消防规范:烟道必须符合相关的建筑消防规范,以确保在火灾情况下,烟气能够迅速、有效地排出建筑物,减少火灾对人员和财产的危害。
3. 烟道系统规范:烟道系统包括烟道、通风系统、烟气排放口等组成部分。
相应的规范应确保这些系统的设计和建造符合标准,保障室内空气质量和火灾时的疏散通道。
4. 烟囱安装规范:如果住宅使用燃气、燃油或固体燃料,烟囱的设计和安装需要遵循相应的规范,以确保烟气排放的安全和环保。
5. 材料和施工规范:烟道的建造需要使用符合标准的材料,并按照相关的施工规范进行。
这包括烟道内壁的防火材料、通风系统的材料等。
6. 烟道维护规范:住宅烟道的维护也是重要的,规范可能包括定期清理烟道、检查通风系统和烟囱、确保烟道畅通等内容,以确保系统的长期有效性。
请注意,具体的标准和规范可能因国家和地区而异,因此在设计和建造住宅烟道时,需要遵循当地的法规和标准,以确保建筑物的安全和合规性。
在实际工程中,建议咨询专业的建筑设计师、工程师或当地建筑管理机构,以获取最准确和最新的规范要求。
住宅厨卫排气道系统应用技术标准(一)

住宅厨卫排气道系统应用技术标准(一)住宅厨卫排气道系统应用技术标准1.前言住宅厨卫排气道系统是保障居民生活环境卫生与健康的重要设施之一,对于其应用标准的制定和执行,具有非常重要的意义。
2.概述住宅厨卫排气道系统应用技术标准是指对住宅内厨房、卫生间等设施进行排气工程设计规范、材料使用及施工、验收等环节进行规定的标准。
3.标准内容1.排气道应进行合理布局,保证通风流畅,不得出现死角。
2.采用符合国家标准的排气管材料,并确保管道无缝、封闭。
3.排气管道内壁应保持清洁,无明显杂物积聚。
4.排气口应布置在易观察、方便清洁的位置,严禁设于封闭空间或位置不当的地方。
5.排气口应选用适宜大小,不得小于75平方毫米,或出现异味等不良气体外泄。
6.排气口应修整完好,不得有破损、变歪等情况。
7.排气管道与燃气管道要保持间距,确保排气管不受燃气管热量的影响而发生膨胀、变形等情况。
8.排气管道及其附件施工要合理、牢固,确保长期使用安全可靠。
9.排气管道及其附件验收合格后,方可投入使用。
4.结论住宅厨卫排气道系统应用技术标准的制定和执行,关系到居民生活环境的卫生和健康。
本标准的制定,对于保障住宅内部气氛的舒适卫生,促进城市生态环境的提升具有非常重要的意义。
5.实施建议为有效贯彻落实技术标准,建议以下措施可行:1.加大对施工单位的监管和督促力度,及时排查和纠正违反排气道系统应用技术标准的行为。
2.对使用住宅排气道系统的居民进行相关教育,提高其对排气道系统的重视和对系统状态的自觉监测。
3.政府和相关机构应持续加大对住宅排气道系统应用技术标准的宣传和推广力度。
例如,采取多种宣传形式,加强推广力度等。
4.强化排气道施工单位和木工等施工人员对排气道系统应用技术标准的专业培训和考核,确保施工质量,降低违规次数和事故发生率。
6.总结住宅厨卫排气道系统应用技术标准是保障居民生活环境卫生和健康的基本要求,其制定和实施具有十分重要的意义。
住宅烟道系统技术标准

住宅烟道系统控制要点
3、材料进场检查
3.1 材料进场检查
(5)排气道制品尺寸允许偏差应符合下表要求(单位mm):
长度
截面外廓公差 长度 a 宽度 b
截面对角线
垂直度
平整度
0
+2
+2
-9
-4
-3
±7
≤1:400
≤7
住宅烟道系统技术标准
11
二、设计、制作及安装控制要点
3、材料进场检查
3.2 垂直承载力: 排气道制品垂直承载力不应小于90kN。
3.3 抗柔性冲击: 使用10kg沙袋,由1m高度自由落下,同一位置冲击5次的条件下,
排气道制品不开裂。 3.4 耐火极限
5、安装控制
5.2 施工流程: 烟道基座处理→预留烟道洞口→烟道尺寸位置校正→首层砂浆找平→
安装烟道→自检烟道垂直度→两次C20砼填实预留孔→抹灰。
住宅烟道系统技术标准
15
二、设计、制作及安装控制要点
5、安装控制
★1 烟道基座处理
《住宅厨房、卫生间防火组合变压型排气道》桂11J601-P16
住宅烟道系统技术标准
住宅烟道系统技术标准
13
二、设计、制作及安装控制要点
5、安装控制
5.1 安装注意事项: ★ 排气道的安装应在土建结构主体与砌体工程完成之后,装饰工程及其设备
管道安装之前进行;屋顶风帽应在屋面防水层及保温隔热层施工前,按照设计要 求进行安装。
★ 施工时不允许异物投入烟道中,烟道施工安装过程中,管口应采取遮蔽措 施,直到安装接口件时再拆除。

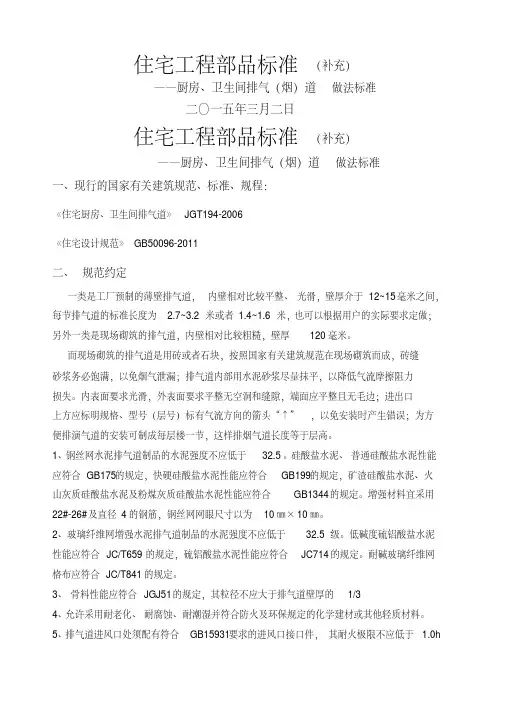

部品标准厨房卫生间排气烟道

三、相关图集
07J916-1 住宅排气道
新 03J13( 四) 图集
四、 工艺做法
操作要点 排气道制作:
工厂预制的薄壁排气道按照《住宅厨房排风道》 JG/T194-2006 建设部行业标准,采 用不然材料制作,以高强水泥砂浆作为主体材料,以镀锌电焊钢丝网、龟甲网或者玻璃 纤维作为增强材料,模具预制成型。排气道必须配套安装性能优良的可调式导流装置和 防串烟排气阀,以防止串烟、串味现象发生。这些配件可以采用不锈钢或者防腐钢板冲 压焊制,也可采用高强度工程塑料注模成型。 基层处理: 地下一层安装时先清理基层将浮灰清理干净,洒水湿润用 1:2 水泥沙浆找平。 安装就位: 安装前清理风道端部毛边。注意将气流方向箭头向上不能颠倒,找正通风道进气口左右 位置。将排风道上端用绳绕紧,穿入上层预留孔内,由上一层的两人在上面起吊再由四 人在下面抬器,将排风道套入上方预留洞内,将通风道慢慢就位,当风道接近地面时, 用靠尺按控制线检查其位置(要求通风道上两个方向的中心线与楼板面上的两个方向中 心线对好),确认无误后将通风道就位。就位后再检查一次,如有偏差用扁头撬棍校正。 并用线坠检查排风道的垂直位置,然后用木楔在上部塞紧。 安装第二节通风道: 在底层排风道的上端抹 1:2 座浆,用同样方法将管道口对正座浆后, 在管根部预埋件钢板处加焊∠ 40×4×100 角钢做风道的承托,角钢不须与楼板固定,焊 接后直接支撑在楼板基层上(排气道安装节点如图所示) 。 缝隙处理: 排风道接头处缝隙应清理灰尘,浇水湿润后有 1:2 水泥砂浆将接缝封堵。通风道安装完 毕后,楼板与管道间空隙需支吊模,然后用 C20 细石混凝土实楼板与烟气道的缝隙并用 防水密封胶嵌实,待安装完排烟气道后再施工地坪和墙面装饰。 顶层风帽: 根据屋面情况,指导土建方按图纸要求高度砌筑出风口,质检员必须检查排风系统内无

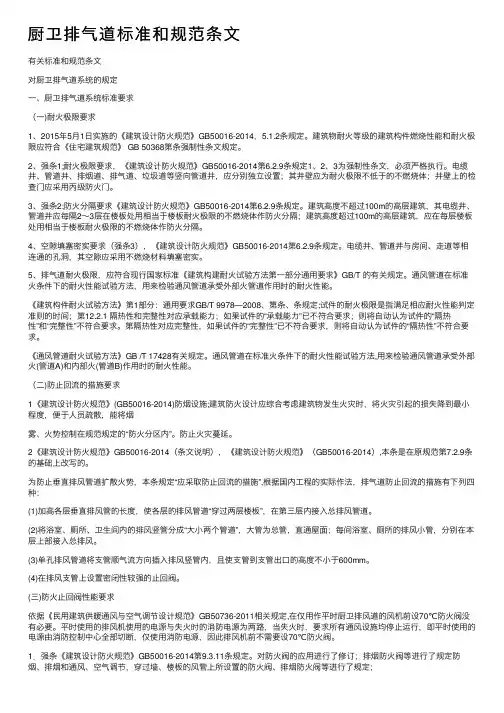

厨卫排气道标准和规范条文

厨卫排⽓道标准和规范条⽂有关标准和规范条⽂对厨卫排⽓道系统的规定⼀、厨卫排⽓道系统标准要求(⼀)耐⽕极限要求1、2015年5⽉1⽇实施的《建筑设计防⽕规范》GB50016-2014,5.1.2条规定。
建筑物耐⽕等级的建筑构件燃烧性能和耐⽕极限应符合《住宅建筑规范》 GB 50368第条强制性条⽂规定。
2、强条1;耐⽕极限要求,《建筑设计防⽕规范》GB50016-2014第6.2.9条规定1、2、3为强制性条⽂,必须严格执⾏。
电缆井、管道井、排烟道、排⽓道、垃圾道等竖向管道井,应分别独⽴设置;其井壁应为耐⽕极限不低于的不燃烧体;井壁上的检查门应采⽤丙级防⽕门。
3、强条2;防⽕分隔要求《建筑设计防⽕规范》GB50016-2014第6.2.9条规定。
建筑⾼度不超过100m的⾼层建筑,其电缆井、管道井应每隔2~3层在楼板处⽤相当于楼板耐⽕极限的不燃烧体作防⽕分隔;建筑⾼度超过100m的⾼层建筑,应在每层楼板处⽤相当于楼板耐⽕极限的不燃烧体作防⽕分隔。
4、空隙填塞密实要求(强条3),《建筑设计防⽕规范》GB50016-2014第6.2.9条规定。
电缆井、管道井与房间、⾛道等相连通的孔洞,其空隙应采⽤不燃烧材料填塞密实。
5、排⽓道耐⽕极限,应符合现⾏国家标准《建筑构建耐⽕试验⽅法第⼀部分通⽤要求》GB/T 的有关规定。
通风管道在标准⽕条件下的耐⽕性能试验⽅法,⽤来检验通风管道承受外部⽕管道作⽤时的耐⽕性能。
《建筑构件耐⽕试验⽅法》第1部分:通⽤要求GB/T 9978—2008、第条、条规定;试件的耐⽕极限是指满⾜相应耐⽕性能判定准则的时间;第12.2.1 隔热性和完整性对应承载能⼒;如果试件的“承载能⼒”已不符合要求;则将⾃动认为试件的“隔热性”和“完整性”不符合要求。
第隔热性对应完整性,如果试件的“完整性”已不符合要求,则将⾃动认为试件的“隔热性”不符合要求。
《通风管道耐⽕试验⽅法》GB /T 17428有关规定。
住宅厨房烟道排气系统技术标准与质量要求剖析

附件2:住宅厨房烟道排气系统技术要求和质量标准目录:1.依据(标准和规范)2.提供样品及相关资料3.设计、制作工序要求1)设计要求;2)制作工序要求;4.材料进场检查5.运输和堆放6.安装要求7.排气阀及相关配件8.烟道烟帽9.其他注意事项10.施工组织方案编制、供货、安装工期及其他时间配合要求1.依据1.1.除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于(当以下所引用的标准出现废止情况,自动更新为最新标准,并更新相应条款):《工程建设标准强制性条文》《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB50327-2001)《住宅排气道(一)》(07J916—1)《住宅厨房卫生间变压式排风道图集(II型)》(统一编号:BK2001—02C)《住宅厨房卫生间变压式防串烟防倒灌排风道》(广东省推荐标准GJT003)《住宅共用变压拔气式五防排气系统》(广东省推荐标准粤12J/T910)《排油烟气防火止回阀》GA∕T798-2008《建筑通风和排烟系统用防火阀门》GB19530-2007《通风管道耐火试验方法》GB∕T17428-2009《建筑材料及制品燃烧性能分级》GB8624-2006《建筑材料放射性核素限量》GB6566-2001《建筑构件耐火试验方法》GB∕T19978-1999《住宅设计规范》(GB50096—2011)《民用建筑设计通则》GB50352—2005《住宅建筑规范》GB50368—2005《建筑设计防火规范》GB50016—2006《采暖通风与空气调节设计规范》GB50019—2003《住宅厨房、卫生间排气道》JG/T194—2006《住宅厨房及相关设备参数》(GB11228-89)1.2.本技术要求及质量标准是针对厨房排烟道,不包括卫生间排烟道和商业排烟道。
住宅烟道安装规范

竭诚为您提供优质文档/双击可除住宅烟道安装规范篇一:住宅厨房烟道排气系统技术标准与质量要求附件2:住宅厨房烟道排气系统技术要求和质量标准目录:1.依据(标准和规范)2.提供样品及相关资料3.设计、制作工序要求1)设计要求;2)制作工序要求;4.材料进场检查5.运输和堆放6.安装要求7.排气阀及相关配件8.烟道烟帽9.其他注意事项10.施工组织方案编制、供货、安装工期及其他时间配合要求1.依据1.1.除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于(当以下所引用的标准出现废止情况,自动更新为最新标准,并更新相应条款):《工程建设标准强制性条文》《建筑工程施工质量验收统一标准》(gb50300-20xx)《建筑装饰装修工程质量验收规范》(gb50210-20xx)《住宅装饰装修工程施工规范》(gb50327-20xx)《住宅排气道(一)》(07j916—1)《住宅厨房卫生间变压式排风道图集(ii型)》(统一编号:bk20xx—02c)《住宅厨房卫生间变压式防串烟防倒灌排风道》(广东省推荐标准gjt003)《住宅共用变压拔气式五防排气系统》(广东省推荐标准粤12j/t910)《排油烟气防火止回阀》ga∕t798-20xx《建筑通风和排烟系统用防火阀门》gb19530-20xx《通风管道耐火试验方法》gb∕t17428-20xx《建筑材料及制品燃烧性能分级》gb8624-20xx《建筑材料放射性核素限量》gb6566-20xx《建筑构件耐火试验方法》gb∕t19978-1999《住宅设计规范》(gb50096—20xx)《民用建筑设计通则》gb50352—20xx《住宅建筑规范》gb50368—20xx《建筑设计防火规范》gb50016—20xx《采暖通风与空气调节设计规范》gb50019—20xx《住宅厨房、卫生间排气道》jg/t194—20xx《住宅厨房及相关设备参数》(gb11228-89)1.2.本技术要求及质量标准是针对厨房排烟道,不包括卫生间排烟道和商业排烟道。
住宅厨卫排气道系统应用技术标准

住宅厨卫排气道系统应用技术标准住宅厨卫排气道系统是指在住宅中用于排除厨房和卫生间产生的污浊空气的系统。
它的设计和安装需要遵循一定的技术标准,以保证其正常运行和安全使用。
住宅厨卫排气道系统的设计应符合以下标准:1. 设计应根据建筑物的平面布置、层数和使用功能进行合理规划,确保各房间通风完善,防止污染物互相交叉污染。
2. 确定排烟或排气的位置和通道,通风管道的长度和方向应符合建筑物的布置和层数,以便排气顺畅。
3. 根据排气量、速度和温度等参数,确定风机和通风管道的尺寸和材料,确保能够正常排出污染物。
4. 并应考虑排烟或排气的噪声、振动和震动等参数,以及通风系统的维护和检修等要求。
住宅厨卫排气道系统的安装应符合以下标准:1. 安装前应检查通风管道的尺寸、密封性和材料是否符合要求,需要密封的地方应使用各种密封材料进行处理,保证不漏风。
2. 安装时应选择合适的位置,确保通风口与污染源之间的距离不超过规定范围,以便正常排气。
3. 安装后应进行测试,检查风机的运行情况、通风管道的漏风情况以及排气量是否符合设计要求,确保通风效果良好。
住宅厨卫排气道系统应定期进行维护和清洁,以保证其正常运行和安全使用。
维护和清洁的标准包括:1. 定期检查风机是否正常运行,如果发现异常,及时进行修理或更换。
2. 定期清洗通风口和排气管道,防止积灰和堵塞,影响通风效果。
3. 定期检查通风管道的连接是否紧固,以防漏风。
4. 定期检查通风管道的橡胶密封圈和挡风板等零部件的磨损情况,如有损坏及时更换。
住宅厨卫排气道系统的应用技术标准包括设计、安装和维护等方面。
只有符合这些标准,才能保证住宅内的空气质量得到有效提升,同时确保人们的健康和安全。
在设计、安装和维护过程中,应该严格按照相关标准操作,确保系统的正常运行和高效工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
住宅厨房烟道排气系统技术标准与质量要求 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】附件2:住宅厨房烟道排气系统技术要求和质量标准目录:1.依据(标准和规范)2.提供样品及相关资料3.设计、制作工序要求1)设计要求;2)制作工序要求;4.材料进场检查5.运输和堆放6.安装要求7.排气阀及相关配件8.烟道烟帽9.其他注意事项10.施工组织方案编制、供货、安装工期及其他时间配合要求1.依据1.1.除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于(当以下所引用的标准出现废止情况,自动更新为最新标准,并更新相应条款):➢《工程建设标准强制性条文》➢《建筑工程施工质量验收统一标准》(GB50300-2001)➢《建筑装饰装修工程质量验收规范》(GB50210-2001)➢《住宅装饰装修工程施工规范》(GB50327-2001)➢《住宅排气道(一)》(07J916—1)➢《住宅厨房卫生间变压式排风道图集(II型)》(统一编号:BK2001—02C)➢《住宅厨房卫生间变压式防串烟防倒灌排风道》(广东省推荐标准GJT003)➢《住宅共用变压拔气式五防排气系统》(广东省推荐标准粤12J/T910)➢《排油烟气防火止回阀》GA∕T798-2008➢《建筑通风和排烟系统用防火阀门》GB19530-2007➢《通风管道耐火试验方法》GB∕T17428-2009➢《建筑材料及制品燃烧性能分级》GB8624-2006➢《建筑材料放射性核素限量》GB6566-2001➢《建筑构件耐火试验方法》GB∕T19978-1999➢《住宅设计规范》(GB50096—2011)➢《民用建筑设计通则》GB50352—2005➢《住宅建筑规范》GB50368—2005➢《建筑设计防火规范》GB50016—2006➢《采暖通风与空气调节设计规范》GB50019—2003➢《住宅厨房、卫生间排气道》JG/T194—2006➢《住宅厨房及相关设备参数》(GB11228-89)1.2.本技术要求及质量标准是针对厨房排烟道,不包括卫生间排烟道和商业排烟道。
若承包商对以下要求有任何疑义,应立即向中航里城提出,由中航里城做最终决定,否则视为接受。
2.提供样品及相关资料. 在投标报价期间,承包方需提交带剖面的成品样板一份留甲方封存,且在为单个项目供货前均应选送样板至项目地盘封存,日后所有货品验收均按已审定样品的外观与质量为标准。
. 样品应包括:烟道、止逆阀、专用的排风道进风口接口件,烟道的剖面包括横向和纵向的剖面,要清晰地反映变压板和进风口的位置关系以及各个楼层变压板的位置和大小。
. 投标单位需提供满足《住宅设计规范》GB50096—2011,不小于30层的系统实测检验报告及满足《住宅厨房、卫生间排气道》JG/T194-2006行业标准的进风口接口件耐火检验报告。
. 排气道产品合格证、放射性检测报告。
3.设计、制作要求. 设计要求条件允许的情况下,首层可不做成品烟道,改为在二层楼板烟道位置做成局部降板(降500左右),做成为首层现浇钢筋混凝土烟道。
烟道如穿过楼板,则在根部做混凝土挡坎,挡坎高度为高出厅房楼板标高200.烟道出屋面的部分及风帽必须做成钢筋混凝土整体结构。
成品烟道高度与楼层高度一致,烟道必须在楼板位置接缝。
烟道的布置方面,如果对外立面没有影响,可以考虑布置在室外,这样,既可以增加房间的使用面积,也可减少厨卫漏水隐患。
排气道设计最小内截面积:300M3/hx实际使用层数/3600S(最小内截面积M2)≥ x(系数~),15M/S排气道长宽比不宜>2﹕1,长宽比>2﹕1时,内截面计算应相应调大系数值。
中高层(含中高层)以上排气道进气口处必须设置防火接口件。
排气道进气口下部吊顶必须设置≥500x500活动检修口。
在各种运行工况下满足必要的排气量(厨房不小于300m3/h、卫生间不小于80 m3/h)。
. 制作工序要求烟道厂家必须与总包配合,改进烟道生产工艺,保证烟道的现场抹灰面表面做毛面,使得以后的烟道抹灰不空鼓脱落。
所有的烟道必须采用薄壁M20高强度水泥砂浆和钢丝网,不可采用玻璃纤维网。
确保薄壁壁厚15MM(800*400以上尺寸的烟道壁厚为25MM)。
变压式烟道的变压板随楼层变化,变压式烟道的各层构造不相同,使工程使用与烟道生产容易混乱,所以,甲方和监理公司必须检查监控烟道厂家的烟道生产和安装,每个烟道必须由楼栋和楼层的标识,防止混乱。
无止逆阀的烟道进风口必须装成品接口,配橡胶套箍。
方便小业主接驳排烟软管。
4.材料进场检查. 检查外观质量排风道的内外表面应平整,无孔洞;排风道风外表面不允许有裂缝,但表面龟裂和砂浆层干缩裂缝不在此限;排风道内拐角应做成圆角;排风道端面应平整无飞边。
有下列情况的排风道制品允许修补:1)麻面、蜂窝不超过总面积的1/20,且每块面积不超过平方米;2)端面碰伤:隔板纵深度不应超过10MM,宽度不应超过20MM,外壁纵深度不应超过50MM,宽度不应超过100MM。
排风道制品尺寸允许公差:重点检查变压板和进风口地位置关系以及各个楼层变压板的位置和大小。
烟道上标识与实际是否吻合. 质量指标要求垂直承载力:排气道制品垂直承载力不应小于90KN。
抗柔性冲击:使用10KN沙袋,由1M高度自由落下,同一位置冲击5次的条件下,排气道制品不开裂。
耐火极限:排气道耐火极限不应低于。
5.运输和堆放. 使用各种运输工具运输排风道制品时,要使其固定,以减少运输过程中的震动,防止碰撞,装卸时应轻起轻放,严禁抛掷。
. 排风道制品的堆放场地也必须坚实平整、平放,不同规格的通风道应分别堆放,层层放垫木,垫木应放在高度距排气道管体端部200~300mm处,上下垫木应对直,堆放高度不得超过2M。
6.安装要求. 排气道的安装应在土建结构主体与砌体工程完成之后,装饰工程及其设备管道安装之前进行;. 五防阀应在排气管道系统拔气帽安装完毕后,由上至下逐层安装. 烟道由下向上逐层安装,特别要注意核对烟道型号和楼层。
严格按产品型号代号的标记,按顺序安装,安装时绝对不能错装。
. 五防阀应在排气管道系统拔气帽安装完毕后,由上至下逐层安装. 烟道必须在楼板处接缝安装,上下管道之间的接缝用水泥砂素灰做好密封,管道与楼板间隙用C20细石混凝土填塞,并浇注C20混凝土坎(坎厚80,坎项标高较厅房楼板标高高200),每层排风道要做承托处理(烟道下端预埋铁件,在楼板处焊接角钢承托)。
. 烟道安装后,必须用C20细石混凝土灌实烟道与墙面的间隙,如间隙过小,则应在安装烟道前,将墙面抹灰,防止烟道万一漏烟串过墙面。
. 施工时不允许异物投入烟道中,烟道施工安装过程中,管口应采取遮蔽措施,直到安装接口件时再拆除。
遮蔽为薄壁水泥砂浆时,厂家应在其表面预埋铁丝,方便拆除时外拉,以免造成拆除时薄壁掉入烟道内。
. 为规范和方便厨房烟道与排烟机的连接,管道厂家应提供专用的排风道进风口件,供施工单位在厨房内抹灰时嵌埋。
. 注意首层烟道的沉降,要注意确保首层烟道与建筑共同沉降。
. 烟道表面抹灰时,烟道与墙面之间应挂网,防止接缝处开裂。
7.排气阀及相关配件排气阀须在任何工况下,均满足防串烟、防倒灌、防火等功能,其材质应采用采用碳素钢板或不锈钢板且厚度满足国家及行业规范要求,并进行防锈防腐处理,满足防火要求(由甲方另行采购)。
8.烟道风帽烟道风帽是排风系统的重要组成部分,每种类型的烟道都有相应的风帽。
变压式I型风帽:自力式风帽、止回式风帽、高效低组风帽等;变压II型风帽:自力式风帽、止回式风帽、变压式风帽;变压防倒灌型(金蝶牌)风帽:固定降压减压式防倒灌风帽。
变压拔气式五防型(万居牌)风帽:高效低阻风帽、拔气风帽。
烟道风帽必须采用现浇钢筋混凝土形式,并根据建筑形式和排风系统的选型做专门设计。
上人屋面的风帽帽檐高度(距离屋面建筑完成面)不小于2000,不上人屋面的风帽帽檐高度不小于600。
9.竣工验收. 应在将工程设计要求全部完成,经系统检测合格后,施工单位提出;... 凡主控项目全部合格,一般项目80%以上合格,可断定合格,否则判定不合格。
10.其他注意事项厨房与卫生间不得共用一根排风道;. 严禁电线、电缆、煤气管、给水管穿越排气道;. 排风帽必须有防止雨、雪、室外风倒灌的功能;. 不得将排气道作为太阳能热水器等穿越的孔道;. 排风道系统应竖直向上布置,不得中途转弯或水平布置;. 住宅厨房排风道宜与排油烟机配套使用,不宜采用轴流式排风扇;. 在使用中不得随意拆除变压式排风道或者改变其原有构造,不允许在排风道任何位置另外加装或改装进风口,应定期清洗导管式止回排气阀;. 不得使用不配套的其他止逆阀,或油烟机软管直接插入进风口内;. 商业部分的烟道必须单独设计施工,商业用排风不可接入住宅烟道系统;. 厨房排气管道系统出口不宜设在设备层和避难层;. 排气管道系统出口不要加设抽风机械设备;11.供货、安装工期及其他时间配合要求. 当招标单位发出中标通知书后,7天内提交施工方案,施工方案必须包括:组织架构,施工计划,施工样板制作,排气道、五防阀、拔气帽的安装等施工方法、质量标准、安全措施以及质量安全控制检查等,中标单位必须能提供当地政府验收所需的资料并承担相关费用等要求。
可参照招标文件中的“施工组织方案编制要求”;.配合样板房、展示区的进场时间:20**年**月**日,并于**天内安装完成,具体以甲方进场通知单为准(中标单位有责任协助甲方根据完工时间落实生产、进场安装、验收时间);. 大批量进场时间:20**年**月**日,并于**天内安装完成,即20**年**月**日安装完成,并具备淋水试验要求;具体以甲方进场通知单为准;. 生产、安装和验收时间已充分考虑了下雨、台风、停水及停电等因素;. 安装单位需按照甲方的工期要求按时完成,因安装单位原因导致工期延误的,按3000元/延误天予以工期违约索赔;。
