公路工程初步施工组织设计
乡村公路工程施工组织设计

乡村公路工程施工组织设计一、工程概况乡村公路工程位于XX省XX市XX区域,总长度约XX公里,设计等级为XX级公路。
该公路连接了多个乡村,是连接周边农村和城市的重要交通枢纽。
工程的主要任务是改善当地农村交通条件,促进农村经济发展,提高农民出行舒适度和安全性。
二、组织架构1. 总指挥部设总指挥部一处,负责工程的整体协调和指挥,由专业技术人员和经验丰富的管理人员组成。
2. 组织部设组织部一处,负责工程的人员调配、组织协调等工作,确保施工各个方面的顺利进行。
3. 技术部设技术部一处,负责工程的技术管理和质量控制,确保工程施工质量符合相关规范和要求。
4. 安全部设安全部一处,负责工程的安全管理和事故预防工作,确保施工现场安全生产。
5. 物资部设物资部一处,负责工程的物资采购和供应,保障施工所需物资的及时供应。
6. 现场指挥部设现场指挥部多处,分别负责工程各个分段的具体施工工作,协调各方资源,确保施工进度和质量。
三、施工工艺及工期1. 施工工艺本工程采用XXXX工艺进行施工,包括路基开挖、填筑、碾压、路面铺设等工序。
在施工过程中,应严格按照设计要求进行操作,确保工程质量。
2. 工期安排工程总工期为XX个月,按照工程的不同部分分阶段施工,合理安排各项工程工作,确保按时完成。
四、人员配置1. 管理人员设总工程师一名,工程经理一名,技术负责人一名,安全负责人一名,物资负责人一名,现场主任若干名。
2. 施工人员设机械操作人员若干名,熟练工人若干名,普通工人若干名。
五、设备购置1. 主要设备购置各类挖掘机、压路机、混凝土搅拌机、铺路机等设备,确保施工的顺利进行。
2. 辅助设备购置照明设备、通讯设备、安全设备等,提高施工效率和安全性。
六、质量控制1. 施工过程中应加强对工程质量的控制,确保施工质量符合相关标准和规范。
2. 对施工材料进行严格把关,确保材料质量符合要求。
3. 配备专门的质量检验人员,定期对施工现场进行检查和验收,保证施工质量。
公路工程施工组织设计

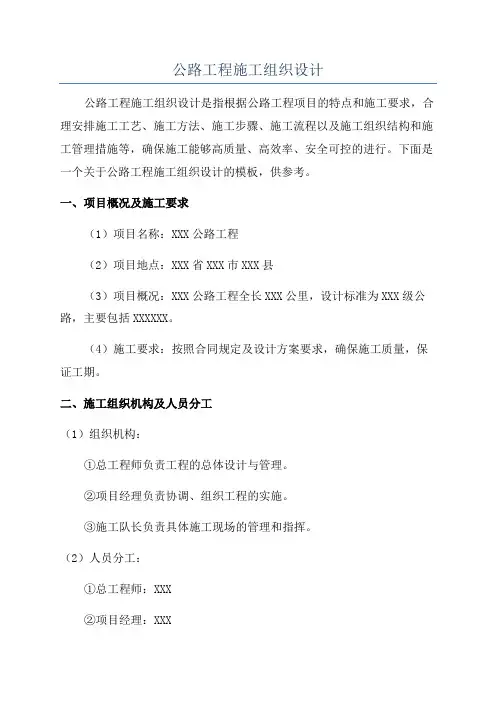

公路工程施工组织设计公路工程施工组织设计是指根据公路工程项目的特点和施工要求,合理安排施工工艺、施工方法、施工步骤、施工流程以及施工组织结构和施工管理措施等,确保施工能够高质量、高效率、安全可控的进行。
下面是一个关于公路工程施工组织设计的模板,供参考。
一、项目概况及施工要求(1)项目名称:XXX公路工程(2)项目地点:XXX省XXX市XXX县(3)项目概况:XXX公路工程全长XXX公里,设计标准为XXX级公路,主要包括XXXXXX。
(4)施工要求:按照合同规定及设计方案要求,确保施工质量,保证工期。
二、施工组织机构及人员分工(1)组织机构:①总工程师负责工程的总体设计与管理。
②项目经理负责协调、组织工程的实施。
③施工队长负责具体施工现场的管理和指挥。
(2)人员分工:①总工程师:XXX②项目经理:XXX③施工队长:XXX④施工人员:根据工程需要配备足够的工地人员,并确保人员具备相关的资格证书和专业技能。
三、施工工艺和方法(1)路基施工工艺及方法:①土方开挖:采用机械化开挖,先开挖宽度,然后开挖到设计高度。
②土方填筑:采用自动振动压路机进行填筑,分层回填、细碎料填补和压实。
③石方开挖:采用钻孔破碎爆破、人工拆卸等方法进行开挖。
④石方填筑:先进行基础填筑,然后进行面层填筑,最后进行压实。
(2)路面施工工艺及方法:①水稳层施工:先进行水稳拌合料和冷铺,然后进行碾压和压实。
②沥青面层施工:先进行摊铺,然后进行平整和压实。
③标线施工:采用机械喷涂进行标线施工。
(3)桥梁施工工艺及方法:①桥墩基础施工:先进行桩基施工,然后进行墩台基础施工。
②桥面板施工:先进行预应力混凝土梁制作,然后进行架设和连接。
③桥面铺装施工:先进行防水层和保护层施工,然后进行铺装施工。
(4)其他工程施工工艺及方法:根据具体施工要求进行设计。
四、施工步骤和流程安排(1)路基施工步骤和流程:①土方开挖;②土方填筑;③石方开挖;④石方填筑;⑤土石方压实。
公路施工组织设计

根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001 质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。
为了减少各种材料的运距 ,避免无效劳动,有效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责, 划片包干管理,未经工地负责人允许,任何人不得任意改变。
1.设立现场领导小组。
现场领导小组是现场施工生产的指挥中心,办公室内 挂有工程进度控制网络图,设备、 劳动力调配图,气象统计表及质量控制图等。
做 到现场施工有条不紊,高质量、高速度、高效率地运转。
2.施工场地: 施工场地内设置了生产、 生活所需要的所有设施, 包括: 进水、 排水、消防水、电力设施、消防设施、材料堆场、建造垃圾弃置场、垃圾箱、应 急通道。
3.砂石、 钢筋、 模板及其它材料,应根据施工进度计划安排,分批分期进场, 场地要统一规划,严格控制堆放地盘,切实贯彻落实科学管理 ,严禁随心所欲,造 成浪费、或者阻塞交通运输等事故发生。
4.所有暂时设施必须按照施工平面图规划要求办,按质量标准办,不能够马 虎凑合,降低标准,一定要保证运输道路畅通无阻。
具体详见施工总平面图。
1.施工进度安排原则按照招标文件对工期的要求, 结合本工程的特点, 按“精心组织, 合理安排, 分段平行流水作业,实行均衡生产”的原则进行安排,确保工期和总目标实现。
2.主要分项工程进度安排见下表起止时间2022 年 07 月 20 日~2022 年 07 月 24 日 2022 年 07 月 25 日~2022 年 08 月 15 日 2022 年 08 月 16 日~2022 年 09 月 5 日2022 年 09 月 5 日~2022 年 09 月 15 日 2022 年 09 月 16 日~2022 年 09 月 20 日 2022 年 09 月 21 日~2022 年 09 月 26 日 2022 年 09 月 27 日~2022 年 09 月 30 日工程名称 1、施工准备 2、路基施工 3、防护及排水 4、基层 5、面层6、其他附属工程7、资料整理与竣工验收1.质量目标:严格按设计图和施工规范组织施工,单位一次交验合格率100%,工程达到优良标准,杜绝质量事故。
公路工程施工组织设计的主要内容

一、施工组织设计的概念公路工程施工组织设计是指在确定了工程施工方案的基础上,通过综合考虑工程地质、气候、道路交通、环境保护等因素,合理确定施工方法、施工技术、施工工序、施工组织机构和施工组织计划,以达到安全、质量、工期和经济等综合技术经济指标要求的设计。
二、施工组织设计的主要内容1. 施工组织设计的依据施工组织设计的依据主要包括工程施工方案、技术经济指标、施工图纸、工程技术标准和规范、施工合同以及相关法律法规、政策文件等。
2. 工程地质勘察和分析通过对施工区域的地质勘察和分析,确定地质条件对施工的影响,包括地质构造、岩土性质、地下水情况等,并提出可行的施工对策。
3. 施工方法和工艺根据工程的具体情况,确定最佳的施工方法和工艺方案,包括挖掘、铺设、压实、养护等工序的具体操作步骤和技术要求。
4. 施工组织机构和人员配备合理确定施工组织机构,明确各级管理人员的职责和权限,合理配置施工人员,包括技术人员、管理人员和施工工人等。
5. 施工设备和材料选择根据工程需要,确定适宜的施工设备和材料,并对其数量、规格、型号、性能等进行详细计算和选择。
6. 安全生产和环境保护措施制定安全生产和环境保护方案,包括作业人员的安全防护措施、施工现场的安全防护设施、施工废弃物的处理、环境保护措施等。
7. 施工组织计划制定合理的施工组织计划,包括施工进度计划、施工资源计划、施工安全计划、施工质量计划等,确保工程施工按期完成,同时保证施工安全和质量。
8. 技术经济分析对施工组织设计的技术经济指标进行评估和分析,包括施工成本、施工工期、施工质量等,以便确定设计方案的合理性和可行性。
三、施工组织设计的意义1. 保证施工质量通过施工组织设计,合理选择施工方法、工艺和材料,合理配置施工人员和设备,制定施工组织计划,可以有效保证施工质量,提高工程质量。
2. 确保施工安全施工组织设计是施工安全管理的重要环节,通过制定安全生产和环境保护方案,明确安全责任,加强安全教育和培训,可以有效预防和控制施工事故,保障施工人员的生命安全。
公路工程初步施工组织设计

双风桥公路工程第三标段初步施工组织设计目录一、编制依据及原则 (3)(一)编制依据 (3)(二)编制原则 (3)二、工程概况及主要工程数量 (5)(一)工程简介 (5)(二)场地工程地质、水文条件: (5)(三)气候条件 (5)(四)设计标准 (6)(五)工程承包范围及主要工程数量 (6)三、施工总体部署 (7)(一)项目管理机构 (7)(二)施工队设置及人员配备 (8)(三)临时设施部署 (9)四、施工机械设备配置 (11)五、施工主要技术措施 (12)(一)施工准备 (12)(二)施工总体进度计划 (12)(三)工期保证措施 (14)(四)主要工程项目施工方案及施工工艺 (15)六、确保质量、安全的主要措施 (32)(一)质量保证体系及质量保证措施 (32)(二)保证安全的主要技术措施 (34)七、季节性施工措施安排 (35)(一)雨季施工 (35)(二)夏季施工 (37)八、文明施工和安全施工措施 (38)(一)安全生产 (38)(二)文明施工 (46)九、施工节约技术措施 (48)十、生态和环境保护措施 (49)(一)环境保护制度保证 (49)(二)环境保护措施 (49)十一、附图(表) (51)一、编制依据及原则(一)编制依据1、XX农村移民库周交通XXXXXXXXXXXXXXXX公路工程施工设计图2、XX农村移民库周交通XXXXXXXXXXXXXXXX公路工程资格预审文件(CQHY -WZ-08002)3、有关工程施工技术操作规范、规程、质量检验及评定标准:《公路工程技术标准》(JTB01—2003)《道路工程术语标准》(GBJl24—88)《公路土工试验规程》(JTJ051-93)《公路水泥混凝土路面设计规范》(JTG D40-2002)《公路水泥混凝土路面施工技术规范》(JTG F30-2003)《公路路基施工技术规范》(JTJ033-95)《公路土工合成材料应用技术规范》(JTJ/T019-98)《公路工程质量检验评定标准》(JTGF80/1-2004)《公路工程施工安全技术规程》(JTJ076-95)《公路筑养路机械操作规程》《工程建设强制性条文(公路工程部分)》4、本公司ISO9000贯标《程序文件》及本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料。
公路工程施工组织设计

施工组织设计第一章总体施工组织布置及规划一、编制依据:《公路工程技术标准》《公路路面基层施工技术细则》二、工程概况:路拱横坡:维持原有路拱横坡不变,采用双向直线型路拱,行车道及硬路肩路拱采用2%横坡。
三、主要技术指标:设计行车时速:40km∕h四、工程特点:本工程沿线涉及诸多重要交通路口,为保证附近村镇村民办理乡镇政务业务道路通畅,同时减少施工对景区和度假村以及沿线村民出行的影响,施工组织宜采用分段断交施工的方案进行施工,具体断交施工段落如下:五、指导思想及部署原则:我公司以质量保证体系建立为保证,以"优质、高速〃为整体工程施工的出发点并贯穿施工的全过程,精心组织、精心施工,凭借已成功施工过同类型工程的施工经验,完成此合同段工程项目。
六、施工组织管理机构设置:组建具备施工经验的项目经理部,项目经理1名,下设总工1名,副经理1名、综合办公室、安全环保部、工程部、质检部、材料部、测量队。
组织结构见附表。
七、工期、质量、安全、文明、环保目标:工期目标:严格按照合同规定的工期完成施工任务工程质量标准:工程质量等级为合格。
第二章、主要工程项目的施工方案、方法与技术措施一、旧路铳刨及挖除施工工艺及方案:施工工艺流程:封闭防护T施工放线一旧路铳刨及运输一挖除旧路基层及路基土及运输一清扫、整平(全过程洒水降尘)1、确定施工段落后采用封闭安全防护的施工方法进行施工,相关人员、设备必须在作业区内作业,确保施工安全。
3、机械进场,要保证施工的连续性,运输车辆出入要有顺序,设专人指挥与安排,服从管理统一调度。
4、运输车跟随铳刨机进行铳刨,保证现场无废料堆积,运输过程中采取苫盖措施,铳刨料运往料场并苫盖。
5、铳刨完毕后,长高段需拾除旧路基层18Cm,T殳路段需继续挖除20Cm碎石灰土及18Cm路基土,分层挖除,分类堆放。
二、水稳再生施工工艺及方案:水稳冷再生工艺流程:封闭交通T施工放样T基底验收一摊铺旧料T冷再生机组就位一摆放和撒布水泥T冷再生机组拌和一整平碾压一接缝和调头处处理T养生整个施工及养护过程中,应对再生路段封闭交通,各路口设置警牌。
公路工程施工组织设计(完整版)

公路工程施工组织设计(完整版)
前言
公路工程施工组织设计是公路工程施工的重要组成部分,它涉
及到施工方案、项目预算、工期计划等方面。
本文旨在提供一份完
整的公路工程施工组织设计,以供参考。
施工方案
工程概况
该公路工程是连接A市和B市的主干道路,路线全长100公里,共设置3个收费站和2个服务区,预计总投资100亿元。
工程难点
该公路工程穿越了山区和平原区,同时还需要穿越2条河流。
同时,周边还有多个村庄和农田,施工环境复杂。
解决方案
- 在山区采用隧道技术,减少对周边环境的影响;
- 在平原区采用较高的路基设计,以保证路面防汛;
- 在河流上方搭建临时桥梁,以减缓影响的同时满足施工需求;
- 加强与周边社区的沟通,做好安全保障工作。
项目预算
项目概述
根据工程概况,该项目总投资100亿元左右,包括土建、桥梁、路面、设备等方面。
预算分项
经费保障
工期计划
总体工期
该项目总体工期为3年,其中包括前期调研、设计、评审、施工、验收等方面。
工期分解
进度控制
结论
公路工程施工组织设计是公路工程施工中必不可少的一环,本文从施工方案、项目预算、工期计划等方面提供了一份完整的设计方案,可以为相关人员提供帮助。
道路工程施工组织设计

道路工程施工组织设计一、项目概述本项目为某城市道路扩建工程,工程包括路基工程、路面工程、桥梁工程、排水工程及附属工程。
施工总期限为24个月,施工现场周边环境复杂,人流量大,交通繁忙。
二、施工组织设计目标按照“安全第一、质量优先、进度保证、管理严格、服务周到”的原则,确保施工顺利进行,满足质量、安全、环保和社会效益的要求。
三、施工方案1. 施工路线施工路线应遵循最小干扰原则,通过合理布局,确保施工队伍和设备的流动性,同时降低施工对周边环境的影响。
2. 施工顺序按照“先上部、后下部、先主体、后附属”的原则进行施工。
首先进行路基工程,然后进行路面工程,最后进行桥梁工程和排水工程。
3. 施工方法采用现代化的机械设备进行施工,如土方机械、混凝土搅拌机、路面铺设机等,提高施工效率,降低施工成本。
四、施工组织结构1. 施工管理机构施工管理机构由项目经理、技术质量部、安全生产部、设备管理部、材料管理部、劳务管理部等组成,各部门之间要进行有效的沟通和配合,以确保施工的顺利进行。
2. 施工队伍施工队伍由专业的技术人员、操作工人和服务人员组成,他们需要具备相应的职业技能,并能够遵守施工规程和安全生产规定。
五、施工设备和材料管理对施工设备进行定期检查和维护,确保设备的正常运行;对施工材料进行严格的质量控制,确保材料的质量符合施工标准。
六、安全生产和环保措施在施工过程中,应严格遵守国家和地方的安全生产和环保法规,实施有效的安全和环保措施,防止施工事故和环境污染的发生。
七、施工进度控制通过合理的施工进度计划和有效的施工进度控制,确保工程按期完成。
总之,本项目的施工组织设计应根据实际施工条件和施工要求进行,以确保施工的顺利进行,满足工程的质量、安全、环保和社会效益的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
九、初步施工组织计划第一章施工组织机构、施工总平面布置图、施工总体进度计划表一、施工组织机构二、施工总平面布置图详见附图1三、施工总体进度计划表详见附图2第二章质量目标、工期目标、安全目标一、质量目标质量第一,确保标段工程交工验收的质量评定:一次性验收合格;竣工验收的质量评定:优良。
二、工期目标本合同计划工期XX个月。
我公司拟定计划开工日期为XXXX年XX月XX日,拟定计划交工日期为XXXX年XX月XX日。
在合同规定工期内按质按量完城该工程施工,力争提前完工,确保按时交工。
(节点工期详见附图1“初步施工总体进度计划表”) 三、安全目标以“安全第一,预防为主”为指导方针,采取有效措施,保证施工人员的安全,避免造成人身伤害和财产损失。
建立安全生产体系,健全安全规章制度,杜绝一切不安全因素,确保施工期内无安全事故发生。
第三章对项目重点、难点工程的理解及施工方案、工艺流程一、路基挖方土方利用挖掘机挖装,自卸汽车运输,推土机配合。
路基开挖施工顺序:清理现场→测量放样→开挖截水沟→挖掘机挖土或潜孔钻机钻孔、装药爆破→挖装→自卸汽车运输卸→弃方处理。
二、路基填方按照《公路路基施工技术规范》和有关设计要求,按照“四区段,八流程”的施工工艺施工,采用挖掘机配合自卸汽车运土,推土机摊铺,平地机整平,冲击碾、重型压路机压实,强夯机夯实,核子密度仪、灌砂法进行压实检测。
石方利用推土机配合自卸汽车运输,填筑采用规范要求的填筑方法,重型振动压路机碾压。
路基填方施工顺序:合格填料→自卸车分运到填筑路段→推土机推平→人工整修→检查并调整松铺厚度→压路机碾压→检测压实度及其它。
强夯施工顺序:平整场地→铺垫层→夯点定位→起重机就位→强夯施工→现场记录。
三、桥梁工程施工(重点、难点工程)桥梁工程施工,要组织严密,配足劳力和机械设备,采取平行流水作业施工。
桥梁工程施工顺序如下:场地清理→基础工程→桥墩、桥台施工→梁板施工→体系转换→附属工程→桥面铺装1.桥梁基础的施工方案桩施工方案砼集中拌合,罐车运输。
钢筋笼分节现场制作,吊车入笼。
2.桥梁墩台的施工方案(1)桥台施工桥台模板采用组合钢模夹木模,外露面用大块钢模,砼集中拌合,罐车运输,泵送入模,捣固棒振捣,台身与台背一次浇注成型。
(2)承台施工基坑开挖采用机械为主,人工配合清底修边,现场绑扎钢筋,模板采用组合钢模,砼在拌合站集中拌合,罐车运输,泵车布料分层浇注,插入式捣固棒振捣。
(3)柱式墩施工柱式墩身采用定型钢模,一模到顶,钢木斜撑和风缆联合固定。
钢筋统一加工绑扎成笼,汽车吊整体吊装焊接。
砼集中拌合,输送车运送,泵送入仓,插入式振捣捧捣固,塑料薄膜覆盖养生。
3、桥梁上部施工在桥头附近就近设置预制场预制,再根据地形情况采用汽车吊或者架桥机架设。
四、路面施工1、级配碎石底基层的施工方案采用集中厂拌闷料、汽车运输、人工配合平地机摊铺、全幅一次成型的方案,即装载机配料,洒水闷料24小时后,由自卸车运至施工现场,平地机摊铺,压路机碾压成型的施工方案。
2、水泥稳定碎石基层的施工方案施工方案:厂拌、摊铺机并机摊铺采用稳定土拌和楼集中厂拌,自卸汽车运输,配置1台粒料摊铺机,2台振动压路机碾压至密实,1台轮胎式压路机进行封面,1台洒水车养生。
3、透层、粘层沥青的施工方案采用沥青洒布车喷洒,清除下承层表面碎石等杂物,做到整洁无尘埃,再利用沥青洒布车均匀洒布。
4、沥青混凝土路面施工厂拌、摊铺机摊铺(1)、拌和:采用1台间歇式沥青拌和楼集中拌和。
拌和楼具备自动计量,自动控温功能,并有吸尘装置。
(2)、摊铺:采用1台摊铺机1铺筑。
摊铺机带有自动找平装置。
下面层采用挂线摊铺,控制高程。
(3)、碾压:采用2台双驱双振光轮压路机和4台胶轮压路机碾压,压路机均具有自动洒水装置,可防止粘结沥青混合料。
第四章保证措施一、质量体系与保证措施(一) 质量体系我公司通过了GB/T19001-2000—ISO9001:2000质量管理体系认证,我们以该体系为标准建立健全了质量保证体系(详见附图)。
(二)保证措施1. 组织保证措施(1)按照质量管理组织机构配齐、配强本项目质量管理人员。
(2)制定质量管理机构及人员的质量职责。
(3)安排具有丰富的类似项目工程施工经验的施工队伍和技术、管理人员投入本工程。
(4)建立健全各种质量管理的规章制度及制定质量标准及操作工艺,并通过质量监督检查工作确保贯彻落实。
(5)确定本项目质量攻关项目,并组建相应质量QC小组,保证质量得到有效控制。
2.思想教育保证措施(1)广泛经常开展“责任、市场”质量观教育,使广大职工深刻认识到:百年大计,质量第一;质量责任重于泰山。
(2)深刻认识人、机、料、法、环五大因素对工程质量的影响,从而围绕五大因素研究并实施不断提高工程质量的措施和办法。
(3)组织学习,统一参战员工的思想并明确创优规划目标和措施。
3.技术管理保证措施(1)建立并实行项目总工程师为首的技术负责制,同时建立技术人员的岗位责任制,做到分工明确,责任到人。
(2)认真编制实施性施工组织设计(3)做好施工前的技术准备工作4.原材料及机械设备上的保证(1)执行原材料进场检验登记制度。
(2)面层材料用砂采用机制砂。
面层粗集料进行水洗施工以保证质量。
(3)进场的材料按标准要求进行合理存放、标识,使材料、成品、半成品的使用具备可追溯性。
(4)使用自动化程度高、技术先进、工程针对性强的施工机械设备。
二、工期保证措施1、建立完善的工期保证体系2. 组织保证(1)配齐项目部主要管理人员,建立健全工期保证体系。
(2)配备数量充足、经验丰富的技术人员。
(3)制定月、旬、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,最终保证总工期实现。
3. 劳动力保证拟投入专业施工队伍均参加过多条类似等级公路建设,具有丰富的施工经验。
4.加强资源配置,做好设备、物资、资金等各方面的保证(1)做好设备的使用、保养、维修工作,保证其完好率、利用率。
(2)保证料源充足。
(3)同时严把原材质量关,防止因不合格材料而影响工期。
(4)财务部门要确保充足的流动资金投入本工程。
5.技术保证(1)由项目技术负责人全面负责制定施工方案,以方案指导施工。
(2)提前做好图纸会审工作,对图纸中有疑问的地方,及时与设计单位联系解决。
(3)各专业工程师施工中勤到现场,对各个施工过程做好跟踪技术监控。
6. 工期奖惩制度保证对提前完成任务的相关责任人进行奖励;未能按时完成任务的按拖延天数进行罚款,谁拖延谁受罚。
7. 管理保证⑴加强与业主、监理、设计等单位的联系,同时积极与当地政府相关部门联系,在施工过程中取得当地居民及有关部门的理解和支持,为施工创造一个良好宽松的施工环境,确保施工生产的顺利进行。
⑵加强饮食卫生管理,减少疾病,防止恶性传染病的发生而影响正常施工。
⑶做好冬季、雨季、夜间施工的措施和周密的准备工作及防洪抗灾保证工作,确保施工顺利进行。
(4)严格实行工程管理人员、技术人员跟班作业制度。
三、人员安排与保证措施根据本合同段的特点,我公司拟投入1个路基施工队,1个桥梁施工队,1个路面施工队,各队80人,根据工程需要分批组织到位,以保证本工程的顺利进行。
根据总体目标,组织精兵强将,确保各类人员充足,搭配合理,并略有富余。
我公司在接到中标通知书3天内组织技术骨干进场进行接桩,复测工作。
主要管理人员开工前进场,本着“技术素质高,有类似丰富施工工程经验”的原则,进行劳动力资源的配置,要求技术工人含量占总人数的80%以上,主要技术工人为本公司职工,不足劳动力拟从当地补充。
四、安全生产保证措施为杜绝重大事故和人身伤亡事故的发生,把一般事故减少到最低限度,确保施工的顺利进展,特制订安全措施如下:1.建立安全保证体系,项目部和各施工队设专职安全员,专职安全员属质检科,在项目经理和副经理的领导下,履行保证安全的一切工作。
(安全生产保证体系框图如下)2.利用各种宣传工具,采用多种教育形式,使职工树立安全统一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。
3.各级领导在下达生产任务时,必须同时下达安全技术措施检查工作时,必须总结安全生产情况,提出安全生产要求把安全生产贯彻到施工的全过程中去。
4.施工中临时结构必须向员工进行安全技术交底。
对临时结构须进行安全设计和技术鉴定,合格后方可使用。
5.架板、起重、高空作业的技术工人,上岗前要进行身体检查和技术考核,合格后方可操作。
高空作业必须按安全规范设置安全网,拴好安全绳,戴好安全帽,并按规定配戴防护用品。
6.工地修建的临时房、架设照明线路、库房,都必须符合防火、防电、防爆炸的要求,配置足够的消防设施,安全避雷设备。
7、雨季期间对工程施工影响较大,建立雨季安全施工方案,确保安全渡汛、争取多完成施工生产任务,对雨季施工的部分工程项目或工序进行合理安排及采取适当措施,以保证雨季期间施工正常及工程质量,人员安全。
安全生产保证体系框图五、环境保护、水土保持、施工后期的场地恢复措施。
1、环境保护(1)对树木、植被及地下水资源的保护是施工中的环保重点,严禁超范围砍伐。
(2)临时用地范围内的耕地采取措施进行复耕。
(3)对路基工程的弃土场将边坡平整稳定用以造田,不得向河流和设计范围外的场地弃土。
(4)营造良好环境。
在施工现场和生活区设置足够的卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境。
(5)及早施工防护工程排水工程和裸露地表的植被覆盖,防止水土流失。
(6)工程完工后,及时进行现场彻底清理,并按设计要求采用植被覆盖或其它处理措施。
2、水土保持(1)对树木、植被及地下水资源的保护是施工中的环保重点,严禁超范围砍伐。
(2)临时用地范围内的耕地采取措施进行复耕。
(3)对路基工程的弃土场将边坡平整稳定用以造田,不得向河流和设计范围外的场地弃土。
(4)营造良好环境。
在施工现场和生活区设置足够的卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境。
(5)及早施工防护工程排水工程和裸露地表的植被覆盖,防止水土流失。
(6)工程完工后,及时进行现场彻底清理,并按设计要求采用植被覆盖或其它处理措施。
3、施工后期的场地恢复措施工程完工后,我们将按照有关要求,将施工便道及临时设施拆除后,将按照有关规定采取有效措施及时进行补偿或进行复耕、清障等,弃土场在工程完工后及时进行复耕,坡面植草绿化。
做到工程完,场地清。
六、支付保障措施1、民工工资及劳务分包保障措施(1)充分有效的运用每月工程款,按资金需求计划进行调拨。
(2)灵活进行资金的调配和平衡,保证人、机、料及管理费的正常支出和生产的正常运行,保证不因资金短缺而影响施工。
(3)每月按时进行验工计量,保证每月工程款按时到帐。
