工程进度控制程序

合集下载

工程进度监理的工作程序和方法

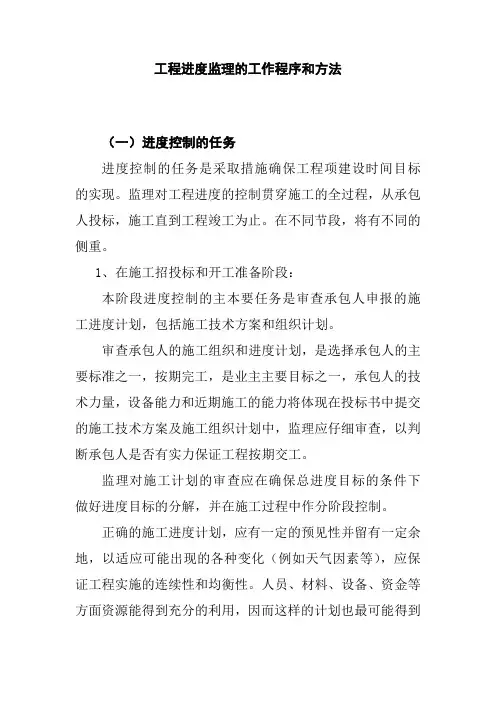

工程进度监理的工作程序和方法

工程进度监理的工作程序和方法(一)进度控制的任务进度控制的任务是采取措施确保工程项建设时间目标的实现。

监理对工程进度的控制贯穿施工的全过程,从承包人投标,施工直到工程竣工为止。

在不同节段,将有不同的侧重。

1、在施工招投标和开工准备阶段:本阶段进度控制的主本要任务是审查承包人申报的施工进度计划,包括施工技术方案和组织计划。

审查承包人的施工组织和进度计划,是选择承包人的主要标准之一,按期完工,是业主主要目标之一,承包人的技术力量,设备能力和近期施工的能力将体现在投标书中提交的施工技术方案及施工组织计划中,监理应仔细审查,以判断承包人是否有实力保证工程按期交工。

监理对施工计划的审查应在确保总进度目标的条件下做好进度目标的分解,并在施工过程中作分阶段控制。

正确的施工进度计划,应有一定的预见性并留有一定余地,以适应可能出现的各种变化(例如天气因素等),应保证工程实施的连续性和均衡性。

人员、材料、设备、资金等方面资源能得到充分的利用,因而这样的计划也最可能得到实现。

2、施工阶段:在施工开始后,监理的任务主要是协调施工力量、检查调整以保证按期交工的进度总目标,实现分阶段分项目工程的进度控制,以保证总目标的实现,尤其是对关键线路上的工程进度,必须严格控制,采取各种措施保证完成。

由于各方面的原因,任何工程进度计划都不可能一成不变,监理应对其进行动态跟踪,监督协调进度计划进行调整与修订,采取相应的措施纠正由于各种干扰引起的进度偏差,以满足进度总目标的要求。

(二)进度计划监理程序进度计划管理程序框图(三)进度计划的审批1、监理工程师进场后,及时通知承包人书面提交工程总进度计划(应用网络图的形式)和各项特殊工程的单位工程施工进度计划、年度进度及与此相关的流动计划、施工方案、工料机进场计划等。

2、监理工程师对承包人提交的各种进度计划进行审查和批准实施。

审查的主要内容包括:a、施工总工期是否符合合同工期;b、施工顺序和时间安排与工料机进场计划是否协调;c、特殊气候条件影响的工程是否安排在适宜的时间;d、时间安排是否恰当、有无余地;e、各种材料、设备和主要管理人员的进场计划是否有保证;f、施工方案是否符合现有的技术水平、设备和经验;g、关键线路的计算是否正确。

工程进度控制的手段和措施

工程进度控制的手段和措施

工程进度控制的手段和措施一、项目计划编制1.确定项目目标和范围:明确工程的目标和范围,明晰项目需要完成的工作和任务。

2.制定工期计划:根据项目目标和范围,制定详细的工期计划,包括工作内容、工期目标、关键路径等。

3.确定工作分解结构(WBS):通过对项目工作进行分解,将整个项目分为可管理的工作包,明确各个工作包的完成时间和负责人,以确保工作的有序进行。

4.制定里程碑计划:确定关键的里程碑节点,并为每个里程碑设置具体的完成时间和负责人,以便及时跟踪和控制项目进展。

二、进度监控1.制定进度监控计划:根据项目计划,制定详细的进度监控计划,确定监控的关键要点和具体方法。

2.设立进度控制指标:设定合理的进度控制指标,比如每周工作完成量、关键路径的变动情况等,以便快速准确地掌握项目的进展情况。

3.制定进度报告:定期制定进度报告,对比实际进度与计划进度,分析偏差原因,并提出相应的调整措施。

4.进行进度审议会:定期召开进度审议会,与相关人员共同讨论工程进展情况,解决进度偏差及时进行项目调整。

三、风险管理1.确定关键风险:针对项目开展风险识别,确定可能对工程进度造成重大影响的关键风险。

2.制定风险应对措施:对关键风险进行分析和评估,制定相应的应对措施,以减少或避免风险对工期的影响。

3.风险监控和预警:实施风险监控和预警机制,及时发现和识别潜在风险,并采取相应的控制手段,以保持工期的稳定。

四、资源调配1.合理分配资源:根据项目计划,合理分配资源,确保各工作包有足够的资源支持,以确保工期的正常推进。

2.有效利用资源:对项目资源进行合理的优化配置,避免资源的过度或不足的现象,确保资源的有效利用,以保证工期的控制。

3.跨部门协调:在资源调配过程中,加强与各相关部门的沟通协调,解决资源争用和矛盾,以达到协同推进项目进展的目的。

以上是工程进度控制的一些手段和措施,通过科学合理的方法对工程进度进行掌控和调整,有助于确保项目按时、按质完成。

推荐:工程管理基础知识:设计进度控制的工作程序

推荐:工程管理基础知识:设计进度控制的工作程序

工程管理基础知识:设计进度控制的工作程序设计进度控制总的任务是控制设计图纸的出图时间,可以按设计阶段制订进度控制计划。

各设计阶段的进度控制任务及工作内容为:1)初步设计阶段的进度控制。

应根据设计合同规定的设计工作总进度计划,制订初步设计阶段的工作进度计划,其中包括:初步设计出图进度计划。

初步设计成果审查进度计划。

初步设计方案申报及审批进度。

根据实际的工作进度与目标进度进行比较,有无进度偏差。

如果产生进度偏差,分析原因,制订纠偏措施,对原初步设计阶段的进度计划做出必要的修正。

在项目设计进度总目标控制下,当初步设计完成后,转为技术设计阶段。

2)技术设计阶段的进度控制。

根据设计工作总进度计划,制订技术设计阶段的工作进度计划,其中包括:技术设计阶段出图进度计划。

技术设计成果审查进度计划。

技术设计阶段对新技术、新材料、新工艺、新设备等的试验和试制的进度计划。

根据实际完成技术设计阶段各项任务的进度与目标进度计划进行比较,确定是否产生进度偏差。

如果产生进度偏差,分析原因,制订纠偏措施,对原技术设计阶段的进度计划做出必要的修正。

在项目设计进度总目标控制下,当技术设计完成后,转为施工图设计阶段。

3)施工图设计阶段的进度控制。

根据设计工作总进度计划,制订施工图设计阶段的工作进度计划,其中包括:施工图设计阶段出图进度计划。

各专业设计进度计划。

施工图设计阶段成果审查进度计划。

根据实际完成施工图设计阶段各项任务的进度与目标进度计划进行比较,确定是否产生进度偏差。

如果产生进度偏差,分析原因,制订纠偏措施,对原施工图设计阶段的进度计划做出必要的修正。

如果施工图设计阶段的工作任务完成后,即可转入施工招标的阶段,并编制施工招标的进度计划。

结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。

事实表明,习惯左右了成败,习惯改变人的一生。

在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。

进度计划的管理控制程序

进度计划的管理控制程序

进度计划的管理控制程序施工进度控制过程中,应通过施工部署.组织协调.生产调度和指挥.改善施工程序和方法的决策等,应用技术.经济和动态控制原理.信息反馈原理.封闭循环原理等科学管理手段,实现有效地进度控制。

项目部首先要建立进度实施.控制的科学组织系统和严密的作业准则,然后依据施工进度控制目标体系,对施工的全过程进行系统控制。

进度实施系统应发挥监测.分析职能并循环运行,即随着施工活动的进行,信息管理系统会不断地将施工实际信息,按信息流动程序反馈给工程室主任(进度控制者),经过统计整理,比较分析后,确认进度无偏差,则系统继续运行;一旦发现实际进度与计划进度有偏差,系统将发挥调控职能,分析偏差产生的原因,及对后续施工和总工期的影响。

必要时,项目总工程师应对原计划进行调整,提出纠偏措施方案和实施的技术.经济.合同保证措施,以及取得业主.监理及工程队等相关单位的支持与配合的协调措施,经业主/监理工程师确认切实可行后,将调整后的新进度计划输入到进度实施系统,施工活动继续在新的控制下运行。

1.施工进度计划控制流程2.施工进度控制过程简述施工进度控制过程中,应通过施工部署.组织协调.生产调度和指挥.改善施工程序和方法的决策等,应用技术.经济和动态控制原理.信息反馈原理.封闭循环原理等科学管理手段,实现有效地进度控制。

项目部首先要建立进度实施.控制的科学组织系统和严密的作业准则,然后依据施工进度控制目标体系,对施工的全过程进行系统控制。

进度实施系统应发挥监测.分析职能并循环运行,即随着施工活动的进行,信息管理系统会不断地将施工实际信息,按信息流动程序反馈给工程室主任(进度控制者),经过统计整理,比较分析后,确认进度无偏差,则系统继续运行;一旦发现实际进度与计划进度有偏差,系统将发挥调控职能,分析偏差产生的原因,及对后续施工和总工期的影响。

必要时,项目总工程师应对原计划进行调整,提出纠偏措施方案和实施的技术.经济.合同保证措施,以及取得业主.监理及工程队等相关单位的支持与配合的协调措施,经业主/监理工程师确认切实可行后,将调整后的新进度计划输入到进度实施系统,施工活动继续在新的控制下运行。

工程进度控制制度

工程进度控制制度

工程进度控制制度一、目的和原则为确保工程项目按计划有序推进,必须建立一套科学、合理的进度控制制度。

该制度旨在通过规范管理流程,明确各级职责,强化节点控制,实现对工程进度的有效监督和管理。

二、组织架构1. 成立项目进度控制小组,由项目经理担任组长,负责整体的进度控制工作。

2. 设立专职或兼职的进度控制员,具体负责日常的进度跟踪和记录工作。

3. 各施工队伍应指定专人负责协调和沟通,确保信息流通畅通。

三、进度计划制定1. 制定详细的工程进度计划,包括各个阶段的起止时间、关键节点、主要工序等,并进行合理排期。

2. 进度计划需经过项目团队讨论,并得到所有相关方的认可后方能执行。

3. 进度计划一旦确定,除非特殊情况,否则不得随意更改。

四、进度跟踪与监控1. 采用适当的工具和技术手段,如甘特图、关键路径法(CM)等,进行进度的动态跟踪。

2. 定期召开进度评审会议,评估项目进展情况,及时发现偏差并采取纠正措施。

3. 对于关键工序和重要节点,实行重点监控,确保其按时完成。

五、变更管理1. 任何对进度计划产生影响的变更,都应经过严格的审批流程。

2. 变更实施前,应对可能产生的进度影响进行评估,并提出相应的调整方案。

3. 变更实施后,及时更新进度计划,并对相关人员进行通报。

六、风险管理1. 识别可能影响工程进度的风险因素,并进行分类和评估。

2. 制定风险应对策略,包括预防措施和应急计划。

3. 定期复查风险状况,及时调整风险应对措施。

七、奖惩机制1. 对于按计划完成任务的团队和个人,给予适当的奖励,以激励积极性。

2. 对于导致进度延误的责任方,应根据情况采取警告、罚款或其他惩罚措施。

八、信息报告与沟通1. 定期编制进度报告,向项目干系人汇报项目进展情况。

2. 确保信息的透明性和及时性,保持各方之间的良好沟通。

九、总结与反馈1. 项目完成后,对整个工程进度控制过程进行总结,提炼经验教训。

2. 将总结结果反馈给相关部门,为后续项目提供参考。

工程进度控制流程

工程进度控制流程

工程进度控制流程进度控制流程工程进度控制的基本程序如下:1.承包单位编制年、季、月施工进度计划并填写《施工进度计划报审表》。

2.XXX工程师审批进度计划。

3.按计划组织实施,并由监理工程师对进度计划实施情况进行检查、分析。

4.如果基本实现计划目标严重偏离计划目标,XXX会签发《监理通知》,要求承包单位采取调整措施,编制下一期施工进度计划。

5.承包单位编制施工总进度计划并填写《施工进度计划报审表》。

监理工作程序如下:1.承包单位提交施工总进度计划。

2.监理机构审批进度计划。

3.如果需要调整和修改施工总进度计划,承包单位需要重新编报年、季、月施工进度计划,并再次提交监理机构审批。

4.承包单位实施施工进度计划,并按月编报施工进度报告。

5.监理机构监督、检查施工进度是否影响总工期、后续工作安排。

6.如果实际进度与计划进度不符(拖后),承包单位需要制定赶工计划并调整进度计划采取有效措施赶上进度。

7.如果需要修订进度计划,承包单位需要重新编制并提交监理机构审批。

年(月)度进度计划的编制监理工作流程如下:1.研究批准的施工进度计划成长周期的生产计划。

2.列出各项目计划施工的工程量、工作量、用工人数、工作时间。

3.考虑延期事件是否符合连续性,并采取相应措施。

4.编制初始施工生产计划。

5.考虑各工程之间的逻辑关系和关键线路,计算各项计划指标并编制计划说明书。

6.编制现场工料机报表并报监理工程师审查。

7.如果审查结果不同意,承包单位需要修改并重新提交审查,直至得到批准实施。

施工总进度计划的编制监理工作程序图如下:1.进行技术经济比较,作出基本设想(划分人力、施工方法、施工机械安排)。

2.调查现场条件、当地技术经济资料,熟悉合同、图纸、说明等。

3.进行项目分解,计算工程量、劳动量,计算各分部分项工程施工持续时间,并编制施工进度计划草案。

4.进行工期、工程费用分析,如果需要修改,承包单位需要重新编制施工进度计划草案。

5.编制施工总进度计划并填写《施工进度计划报审表》。

工程进度控制

工程进度控制为确保本工程按业主要求的工期竣工,我公司针对组织实施的各个环节,各方面给予高度重视,分别从前期准备、施工过程以及资金、技术、人员、组织管理、材料供应、机械设备等方面着手制订详细的资源供应保障计划与措施,并按工程项目排定工期,实行严格的计划控制,做到项目安排合理,穿插有序,以确保整个施工计划的顺利完成。

(一)进度控制的原理本工程以现代科学管理原理作为进度控制的理论基础,运用系统原理、动态控制原理、信息反馈原理、弹性原理和封闭循环原理等对施工进度加以把握,确保工程进度计划的顺利实现。

1、系统原理系统原理就是用系统的概念来剖析和管理施工项目进度控制活动。

进行施工项目进度控制应建立施工项目进度计划系统、施工项目进度组织系统。

(1)施工项目进度计划系统施工项目进度计划系统是施工项目进度实施和控制的依据。

施工项目进度计划包括施工项目总进度计划、单位工程进度计划、分部分项工程进度计划、材料计划、劳动力计划、季度和月(旬)作业计划等。

形成了一个进度控制目标按工程系统构成、施工阶段和部位等逐层分解,编制对象从大到小,范围由总体到局部,层次由高到低,内容由粗到细的完整的计划系统。

计划的执行则是由下而上,从年、月(旬)作业计划、分项分部工程进度计划开始,逐级按进度目标控制,最终完成施工项目总进度计划。

(2)施工项目进度组织系统施工项目进度组织系统是实现施工项目进度计划的组织保证。

施工项目的各级负责人,从项目经理、各子项目负责人、计划人员、调度人员、作业队长、班组长以及有关人员组成了施工项目进度组织系统。

这个组织系统既要严格执行进度计划要求、落实和完成各自的职责和任务,又要随时检查、分析计划的执行情况,在发现实际进度与计划进度发生偏离时,能及时采取有效措施进行调整、解决。

也就是说,施工项目进度组织系统既是施工项目进度的实施组织系统,又是施工项目进度的控制组织系统,既要承担计划实施赋予的生产管理和施工任务,又要承担进度控制目标,对进度控制负责,这样才能保证总进度目标实现。

工程进度控制的任务、程序和措施

工程进度控制的任务.程序和措施1.进度控制的主要任务施工阶段进度控制的主要任务是:1.1.编制施工总进度计划并控制其执行,按期完成整个施工项目的施工任务;1.2.编制单位工程施工进度计划并控制其执行,按期完成单位工程的施工任务;1.3.编制分部分项工程施工进度计划,并控制其执行,按期完成分部分项工程的施工任务;1.4.编制季度.月(旬)进度计划,并控制其执行,完成规则的目标等;2.进度控制的程序项目监理机构应按下列程序进行工程进度控制:2.1.总监理工程师审批承包单位报送的施工总进度计划;2.2.总监理工程师审批承包单位编制的年.季.月度施工进度计划;2.3.专业监理工程师对进度计划实施情况检查.分析;2.4.当实际进度符合计划进度时,应要求承包单位编制下一期进度计划;当实际进度滞后于计划进度时,专业监理工程师应书面通知承包单位采取纠编措施并监督实施;3.进度控制的措施建设工程进度控制的措施包括组织措施.技术措施.经济措施.合同措施和信息管理措施等;3.1.进度控制的组织措施(1)落实项目监理机构中进度控制部门的人员,具体控制任务和管理职责分工;(2)进行项目分解,如按项目结构分.按项目进展阶段分.按合同结构分,并建立编码体系;(3)确定进度协调作业准则,包括协调会议举行的时间,协调会议的参加人员等;(4)对影响进度目标实现的干扰和风险因素进行分析;风险分析要有依据,主要是根据许多统计资料的积累,对各种因素影响进度的概率及进度拖延的损失值进行计算和预测,并应考虑有关项目审批部门对进度的影响等;3.2.进度控制的技术措施(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;(2)编制进度控制作业细则,指导监理人员实施进度控制;(3)采用网络计划技术及其他科学适用的计划方法,并结合计算机的应用,对建设工程进度实施动态控制;3.3.进度控制的经济措施(1)及时办理工程预付款及工程进度款支付手续(2)对应急赶工给予优厚的赶工费用;(3)对工期提前给予奖励;(4)对工程延误收取误期损失赔偿金;3.4.进度控制的合同措施(1)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;(2)严格控制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审查后再补入合同文件之中;(3)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;(4)加强索赔管理,公正地处理索赔;3.5.信息管理措施主要是通过计划进度与实际进度的动态比较,定期地向建设单位提供比较报告等;3.工程进度控制措施的落实方式(1)进度控制的主要方法进度控制的主要方法包括进度控制的行政方法.经济方法和管理技术方法;1.1.进度控制的行政方法用行政方法控制进度,是指上级单位及上级领导,本单位的领导,利用其行政地位和权力,通过发布进度指令,进行指导.协调.考核;利用激励手段(奖罚.表扬.批评),监督.督促等方式进行进度控制;使用行政方法进行进度控制,优点是直接.迅速.有效,但要提倡科学性.防止主观.武断.片面的瞎指挥;行政方法控制进度的重点应当是进度控制目标的决策和指导,在实施中应由实施者自己进行控制,尽量减少行政干预;1.2.进度控制的经济方法进度控制的经济方法,是指有关部门和单位用经济类手段,对进度控制进行影响和制约,主要有以下几种:在承包合同中写进有关工期和进度的条款;建设单位通过招标的进度优惠条件鼓励承包单位加快进度;建设单位通过工期提前奖励和延期罚款实施进度控制,通过物资的供应进行控制等;1.3.进度控制的管理技术方法进度控制的管理技术方法主要是规划.控制和协调;规划是指确定工程项目的总进度控制目标和分进度控制目标,并编制其进度计划;控制是指在项目实施的全过程中,进行实际进度与计划进度的比较,出现偏差就及时采取措施进行调整;协调是指协调参加单位之间的进度关系;(2)进度控制的方式监理进度控制的措施主要有组织措施.技术措施.经济措施.合同措施等;具体到实践中,四种措施总结出如下几种方式:口头通知方式;书面通知方式;现场专题会议方式;上层高级会议方式;变更组织机构方式;经济支付方式等多种;如果能够对上述方法进行灵活和有效的运用,对监理的现场进度控制将会起到十分有效的作用;可以改变施工现场进度控制不利的局面,更为有效地实现进度控制的预期目标,充分体现监理对进度控制的力度,监理的服务质量也能够较好地达到业主的满意;进度控制很大程度上是基于对承包商的前期作业.期间作业以及期后作业信息的收集和分析;作为监理工程师应该具备对承包商现场状态的洞察能力,进度控制的内容也无非是对承包商的资源投入状态.资源过程利用状态以及资源使用后与目标值的比较状态三个方面内容的控制.对这三方面的控制就是监理对进度要素的控制;监理进度控制的方法即对这些要素具体的综合运用;2.1.口头通知方式监理的现场巡视相对应,口头通知运用于现场监理巡视将是很好的方法;特别适用于现场的一般提示和预见性控制;这应属于监理对于进度控制的风险性分析内容,作为监理工程师,除按规范要求进行风险分析制定防范性对策外,从监理本身作业的内容来讲尚应对进度风险所涉及到的关于承包商的内容以口头形式告知承包商;而从实际的作业中来看,这种口头方式对承包商进度控制的作用不可低估,一方面承包商认为是对其作业的一种帮助和支持,从而可得到承包商的认可;我们的监理还必须落在监帮结合的平台上,监而不帮,从大的方面也不利于实现监理的最终进度目标;因此对于进度的控制,我们应该从二个方面来做,一方面我们要“监”,用监理的尺子去靠去量;另一方面我们也要发挥监理的高素质高水平,用监理工程师的多年经验和专长,对承包商可能发生的制约进度的因素预先预以控制,从工程监理的实践上来看,效果是良好的;此种方式的使用方法,可以是现场对承包商管理层的交流与洽谈.对专业工程师不当错误行为的指正和批评.并要求其对错误作业进行改正和指出对错误作业的认识以及今后如何防止类似错误的承诺;从日常的监理作业来看,口头的通知将适用于监理工程师对现场进度控制的日常性的预控作业;2.2.书面通知方式按照监理规范的规则,当发现实际进度滞后于计划进度时应签发监理工程师通知单指令承包商采取调整措施;监理通知是进度控制的书面文件;发出时应有一个时限范围:第一次发现现场进度失控或较长时间不有失控而近期又有失控时应及时采用书面通知比较合适;也即进度的偏离是由于一时的不正常引起的,是由于暂时的不规律导致的,而非由于规律性的长期的因素造成;后一种因素将是采用更一步方法的条件;比如:现场近期人员减少造成了进度的滞后,可以书面形式通知承包商这一问题已造成的后果(如进度延误一周)和这一问题得不到处理还会造成的后果(如不采取措施将会使本月计划全部落空);作为监理采用书面的通知,一方面是提高了监理指令的严肃性,监理的书面通知将会作为不可忽视的对承包商的一种正规指令性文件,是对承包商建设行为的一种评价和要求;承包商有义务接受并实施;另一方面,书面的通知还会成为监理作为公正的一方对承包商进行延期确认.索赔确认的可追索资料;在书面文件中应该对承包商的现状进行评价,指出其与进度计划的不相符内容;这样承包商一旦接收下来,便是一种压力;当然作为这样功能的监理文件应该是有正规的发文记录,并以监理通知送达签收时起生效;2.3.现场专题会议方式当监理的书面通知方式效果不佳时,监理通知却不有收到应有的效果,不有引起承包商的高度重视时,这时监理组织一个进度控制的专题会议进行专门的解决是最为适当的措施之一;首先,在会议之前监理应当收集相关的进度控制资料,比如,承包商的人员投入情况.机械投入情况.材料进场和验收情况.现场操作方法和施工措施环境情况;这些都将是监理组织进度专题会议的基础资料之一;通过这些事实,监理才能对承包商的施工进度有一个真切的结论,除了指出了承包商进度落后这一结论和要求承包商进行改正的监理意思之外,监理还能建设性地对如何改正提出自己的看法,对承包商将要采取的措施得力与否进行科学的评价;不准备全面的一手资料,承包商是不会轻易地认可监理的看法的,也就不会达到以理服人的效果;监理也不会对承包商采取的措施是否会达到预期的效果有一个正确的认识;现场专题会议一般是由现场的项目经理.付经理.业主代表和业主的相关管理人员.监理工程师参加;由项目总监理工程师主持;会议要有记录,会后要编制会议纪要;2.4.上层高级会议方式口头通知,书面通知,现场组织的专题会议对现场的进度不见其效,这个时候组织一个上层高级会议是监理有效的方式;目前在现场的一般都是项目经理,项目经理的上面还有上层领导,监理将提请业主一起预先约定一个时间,把该项目的上层领导请了来,就这些进度问题和业主一起与承包商的高层领导进行洽商;当然这时也应让承包商的项目经理在场.对项目经理的作业进行评价,特别是对进度上存在的问题进行客观的指正;并将进度达不到计划要求的后果明确指出;引起承包商的上级主管人员的高度重视;现场作业的好坏是承包商现场项目经理的作业成绩之一,也会是其作业考核内容之一,因此如果承包商的现场项目经理作业能力或者其后方支持不力,采用这样的会议方式对解决这样的问题将是很有成效的,这样一来,如果其原因是上级对其支持不力,则这种方式便是监理和业主对现场经理的一种正面的有力支持,而如果是现场经理本身管理问题的话,这种会议方式则是对其本身作业的一种再督促和再激励;要开好这样的会议,监理更是要掌握全部的进度控制方面的基础资料,用事实来说话,用资料来评价;施工方上级部门领导参会,一起从其公司的角度来讨论解决方案;进度滞后情况严重要求承包商的上级主管一个月甚至半个月必须到一次现场进行督阵,将收到了较好的效果;2.5.变更组织机构方式对承包商的项目经理进行调整,也是对进度控制的一个方法;作为监理对不称职的项目经理有权建议更换;这时监理应该与业主取得沟通,得到业主的一致认可,对于拒不执行监理指令,对业主及监理的作业置之不理,置若罔闻和对业主监理进行无理取闹的项目经理,监理将果断建议业主对其进行撤换;这时的书面形式可以采用信函方式也可以是传真和电子邮件方式,还可以是和业主一起直接到其总部进行要求的方式;但是采用这一方式处理时一定要相对稳妥,因为一个项目经理的撤换可能会导致一定期限的影响;但是只要是对项目的总体进度有利,就可以采用这一方式进行进度的控制;一般进度对业主和承包商的经济有很大的影响,进度的有效控制是双方共同的意愿;2.6.经济支付方式进度控制体现在多方面,其中合同措施也是一个比较关键的措施;监理应该认真分析合同内容,特别是在支付手段上,对进度达不到计划规则要求比率的,有不少的合同规则将减付工程款,以给承包商一定的压力来促进进度达到计划要求;监理在控制过程中,可以对承包商进行多方面多层次的交流;经济支付也将是不可缺少的方式之一;在进度控制过程中,从对进度有利的前提出发,监理也可以促使甲乙双方对合同的约定进行合理的变更,但在不有达成一致之前监理仍将执行原来的合同,并将原合同的内容一直执行到底;进度控制方式必须对症下药.有的放矢,针对项目不同的情况采取不同的方法对项目进度实施控制;但是无论采用哪一种方法,进度的控制也不会是独立的控制,对进度的控制仍会涉及到其它多个方面的内容,作为监理综合运用这些因素得到最好的控制效果,全面实现最终的监理目标,才是最好的控制方法。

一般房屋工程进度控制方案 (2)

一般房屋工程进度控制方案
实施房屋工程的进度控制方案一般包括以下几个阶段:
1. 工程前期准备阶段:确定工程的范围、目标和要求,编制工程规划和施工方案,确
定工期和进度计划。

2. 施工准备阶段:组织人力、物资和设备的调配,进行场地的清理和准备,安排各种
施工交底和培训。

3. 基础施工阶段:进行地基处理和基础施工,包括清理场地、土方开挖、地基处理、
基础浇筑等。

4. 主体施工阶段:根据施工设计图纸和方案进行主体结构的施工,包括墙体砌筑、地
面铺设、屋面施工、门窗安装等。

5. 室内装修阶段:根据施工图纸进行室内装修和设备安装,包括墙面涂料、地板铺设、家具摆放、电气设备安装等。

6. 竣工验收阶段:对已完成的工程进行验收和质量检测,确保工程符合相关标准和规定。

在具体实施进度控制方案时,可以采取以下措施:
1. 制定详细的进度计划和工期安排,明确每个阶段的工作内容和时间节点。

2. 对施工过程进行监督和检查,及时发现并解决施工中的问题和难题。

3. 加强沟通和协调,保持与工程各方的联系和合作,确保施工进度的顺利进行。

4. 设立进度监控点,定期对工程进度进行检查和评估,及时调整工期安排和施工计划。

5. 建立健全的资料档案管理体系,保留施工过程中的相关文件和记录,便于追溯和整
理工程进度。

6. 持续改进和优化工作流程和施工方法,提高施工效率和质量,减少工期延误的风险。

以上是一般房屋工程进度控制方案的主要内容,根据具体工程的特点和要求,还可以
进行相应的调整和补充。

工程进度控制程序


调整总进度计划及 月、季进度计划
总监理工程师审批
按计划组织实施
监理工程师对进度实施 情况进行检查、分析
偏离计划,总监 理工程师签发 《监理通知》
基本实现计划目标
严重偏离计划目标
指示承包单位提 出补救措施方案
承包单位编制下 一期计划
按计划组织实施
总监理工程师签《监理 通知》,监理警告 不接受
业主中止合同
接受
2、监理日常进度控制工作程序
பைடு நூலகம்施工单位监 理例会提交
监理提出要 求,施工单 位提交补救 措施方案案
偏离
根据月进度实施计划
提出旬计划安排
每旬协调会检查落实情况 正常
监理例会检查总结
检查月进度计划落实情况 提出下月修改进度计划
工程进度控制程序 1、工程进度控制总程序
工程进度控制总程序
根据初步进度目标(合同文件的要求)
承包单位编制施工总进度计划 填写《施工进度计划报审表》
施工单位提交劳动力、机 械设备、材料使用计划
总监理工程师审批
注:如总进度计划为施工组 织设计的一部分,可不单独
审批
承包单位编制年、季、月进度计划 填写《施工进度计划报审表》
