大型公建施工难点及重点分析讲解

大型公建施工难点及重点分析讲解导言大型公共建筑通常包括办公建筑、商业建筑、旅游建筑、科教文卫建筑等,由于此类工程施工难度较大,因此对施工单位的技术水平要求较高。

为实现更高的质量目标,施工企业在承接大型公共建筑工程时,应注意哪些施工重点?难点1:基坑工程难度大大型公共建筑工程占地面积通常较大,且地下建筑面积较大,因此,大面积深基坑施工是施工单位要解决的头号技术难题。

大面积深基施工对降水、开挖及支护的要求很高,一旦勘测出现偏差或数值监测不到位,则可能出现严重的安全问题。

因此,基坑工程要注意下面这些要点。

降水土方开挖前须至少在两周前进行预降水过程,这样做的目的是为减少和控制基坑降水对周围环境产生的不利影响。

降水过程中不仅要提高止水帷幕的质量外,还应加强降水期间坑外水位的变化情况的监测工作。

深基坑开挖体积较大,要严格监视围护结构的渗漏情况,一旦发现渗漏水必须及时完成堵漏,必要时可以采取坑外回灌井点回灌水的措施以稳定坑外水位。

为确保基坑的安全施工,同时保护周边设施,基坑开挖施工前施工方应进行抽水试验,以进一步探明承压水头埋深、承压含水层埋深及其分布区域,并采取措施分级按需降低承压水头,以保证基坑开挖安全。

开挖为保护大型公共建筑周边的地铁设施及相邻市政管线,必须严格控制地下墙槽壁加固施工、导墙施工、地墙成槽、第1道支撑圈梁的开挖浇筑施工及预降水等施工活动所造成的周边土体扰动。

地墙槽壁加固、导墙、圈梁等施工过程中应分段采用跳仓法施工,以减少由其引起的地层固结沉降,影响周围管线设施的使用安全。

因此在开挖过程中,应特别注意机械开挖至最下1层土方时,坑底20~30cm 厚的土层,用人工挖除整平,避免因坑底土扰动而降低地基土强度。

支护深基坑支护前应实地测量,确保数据信息准确,根据地下岩土的实际结构考虑支护方式,以保证设计方案的合理性。

深基坑的支护桩是承载建筑外力的重要部分,所以应使用钢筋混凝土对其进行保护,灌注后再进行挖掘,保证支护桩的施工;在进行土方开挖时,应注意周围的管线问题,避免在施工过程中损坏。

此外还应注意,深基坑在施工时必须遵循“先支护,后开挖”的原则,加强整个施工过程的管理工作,防止出现安全事故。

施工方案应经过反复论证、研究,多方的共同讨论,选择最合理的施工方案,发现问题及时解决,增强施工方案的合理性和可行性,为保证施工质量奠定基础。

在基坑开挖过程中会遇到许多突发问题,因此在深基坑施工中不确定性很大,因此施工前应对施工现场进行规范化管理,明确责任和职能范围。

难点2:大跨度钢结构施工难大型公共建筑由于跨度较大,通常采用钢结构进行设计施工。

钢结构施工的质量重点体现在安装焊接与成品保护方面,因此,施工中须做到以下要求,才能确保钢结构工程质量满足要求。

结构吊装钢结构吊装方法通常分为整体吊装法、高空散拼法和高空滑移法,由于大型公共建筑通常建筑高度不高,但钢结构跨度较大,类似于厂房或仓库建筑,因此需采用适合工况的吊装方法。

构件的吊装一般经过绑扎、起吊、就位、临时固定、校正和最后固定等工序,吊装作业中起重机械能力的提高,减轻了人们的劳动强度,但同时也增加了作业风险和一些新问题,而大型钢结构的吊装作业由于工件规模大,往往多台吊机联合作业,所以安全技术措施是保证钢结构工程吊装顺利进行的前提。

组装焊接(1)按次序进行拼装,当有隐蔽焊缝时须先施工焊接,为减少变形应优先采取小件组焊,经矫正后再进行大件组装;板材及型材应在组装前拼接,注意控制焊接残余应力。

(2)提前涂装构件的隐蔽部位,焊前应清除焊件坡口表面及两侧的铁锈、油污等杂质,桁架结构杆件装配时须着重控制轴线交点与允许偏差。

(3)装配时端板要求顶紧磨光或喷砂处理的部位,且须检查其顶紧接触面是否至少75%达到紧贴。

(4)焊条使用前须结合产品技术要求进行烘干,酸性焊条一般150°C烘干,时间1~2h,碱性焊条一般350~400°C烘干,时间1~2h。

焊条烘干后从取出到施焊不宜超过2h,单根焊条烘干次数不应超过两次。

(5)焊接时应在组装好的构件上施焊,焊前应核对焊接工艺规定参数及焊接顺序。

成品保护(1)钢结构拼装成品验收后,一般进行成品堆放,注意底部填充稳定,确保地基坚实,防止钢结构变形;同时还要适当留有空隙垫高,防止积水。

(2)钢构件运输时应根据钢构件长度及重量划分运输区段,确保钢构件在运输车辆上的支点及两端伸出长度不会导致结构变形,同时保护防腐涂层不受刮伤。

难点3:高支模要求高实际施工中,现场材料规格与计算书不符。

现场材料没有相应的质量证明材料,钢管、扣件质量不合格,材料力学性能不能满足计算书的要求。

方案编制编制方案时,要熟悉施工现场材料的性能、规格,方案编制要结合现场钢架管、扣件、模板、楞木等规格进行计算核算。

对进场的材料要检查产品合格证、检验报告、生产许可证等质量证明材料,检查是否生锈、其壁厚等外观质量,并委托必要的材料检验,扣件要进行力矩检测。

对出现弯曲变形、生锈、裂纹的一律不得使用。

模板搭设搭设过程要严格按照批准的专项方案、技术交底和施工规范进行搭设,严格按方案要求构造要求进行重点拉结、加固,设置必要的纵横双向全高连续剪刀撑。

地基要坚实平整,回填土必须分层夯实,保证回填土的质量,立杆下必须铺设通长木架板,回填区周围设置排水措施避免雨水冲刷地基。

搭设在楼层结构的,其下一层应提前考虑高大模板支撑体系的搭设并不得提前拆除。

难点4:清水混凝土成型难大型公共场馆由于视线设计和声学设计的要求,大体积的楼座是现代大型公共场馆所必然选择的。

由于公共场馆楼座建筑上体量庞大,人员活动密集,观众厅视线、声学设计对它约束较多,结构上多为长悬臂或大跨度的形式,所以,楼座工程施工是大型公共场馆结构施工的重点和难点。

在大型公共场馆实施清水混凝土楼座“一次成型”施工技术,能够有效的解决大型公共场馆楼座存在的楼座建筑体量庞大、人员活动密集,观众厅视线、声学设计对楼座结构约束形成的场馆楼座楼面异型结构多、楼面标高复杂、多层梁重叠且梁截面大跨度长、钢筋密集、操作空间小、支撑加固难、楼座成型清水混凝土观感效果高等诸多施工重点和难点。

模板搭设模板搭设时,应注意根据轴线位置放出墙柱截面位置尺寸线、模板500mm控制线,以便于墙模板的安装和校正。

模板支设前,应确保内部无异物。

叠合梁模板施工时,在叠合梁中为满足梁侧内龙骨承载力要求,主龙骨在梁跨度方向上的间距为与对拉螺栓在断面跨度方向的间距相一致。

混凝土浇筑混凝土浇筑时,应根据设计图纸和施工现场实际布置情况,采取两台混凝土输送泵,同时进行作业。

混凝土浇筑时控制好混凝土输送泵的单位时间浇筑量,防止发生冷缝,直到楼层全部混凝土浇筑完毕。

考虑到输送泵管的搭拆,两台泵管搭到结构某处合适位置,以后退顺序浇筑,强制搅拌点处泵机浇筑时,边浇边退直到楼层全部混凝土浇筑完毕。

难点5:机电安装复杂大型公共建筑结构体系复杂、高大空间多,机电安装施工难度大。

由于机电相关设计单位多,图纸变更多,协调工作量大。

为确保机电安装工程质量,必须做到以下内容。

(1)加强设计协调管理工作。

由于大型公共建筑工程复杂程度高,工期紧,主体工程设计单位的机电设计可能仅完成了主管线及公共区域的设计工作,许多部位如室内精装修部分的照明等均需要后期做深化设计。

(2)加强施工配合协调管理工作。

机电工程与土建、钢结构、幕墙、装饰单位均有不同程度的施工配合问题。

施工单位应加强组织管理,合理安排流水施工作业,同时要求增加安装施工人员确保施工进度、质量。

(3)加强进度控制工作。

为保证工程进度可控,施工单位应对机电施工进度计划和施工组织设计进行认真审查,看是否满足总进度计划要求,人、材、机的配置是否满足进度计划的需要,排除影响进度计划的条件因素。

难点6:异形幕墙要求高大型公共建筑的幕墙工程通常颇具特色,有些建筑的玻璃弯弧较大,施工难度相对较为困难。

由于此类建筑的外观要求较高,为减小安装的误差值,在异形幕墙施工时,应注意施工测量的精准度与异形幕墙的施工方法比选。

施工测量依据幕墙施工图进行放线,水平标高要逐层从地面引上,以免误差积累,根据轴线放出平面控制线。

由于建筑物受气温变化有侧移,所以测量应在每天定时进行,测量时风力不应大于四级;根据幕墙施工图及施工现场实测,再对幕墙立柱在计算机上模拟定位,然后进行现场测量,把计算机定位点转换到现场定位,利用经纬仪、全站仪从而确定埋件及龙骨的定位图,根据施工三维图对幕墙的龙骨定位点坐标进行定位,将横纵向龙骨的投影线引到地面,以确定水平标高。

施工方法(1)玻璃热弯法是将玻璃和龙骨热弯成设计形状,现场直接安装;该方案具有玻璃板块过渡自然,外形流畅美观;玻璃和龙骨已成型,施工快捷等特点,但是该方案热弯工艺复杂,运输要求高;热弯加工费较高,且现场测量精度要求高,安装难度大。

(2)折线拟合法是用平板玻璃来拟合幕墙曲面,玻璃安装操作简单、玻璃安装快捷,缩短工期;玻璃无需任何处理,安装费用为成本较低。

但是曲面效果不理想,棱角分明,达不到外观要求;玻璃板块划分更小,安装次数多。

(3)玻璃冷弯法是利用玻璃在应力许可的范围内的扭曲变形,现场将平板玻璃冷弯扭拧成型,实现曲面效果。

现场冷弯扭拧成型,操作性强;曲面效果介于热弯法和折线拟合法之间,达到曲面外观要求。

玻璃安装费用比折线拟合法高,且需做实验确定其安全性及可行性。

施工安全由于建筑玻璃幕墙施工隶属于外高空型作业,其安全性的优化保障是至关重要的。

因此,施工单位应注意幕墙工程施工组织设计重点要求相应安全施工管理措施以及安全生产责任制度。

在充分结合工程实际的基础上,重点审查吊篮专项施工方案和单元板吊装方案。

合集下载

施工重点与难点分析

施工重点与难点分析

施工重点与难点分析一、重点分析(一)深化设计重点分析1、本工程深化设计到结构、给排水、道路等各专业,深化设计子项多且工作量较大,组织各专业按要求进行深化设计是重点。

2、对工程做法及材料进行深化设计,优化做法和材料。

(二)施工条件重点分析1、现场平面布置,合理布置机械位置、预制构件材料堆场位置。

2、现场合理分区,形成流水施工。

3、场内外交通组织,车辆出口交通安全管理。

4、结合当地气候条件安排施工进度及施工内容,减小天气对进度及施工质量的影响。

5、强化工程总承包管理,充分整合各项资源,实现工程建设目标。

6、加强与政府职能部门沟通,保证工程建设行为符合相关标准要求。

(三)施工阶段重点分析1、部分施工阶段安全隐患大,需采取可靠的安全防护措施。

2、频繁吊装重大构件,对起重机械使用强度大,起重机械安全管理是重点。

二、难点分析(一)深化设计难点分析1、本工程涉及专业多,深化设计内容多,项目总包单位对专业分包单位深化设计进行专业管理较难。

2、对结构进行深化设计,工作量大,同时需考虑现场施工因素,对位置进行微调,深化设计难度较大。

(二)施工条件难点分析1、地质条件勘察,工作量较大。

同时工程有处于夏季雨季施工,受天气影响大,基坑排水工作量增加。

(三)施工阶段难点分析1、现场工况复杂,人工操作误差较大。

3、资源分配较困难。

4、多个工作段产生安全隐患,实施全面的安全管理措施是一大难点。

三、重点、难点解决方案(一)深化设计重点、难点解决方案1、项目总包单位成立深化设计管理小组,负责全面管理深化设计工作;培养专业人才,与其他专业对接,管理深化设计工作。

2、进行深化设计策划,编制深化设计内容,明确责任人及要求。

3、使用先进工具,协调解决问题。

4、每周定期召开深化设计协调会,协调解决各专业间存在的设计冲突等问题。

(二)施工条件重点、难点解决方案1、施工组织设计方案提前报公司审批,根据审批意见及时修改完善;并邀请相关专家对施工总体部署进行指导,优化平面布置及相关资源配置计划。

工程施工过程中重难点

工程施工过程中重难点

工程施工过程中重难点及对策分析随着我国经济的快速发展,各类建筑工程如雨后春笋般涌现,工程施工过程中的重难点问题也逐渐成为人们关注的焦点。

在工程施工过程中,面临着许多难题,如安全管理、质量控制、进度协调、成本控制等。

本文将对工程施工过程中的重难点进行分析,并提出相应的对策。

一、安全管理难点及对策1. 难点:施工现场环境复杂,作业人员多,设备设施繁杂,安全隐患较大。

同时,部分施工人员安全意识淡薄,违规操作现象时有发生。

对策:加强施工现场的安全管理,制定严格的安全制度,对施工现场进行定期检查,确保施工现场的安全。

加强对施工人员的培训和教育,提高安全意识,减少违规操作。

二、质量控制难点及对策1. 难点:工程施工质量涉及众多环节,如原材料、施工工艺、施工人员等,质量控制难度较大。

同时,部分施工单位追求利润,忽视质量,导致工程质量问题频发。

对策:建立完善的质量管理体系,加强对原材料的检测和验收,确保原材料质量。

严格把控施工工艺,提高施工人员素质,加强施工过程中的质量检查,确保工程质量。

三、进度协调难点及对策1. 难点:工程施工过程中,涉及众多单位,如设计、施工、监理等,进度协调难度较大。

此外,天气、原材料供应等因素也可能影响工程进度。

对策:制定合理的施工计划,明确各单位的职责和任务,加强沟通协调,确保工程进度顺利进行。

对于不可抗力因素,提前制定应对措施,降低对工程进度的影响。

四、成本控制难点及对策1. 难点:工程施工成本涉及众多环节,如原材料采购、施工工艺、人员工资等,成本控制难度较大。

同时,市场原材料价格波动、施工过程中的变更等因素可能导致成本超出预算。

对策:制定合理的成本预算,加强对原材料价格的监测,确保原材料采购成本合理。

严格控制施工工艺和人员工资,减少不必要的浪费。

对于施工过程中的变更,及时进行成本评估,确保成本控制在预算范围内。

总之,工程施工过程中的重难点问题需要各方共同努力,加强管理,完善制度,提高施工人员素质,确保工程顺利进行。

工程施工重点_难点分析(3篇)

工程施工重点_难点分析(3篇)

第1篇一、引言工程施工是建筑工程中的重要环节,涉及到众多学科和领域。

在工程施工过程中,由于各种因素的限制,往往会出现一些重点和难点问题,这些问题的解决直接影响着工程质量和进度。

本文将对工程施工中的重点和难点进行分析,并提出相应的对策。

二、工程施工重点分析1. 施工方案制定施工方案是工程施工的重要依据,它关系到工程质量和进度。

在制定施工方案时,应充分考虑以下因素:(1)工程特点:了解工程项目的规模、结构、材料、工艺等,为施工方案提供依据。

(2)施工条件:分析施工现场环境、地理位置、交通状况等,确保施工顺利进行。

(3)施工资源:合理配置人力、物力、财力等资源,提高施工效率。

(4)质量控制:制定严格的质量控制措施,确保工程质量达到预期目标。

2. 施工进度管理施工进度管理是确保工程按期完成的关键。

在施工过程中,应关注以下方面:(1)制定合理的施工进度计划,确保各阶段工程按时完成。

(2)加强施工过程中的协调管理,避免因交叉作业、资源分配不均等因素影响施工进度。

(3)对施工进度进行实时监控,发现问题及时调整计划。

3. 施工安全管理施工安全是工程施工的生命线。

在施工过程中,应重视以下方面:(1)加强安全教育培训,提高施工人员的安全意识。

(2)制定完善的安全管理制度,落实安全责任。

(3)加强施工现场安全管理,确保施工环境安全。

三、工程施工难点分析1. 施工技术难题在工程施工过程中,可能会遇到以下技术难题:(1)特殊结构设计:如大跨度、超高层、复杂形状等,对施工技术要求较高。

(2)新材料、新工艺的应用:如超高性能混凝土、装配式建筑等,对施工技术提出挑战。

(3)复杂地质条件:如岩溶、断层、软土地基等,对施工技术和安全带来风险。

2. 施工环境限制(1)施工现场空间狭小:如城市中心、老旧小区等,施工场地受限。

(2)施工时间限制:如夜间施工、节假日施工等,对施工进度产生影响。

(3)施工现场环境复杂:如交通拥堵、周边建筑物密集等,对施工安全带来威胁。

工程施工的重点与难点分析

工程施工的重点与难点分析

工程施工的重点与难点分析一、工程施工的重点分析1.安全管理工程施工中,安全是首要考虑的因素。

安全管理是工程施工的重中之重,需要全面严格执行。

在施工现场,要严格执行各项安全规定,确保员工的安全,杜绝安全事故的发生。

同时,还要对施工现场进行周围环境的检查,确保周围环境的安全,避免环境污染。

2.质量管理工程质量是施工的根本目标,需要全面考虑。

在进行工程施工时,要注重技术规范的执行,确保施工质量达到标准要求。

对施工过程中的质量控制进行监督和管理,避免出现质量问题。

同时,要认真做好施工过程中的记录和档案管理,确保施工质量的追溯性。

3.进度管理工程施工中,进度管理也是一个重要的环节。

需要制定合理的施工进度计划,合理安排施工节点,确保工程按时完成。

在施工过程中,要及时发现进度偏差,并采取措施加以调整,避免造成进度延误。

同时,要做好施工队伍的管理和协调工作,确保施工进度的顺利进行。

4.成本控制工程施工涉及到成本控制问题,需要全面考虑。

在进行工程施工前,要对工程成本进行详细分析,确定合理的预算额度。

在施工过程中,要及时掌握施工成本的情况,做好成本控制工作,避免出现超支现象。

同时,要寻找降低成本的有效方法,提高工程的经济效益。

5.协调管理工程施工涉及到多方面的因素,需要协调管理。

在进行工程施工时,要做好各方面的协调工作,确保各项工作有序进行。

需要与业主、设计方、监理方等各方进行密切的沟通和协调,解决施工中遇到的问题,确保工程的顺利进行。

同时,要做好施工队伍的管理和协调工作,建立和谐的施工氛围。

二、工程施工的难点分析1.复杂施工环境工程施工常常面临复杂的施工环境,如狭窄的施工场地、恶劣的气候条件等,给施工工作带来很大的困难和挑战。

在这种情况下,需要采取相应的措施,确保施工的顺利进行。

同时,要加强对施工环境的监控和管理,避免环境因素对施工造成影响。

2.技术难题工程施工常常会遇到各种技术难题,如复杂工艺要求、新型材料的使用等,给施工带来很大的挑战。

工程施工重点和难点分析及保证措施

工程施工重点和难点分析及保证措施

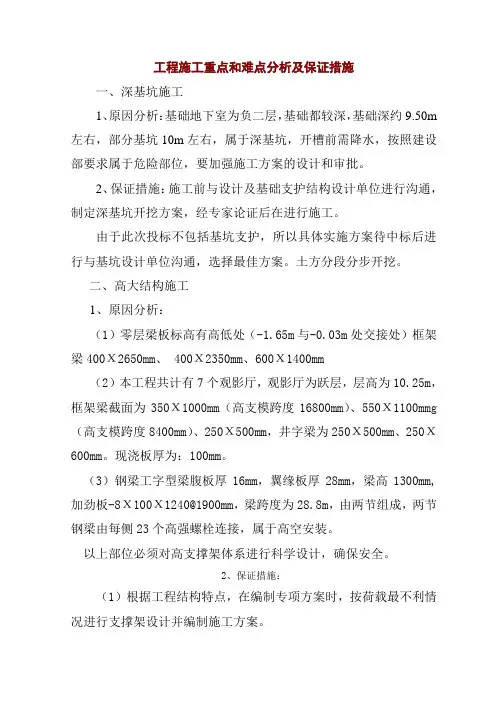

工程施工重点和难点分析及保证措施一、深基坑施工1、原因分析:基础地下室为负二层,基础都较深,基础深约9.50m 左右,部分基坑10m左右,属于深基坑,开槽前需降水,按照建设部要求属于危险部位,要加强施工方案的设计和审批。

2、保证措施:施工前与设计及基础支护结构设计单位进行沟通,制定深基坑开挖方案,经专家论证后在进行施工。

由于此次投标不包括基坑支护,所以具体实施方案待中标后进行与基坑设计单位沟通,选择最佳方案。

土方分段分步开挖。

二、高大结构施工1、原因分析:(1)零层梁板标高有高低处(-1.65m与-0.03m处交接处)框架梁400Х2650mm、 400Х2350mm、600Х1400mm(2)本工程共计有7个观影厅,观影厅为跃层,层高为10.25m,框架梁截面为350Х1000mm(高支模跨度16800mm)、550Х1100mmg (高支模跨度8400mm)、250Х500mm,井字梁为250Х500mm、250Х600mm。

现浇板厚为:100mm。

(3)钢梁工字型梁腹板厚16mm,翼缘板厚28mm,梁高1300mm,加劲板-8Х100Х1240@1900mm,梁跨度为28.8m,由两节组成,两节钢梁由每侧23个高强螺栓连接,属于高空安装。

以上部位必须对高支撑架体系进行科学设计,确保安全。

2、保证措施:(1)根据工程结构特点,在编制专项方案时,按荷载最不利情况进行支撑架设计并编制施工方案。

(2)施工方案编制后须按有关规定进行专家论证,确保方案的可行性和安全性。

(3)施工方案通过评审后需对项目进行专项三级交底,确保现场施工人员严格按方案要求进行搭设。

项目安全管理部须对高支撑体系进行专项安全教育,确保现场施工人员都能清楚明白。

(4)架体搭设完成后须经过项目安全部、项目生产管理部门、项目技术部门及相关领导进行联合检查,检查通过后进行会签,方可进行下道工序施工。

模板及后续钢筋工程、混凝土工程施工时需有专门负责人进行高支撑架体的检查,发现问题及时解决。

施工重点和难点分析及对策

施工重点和难点分析及对策

施工重点和难点分析及对策施工项目中,施工重点和难点的分析对项目的顺利进行起着至关重要的作用。

下面将从施工重点和难点的定义入手,对施工重点和难点进行分析,并提出相应的对策。

施工重点是指施工过程中需要特别重视的、具有特殊意义和重要性的环节或任务。

下面将从施工进度、施工质量和安全环保三个方面对施工重点进行分析。

1.施工进度施工进度是项目顺利进行的关键,对于保证项目能够按时完成具有重要意义。

施工进度可能受到天气条件、人员配备、施工工艺等多方面因素的影响。

针对施工进度的重点,可采取以下对策:-合理安排施工计划,根据实际情况制定详细的施工进度表,明确每个施工环节和完成时间;-配备足够的人员和设备,确保施工队伍的数量和质量;-加强与其他部门的沟通协调,避免因为手续等问题导致工期延误;-定期进行施工进度的检查和评估,及时发现问题并采取措施解决。

2.施工质量施工质量是保证项目长期运行正常的关键,对于满足项目要求具有重要意义。

施工质量可能受到材料选择、工艺操作、监督管理等多方面因素的影响。

针对施工质量的重点,可采取以下对策:-严格按照施工图纸和相关标准要求进行施工,杜绝随意改动;-严格控制施工材料的质量,保证材料符合相关标准;-加强对施工工艺的培训和控制,确保工艺操作规范;-加强监督管理,定期进行施工质量检查和评估,及时发现问题并采取措施解决。

3.安全环保安全环保是保证施工过程安全和环境保护的重要内容,对于保护施工人员的安全和预防环境污染具有重要意义。

针对安全环保的重点,可采取以下对策:-加强施工安全教育和培训,提高施工人员的安全意识和技能;-严格按照安全操作规程进行施工,落实安全管理责任;-加强施工现场的安全设施和防护措施,确保施工人员的安全;-定期进行环境保护检查和评估,采取措施防止污染。

施工难点是指施工过程中遇到的具有一定复杂性和技术难度的工程问题或矛盾与冲突。

下面将从技术问题、资源协调和施工环境三个方面对施工难点进行分析。

建筑工程施工重点、难点及特点的分析

建筑工程施工重点、难点及特点的分析一、施工工期紧,施工任务艰巨1、重难点分析:本工程要求工期短,但由于本工程施工项目多,短时间内需要完成大量的施工内容,因此,如何对项目进行有效的组织管理和协调是本工程施工组织和施工管理的重点。

这样要求我们施工单位要提前做好各方面的准备。

建筑施工不光是简单的手工劳动也是一项复杂的管理过程,在工期紧的情况下,只有科学管理才能确保工程有序开展,对项目管理人员的素质和整体协调策划能力要求较高。

施工任务量大、面积广、参与施工的工种多,如何做好工程区段的划分及流水作业,避免窝工、施工管理混乱的现象发生,从而保证各工种有机组织,亦是个难点。

由于工程紧、面积广、工程量大,如何合理组织,避免同一高峰期建筑材料投入巨大、混凝土浇筑量过大而使混凝土供应不足等,亦对工程组织部署提出较高的要求。

本工程平均劳动力安排要求人数较多,在如此短的时间内,如何组织劳动力进场施工,具有相当大的困难。

二、大体积碎施工技术建议设计院将“后浇带”改为“加强带加强带施工工艺是以补偿收缩混凝土为结构材料,以加强带取代后浇带实现混凝土连续浇筑的一种新工艺。

该工艺有以下优点:(1)结构受力合理。

(2)取消后浇带,提高了结构的整体性能,特别是对于有防水要求的结构碎,提高了其整体防水性能。

(3)简化施工工序,缩短工期。

“后浇带”封闭的技术间歇时间需60天,而“加强带”封闭的技术间歇时间要短得多,这样采用“加强带”后就可缩短封闭的技术间歇时间提前完成“加强带”的混凝土浇筑,加快了施工进度,降低工程成本。

(4)解决了后浇带施工缝处常出现开裂、渗漏等质量问题。

三、季节性施工对工程进度影响较大本工程工期历经雨季、台风,给工程的施工及管理增加一定难度;建筑设计及其建筑造型变化较多,且工程防水质量要求较高。

针对此,我司将成立协调管理机构,落实岗位责任制,对于相互配合上的问题做到预防为主,把问题处理在萌芽状态。

为确保在雨季天气的影响,我公司根据以往施工经验,充分做好雨季施工准备,做好劳保用品、抽水机、雨蓬、雨衣、施工雨伞等物资准备。

施工重点难点分析及措施

施工重点难点分析及措施一、工程施工重难点分析1、施工质量控制:工程质量是施工的核心目标之一。

确保工程施工过程中各项工作符合设计要求和相关标准,是保证工程质量的关键。

包括原材料的质量把控、施工工艺的规范执行、施工过程中的检验和验收等环节。

例如,在建筑工程中,混凝土的强度、钢筋的绑扎质量、砌体的平整度等都是质量控制的重点。

2、施工进度管理:按时完成工程是施工方的重要责任。

合理安排施工进度,协调各工序之间的衔接,避免出现拖延和延误,是进度管理的重点。

需要制定详细的施工进度计划,并根据实际情况进行动态调整,同时要考虑到可能出现的影响因素,如天气变化、材料供应延误等,并提前制定应对措施。

3、安全管理:施工安全是不可忽视的重点。

施工现场存在着各种危险因素,如高处作业、电气设备使用、机械设备操作等。

建立完善的安全管理制度,加强安全教育培训,提供必要的安全防护设施,定期进行安全检查和隐患排查,确保施工人员的生命安全和身体健康。

4、成本控制:在保证工程质量和进度的前提下,控制施工成本是施工方获取利润的关键。

需要对施工过程中的各项费用进行严格的预算和控制,包括人工费用、材料费用、设备租赁费用等。

同时,要优化施工方案,提高施工效率,减少浪费和不必要的支出。

5、环境保护:随着社会对环境保护的要求越来越高,施工过程中的环境保护也成为了重点。

要采取有效的措施减少施工对周边环境的影响,如控制噪音、粉尘排放、废水处理等。

遵守相关的环保法规和标准,积极推行绿色施工理念。

6、施工工艺和技术要求:工程项目可能需要采用特殊的施工工艺和技术,如大跨度钢结构安装、深基坑支护、超高泵送混凝土等。

这些施工工艺和技术要求施工人员具备较高的专业技能和经验,同时需要配备先进的施工设备和仪器,增加了施工的难度和风险。

7、交叉作业和协调管理:在工程项目中,往往会存在多个施工单位和专业队伍同时作业的情况,容易出现交叉作业和相互干扰的问题。

如何进行有效的协调管理,确保各施工单位之间的工作有序进行,避免出现冲突和延误,是一个难点。

施工重点难点分析及对策

施工重点难点分析及对策一、中标单位进场与现有专业分包单位的关系处理是本项目的重点、难点之一1、中标单位进场时,会与现有专业分包单位在现场场地、施工设施、市政道路、安全围护、临水临电有交接、调整工作。

对现有的设施,中标单位应根据实现情况对现场场地重新安排、统一指挥。

对现有的临水临电,根据使用的实际情况,现场调整。

2、中标单位进场时,部分专业分包单位会随之进场,大量的施工材料、人员进场,对已经进场的专业分包有一定的影响。

中标单位应提前做好材料堆放的协调工作。

在现场设立统一建筑垃圾站,当天垃圾当天运走,安排专业(专职)安保人员,对该楼存在的安全隐患逐一检查并落实到责任人。

3、中标单位进场时,会给已经进场施工的专业分包单位原有的工作计划造成一定的影响。

中标单位应拟派专业人员详细了解各专业分包人的进度重新调整施工计划,尽量遵循原有计划并根据实际情况适当调整,当发生重大冲突时,充分与各专业分包协调,尽量来满足项目的要求。

4、中标单位是该工程的总承包管理单位,在项目管理与专业分包单位上有不同的制度,各专业分包在制度上需要磨合的时间。

中标单位应对该工程的安全文明施工、质量、进度等负全责任,特别是各专业之间的冲突,综合各专业的实际情况,结合项目本身的特点,取长补短,当冲突比较大的时,找相关部门进行协调,尽量满足各专业分包的实际情况。

二、暂估价中专业工程分包人确定的招标工作是本项目的重点、难点之一根据招文件第24.1.3—25.2.2要求。

暂价中专业分包工程的项目由总承包施工单位做招标人。

由发包人与总承包施工单位按照约定原则进行确定专项分包人,在本次工程管理中,这项工作的工作量由于涉及的招标项目多、工期短,会造成这项工作量在工程的前期集中和繁重,为此采用如下应对措施:1、组织保证,在项目部成立一个专门合约部,对此项工作全面负责,此部门受公司项目分管领导直接指挥,并配备所有专业技术人员。

2、针对这部分工作根据施工总体进度计划列出各项目完成节点。

建筑工程施工难点重点

建筑工程施工难点重点一、施工难点1、场地环境复杂建筑工程施工往往需要在各种复杂的场地环境下进行,比如山区、沼泽地、赤土地等,这些地形上都会给施工带来极大的困难。

如何在这些恶劣的环境下完成建筑工程施工,是一个需要解决的难点。

解决方案:在施工前,应进行详细的场地勘察,了解地质状况和周围环境情况。

根据实际情况选择合适的施工方法和工艺,确保能够在复杂的场地环境下顺利进行施工。

2、施工技术要求高建筑工程施工涉及到各种各样的专业技术,比如钢结构安装、混凝土浇筑、砌筑、拆除等等,这些技术要求非常高,需要施工人员具备丰富的经验和技能才能完成。

对于一些复杂的技术问题,施工方常常会面临困难。

解决方案:在施工之前,应对施工人员进行充分的培训和技术指导,确保他们能够熟练掌握各种施工技术。

同时,在施工过程中,应根据实际情况及时调整施工方案,确保施工质量和安全。

3、材料供应不足建筑工程施工需要大量的建筑材料,比如水泥、砖块、钢筋等等,而有时候材料供应可能会出现问题,导致施工受阻。

这对于工期的控制及项目的进展都会造成重大影响。

解决方案:施工方应提前规划好材料的供应计划,确保在施工过程中能够及时得到必要的材料支持。

同时,应合理安排材料存储和管理,避免材料浪费和损坏,确保施工的顺利进行。

4、安全风险高建筑工程施工过程中存在很多安全风险,比如高空作业、机械作业等,如果不加强安全管理和监督,容易发生意外事故,造成人员伤亡和财产损失。

解决方案:施工方应严格遵守相关安全规定,加强安全教育和培训,做好安全风险评估和管理,确保施工现场的安全。

此外,应根据实际情况制定安全预案,及时处置突发安全事件,确保施工过程中的安全。

5、沟通协调不畅建筑工程涉及到多方面的工作和人员,所需协调沟通较多。

如果沟通协调不畅,容易造成工程质量下降、工期延误等问题,影响整个工程的进行。

解决方案:建立良好的沟通机制,设立专门的沟通协调人员,确保各个部门之间的信息传递和沟通畅通无阻。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
