工程施工重点难点工序分析
工程实施的重点、难点工序分析

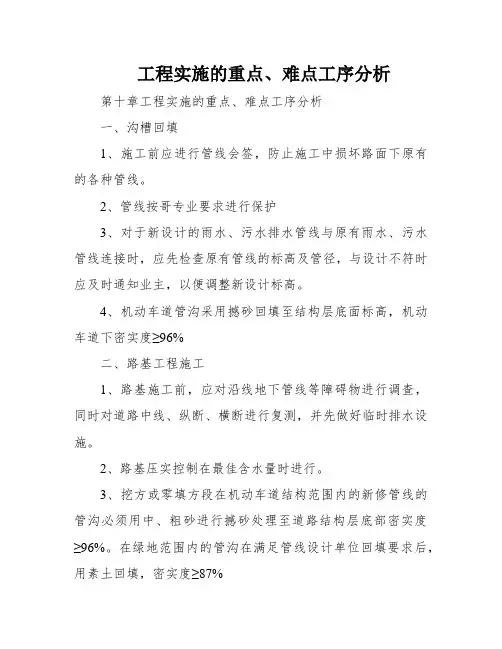

工程实施的重点、难点工序分析第十章工程实施的重点、难点工序分析一、沟槽回填1、施工前应进行管线会签,防止施工中损坏路面下原有的各种管线。
2、管线按哥专业要求进行保护3、对于新设计的雨水、污水排水管线与原有雨水、污水管线连接时,应先检查原有管线的标高及管径,与设计不符时应及时通知业主,以便调整新设计标高。
4、机动车道管沟采用撼砂回填至结构层底面标高,机动车道下密实度≥96%二、路基工程施工1、路基施工前,应对沿线地下管线等障碍物进行调查,同时对道路中线、纵断、横断进行复测,并先做好临时排水设施。
2、路基压实控制在最佳含水量时进行。
3、挖方或零填方段在机动车道结构范围内的新修管线的管沟必须用中、粗砂进行撼砂处理至道路结构层底部密实度≥96%。
在绿地范围内的管沟在满足管线设计单位回填要求后,用素土回填,密实度≥87%4、电力塑料预埋管四周需用C15混凝土包封,混凝土厚度为10cm三、路面工程施工1、沥青混凝土的压实度当以马歇尔试验密度为标准密度,压实度应到达97%,当以试验段的密度为标准密度时,均应到达99%压实度。
2、三灰碎石及二灰碎石基层:按设想厚度一次摊铺碾压成型。
接纳拌合站集中拌合,要控制好含水量,使夹杂料运到现场摊铺后碾压时的含水量接近最好含水量。
基层压实度为98%,底基层压实度为97%,碾压以先轻后重的按次进行,碾压成型摄生7天,到达设想要求强度后方可进行上基层或面层施工。
3、二灰土垫层:二灰土集中拌合完经有关人员按质量标准检查及格后,方可运入施工现场,依松散系数进行摊铺成型,整型过程中严禁任何车辆通行。
整型后再最好含水量状态下方可进行碾压。
路面两侧应多压2~3遍,碾压过程中,如有“弹簧”、松散、起皮等现象发生时,应重新拌合,使其到达质量标准。
在碾压结束之前终平时,应使其纵向顺适,路拱符合要求。
同时必须将局部高出部分刮除路外,对局部低洼之处,不进行找补、留待下道工序处理。
二灰土养生期间应保持一定湿度,不能过湿或忽干忽湿,养生期不少于7天,养生期间除洒水车外,应封闭交通。
工程实施的重点、难点工序分析

工程实施的重点、难点工序分析一、给排水工程1、现象:管道渗漏2、原因分析:给排水管道安装时各项功能性试验进行不完整,未及时发现存在质量隐患的部位。
3、预防措施:(1)施工前编制施工预案,合理安排工程内的给排水管的施工。
所有隐蔽部位均按照质量验收规范要求进行各项试验。
(2)各功能区试验按照下列顺序进行:预留洞口逐个进行蓄水试验;排水立管及水平干管逐根进行通球试验;排水系统逐个进行通水试验;每处隐蔽的排水管道进行灌水试验;逐个进行通水试验;逐个进行满水及通水试验;进行水压试验后进行系统水压试验。
每个给水系统逐个进行通水试验及冲洗消毒。
二、抹灰工程1、现象:表面不平整,阴阳角不方正、垂直,粘结不牢固、空鼓、裂缝。
2、原因分析:(1)抹灰前没有挂线,做灰饼和冲筋时不认真,阴阳角两边没有冲筋,影响阴阳角的垂直;(2)基层清理不干净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层吸收,影响粘结力,配制砂浆和原材料质量不好,使用不当,基层偏差较大,一次抹灰层过厚,干缩率较大,门窗两边塞灰不严,墙体预埋木砖距离过大或木砖松动,在门窗框处,产生空鼓裂缝。
3、预防措施:(1)按规矩将房间找方,挂线垂直和灰饼(灰饼距离1.5~2米)冲筋一道,抹出的灰筋应用木械依照灰饼标志上下刮平。
抹阴阳角砂浆稠度应稍小,阴角要用抹子上窜平窜直,尽量多压几遍,避免裂缝和不垂直方正。
(2)抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好,砼砖石基础层表面凸明显部位,应事先剔平或用1:3水泥砂浆补平,表面太光没的基层要凿毛,基层表面砂浆残渣污垢、隔离剂、油漆等均应事先清除干净。
墙面脚手孔洞应堵塞严密,各种墙洞及剔墙管槽,必须用1:3水泥砂浆堵严抹平。
抹灰前墙面应浇水,砖墙基层一般浇水二遍,砖面深入度约为8-10毫米,砼抹灰前浇水可以少一些,抹上一层砂浆的应将底层浇水润湿,避免刚抹的砂浆中的水分被底层吸走产生空鼓。
4、防止墙面空鼓、开裂抹灰前基层必须清理干净彻底,抹灰前墙体必须洒水湿润,每层灰不能抹的太厚,跟的太紧,混凝土基层表面酥皮剔除干净,施工后及时浇水养护。
工程重点、难点分析及应对措施

工程重点、难点分析及应对措施一、工程重点、难点分析1.工期紧本工程总工期持续时间较长, 但期间道路、雨水、污水、桥梁等工程主体工期紧凑, 交叉频繁, 工作面大, 管线切改, 拆迁配合、协作单位众多, 劳动力、机械及材料投入量较大。
所以在工期计划和控制上应充分考虑各工序间的影响, 工期控制措施上应更完善、更合理, 以保证本工程按时投入使用。
2.施工内容多1)本工程工作内容主体是道路、雨水、污水及桥梁工程。
道路工程方面, 主要有路基、路面等工程;排水工程方面, 主要有雨、污水管道及雨、污水水井施工;桥梁工程方面, 主要有基础处理及主体结构。
为了工程的顺利完工, 项目部在增加劳动力机械的同时, 需加强材料的有效供应, 以保证工程顺利进行。
2)本工程涉及路面工程、附属工程及配套工程等多方面内容, 施工过程中道路各结构层混合料的配比及含水量的控制、碾压的密实情况亦为本次施工的重点和难点。
在施工过程中严格控制各种原材料的质量, 从源头开始对工程质量进行控制;严格控制各种混合料的施工配合比, 满足设计要求。
3.环境复杂施工区域周边以民房、厂房、河流、现有道路为主, 因此在环境保护及交通安全方面提出了更高的要求, 在抓工程质量、进度的同时, 要极其注重环境保护及交通安全意识, 完善环境保护及交通安全措施, 加强员工环境保护及交通安全教育。
4.协调工作量大本工程施工队伍较多, 同时投入的人员和机械数量也非常大, 包含道路、排水、结构、桩基等施工队。
各队伍间交叉事项较多, 为保证工程顺利的实现各种计划目标, 施工过程中项目部与施工队间相互协调至关重要;建立每天下午4点的施工现场生产调度会制度, 对工程施工中的各种问题及时解决、处理和计划。
5.安全保卫压力大本工程所处环境特殊, 工期紧, 材料种类多, 施工高峰期工人较多,所以对工地内部员工的安全管理、教育尤为重要。
项目部在聘请专业保安公司的同时将组建合理的现场保卫队伍, 建立完善的安全管理制度, 加强员工教育, 杜绝各种违法犯罪行为和安全事件发生。
施工重点与难点分析

施工重点与难点分析在施工过程中,会有一些重点工作和难点问题需要解决。
以下是一些常见的施工重点与难点分析。
一、施工重点:1.安全施工:安全永远是施工的首要任务。
施工现场存在着许多安全隐患,如高处作业、电气设施、机械设备等。
因此,施工人员必须严格遵守安全规范,做好安全防护措施,确保施工过程中的安全。
2.质量控制:施工质量是项目的保证,影响着工程的使用寿命和安全性。
施工过程中,需要严格把控各个环节的质量,包括材料的选用、施工工艺的操作、验收标准的执行等。
只有保证施工质量,才能确保项目的顺利进行。
3.施工进度:施工进度是项目完成的关键因素之一、施工任务繁重,需要合理组织施工流程、合理安排施工工序,以确保工期的合理安排。
同时,施工进度的延误会影响其他工序的进行,可能导致整个项目延期,增加成本。
4.成本控制:成本控制是项目管理的重要内容之一、在施工过程中,需要合理的材料采购、设备使用以及劳动力安排,以确保项目的成本控制在预算范围内。
5.管理协调:施工过程涉及多个参与方,包括设计师、监理、施工方等。
需要对这些参与方进行有效的协调与沟通,使得施工过程中的问题能够得到及时解决,并确保项目进展顺利。
二、施工难点:1.地质条件:地质条件对施工具有重要影响。
不同地质条件下的施工难点不同,如山区的施工需要解决坡面稳定、勘察难度大等问题;沿海地区的施工需要考虑潮汐、海浪等因素。
对于岩土工程,还需要进行岩土勘察与分析,以确定合适的开挖和支护方法。
2.环境保护:在施工过程中需要注重环境保护,减少对周边环境的影响。
特别是在敏感区域或者环保要求较高的区域,需要采取特殊的措施,如噪音、粉尘、废水等的控制处理,以减少对环境的污染。
3.施工设备:施工设备是保障施工进行的重要条件之一、不同工程项目需要不同的施工设备,如特种设备、起重设备等。
有时候,施工设备的供应可能会面临一些困难,如设备的购买、租赁、维护等问题。
4.施工工艺:施工工艺是施工的核心内容之一,不同的施工工艺有不同的难点。
对工程施工重点难点关键技术工艺的分析及解决方案

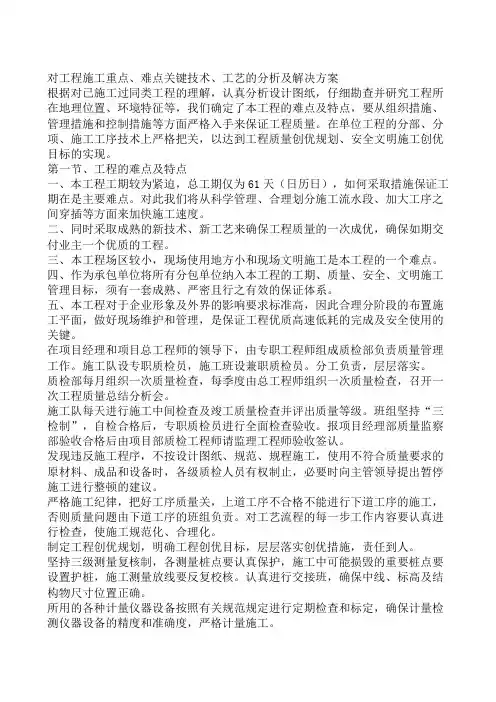

对工程施工重点、难点关键技术、工艺的分析及解决方案根据对已施工过同类工程的理解,认真分析设计图纸,仔细勘查并研究工程所在地理位置、环境特征等,我们确定了本工程的难点及特点,要从组织措施、管理措施和控制措施等方面严格入手来保证工程质量。
在单位工程的分部、分项、施工工序技术上严格把关,以达到工程质量创优规划、安全文明施工创优目标的实现。
第一节、工程的难点及特点一、本工程工期较为紧迫,总工期仅为61天(日历日),如何采取措施保证工期在是主要难点。
对此我们将从科学管理、合理划分施工流水段、加大工序之间穿插等方面来加快施工速度。
二、同时采取成熟的新技术、新工艺来确保工程质量的一次成优,确保如期交付业主一个优质的工程。
三、本工程场区较小,现场使用地方小和现场文明施工是本工程的一个难点。
四、作为承包单位将所有分包单位纳入本工程的工期、质量、安全、文明施工管理目标,须有一套成熟、严密且行之有效的保证体系。
五、本工程对于企业形象及外界的影响要求标准高,因此合理分阶段的布置施工平面,做好现场维护和管理,是保证工程优质高速低耗的完成及安全使用的关键。
在项目经理和项目总工程师的领导下,由专职工程师组成质检部负责质量管理工作。
施工队设专职质检员,施工班设兼职质检员。
分工负责,层层落实。
质检部每月组织一次质量检查,每季度由总工程师组织一次质量检查,召开一次工程质量总结分析会。
施工队每天进行施工中间检查及竣工质量检查并评出质量等级。
班组坚持“三检制”,自检合格后,专职质检员进行全面检查验收。
报项目经理部质量监察部验收合格后由项目部质检工程师请监理工程师验收签认。
发现违反施工程序,不按设计图纸、规范、规程施工,使用不符合质量要求的原材料、成品和设备时,各级质检人员有权制止,必要时向主管领导提出暂停施工进行整顿的建议。
严格施工纪律,把好工序质量关,上道工序不合格不能进行下道工序的施工,否则质量问题由下道工序的班组负责。
对工艺流程的每一步工作内容要认真进行检查,使施工规范化、合理化。
工程重难点分析及对应的解决措施

一、土方开挖回填(一)重点、难点、关键点分析支护不牢;出现崩塌,滑坡;护坡桩断裂或锚杆拔出;实际情况与勘察报告不符,遇见弧石或预想不到的情况。
(二)解决措施和建议1.审查土方开挖方案;2.桩基挖土时防止桩被碰断,机械开挖人工配合;3.加强监理,尤其是夜间施工必须旁站监理,防止超挖;4.定时对周围建筑物用仪器进行观测;5.督促施工单位必须有预防塌方,涌砂,暴雨的应急措施。
二、防水施工(一)重点、难点、关键点分析1.基层不坚固,不平整,不清洁。
2.局部空鼓,裂缝。
3.表面有油污、浮渣。
4.涂层或卷材厚度不够。
5.埋设件,变形缝预留连接件等处未成整体防水。
(二)解决措施和建议1.防水层施工前对基层进行严格检查,查看基层有无不平,不净空鼓,开裂等现象,如果有应进行处理并经验收合格后才能施工。
2.原材料必须符合设计要求必须是有防水资质的队伍施工。
3.跟踪检查涂层厚度和搭接宽度。
4.对变形缝,穿墙埋件,预留接口管部位等逐个检查,确保防水整体性。
三、混凝土后浇带或施工缝的施工(一)重点、难点、关键点分析1.后浇带留设位置及宽度偏差;2.前后两次浇注砼间隔时间不足;3.对后浇带的养护时间不足;4.止水带不洁,固定不牢及位置偏差;5.施工缝接头处理不当。
.(二)解决措施和建议1.后浇带的位置模板尺寸自检后,监理核验;2.后浇带或施工缝浇注前按施工方案进行检查验收;3.后浇带浇注时间和养护状况跟踪检查并做好记录;4.为提高砼的抗渗能力,后浇带采用补偿收缩砼。
四、梁、柱结点钢筋敷设(一)重点、难点、关键点分析梁柱结点钢筋密度大,钢筋易错位。
(二)解决措施和建议敷设钢筋前施工单位应研究确定各个钢筋之间的位置关系做出大样,按大样图敷设,监理重点监控,目视、用钢尺寸量。
浇注混凝土时旁站监理查看钢筋是否错位。
五、屋面的砼施工(一)重点、难点、关键点分析砼的厚度,密实度达不到要求;砼不密实,渗漏雨水。
(二)解决措施和建议1.做好技术交底,提高责任心;2.对振捣手进行培训;掌握好砼的配合比、添加减水剂或缓混3.剂;4.斜屋面容易流淌,用模板分段围挡,尽快振捣抹平;5.进行旁站监理。
工程施工重难点分析及解决措施【2024版】

可编辑修改精选全文完整版工程施工重难点分析及解决措施一、施工重难点分析1、现场平面布置,合理布置塔吊位置、预制构件材料堆场位置。
2、现场合理分区,形成流水施工。
3、场内外交通组织,车辆出口交通安全管理。
4、结合当地气候条件安排施工进度及施工内容,减小天气对进度及施工质量的影响。
5、强化工程总承包管理,充分整合各项资源,实现工程建设目标。
6、加强与政府职能部门沟通,保证工程建设行为符合相关标准要求。
7、基坑施工阶段安全隐患大,需采取可靠的安全防护措施。
8、预制构件工厂加工进度、质量管理;预制构件运输、吊装过程成品保护。
9、预制构件吊装位置控制及加固稳定措施;预制构件节点施工质量控制。
10、装配式建筑频繁吊装重大构件,对起重机械使用强度大,起重机械安全管理是重点。
11、桩基及基础结构阶段工期紧,涉及工作内容包括预制钢筋混凝土管桩施工、基坑土方开挖、底板防水,工作量较大。
同时基坑工程处于夏季雨季施工,受天气影响大,基坑排水工作量增加。
12、装配式与现浇结构穿插施工,对工序组织及平面管理要求较高。
同时装配式构件吊装占用机械设备时间较长,影响其他施工内容对机械的需求,塔吊机械协调管理难度较大。
13、装配式建筑对构件堆场面积需求大,现场空余不充足,临舍布置场地受限。
14、为避免现场安装两构件位置错动,要求预制构件预留钢筋、预埋套筒的位置精确度较高,加工过程对预埋件位置控制难度大。
15、现场工况复杂,人工操作误差较大,预制构件连接节点钢筋机械连接施工存在较多难点。
16、预制构件节点拼缝不易封堵,防止漏浆较困难。
17、大构件吊装作业,构件吊运范围大,对多个作业面产生安全隐患,实施全面的安全管理措施是一大难点。
二、施工重难点解决措施1、施工组织设计方案提前报公司审批,根据审批意见及时修改完善;并邀请相关专家对施工总体部署进行指导,优化平面布置及相关资源配置计划。
2、针对场地周边条件问题,在施工前期积极通过沟通、协商尽快解决。
工程施工重难点分析及对策措施

工程施工重难点分析及对策措施
一、工程量大、工期紧
1、重点、难点
(1)本工程总体工程量大,施工中工作面一次展开,短时期内组织大量劳动力,工作量大。
(2)工期要求紧,未知因素多。
2、对策
(1)做到施工资源提前准备,施工作业面划分和劳动强度安排合理,施工前期准备工作精心组织到位。
(2)要根据工程任务情况,科学地制订施工总体部署,正确划分施工段,确定各工序的先后任务顺序,合理调配劳动力资源,保证材料及时供应,充分发挥施工机械的效能。
同时严把质量关,杜绝质量事故的发生,杜绝返工。
对于关键工序,复杂环节应发挥集体的智慧,集中攻关,大胆决策,不影响后续工序的正常进行。
二、环境影响问题
1、重点、难点
明挖施工、运输车辆频繁都将对环境状况造成影响,因而如何减少施工对环境造成不良干扰,安排好施工程序,搞好施工安全监测,确保施工及周围环境的安全是本工程的重点。
2、对策:
(1)现场修建标准围挡和施工便道。
做好交通疏解。
(2)在施工过程中,施工现场设专人监管,控制现场各种粉尘、
废气、废水、有毒有害废弃物对环境的污染和危害。
三、土方开挖及运输问题
1、重点、难点
由于本工程埋置较深,土方开挖量非常大,需外运的土方量非常大。
2、对策:
(1)保证现场交通通畅,配备足够的土方开挖与运输机械,堆土地点严格按照甲方指定地点堆放。
(2)全力利用晴天组织施工,避开雨雪天气。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程施工重点难点工序分析机电安装工程包括强弱电、给排水、通风采暖空调多个专业,各种管道支吊架安装难度大,采用常规做法受空间、现场情况限制,正式施工前应统一支吊架做法,管道密集处可采用综合管道支架,力求美观合理,如何综合定位管道安装标高是施工的一大难点;施工中各专业之间及各专业与建设单位、监理单位、土建施工单位的配合亦是需要特别注意之处;本工程的弱电系统以及雨水虹吸排水系统需要进行二次设计,也是工程的一个重点。
本工程在具体施工过程中,设备安装位置、管道安装标高、支架安装等等应考虑不妨碍日后设备的布置及安装,又方便日后的维修和保养。
本工程系统多,系统试验、系统调试量大,应制订详细的调试计划及调试方案。
2.2对策
2.2.1对于管道密集的设备间、各种管道交叉聚集点,各工种应共同提供管道数量及走向,拟定综合管道固定支架,编制统一施工方案,经总工程师批准后实施。
2.2.2项目施工的原则是小管让大管、有压管让无压管。
安装时按照先上后下的原则进行。
各工种施工严格按设计图纸及深化设计图纸的标高、位置施工安装。
施工的原则性顺序为:
排水管道空调水与给水管道电缆桥架通风管道消防管道
2.2.3管道的整体布局涉及到建筑的整体感观效果,既要美观实用;又要考虑到今后的维修保养,
2.2.4暗敷或明装管道,一定要注意图纸标高、间距符合图纸要求,各工种间相互提醒,避免丢项落配现象。
避免剔凿、返工,以致影响工程进度及质量。
2.2.5管材管件应符合质量要求,不得有气泡、裂纹、脱皮和严重的冷斑及凹陷。
管材管件应标有生产厂家名称、规格及执行标准号,检验部门测试报告和出厂合格证。
2.2.6对于本工程的弱电系统以及雨水虹吸排水系统二次设计,我们将派出专业技术人员根据原设计思想针对现场实际情况和
甲方要求作出合理的设计。
雨水虹吸排水系统将结合本地区历年降雨量进行二次设计。
本系统设计贯彻面向应用,注重实效,坚持实用、经济的原则,充分为业主考虑。
2.3施工配合
2.3.1各施工阶段的配合
1)结构施工阶段的配合
协调并要求结构专业配合预留的墙洞和楼板洞,要按照施工A 进度计划提前通知土建进行预留工作。
并确保其安装位置正确。
B 需在建筑结构内预埋的套管、防水套管以及预埋钢板等,要提前提供给土建作预埋。
C 各种设备的混凝土基座的坐标、尺寸要尽早提供该土建,以
免延误设备的安装,设备安装以前,要对设备基础进行检查和验收。
D 配合土建进行电气管线在结构中的预埋。
2)安装阶段的配合
A 项目施工的原则是小管让大管、有压管让无压管。
安装时按照先上后下的原则进行。
各工种施工严格按设计图纸及深化设计图纸的标高、位置施工安装。
施工的原则性顺序为:消防管电缆桥通风管排水管空调水与给水管道
为设备配管和电气安装创造条件。
应尽快就位,B 设备到货后,墙内的暗装管道,要在土建隔墙砌筑完毕后,马上进行,给C 土建的抹面和装修创造条件。
管道试压、刷油完成后,应马上交保温专业进行保温工作。
D
卫生间设备管道的安装需要与土建配合好,施工中要随时掌E
握土建的施工进度,随时调整和修正各种管道的坐标和甩口,管道甩口的封堵措施要有效,且不易被破坏。
F 各专业不得互相破坏别的专业成品,遇到问题请有关部门予以解决。
3)装修阶段的配合
A 灯具、开关、插座盒安装应位置准确,施工时不得随意在墙面上剔槽,需待土建同意后方能施工。
施工时,要先用云石机切割,再进行剔凿工作。
B 面板要等到墙面的装饰工作完成后,再安装。
C 喷洒系统的追位与系统吹洗应在吊顶龙骨安装完后进行。
吊
顶的石膏板施工时,消防喷洒专业要派人密切配合,在喷头的位置预留出圆孔,待吊顶施工完后,再装喷洒头。
装喷洒头时,要戴上白色的手套,以免污染顶棚。
D 通风专业应随吊顶龙骨的施工进行风口追位的安装,等吊顶施工完毕,再安装风口,要注意不得污染吊顶。
E 装修吊顶封板以前,要再仔细检查调整一遍风机盘管的凝结水的坡度。
要在风机盘管和有阀门的部位留出检查孔。
装修吊顶封板时,F
G 灯具安装时,与装修吊顶配合开孔的工作也非常重要。
H 灯头盒、烟感盒及监测广播扬声器,应先在龙骨上固定,烟感探头在吊顶完工后安装,其布局要与精装协调。
4)调试阶段的配合
A 检查和协调土建维护结构,使其满足调试要求。
B 会同雇主及监理对所涉及的机电工程进行全面检查,全部符合设计、施工验收规范和工程质量评定标准的要求,才能进行运转和调试。
C 安排各专业准备系统试运转、调试所需的水、电及压缩空气等,并将现场打扫干净。
D 提前编制调试方案,内容包括:调试要求、时间进度计划、调试项目、程序和采用的方法等;并报请监理审批后照此执行。
E 备好调试所需的仪器仪表和必要的工具,并将清单和有关资料报请雇主及监理审批。
F 及时解决和协调调试过程中所遇的问题,必要时报请雇主协调解决。
2.3.2与雇主的配合
由雇主按由雇主供应的设备和材料及雇主确定厂家的产品,)1.机电安装工程施工进度计划及时提供。
其具体到货计划时间表,待工程开工签订合约后,由项目部提出,并经雇主及监理审批。
2)设计图纸及资料由雇主按规定的数量及时提供,依此作出深化设计施工详图经监理审批后作为施工依据。
安装与设计的有关事宜,亦应请示雇主协调解决。
3)雇主、监理在施工过程中,对安装施工进度及质量进行监督,设备工厂测试、设备材料的进货检验、隐蔽验收、分项工程验收、试压、试车及系统调试等应按要求请报雇主、监理参加和验收。
4)雇主按施工进度及时解决工程进度款和设备订货款。
2.3.3与结构专业及装修专业配合
1)与结构专业的配合
A 预留、预埋及孔洞回填的配合
按预留、预埋图纸进行预留、预埋。
预留、预埋中不得随意割断建筑钢筋。
与土建结构有矛盾处,应及时与设计、结构专业、雇主及监理协调解决。
土建负责根据总体进度要求,对孔洞和壁坑进行回填、修补及抹面。
机电各专业在完成其工作后,及时以书面形式通知土建专业,经确认后进行回填、封闭、修补等工作。
.
B 各机房施工配合
冷冻机房、空调机房、消防泵房等机房交付安装条件:土建湿作业及内粉刷作业完工,门窗安装完工。
C 厕所、卫生间配合施工
在土建进行主体结构施工时,配合进行安装预留孔。
安装时由土建给定地坪标高基准,卫生器具及地漏定位甩口后,土建再做地坪(土建施工不得损坏安装管口,应有保护措施)。
D 暗设箱、盒及开关、插座安装配合
暗设箱、盒安装应随土建墙体施工进行,布置在大理石墙面上的开关、插座应配合大理石贴面施工进行。
E 设备基础及留孔的配合
设备基础应尽早浇筑,设备安装时强度应达到70%以上,基础位置尺寸和留孔由土建检查,安装复查,并办理交接手续。
F 灯具、开关、插座、面板安装配合
灯具、开关、插座盒安装应位置准确,施工时不得损坏墙面。
若孔洞较大应先做处理。
在粉刷或贴墙纸后再安装面板。
G 成品保护的配合
须书面报告土建如必须剔洞,安装施工不得随意在墙体上剔洞,专业、监理和结构设计,经批准后按批复意见进行剔凿,且安装施工应注意对墙面吊顶的保护。
土建施工人员不得随意损坏已安装好的管路、线路开关、阀门,未交工的厕所不得使用。
2)与精装的配合
A 散流器安装与龙骨吊顶安装的配合
安装在吊顶上的散流器风口,应随龙骨安装调整进行,以便对散流器风口进行固定。
B 灯头盒、烟感盒安装与吊顶施工的配合
灯头盒、烟感盒及监测广播扬声器,应先在龙骨上固定,烟感探头在吊顶完工后安装,其布局要与精装协调。
C 喷洒系统与吊顶施工的配合
喷洒系统支管安装与系统吹洗应在吊顶封面前进行。
吊顶面预留喷头孔,由精装配合开孔,封面完工后再装喷洒头。
D 凡吊顶风管、水管设有阀门处,由精装在吊顶上开检查口,其位置由现场确定。
E 在装修墙面上安装开关、插座,应与装修工作配合进行。
机电各专业之间的协调2.3.4.
各专业在施工过程中重点应注意搞好以下几个环节:
1)隔热保温施工
按施工作业分段、分系统,管道安装完后,应及时进行水压试压,合格后交保温施工。
2)设备安装与管道、电气的配合
设备到货后,应尽快就位,为管道配管和电气接线创造条件。
3)设备试运转及系统调试的配合
设备试运转应由电工先将设备单机试运转合格(如水泵、风机)
后,再运转设备。
系统调试事先编制调试方案,经监理批准后,由专职调试技术人员、安装相关各专业、厂家组成的联合调试小组进行系统调试,并出具调试报告由雇主、监理认定。
4)消防系统调试的配合
自动消防调试以管道和消防弱电专业配合进行。
自动喷洒系统及消火栓系统,由管道专业编制调试方案。
消防报警系统由消防弱电专业编制调试方案。
