附件1:外墙及门窗淋水试验实施方案一、目的:确保外墙及门窗交付业主正常使用,杜绝渗漏水的现象发生,交付前必须对此项工作做系统全面性的排查整改。

降低交付质量缺陷点,提升交房后业主质量满意度。

二、适用范围:适用所有在建项目。

三、淋水时间节点:工程淋水检验的开始时间应在外保温工程、外窗安装工程完成后,外墙涂料等装饰工程开始前实施外墙淋水检验。

四、选用材料:主要材料、设备:(一)淋水管:内径20mmPPR管、PPR淋水管管件;(二)喷水装置:高压手动喷雾器;(三)固定或悬垂用具:铁钉、铁线、、喷水装置绳子等。

五、检查方法:(一)外墙淋水时间为12小时,每5层为一个检验单位(小于5层按5层计算);(二)淋水开始前应关闭本墙面上的所有窗户;(三)淋水管取水点为每户预留的自来水给水点,出水压力为0.2Mpa(出水口压力需采用压力表实测)。

为保证淋水水量均匀,每户的取水点均应连接在淋水管网上。

(四)淋水管从被淋水层上一层户内外窗引出,确保外墙体的每个角落均可以覆盖,并做有效固定保证淋水管不变形,在PPR管挠度过大不能满足有效淋水的情况下必须采用固定或悬垂用具处理;(五)淋水管距外墙表面≤100 mm,喷水孔成直线均匀分布,喷水方向与水平方向角度≤30º,孔径3mm,孔间距150~200mm。

详见示意:(六)开始淋水后的第2小时、第4小时、第8小时、第12小时进行检查,检查所淋水的范围内的全部外墙墙体及门窗结合位置是否有渗水情况,如有则使用粉笔在渗漏位置按检查次数逐次标记,如下图;(七)门窗淋水专项对于层数3层及以下的住宅产品门窗淋水验收可采用喷水装置人工检验,使压力大于0.2Mpa的雾状仿雨水从窗上口开始由上向下沿窗框缝以1m/分钟的速度冲淋,水头角度不大于90度,淋水5分钟后无水渗漏到室内为合格。

六、相关人员配合(一)施工单位人员外墙淋水时,施工单位必须保证有2人配合验收工作,其主要工作是配合对外墙管连接及水管加水、水管下吊、检查墙体渗漏情况;门窗淋水时,施工单位必须保证1人配合验收工作,其主要工作是配合门窗淋水及协助发现问题点;保证每两个小时检查1次,记录并标记建筑实体渗水问题点,反馈给项目部和监理公司;施工单位现场技术负责人,负责分析制定渗漏点整改方案。

【外墙淋水方案】-外墙淋水试验施工方案

【外墙淋水方案】-外墙淋水试验施工方案

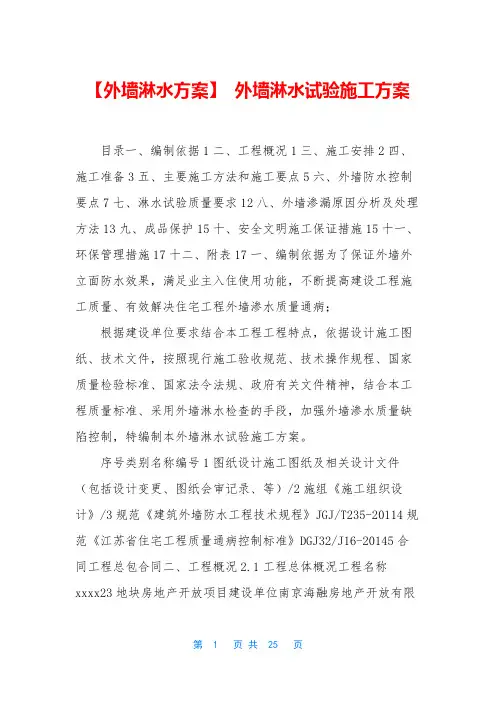

【外墙淋水方案】外墙淋水试验施工方案目录一、编制依据1二、工程概况1三、施工安排2四、施工准备3五、主要施工方法和施工要点5六、外墙防水控制要点7七、淋水试验质量要求12八、外墙渗漏原因分析及处理方法13九、成品保护15十、安全文明施工保证措施15十一、环保管理措施17十二、附表17一、编制依据为了保证外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;根据建设单位要求结合本工程工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。

序号类别名称编号1图纸设计施工图纸及相关设计文件(包括设计变更、图纸会审记录、等)/2施组《施工组织设计》/3规范《建筑外墙防水工程技术规程》JGJ/T235-20114规范《江苏省住宅工程质量通病控制标准》DGJ32/J16-20145合同工程总包合同二、工程概况2.1工程总体概况工程名称xxxx23地块房地产开放项目建设单位南京海融房地产开放有限公司施工单位江苏坤龙建设集团有限公司监理单位南京德阳监理工程咨询有限公司设计单位南京城镇建筑设计咨询有限公司工程地址位于南京市江宁区信诚大道以南,金德路以东。

安全目标市文明工地建筑面积88389.7㎡。

基础结构桩基础整体筏板、主体结构框架、剪力墙结构使用年限50年抗震等级二级NO.2017G23地块房地产开发项目1#~14#、地下车库、门卫、基层社区中心系由合南京海融房地产开发有限公司投资开发建设的住宅工程,位于南京市江宁区信诚大道以南,金德路以东。

NO.2017G23地块房地产开发项目含1#--14#楼十四栋小高层,及附属一处一层地下室(含人防)、一层门卫和四层社区中心。

主楼为剪力墙结构,地下室、社区中心、及门卫为框架结构。

外墙淋水试验专项施工方案

外墙淋水试验专项施工方案

外墙淋水试验专项施工方案一、背景与目的外墙淋水试验是建筑工程质量验收的重要环节,通过模拟雨水冲刷的情况,检测外墙材料的水密性和耐水性,以验证外墙系统的质量和性能是否符合设计要求。

本施工方案旨在确保外墙淋水试验能够科学有效地进行,保证试验结果的准确性和可靠性。

二、前期准备工作1.明确试验对象:确认需要进行淋水试验的外墙区域,包括墙体材料、窗户、门洞等。

2.设备准备:准备好淋水试验设备,包括泵站、喷淋头、水管、水泵等。

3.试验方案制定:编制试验方案,明确试验的水流量、持续时间、试验区域、观测点等具体内容。

4.试验通知和协调:通知相关单位或人员,包括建设单位、施工单位、监理单位等,确保安排好试验时间和协调好各项工作。

三、施工步骤1.准备工作:组织施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。

2.组织材料与设备:按照试验方案的要求,组织好所需的材料和设备,包括泵站、喷淋头、水管等。

3.准备试验区域:清理试验区域,确保墙面表面干净、无阻挡物,将附近的设备或物品进行保护,避免水流溅及影响周边环境。

4.布置试验设备:按照试验方案的要求,布置好泵站、喷淋头、水管等设备,并进行连接和调试,确保试验设备能正常工作。

5.进行淋水试验:按照试验方案确定的水流量、持续时间和试验区域,进行淋水试验。

试验期间,观察墙面是否有渗漏现象,同时记录相应的数据,如水压、水流量等。

6.观测记录:在试验过程中,安排专人观测试验区域,记录试验期间墙面的渗漏情况、泵站运行情况、水压变化等重要数据,并及时做好记录。

7.试验结束与清理:试验结束后,关闭试验设备,注意排水,清理试验设备和试验区域,确保现场干净整洁。

四、安全措施1.安全交底:在施工前,对施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。

2.设备安全:在试验过程中,要对试验设备进行安全检查和保养,确保设备功能正常,避免设备故障造成人员伤害或物品损坏。

外墙淋水试验方案

外墙淋水试验方案

外墙淋水试验方案背景外墙淋水试验是用于测试建筑外立面的防水性能的一种测试方法。

通过淋水试验,可以评估建筑外墙在长时间雨水的冲刷和侵蚀下是否能正常使用。

本文将介绍外墙淋水试验的方案,以便建筑设计师和施工人员能够更好地进行试验。

设备准备外墙淋水试验的设备主要包括:1.稳定的水源:品质稳定、水量充足的水源是外墙淋水试验不可或缺的部分。

例如,可以使用水泵或水箱来提供水源,以便在试验过程中持续不断地供水。

2.淋水设备:淋水设备应能够模拟雨水冲刷建筑外墙的情况。

可以使用有喷雾头的水管,或者专门的淋水设备,以便控制水流的强度和角度。

3.测量设备:测量设备用于测量试验中建筑外墙的水渗透量和渗透压力等相关参数。

可以使用测压管、渗透仪和摄像机等设备进行测试。

4.其他设备:在实施外墙淋水试验中,还需要一些辅助设备如安全绳、脚手架、安全帽和护目镜等,以保证施工人员的安全。

试验前准备在进行淋水试验前,需要进行以下准备工作:1.检查建筑材料的制造工序:为了保证试验的准确性,应检查建筑外墙的材料制造工序是否符合标准。

若出现质量问题,需要及时更换和修复。

2.安装测量设备:在试验前,需要安装好测量设备,并进行测量设备的校准工作。

3.确定试验时间:为了保证试验的准确性,需要在天气晴朗的时候进行试验,并且需要确定试验的具体开始时间和结束时间。

4.安装淋水设备:在试验前,需要安装好淋水设备,并设置好水流的强度和角度。

试验步骤1.确定试验区域:试验区域应足够大,并覆盖建筑外墙的不同部位。

2.测量建筑外墙吸水率:在试验前,需要对建筑外墙的吸水率进行测量,并记录下相关数据。

3.开始淋水试验:在确定好试验时间后,开始进行外墙淋水试验。

在试验中应注意控制淋水的强度和角度,并做好安全措施。

4.对建筑外墙进行测量:在试验期间,需要对建筑外墙进行定期测量,并记录下相关数据,如水渗透量和渗透压力等参数。

5.结束试验:试验完成后,需要对测量设备和淋水设备进行清洗和维护工作。

外幕墙淋水试验施工方案

外幕墙淋水试验施工方案

外幕墙淋水试验施工方案
一、引言
外幕墙淋水试验是外墙保温工程的重要环节,旨在评估外墙幕墙系统在实际使用中的密封性能和抗渗性能。

本文旨在阐述外幕墙淋水试验的施工方案,以确保施工过程规范、效果可靠。

二、施工准备
2.1 材料准备
•淋水试验系统
•水源
•施工人员
2.2 工具准备
•水管
•复合管夹
•测压仪
•测温仪
•水箱
三、施工步骤
3.1 系统搭建
1.连接水管和水源,确保水源流畅畅通。

2.安装测压仪和测温仪,用于监测水压和水温。

3.调试好淋水系统,保证系统运行正常。

3.2 施工操作
1.开始淋水试验前,对外幕墙系统进行全面检查,确保系统完好无损。

2.依据设计要求,进行淋水试验,记录水压、水温等数据。

3.在试验过程中,定期检查幕墙系统的密封性能,发现问题及时进行修
复。

4.完成试验后,根据数据结果评估幕墙系统的性能,并做好相关记录。

四、注意事项
1.淋水试验过程中,要确保施工人员操作规范,保证工作安全。

2.注意监测水压和水温变化,及时调整水源流量。

3.淋水试验结束后,要彻底清洗淋水系统,防止系统堵塞。

4.对试验结果进行仔细分析,发现问题及时进行整改和改进。

五、结论
外幕墙淋水试验是保温工程中不可或缺的环节,通过本文提出的施工方案,可以有效确保淋水试验的顺利进行。

在实际施工中,需严格按照方案操作,保证外幕墙系统的密封性能和抗渗性能,以提高外墙保温系统的持久性和安全性。

外墙淋水蓄水试验方案

外墙淋水蓄水试验方案

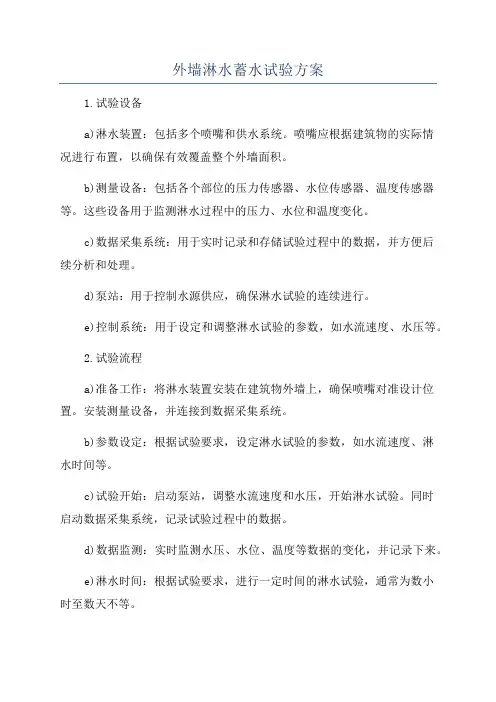

外墙淋水蓄水试验方案1.试验设备a)淋水装置:包括多个喷嘴和供水系统。

喷嘴应根据建筑物的实际情况进行布置,以确保有效覆盖整个外墙面积。

b)测量设备:包括各个部位的压力传感器、水位传感器、温度传感器等。

这些设备用于监测淋水过程中的压力、水位和温度变化。

c)数据采集系统:用于实时记录和存储试验过程中的数据,并方便后续分析和处理。

d)泵站:用于控制水源供应,确保淋水试验的连续进行。

e)控制系统:用于设定和调整淋水试验的参数,如水流速度、水压等。

2.试验流程a)准备工作:将淋水装置安装在建筑物外墙上,确保喷嘴对准设计位置。

安装测量设备,并连接到数据采集系统。

b)参数设定:根据试验要求,设定淋水试验的参数,如水流速度、淋水时间等。

c)试验开始:启动泵站,调整水流速度和水压,开始淋水试验。

同时启动数据采集系统,记录试验过程中的数据。

d)数据监测:实时监测水压、水位、温度等数据的变化,并记录下来。

e)淋水时间:根据试验要求,进行一定时间的淋水试验,通常为数小时至数天不等。

f)数据分析:结束试验后,对试验过程中的数据进行分析,包括水压变化、水位变化、墙体温度变化等。

g)试验结果评估:根据数据分析的结果,评估外墙的防水性能,包括是否产生渗漏、渗透深度等。

3.试验参数a)水流速度:根据建筑物实际情况确定,通常为1-5升/分钟。

b)水压:根据建筑物实际情况确定,通常为0.1-0.5兆帕。

c)淋水时间:根据试验要求确定,通常为24-72小时。

d)淋水间隔:根据试验要求确定,通常为连续淋水。

e)测量频率:根据试验要求确定,通常为每小时记录一次。

外墙淋水试验方案

外墙淋水试验方案1. 引言外墙淋水试验是建筑工程中常用的一种试验方法,用于评估外墙材料和结构的耐水性能。

通过模拟实际使用环境中的风雨天气,检测外墙系统的防水性能,以确保建筑物在各种天气条件下都能有效地防止水分渗透到内部空间。

本文档旨在介绍外墙淋水试验的目的、试验步骤、设备及材料要求等内容。

2. 目的外墙淋水试验的主要目的有以下几点:•评估外墙材料和结构的防水性能;•验证外墙系统的设计和施工质量;•确保建筑物在风雨天气下的耐水性能;•发现并修复外墙系统可能存在的漏水问题。

3. 设备及材料要求进行外墙淋水试验所需的设备和材料如下:•试验设备:淋水装置、控制系统、测量仪器等;•试验材料:淋水试验板、密封胶、螺丝等;•试验环境:通风条件良好的试验室或户外试验场地。

4. 试验步骤外墙淋水试验的步骤主要包括以下几个方面:4.1 准备工作•确定试验板的尺寸和材料,制作试验板;•准备好密封胶和螺丝等安装材料;•检查试验设备和仪器是否正常工作。

4.2 安装试验板•在试验板上预留出适当数量和位置的孔洞,用于安装淋水装置;•使用密封胶将试验板固定在外墙结构上,并确保密封胶完全密封。

4.3 设定试验参数•设定淋水时间和喷水强度等试验参数,根据实际需要确定;•确保试验参数符合相关规范和标准要求。

4.4 进行淋水试验•启动淋水装置,按设定的参数进行淋水试验;•使用测量仪器监测试验板表面的水压、水量等数据。

4.5 观察和记录•观察试验板表面是否出现渗漏、渗透等现象;•记录淋水试验过程中的关键数据和观察结果。

4.6 试验结束及评估•按照设定的试验时间结束淋水试验;•对试验结果进行评估,判断外墙系统的防水性能。

5. 注意事项在进行外墙淋水试验时,需要注意以下事项:•建立完善的试验计划,包括试验步骤、参数设定、观察和记录等;•确保试验设备和仪器的准确性和可靠性;•按照相关规范和标准进行试验,确保试验结果的可比性;•试验过程中及时记录观察结果,并根据需要调整试验参数;•评估试验结果时,参考相关规范和标准进行判断和分析。

建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案1. 引言建筑外墙淋水试验是建筑工程中常见的一种试验方法,用于测试建筑外墙的水密性能。

本文档将介绍建筑外墙淋水试验的施工方案,包括试验前的准备工作、试验过程和试验后的处理事项。

2. 试验前准备2.1 设备准备在进行建筑外墙淋水试验之前,需要准备以下设备:•高压水泵:用于提供试验所需的水源,需具备足够的压力和流量。

•喷水枪:用于将水喷洒在建筑外墙上,需具备可调节水流大小的功能。

•水源接口:将水源与喷水枪连接的接口,确保水源畅通。

2.2 施工准备在进行建筑外墙淋水试验之前,需要做好以下施工准备工作:•清洁外墙:清除外墙表面的灰尘、污垢等杂质,确保试验结果的准确性。

•封堵孔洞:封堵建筑外墙上的孔洞,以防水渗漏影响试验结果。

•铺设试验布料:在建筑外墙上铺设试验布料,以收集试验过程中的水流,方便后续处理。

3. 试验过程3.1 水压测试在进行建筑外墙淋水试验之前,需要进行水压测试以确保试验设备的正常运行。

具体步骤如下:1.打开水源,确保水泵正常工作。

2.调节喷水枪的水流大小,使水流稳定且不泄漏。

3.检查试验设备的连接处,确保没有松动或漏水的情况。

4.施加一定的水压,并观察试验布料的情况,确保没有渗漏。

3.2 开始淋水试验在水压测试通过后,即可开始建筑外墙淋水试验。

具体步骤如下:1.从建筑外墙的较低位置开始,将喷水枪对准墙面,以较低的水压开始喷水。

2.从较低位置逐渐向上移动,均匀喷洒整个墙面。

3.需重点关注墙面缝隙、窗户、门口等密封部位,确保水密性能的完整性。

4.持续喷洒一定时间,并记录试验过程中的各项观察结果,包括水流情况、渗漏情况等。

3.3 试验结束完成建筑外墙淋水试验后,需要进行以下处理事项:1.关闭水源,停止喷水。

2.检查试验布料,将其中的水排走并清理干净。

3.检查墙面,观察是否有水渗透的情况。

如有渗漏情况,需进行相应修补工作。

4.将试验过程中的记录整理成报告,包括试验过程、观察结果等,以供后续分析和参考。

墙面淋水试验专项方案

一、编制依据1. 《建筑工程质量验收统一标准》(GB 50300-2013)2. 《建筑外墙防水工程技术规范》(GB 50108-2008)3. 《建筑工程施工质量验收规范》(GB 50203-2011)二、试验目的为确保建筑工程外墙防水质量,防止墙体渗漏,本方案对墙面进行淋水试验,以检验外墙防水层的防水性能。

三、试验范围本试验适用于新建建筑工程的外墙防水层,包括外墙抹灰、涂料、石材等防水材料。

四、试验方法1. 试验设备:淋水装置、压力表、秒表、粉笔、卷尺等。

2. 试验步骤:(1)准备工作:在试验前,检查试验设备是否完好,确保淋水装置的喷嘴、水管等无堵塞。

(2)试验布置:根据试验要求,选择合适的试验部位,将淋水装置安装在外墙防水层表面。

淋水装置应布置均匀,喷嘴方向垂直于墙体表面。

(3)试验实施:启动淋水装置,按照试验要求进行淋水。

淋水压力应控制在0.3MPa左右,淋水时间不少于6小时。

(4)检查记录:在试验过程中,每隔2小时检查一次,观察外墙防水层是否有渗漏现象。

如有渗漏,用粉笔在渗漏位置按检查次数逐次标记。

(5)试验结束:淋水试验结束后,关闭淋水装置,对试验部位进行清理。

五、试验结果评定1. 试验结果分为合格与不合格。

2. 合格标准:试验过程中,外墙防水层无渗漏现象,防水层表面无明显破损。

3. 不合格标准:试验过程中,外墙防水层出现渗漏现象,防水层表面有破损。

六、注意事项1. 试验过程中,应确保试验设备正常工作,防止设备故障影响试验结果。

2. 试验人员应严格按照试验方案执行,确保试验数据的准确性。

3. 试验结束后,对试验部位进行清理,避免影响后续施工。

4. 试验结果应作为外墙防水工程质量验收的重要依据。

5. 试验过程中,如发现异常情况,应及时采取措施进行处理。

七、试验报告试验结束后,应编写试验报告,内容包括试验目的、试验范围、试验方法、试验结果、试验结论等。

本方案旨在确保建筑工程外墙防水质量,防止墙体渗漏,为工程质量提供有力保障。

建筑外墙淋水试验施工方案

建筑外墙淋水试验施工方案一、试验前准备工作1.确定试验范围:根据设计图纸和建筑结构特点,确定试验的具体范围和试验面积。

2.准备试验设备:准备好淋水试验所需的设备,包括水泵、水量计、喷淋装置、试验水箱等。

3.准备人员:指派专业的试验人员参与试验,并确保其具备相应的操作技能。

4.试验材料准备:准备试验需要用到的材料,如水泥、钢筋、粘结剂等。

二、试验程序1.清理试验面:清理准备进行试验的建筑墙面,确保表面干净、无尘、无油污等。

2.进行密封工作:对建筑墙面进行密封处理,确保试验过程中无漏水现象发生。

可使用适用的密封胶或粘结材料进行处理。

3.装置喷淋装置:根据试验的需要,进行喷淋装置的安装工作。

可根据建筑结构和试验要求,选择合适的喷淋头和布置方式。

4.进行试验:开始进行建筑外墙淋水试验。

将试验水箱中的水泵抽取出水,通过喷淋装置均匀喷淋到试验墙面。

根据设计要求,进行规定的喷淋时间和水压。

同时,试验人员需要观察墙面是否有渗水现象,并记录相应的数据。

5.检验结果分析:试验结束后,对试验墙面进行仔细检查。

对于有渗水现象的墙面,需进行分析原因,并提出相应的解决方法。

6.缺陷处理:针对试验中发现的墙面缺陷,及时采取修补措施,确保墙面的密封性能。

三、注意事项1.试验前需确保试验设备状态良好,各项功能正常。

2.试验过程中,需确保试验水箱的水源充足,以免中途中断试验。

3.试验人员需严格按照操作规程进行操作,确保试验的科学性和准确性。

4.试验结束后,对试验设备进行清洁和维护,以备下次试验使用。

5.在施工过程中,要注意安全措施,防止人员和设备发生意外事故。

通过以上的建筑外墙淋水试验施工方案,可以确保试验的可靠性和准确性,对于建筑外墙的密封性和抗渗性进行有效检测,提高建筑物的质量,确保其防水能力,减少墙体渗水问题的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【外墙淋水方案】外墙淋水试验施工方案目录一、编制依据1二、工程概况1三、施工安排2四、施工准备3五、主要施工方法和施工要点5六、外墙防水控制要点7七、淋水试验质量要求12八、外墙渗漏原因分析及处理方法13九、成品保护15十、安全文明施工保证措施15十一、环保管理措施17十二、附表17一、编制依据为了保证外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;根据建设单位要求结合本工程工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合本工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。

序号类别名称编号1图纸设计施工图纸及相关设计文件(包括设计变更、图纸会审记录、等)/2施组《施工组织设计》/3规范《建筑外墙防水工程技术规程》JGJ/T235-20114规范《江苏省住宅工程质量通病控制标准》DGJ32/J16-20145合同工程总包合同二、工程概况2.1工程总体概况工程名称NO2017G23地块房地产开放项目建设单位南京海融房地产开放有限公司施工单位江苏坤龙建设集团有限公司监理单位南京德阳监理工程咨询有限公司设计单位南京城镇建筑设计咨询有限公司工程地址位于南京市江宁区信诚大道以南,金德路以东。

安全目标市文明工地建筑面积88389.7㎡。

基础结构桩基础整体筏板、主体结构框架、剪力墙结构使用年限50年抗震等级二级NO.2017G23地块房地产开发项目1#~14#、地下车库、门卫、基层社区中心系由合南京海融房地产开发有限公司投资开发建设的住宅工程,位于南京市江宁区信诚大道以南,金德路以东。

NO.2017G23地块房地产开发项目含1#--14#楼十四栋小高层,及附属一处一层地下室(含人防)、一层门卫和四层社区中心。

主楼为剪力墙结构,地下室、社区中心、及门卫为框架结构。

总建筑面积:88389.7㎡。

2.2、建筑外立面设计概况涂料外墙做法1)外墙涂料一底两度;2)弹性底涂,外墙柔性耐水腻子两度30刮抹第二遍2厚聚合物水泥抗裂抹面砂浆(一层为厚),随即均匀压入标准型耐碱玻纤网布(此层为外层网布)4)、安装辅助机械固定的锚固件,锚栓圆盘(直径≥50)应紧压在内层网布之外5)、刮抹第一遍3厚聚合物水泥抗裂抹面砂浆(一层为4厚),随即均匀压入标准型耐碱玻纤网布(一层为加强型耐碱玻纤网布)6)、发泡水泥板保温层(厚度详节能专篇)7)、满粘法3厚专用粘结砂浆粘结层,并辅以机械锚固件固定(锚固件设置在内层耐碱玻纤网布之外)8)、涂刷专用界面砂浆9)20厚聚合物水泥防水砂浆找平层10)、基层墙体清理干净,表面≥10的凸起应铲平,不同材质墙面应按江苏省《住宅工程质量通病控制标准》要求处理三、施工安排3.1、外墙淋水的部位及淋水范围1、淋水部位:主体2、淋水范围:淋水部位的所有外墙,外墙淋水范围包括建筑外墙、铝合金门窗均应进行24小时淋水检验。

3.2、外墙淋水试验实施的时间外墙全面淋水试验在外墙施工完成后进行,每段外墙淋水试验不得少于4次。

第一次全面淋水试验目的:外墙粉刷前,墙体螺杆洞眼封闭后,全面检查,发现渗漏点并进行整改;第二次全面淋水试验目的:外墙粉刷完成后,全面检查,确保粉刷完成后外墙渗漏率接近零;第三次全面淋水实验目的:外墙保温全部完成后,全面检查,确保外墙施工后外墙渗漏点并进行整改;第四次全面淋水实验目的:外墙全部完成后,全面检查,确保外墙无漏点。

四次淋水试水期间安排多次整改后淋水,目的是检查返修的效果;淋水试验应在外架拆除之前完成,外架拆除之前完成门窗封闭,并完成四次淋水试验。

当外墙外墙饰面层为涂料,则尽量在第2遍面漆施工前淋水。

3.3施工组织为了施工管理,我项目经理部成立了以项目经理为组长;技术负责、生产经理为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:蒋杰(项目经理)——负责组织协调工作副组长:汤国林(技术负责)——技术总部署、方案编制张成亮(执行经理)——负责现场施工指挥、质量监督工作组员:李三宝、张小炎、周宗跃、何亮、耿政江(栋号长)——现场施工管理、组织协调、交底、现场施工技术指导、细部施工做法管理、施工质量检查管理黄志良(材料员)——材料的采购、配备铲玉超、孙伟、刘栋(施工员)——淋水试验资料的整理四、施工准备4.1、技术准备1、熟悉“外墙淋水试验”合同附件要求。

2、编制施工方案:针对工程特点及材料特性,编制具体的施工方案,并经监理(建设)单位批准。

3、技术交底:对施工操作人员进行技术、安全交底,使其掌握施工的关键技术及对相关工序的配合。

4.2、材料计划1、Φ25PPR管、Φ25PPR管直通、Φ25PPR管弯接头、Φ25PPR 管三通、3mm钻头、胶水、异径接头、堵漏灵防水材料等材料;根据施工施工方案,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。

2、原材料的进场检验:原材料进场由现场质量员按照公司制定的原材料进场验收标准进行原材料进场验收,同时填写材料进场验收记录。

3、原材料的技术性能,应符合国家现行规范要求。

4.3、施工机具计划根据施工组织设计中确定的施工机具、设备的要求及施工进度的安排,编制施工机具设备需用量计划,落实施工机具设备需用量计划,确保按期进场,准时开工。

具体施工机具配置情况见表式4.1:表式4.1施工机具配置情况一览表序号机具名称数量用途1铁抹子若干用于渗漏点整改2靠尺(2m)若干3密齿手锯若干4卷尺若干5打磨搓子若干6钢丝刷子若干7高压注浆机若干注:表中未详尽施工工具,由施工班组根据使用情况进行配置。

4.4、劳动力计划各分项工程施工人数配置情况见表式4.2:表式 4.2施工人员配置情况一览表分项工程名称施工人数(人)外墙淋水(水电工)20外墙渗水点(修补工)20门窗工程(塞缝)20门窗工程(防水)40杂工10架子工10五、主要施工方法和施工要点5.1、布管和淋水一般要求1、挂墙淋水线管采用Φ25PPR管,用3mm钻头在管上沿直线钻孔、孔距50-80mm,“喷嘴”对着墙体或窗体,在被检表面形成连续水幕。

2、淋水PPR管挂墙的总长度(包括主管所接多根PPR管)应根据水压而定,需保证PPR管每个小孔都有充足水量流出。

3、淋水适当采用施工消防用水,但钢管内壁已生锈产生“黄水”则不得使用。

4、挂墙淋水管应挂在建筑外墙顶部位置,供水主体可临时绑缚在阳台栏杆等位置并注意保护成品,挂线管时不应采用在墙上打钉等破坏墙体、成品的措施。

5、淋水检验开始前,淋水单位应将淋水范围内铝合金门窗全部关闭,因安装原因无法关闭的门窗由门窗施工单位负责封闭。

5.2、建筑布管淋水要求1、建筑各立面挂管间隔为每5层,若立面中间有横向凸出线条断开,则应根据线条位置分段布管。

2、分段淋水应自上而下逐步进行。

3、阳台处淋水管可断开。

5.3外墙淋水试验记录和问题处理5.3.1第一次全面淋水1、第一次全面淋水持续时间不得少于24小时,本次全面淋水必须进行,不能因下雨而中断或免除。

2、栋号长负责记录各时间段渗漏发生情况,并进行现场标识、拍照,严禁施工单位对渗漏点隐瞒不报或故意遮掩。

3、淋水检验记录时间段至少包括开始淋水后4小时、8小时、12小时三次,以后每4小时记录一次。

对于4小时内即渗漏的点应做特别关注,并认真记录,由技术部查找出原因并提出整改措施。

5.3.2整改后淋水1、整改后淋水持续时间不得小于12小时,不超过24小时。

2、淋水检查由渗漏责任单位负责布管、淋水等工作。

3、淋水检查不限次数,直到监理单位确定相应问题已经彻底解决为止。

5.3.3第二次全面淋水1、第二次全面淋水持续时间不得少于24小时,本次全面淋水必须进行,不能因下雨而中断或免除。

2、第二次全面淋水具体布管和淋水等工作,铝合金门窗、幕墙等专业分包单位予以配合;应合理安排淋水时间,以便进行检查记录。

3、栋号长负责记录各时间段渗漏发生情况,并进行现场标识、拍照,铝合金门窗安装单位配合进行,严禁施工单位对渗漏点隐瞒不报或故意遮掩。

4、淋水检验记录时间段至少包括开始淋水后4小时、8小时、12小时三次,以后每4小时记录一次。

对于4小时内即渗漏的点应做特别关注,并认真记录,由技术部查找出原因并提出整改措施。

5、汇集铝合金门窗、幕墙安装单位应及时分析渗漏发生的原因,落实责任单位。

对出现的渗漏问题由责任单位在规定时间内完成整改,对每个渗漏点的整改工作及时进行监督和跟踪检查,如实记录整改完成情况。

5.3.4整改后淋水1、整改后淋水持续时间不得小于12小时,不超过24小时。

2、淋水检查由渗漏责任单位负责布管、淋水等工作。

3、淋水检查不限次数,直到监理单位确定相应问题已经彻底解决为止。

5.3.5第三次全面淋水1、第三次全面淋水在外墙保温施工完成后,外墙涂料施工前开始,持续时间不得小于12小时,不超过24小时。

本次全面淋水也必须进行,不能因下雨而中断或免除。

2、此次淋水中发生的渗漏问题,由责任单位负责整改,淋水检查按上述标准执行。

3、若在第三次全面淋水后,按单位工程统计的户均渗漏率不大于0.1处/户,则该楼栋后续可不进行全面淋水检验。

各渗漏点整改完成后,责任单位应自行进行淋水检查,监理应督促落实。

5.3.6第四次全面淋水1、第四次全面淋水在外墙施工全面完成后开始,持续时间不得小于12小时,不超过24小时。

本次全面淋水也必须进行,不能因下雨而中断或免除。

2、此次淋水中发生的渗漏问题,由责任单位负责整改,淋水检查按上述标准执行。

3、若在第四次全面淋水后,按单位工程统计的户均渗漏率不大于0.1处/户,则该楼栋后续可不进行全面淋水检验。

各渗漏点整改完成后,责任单位应自行进行淋水检查,监理应督促落实。

5.3.7资料《外墙淋水试验情况记录表》(附件1)和《全面淋水后外墙淋水试验情况汇总表》由资料室负责统一收集整理。

六、住宅工程外墙防水质量控制要点6.1、基层(一)外墙砌体施工、验收应满足《砌体结构工程施工规范》、《住宅工程质量通病控制标准》、《砌体结构工程施工质量验收规范》要求。

在主体验收前,施工单位、监理单位应针对外墙(尤其需注明外墙的外侧面的施工质量检查情况)进行验收,填写验收记录。

外墙砌体工程的施工及验收,在防治外墙渗漏方面,应重点检查以下内容:(1)外墙采用空心砖砌筑时,应采取防雨水渗漏的措施,掉角严重的空心砖不得在外墙中使用。

(2)砌筑填充墙时,空心砖应上下错缝。

蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块应错缝搭砌,搭砌长度应满足规范要求。

(3)加强外墙墙体灰缝砂浆饱满度检查,尤其是竖缝施工质量的检查。
