碎石桩施工方案

合集下载

碎石桩施工方案1

碎石桩施工方案1

碎石桩施工方案1
一、引言
碎石桩作为一种重要的地基处理工艺,在基础施工中扮演着重要的角色。

本文将介绍碎石桩的施工方案,并详细阐述施工步骤、施工要点以及质量控制措施。

二、施工准备
在进行碎石桩施工前,需要进行必要的准备工作,包括准备施工机械设备、准备施工人员、确定施工方案以及对现场进行勘察和布置。

三、施工步骤
1.机械设备安装: 首先,将碎石桩施工所需的机械设备按照规定安装到
位。

2.基坑开挖: 在施工现场进行基坑开挖,确保基坑尺寸符合设计要求。

3.碎石桩灌注: 将碎石桩的材料通过管道输送至基坑中,逐层灌注,确
保每一层的材料充实。

4.振捣浇筑: 使用振捣机进行碎石桩的浇筑,确保桩体的密实性。

5.养护处理: 对新浇筑的碎石桩进行养护处理,以保证桩体的强度和稳
定性。

四、施工要点
•灌注均匀: 在碎石桩施工过程中,要保证材料的灌注均匀,避免出现空隙。

•振捣效果: 振捣机的工作要均匀,确保桩体的密实性。

•养护条件: 对碎石桩进行养护处理时,要注意保持充足湿度,确保桩体的养护质量。

五、质量控制措施
在碎石桩施工中,要严格执行质量控制措施,包括施工过程中的实时监控、施工记录的完善、以及后续的验收工作,确保碎石桩的质量达到设计要求。

六、总结
通过本文的介绍,我们了解了碎石桩施工方案1的施工步骤、施工要点以及质量控制措施。

在实际的碎石桩施工中,需要严格按照规定的程序和要求进行施工,以确保基础工程的质量和安全性。

碎石桩施工方案

碎石桩施工方案

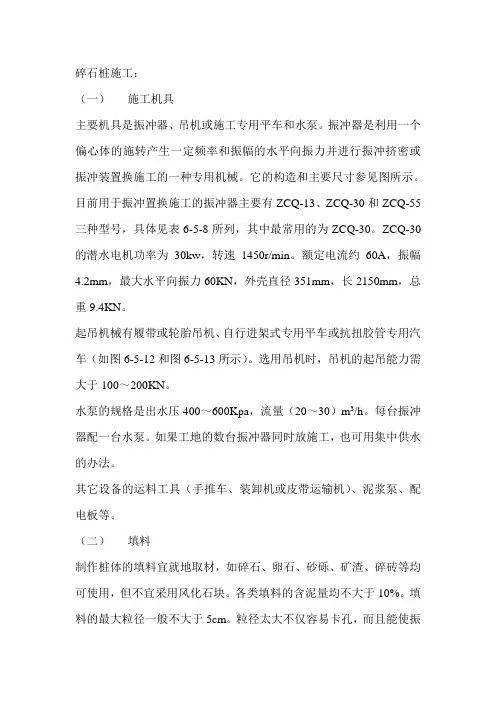

碎石桩施工:(一)施工机具主要机具是振冲器、吊机或施工专用平车和水泵。

振冲器是利用一个偏心体的施转产生一定频率和振幅的水平向振力并进行振冲挤密或振冲装置换施工的一种专用机械。

它的构造和主要尺寸参见图所示。

目前用于振冲置换施工的振冲器主要有ZCQ-13、ZCQ-30和ZCQ-55三种型号,具体见表6-5-8所列,其中最常用的为ZCQ-30。

ZCQ-30的潜水电机功率为30kw,转速1450r/min。

额定电流约60A,振幅4.2mm,最大水平向振力60KN,外壳直径351mm,长2150mm,总重9.4KN。

起吊机械有履带或轮胎吊机、自行进架式专用平车或抗扭胶管专用汽车(如图6-5-12和图6-5-13所示)。

选用吊机时,吊机的起吊能力需大于100~200KN。

水泵的规格是出水压400~600Kpa,流量(20~30)m3/h。

每台振冲器配一台水泵。

如果工地的数台振冲器同时放施工,也可用集中供水的办法。

其它设备的运料工具(手推车、装卸机或皮带运输机)、泥浆泵、配电板等。

(二)填料制作桩体的填料宜就地取材,如碎石、卵石、砂砾、矿渣、碎砖等均可使用,但不宜采用风化石块。

各类填料的含泥量均不大于10%。

填料的最大粒径一般不大于5cm。

粒径太大不仅容易卡孔,而且能使振冲器外壳强烈磨损。

整个工程需要的总填料量均可由下式计算求得:V=μNV P L式中:L――桩长N ――桩数V P――每米桩体所需的填料量μ――富余系数,一般μ=1.1~1.2(三)施工准备施工前应做好场地清理,熟悉设计要求,并确定解决好水、电力和材料的供应工作。

(四)振冲置换桩的制作1.填料方式加料一般的三种方式。

第一种是把振冲器提同孔口,往孔内倒入1m堆高的填料,然后下降振冲器使填料振实。

第二种是振冲器不提出孔口,只是向上提1m左右,然后向孔口倒料,再下降振冲器使填料振实。

第三种是边把振冲器缓慢向上提升,边在孔口连续加料。

就粘性土地基来说,多数采用第一种加料方式,因为后两种方式不能保证桩体质量。

碎石桩的施工方案完整

碎石桩的施工方案完整

碎石桩的施工方案完整碎石桩施工是一种常见的地基加固方法,适用于土质松软、草坪或沼泽地等地形条件较差的区域。

下面是一份完整的碎石桩施工方案,包括材料准备、设备配置、施工步骤和质量控制等内容。

1.材料准备:- 碎石:选择适合地理和土壤条件的碎石材料,一般要求粒径为50-150mm。

-水泥:用于制作混凝土砌块,一般使用标号为P.O42.5的普通硅酸盐水泥。

-钢筋:用于加固桩身,根据地基承载力要求和设计要求选用适当直径和长度的钢筋。

-砼搅拌机、碎石机、吊车等设备:用于现场施工作业。

2.设备配置:根据施工规模和地形条件,配置相应的设备和工具。

主要包括砼搅拌机、碎石机、吊车、挖掘机和钢筋加工机等。

同时还需配备必要的安全设备,如安全帽、安全绳、护目镜等。

3.施工步骤:-土方开挖:根据设计要求,在桩基位置挖掘适当大小的基坑,清除松散土壤和垃圾,确保基坑底部平整。

-扎线定位:使用放线仪器对桩基进行精确定位,确保桩基的位置和高程符合设计要求。

-挖孔:使用挖掘机进行挖孔作业,根据设计深度和直径要求进行挖掘。

挖出的土方要及时清理,确保孔内壁面光滑。

- 碎石填充:将挖出的土方清除后,逐层向孔内填充碎石,每层碎石的厚度一般为200mm左右。

填充碎石的过程中需用振动器或水平板压实,确保填充密实。

-浇筑砼砌块:在碎石填充到一定高度后,进行砼砌块浇筑。

将水泥、砾石和骨料按一定比例混合均匀,倒入砌块模具中,用振动器震实,并在顶部安装钢筋。

-桩身加固:砼砌块浇筑完成后,在顶部的砌块上钻孔,并根据设计要求加固钢筋。

将钢筋的一部分延伸至地表以上,用于与上部结构连接。

-施工完工:待砼砌块充分干燥和固化后,施工完工。

如有必要,对施工现场进行清理、平整和恢复。

4.质量控制:-控制碎石质量:对选用的碎石材料进行质量检验,并确保其符合设计要求。

如有必要,进行实验室试验以评估碎石的力学性能。

-控制土方开挖:准确控制基坑的开挖范围和深度,确保基坑底部的平整度和水平度。

碎石桩施工方案

碎石桩施工方案

施工方案一、编制根据1、规范、原则2、施工图纸3、投标文献4、协议二、工程概况1、设计图纸根据设计图纸规定,DK6+571~DK6+627、DK9+830~DK9+979、DK10+470~DK10+529、DK10+960~DK11+018四段路基基底采用碎石桩加固,桩长分别为10m、14m、12m、13.5m,等边三角形布置,间距1.5米,桩径0.5m,桩顶铺设0.5米厚旳碎石垫层,垫层中间夹铺一层50KN/m双向钢塑土工格栅。

2、水文、地质条件DK6+571~DK6+627段位于东汾阳磁窑河和成头村瓦窑河之间;DK9+830~DK9+979、DK10+470~DK10+529段位于成头村斜河和跨文东公路大桥之间;DK10+960~DK11+018段位于跨文东公路大桥大里程端,工点均为晋中盆地冲积平原,地形平坦、开阔,大部分为耕地。

地层分布为:人工填筑土,厚0~0.4m。

粉质粘土,厚0~0.3m。

粉土,浅黄色,潮湿,密实,厚0~2.5m;粉砂,浅灰色,潮湿,中密,4.2~5.1m;粉土,褐黄色,浅灰色,潮湿,稍密,加薄层粉质粘土,厚2.7~5.3m。

粉质黏土,浅灰色,软塑,加薄层粉土,厚2.2~2.9m。

粉土,黄褐色,稍湿,部分潮湿密实,厚5.8~6.1m。

粗砂,黄褐色,饱和,密实,厚0.4~1.4m。

粉砂,浅灰色,饱和,密实,厚3.2~3.6m。

3、交通条件工点交通便利,旁有一条县级公路—交石线,宽为8m ,距工点200m。

三、施工方案1.总体思绪1.1碎石桩施工前,各工点先做2~3根试桩,确定出成孔速度、填料措施、填料量、挤压次数和时间、留振时间和电机工作电流,确定制桩工艺,以指导施工。

1.2确定好施工参数后来,计划进行24小时持续作业,以保证工程进度和工期。

2.工艺流程振冲挤密法碎石桩施工工艺流程框图3、施工措施3.1人员配置施工人员6人/套组,其中:现场指挥1人,操作司机1人,记录1人,填料装运工3人,两套组。

碎石桩专项施工方案

碎石桩专项施工方案

碎石桩专项施工方案
一、项目背景
碎石桩是一种常用的地基处理方法,可用于较软土层中提高承载力和稳定性。

本文旨在探讨碎石桩专项施工方案,确保工程顺利进行。

二、工程准备
1.确定施工范围和数量。

2.准备所需材料和设备,包括碎石料、振捣机、挖掘机等。

3.制定施工计划,安排施工人员和监管人员。

三、施工步骤
1. 立桩
1.在确定的位置开挖桩孔,深度设置根据设计要求确定。

2.将碎石料填入桩孔中,用振捣机振实碎石料。

2. 打桩
1.利用振捣机或其他设备将碎石料连续打入桩孔中,直至桩底或设计要
求的深度。

2.按设计要求控制打桩的密实性和强度,确保碎石桩质量。

3. 修整
1.检查碎石桩的垂直度和偏差,根据需要进行修整或矫正。

2.确保碎石桩底部平整,达到设计要求。

四、施工质量控制
1.定期检查碎石桩的密实性和强度,保证桩身质量达标。

2.在施工过程中随时记录施工情况和质量数据,及时处理异常情况。

五、安全注意事项
1.施工现场要设置警示标识,避免他人误入。

2.施工人员要佩戴好安全帽、安全鞋等安全装备,确保施工安全。

3.在振捣碎石料时,要注意防护措施,避免振捣机跳动导致安全事故。

六、总结
通过实施以上碎石桩专项施工方案,可以有效保证施工质量,提高碎石桩的承载力和稳定性。

在实际操作过程中要严格按照设计要求和工艺规范执行,确保工程质量和施工安全。

碎石桩专项施工方案

碎石桩专项施工方案

一、工程概况本工程为某住宅小区地基加固工程,场地位于我国某城市,占地面积约10万平方米。

根据地质勘察报告,场地土质主要为粉土和砂土,地基承载力较低,需进行地基加固处理。

本方案采用碎石桩加固技术,以提高地基承载力,确保建筑物的安全稳定。

二、编制依据1. 国家相关建筑地基基础设计规范;2. 地质勘察报告;3. 施工图纸;4. 施工现场实际情况。

三、施工工艺1. 桩基施工(1)施工设备:采用振动沉管、柴油锤成孔等方法进行桩基施工。

(2)施工顺序:先施工周边桩,再施工中间桩。

(3)施工要求:1)桩位偏差控制在±50mm范围内;2)桩径偏差控制在±20mm范围内;3)桩长偏差控制在±50mm范围内。

2. 碎石填充(1)碎石选用:采用粒径为20-40mm的碎石,含泥量不大于5%。

(2)填充方法:采用人工填充,分层压实,每层厚度为300mm。

(3)填充要求:1)填充密度达到95%以上;2)填充均匀,无空洞。

四、质量控制1. 桩基施工质量:(1)桩位偏差、桩径偏差、桩长偏差控制在规范要求范围内;(2)桩基施工过程中,做好施工记录,及时进行质量检查。

2. 碎石填充质量:(1)填充密度达到95%以上;(2)填充均匀,无空洞;(3)做好填充记录,及时进行质量检查。

五、安全措施1. 施工现场设置安全警示标志,确保施工安全;2. 严格按照操作规程进行施工,避免安全事故发生;3. 加强施工现场管理,确保施工顺利进行。

六、进度保证措施1. 制定详细的施工进度计划,明确各工序的施工时间;2. 加强施工人员培训,提高施工效率;3. 严格控制施工质量,确保工程进度。

七、文明施工保证措施1. 施工现场保持整洁,及时清理垃圾;2. 严格执行施工现场管理制度,确保文明施工;3. 加强施工人员文明素质教育,提高文明施工意识。

八、环境保护措施1. 严格控制施工过程中的噪声、粉尘、废水等污染;2. 施工结束后,及时清理施工现场,恢复原状。

碎石桩施工方案

碎石桩施工方案1. 引言碎石桩施工是一种常见的基础工程施工技术,广泛应用于道路、桥梁、建筑物等工程项目中。

本文将介绍碎石桩施工的步骤、注意事项以及施工过程中的质量控制措施。

2. 施工步骤碎石桩施工一般包括以下步骤:2.1 研究设计在施工前,需要进行详细的研究和设计,确定施工的位置、桩径、桩长等参数,并编制相应的施工方案。

此外,还需要根据工程的要求选择合适的材料和设备。

2.2 现场准备在施工现场,需要组织清理、平整地基,并清除杂物。

同时,还需要搭建起合适的施工平台和安全防护措施。

2.3 钻孔根据设计要求,在施工现场进行钻孔。

钻孔的方式可以选择地面钻孔或者水下钻孔,具体根据实际情况而定。

在钻孔过程中,需要掌握好钻孔速度和钻孔进度,确保钻孔的质量和稳定性。

2.4 碎石灌注钻孔完成后,开始进行碎石的灌注。

首先,将碎石输送到施工现场,并进行初次筛分和清洗。

然后,将碎石通过管道或者输送带输送到钻孔孔底。

在灌注过程中,需要控制碎石的分布均匀性和密实度,确保桩的质量。

2.5 后续处理完成碎石灌注后,需要对施工现场进行清理,清除灌注过程中产生的杂物和碎石残渣。

同时,还需要对桩顶进行修整,使其符合设计要求。

3. 施工注意事项在碎石桩施工过程中,需要注意以下事项:在施工过程中,需要密切关注桩的灌注质量。

对于碎石的筛分、清洗和输送过程,要按照规范操作,确保碎石的质量和连续性。

3.2 施工安全施工现场需要设置好安全设施,确保作业人员的安全。

在施工过程中,还需要注意施工设备的安全和可靠性,避免发生事故。

3.3 环境保护在施工过程中,要遵守环境保护相关法规,减少对周边环境的影响。

对于碎石和灌注过程中产生的废料和废水,需要进行妥善处理,避免对环境造成污染。

4. 质量控制措施为保证碎石桩施工的质量,可以采取以下质量控制措施:可以通过钻孔取样、取心等方法对灌注桩的质量进行检测。

根据检测结果,及时采取相应的措施进行调整和修正。

4.2 施工过程监控对施工过程进行监控和记录,确保施工的规范和顺利进行。

最全碎石桩抛石碎石换填大石封底软基处理施工方案

最全碎石桩抛石碎石换填大石封底软基处理施工方案一、方案概述本施工方案适用于软弱地基的处理,通过进行碎石桩、抛石、碎石换填、大石封底等工程操作,以提升软基地基承载能力,增加地基的稳定性。

二、施工工艺流程1.碎石桩施工(1)在地基软弱区域开挖碎石桩孔,孔径一般为300mm,深度根据地基情况确定,一般为2-3米。

(2)将碎石桩孔中的泥沙清理干净,确保桩孔内壁光滑。

(3)在碎石桩孔中加设钢筋或钢管,以增加桩的承载力。

(4)将碎石装入碎石桩孔中,采用振动锤或重锤等方式进行碾实,确保碎石充实,桩身形成一定的密实度。

(5)重复以上步骤,逐个挖孔施工,完成碎石桩施工。

2.抛石施工(1)先对软基地表进行清理,除去表层杂物和泥沙。

(2)将抛石土料均匀铺设在软基表层,厚度一般为30-50cm。

(3)采用轧压或碾压机对抛石土进行振实,以提升抛石层的密实度和承载能力。

(4)重复以上步骤,逐段进行抛石施工,确保整个软基表层都被抛石土覆盖。

3.碎石换填施工(1)在需要处理的软基区域开挖碎石换填坑,坑底较平整,坑壁垂直。

(2)根据地基情况,选择合适的规格的碎石进行填充,填充高度一般为1-2米,每层碎石厚度不超过30cm。

(3)每层碎石填充后需进行碾压或振实处理,以提升碎石层的密实度。

(4)重复以上步骤,逐层填充碎石,直至达到设计要求。

4.大石封底施工(1)在软基表层上选择质量较好的大石材料进行覆盖,以增加软基表层的承载能力。

(2)大石的规格一般为0.5-1m,厚度约为30cm。

(3)将大石块均匀铺设在软基表层,确保覆盖整个地基面。

(4)用重锤或振动机进行碾实,让大石与软基表层紧密结合,形成稳定的封底层。

三、安全措施1.施工人员必须穿戴好安全帽、防护鞋等个人防护用品。

2.施工现场要设置有效的警示标志,防止他人误入施工区域。

3.施工过程中,禁止乱堆乱放杂物,保持工地整洁。

4.施工机械使用前应进行检查,确保安全可靠。

5.进行挖孔、填土等操作时,要注意周围的土体是否存在塌方等危险情况,严禁人员靠近挖孔或坑壁。

碎石桩工程施工方案

碎石桩工程施工方案一、工程概况K1+180~K1+480段北侧原HDB-039#工作联系单中下挖80cm后,回填石灰土,经开挖80cm后,在开挖挖试坑,下挖1.4m后,出现淤泥层,用2m长钢筋插不到底,后经地质补勘揭示:开挖面下约1.4m 左右均为淤泥层,厚度在2.1m~7.6m之间,再下为强风化泥岩,为满足淤泥层的地基承载力要求,设计D=50cm振冲碎石桩,进行软弱地基处理:桩径0.5m、桩距0.8m、正方型布置、桩长7.5m~9.0m,成桩后经桩基碎石密实度检测(重型动力触探)及复合承载力检测,合格后清除桩头地层20cm,铺30cm中粗砂垫层,以上用AB料回填,总桩数8515根,总桩长72718m。

二、人员组织施工负责人:刘运初现场施工员:黄俊青测量工程师:胡小平质检员:陈景国材料工程师:陈卫民现场施工负责:陆江机械操作手:杨满喜发电机手:胡利成电工:唐学明安全员:肖湘荣三、进场机械碎石桩施工机械一览表四、进度计划计划开工日期:2011年7月15日计划完工日期:2011年8月10日工程进度横道图五、施工工艺振冲碎石桩施工必须严格按照施工操作规程及施工的先后程序进行施工,才能达到成桩的目的。

其施工程序如下:施工前的准备工作测量放线定桩位振冲器就位对桩位成孔填料震冲成桩检验(如图示)。

1、施工前的准备工作首先施工人员熟悉施工图及各种资料,详细了解和掌握施工内容,设计意图,做好图纸会审,技术交底工作。

根据施工图内容计算出施工期内应配置的机械设备,所需的施工人员,工地用水、用电和材料数量等。

搭好临时设施,并确定好施工方案,绘制施工平面图。

做好场地表面处理,以便机械行驶。

2、测量放线定桩位根据桩位图用水平仪找平放线,并用小木桩和钢筋头固定好桩的位置,然后进行校核。

在基础四周原有建筑物上留设四个基准点,便于稞和后续工作测量放线。

3、机具选用及就位根据工程内容和现场情况选用机械。

包括:振冲器(ECQ-30),汽车吊(或履带吊)及其它配套机具。

碎石桩施工方案

一、概述振动沉管挤密碎石挤密桩简称碎石挤密桩。

它是在过去解决软弱粘性土地基承载力的挤密砂桩、砂井等方法的基础上发展起来的一种地基处理方法。

碎石挤密桩加固软弱地基主要是利用夯锤的垂直夯击填入孔中的碎石,夯击能量通过碎石向孔底及四周传递,将孔底及桩周围的土挤密,并有一些碎石挤入碎石桩四周的软土中,形成碎石桩的同时,桩周也形成一个与碎石胶结的挤密带,提高原地基的承载力,碎石桩与桩间地基土形成复合地基,共同承担上部荷载。

碎石挤密砂土,可以使地基的承载力增加,沉降量减少,防止地震液化的发生;用于加固软粘土,增大其整体稳定性。

近些年来,我国高等级公路的软基处理中,碎石挤密桩得到广泛应用。

二、施工工艺及事例目前大广北高速公路,第七合同段施工工艺如下:湖北大广高速公路第七合同段,起于新洲与团风交界处孔子河附近,起桩为K77+400,终止于淋山河镇西,桩号为K87+000,路线全长m。

道路设计为四车道,路基宽度26m。

本标段有两段软土路基,其中K77+400~K77+620段软土类型为淤泥质土、松散砂土,基本地层结构是上部一般有2~3m的软塑状的亚粘土,下部为砾砂和中砂层,层厚约3~5m,局部地段底部分布薄层卵石层;亚砂土、淤泥亚粘土,分布不均匀,呈透镜体状分布,层厚~,软塑状为主,底部为片麻岩全、强风化层。

该段软土沿路线方向分布长200m,呈带状分布,与路线近正交。

K83+684~K84+352段地质类型为淤泥质土、松散砂土、软粘性土,基本地层结构是上部一般有左右的可塑-硬塑状的亚粘土,下部有3~4m的含有机质粉细砂或砂砾层,亚砂土、淤泥质亚粘土,分布不均匀,呈透镜体状分布,层厚~,软塑状为主,底部为紫红色含砾细砂岩全、强风化层。

设计路基填土高度较高(6~8m),对地基要求高。

本段软基采用砂砾垫层+碎石桩+土工格栅。

碎石桩间距采用、,按等边三角形布置,桩径采用50cm;砂垫层厚度采用。

经设计、业主单位技术交底,进一步明确了本标段碎石桩加固地基的设计理念是“排水固结、置换、挤密”。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制说明
第一节编制依据和原则
一、编制依据
1、国家、铁路现行设计规范、施工规范,验收标准和有关规定。

2、设计文件:有关设计图表及工程数量。

3、承发包合同、招投标文件。

4、现行铁路定额。

5、现场调查相关资料。

二、编制原则
1、必须遵守国家、铁道部和四川省、重庆市有关政策、法规和条例。

2、按照国家法律法规要求,安排好环保、水保工作、作好文物保护工作。

3、认真做好调查研究,根据当地自然环境和气候条件,因地制宜地制定施工方案。

4、努力改进施工工艺,提高机械化施工水平,积极慎重地采用新技术、新工艺、新材料、新设备,以求得先进技术,工程质量和合理选价的高度统一。

5、先重点后一般,全面规划,突破重点,强调施工组织设计的科学性、实施性、操作性、严密性和可靠性。

6、文字部分要简练,表达清楚,图表部分要清晰、规范。

第二节编制范围
本施工组织设计适用于遂渝线第五标段软土处理,碎石桩加固。

第二章工程概况
一、工程简介
本标段软土处理(碎石桩)共有三段:DIK51+110~+215,长105m(振动沉管碎石桩);DIK51+420~+595,长170m;DIK51+850~+890,长40m(干冲碎石桩)。

本段软土地基处理采用φ60cm碎石桩加固,三角形布置,桩间距1.0m。

加固宽度为路堤坡脚外2m,加固深度打穿软土层。

在碎石桩顶部铺设二层双向50KN/m土工格栅及0.5m厚的中粗砂或砂砾石垫层。

第三章施工准备
我单位已有计划地组织机械、设备及人员进场,到目前为止,本工程所
需机械设备已进驻施工场地,十台CK150-B型干冲桩机及一台DZ45型沉管桩机,并有80人已到现场,
本段距离县城8公里左右,县城附近有碎石、涪江河卵石以及用卵石加工的碎石可供工程使用。

施工便道由站场路基的施工便道进入;由隧道及站场变压器引低压线进入施工现场,满足施工,生活需要。

第四章施工进度安排
一、工期
该段软基处理工期为 30 天,2003年9月1 日开工,2003年10月 1 日完工。

施工准备安排2天时间;桩体工程安排28天;收尾工程安排1天。

第五章施工方案
施工前应对场地进行平整,并配套相应的设备、机具、施工用电、障碍物排除等。

打桩前应先定出每个桩的桩位,编制好打桩顺序,并对准备使用的碎石骨料进行抽样检验,做级配试验,本段碎石桩采用干振碎石法施工,施工前至少应做两根试桩用来确定施工参数。

一、振动沉管碎石桩
1.施工工艺流程(见下图)
2.施工工艺
(1)先进行桩位测放,测量人员测量放出中心线及边线控制桩,并做好控制桩保护,标示桩点里程,根据桩位平面布置图,用钢尺布桩,布桩误差控制在2cm内。

(2)机具定位:将打桩机就位,合拢合瓣桩尖,将管桩向下垂直,使桩尖对准桩位标记,继续向下垂移桩管使桩尖入土。

调整桩机搭架,使沉管与地面基本垂直,一般控制在1%以内。

(3)沉管达到设计深度后,进行碎石(粒径2~5cm)灌注作业,将碎石由加料口注入桩管内,灌入量按桩身理论方案量值与充盈系数计算。

做好现场施工记录,严格控制每根桩的碎石充盈系数,充盈系数一般控制在1.02。

避免先期大后期小的不良现象,以增加桩的均匀性。

(4)桩身拔管:管内灌入碎石高度需大于1/3管长,方可开始拔管,应有专人负责碎石灌入量,以防超灌或少灌。

拔管时应先振动5~10s后开始拔管,边振边拔,每拔高度0.5~1.0m停振,如此反复直至全管拔出。

拔管速度要均匀,一般为0.8m/min(平均速度)。

(5)拔管成桩:振动沉管碎石桩的拔管作业与沉管灌注桩作业相同,其程序为:灌料后原位振动振动拔管振动拔管振动反插振动拔管再次罐料第二次振动。

以此为循环周期直至到设计桩顶标高完成一根桩施工作业(反插次数及反插深度均应满足桩身设计,横截面积为控制依据)。

3. 质量控制
碎石粒径20~50mm,通过试验确定出最佳级配,一般经级配后碎石料干重度γ=18.7KN/m3。

保证每孔填料量,并做好填料现场记录。

严格控制振动挤密次数及电动机动率。

进行必要的成桩检查。

在试打及工程桩每
100根抽查1~2根,检查桩体是否成型完整,扩径是否满足要求(d=0.6m)。

最后进行荷载试验,以便最后确定路基处理效果。

施工时,要控制填碎石量、提升高度和速度、振冲次数和时间、电机工作电流等,以保证振冲密实和桩身的连续性。

根据振冲器的能量,控制分段填料量及成桩的长度。

4.施工注意事项:
(1)下料要均匀,不宜过多,原则上要“少吃多餐”,勤加料。

(2)成孔后下料要及时以免缩孔。

若有较长停留时间须重新沉桩扩孔后在下料。

(3)制好桩与桩之间的间距,观察土体隆起的速度和高度,密切注意观察桩顶和自然地面变化状况。

(4)控制好桩管入土的垂直度,做好现场施工记录,严格控制每根桩的碎石充盈系数,一般控制在1.02。

避免先期大后期小的不良现象,以增加桩的均匀性。

(5)为有效的消除土中负压的产生,一般采用预制桩头的施工方法。

即在振动沉管时在桩尖处加设一预制砼桩头,使套管成为两头开口,保证套管内气流畅通。

二、干冲碎石桩
1.工艺流程:
布设桩位—成孔机具就位—成孔(直径600mm)硬质岩层顶面往孔中填料—用冲击锤反复冲击填料至密实—将冲击锤提出孔口—往孔中填料,冲击锤冲击密实—直至孔内形成砂石桩体。

2.施工工艺:
(1)成孔;机具成孔必须至硬质岩层顶面,并反复清孔。

(2)填料;选用粒径2~5cm的卵石及20%中粗砂,含泥量不得大于5%;桩顶部选用2~5cm碎石。

采用分段填料,要“少吃多餐”,每次填料高度0.5m左右。

(3)冲密;将冲击锤反复冲击填料,使填料挤密,每次填料后,
夯击4~5次。

如遇较软弱土层,应适当增加夯击次数,直至密实。

将部分填料挤往孔壁土中,从而增大桩径,达到设计要求的置换率,直至桩体密实,再进行下轮的填料,如此反复直至孔口,并要求桩顶以下0~0.5m范围内用2~5cm碎石冲填密实。

(4)认真做好各项原始记录,及时将有关数据填在施工图上。

(5)严格执行安全操作规程,确保人身、机具安全。

3.质量保证措施
(1)项目负责人和项目技术负责人为施工质量第一负责人。

(2)专职质量监督员为质量工作全权代表,行使否决权,并担任质量信息反馈工作。

(3)以全面质量管理的思想,指导施工,做到心中有数,认真把好成孔、填料、冲密三道关,确保成桩质量。

4.施工注意事项:
(1)施工前应对场地进行清淤,清淤后并对场地进行平整,然后对碎石桩进行定位。

(2)碎石桩的施工顺序采用“由里到外”的方式,禁止采用“由外向里”的方式制桩。

(3)施工时必须保证桩体连续、挤密均匀、桩径不小于设计尺寸、桩体密实程度达到紧密状态(N63.5≥10)。

(4)应严格按照设计桩位、桩长、桩数施工,桩位偏差不应大于桩径之半,桩长允许偏差为-10cm,垂直度偏差不应大于1.5%。

(5)制桩应分段投料振密,分段长度一般为0.8~1.0m,碎石桩全部制完经检验合格后方可铺设土工格栅及砂垫层。

三、成桩质量检测:
(1)开挖检查。

(2)内采用轻便触探或标准贯入,检查桩身强度。

(3)进行复合地基承载力试验,待碎石桩达到设计强度的75%后,方能填筑上部路堤。

第六章安全保证措施
杜绝职工因工亡人事故,杜绝火灾及交通亡人事故,杜绝一切机械、交通运输及其它大事故,杜绝一切重伤事故,全年轻伤率控制在3‰以内。

第七章环境保护保证措施
一、严格执行业主和国家环境保护部门的规定,采取有效措施,预防和消除由施工造成的环境污染。

二、施工道路和料场保持清洁,经常洒水,控制扬尘,杜绝漏洒材料。

三、合理安排施工时间,降低施工噪音,距村庄居民区距离小于150m时,夜间不安排超过55dB的机械施工。

四、废弃物、泥浆、生活垃圾、污水等集中处理,不淤积堵塞河道;
五、保护农田排灌系统,保证工程施工、农业生产互不影响、共同进行。

六、做好退场工作,复耕临时用地,维修地方道路,整平施工场地。

七、与地方各级政府协调,方便群众生活生产,搞好环境共建。

第八章竣工文件及竣工验收
重视竣工文件的基础工作,要求“从上场做起,从平时做起,日记录、周汇总、月整理”,成立以项目总工程师为组长的竣工文件整理与验收小组,工程部设一名专职资料员,负责资料管理的日常工作。

安质部、测量班、试验室、保障部、计财部、综合办公室等部室均指定一名人员负责本部室有关资料的收集、汇总、整理。

工程完工前,抽调各部室业务骨干进行竣工文件的编制,切实搞好竣工文件与验收工作。

一、严格执行《招标文件》中的各项条款,遵守“自检→报验→签认→交工”的施工监理程序。

二、各项工程中记录齐全、准确、清晰,做到有图纸会审,有施工放样,有设备报验,有开工申请,有技术交底,有施工方案,有施工记录,有试验报告,有质量检验,有计量签认,有交工验收,有变更通知,有会议纪要,有整改措施,有照片声像,有往来登记。

三、按照业主的要求,绘制竣工图表,做好交工验收。

根据业主的安排,按照铁道部《铁路工程竣工验收办法》的规定进行竣工验收工作。

四、与监理工程师、业主一起,做好竣工决算工作。
