1.编制说明
本装置电力变压器电压为110 KV/35KV, 容量为50000KVA, 电源取自本装置35KV母线, 高压110KV出线。

该变压器经过长途运输而到达本变电站, 对于运输过程中的震动和冲击情况不明, 为保证工程质量, 解决运输过程中可能出现的问题, 该变压器到达现场后, 决
定对其检查, 为保证检查工作顺利进行, 故编写此方案, 参照执行。

2.编制依据
1)GBJ148-90《电气装置安装工程电力变压器、油浸电抗器、互感器施
工及验收规范》。

2)变压器制造厂家提供的说明书及有关资料。

3.吊芯环境的选择
变压器吊芯拟定在室外进行, 场地周围的环境应清洁, 为防止天气的骤变, 可搭设防风防雨帆布棚。

变压器周围应搭设便于检查、高度适宜的脚手架( 上铺跳板) 。

抽芯要选择晴朗、干燥的无风天气进行。

周围环境温度不低于0℃, 器身温度不得低于环境温度, 否则易将器身加热至高于环境温度10℃。

在空气湿度为75%时, 器身的露空时间不超过16小时。

时间计算应在开始放油时开始。

空气湿度或露空时间超过规定时, 必须采取相应的可靠措施。

调压切换装置的检查调整的露空时间如下表所示:。

合集下载

变压器吊装方案样本

变压器吊装方案样本

变压器吊装方案样本一、方案概述本方案适用于吊装重量为XX吨的变压器,吊装位置为XX地点,吊装高度为XX米。

方案包括调查研究、准备工作、吊装实施、安全措施等内容。

二、调查研究1.调查吊装现场情况,包括吊装地形、地面承载力、吊装空间等因素。

2.根据变压器的尺寸、重量等参数,计算所需吊装机械的类型、规格。

三、准备工作1.确定吊装机械,包括吊车、起重机等,满足变压器的重量和尺寸要求。

2.检查吊装机械的状态,确保其正常运行。

3.准备吊装索具、吊装钢丝绳等配套设备,保证吊装时的安全性。

4.建立吊装方案,确定吊装点位、起吊高度、吊装顺序等细节。

四、吊装实施1.布置吊装现场,确保吊装机械的安全操作空间。

2.根据吊装方案,设置吊装点位,确保吊装力的均衡分配。

3.使用合适的吊装索具,将变压器固定好,避免变压器在吊装过程中晃动或滑脱。

4.吊装过程中,操作人员需严格按照吊装方案的要求进行操作,保持通讯畅通,并与其他相关人员保持密切配合。

5.吊装完成后,进行稳定性检查,确保变压器没有发生偏移或翻倒的危险。

五、安全措施1.确保吊装机械的稳定性和可靠性,以免发生吊装设备故障。

2.检查吊装现场的地面承载力,确保地面能够承受吊装机械和变压器的重量。

3.在吊装过程中,设置专人监控吊装机械和变压器的状态,及时发现安全隐患并采取措施。

4.严格按照吊装方案进行操作,避免吊装过程中出现不符合规定的动作。

5.并采取防风措施,确保吊装过程中的安全。

六、环境影响1.确保吊装现场的周边环境不受吊装行为的影响,避免对附近建筑物、交通、人群等造成危险或干扰。

2.减少吊装过程中的噪音、尘埃等污染,保护环境。

七、紧急预案1.制定紧急预案,应对吊装中可能发生的突发情况,如吊装设备故障、变压器滑脱等。

2.培训吊装人员,提高应急处理能力,保证吊装过程中的人身安全和设备完好。

以上是变压器吊装的方案样本,具体情况可以根据实际需求进行调整和修改。

变压器吊装施工方案

变压器吊装施工方案

变压器吊装施工方案引言变压器是电力系统中不可或缺的设备之一,而在变压器安装过程中,吊装是至关重要的环节。

正确的吊装施工方案能够确保变压器顺利安装并保证施工安全。

本文将针对变压器吊装施工方案进行详细介绍。

施工准备在进行变压器吊装施工之前,需要做好充分的准备工作,包括但不限于:- 确定吊装现场,清理杂物,保证起重设备和工作区域畅通; - 检查起重设备的检查证和操作手册,确保起重设备符合要求; - 检查吊装索具、滑轮、吊钩等吊装工具的完好性; - 制定吊装计划,包括吊装方案、安全措施等。

吊装方案选用合适的起重设备根据变压器的重量和尺寸,选择合适的起重设备,一般情况下可采用起重机或吊车进行吊装作业。

安装吊装索具将吊装索具按照要求正确安装到变压器上,确保吊装索具与变压器吻合紧密,且吊装点应符合变压器的设计要求。

调试吊装设备在进行正式吊装之前,需要对吊装设备进行调试,确保吊装设备的操作正常、稳定,能够承受变压器的重量。

实施吊装作业在各方面准备就绪后,根据吊装计划进行吊装作业。

在吊装过程中,需严格按照操作规程和安全标准操作,确保吊装顺利进行。

完成吊装一旦变压器成功吊装到指定位置,需对吊装索具进行合理放置和清理,并进行最终确认,确保吊装作业完成。

安全措施在变压器吊装施工过程中,安全始终是第一位的。

为降低事故发生的可能性,需要做好以下安全措施: - 检查吊装设备和工具的完好性,发现问题及时更换或修理; - 标明吊装现场的警示标志,确保周围人员和车辆能警觉危险; - 严格遵守操作规程,确保吊装作业流程合理、规范; - 提供必要的安全防护装备,如头盔、安全带等,确保人员安全。

结束语变压器吊装是一项复杂而重要的工作,正确的吊装施工方案和严格的安全措施能够保证吊装作业的顺利进行,并最大限度地确保人身和设备安全。

在实施变压器吊装施工时,请务必严格按照以上方案和措施执行,以确保工作顺利完成。

配电变压器现场吊芯检修技术方案

配电变压器现场吊芯检修技术方案

CATALOGUE目录•引言•变压器现场吊芯检修流程•变压器现场吊芯检修技术要点•变压器现场吊芯检修质量控制•变压器现场吊芯检修安全措施•变压器现场吊芯检修实例分析配电变压器是电力系统中重要的设备之一,主要作用是改变电压和传输电能。

在长期运行过程中,配电变压器可能会受到各种因素的影响,如过载、短路、雷击等,导致内部零件的损坏或性能下降。

为了确保配电变压器的正常运行,及时进行检修是必要的。

背景介绍避免因配电变压器故障导致的停电和安全事故,保障电力系统的稳定运行和人民群众的生命财产安全。

目的和意义意义目的制定检修计划提前准备好各种工具和材料,如起重设备、吊具、拆卸工具、绝缘材料等。

准备工具和材料停电操作准备工作安装吊芯支架吊芯作业固定芯030201吊芯操作步骤检查芯修复问题测试功能检修步骤防止损坏在吊芯和检修过程中,要防止对芯造成损坏,如避免碰撞、摩擦等。

安全操作操作人员需要经过专业培训,熟悉操作流程和安全规范。

保持清洁在检修过程中,要保持芯的清洁,防止灰尘、杂质等污染。

吊芯及检修过程中的注意事项变压器外观检查连接部位检查绝缘测试吊芯前检查选用合适的起重设备吊芯前准备工作吊芯方法选择铁芯检查其他部件检查线圈检查芯体检查与处理油样采集油处理变压器油处理线圈组装根据原变压器的接线方式,正确组装线圈。

铁芯组装将铁芯与线圈组装在一起,注意调整间隙,确保装配紧密。

其他部件组装将分接开关、散热器等其他部件按照原有结构组装回去。

芯体组装在准备阶段,要明确本次检修的目的、内容和要求,为后续工作做好充分准备。

明确检修目的和内容制定详细的检修计划严格审查检修人员资质准备必要的检修设备根据实际情况,制定详细的检修计划,包括时间安排、人员分工、工具材料、安全措施等方面。

对参与检修的工作人员进行严格审查,确保他们具备相应的技术能力和工作经验。

根据检修计划,准备必要的检修设备、工具和材料,确保它们处于良好的工作状态。

清洗变压器内部做好绝缘保护严格执行检修规程在检修阶段,要严格执行电力设备的检修规程,确保检修质量和安全。

变压器吊装方案

变压器吊装方案

1工程概况2编制依据3吊装准备工作4吊装方法5技术安全要求6应急处理计划7工机具及材料计划8吊装施工人力资源计划9应急预案1、 工程概况1.2 分项工程:1台变压器的吊装 1.3 编制说明49.5MWp 并网光伏电站升压站电气安装工程#1主变压器的吊装。

为保证主变压器能有序安全进行卸车作业,特编 制此方案。

本方案仅针对主变压器进入现场后对主变压器吊装放置及倒运到安装区起指 导作用。

1.4吊装任务1.4.1 设备吊装区周边环境主变压器吊装区域场地较平坦开阔,无较大物体阻挡,具备安全吊装条件1.4.2 变压器吊装方案主变压器吊装工况:一台100吨起重机满足使用要求2、编制依据1. 《安全文明施工组织设计》;2. 《建筑施工手册》;3. 《建筑安装工人安全技术操作规程》;4. 有关设计技术文件;5. 设备到货信息;6. 国家相关规程、规范、标准;7. 工程所在地区的起重机械配置及额定性能;1.本施工方案用于指导8.设备厂商提供的图纸和相关参数3、吊装准备工作3.1卸车前准备1.变压器外形尺寸及重量(带包装箱)需在吊装前进行再次确认。

2.已对施工班组进行安全、技术交底。

3.吊索吊环等吊装用具已准备齐全。

4.吊车位置及运送设备车辆位置已确认。

5.已设立吊装卸车警戒线。

6.找好变压器受力点后在进行吊装。

7.临时放置变压器的区域整齐的放置枕木。

8吊车位置由厂家指导人员,安装人员,吊车司机共同确认。

吊车司机需有吊装方面经验。

3.2变压器卸车1.吊车和运输车辆的相互位置应在卸车前再次确认,保证吊车的工作半径在许可范围内。

2.变压器卸车的吊装作业中,单台变压器重量最大为57t。

吊装时,吊装半径6m, 主臂长度为12m。

3.考虑到变压器本体较重,且容易对变压器造成损坏。

故直接利用变压器的自身包装箱进行绑扎吊装下车(按照包装箱上的吊点就行绑扎)。

4.绑扎时选用100t —20m的钢丝绳2根、20吨卸扣4个,实现对变压器两侧进行绑扎。

变压器吊芯作业安全措施范本

变压器吊芯作业安全措施范本

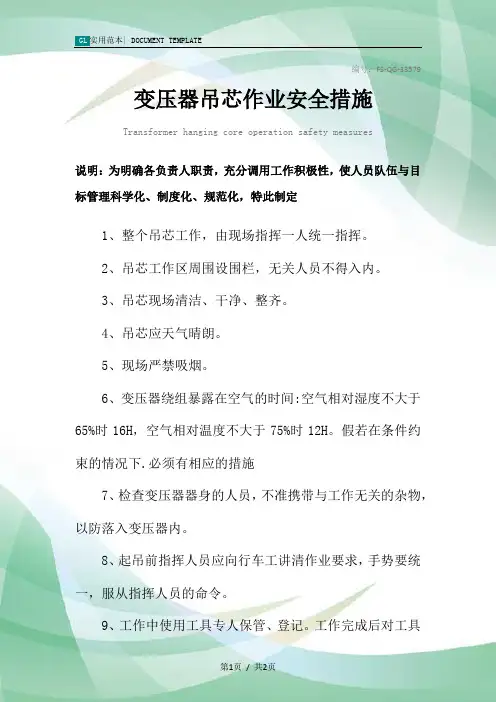

编号:FS-QG-33579变压器吊芯作业安全措施
Transformer hanging core operation safety measures
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目
标管理科学化、制度化、规范化,特此制定
1、整个吊芯工作,由现场指挥一人统一指挥。

2、吊芯工作区周围设围栏,无关人员不得入内。

3、吊芯现场清洁、干净、整齐。

4、吊芯应天气晴朗。

5、现场严禁吸烟。

6、变压器绕组暴露在空气的时间:空气相对湿度不大于65%时16H,空气相对温度不大于75%时12H。

假若在条件约束的情况下.必须有相应的措施
7、检查变压器器身的人员,不准携带与工作无关的杂物,以防落入变压器内。

8、起吊前指挥人员应向行车工讲清作业要求,手势要统一,服从指挥人员的命令。

9、工作中使用工具专人保管、登记。

工作完成后对工具
进行清理、核对,并统一交回。

10、工作人员要穿戴工作服,带安全帽。

请输入您公司的名字
Foonshion Design Co., Ltd。

变压器吊装方案最新版

变压器吊装方案最新版

纬博动力变压器吊装方案编制:审核:批准:日期:变压器吊装施工方案一、工程概况概述二、编制技术依据与方案定位1、本施工方案主要依据:1.1、中华人民共和国机械工业部发布的《机械设备起重吊装工程施工及验收规范》、《机械设备安装工程施工及验收规范》;1.2、2002年11月1日开始实施的《中华人民共和国安全生产法》;1.3、参照〈〈设备安装分项工程应用手册〉〉,《设备起重安装施工现场管理标准》;冶金工业出版社出版的《重型设备吊装手册》;1.4、重要的是借鉴公司长期以来的实践经验总结和技术沉淀,并充分结合该工程的现场实际情况而编制。

2、编制思路与方案方式2.1、在确定具体执行的施工方案前,因对建筑物、路面等的结构与受力的具体了解计算,我公司在此结合长期以来高层吊运施工经验,可确定的是该吊装就位工程排除了纯机械吊运的可能性,必须采用非机械的吊装作业方式;制定本方案必须考虑到的前提:施工的工期(工期尽可能短)、吊装影响(尽可能小)、工作效益(尽可能高)、施工成本要尽可能低,安全要绝对保证。

2.2、因施工现场可排除采用纯机械吊运作业的可能性,只能因地制宜,采用人工方法(即人字桅杆)的施工工艺进行施工。

三、施工工艺与技术要求1、楼变压器设备搬运与落位1.1、1楼的变压器设备需从车上卸车后搬运至拟起吊的位置,由甲方提前提供到货时间。

前提是需要一次性到货,不能影响乙方整体施工进度;1.2、起吊之前,在乙方指定的起吊点周围的车辆和行人禁止通行。

如有车辆停靠,需甲方协助把起吊点周围的车辆清理干净。

1.3、变压器到达10楼需按甲方的要求落位到指定地点。

2、桅杆吊装工艺2.1、高层吊装是起重作业过程中要求最高的作业项目,他要求百分百的准确,不得有半点误差,须做到万无一失。

2.2、吊运工艺选用2.2.1、根据施工环境,结合相关施工经验,该吊运工程排除利用机械(起重机类)直接吊装,只可利用人工方法即“轨运桅杆吊运法”进行吊运。

变压器吊装施工方案

变压器吊装施工方案一、项目概述根据工程要求,本次施工方案为变压器的吊装工程。

变压器为重型设备,需要采取合适的吊装方式和措施,并保证施工安全。

本方案主要包括吊装前准备工作、吊装方案设计、操作方案制定、安全措施等内容。

二、吊装前准备工作1.组织筹备:成立吊装施工小组,负责组织各项工作。

2.确定吊装时间:根据施工进度和天气情况,确定最适宜的吊装时间。

3.确定吊装地点:根据变压器的尺寸和重量,选择合适的吊装地点,并进行现场勘察和测量,确保吊装设备的稳固性。

4.准备吊装设备:根据变压器的重量和尺寸,选择适当的吊装设备和吊装工具,如吊车、起重机械、吊钩、吊索等。

三、吊装方案设计根据变压器的重量、尺寸和施工现场的条件,制定合适的吊装方案。

1.吊装点的确定:根据变压器的结构特点,选择适当的吊装点,并确保吊装点的牢固性和稳定性。

2.吊装方式的选择:根据变压器的重量和尺寸,选择合适的吊装方式,如单点吊装、双点吊装、多点吊装等。

3.吊装工具的选择:根据吊装方式和施工现场条件,选择合适的吊装工具,如吊具、吊钩、吊索等。

4.吊装参数计算:根据变压器的重量和施工现场的条件,计算吊装参数,如起吊力、起吊高度、吊装角度等。

四、操作方案制定根据吊装方案设计,制定具体的操作方案,并进行必要的安全措施。

1.吊装设备的安装和调试:对吊装设备进行安装和调试,确保其正常运行。

2.吊装现场的准备:对吊装现场进行清理和整理,确保施工现场的安全和无碍。

3.吊装人员的培训:对吊装人员进行安全培训,包括吊装操作流程和安全注意事项等。

4.吊装作业的组织:根据操作方案,对吊装作业进行组织和调度,确保各项工作的顺利进行。

5.安全措施的落实:对吊装现场进行安全措施的落实,如设置安全警示标志、划定作业区域、限制人员通行等。

五、安全措施1.吊装人员必须具备相关操作证书和经验,且经过专业培训。

2.各项吊装设备必须经过检测和试运行,确保安全可靠。

3.吊装现场必须设置专人负责,且装备必要的安全设备,如安全网、安全带等。

变压器吊装施工方案样本

起重吊装施工方案
工程名称: 500kV A箱变和315KV A箱变吊装工程***: ***
***: ***
建设单位: 深圳市保达房地产开发有限公司
深圳市诚利德电力工程有限公司
7月
目录
一、工程概况: (2)
二、施工组织结构: (2)
三、施工前准备 (4)
四、施工步骤: (5)
五、安全保证措施: (7)
六、环境保护措施: (9)
七、劳动力安排: (9)
八.施工机具: (10)
九、主要施工用料: (10)
一、工程概况:
安装500kV A箱变1台和315KV A箱变1台及绝缘套管等辅助设备, 安装吊运至箱变基础; 拟用50吨汽轮吊车配合安装吊运。

二、施工组织结构:
.质量保证体系
.技术管理体系
.安全管理体系
三、施工前准备
1、施工组织和现场管理方面的措施如下:
1) 、起重吊装作业前, 实地考察吊装现场, 与主要施工操作人员制定出切实可行的吊装方法和安技措施保证作业安全, 避免盲目施工在施工前将起重吊装方案内容( 人员配置、起重机的选择、吊装技术方法、施工安技措施等) 向施工操作人员交底。

2) 、严格执行安全技术措施。

3) 、清楚吊装环境因素的不利影响。

配电变压器现场吊芯检修技术方案

配电变压器现场吊芯检修技术方案随着现代电力技术的发展,配电变压器作为电力系统中不可或缺的重要设备,对于保障电力供应的可靠性和稳定性有着至关重要的作用。

然而,在长时间的运行过程中,配电变压器会受到各种因素的影响,如环境温度、湿度、负荷变化等,这些因素都可能导致变压器内部的绕组或线圈出现故障或烧损,进而影响电力供应的稳定性。

而针对这一问题,配电变压器现场吊芯检修技术方案的出现,能够有效地帮助工程师及时检修和处理故障,从而提高变压器的可靠性和安全性,保障电力供应的稳定性。

I. 吊芯检修原理及过程吊芯检修技术是一种对配电变压器绕组进行检修的有效方法。

具体过程是先将变压器吊起,然后将故障部位上的油纸套管和导线剥除,用万用表进行测量,找到故障位置,再进行修复。

具体操作流程如下:1. 制定吊芯作业方案及安全预防措施吊芯作业必须经过严格的安全评估和制定作业方案。

工作人员在吊芯检修时需要戴好防护用品,如安全帽、抗电手套等,以确保作业安全。

2. 将变压器吊起使用起重设备将变压器吊起,由工作人员操作吊钩将其牵引到指定的位置并进行固定,确保在检修期间变压器保持稳定。

3. 剥除油纸套管和导线在变压器绕组故障位置的铁芯开口处,将油纸套管和导线剥除,暴露出故障部位的线圈。

4. 用万用表进行测量在故障绕组的上下端子上,采用万用表在不同档位下进行测量,从而确定故障的具体位置。

5. 进行修复根据检修结果,对故障部位进行修复,包括更换绕组或线圈、更换油纸套管及导线等。

6. 将变压器重新安装检修结束后,再次使用起重设备将变压器安装到预定位置,并进行固定。

检修过程结束。

II. 吊芯检修技术应用及优势1. 适用范围广吊芯检修技术适用于单相和三相变压器的维修、故障检测、换油、测量等多种情况下,无论是安装在室内或者室外均可进行操作,因此是一项非常实用的技术。

2. 检修效率高吊芯检修技术可以快速、准确地找到故障位置,避免了传统检修方式中需要将整个变压器全部拆卸开来寻找故障的步骤,从而大大提高了检修效率,节省了时间和成本。

变压器现场吊芯施工方案

变压器现场吊芯施工方案1. 引言变压器是电力系统中重要的设备之一,其性能和使用寿命直接关系到电力系统的可靠性和稳定性。

而变压器芯铁是变压器的核心部件,承担着输送电能的重要作用。

为了保证变压器的正常运行,现场吊芯施工是非常重要的一环。

本文档旨在介绍变压器现场吊芯施工的方案,以确保施工过程中安全、高效地完成吊芯工作。

2. 施工前准备在进行变压器现场吊芯施工前,需要做好以下准备工作:2.1 设备检查检查吊装设备的技术状态和性能,确保其满足吊装要求。

同时,检查起重设备是否通过定期检验和维护。

2.2 施工区域准备清理施工区域,确保吊装区域的地面平整、牢固。

对于不具备承重能力的地面,需要进行加固处理。

同时,清除施工区域内的障碍物,以确保吊装操作的顺利进行。

2.3 施工人员培训对参与吊芯施工的人员进行必要培训,包括吊装设备操作、作业规范、安全注意事项等内容的培训。

确保施工人员具备必要的技能和安全意识,能够正确使用吊装设备进行吊芯作业。

3. 吊芯施工流程变压器现场吊芯施工的流程主要包括以下步骤:3.1 吊装设备就位将吊装设备移至变压器旁边,并合理安放和固定,确保其稳定性。

同时,根据实际情况调整吊装设备的位置和高度,以便进行施工作业。

3.2 吊芯准备工作a.清理变压器芯铁表面,确保表面干净无杂物,以便后续作业。

b.准备好吊装工具,包括吊具、安全钢丝绳等,确保其质量符合要求。

同时,对吊具进行检查,排除磨损、腐蚀等情况。

c.安装吊具,根据变压器芯铁的尺寸和形状选择合适的吊具,并正确固定。

3.3 芯铁吊装a.通过吊装设备将芯铁吊起,注意吊装的平稳和稳定,避免芯铁与其他设备或物体碰撞。

b.在吊装过程中,检查吊具和吊装设备的状态,确保无异常情况出现。

同时,根据需要进行调整和修正,以确保芯铁的准确位置。

c.完成吊装后,进行必要的检查和测试,确保芯铁的安全性和稳定性。

3.4 吊芯下放a.将吊装设备缓慢下放,直至芯铁接触到变压器底座。
