道路与桥梁(问答题)路基工程问题1.原地基处理应满足哪些要求?答:原地基处理应满足下列要求:1.路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。
2.路堤修筑范围内,原地面的坑、洞、墓穴等应用原地土或砂性土回填,并按规定进行压实。
3.原地基为耕地或松土时,应先清除有机土、种植土、草皮等,清除深度应达到设计要求,一般不小于15cm,平整后按规定要求压实。
4.原地基原状土的强度不符合要求时,应进行换填,换填深度,应不小于30cm。
并予以分层压实到规定要求。
5.路堤原地基应在填筑前进行压实。
高速公路、一级公路、二级公路路堤原地基的压实度应符合原设计要求,当路堤填土高度小于路床厚度(80cm)时,基底的压实度不宜小于路床的压实度标准。
6.当路堤原地基横坡陡于1∶5时,原地基应挖成台阶,台阶宽度不小于1m,并予以夯实。
问题2.路基填筑材料有哪些规定?答:1.不得使用淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土。
有盐渍土、黄土、膨胀土填筑路堤时,应遵照有关的规定。
2.液限大于50、塑性指数大于26的土,以及含水量超过规定的土,不得直接作为路堤填料。
需要应用时,必须采取满足设计要求的技术措施,经检查合格后方可使用。
3.钢渣、粉煤灰等材料,可用作路堤填料,其他工业废渣在使用前应进行有害物的含量试验,避免有害物质超标,污染环境。
4.捣碎后的种植土,可用于路堤边坡表层。
5.路基填方材料,应有一定的强度。
高速公路及一级公路的路基填方材料,应经野外取土试验,符合设计规定时,方可使用。
问题3.填土路堤有几种施工方法?答:填土路堤的施工方法有两种:1.水平分层填筑法:按设计断面分成水平层次逐层向上填筑,每填筑一层,需经压实符合规定后,再填上一层土。
2.纵向分层填筑法:纵坡大于12%的路段应沿纵坡分层,逐层碾压密实。
问题4.填土路堤施工程序及基本控制要领有哪些?答:填土路堤施工程序:取土→运输→推土机初平→平地机整平→压路机碾压→密实度试验。
填土路堤施工基本控制要领:填料布料每层应均匀;压实设备应满足要求;松铺厚度、最佳含水量、碾压速度、碾压遍数等应通过试验段确定,并满足设计规范要求。
问题5.填土路堤施工的基本要求有哪些?答:填石路堤施工技术有下列基本要求:1.山坡路堤,地面横坡不陡于1∶5且基底符合《公路路基施工技术规范》(JTJ033-95)第5.1节规定要求时,路堤可直接修筑在天然的土基上。
地面横坡陡于1∶5时,原地面应挖成台阶(台阶宽度不小于1m),并用小型夯实机加以夯实。
填筑应由最低一层台阶填起,并分层夯实,然后逐台向上填筑,分层夯实,所有台阶填完之后,即可按一般填土进行。
2. 高速公路和一级公路,横坡陡峻地段的半填半挖路基,必须在山坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度不应小于1m。
3.不同土质混合填筑路堤时,以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡;如用于填筑上层时,除干旱地区外,不应覆盖在由透水性较好的土所填筑的路堤边坡上。
4.不同性质的土应分别填筑,不得混填。
每种填料层累计总厚不宜小于0.5m。
5.凡不因潮湿或冻融影响而变更其体积的优良土应填在上层,强度较小的土应填在下层。
6. 河滩路堤填土,应连同护道在内,一并分层填筑。
可能受水浸淹部分的填料,应选用水稳性好的土料。
问题6.雨期填筑路堤应注意哪些问题?答:1.雨季路堤施工地段除施工车辆外,应严格控制其他车辆在施工场地通行。
2.在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水,如原地面松软,应采取换填措施。
3.应选用透水性好的碎、卵石土、砂砾、石方碎渣和砂类土作为填料。
利用挖方土作填方时应随挖随填及时压实。
含水量过大无法晾干的土不得用作雨季施工填料。
4.路堤应分层填筑。
每一层的表面,应做成2%~4%的排水横坡。
当天填筑的土层应当天完成压实。
5.雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m。
平原区路基纵向取土时,取土坑深度一般不宜大于1m。
问题7.雨期开挖路堑应注意哪些问题?答:1.在土质路堑开挖前,在路堑边坡坡顶2m以外开挖截水沟并接通出水口。
2.开挖土质路堑宜分层开挖,每挖一层均应设置排水纵横坡。
挖方边坡不宜一次挖到设计标高,应沿坡面留30cm厚,待雨季过后整修到设计坡度。
以挖作填的挖方应随挖随运随填。
3.土质路堑挖至设计标高以上30~50cm时应停止开挖,并在两侧挖排水沟。
待雨季过后再挖到路床设计标高后再压实。
4.土的强度低于规定值时应按设计要求进行处理。
5.雨期开挖岩石路堑,炮眼应尽量水平设置。
边坡应按设计坡度自上而下层层刷坡,坡度应符合设计要求。
问题8.冬期填筑路堤有哪些基本要求?答:1.冬期填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少20%~30%,且最大松铺厚度不得超过30cm。
压实度不得低于正常施工时的要求。
当天填的土必须当天完成碾压。
2.当路堤高于路床底面1m时,应碾压密实后停止填筑。
3.挖填方交界处,填土低于1m的路堤都不应在冬期填筑。
4.冬期施工取土坑应远离填方坡脚。
如条件限制需在路堤附近取土时,取土坑内侧到填方坡脚的距离应不得小于正常施工护坡道的1.5倍。
5.冬期填筑的路堤,每层每侧应按设计和《技术规范》规定超填并压实。
待冬期后修整边坡削去多余部分并拍打密实或加固。
问题9. 路基排水分为几类?各自的主要作用是什么?答:路基排水分排地面水及排地下水两大类。
1.排除地面水可采用边沟、截水沟、排水沟、跌水与急流槽、拦水带、蒸发地等设施。
其作用是将可能停滞在路基范围内的地面水迅速排除,防止路基范围内的地面水流入路基内。
2.排除地下水设施有排水沟、暗沟(管)、渗沟、渗井检查井等。
其作用是将路基范围内的地下水位降低或拦截地下水并将排除路基范围以外。
问题10. 截水沟施工应注意哪些问题?答:截水沟长度超过500m时应选择适当的地点设出水口,将水引至山坡侧面的自然沟中或桥涵进水口,截水沟必须有牢靠的出水口,必要时须设置排水沟、跌水或急流槽。
截水沟的出水口必须与其他排水设施平顺衔接。
为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固,地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段,对沟底纵坡较大的土质截水沟及截水沟的出水口,均应采用加固措施,防止渗漏和冲刷沟壁。
问题11. 排水沟的施工应符合哪些规定?答:1. 排水沟的线形要求平顺,尽可能采用直线形,转弯处宜做成弧线,其半径不宜小于10m,排水沟长度根据实际需要而定,通常不宜超过500m。
2. 排水沟沿路线布设时,应离路基尽可能远一些,距路基坡脚不宜小于3~4m。
当水流的流速大于容许冲刷流速时,沟底、沟壁,应采取排水沟表面加固措施。
问题12.软土有哪些工程特性?答:天然含水量高(30~70%);孔隙比大(1.0~1.9);透水性差。
(大部分软土的渗透系数为10-8~10-7cm/s);压缩性高(压缩系数为0.005~0.02);抗剪强度低(快剪粘聚力在10kPa左右,快剪内摩擦角为0~5°);具有触变性;流变性显著。
问题13.软土地基施工有哪些处理措施?各自的施工要点是什么?答:软土地基应根据软土、淤泥的物理力学性质,埋层深度,路堤高度,材料条件,公路等级等因素分别采取以下处理措施:1.换填采用人工或机械挖除公路路堤下全部软土,换填强度较高的粘性土或砂、砾、卵石、片石等渗水性材料。
2.抛石挤淤在湖塘、河流或积水洼地、常年积水且不易抽干,软土厚度薄,采用抛填片石,片石不宜小于30cm。
抛填时,自中线向两侧展开,横坡陡于1∶10时,自高向低展开抛填,使淤泥向两边挤出,片石抛出水面后应用小石块填塞垫平,以重型压路机辗压,其上铺反滤层,再进行填土。
3.爆破排淤利用炸药爆炸时的张力作用,使软土扬弃或压缩,然后填以强度较高的渗水土或粘土。
4.超载预压预先把土填得比设计高一些、宽一些,以加速地基固结下沉,以后再挖除超填部分。
5.反压护道在路堤两侧填筑一定宽度和一定高度的护道,反压护道施工宜与路堤同时填筑。
6.排水砂垫层在路堤底部地面上铺设一层较薄砂层。
采用洁净中、粗砂,含泥量不应大于5%。
7.土工织物铺垫在软土地基表层铺设一层或多层土工织物。
8.塑料排水板施工机械:主要机具是插板机,也可与袋装砂井打设机具共用,但应将圆形套管换成矩形套管。
对振动打设工艺、锤击振力大小,可根据每次打设根数、导管断面大小、入土长度和地基均匀程度确定。
施工工艺应按以下程序进行:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。
9.砂井材料:砂的要求含泥量不大于3%,也可使用砂和角砾混合料,含泥量不大于5%。
施工机具:振动打桩机、柴油打桩机;按成型工艺分为冲击式和振动式,下端装有活瓣钢桩靴的桩管。
施工工艺应按以下程序进行:整平原地面→机具定位→桩管沉入→加料压密→拔管→机具移位。
10.袋装砂井材料:选用聚丙烯或其他适用的编织料制成的袋,采用渗水率较高的中、粗砂,大于0.5mm的砂的含量宜占总重的50%以下,含泥量不应大于3%,渗透系数不应小于5×10-3cm/s。
施工机械:主要机具为导管式振动打桩机,在行进方式上普遍采用的有轨道门架式、履带臂架式、吊机导架式等。
施工工艺流程应按以下程序进行:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层。
11.粒料桩——用砂、碎石、砂砾、废渣等粒料,粒径宜为20mm~50mm,含泥量不应大于10%。
施工机械:主要机具是振冲器、吊机或施工专用平车和水泵。
选择振冲器型号应与桩径、桩长及加固工程离周围建筑物距离相适应。
应配备适用的供水设备,出口水压应为400kPa~600kPa,流量20m3/h~30m3/h。
起重机械起吊能力应大于100kN~200kN。
施工工艺应按以下程序进行:整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位。
12.旋喷桩材料:可采用水泥、生石灰、粉煤灰等作用为加固料,其质量、规格应符合设计要求。
施工机械:应按固化剂喷入的形态(浆液或粉体),采用不同的施工机械组合。
对浆液固化剂:主机为深层搅拌机,有双搅拌轴中心管输浆方式和单搅拌叶片喷浆方式两种;配套机械主要有灰浆拌制机、集料斗、灰浆泵、控制柜及计量装置。
对粉体固化剂:主要为钻机、粉体发送器、空气压缩机、搅拌钻头。
施工工艺应按以下程序进行:整平原地面→钻机定位→钻杆下沉钻进→上提喷粉(或喷浆)强制搅拌→复拌→提杆出孔→钻机移位。
13.生石灰桩用生石灰碎块置于人工形成的桩孔中。
问题14.路基工程质量检验的主要内容有哪些?答:路基工程质量检验的主要内容为:1.路基的宽度和标高(包括边沟)。
监理工程师学习资料推荐
监理工程师学习资料推荐一、教材合集在成为一名合格的监理工程师之前,充实自己的专业知识是至关重要的。
以下是一些高质量的教材合集,能够为你提供系统化的学习材料:1. 《工程监理实务与案例分析》这本书由监理行业的专家撰写,涵盖了从监理基本概念到具体监理实践的内容。
通过丰富的案例分析,帮助读者理解监理工作中可能遇到的问题,并提供一些建议和解决方案。
2. 《建筑工程监理导则》这本教材是国家监理师培训的标准教材之一,以全面的视角介绍了建筑工程监理的职责、要求和技巧。
它不仅适合初学者,也是经验丰富的监理工程师提升自己能力的好帮手。
3. 《工程造价与工程监理》监理工作与造价管理关系密切,这本书将工程造价与工程监理两者结合起来,帮助读者理解监理工作对于项目成本控制的重要性。
它还阐述了监理工程师如何在日常工作中进行成本评估和调整。
二、技术规范手册监理工作需要熟悉并遵守相关的技术规范,在项目实施过程中提供专业指导。
以下是一些常用的技术规范手册:1. 《建设工程质量验收规范》这本手册规定了建设工程验收的标准,包括施工质量的评估、验收的程序与要求等。
监理工程师在项目验收环节中引用此手册,能够确保工程质量符合规范要求。
2. 《工程项目建设监理规范》这是监理行业的行业标准之一,详细描述了监理工程师的职责和主要工作内容。
它涵盖了不同类型、不同阶段的工程项目,帮助监理工程师全面掌握监理过程中的各项细节。
3. 《建设工程项目管理实施细则》该手册介绍了建设项目管理的技术要求和操作规程。
监理工程师可以借助这本手册,了解项目管理的一般原则和程序,提供专业指导,确保工程项目的顺利推进。
三、行业杂志和学术期刊定期阅读行业杂志和学术期刊,能够让监理工程师紧跟行业动态和技术进展。
下面是一些推荐的杂志和期刊:1. 《工程质量与安全》该杂志是国内知名的工程质量与安全领域的专业刊物,每期都刊登有关相关政策、规范、案例和技术研究的文章。
监理工程师可以通过阅读该杂志,了解最新的监理法规和质量管理技术。
2024版监理工程师课件
THANKS
感谢观看
安全事故的预防和处理
安全事故预防措施
制定安全事故应急预案,加强安全监管和危险源辨识,提高员工 的安全意识和应急能力。
安全事故处理流程
一旦发生安全事故,应立即启动应急预案,组织救援和处理,同 时报告相关部门并配合调查处理。
安全事故案例分析
对发生的安全事故进行案例分析,总结经验教训,完善安全管理 制度和措施,防止类似事故再次发生。
• 保守工程建设中的商业秘密和技术秘密,不泄露相关信息。
监理工程师的职业道德和素质要求
素质要求 具备较高的专业技术水平和丰富的实践经验。 具备较强的组织协调能力和沟通能力。
监理工程师的职业道德和素质要求
具备较高的责任心和敬业精神,能够承担工作压力和挑战。
具备不断学习和创新的精神,能够适应不断变化的市场需求 和技术发展。
工程质量问题的分析和处理
工程质量问题的分类
根据问题的性质和严重程度,工程质量问题可分为一般质量问题和严重质量问题。一般质量 问题通常不会对工程结构安全和使用功能产生重大影响,而严重质量问题则可能导致工程结 构破坏、使用功能丧失或危及人身安全。
工程质量问题的分析方法
包括因果分析法、排列图法、直方图法等。这些方法可以帮助监理工程师找出质量问题的根 本原因,从而有针对性ห้องสมุดไป่ตู้制定改进措施。
06 工程投资控制与 管理
工程投资估算、概算和预算的编制
1 2 3
投资估算编制 依据项目建议书、可行性研究报告等文件,采用 合理的估算指标和方法,对项目总投资进行预测 和计算。
概算编制 在项目初步设计阶段,根据初步设计文件、概算 定额和费用标准等,编制工程建设所需费用的文 件。
预算编制 在施工图设计阶段,根据施工图纸、预算定额和 费用标准等,编制工程建设所需费用的详细文件。
《监理工程师培训》课件
明确监理工程师执业应遵循的准则,包括职业道德、职业纪律、专 业胜任能力等。
监理工程师执业证书制度
介绍监理工程师执业证书的取得、注册、年检等规定,强调证书的 重要性。
合同管理
合同管理概述
01
介绍合同管理的概念、原则、程序和方法,强调合同管理在工
程建设ቤተ መጻሕፍቲ ባይዱ的重要性。
监理工程师在合同管理中的职责
02
明确监理工程师在合同管理中的职责和权利,包括合同策划、
合同履行、合同争议处理等。
合同风险管理
03
介绍合同风险的概念、来源和分类,阐述监理工程师在合同风
险管理中的职责和作用。
CHAPTER
05
案例分析与实践
案例一:某住宅小区的监理实践
总结词
住宅小区的监理实践,强调质量 监控和安全管理
详细描述
该案例介绍了某住宅小区的监理 实践经验,重点讲述了监理工程 师如何进行质量监控和安全管理 ,确保工程质量和施工安全。
案例二:某商业中心的监理经验
总结词
商业中心的监理经验,关注进度控制 和协调管理
详细描述
该案例分享了某商业中心的监理经验 ,主要讲述了监理工程师如何进行进 度控制和协调管理,确保工程按时完 成并保持良好的施工秩序。
案例三:某高速公路的监理案例
总结词
高速公路的监理案例,突出环境保护 和文明施工
详细描述
THANKS
感谢观看
监理工程师的资格认证
总结词
具备专业资质
详细描述
监理工程师需要具备相应的资格认证,通常需要具备工程或相关专业背景,并 经过专业的培训和考试,获得监理工程师资格证书。
监理工程师的工作内容与要求

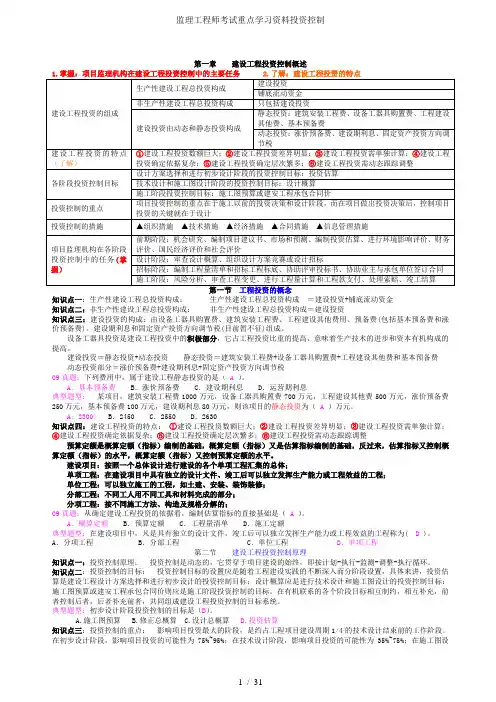

监理工程师考试重点学习资料投资控制
第一章建设工程投资控制概述知识点一:生产性建设工程总投资构成:生产性建设工程总投资构成=建设投资+铺底流动资金知识点二:非生产性建设工程总投资构成:非生产性建设工程总投资构成=建设投资知识点三:建设投资的构成:由设备工器具购置费、建筑安装工程费、工程建设其他费用、预备费(包括基本预备费和涨价预备费)、建设期利息和固定资产投资方向调节税(目前暂不征)组成。
设备工器具投资是建设工程投资中的积极部分,它占工程投资比重的提高,意味着生产技术的进步和资本有机构成的提高。
建设投资=静态投资+动态投资静态投资=建筑安装工程费+设备工器具购置费+工程建设其他费和基本预备费动态投资部分=涨价预备费+建设期利息+固定资产投资方向调节税09真题:下列费用中,属于建设工程静态投资的是( A )。
A.基本预备费B.涨价预备费C.建设期利息D.运营期利息典型题型:某项目,建筑安装工程费1000万元,设备工器具购置费700万元,工程建设其他费500万元,涨价预备费250万元,基本预备费100万元,建设期利息80万元,则该项目的静态投资为( A )万元。
A.2300B.2450 C.2550 D.2630知识点四:建设工程投资的特点:①建设工程投资数额巨大;②建设工程投资差异明显;③建设工程投资需单独计算;④建设工程投资确定依据复杂;⑤建设工程投资确定层次繁多;⑥建设工程投资需动态跟踪调整预算定额是概算定额(指标)编制的基础,概算定额(指标)又是估算指标编制的基础,反过来,估算指标又控制概算定额(指标)的水平,概算定额(指标)又控制预算定额的水平。
建设项目:按照一个总体设计进行建设的各个单项工程汇集的总体;单项工程:在建设项目中具有独立的设计文件、竣工后可以独立发挥生产能力或工程效益的工程;单位工程:可以独立施工的工程,如土建、安装、装饰装修;分部工程:不同工人用不同工具和材料完成的部分;分项工程:按不同施工方法、构造及规格分解的;09真题:从确定建设工程投资的依据看,编制估算指标的直接基础是( A )。
注册监理工程师培训ppt课件
工程索赔的预防与处理
01
02
03
04
工程索赔的概念与分类
工程索赔的预防措施与 建议
工程索赔的处理程序与 技巧
工程索赔案例分析与实 践经验分享
2023
REPORTING
THANKS
感谢观看
工程监理的内容
协助项目法人组织工程招标、协助项目法人与中标单位签订工程建设合同、督促中标单位严格履行合 同、监督中标单位对分包单位的管理,防止工程建设转包或违法分包、监督施工单位严格按照批准的 施工组织设计进行施工等。
工程监理的方法与技巧
工程监理的方法
旁站、巡视、平行解决问题、做好沟通协调工作、注重细节管理等。同时, 监理工程师还需要不断学习和提升自己的专业技能和知识水平,以更好地履行 监理职责。
法律关系
阐述工程建设中各方主体 之间的法律关系,如业主 、承包商、监理单位等。
法律责任
明确工程建设中各方主体 在不同情况下的法律责任 ,包括民事责任、行政责 任和刑事责任。
工程建设强制性标准
强制性标准概述
介绍工程建设强制性标准的定义、作 用和意义。
强制性标准实施与监管
阐述工程建设强制性标准的执行、监 管和违规处罚措施。
工程投资与进度的关系
正确处理工程投资与进度的关系,既要保证工程进度,又要避免不 必要的投资浪费。
2023
PART 06
工程合同管理与索赔处理
REPORTING
工程合同管理概述
工程合同的基本概念 与特点
工程合同管理的原则 与方法
工程合同管理的意义 与重要性
工程合同的履行与变更管理
工程合同的履行过程与要求 工程合同变更的原因与类型

监理工程师培训教材
辽宁省监理工程师培训教材第一部分第一章建设工程监理基本理论•第一节建设工程监理概述一、建设工程监理定义(一)定义•建设工程监理,是指具有相应资质的工程监理企业,接受建设单位的委托,代表建设单位承担其工程项目管理工作,并对承包单位的建设行为进行监督管理的专业化服务活动。
工程监理企业是指取得企业法人营业执照,具有监理资质证书的,依法从事建设工程监理业务活动的经济组织。
•第一节建设工程监理概述(二)监理定义要点1、建设工程监理的行为主体《建筑法》明确规定,实行监理的建设工程,由建设单位委托具有相应资质条件的工程监理企业实施监理。
建设工程监理的行为主体是工程监理企业。
•第一节建设工程监理概述2、建设工程监理实施的前提•《建筑法》明确规定,建设单位与其委托的工程监理企业应当订立书面建设工程委托监理合同。
也就是说,建设工程监理的实施需要建设单位的委托和授权。
工程监理企业应根据委托监理合同和有关建设工程合同的规定实施监理。
••第一节建设工程监理概述•3、建设工程监理的依据•(1)工程建设文件•(2)有关的法律、法规、规章和标准、规范•(3)建设工程监理合同和有关的建设工程合同•第一节建设工程监理概述•二、建设工程监理的性质•1、服务性2、科学性•3、独立性•4、公正性•第一节建设工程监理概述•三、建设工程监理实施原则1、公正、独立、自主的原则•2、权责一致的原则3、总监理工程师负责制的原则4、严格监理、热情服务的原则•5、综合效益的原则•第一节建设工程监理概述•四、我国建设工程监理的特征1、建设工程监理属于强制推行的制度2、建设工程监理具有监督功能3、市场准入的双重控制•第二节工程监理委托模式一、工程承发包模式1、平行承发包模式2、设计或施工总分包模式3、项目总承包模式4、项目总承包管理模式•第二节工程监理委托模式二、工程监理委托模式1、平行承发包模式条件下的监理委托模式1.1 业主委托一家监理单位2、设计或施工总分包模式条件下的监理委托模式3、项目总承包模式条件下的监理委托模式•第三节工程监理机构•一、工程监理机构的组织形式•1、直线制监理组织形式•特点:•项目监理机构中任何一个下级只接受唯一上级的命令。
注册监理工程师考试复习资料gcjlgl_lx0801
第八章建设工程监理文件资料管理一、单项选择题1、()审批超过一定规模的危险性大的分部分项工程专项施工方案报审表。
A、建设单位B、施工单位C、监理单位D、建设主管部门2、下列属于归档文件立卷原则的有()。
A、一个建设工程由多个单位工程组成,工程文件应按照单位工程组卷B、工程监理文件可以按照单位工程、分部工程、专业、形成单位等组卷C、竣工图可以按照单位工程、专业等组卷D、立卷不宜过厚,一般不超过40mm3、根据《建设工程监理规范》(GB/T 50319-2013),下列监理文件资料中,不需要由总监理工程师签字并加盖执业印章的是()。
A、工程款支付证书B、工程暂停令C、工程开工令D、总监理工程师任命书4、一个建设工程由多个单位工程组成时,应按()组卷。
A、分项工程B、专业C、分部工程D、单位工程5、整理会议纪要时,对于监理例会上意见不一致的重大问题,应()。
A、将各方主要观点记入会议纪要中的“决议事项”B、将各方主要观点记入会议纪要中的“会议主要内容”C、不形成会议纪要D、将各方主要观点记入会议纪要中的“其他事项”6、施工单位在申请索赔费用支付时,应填写的表格是()。
A、费用索赔报审表B、工程款支付报审表C、费用索赔意向表D、工程款支付证书7、根据《建设工程监理规范》(GB/T 50319-2013),下列监理文件资料中,需要由总监理工程师签字并加盖执业印章的是()。
A、总监理工程师任命书B、单位工程竣工验收报审表C、分包单位资格报审表D、总监理工程师任命书8、根据《建设工程监理规范》,由专业监理工程师审查合格后予以签认的表是()。
A、分部工程验收报验表B、监理通知回复单C、施工进度计划报审表D、施工控制测量成果报验表9、总监理工程师可签发《工程开工令》之前,由()在《工程开工报审表》上签字。
A、建设单位代表B、项目经理C、专业监理工程师D、项目技术负责人10、根据《建设工程文件归档整理规范》(GB/T50328-2001),建设单位需要永久保管的文件资料是()。
注册监理工程师课件全部课程
事后控制
在施工完成后,进行质量检查和 评估,对不符合要求的部分进行 整改和返工。同时总结经验教训, 持续改进和提高施工质量控制水
平。
工程施工过程检查与监督
01
施工过程检查
在施工过程中,对各项施工活动进行全面的检查和记录,包括材料验收、
施工工艺、操作规范等方面。确保施工符合设计要求和质量标准。
合同争议解决
探讨合同履行过程中可能出现的争议 及解决方法,包括协商、调解、仲裁 和诉讼等途径。同时,介绍争议解决 过程中的注意事项和策略。
合同变更与索赔管理
分析合同履行过程中可能出现的变更 和索赔情况,探讨如何进行有效的管 理和应对。
合同风险管理
阐述在合同履行过程中如何进行风险 识别、评估和控制,以降低合同风险 对工程建设的影响。
02
施工过程监督
通过对施工现场的定期或不定期巡查,监督施工单位的施工质量和进度
情况。发现问题及时提出整改要求,并跟踪整改落实情况。
03
质量事故处理
对施工过程中发生的质量事故进行调查分析,明确事故原因和责任,制
定处理方案并监督实施。同时总结经验教训,防止类似事故再次发生。
工程竣工验收程序及标准
竣工验收程序
监理工程师需与业主、施工方、 设计方等多方进行沟通协调,应 具备良好的沟通技巧和协调能力。
监理工程师的职业道德规范
诚信为本
监理工程师应坚守诚信原则,不 得在工程监督过程中徇私舞弊、 收受贿赂等行为。
保密义务
监理工程师应对工程建设过程中 涉及的机密信息严格保密,不得 泄露给无关人员。
01 02 03 04
当实际进度落后于计划进度且无 法按计划完成时,可提出延期申
监理工程师2024教材改动对比
监理工程师2024教材改动对比一、法规政策更新与2023年相比,2024年监理工程师教材中涉及的法规政策进行了部分更新,包括建设工程质量管理条例、建设工程安全生产管理条例等,这些更新的法规政策对于监理工程师在工作中所需要遵循的规范和标准进行了相应的调整,需要引起重视。
二、工程技术标准调整在工程技术标准方面,2024年监理工程师教材也进行了一定的调整。
例如,对于建筑结构、建筑节能、绿色建筑等方面的技术标准进行了更新和完善,同时也增加了一些新的技术标准和规范。
这些调整有助于提高监理工程师在实际工作中的技术水平和工作效率。
三、工程材料及设备变化工程材料及设备的变化也是2024年监理工程师教材的一个重点改动部分。
随着科技的不断发展,新的工程材料和设备不断涌现,相关的标准和规范也在不断完善。
因此,监理工程师需要及时了解和掌握这些变化,以便在实际工作中更好地进行质量控制和安全管理。
四、施工工艺改进施工工艺的改进也是2024年监理工程师教材的一个重要改动点。
随着建筑行业的不断发展,施工工艺也在不断改进和创新。
监理工程师需要关注这些改进,了解新的施工工艺和方法,以提高工作效率和工程质量。
五、质量控制标准升级在质量控制方面,2024年监理工程师教材中的质量控制标准进行了升级和完善。
对于工程中的各个阶段和各个环节的质量控制要求进行了更加详细的规定和说明,有助于提高监理工程师在实际工作中的质量控制水平。
六、安全管理要求提高在安全管理方面,2024年监理工程师教材中的安全管理要求也有所提高。
对于施工现场的安全管理、安全防护等方面提出了更加严格的要求和规范,有助于提高施工现场的安全管理水平,保障施工人员的生命安全。
七、环保节能要求加强随着社会对环保和节能的重视程度不断提高,2024年监理工程师教材中对于环保和节能方面的要求也进行了加强。
对于工程中的环保和节能措施提出了更加具体的要求和规范,有助于推动建筑行业的绿色发展。
八、信息管理系统的更新信息管理系统的更新也是2024年监理工程师教材的一个重要改动点。
监理员培训教材
.目录第1章建设工程监理基本知识 (1)第2章建设工程质量控制 (14)第3章建设工程进度控制 (38)第4章监理工作内容与相关规定 (44)第5章安全防护与脚手架搭设 (54)第6章安全用电与消防管理 (60)第7章操作平台、起重机械与拆除工程 (71)参考题 (77).131.建设工程质量控制的主要任务是:按照动态控制原理,通过采取有效措施,在满足工程造价和进度要求的前提下,实现预定的工程质量目标。
施工阶段质量控制的主要任务是:通过对施工投入、施工和安装过程、施工产出品(分项工程、分部工程、单位工程等)进行全过程控制,对施工单位及其人员的资格、材料和设备、施工机械、施工方案、施工环境等实施控制,按标准实现预定的施工质量目标。
2.依据《建设工程监理规范》GB/T 50319—2013,项目监理机构对于建设工程质量控制的主要内容包括:(1)监理人员应熟悉工程设计文件,并应参加建设单位主持的图纸会审和设计交底会议。
(2)工程开工前,项目监理机构审査施工单位现场的质量管理组织机构、管理制度及专职管理人员和特种作业人员的资格。
(3)总监理工程师应组织专业监理工程师审査施工单位报审的施工方案,符合要求后应予以签认。
施工方案审查应包括下列基本内容:①编审程序应符合相关规定。
②工程质量保证措施应符合有关标准。
(4)专业监理工程师应审查施工单位报送的新材料、新工艺、新技术、新设备的质量认证材料和相关验收标准的适用性,必要时,应要求施工单位组织专题论证,审査合格后报总监理工程师签认。
(5)专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,签署意见。
专业监理工程师应对施工单位在施工过程中报送的施工测量放线成果进行查验。
(6)专业监理工程师应检查施工单位为工程提供服务的试验室。
(7)项目监理机构应审査施工单位报送的用于工程的材料、构配件和设备的质量证明文件,并应按有关规定、建设工程监理合同约定,对用于工程的材料进行见证取样、平行检验。
