1、给水管道及配件安装分项工程划分为6个检验批①~②轴之间卫生间为1个检验批⑨~⑩轴之间卫生间为1个检验批⑯~⑰轴之间卫生间为1个检验批地下室水泵房为1个检验批一层业务用房及水平管线为1个检验批二层水平管线为1个检验批2、室内消火栓管道及配件安装分项工程划分为3个检验批每层1个3、室内喷淋管道及配件安装分项工程划分5个检验批地下室水泵房为1个检验批一层贴建办公楼为1个检验批一层进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批4、消防给水设备安装分项工程划分2个检验批地下室消火栓及喷淋设备为1个检验批屋面消火栓及喷淋稳压系统设备为1个检验批5、管道防腐分项工程划分为5个检验批地下室水泵房为1个检验批一层办公楼、进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批屋面水箱间为1个检验批6、管道绝热分项工程划分为5个检验批地下室水泵房为1个检验批一层办公楼、进出港作业区及其他业务用房为1个检验批二层办公楼为1个检验批三层办公楼为1个检验批屋面水箱间为1个检验批(二)室内排水系统安装室内排水系统安装子分部工程含排水管道及配件安装,雨水管道及配件安装,防腐,绝热4个分项工程划分为24个检验批1、排水管道及配件安装分项工程划分为6个检验批①~②轴之间卫生间为1个检验批⑨~⑩轴之间卫生间为1个检验批⑯~⑰轴之间卫生间为1个检验批地下室水泵房为1个检验批一层贴建办公楼除卫生间以外其他部位为1个检验批一层进出港作业区及其他业务用房为1个检验批2、雨水管道及配件安装分项工程按照系统划分为10个检验批10个雨水排水系统,每个为1个检验批3、管道防腐分项工程划分为4个检验批地下室为1个检验批一层为1个检验批二层为1个检验批三层为1个检验批4、管道绝热分项工程划分为4个检验批地下室为1个检验批一层为1个检验批二层为1个检验批三层为1个检验批(三)卫生器具安装卫生器具安装子分部工程含卫生器具安装、卫生器具给水配件安装和卫生器具排水管道安装3个分项工程共划分为12个检验批。
建筑水电工程检验批划分方案

水电安装工程
检验批划分计划
编制人:
审核人:
审批人:
编制时间:2022年10月25日
目录
1、编制依据 (1)
2、工程概况 (1)
3、检验批划分 (1)
3.1 建筑给水、排水及采暖分部工程 (1)
3.2 建筑电气分部工程 (2)
1、编制依据
(1)本工程合同、施工图纸。
(2)规范标准,如下表。
2、工程概况
一标项目含6栋高层5栋商业;高层住宅地上158584.16m2,商业地上7522.69㎡、公建3300.00㎡;地下车库30157.10㎡。
;堂悦二标含4栋高层、2栋小高层,2栋商业;高层地上58519.75m2,高层地下2157.80m2;小高层地上19936.09m2,小高层地下1694.57m2;地下车库13305.98㎡;商业地上4127.81㎡。
3、检验批划分
建筑工程质量验收应划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。
本工程具体划分详本章3.1-3.3节。
各检验批表格按照《建筑工程施工质量验收规范用表及填表说明》填写,且各检验批划分必须根据施工验收实际情况进行调整,按照实际验收来划分。
3.1 建筑给水、排水及采暖分部工程
建筑给排水涉及到的子分部工程有:室内给水系统、室内排水系统、室外给水管网、室外排水管网。
具体检验批划分如下表:
3.2 建筑电气分部工程
建筑电气涉及到的子分部工程有:室外电气工程、变配电室工程、配电干线工程、电气动力、电气照明安装、备用和不间断电源安装、防雷及接地工程。
具体检验批划分如下表:。

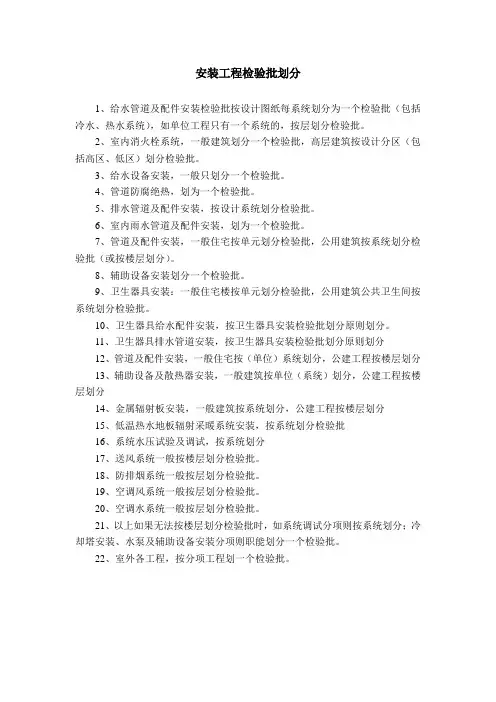

安装工程检验批划分

安装工程检验批划分
1、给水管道及配件安装检验批按设计图纸每系统划分为一个检验批(包括冷水、热水系统),如单位工程只有一个系统的,按层划分检验批。
2、室内消火栓系统,一般建筑划分一个检验批,高层建筑按设计分区(包括高区、低区)划分检验批。
3、给水设备安装,一般只划分一个检验批。
4、管道防腐绝热,划为一个检验批。
5、排水管道及配件安装,按设计系统划分检验批。
6、室内雨水管道及配件安装,划为一个检验批。
7、管道及配件安装,一般住宅按单元划分检验批,公用建筑按系统划分检验批(或按楼层划分)。
8、辅助设备安装划分一个检验批。
9、卫生器具安装:一般住宅楼按单元划分检验批,公用建筑公共卫生间按系统划分检验批。
10、卫生器具给水配件安装,按卫生器具安装检验批划分原则划分。
11、卫生器具排水管道安装,按卫生器具安装检验批划分原则划分
12、管道及配件安装,一般住宅按(单位)系统划分,公建工程按楼层划分
13、辅助设备及散热器安装,一般建筑按单位(系统)划分,公建工程按楼层划分
14、金属辐射板安装,一般建筑按系统划分,公建工程按楼层划分
15、低温热水地板辐射采暖系统安装,按系统划分检验批
16、系统水压试验及调试,按系统划分
17、送风系统一般按楼层划分检验批。
18、防排烟系统一般按层划分检验批。
19、空调风系统一般按层划分检验批。
20、空调水系统一般按层划分检验批。
21、以上如果无法按楼层划分检验批时,如系统调试分项则按系统划分;冷却塔安装、水泵及辅助设备安装分项则职能划分一个检验批。
22、室外各工程,按分项工程划一个检验批。
工程检验批划分方案

工程检验批划分方案工程检验批是建筑领域中一个非常重要的环节。
通过对工程的检验和验收,可以确保施工质量,提高工程项目的质量和可靠性。
然而,在实际工程中,如何科学、合理地划分检验批,成为了一个亟待解决的问题。
一、按照施工工序划分检验批按照施工工序划分检验批是一种常见的方法。
通过将整个工程划分为多个工序,并按照每个工序的施工内容和要求进行检验和验收,可以有效地控制施工质量。
例如,在建筑工程中,可以按照地基处理、主体结构、水电安装、装饰工程等工序划分检验批。
这样,每个工序中的施工活动就可以被划分为不同的检验批,分别进行检验和验收,确保每个环节的质量。
二、按照施工区域划分检验批除了按照施工工序划分检验批,还可以按照施工区域进行划分。
在一些大型工程项目中,施工区域复杂多样,质量要求也不尽相同。
因此,将不同区域的施工活动划分为不同的检验批,可以更加细致地对每个区域的施工质量进行控制和管理。
例如,在一座大型桥梁的建设过程中,可以将桥头、桥身、桥尾等区域划分为不同的检验批。
这样,在每个区域中,可以针对该区域的特点和要求,进行相应的检验和验收。
三、按照工程类型划分检验批此外,根据工程类型进行划分也是一种常见的方法。
不同类型的工程,其施工要求和质量标准也不尽相同。
因此,将同类型工程的施工活动划分为不同的检验批,可以更好地控制和管理施工质量。
例如,在道路施工中,可以按照路面铺装、交通标线、排水系统等工程类型划分检验批。
这样,针对不同类型的工程,可以制定相应的检验和验收标准,确保施工质量。
总之,工程检验批划分方案的制定需要综合考虑多种因素,如施工工序、施工区域、工程类型等。
只有通过科学合理的划分方案,才能更好地控制和管理施工质量,确保工程项目的可靠性和质量。
希望相关部门和专家学者能够加强研究,在实践中总结经验,制定更加科学、合理的工程检验批划分方案,推进我国建筑行业的发展和进步。
2、检验批划分(给排水分部)

2、检验批划分(给排水分部)建筑给排水系统及采暖分部包括室内给水系统、室内排水系统、室内热水供应系统、卫生器具安装、室内采暖管网以及室外给排水与采暖子单位工程。
在室内给水系统子分部中,给水管道及配件安装分项按系统划分为一个检验批,高层系统可分段。
屋面或底层水平干管为一个检验批,隐蔽部分同一时段隐蔽的为一个检验批。
消火栓给水系统也按照这种方法划分。
室内消火栓安装分项按立管系统的各个消火栓为一个检验批,高层垂直系统可分段,按区域划分的一个功能区域的消火栓为一个检验批。
给水设备安装分项按各个专业功能的设备为一个检验批。
室内排水系统子分部中,排水管道及配件安装分项按系统划分为一个检验批,高层系统可分段。
若有水平干管,则水平干管为一个检验批,隐蔽部分同一时段隐蔽的为一个检验批。
雨水管道及配件安装分项同样按照室内排水管道及配件安装分项的方法划分。
室内热水供应系统子分部中,热水管道及配件安装分项按照室内给水管道及配件安装分项的方法划分。
热水供应系统辅助设备安装分项则按相对独立的一套功能系统或数量较多的某一区域内的内容作为一个检验批。
卫生器具安装子分部中,卫生器具及给水配件安装分项按一层为一个检验批,单层面积较大的一层可按功能区域分为几个检验批。
卫生器具排水管道安装分项同样按照卫生器具给水配件安装分项的方法划分。
室内采暖管网子分部中,采暖管道及配件安装分项按照室内给水管道及配件安装分项中的方法划分。
若水平支管数量较多,则水平支管也可按层(或几层)为一个检验批。
室内采暖辅助设备及散热器、金属辐射板安装分项按一层为一个检验批,单层面积较大的可按功能区段分为几个检验批。
在室外给排水与采暖子单位工程中,室外给水管道安装分项一般按一个检验批,对于不同时段隐蔽的项目,可分成不同的几个检验批。
室外排水管道安装分项同样按照室外给水管道安装分项的方法划分。
室外供热管网安装分项也按照室外给水管道安装分项的方法划分。
室外消防水泵结合器、消防栓安装分项一般按一个检验批。
检验批划分原则

检验批划分原则分部〔子分部〕工程、分项工程的划分,已在各专业标准中全部列出,各工程工程可按工程实际情况选择参照划分。
检验批的划分和数量确定,应视工程的特点〔如施工段、结构缝、楼层、部位、工艺、系统等〕情况进行确定,这样便于质量治理和工程质量操纵,也便于质量验收。
检验批的划分,实质是分项工程验收批数确实定,一个分项工程可按工程的特点分为一个或假设干个检验批进行验收;而在检验批划分和数量确定时,则应按以下各分部工程相关要求进行划分和确定;1、地基与根底分部工程(1)无技护土方子工程:包含土方开挖、土方回填等分项,应按施工流水段〔分段开挖)结构缝〔后浇带等〕划分为假设干个检验批。
(2)有技护土方子工程:包含进底降水、地下连续墙、土钉墙、支撑等分顶,按施工流水分段〔分段、分层开挖、支撑形式〕、结构缝〔后浇带等〕或机械分组划分为假设干个检验批。
(3)地基与分子处理子分部:包含注浆地基、水泥土搅拌桩等分项按施工流水段〔部位〕、工艺或机械分组划分假设干个检验批。
(4)桩基子分部:包含砼预制桩、PHC桩、钢管桩、灌注桩等分项,按施工流水段、品种规格、沉桩方法、工作条件或机械分组划分假设干个检验批。
(5)其它子分部〔地下防水、根底等〕,按地下层、结构缝、施工流水段划分假设干个检验批。
其中防水分项工程,除按本条要求划格外,并按不同设计材料、工艺要求划分检验批,纳入防水分项工程。
2、主体结构分部工程〔1〕砼结构子分部:包含模板、钢筋混凝土等分项要求,按施工段、结构缝、楼层或工作班组划分为假设干个检验批。
〔2〕钢结构子分部:1〕钢结构按楼层或施工段〔吊装单件〕变形缝划分检验批;2〕压型金属板按屋面、墙板、楼面等不同部位划分;3〕对于原材料及成品进场时的验收检验批,应依据工程规模及进料实际情况合并或分解划分。
〔3〕砌体结构子分部:按施工段、楼层、变形缝、砌体品种、砂浆强度等级或工作组划分假设干个检验批。
3、建筑装饰装修工程分部〔1〕建筑地面子分部:1〕基层〔各构造层〕和各类面层的分顶工程,检验批按楼层或每层施工段〔或变形缝〕划分。
(水电安装部分)检验批划分及检验试验方案-20160229资料(word文档良心出品)

XXXXXX建设项目检验批划分及检验试验方案编制人:审核人:批准人:X X X X X X公司X X X X水电项目部年月日一、编制说明及编制依据1、编制依据⑴《XX项目总承包工程施工合同》⑵本工程施工图纸⑶本工程施工组织设计⑷规范标准:2、编制说明本方案主要针对工程的混凝土结构、水电安装部分进行编写。
其中实体检测具体部位在实体检测前确定,放射性检测等特殊检测选择有相关资质的单位进行检测。
实体检测方案另行编制;精装修部分待进场后另行协调。
二、工程概况1、项目总体概况2、土建部分概况3、安装概况火灾自动报警系统、电力配电系统、照明系统、泛光照明、弱电智能化系统、建筑物防雷、接地系统及安全措施等;给水系统、排水系统、消火栓;通风防、排烟系统3、安装部分概况5、检验试验制度⑴检验工作制度送检人员必须严格按规范以及业主、监理对原材料、半成品等进行复试,并在监理的见证下进行取样送检,送经监理审查通过的检测单位试验。
⑵检验试验资料管理制度①做好原材料、半成品的检验和试验委托单、委托登记台帐、试验记录、检验试验台帐、检验试验报告、专项试验报告单、不合格的原材料、半成品台帐等相关资料的记录、并做好收集整理归类管理和移交工作。
②做好各种新进原材料的收集整理工作,并阶段性的移交给档案资料员。
③各种原材料的取样和半成品送检应与工程同步(提前)不能后于工程施工。
6、检验和试验工作程序三、检验批划分1、土建检验批划分2、水电安装检验批划分水电安装工程检验批的划分按土建的检验批划分的流程进行检验批和验收,其他按《建筑工程施工质量验收统一标准》GB50300-2013 进行划分检验批进行验收,具体划分原则如下。
水电安装工程检验批划分表:注:安装工程检验批在专业分包确定及专项施工方案编制完成后进行划分。
四、取样方法及检验实验计划(一)安装取样方法1、电线电缆:各规格每批抽取包装完好的样品一卷(长度不少于90m)。
同产地、同规格分批送检。
主楼水电安装检验批划分

1批
整幢为一检验批
冷凝水管通水试验
6批
每层为一检验批
冷媒管道气密性试验
6批
每层为一检验批
风机安装
6批
每层为一检验批
系统调试
1批
整幢为一检验批
排水管道及配件安装
1批
整幢为一检验批
雨水
1批
整幢为一检验批
卫生器具安装
卫生器具安装
6批
每层为一检验批
卫生器具给水配件安装
6批
每层为一检验批
卫生器具排水配件安装
6批
每层为一检验批
室外给水管网
给水管道安装
[L/20856 5178 典=27107 69E3 槣
1批
整幢为一检验批
消防水泵接合器及
室外消火栓安装
每层为一检验批
电线、电缆导管
和线槽敷设
6批
每层为一检验批
电线、电缆穿管
和线槽敷线
6批
每层为一检验批
电缆头制作、导线连接和线路电气试验
1批
20771 5123 儣36399 8E2F 踯f
F40864 9FA0 龠
整幢为一检验批
电气照明安装
电线、电缆导管
和线槽敷线
6批
每层为一检验批
导线连接和线路
电气试验
智能
建筑
通信网络系统
通信系统
1批
整幢为一检验批
办公自动化系统
计算机网络系统
6批
每层为一检验批
安全防范系统
电视监控系统
1批
整幢为一检验批
入侵报警系统
1批
整幢为一检验批
电源与接地
l223450 5B9A 定Z30232 7618 瘘23897 5D59 嵙28277 6E75 湵30148 75C4 痄
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
主楼水电安装检验批划分
一、前言
在主楼水电安装过程中,出现的问题可能会导致安装无法正常进行、使用效果
不佳等问题,为保证安装质量,必须进行检验。
为了更好地管理和开展检验工作,需要进行检验批划分。
二、检验批划分的基本原则
检验批划分的原则是全面、客观、真实、查证,分清主次,不漏检、不重复抽检。
检验批划分应根据施工进度、施工特点、施工环境和工程质量要求来划分,在
量大、难点多、质差环节、分岔口、节奏要求高的地方开展检验。
三、检验批划分的要求
检验批划分要求:
1.检验批应根据施工进度、施工特点、施工环境和工程质量要求来划分。
2.检验批应有合理的分批周期,不能耽误施工进度。
3.检验批应有明确的抽样方法与抽样数量,保证检验结果的可靠性。
4.检验批应记录每个检验点的检验结果,并反馈给相关技术人员及时处
理。
5.检验批应有规范的记录和档案保管方法,以便未来查阅。
四、检验批划分的流程
检验批划分的流程如下:
1.制定检验批划分方案。
2.依据方案划分检验批。
3.制定检验批抽样方案。
4.在施工过程中实施检验。
5.检验结果反馈给需要处理的人员。
6.对检验结果进行汇总和评价,并出具检验报告。
五、检验批划分的注意事项
在进行检验批划分的过程中,需要注意以下事项:
1.检查检验批划分方案是否合理,是否能满足检验要求。
2.严格按照抽样方案执行抽样,避免抽样过多,导致工作量过大。
3.对检验结果进行评价时,应考虑不同的因素,如施工环境、技术难度、
工程规模等。
4.检验结果要及时反馈给施工人员和管理人员,并进行必要的改进措施。
六、结语
水电安装涉及到建筑物内部的供水、排水、电力等基础设施,关系到住户的生
活水平和安全问题。
因此,对水电安装质量的检验尤为重要。
通过本文介绍的检验批划分方法,可以更好地管理和开展安装质量检验工作,保证施工质量和使用效果。
