彭电接地装置施工作业指导书
接地作业指导书

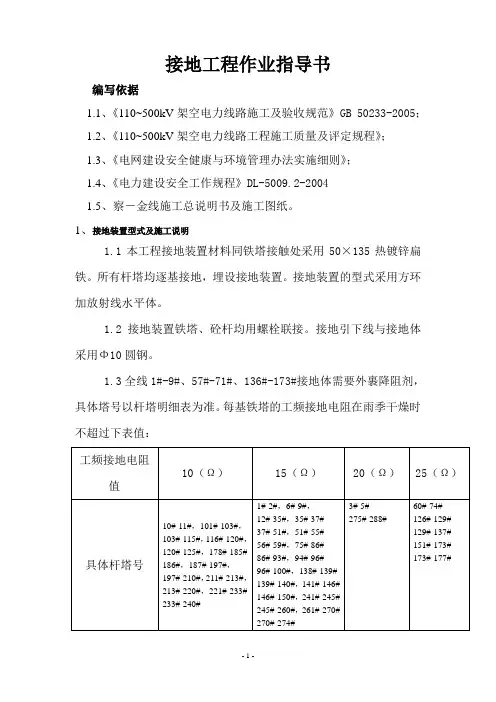

接地工程作业指导书编写依据1.1、《110~500kV架空电力线路施工及验收规范》GB 50233-2005;1.2、《110~500kV架空电力线路工程施工质量及评定规程》;1.3、《电网建设安全健康与环境管理办法实施细则》;1.4、《电力建设安全工作规程》DL-5009.2-20041.5、察-金线施工总说明书及施工图纸。
1、接地装置型式及施工说明1.1本工程接地装置材料同铁塔接触处采用50×135热镀锌扁铁。
所有杆塔均逐基接地,埋设接地装置。
接地装置的型式采用方环加放射线水平体。
1.2接地装置铁塔、砼杆均用螺栓联接。
接地引下线与接地体采用Φ10圆钢。
1.3全线1#-9#、57#-71#、136#-173#接地体需要外裹降阻剂,具体塔号以杆塔明细表为准。
每基铁塔的工频接地电阻在雨季干燥时不超过下表值:1.4 铁塔根开大于8米的接地框放大至塔腿以外0.5米左右处,当接地沟开挖后,接地框增大部分具体尺寸以文字形式报给项目部。
2、接地槽开挖要求2.1.敷设水平接地体时,在倾斜地形宜沿等高线敷设,防止因接地沟被冲刷而造成接地体外露。
2.2.接地槽应根据设计图纸要求及现场地形情况在杆塔周围划出接地槽开挖线。
2.3.开挖时,应将基面及槽位表面的杂物清理干净。
2.4.开挖过程中,如发现土质与设计不符或有孔洞、古墓、地下电缆及管道应及时通知上级有关部门,进行协商解决。
2.5.开挖过程中,如遇大石块等障碍物,可绕道避开,但不得改变接体的布置型式,应尽量避免放射型接地体弯曲,保证两接地体间的平行距离不应小于5m。
2.6.接地槽的深度应达到设计要求,接地槽底面应平整,并应清除槽中一切影响接地体与土壤接触的杂物,接地槽深度不得有负偏差。
3、接地体的安装3.1.接地圆钢运往施工现场之前要进行外观检查,严禁使用腐蚀、严重,有裂纹或不符设计要求的圆钢。
3.2.降阻剂必须有出厂合格证,严禁使用变质,结块的降阻剂。
接地装置作业指导书

编号:QZ/ XX工程接地装置安装作业指导书
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期:年月日至年月日
XX公司
一、分项工程概况及工程量
二、分项工程的质量、环境、职业健康安全、文明施工指标
三、编制依据及引用文件
四、施工前准备工作安排4.1准备工作
4.2作业人员资格及职责
4.3设备、工具及检测器具
4.4材料
4.5危险源点分析
转下页
接上页
4.6环境因素分析
4.7 质量要求及工艺标准
五、工作程序5.1工艺流程图
5.2工作项目和操作标准
5、3 文明施工措施
5、4 成品保护措施
5、5成本降低措施
5、6验收
六、作业指导书执行情况评估。
9接地装置施工作业指导书

接地装置施工作业指导书一、材料准备1)地线、电焊机、工具二、施工作业条件1)土建提交界面和安装设备同时进行。
三、施工流程1)施工程序2)接地装置敷设(1)接地体顶面埋设的深度应符合设计规定。
当无设计规定时,不宜小于0.6m。
角钢接地体应垂直配置。
除接地体外,接地引出线的垂直部分和接地装置焊接部分应作防腐处理;在作防腐处理前,表面必须除锈并去掉焊接处残留的焊药。
(2)垂直接地体的间距不宜小于其长度的2倍。
水平接地体的间距应符合设计规定,当无设计规定时不宜小于5m。
(3)接地干线应在不同的两点以上与接地网相连接。
自然接地体应在不同的两点及以上与接地干线或接地网相连接。
(4)每个电气装置的接地应与单独的接地线与接地干线相连接,不得在一个接地线中串接几个需要接地的电气装置。
3)接地体(线)连接(1)接地体(线)的连接采用焊接,焊接必须牢固无虚焊。
接至电气设备上的接地线,应用镀锌螺栓连接;有色金属接地线不能采用焊接时,可用螺栓连接。
螺栓连接处的接触面应按现行国家标准《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)的规定处理。
(2)接地体(线)的焊接应采用搭接焊,其搭接长度必须符合下列规定:扁钢为其宽度的2倍(且至少3个棱边焊接)圆钢为其直径的6倍。
圆钢与扁钢连接时,其长度为圆钢直径的6倍。
扁钢与钢管、扁钢与角钢焊接时,为了连接可靠,除应在其接触部位两侧进行焊接外,并应焊以由钢带弯成的弧形(或直角形)卡子或直接由钢带本身弯成弧形(或直角形)与钢管(或角钢)焊接。
(3)配电屏(箱)、及各种用电设备、因绝缘破损而可能带电的金属外壳、电气用的独立安装的金属支架及传动机构、插座的接地孔,均应以专用接地(PE线)支线可靠相连,PE线应与接地装置连通并作重复接地。
(4)当设计无要求时,柜(屏、台、箱、盘)内保护导体最小截面积Sp不应小于下表的规定。
保护导体的截面积(5)所有外露的接地点、测试点,均应涂红色油漆并加挂薄铁皮制成的标志牌写明用途。
接地防静电接地装置作业指导书

接地(防静电接地)装置1.接地电阻:第一类防雷建筑物:(1)在电缆与架空线连接处,其冲击接地电阻不宜大于300。
(2)防雷电感应的接地装置应与电气和电子系统的接地装置共用,其工频接地电阻不宜大于100。
(3)架空金属管道,在进出建筑物处,其冲击接地电阻不应大于30 0。
(4)外部防雷的接地装置应围绕建筑物敷设成环形接地体,每根引下线的冲击接地电阻不应大于100。
(5)当每根引下线的冲击接地电阻大于100时,当土壤电阻率小于或等于5000 m时,对环形接地体所包围面积的等效圆半径小于5 m 的情况,每一引下线处应补加水平接地体或垂直接地体。
第二类防雷建筑物:在土壤电阻率小于或等于30000 m的时,外部防雷装置的接地体应符合下列规定之一以及环形接地体所包围面积的等效圆半径等于或大于所规定的值时,可不计及冲击接地电阻;但当每根专设引下线的冲击接地电阻不大于100时,可不补加水平接地体或垂直接地体。
(2)有爆炸危险的露天钢质封闭气罐的冲击接地电阻不应大于30 0。
第三类防雷建筑物:土壤电阻率小于或等于30000 m时,外部防雷装置的接地体当符合下列规定之一以及环形接地体所包围面积的等效圆半径等于或大于所规定的值时可不计及冲击接地电阻;当每根专设引下线的冲击接地电阻不大于300。
但当每根专设引下线的冲击接地电阻不大于10 Q时,可不补加水平接地体或垂直接地体。
其他各类防雷建筑物:2.安全距离,同接闪器。
3.埋设间距及深度:(1)人工钢质垂直接地体的长度宜为2.5 m。
其间距以及人工水平接地体的间距均宜为5 m,当受地方限制时可适当减小。
(2)人工接地体在土壤中的埋设深度不应小于0.5 m,并宜敷设在当地冻土层以下,其距墙或基础不宜小于1 11)。
接地体宜远离由于烧窑、烟道等高温影响使土壤电阻率升高的地方。
(3)在敷设于土壤中的接地体连接到混凝土基础内起基础接地体作用的钢筋或钢材的情况下,土壤中的接地体宜采用铜质或镀铜或不锈钢导体。
全厂防雷接地装置安装作业指导书.

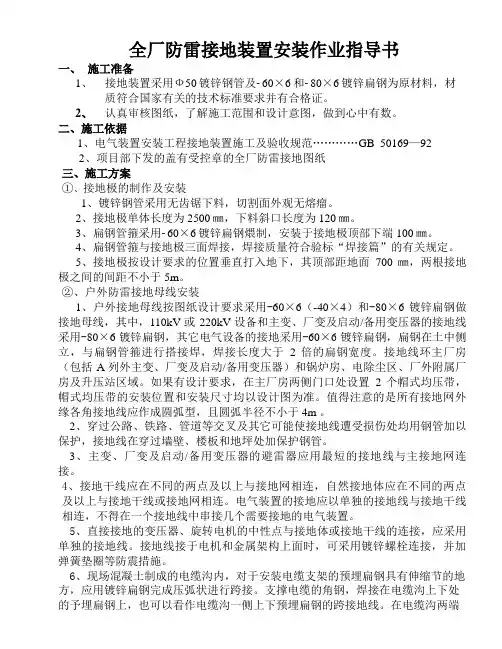

全厂防雷接地装置安装作业指导书一、施工准备1、接地装置采用Ф50镀锌钢管及60×6和80×6镀锌扁钢为原材料,材质符合国家有关的技术标准要求并有合格证。
2、认真审核图纸,了解施工范围和设计意图,做到心中有数。
二、施工依据1、电气装置安装工程接地装置施工及验收规范…………GB 50169—922、项目部下发的盖有受控章的全厂防雷接地图纸三、施工方案①、接地极的制作及安装1、镀锌钢管采用无齿锯下料,切割面外观无熔瘤。
2、接地极单体长度为2500㎜,下料斜口长度为120㎜。
3、扁钢管箍采用60×6镀锌扁钢煨制,安装于接地极顶部下端100㎜。
4、扁钢管箍与接地极三面焊接,焊接质量符合验标“焊接篇”的有关规定。
5、接地极按设计要求的位置垂直打入地下,其顶部距地面700㎜,两根接地极之间的间距不小于5m。
②、户外防雷接地母线安装1、户外接地母线按图纸设计要求采用-60×6(-40×4)和-80×6镀锌扁钢做接地母线,其中,110kV或220kV设备和主变、厂变及启动/备用变压器的接地线采用-80×6镀锌扁钢,其它电气设备的接地采用-60×6镀锌扁钢,扁钢在土中侧立,与扁钢管箍进行搭接焊,焊接长度大于2倍的扁钢宽度。
接地线环主厂房(包括A列外主变、厂变及启动/备用变压器)和锅炉房、电除尘区、厂外附属厂房及升压站区域。
如果有设计要求,在主厂房两侧门口处设置2个帽式均压带,帽式均压带的安装位置和安装尺寸均以设计图为准。
值得注意的是所有接地网外缘各角接地线应作成圆弧型,且圆弧半径不小于4m 。
2、穿过公路、铁路、管道等交叉及其它可能使接地线遭受损伤处均用钢管加以保护,接地线在穿过墙壁、楼板和地坪处加保护钢管。
3、主变、厂变及启动/备用变压器的避雷器应用最短的接地线与主接地网连接。
4、接地干线应在不同的两点及以上与接地网相连,自然接地体应在不同的两点及以上与接地干线或接地网相连。
接地装置作业指导书04概论

兰新铁路安红标段电气化改造变电专业工程编号:安红变电-04接地装置作业指导书单位:中铁电气化局集团兰新线红乌项有限公司兰新线安红段电气化改造工程项目经理部编制人:负责人:审核人:批准人:接地装置施工作业指导书(AHBD-04)1.1 适用范围适用于兰新线室内外电力牵引变电所、分区所、AT所工程接地装置工程施工。
1.2 作业准备1.2.1 内业技术准备在开工前组织技术人员认真学习实施性施工组织设计、施工安全保证措施、应急预案,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
已对参加施工人员进行上岗前技术培训,考核合格后持证上岗、进行技术安全交底。
1.2.2 外业技术准备接地装置施工所涉及的各种外部技术数据收集,施工劳动组织配备、材料准备及设备工器具的配置。
1.3 技术要求1 一般规定所有电气装置中,由于绝缘损坏而可能带电的金属部分均应有保护接地,应接地的部分如下:1)变压器及其他电气设备的金属外壳和底座。
2)室内外配电装置的金属或钢筋混凝土构架、支架及靠近带电部分的金属遮掩栏和金属门。
3)配电、控制、保护用的盘(台、箱)的框架;4)交、直流电力电缆的接地盒、终端盒的金属外壳和电缆的金属护层、穿线钢管。
5)电缆支架。
6)装在钢筋混凝土构架和支架上的金属设备托架、支架、横担等。
2 接地装置所采用的接地体,其规格、型号应符合设计规定。
不得使用蛇皮管、保温管的金属外皮或金属网以及电缆金属护层作地线。
3 接地装置的敷设1)接地体的埋设深度应符合设计规定。
除直埋部分外,引出地面部分应作防腐处理。
2)接地体与建筑物的地中距离不得小于1.5m。
3)接地体应防止发生机械损伤和化学腐蚀,在可能遭受机械损伤之处,应设钢管防护。
4)接地线在穿过墙壁时,应通过明孔或钢管保护。
5)接地干线至少应在不同的两点与接地网相连接。
6)电气装置的每个接地部分应以单独的接地线与接地干线相连接。
不得在一个接地线串接几个需要接地的部分。
接地施工作业指导书

目录1、编制依据............................................................................... 1 ..2、工程概况............................................................................... 1 ..3、接地装置............................................................................... 2 ..3.1 接地装置型号...................................................................... 2 ..3.2 接地埋设要求...................................................................... 3 ..4、材料定购及验收......................................................................... 4 ..4.1 、原材料定购...................................................................... 4 ..4.2 、原材料验收...................................................................... 4 ..5、接地装置施工........................................................................... 5 ..5.1 、技术资料准备.................................................................... 5 ..5.2 、接地沟开挖...................................................................... 5 ..5.3 、接地体敷设...................................................................... 6 ..5.4 、接地体回填...................................................................... 7 ..5.5 、接地引下线的施工................................................................ 7...5.6 、接地电阻测量.................................................................... 9 ..6、质量管理 ........................................................................................... 1..0 ..7、安全保证措施 ........................................................................................... 1..0 ..8、环境保护及文明施工 ........................................................................................... 1.1. .8.1 、环境保护1..1..8.2 、文明施工1..1..—曲器"叶彳—曲晁"叶彳1、编制依据1.1、施工设计图及资料;1.2、本工程现场的调查(地形、地质、交通、气候);1.3、《110〜500KV架空电力线路工程施工质量及评定规程》(DL/T5168-2002);1.4、《110〜500KV架空电力线路施工及验收规范》 (GB50233-2005 ;1.5、《架空送电线路导地线液压施工工艺规程》(SDJ226-87 ;1.6、《钢筋焊接接头试验方法标准》(JGJ/T 27 —2001)1.7、《电力建设安全工作规程第2部分:架空电力线路》(DL5009.2-20)1.8、《国家电网公司输变电工程施工工艺示范手册》(中国电力出版社出版)1.9、《电气装置安装工程接地装置施工及验收规范》(GB 50169-2006)1.10、《接地装置工频特性测量导则》(DL/T 475-2006 )1.11、《杆塔工频电阻测量》(DL/T887-2004)2、工程概况本工程为余箐变电站〜珙泉变电站110kV送电线路新建工程,其施工范围为:起于余箐至珙泉已建线路段的N16#铁塔横担挂线点,止于已建的珙泉变电站110kV门型构架挂线点,新建线路长为10.686km,曲折系数1.126,额定电压为110kV,系中性点直接接地系统。
接地工程作业指导书

接地工程作业指导书1、目的与要求:目的:保证接地敷设可靠,接地电阻符合设计要求。
要求:作业人员应掌握安装要领,熟练作业。
2、适用范围:35kV架空送电线路杆塔接地体的敷设。
10kV架空送电线路杆塔、开关、变压器、电缆、避雷器接地体的敷设。
3、引用标准:《电业安全工作规程》DL409-91、《架空送电线路施工技术》98版、《电力建设安全工作规程》DL5009*2-94、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92。
4、作业工具:短柄铁锹2把;卷尺1把;ZC-8(或ZC-29型)接地摇表1只;12寸活洛扳手1把;20磅大锤;绝缘手套1付(带电测量时用);撬棍1根等工具。
5、作业程序与技术要求:5.1准备工作:5.1.1许可手续办理:进入工作现场。
工作负责人得到工作许可人许可后,查看、核对现场措施与工作票、作业票是否相符合(不完备应补充安全措施),查看、核对无误后办理许可手续。
5.1.2“二交一查”及安全、技术措施交底:工作负责人召集全体人员进行“二交一查”,宣读工作票、作业票,交待工作地段、停电地段、带电部分、危险点及预控安全措施、工作任务、人员分配、设专职监护人等。
检查全体作业人员是否戴好安全帽,人员应规范着装穿长袖棉质衣服、穿软底绝缘鞋、戴手套并检查个人工器具等。
上杆人员正确使用安全带并检查登高工器具。
如有民工应安全教育并安全、技术交底后签《民工协议书》、《安全教育卡》。
5.1.3按设计图纸进行备料,并检查接地体规格、型号、数量。
5.2敷设基本作业:5.2.1选择接地体的槽位:应尽量避开道路、地下管道及电缆管道等。
应防止接地体受到河流、洪水的冲刷,倾斜地势应沿等高线敷设。
5.2.2地槽开挖:地槽应按设计要求开挖,一般槽深为0.6~0.8米,水田应敷设在耕地深度以下,接地槽底面应平整,并应清除一切影响接地体与地壤接触的杂物如石块、树根等。
地槽如遇大石等障碍物时可绕道避开,改变接地体形状应平直,土层坚硬应用撬棍松动土层、石块后使用铁锹取土、开挖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、................................................................... 编制依据1二、.................................... 电厂简要描述、工程概况、施工范围及工程量1三、.......................................................... 作业准备和作业条件2四、.......................................................... 综合进度和配合要求2五、.......................................................... 施工主要机具及材料2六、.......................................................... 主要施工方法和步骤3七、...................................................... 施工质量标准和工艺要求7八、............................................................ 应注意的质量问题7九、................................................................ 成品保护要求7十、.............................................. 安全、环保及文明施工措施和要求8十一、................................................ 应形成的质量记录和验收级别9十二、.............................. 其它需说明问题及附录、附加的各种相关必备内容9附录2 环境因素分析表 (10)作业项目:脱硫电气接地装置安装 (10)一、编制依据1.1 《徐州彭城电厂脱硫施工组织总设计》1.2 徐州彭城电厂提供的电厂资料、脱硫岛地质资料等1.3 福建龙净环保股份有限公司设计图纸。
1.4 《电气装置安装工程接地装置施工及验收规范》GB50169-20061.5 《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17—20021.6 《电力建设安全工作规程》1.7 《电气设备典型消防规程》二、电厂简要描述、工程概况、施工范围及工程量2.1彭城电厂是徐州华润电力有限公司建设和经营的一座大型火力发电厂。
2.1.1电厂位于江苏省徐州市北郊的铜山县柳新镇,厂址北靠京杭大运河和桃园河,距两河汇合口约1.5km,厂址及其周围地带地势开阔平坦,历史上为黄泛区,目前被改造成农田。
厂址南至铜山县丁楼和李庄、东至大口村距离都为0.8km,在此范围内,周围没有集中的村庄和农舍。
津浦铁路从电厂的东面通过,相距约8km,陇海铁路从电厂的南面通过,距电厂约11km,而联接这两条铁路干线的茅(村)夹(河)线则从电厂南面2.5km处通过。
2.1.2电厂一期工程安装2300MW国产燃煤机组,于1994年5月正式开工,#1机组于1996年9月、#2机组于1997年5月相继建成投产。
二期工程扩建2300MW国产燃煤机组,于2003年5月经国务院正式批准后建设,于2004年5月份和9月份#3、#4机组已相继投产。
2.2本期规划建设2×1000MW等级超超临界燃煤机组,将于2009年8月1日和2009年11月30日分别建成投产。
2.2.1徐州彭城发电厂三期扩建工程(2×1000MW机组),由承包商采用德国鲁奇·能捷斯·比晓夫公司(LLAG,原LLB)的石灰石—石膏湿法、一炉一塔脱硫装置。
脱硫率不小于95%。
本脱硫岛工程建设模式为总包方式,包括系统设计、土建施工、设备供货、安装、调试、试验等方面。
2.2.2本工程2×1000MW超超临界燃煤机组三期工程烟气脱硫安装工程由福建龙净环保股份有限公司设计、总承包,采用德国鲁奇·能捷斯·比晓夫(LLAG,原LLB)公司的喷淋塔技术,一炉一塔,脱硫系统的保证脱硫效率≥95%。
吸收塔位于锅炉烟囱后两侧,共设两台吸收塔。
本施工作业指导书描述仅针对脱硫区域接地装置安装进行说明,施工范围主要包括:脱硫区域接地、综合楼接地、石膏脱水楼接地、脱硫废水车间接地等等。
三、作业准备和作业条件3.1主要材料设备准备:3.1.1根据图纸提供的设备材料表编制材料计划。
3.1.2开工前将施工用主材及消材领用齐全。
3.2技术准备:3.2.1单位工程开工报告已批准,并对工人进行了施工安全、技术交底。
3.2.2质量、安全保证体系已建立并完善。
3.2.3施工图纸齐全,并经会审;对于有关施工规程、规范已熟悉。
3.3现场条件准备:3.3.1施工用电已预先引接到位,材料运输道路通畅。
3.3.2现场土建施工具备接地装置安装条件。
四、综合进度和配合要求五、施工主要机具及材料机械及工、器、具名称单位数量规格电焊机台 2砂轮锯台 1钢卷尺把 1 50m钢卷尺把 2 5m千斤顶台 2角向砂轮把 2 100型活扳手把 2 15寸大锤把 2 12P5.1 施工机具16T千斤顶 2只焊机 2台一次线 1000米水准仪 1台(经校验合格)角向砂轮 2台50米卷尺 1把(经校验合格)配电柜(380V) 1盘其它小型工具若干六、主要施工方法和步骤6.1施工工序6.1.1室外施工工序接地带、接地极土方开挖——接地极制作——接地极安装——接地带敷设——接地跨接线安装——接地检查井施工——土方回填——电气设备保护接地——接地电阻测试——检查验收——移交6.1.2室内施工工序接地线敷设——接地跨接线安装——电气设备保护接地——检查验收——移交6.1.3工序交接程序:土建回填到位---接地施工---检查验收---下道工序6.2作业方法:6.2.1作业方法:6.2.1.1接地极施工a)按设计位置布置接地极(热镀锌角钢60×60×2500)。
b)接地极一端向地,打入接地极至设计深度,继续下一个,当遇到异物阻碍无法将接地极打入至设计深度时,必须排除异物或微调接地极位置,不得损伤接地极,不能接触岩石,必须用土回填。
6.2.1.2室外主接地带敷设a)按设计尺寸制作镀锌角钢,材料为-60*8镀锌扁钢,保证接地线与接地极连接面积。
b)沿设计路线挖地槽,深度及宽度以便于施焊及满足接地扁钢埋深为宜。
c)利用镀锌角钢将镀锌扁钢与接地极焊接连接,焊接长度符合规范要求,扁钢与扁钢间搭接焊接,搭接长度符合规范规定。
d)对焊接部位进行处理干净后,刷2遍沥青漆,并在引入线位置涂刷接地标志。
e)地面下施工需进行隐蔽工程验收,验收合格后,方可回填,回填土质符合规范要求。
I)施工结束后按系统对接地装置进行接地电阻测定,应达到设计要求,否则应联系相关部门采取弥补措施。
6.2.1.3室内接地带敷a)室内接地带规格、安装位置应按设计进行施工b)将扁钢平直,并将若干根弯成弧形使用于建筑物伸缩缝处。
b)焊接牢固,安装高度、弯曲半径符合要求,搭接长度、焊接长度符合要求,按设计部位焊接接线端子。
c)上引线沿柱子敷设,每层不少于2根,各层之间采用焊接,焊接搭接长度符合要求。
d)清理焊接部位,刷防腐漆。
6.2.1.4设备接地装置安装a)现场需工作及保护接地的电气设备:设备(电机、变压器、电器具)的底座和外壳。
电气设备传动装置。
室内外配电装置的金属或钢筋混凝土构架及靠近带电部分的金属框拦、金属门。
盘台柜的金属构架、基础底座。
电缆桥架、支架。
电热设备金属外壳。
计算机系统特殊接地。
电缆终端头的屏蔽或金属保护层,电缆保护管,穿线管起重机每根轨道引下两根引下线与户内主接地母线连接,连接方法方法采用焊接b)根据设备接地线的选材及设备的功率选择接地材料的规格(热镀锌扁钢-40×4)。
c)设备侧采用螺栓连接,接地带侧采用焊接,焊接搭接长度符合规定。
d)接地线进行除锈除焊渣,刷两遍沥青漆。
e)测量接地电阻符合规定6.2.1.5接地扁钢的连接a)地下的连接采用焊接连接,保证结合面焊接边数及搭接长度符合规范和设计,去除锈和焊渣后在连接处涂上刷两遍沥青漆。
b)地面以上的连接地面以上接地线与主接地网采用焊接连接,进户内、塔架等高处引下线及与设备基础等采用螺栓连接。
采用螺栓连接处,接触面必须清洁光亮,并涂上标准的不含氧化物的油脂6.2.2户外接地母线安装a)接地带选用镀锌扁钢侧立与圆管接地极利用镀锌角钢焊接,埋深不小于0.8米且符合设计,水平接地体距建筑物外墙为1.5米,接地极间距大于等于5米,接地极长度为2.5米。
b)搭接方式:扁钢与扁钢≥2倍宽度,且焊接面≥3面圆钢与圆钢或扁钢≥6倍直径c)主接地网与烟囱及避雷针集中接地装置连接,应符合设计要求。
d) 接地极与接地线通过镀锌角钢焊接,三面焊接完成后,焊接部位清理干净,刷两遍沥青漆进行防腐处理,主接地网的四角应做成圆弧形,圆弧的半径应大于均压带间距的一半。
e) 主接地带与室内接地连接按设计位置接引,穿墙、楼板等处应设置穿墙套管。
f) 在接地干线引向室内保护管口处的墙壁右侧,应标以明显标志。
g) 敷设完接地体的地沟,回填土勿夹带石块及建筑垃圾,外取的土壤不得有较强的腐蚀性,回填土应分层夯实。
h) 接地装置施工结束后应测量接地电阻,阻值应符合设计要求.6.2.3户内接地母线安装a)室内接地带标高、与墙壁距离应符合设计,设计无要求时离地面250mm,与墙壁间隙10mm,当需避开其它设备时可适当调整,但必须保证整体布置美观。
b)接地线支持件采用钢筋予埋,部分地段可采用膨胀螺栓固定,支持件间距符合规程要求,具体距离如下:水平敷设间距为1m垂直敷设间距为1.5m转弯部分 0.5米c)在跨越建筑沉降缝、伸缩缝处,利用接地线弯成弧状代替伸缩补偿装置。
d)室内接地母线的弯曲半径:扁钢平弯≥2倍厚度扁钢立弯≥1倍宽度扭弯长度≥2.5倍的宽度e)接地母线安装不直度:平面方向小于等于5mm侧面方向小于等于5mm水平敷设时全长标高差小于等于±5mm垂直敷设时全长垂直偏差小于等于5mmf)在过建筑门口等部位,采用从门下方暗敷设的方法,如有可能造成接地线断裂隐患的部位,可加保护管。
在穿越墙体等位置时,必须加设保护套管。
g)在断路器室、配电间、母线分段处等需设接地端子处按设计要求设置接地端子。
h)接地母线搭接长度大于等于2倍的宽度,焊接面数大于等于3面,焊缝饱满,无夹渣。
i)至少有两点沿柱子引上线与上层接地母线可靠连接。
