土方工程进度分析

合集下载

土石方工程施工进度计划和保证措施

土石方工程施工进度计划和保证措施

土石方工程施工进度计划和保证措施第一章土石方工程施工进度计划和保证措施第一节施工进度计划第二节施工进度施工工期保证措施一、工程进度控制为确保本工程按业主要求的工期竣工,我公司针对组织实施的各个环节,各方面给予高度重视,分别从前期准备、施工过程以及资金、技术、人员、组织管理、材料供应、机械设备等方面着手制订详细的资源供应保障计划与措施,并按工程项目排定工期,实行严格的计划控制,做到项目安排合理,穿插有序,以确保整个施工计划的顺利完成。

(一)进度控制的原理本工程以现代科学管理原理作为进度控制的理论基础,运用系统原理、动态控制原理、息反馈原理、弹性原理和封闭循环原理等对施工进度加以把握,确保工程进度计划的顺利实现。

1.系统原理系统原理就是用系统的概念来剖析和管理施工项目进度控制活动。

进行施工项目进度控制应建立施工项目进度计划系统、施工项目进度组织系统。

(1)施工项目进度计划系统施工项目进度计划系统是施工项目进度实施和控制的依据。

施工项目进度计划包括施工项目总进度计划、单位工程进度计划、分部分项工程进度计划、材料计划、劳动力计划、季度和月(旬)作业计划等。

形成了一个进度控制目标按工程系统构成、施工阶段和部位等逐层分解,编制对象从大到小,范围由总体到局部,层次由高到低,内容由粗到细的完整的计划系统。

计划的执行则是由下而上,从年、月(旬)作业计划、分项分部工程进度计划开始,逐级按进度目标控制,最终完成施工项目总进度计划。

(2)施工项目进度组织系统施工项目进度组织系统是实现施工项目进度计划的组织保证。

施工项目的各级负责人,从项目经理、各子项目负责人、计划人员、调度人员、作业队长、班组长以及有关人员组成了施工项目进度组织系统。

这个组织系统既要严格执行进度计划要求、落实和完成各自的职责和任务,又要随时检查、分析计划的执行情况,在发现实际进度与计划进度发生偏离时,能及时采取有效措施进行调整、解决。

也就是说,施工项目进度组织系统既是施工项目进度的实施组织系统,又是施工项目进度的控制组织系统,既要承担计划实施赋予的生产管理和施工任务,又要承担进度控制目标,对进度控制负责,这样才能保证总进度目标实现。

土方工程情况汇报

土方工程情况汇报

土方工程情况汇报根据工程进度安排,我公司近期对土方工程进行了全面的情况调查和汇报。

现将情况汇报如下:一、工程概况。

本次土方工程位于XX市某地,总占地面积XXX平方米,主要包括XX工程、XX工程和XX工程等。

工程地形复杂,地势起伏较大,需要进行大量的土方工程来满足后续建设的需要。

二、工程进展。

自工程启动以来,我们已经完成了前期的勘测工作,对工程所需土方量进行了详细测算和分析。

同时,我们还对工程现场进行了全面的勘探,了解了地质情况和土壤性质,为后续的土方工程提供了重要的数据支持。

三、土方施工。

针对工程地形地貌的特点,我们制定了详细的土方施工方案,充分考虑了土方开挖、运输和填筑等环节,确保土方工程的顺利进行。

同时,我们严格遵守环保要求,采取科学合理的土方施工措施,最大限度地减少对周边环境的影响。

四、安全生产。

在土方工程施工过程中,我们高度重视安全生产工作,严格执行相关操作规程,加强现场施工管理,确保施工人员的人身安全和设备的完好运行。

同时,我们加强了对施工现场的巡查和监控,及时发现并解决安全隐患,做到安全生产无事故。

五、后续工作。

下一步,我们将继续推进土方工程施工,加快土方开挖和填筑的进度,确保工程按时按质完成。

同时,我们还将加强与相关部门的沟通协调,做好土方工程的后续管理和维护工作,为后续建设奠定坚实的基础。

六、总结。

通过对土方工程情况的汇报,我们对工程进展和后续工作有了清晰的认识,也明确了下一步的工作重点和目标。

我们将继续秉承“安全第一、质量为本”的原则,全力以赴推进土方工程,确保工程顺利完成。

以上就是本次土方工程情况的汇报,希望得到领导的指导和支持,共同推动工程顺利进行。

感谢各位领导和同事的关心和配合!。

土木方工程施工案例分析

土木方工程施工案例分析

土木方工程施工案例分析引言土木工程是一门综合性较强的学科,它涉及到土地资源的开发利用、环境保护、交通运输、水利工程、园林绿化等多个方面。

在城市建设和基础设施建设中,土木工程扮演着举足轻重的角色。

土木工程的施工过程涉及到诸多领域,需要在不同的环境条件下进行施工,因此其施工过程中会面临各种挑战和困难。

本文将通过分析一个土木方工程施工案例,从工程背景、施工方案、施工过程、质量控制、安全管理等方面进行分析,以帮助读者更深入地理解土木工程施工的全过程。

一、工程背景此次施工案例的工程背景是一座城市的新建居民区基础设施建设。

城市的发展需要拥有完善的基础设施来支撑,而新建居民区的基础设施建设是其中非常重要的一个环节。

这座新建居民区位于城市郊区,总占地面积约5000亩,是一处规模较大的基础设施建设项目。

而其中最为重要的土木方工程,主要包括道路、桥梁、给水排水、绿化等工程。

在这个项目中,土木工程的施工是其中最为重要和繁杂的部分,直接影响到整个基础设施建设的进度和质量。

二、施工方案1. 土方工程由于新建居民区的地势较为平坦,需要进行大量的地基处理和土方工作。

施工方案中,首先对地势进行勘察和分析,确定土方工程的范围和施工量。

然后在全面考虑地质条件的基础上,采用高效的土方机械进行开挖和填筑工作。

同时,配备充足的施工人员和机械设备,以确保在规定的时间内完成土方工程施工。

2. 道路工程新建居民区交通要求较高,需要进行大量的道路工程。

在施工方案中要求清楚地描述道路的布置、结构、厚度等,以及采用哪些工程机械设备。

另外在设计施工方案时,还需要考虑到交通流量,采取适当的施工措施,确保施工期间交通的畅通和安全。

3. 桥梁工程在规划中,新建居民区需要设置几座桥梁,连接不同区域。

施工方案中,需要对桥梁的类型、结构、承载能力等进行详细的规划和设计,以及确定桥梁施工的具体方案和流程。

4. 给水排水工程在新建居民区,需要进行给水排水工程的施工。

建筑工程进度滞后的分析报告

建筑工程进度滞后的分析报告

建筑工程进度滞后的分析报告目前,本监理项目部所监控的XX工程项目进度严重滞后,现场施工存在较多方面的影响,其中最主要的原因是由于资金的不合理使用,没有正确编制资金使用计划,合理确定投资控制目标,因而造成材料供应和现场施工机械设备不足,施工不连续,进度缓慢。

按照工程施工合同规定的竣工日期为*年5月19日。

现已进入7月份,而整个工程完成的工程量如下:1.土石方工程=246347.11(挖道路土方)+90640.3(道路填方)+595319.47(余方弃置)+2680.678(挖雨水口沟槽土方)+360813.67(挖雨污水沟槽土方)+535786.5(沟槽余方弃置)+278401.89(沟槽回填土方)+1808094.3(沟槽回填中粗砂)=3918083.9元(其中土石方工程总价为4890682.6 则完成比例为3918083.9÷4890682.6=80.11%)2.排水管网工程=1120040.7(S10缠绕玻璃夹砂管DN400)+260137.7(DN500)+492435.58(DN800)+1654900.7(DN1000)+1004444.9(DN1200)+77677.876(II级钢筋混凝土平口管d300)+1210785.8(d1500)+1410471.7 (d1650)+275414.4(d2000)+621147.45(d2200)+295947.68(Ф1000检查井)+51557.76(Ф1250检查井)+83342.52(Ф1500检查井)+22425.21(矩形直线砖砌雨水检查井1500×1100)+54681(1800×1100检查井)+68062.5(2100×1100检查井)+ 7357.08(2300×1100检查井)+ 12898.98(检查井2600×1100)+ 7028.12(2800×1100检查井)+ 24017.12(矩形90°三通砖砌雨水检查井1650×1650)+ 27279.46(检查井2200×2200)+ 103224.3(检查井2630×2630)+ 24456.1(检查井3150×3150)+ 23809.89(°三通砖检查井3500×3500)+ 23809.89(检查井3800×3800)+ 14511.68(检查井3300×2480)+ 6133.24(扇形90°砖砌雨水检查井d1650)+ 140336.7(联合式双箅雨水口)+ 29931.33(联合式四箅雨水口)=9148307.9元(其中排水管网工程总价为11148435.74,则完成比例为9148307.9÷11148435.74=82.06%)3.拆除工程=508119.02(拆除基层)+ 16745.824(拆除侧平石)+ 246792.1(拆除II级钢筋混凝土管(平口)d300~d1400)+ 320684(拆除混凝土基础)+ 67761.26(拆除砖石结构)=1160102.2元(其中拆除工程总价为1272830.6,则完成比例为1160102.2÷1272830.6=91.14%)4.道路工程=375088(级配碎石)+822078.4(18㎝厚4%水泥稳定下基层)=1197166.4元(其中道路工程总价为31937608.37,则完成比例为1197166.4÷31937608.37=3.75%)5.道路照明、交通工程=28527(挖电缆沟土方)+8143.716(回填电缆沟土方)+21026.638(电缆沟余方弃置)+38957.54(电缆沟铺砂盖砖)+74386.556(电缆沟混凝土)+286994.8(GBB70/5电缆保护管)+121026(GBB100/5电缆保护管)+4211.325(10#铁线)+60215.064(Ф12热镀锌圆钢)+5161.31(过路检查井740*740)+21773.59(路灯检查井740*740)=670425.54元(其中道路照明、交通工程总价为2309257.1,则完成比例为670425.54÷2309257.1=29.03%)根据以上数据可知累计完成工程量占合同总造价为28.05 %(16094086.35÷57360221.47)进度已严重滞后,其中影响进度存在多方面的因素,可归纳为人的因素、技术因素,材料、设备与构配件因素、机具因素,资金因素,水文、地质与气象因素,其他环境、社会因素以及其他因素等。

土方进度统计情况汇报

土方进度统计情况汇报

土方进度统计情况汇报
尊敬的领导:
根据公司安排,我对土方工程进度进行了全面统计和汇报,现将情况详细说明
如下:
一、总体进度情况。

截止目前,土方工程总体进度良好,各项工作有序推进。

根据计划,土方工程
总工期为60天,目前已经完成了30天,完成了总工期的50%。

主要工作包括场地清理、挖掘填方、边坡处理等,各项工作均按照计划有序进行,未出现明显延误情况。

二、各项工作进展情况。

1. 场地清理,场地清理工作已经完成,现场整洁有序,为后续的挖掘填方工作
奠定了良好基础。

2. 挖掘填方,挖掘填方工作已经进行了20天,目前已完成总工程量的70%,
预计在计划工期内完成。

3. 边坡处理,边坡处理工作已经启动,目前已完成了50%的工程量,预计在本
周内完成。

三、存在的问题及解决措施。

在土方工程进度统计过程中,我们也发现了一些问题,主要包括人力资源不足、设备故障等。

针对这些问题,我们已经采取了相应的解决措施,包括增加人手、加强设备维护等,以确保工程进度不受影响。

四、下阶段工作计划。

接下来,我们将继续按照计划,加快土方工程进度,确保工程质量和进度。

具体工作安排包括加强现场管理、加大施工力度、及时处理工程变更等,以确保土方工程顺利完成。

五、结语。

土方工程是整个项目的重要环节,对后续施工和工程质量有着重要影响。

我们将继续严格按照计划执行,确保土方工程进度和质量,为项目后续工作奠定良好基础。

以上就是土方进度统计情况的汇报,如有任何问题,请随时与我联系,谢谢!。

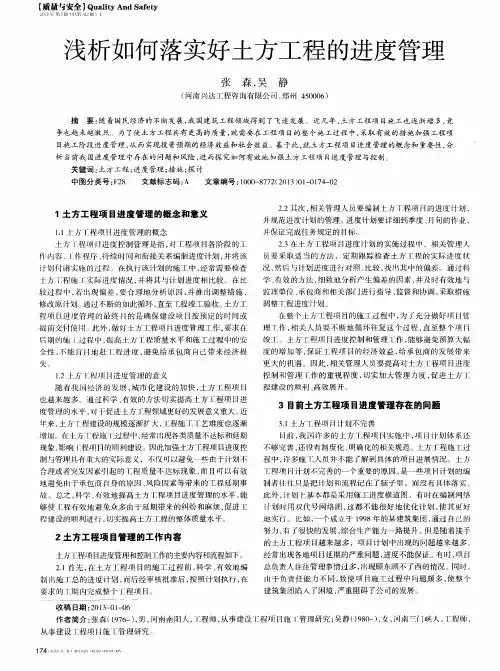

浅析如何落实好土方工程的进度管理

浅析如何落实好土方工程的进度管理
较过程 中 , 若 …现 偏 差 , 要 合理地分析 原因 , 并 推 出调 整 措 施 , 修 改 原 计划 。 通 过 不 断 的 如 此循 环 , 直至一 程 竣 工 验 收 。 土方 工
学、 有效 的方法 , 细致地 分析产生偏差的 因素 , 并及 时有效地 与
理单位 、 承包商和相关部门进行指导 、 监督和协调 , 采 取 措 施 调 整 下程 进 度 计 划 。 在 整个 土 方 工程 项 目的施 工 过 程 中 , 为 r充 分 做 好 项 H管 理] 作, 相 关 人 员 要 不 断地 循 环 往 复 这 个 过 程 , 直 至 整 个项 日
合理或者突发 因素引起的 程质量不达 标现象 , 而 且可 以有 效 地避 免由于承包商 自身的原 因 、 风险 因素等带来的T程 延期 事 故。总之 , 科学 、 有效地 提高土方 工程项 目进度管理 的水平 , 能 够使 程 有效 地避 免众多由于延期带来 的纠纷 和麻烦 , 促进工 程建设 的顺利进行 , 切实提高土方工程 的整体质重要 的原 因 , 是一些项 日计划的编
制 者 往 往 只 是 把 计 划 和 流 程记 在 了脑 子 里 ,而 没 有 具 体 落 实 。 此外 , 计 划 基 本 都 是 采用 施 工进 度 横 道 图 。有 时 在 编 制 网 络
程 建设 的顺 利 、 高效 展 开 。
1 . 2 上 l : 程项 I j 进度 管理 的意 义
随 着 我 经 济 的发 展 , 城 市化建设 的加快 , 土方工程项 目 也 越 来 越 多 。通 过 科 学 、 有 效 的 方 法 切 实 提 高 土方 丁程 项 目进
度管理 的水平 , 对 于促进土方丁程领域更好 的发展意义重大 。 近

土石方工程施工的技术、质量、安全、进度措施

土石方工程施工的技术、质量、安全、进度措施

土石方工程施工的技术、质量、安全、进度措施一、技术措施(一)土方开挖前准备工作1.土方开挖前,应充分了解周边各有关道路、管线、建构筑物等设施的保护要求,实际开挖过程中,应充分重视基坑监测数据,并及时根据监测数据调整施工流程或方案,强调信息化施工。

2.在正式施工前,应由施工方会同业主、设计、监理、监测及各有关分包单位对各种可能发生的情况进行预估和对策分析,制定详尽、可行的施工应急措施和方案。

3.土方开挖前施工单位应编制详细的土方开挖施工组织设计,针对本工程规模,合理设计出土通道、出土方案,土方开挖方案需取得基坑支护设计单位和相关主管部门的认可方可实施。

4.土方开挖前还应确认以下条件:(1)监测点已按照监测方案要求埋设并取得初始值;(2)土方开挖方案已通过专项论证。

(二)土方开挖施工要求1.在土方开挖过程中应充分考虑时空效应规律:遵循分区、分块、分层、对称、平衡的原则,将基坑开挖造成的周围设施的变形控制在允许的范围内。

2.基坑开挖应按照设计要求分层分段开挖,分层开挖高度不超过 2.0m,严禁一次开挖到位,分段开挖长度取25~30m。

3.在基坑开挖过程中,施工单位应采取有效措施,确保边坡土及动态土坡的稳定性;施工单位应严格按照土方开挖的施工组织设计进行,基坑内部综合临时坡体应不大于1:1,且在土体开挖过程中挖土高差不得大于2.5m。

慎防土体的局部坍塌等工程事故。

二、质量措施为保证施工质量,施工中必须严格按规范及设计要求进行操作,项目部设立专门质量管理部门,实行“三检”制度,对施工工艺和施工过程进行全面控制,确保施工质量满足设计要求。

(1)施工测量复核、保证测量精度与准确1)本工程测量人员选派具有丰富施工经验,又有扎实的理论基础的专业人员,有多个中型及以上工程施工中任专业测量,能胜任本工程的测量工作。

2)在本工程中使用先进的GPS、全站仪、水准仪测量仪器,确保精度满足要求。

3)坚持技术复核制度,确保无误后,方可继续施工。

进度滞后的分析报告

进度滞后的分析报告

关于新世纪大道续建工程C标进度滞后的分析报告目前,本监理项目部所监控的C标工程项目进度严重滞后,现场施工存在较多方面的影响,其中最主要的原因是由于资金的不合理使用,没有正确编制资金使用计划,合理确定投资控制目标,因而造成材料供应和现场施工机械设备不足,施工不连续,进度缓慢。

按照工程施工合同规定的竣工日期为2011年5月19日。

现已进入7月份,而整个工程完成的工程量如下:1.土石方工程=246347.11(挖道路土方)+90640.3(道路填方)+ 595319.47(余方弃置)+2680.678(挖雨水口沟槽土方)+360813.67(挖雨污水沟槽土方)+535786.5(沟槽余方弃置)+278401.89(沟槽回填土方)+1808094.3(沟槽回填中粗砂)=3918083.9元(其中土石方工程总价为4890682.6 则完成比例为3918083.9÷4890682.6=80.11%)2.排水管网工程=1120040.7(S10缠绕玻璃夹砂管DN400)+260137.7(DN500)+492435.58(DN800)+1654900.7(DN1000)+1004444.9(DN1200)+77677.876(II级钢筋混凝土平口管d300)+1210785.8(d1500)+1410471.7 (d1650)+275414.4(d2000)+621147.45(d2200)+295947.68(Ф1000检查井)+51557.76(Ф1250检查井)+83342.52(Ф1500检查井)+22425.21(矩形直线砖砌雨水检查井1500×1100)+54681(1800×1100检查井)+68062.5(2100×1100检查井)+ 7357.08(2300×1100检查井)+ 12898.98(检查井2600×1100)+ 7028.12(2800×1100检查井)+ 24017.12(矩形90°三通砖砌雨水检查井1650×1650)+27279.46(检查井2200×2200)+103224.3(检查井2630×2630)+ 24456.1(检查井3150×3150)+ 23809.89(°三通砖检查井3500×3500)+23809.89(检查井3800×3800)+14511.68(检查井3300×2480)+6133.24(扇形90°砖砌雨水检查井d1650)+ 140336.7(联合式双箅雨水口)+ 29931.33(联合式四箅雨水口)=9148307.9元(其中排水管网工程总价为11148435.74,则完成比例为9148307.9÷11148435.74=82.06%)3.拆除工程=508119.02(拆除基层)+ 16745.824(拆除侧平石)+ 246792.1(拆除II级钢筋混凝土管(平口)d300~d1400)+ 320684(拆除混凝土基础)+ 67761.26(拆除砖石结构)=1160102.2元(其中拆除工程总价为1272830.6,则完成比例为1160102.2÷1272830.6=91.14%)4.道路工程=375088(级配碎石)+822078.4(18㎝厚4%水泥稳定下基层)=1197166.4元(其中道路工程总价为31937608.37,则完成比例为1197166.4÷31937608.37=3.75%)5.道路照明、交通工程=28527(挖电缆沟土方)+8143.716(回填电缆沟土方)+21026.638(电缆沟余方弃置)+38957.54(电缆沟铺砂盖砖)+74386.556(电缆沟混凝土)+286994.8(GBB70/5电缆保护管)+121026(GBB100/5电缆保护管)+4211.325(10#铁线)+60215.064(Ф12热镀锌圆钢)+5161.31(过路检查井740*740)+21773.59(路灯检查井740*740)=670425.54元(其中道路照明、交通工程总价为2309257.1,则完成比例为670425.54÷2309257.1=29.03%)根据以上数据可知累计完成工程量占合同总造价为28.05 %(16094086.35÷57360221.47)进度已严重滞后,其中影响进度存在多方面的因素,可归纳为人的因素、技术因素,材料、设备与构配件因素、机具因素,资金因素,水文、地质与气象因素,其他环境、社会因素以及其他因素等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

622
790.8
897.2
793.44
510.8
482.27
442
553.5
636
555.4
357.5
337.6
万元
200万元
400万元600万元800万元1000万元
第1次支付工程款
第2次支付工程款第3次支付工程款第4次支付工程款第5次支付工程款第6次支付工程款
保利花园三期土石方工程投资分析
申报金额审批金额
保利花园三期土石方工程进度分析报告
保利花园三期土方工程自2009年7月18日具备部分开工条件幵展开施工工作以来,在各个参建单位的大力协助和相互配合下,工程取得了一定的进展,本工程合同工期总日历天数75天,暂定合同竣工日期2009年9月30日,从开工至今已经过日历天数108天,其中雨天13天,短时小雨3天。

目前实际进度已严重偏离建设单位的计划进度目标,具体分析如下:
一、
工程进度情况:(截止2009年11月2日)累计完成工程量1112644m 3
,完成合同工程量87.6%
二、 工程投资情况:(截止2009年10月11日)累计申报金额约4096.51万元,累计审批约2882.6万元。

9100
10049
15860
18577
22009
17836
11765
14443
5629
936
7150
m3
5000m3
10000m315000m320000m3
25000m3保利花园三期土石方工程进度分析
备注:本图表以每10日统计的工程量为一阶段的算术平均值进行分析
单位:m 3
土石方工程量
三、影响工程进度的原因分析:
1、主观因素:
①、项目部未能充分发挥主观能动性,项目部管理人员的管理力度欠缺,实际施工中工作安排也不够紧凑,导
致后期施工的压力较大。

②、外部协调工作未完善,渣土证未及时办理,运输车辆经常被城管部门扣押,渣土办勒令停工,导致中期施
工运输车辆不足,直接影响工程进度。

③、仓促进场,对地质情况不了解,未严格按照施工组织设计合理组织施工,随意开挖,导致初期施工作业面
不能满足施工需要,造成机械设备闲置,幵给后期施工造成不少损失。

④、雨后生产恢复工作,政策干预的准备工作未做好,造成现场滞工、误工。

2、客观因素:
①、卸土场:运距长的居多、且交通不便,就近卸土场很少;市政工程卸土场居多,废土卸土场很少,因市政
类卸土场需求量大,但对土质要求较高,而废土卸土场容量小,但利润太低,导致施工现场大量废土堆积,未及时外运。

加之卸土场饱和后未及时增设卸土场地,导致进度滞后。

②、前期现场施工道路不通畅,路面情况很差,险象环生,加之路面狭窄拥挤,直接影响渣土运输车通勤时间。

③、西北向、南向借地放坡发现大量坟墓,因迁坟事宜导致该处不得动土;借地放坡施工引起当地居民的阻工,
直接影响工程进度。

④、因长沙市创建文明城市,2009年8月12日4时至2009年8月16日22时在全市范围内禁止运输渣土。

⑤、09年8月中旬召开中学生运动会,导致明德中学500m附近渣土禁运,出土道路减少,增加了渣土车的
运距。

⑥、因施工场地狭窄,土方施工班组与地勘钻探施工班组09年8月16日下午发生打架斗殴事件,导致工程停
工半天。

⑦、长沙市渣土管理处“2009年9月27日紧急禁运通知”,从2009年9月25日起,长沙市渣土运输时间统
一为每天晚上10时至次日凌晨4时,其余时间禁运。

⑧、因建国60周年大庆长沙市渣土禁运五天。

⑨、2009年10月13日接长沙市渣土管理处文件《长渣政发[2009]33号》的限载通知。

导致运输成本增加,
施工单位要求提高综合单价双方责仸主体未达成一致,导致运输车队老板消极怠工,严重影响工程进度。

四、针对进度滞后拟采取的措施:
1、我监理部根据以下工作流程对工程进度进行控制:
①、建立进度数据采集系统;
②、收集实际进度数据;
③、数据整理、统计、分析;
④、实际进度与计划进度的比较;
⑤、督促调整进度计划。

2、我监理部根据进度滞后情况采取如下措施进行进度纠偏:
①、督促施工单位理顺内部关系,加强管理,合理安排,最大限度的发挥主观能动性,掀起施工高潮;
②、督促施工单位加大工程投入,特别是资金投入,安排好施工机械,确保工程顺利推进;
③、督促施工单位与相关职能部门加强沟通,办理幵完善相关手续;
④、催促设计单位、建设单位提供设计方案,以便施工单位组织安排施工。

⑤、统计施工单位每日工程量,对现场人员、机械、环境、施工工艺等相关因素进行调研,经过综合分
析后上报建设单位,以便建设单位能及时掌握施工单位的动态情况。

⑥、对卸土场进行跟踪调查,对卸土场类型、运距、通勤时间、交通状况、场地容量进行综合分析,督
促施工单位及时根据卸土场情况进行调整。

⑦、督促施工单位办理安全生产开工条件审查手续,以免影响施工。

⑧、以上工作我监理部不仅在现场督促落实,幵以书面形式通知施工单位,截止2009年11月2日已累
计下发监理工作联系单14仹,监理工程师通知单1仹。

湖南省华誉建设工程监理咨询有限责仸公司
保利花园三期项目监理部
2009年11月4日。
