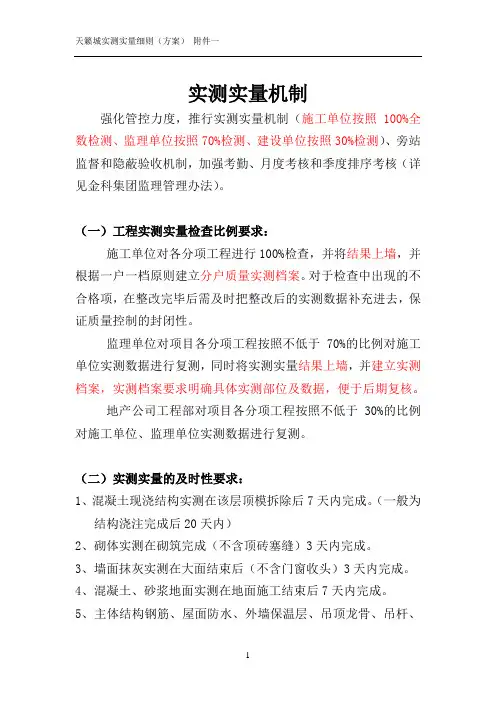

监理实测实量考核标准及扣分说明
实测实量机制

实测实量机制强化管控力度,推行实测实量机制(施工单位按照100%全数检测、监理单位按照70%检测、建设单位按照30%检测)、旁站监督和隐蔽验收机制,加强考勤、月度考核和季度排序考核(详见金科集团监理管理办法)。
(一)工程实测实量检查比例要求:施工单位对各分项工程进行100%检查,并将结果上墙,并根据一户一档原则建立分户质量实测档案。
对于检查中出现的不合格项,在整改完毕后需及时把整改后的实测数据补充进去,保证质量控制的封闭性。
监理单位对项目各分项工程按照不低于70%的比例对施工单位实测数据进行复测,同时将实测实量结果上墙,并建立实测档案,实测档案要求明确具体实测部位及数据,便于后期复核。
地产公司工程部对项目各分项工程按照不低于30%的比例对施工单位、监理单位实测数据进行复测。
(二)实测实量的及时性要求:1、混凝土现浇结构实测在该层顶模拆除后7天内完成。
(一般为结构浇注完成后20天内)2、砌体实测在砌筑完成(不含顶砖塞缝)3天内完成。
3、墙面抹灰实测在大面结束后(不含门窗收头)3天内完成。
4、混凝土、砂浆地面实测在地面施工结束后7天内完成。
5、主体结构钢筋、屋面防水、外墙保温层、吊顶龙骨、吊杆、石膏板、强弱电、消防等隐蔽工程在调整后隐蔽前完成。
6、电梯前室墙、地砖、入户门、玻璃窗等分项工程实测实量在完成后成品保护前完成。
(三)报表上报时间要求:施工单位实测数据每月5日前上报到监理处存档,监理对各分项工程按施工单位实测数据不低于70%比例抽查,对施工单位实测数据及监理抽查数据进行统计汇总,并进行分析评定,在每月10日前报地产公司工程部,监理单位对其真实性、及时性负责,对不合格部分的跟踪、监督,完成质量整改封闭。
(四)实测合格标准:各项实测合格标准为实测合格率达到90%以上,且最大偏差不得超出允许偏差的1.2倍,不合格项须无条件整改。
监理考核标准及评分办法

业主要求协助的其它的合理的工作不能按时有效的完成。(延迟一天扣2分),效果不好(扣1~5分)
不虚心听取业主建议或对业主无理相待(1~3)
监理工作质量考核评分表(汇总)
项目
满分
扣分
实得分
备注
合同诚信
5
监理工作程序执行质量
70
监理机构工作质量
15
综合管理情况
监理工作质量考核评标准
分项考核内容
子分项
考核内容
满分
子项扣分标准
扣分
得分
合同诚信
(5)
监理机构组成质量
项目总监与合同约定不符(拒付监理费)
5
项目总监、监理人员出勤率不满足合同约定(扣1~5分)
专业监理工程师资质、资格不符合要求(扣5分)
监理人员分期配置人数与合同不符(扣1~3分)
监理工作程序
(70)
安全文明施工月度专项检查评分、计算、结论与事实不符(扣5分)
现场发生重大安全事故现场无安全预警措施(一票否决!)
工程测量质量控制
5
未将控制点基础资料在合同或程序规定的期限内提供给施工单位或提供有误(扣5分)
未对施工单位提交的复测资料进行审核、批复(扣3分)
施工单位施工放样有误,而监理在验收时未发现(扣5分)
监理规划(实施细则、旁站方案)编制
3
未在规定的期限内提交监理规划、监理细则、旁站方案等监理文件(每延误1天1分),监理情况变化时,未及时进行调整、修改(扣2分)
监理规划、实施细则、旁站方案内容有错误(扣1~3分);不全面(扣1分)
监理规划、实施细则、旁站方案审批手续不全(扣2分)
未履行监理规划、监理细则、旁站方案(2~3分)
监理考核评分标准

每次每项扣2-5分
4.4
工作成效
加强对施工单位施工质量的检查、督促、管理、纠偏,保证施工单位的施工质量符合要求。
40
施工质量不符合要求,每次每项扣2-10分
内部管理
5.1
监理组织机构及制度建设
按合同要求建立监理组织机构,监理人员到位率符合合同要求;制定并完善符合合同规定和要求的各项监理工作和生活制度,明确岗位责任,并严格执行。
10
每项扣5分
文明施工管理
9.1
现场文明施工管控效果
1.要求施工单位严格按标准化要求进行硬化料场、道路,材料存放规范。拌和站预制厂排水良好、不合格材料及时清除出现场,绿化效果良好。
10
40
管控不到位,每次每处扣2分
2.要求工程施工便道平整畅通,养护及时,不扬尘、不泥泞。
10
管控不到位,每次扣2分
3.要求项目驻地(包括临时驻地)施工现场及预制厂拌和站按规定设置公示牌、说明牌、界牌、公里牌、标示牌等标志牌、宣传牌。
16
每缺1台扣4分(主要设备仪器性能不满足要求者,扣16分)
2.设备运转良好,试剂补充及时,不耽误工作。
7
每次每延误半天扣2分
试验与检测
2.4
试验室
3.明确仪器操作规程,做好仪器使用记录,图表上墙。
5
执行不力,每项扣2分
4.试验工作环境符合规范规定要求,并做好记录。
5
执行不力,每项扣2分
5.仪器、试样、试件放置规范整齐,室内外卫生整洁。
执行不力,每项扣2-5分
6.对施工单位违规施工有监理工程师指令或通知单、整改通知单等书面材料。
10
执行不力,每项扣2-5分
7.工序、中间交验的签认及时、有具体意见、无漏签或无误。
实测实量监理实施细则

实测实量监理实施细则监理在工程建设中起着至关重要的作用,它可以保障工程质量、提高施工效率、控制成本,并促进工程的可持续发展。
实测实量监理作为监理工作的一项重要内容,更是确保工程质量和安全的关键环节。
本文将介绍实测实量监理的基本原则和具体细则,并对其实施过程进行详细阐述。
一、基本原则实测实量监理是依据实际状况对工程进行测量和检测,以确保设计和施工符合规范和要求。
在实测实量监理中,需要遵循以下基本原则:1.准确性:实测实量监理必须准确无误,测量设备和技术必须科学可靠。
2.及时性:实测实量监理应随时随地进行,尽早发现问题,及时纠正。
3.全面性:实测实量监理应涵盖工程的各个方面,包括结构、质量、工期等。
4.可追溯性:实测实量监理应有完整的记录和报告,以便追溯和评估。
二、具体细则实测实量监理的具体细则根据不同类型的工程和监理标准而有所不同。
以下是一些常见的实测实量监理细则:1. 结构监测:对于建筑工程而言,结构监测是至关重要的一环。
包括建筑物的承重墙、柱、梁、地基等部分的测量和检测,以确保其安全可靠。
2. 施工质量监测:对于各种工程的施工质量进行监测,包括土建工程的强度、混凝土浇筑质量、钢筋质量等方面的测量和检测。
3. 环境监测:对于环境敏感工程或需要保护环境的工程,需要进行环境监测,包括噪音、震动、空气质量等方面的测量和检测。
4. 安全监测:工程建设中的安全问题是非常重要的,实测实量监理可以通过测量和检测来排除安全隐患,保障人员和设备的安全。
5. 工期监测:实测实量监理可以通过对工程进度的测量和检测,及时发现偏差并提出调整方案,确保工程按计划进行。
三、实施过程实测实量监理的实施过程分为以下几个步骤:1. 测量设备准备:选择适当的测量设备和仪器,并确保其准确性和可靠性。
2. 实际测量:根据监理计划和要求,对工程进行实际测量,包括各项指标的测量和检测。
3. 数据处理和分析:将测量数据进行处理和分析,得出结论和建议,以供监理工作参考。
实测实量监理实施细则

.遂宁金科·美湖湾项目B地块主体结构监理实施细则编制 :审核 :重庆建新建设工程监理咨询有限公司遂宁金科·美湖湾项目监理部2015年10月12日.目录一、工程概况............................... 错误!未定义书签。
二、编制依据 (3)三、工程质量目标 (4)四、实测测量的实施 (4)(一)目的 (4)(二)实测测量 (5)(三)工程资料样板及组织架构 (6)五、实测测量的主要内容 (9)(一)混凝土结构工程操作细则 (9)(二)砌筑工程操作细则 (14)(三)墙抹灰工程(重点) (21)(四)地面工程(找平抹灰工程) (30)(五)户内门洞尺寸偏差(抹灰工程) (32)(六)防水工程 (35)(七)外墙保温 (37)(八)安装工程实测 (37)(九)实测实量管理 (37)(十)质量锤 (42)六、实测实量操作、交底及计划 (40)七、实测实量中出现的问题处理及分析 (46)实测实量监理实施细则1、工程概况1.1、工程名称:遂宁·金科美湖湾项目1.2、工程地点:遂宁市河东新区五彩南路1.3、工程内容及规模:B地块(具体楼栋号为1-12号楼)总建筑面积约52100㎡,其中12号楼为独立商业面积约4100㎡,1-4号楼、7-11号楼为洋房面积约34000㎡,5#、6#楼为叠拼别墅面积3663.33㎡,以上楼栋共涉及地下室约11000㎡。
1.4、工程特点:联排叠拼。
1.5、工程各参建单位:1.5.1、建设单位:遂宁金科东峻房地产开发有限公司1.5.2、质检单位:遂宁市河东新区建筑工程质量安全监督管理站1.5.3、设计单位:成都惟尚建筑设计有限公司1.5.4、勘察单位:中国建筑西南勘察设计研究院有限公司1.5.5、监理单位:重庆建新建设工程监理咨询有限公司1.5.6、施工单位:重庆华硕建设有限公司1.6、建设工期:约900天二、编制依据1.《中华人民共和国建筑法》2.《建筑工程监理规范》(GB50319-2000)3.国家及地方政府建设行政主管部门颁发的相关规范、文件、规定4.与本工程相关的标准、设计文件、技术资料5.由项目监理机构编制、公司技术负责人批准实施的《监理规划》6.经各方批准的《施工组织设计》7.金科股份实测实量实施细则8.金科安全文明积分办法9.《混凝土结构工程施工质量验收规范》GB50204-201110.《砌体工程施工质量验收规范》GB50203-201111.《建筑工程施工质量验收统一标准》GB50300-200112.金科股份工程质量过程实测记录表三、建筑实测事例监理方案1、目的1)为了保证本项目质量符合规范、设计、业主要求。

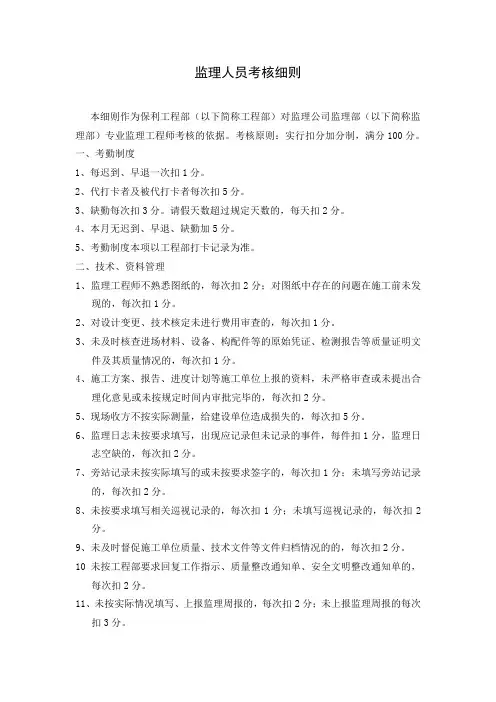

监理人员考核细则

监理人员考核细则本细则作为保利工程部(以下简称工程部)对监理公司监理部(以下简称监理部)专业监理工程师考核的依据。
考核原则:实行扣分加分制,满分100分。
一、考勤制度1、每迟到、早退一次扣1分。
2、代打卡者及被代打卡者每次扣5分。
3、缺勤每次扣3分。
请假天数超过规定天数的,每天扣2分。
4、本月无迟到、早退、缺勤加5分。
5、考勤制度本项以工程部打卡记录为准。
二、技术、资料管理1、监理工程师不熟悉图纸的,每次扣2分;对图纸中存在的问题在施工前未发现的,每次扣1分。
2、对设计变更、技术核定未进行费用审查的,每次扣1分。
3、未及时核查进场材料、设备、构配件等的原始凭证、检测报告等质量证明文件及其质量情况的,每次扣1分。
4、施工方案、报告、进度计划等施工单位上报的资料,未严格审查或未提出合理化意见或未按规定时间内审批完毕的,每次扣2分。
5、现场收方不按实际测量,给建设单位造成损失的,每次扣5分。
6、监理日志未按要求填写,出现应记录但未记录的事件,每件扣1分,监理日志空缺的,每次扣2分。
7、旁站记录未按实际填写的或未按要求签字的,每次扣1分;未填写旁站记录的,每次扣2分。
8、未按要求填写相关巡视记录的,每次扣1分;未填写巡视记录的,每次扣2分。
9、未及时督促施工单位质量、技术文件等文件归档情况的的,每次扣2分。
10未按工程部要求回复工作指示、质量整改通知单、安全文明整改通知单的,每次扣2分。
11、未按实际情况填写、上报监理周报的,每次扣2分;未上报监理周报的每次扣3分。
12、工序交接记录未按时按要求签的,每次扣1分。
13、监理例会或参与甲方组织的其它专题会议要做好会议纪要,纪要内容准确详尽,与会人员签到完整,会议纪要在1天内送工程部确认并及时下发,送工程部确认前相关的专业工程师应对与自己相关的纪要内容进行审核并签字。
会议未组织扣5分;监理工程师未参加会议扣2分;纪要未按要求审核扣2分;会议纪要超过2天上报甲方确认的,每次扣2分。
监理工作考核细则
驻地监理工作考核细则标准标准分考核内容最高扣分扣分方法施工单位评分监理组评分甲方代表评分1、熟悉监理规范,精通本职业务知识2、严格监理、一丝不苟、热情服务、秉公办事、言行文明3、各项内部管理制度明确有完善的施工监督与考核机制,坚持工地会议制度,有详细的会议纪要4、定期检查安全措施,查找事故隐患,在重点工序落实安全防范措施5、按质监站要求的抽检频率做好各项试验检测,准确及时下达指令,虚心接受上级、业主有关进度、质量的指示和措施。
求实务实,科学办事6、严格质量要求对工程进行主动控制、事前监理,在材料、隐蔽工程、复杂工艺等方面,严格控制操作程序,监理、承包人质量保证体系完善。
做好试验检测数据的填写报、核查工作7、健全工程监理档案监理月报、季报齐全,规范明晰及时,监理档案、施工原始记录按监理规程要求做到齐全、准确规范,每月有质量控制分析报告8、关键工序全过程旁站,一般工序坚持旁站,做好旁站记录进入现场要配戴上岗证,挂牌服务9、坚持计划管理,认真审核总体与分项计划、计量支付准确、及时无超清单支付,审核报单、现场检验准确无误10、监理队伍稳定,监理组主要人员不随意变动1001、无业务学习制度2、各分项监理实施细则不完善24第2条发现一次扣2分1、工作马虎,推诿分工不明确2、承包商呈报文件审批不及时3、对承包商优质优价考核不认真4、违反监理人没行为准则等有关规定2224第4条发现一次扣2分1、管理制度不完美2、无工地会议制度、妄录3、施工监督与考核机制不完善2221、质量事故报告不及时2、检查发现有缺陷不填报26第2条发现一次扣2分1、材料进场无检验2、独立平行抽检试验滞后3、对上级的检查工作不配合4、贯彻执行指示不迅速4422第1、2条发现一次扣2分1、对工程主动控制不力2、复杂工艺控制不到位3、承包人监理质保体系不完善4、数据填报不真实4266第1、3、4条发现一次扣2分1、监理档案不齐全2、记录不准确规范3、月报,季报质量控制分析报告不齐全6 44第1、2、3条发现一次扣2分1、隐蔽工程不旁站2、无旁站记录3、进现场未佩带上岗证642第1、2条发现一次扣2分1、计划管理不落实,分项与总体不协调2、有超清单支付现象3、计量不及时、准确242第2条发现一次扣2分1、随意更换总监代表2、监理组内部更换者42每人次扣2分第一次扣1分注:对照此细则,每月考核一次,扣一分处罚监理单位100元。
实测实量制度
实测实量制度(一)实测实量的检查依据实测实量以《混凝土结构工程施工质量验收规范(GB50204-2002)》、《建筑地面工程施工质量验收规范(GB50209-2002)》为依据(二)实测实量的检查范围1、施工单位按照分部分项验收程序,以每一楼层为一个单位进行100%检查;2、监理单位按照分部分项验收程序,以每一楼层为一个单位进行100%复查;3、工地部按照分部分项验收程序,对监理单位的实测实量数据,以每一楼层为一个检查单位,进行20%核查。
4、公司总工室按照分部分项验收程序,以每一楼层为一个单位进行5%复查;(三)实测实量的奖罚标准1、基准标准(1)主体工程奖罚规定(包括砌体和二次结构)(2)实测实量合格标准为检测点合格率达80%以上;合格率在70%-80%之间,将对施工单位给予5000元/次处罚,监理单位给予500元/次处罚;合格率低于70%将予以停工整顿,并对施工单位给予10000元/次处罚,监理单位给予1000元/次处罚。
2、各检查人员的奖罚标准(1)对施工单位的奖罚:由监理单位执行奖罚,以一个楼层作为一个考核单位,按基准标准进行奖罚。
(2)对监理单位的奖罚:由建设单位执行奖罚,以一个楼层作为一个考核单位。
工程部、监理单位和施工单位各级检查单位,均以施工单位提供的平面简图编号为准,且施工单位提供的平面简图检查点必须符合我公司的标准要求。
3、弄虚作假的处罚方式凡是发现弄虚作假的,每发现一处对施工单位及监理单位处以2000元处罚。
(四) 建立实测实量结果上墙制为便于实测实量的复核和奖罚,实测实量结果必须上墙。
凡是我公司在建项目的各施工单位,必须按照公司的统一规定,在各施工部位进行统一的检查结果标注。
标注的具体要求是:1、平面简图中的每一编号与现场墙体上的编号必须统一。
2、各工序施工完成后三天内施工单位必须完成实测实量和标注上墙工作,并将实测结果及时上报监理单位,监理单位将结果汇总后,在两天之内上报建设单位现场甲方代表处,滞后一天罚款200元/次。
监理实测实量细则
工程概况:测量项目与方法:一、截面尺寸1、指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差。
2、合格标准:截面尺寸偏差[-5,8]mm3、测量工具:5m钢卷尺4、测量方法和数据记录:(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。
(2)每个实测区从地面向上300mm和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
二、表面平整度1、指标说明:反映层高范围内剪力墙表面平整程度。
2、合格标准:[0,8]mm3、测量工具:2米靠尺、楔形塞尺4、测量方法和数据记录:(1)剪力墙/暗柱:任选长边墙的一面作为1个实测区。
(2)当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标合格率的2个计算点。
(3)当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
这3个实测值分别作为判断该指标合格率的3个计算点。
三、垂直度1、指标说明:反映层高范围内剪力墙表面垂直的程度。
2、合格标准:[0,8]mm3、测量工具:2米靠尺4、测量方法和数据记录:(1)剪力墙:任取长边墙的一面作为1个实测区。
(2)当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。
砼墙体洞口一侧为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
(3)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
工程监理评分细则
3、相关人员的执业资格证书必须注册在本单位,否则不得分。
4、获奖情况:需提供工程获奖证书或建设网下载的文件等证明材料,时间以证书或表彰文件日期为准。
5、近三年指2016年2月。近两年指2017年2月
20
6
企业社会信誉得20分
1、企业近两年监理的项目获得“国家优质工程奖”的得5分;(提供获奖文件或证书原件扫描件)
5
2、企业近两年监理的项目获得:江苏省“扬子杯”优质工程奖2个及以上的的得4分,2个以下的得1分(提供获奖文件或证书原件扫描件)
3
3、企业近两年监理的项目获得“江苏省示范监理项目”得1分/项,限评3项,最高得3分。(提供获奖文件或证书原件扫描件)
4
监理组主要专业配套齐全得6分,主要专业配套不齐全的,少一项扣3分,扣完为止,主要专业配套指:土建、市政专业(专业以注册证或毕业证为准)
6
监理组成员中配备1名及以上省注册监理工程师或国家注册监理工程师的得3分,少一人扣2分。(提供证书扫描件上传)
3
监理人员均须有国家注册证或建设主管部门颁发的上岗证的得3分,少1人扣2分,扣完为止。(提供岗位证扫描件上传)
3
4、近三年企业获得江苏省先进监理企业的得3分(提供证书原件扫描件)。
3
5、近三年企业获得江苏省和谐劳动关系模范企业的得3分(提供证书原件扫描件);
3
6、企业具有ISO9001质量管理体系的得1分;具有职业健康安全管理体系的得1分;环境管理体系的得1分(提供原件扫描件,且均在有效期内)
3
注:1、综合得分最高者中标,如最高分出现并列时,由招标人确定中标人;
工程监理评分细则
序号
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
注意事项:测区选定、跨洞口部位、塞尺的配合使用。
混凝土墙面表面垂直度:
测量方法:
墙长度小于3米时,同一面墙距两端头阴阳角约30cm位置, 按以下原则实测2次:一是靠尺顶端接触到顶板时测1次,二是靠尺底端接触到 地面时测1次,作为合格率的2个计算点。洞口一侧为必测部位。 当墙长度大于 3米时,靠尺在长度、高度方向居中时额外加测1次,作为合格率的第3个计算点。 砼柱:任选砼柱四面中的两面,分别将靠尺顶端接触到上部砼顶板和下部地面 位置时各测1次垂直度,作为合格率的2个计算点。
实测实量介绍:
2.1. 测量说明
1.地产行业所有在建工程(自结构±0.00 至交付完成)项目。 2. 施工单位进行 100% 实测;监理公司对施工单位数据不低于 30%复测;项目部及工程部对监理公司数据不低于50%复测;一 线公司应将相关单位复测后的数据作为对施工单位评估的参考 依据。区域及集团应对一线公司实测数据进行检查核对。
监理实测实量考核标准 及扣分说明
目 录
1
实测实量总论
2.1. 测量说明
2
实测实量介绍
2.2.工具介绍
2.3. 分项实际操作
3
现场注意事项
实测实量总论:
总体说明:
本实操指引涵盖了各地产行业实测实量的相关技术指标与实测标准,其 中包括:实测合格标准、测量方法、注意事项及各分项工程(混凝土工程、 砌筑工程、抹灰工程、设备安装工程、精装房工程)等;
1. 随机原则:取样的楼栋、楼层、房间、测点等,必须结合各 标段的施工进度,通过随机抽样确定。 2.可追溯原则:对实测实量的各项目标段结构层或具体楼栋号、 房号做好书面记录并存档。 3.完整原则:同一工程内所有实测指标,具备条件的必须全部 进行实测。 4.效率原则:要考虑各分实测指标的可测性,使一套房包括尽 可能多的实测指标,提高实测效率。 5.真实原则:测量数据应反映项目的真实质量,避免过度修补, 实测取点时应规避相应部位,并对修补方案合理性进行检查。
注意事项:1、测区选定
2、实测手法
砌筑工程
砌筑墙面平整度:
测量方法:墙面长度小于3米,取左上及右下2个角。按45度角斜放靠尺测量2
次,作为合格率的2个计算点。墙面长度大于3米时,在墙长度中间位置增加1次水 平测量作为合格率的第3个计算点。墙面有门窗、过道洞口的,在洞口45度斜交测 一次,作为合格率的1个计算点。(过洞口必测,只测量正手墙,反手墙以观感为 主。)
注意事项:1、测区选定
2、检查仪器
3、校尺
抹灰工程室内净高尺寸:
测量方法:实测前,所选套房必须完成地面找平层施工。同时还需了解所选套
房的结构楼板的设计厚度和建筑构造做法厚度等; 房间地面的4个角部区域,距地脚 边线30cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测出找平层地 面与天花顶板间的5个垂直距离,即当前施工阶段5个室内净高实测值。
注意事项:1、测区选定
2、跨洞口
3、避开导墙与顶砌
砌筑墙面垂直度:
测量方法:当墙长度小于3米时,同一面墙距两侧阴阳角约30cm位置,分别按以
下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次,二是靠尺底端距离下部 地面位置约30cm时测1次,作为判断合格率的2个计算点。墙体洞口一侧为必测部位。 当墙长度大于3米时,在长度和高度基本居中处加测一尺作为判断合格率的第3个计算 点。(过洞口必测,只测量正手墙,反手墙以观感为主。
意义与作用:
希望通过本实操指引的制定与推广,指导施工以及实测实量,并通过第 三方质量推手角色客观、实际地把施工现场处于不同施工阶段的质量缺陷、
安全隐患及时发现与反馈;同时规范产品质量实测的程序、取样方法、测量
操作、数据处理等步骤和要求,努力提升工程实体产品质量;
编制依据:
1. 《实测实量操作实施手册》(上海平大公司编制); 2.其他相关国家规范;
注意事项:1、测区选定
2、塞尺配合使用
抹灰工程墙面垂直度:
测量方法:当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分
别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠 尺底端接触到下部地面位置时测1次垂直度; 墙长大于3米时,在墙长度中间位置靠 尺基本在高度方向居中时加测1次垂直度; 具备实测条件的门洞口墙体垂直度为必测 项。
6
方正性
10
2.测区不正确、测点不准确,每处扣2分 3.其他不规范操作动作,每处扣2分
7 8
阴阳角 熟练度
10 15
1、测区不准确、动作不规范操作动作,每处扣2分 1、根据实测情况而定
注意事项:1、仪器检查
2、校尺
3、测区选定
混凝土顶棚水平度极差:
测量方法:用激光扫平仪打出一条水平基准线。同一实测区距顶板天花线约
30cm处位置选4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增 加1点),分别测量砼顶板与水平基准线之间的5个垂直距离。以最低点为基准零 点,计算另外四点与零点的极差。极差≤15mm时合格;极差≤20mm时,5个偏差值 的实际值作为判断合格率的5个计算点。最大偏差值﹥20mm时,5个偏差值均按最 大偏差值计,作为判断该合格率的5个计算
注意事项:1、检查仪器
2、统一读数
3、测区选定
混凝土楼板厚度:
示意图
测量方法:测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探
头与接收探头分别置于楼板的上下两侧,移动接收探头,当显示为最小值时,即 为楼板厚度;当采用破损法测量时,可用电钻在板中钻孔(注意避开预埋电线管 等),以卷尺测量孔眼厚度。1个实测值作为判断合格率的1个计算点。
测量2次,房间中部测量一次,共3次。客\餐厅或较大房间地面的中部加测1次。同一 房间内的3或4个实测值,作为判断该指标合格率的3或4个计算点。
注意事项:1、测区选定
2、塞尺的使用
抹灰工程地面水平度极差:
测量方法:用激光扫平仪,在板内打出一条水平基准线。在4个角点,距地脚边
线30cm以内各取1点,在地面几何中心取1点,分别测量地面与水平基准线之间的垂直 距离。
实测实量介绍:
2.3. 分项实际操作
2.3.1混凝土结构工程
2.3.2砌筑工程
2.3.3抹灰工程
混凝土结构工程
混凝土墙面截面尺寸:
示意图
测量方法:同一墙、柱面作为1个实测区,累计测量20个实测区。每个实测区
从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数, 作为1个计算点。
注意事项:1、切勿直接用卷尺勾在一侧进行取值;2、读数时上下微晃取最小值。
混凝土墙面表面平整度:
测量方法:当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左
上及右下2个角。按45度角斜放靠尺,累计测2次,作为2个计算点,跨洞口部位必 测。当所选墙长度大于3米时,除按45度角测量两次表面平整度外,还需在墙长度 中间水平放靠尺测量1次表面平整度,作为3个计算点跨洞口部位必测。
注意事项:1、测区选定
2、检查仪器
3、统一读数
4、以小测大
砌筑外窗洞尺寸偏差:
测量方法:测量时不包括抹灰收口厚度,以砌体边对边,各测量2次门洞口宽度
及高度净尺寸(对于落地外门窗,在未做水泥砂浆地面时,高度可不测),取高度或 宽度的2个实测值与设计值间的偏差最大值,作为判断高度或宽度合格率的1个计算点。
2、选定测区
3、统一读数
抹灰工程阴阳角方正度:
测量方法:选取对观感影响较大的阴阳角,同一个部
位,从地面向上300mm和1500mm位置分别测量1次。作为该 实测指标合格率的2个计算点。
注意事项:1、测区选定
否居中)
2、仪器的使用(气泡是
抹灰工程房间方正度:
测量方法:距墙体30-60cm范围内弹出方正度控制线,并做标识和保护,实测
适用范围
取样原则
实测实量介绍:
2.2.工具介绍
Байду номын сангаас
用途
用于墙 用于放 用于测 线、测 体的阴 5m伸缩式塔尺 标准钢质赛片、塞尺 标准钢质直板尺 量墙、 用于长 量水平 阳角方 地面的 度、距 度及水 正度及 平整度 离的测 平、方 墙地面 及垂直 量仪器; 正要求 空鼓率 度的仪 的测量 阴阳角方正测量尺 伸缩式空鼓锤 器; 钢卷尺 检测工具箱 红外线测距仪 仪器; 磁力线锤
注意事项:测区选定、手到眼到
抹灰工程顶板水平度极差:
测量方法:使用激光扫平仪,在实测板跨内打出一条水平基准线。同一实测区
距顶板天花线30cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可 在中心部位增加1个测点),分别测量砼顶板与水平基准线之间的5个垂直距离。
注意事项:1、仪器检查
3
截面尺寸
10
2.测量方法不能消除误差,报数不符合要求,扣2分
3.其他不规范操作动作,每处扣2分 1.仪器水平度校验不熟练,扣1分
4
顶板水平度
15
2.测区不正确、测点不准确,每处扣2分 3.测量方法不能消除误差,每处扣2分 4.其他不规范操作动作,每处缺陷扣2分 1.仪器校验不熟练、误差较大,每处扣5分
注意事项:1、测区选定
2、检查仪器
3、统一读数
扣分要点说明:
序号 考核项 分值 评分细则
1.测区不正确、测点不准确,每处扣2分 1 平整度 (砼、砌、抹) 20 2.跨洞口部位未优先选测,每处扣2分 3.靠尺、塞尺使用不熟练,不能消除偏差扣2分 4.其他不规范操作动作,每处缺陷扣2分 1.未校尺(10分)、不能保证仪器准确,扣5分 2 垂直度 (砼、砌、抹) 20 2.测区不正确、测点不准确,每处扣2分 3.跨洞口部位未优先选测,每处扣2分 4.其他不规范操作动作,每处缺陷扣2分 1.测区不正确、测点不准确,每处扣2分
