虹桥上海城施工技术方案

合集下载

上海主体工程施工方案

上海主体工程施工方案

一、工程概况本工程位于上海市XX区,占地面积XX平方米,总建筑面积XX平方米。

建筑高度XX米,层数XX层。

主体结构为钢筋混凝土框架结构,建筑抗震设防烈度为XX度。

二、施工准备1. 组织机构成立以项目经理为组长,技术负责人、施工负责人、安全负责人等为成员的施工领导小组,负责工程的整体施工管理工作。

2. 人员配置根据工程特点和施工进度,合理配置施工人员,确保施工质量、进度和安全。

3. 材料设备根据设计图纸要求,采购符合国家标准的建筑材料和设备,并做好进场验收、保管和使用。

4. 施工方案编制根据工程特点,编制详细的施工方案,明确施工工艺、施工方法、质量控制要点等。

三、施工工艺及方法1. 土方工程(1)开挖:采用机械开挖,确保边坡稳定。

(2)基础垫层:采用C15混凝土垫层,厚度XXcm。

(3)基础:采用钢筋混凝土基础,厚度XXcm。

2. 主体结构施工(1)框架柱:采用现浇钢筋混凝土柱,截面尺寸XXcm×XXcm。

(2)框架梁:采用现浇钢筋混凝土梁,截面尺寸XXcm×XXcm。

(3)楼板:采用现浇钢筋混凝土楼板,厚度XXcm。

3. 钢筋工程(1)钢筋加工:采用钢筋加工场集中加工,确保钢筋质量。

(2)钢筋绑扎:按照设计要求进行绑扎,确保钢筋间距、锚固长度等符合规范。

4. 混凝土工程(1)混凝土搅拌:采用商品混凝土,确保混凝土质量。

(2)混凝土浇筑:采用泵送浇筑,确保混凝土密实。

5. 门窗工程(1)门窗安装:按照设计要求进行安装,确保门窗开启灵活、密封性能良好。

(2)门窗框与墙体连接:采用粘结剂进行连接,确保连接牢固。

四、质量控制要点1. 材料质量控制:严格按照国家标准和设计要求进行材料采购、验收和使用。

2. 施工过程控制:严格执行施工工艺和操作规程,确保施工质量。

3. 质量检测:定期进行质量检测,发现问题及时整改。

4. 质量验收:按照国家质量验收标准进行验收,确保工程质量合格。

五、安全文明施工1. 安全生产:严格执行国家安全生产法律法规,确保施工安全。

虹桥枢纽中心脚手架方案

虹桥枢纽中心脚手架方案

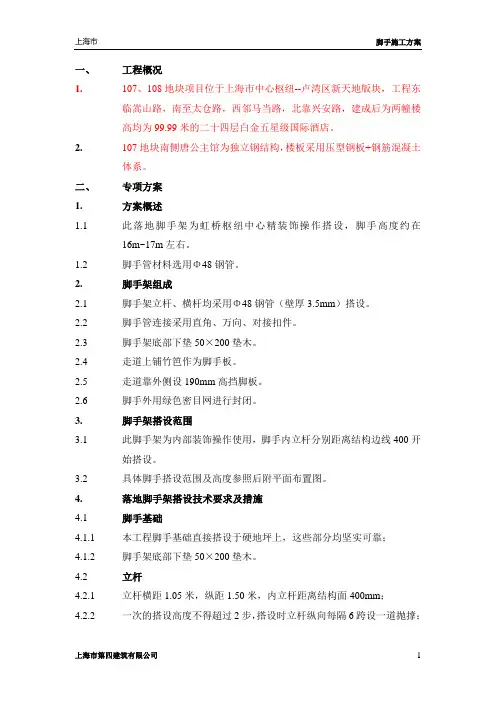

一、工程概况1.107、108地块项目位于上海市中心枢纽--卢湾区新天地版块,工程东临嵩山路,南至太仓路,西邻马当路,北靠兴安路,建成后为两幢楼高均为99.99米的二十四层白金五星级国际酒店。

2.107地块南侧唐公主馆为独立钢结构,楼板采用压型钢板+钢筋混凝土体系。

二、专项方案1.方案概述1.1此落地脚手架为虹桥枢纽中心精装饰操作搭设,脚手高度约在16m~17m左右。

1.2脚手管材料选用Φ48钢管。

2.脚手架组成2.1脚手架立杆、横杆均采用Φ48钢管(壁厚3.5mm)搭设。

2.2脚手管连接采用直角、万向、对接扣件。

2.3脚手架底部下垫50×200垫木。

2.4走道上铺竹笆作为脚手板。

2.5走道靠外侧设190mm高挡脚板。

2.6脚手外用绿色密目网进行封闭。

3.脚手架搭设范围3.1此脚手架为内部装饰操作使用,脚手内立杆分别距离结构边线400开始搭设。

3.2具体脚手搭设范围及高度参照后附平面布置图。

4.落地脚手架搭设技术要求及措施4.1脚手基础4.1.1本工程脚手基础直接搭设于硬地坪上,这些部分均坚实可靠;4.1.2脚手架底部下垫50×200垫木。

4.2立杆4.2.1立杆横距1.05米,纵距1.50米,内立杆距离结构面400mm;4.2.2一次的搭设高度不得超过2步,搭设时立杆纵向每隔6跨设一道抛撑;4.2.3相邻立杆的对接扣件位置错开不得安装在同一高度;4.2.4脚手底座上方200mm处必须设横向和纵向的扫地杆。

4.3水平杆4.3.1水平杆每步高度为1.80米,每步搁栅上满铺竹笆,脚手外侧设密目网防护封闭;4.3.2纵向水平杆搭设在立杆内侧,用直角扣件与脚部立杆固定,且四周交圈;4.3.3节点处必须设横向水平杆,用直角扣件且严禁拆除。

靠墙一侧的外伸长度必须在200mm以上;4.4扶墙拉结4.4.1脚手拉结为向建筑内的硬拉结方式;4.4.2采用短钢管及直角扣件与结构梁、板、柱拉结,钢管抱在砼柱上;4.4.3拉结点按立杆间距隔跨布置,即水平方向每3.6米设一点,上下楼层间梅花形式布置;4.5剪刀撑的设置4.5.1脚手架的整个外侧的立面整个长度和高度连续设置剪刀撑;4.5.2剪刀撑斜杆采用万向扣件固定在与之相交的横向水平杆上;4.5.3万向扣件中心线至主节点的距离小于150mm;4.5.4剪刀撑与地面的倾角控制在45°~60°,且跨越立杆数为6根;4.5.5两根钢管搭接长度不应小于1米,采用两个万向扣件连接;5.脚手搭设技术要求及措施5.1搭设前必须按照方案要求进行弹线;5.2脚手底全部搭设于地下室顶板上,并下垫50×200木板;5.3脚手架立杆间距1.5m;5.4脚手架水平杆步距1.8m;5.5与结构相连处必须设置连墙件,以确保脚手的整体稳定性。

上海中心施工方案

上海中心施工方案

上海中心施工方案上海中心位于上海市黄浦区的中心地带,是一座高层综合建筑群,包括办公楼、商业楼和酒店等功能。

施工方案的主要内容如下:1. 建筑设计:根据地块情况和功能需求,采用了现代化的设计理念和高效能的建筑结构。

建筑外形采用了大量的曲线和斜线,使整个建筑群具有动态和现代感。

同时,在建筑立面设计上采用了大面积的玻璃幕墙,增加了建筑的透明度和光线的进入。

2. 施工方法:由于上海中心是一座高层建筑群,施工过程的安全性和效率非常重要。

首先,采用了先进的施工装备和技术,比如自升式吊挂平台和塔式起重机等。

其次,采用了分段施工的方法,将大楼分为多个施工段,并同时进行施工,提高了施工效率。

同时,在施工过程中,要加强对施工现场的管理和安全监控,确保工人和设备的安全。

3. 资源利用:在施工过程中,要充分利用现有的资源,减少对新资源的消耗。

比如,利用周边的机械设备和建筑材料,减少对新设备和材料的采购。

同时,要对建筑废弃物进行合理的处理和回收利用,减少对环境的影响。

4. 施工进度控制:为了确保项目的按时交付,需要进行严格的施工进度控制。

首先,要制定详细的工程进度计划,明确每一项工作的时间节点和负责人。

其次,要加强对施工过程的监督和检查,及时发现和解决问题。

同时,要合理安排施工人员的工作时间,确保施工进度的连贯性和高效性。

5. 质量控制:为了保证上海中心的建筑质量,需要对施工过程进行严格的质量控制。

首先,要建立健全的质量管理体系,规范施工过程中的各项工作,并进行全程监督和检验。

其次,要加强对施工材料的选择和使用,确保材料的质量符合设计要求。

同时,要对施工人员进行培训,提高施工质量的意识和理念。

总之,上海中心的施工方案应该综合考虑安全性、效率性、资源利用和质量控制等方面的要求。

通过科学合理的施工方法和管理措施,确保项目的顺利实施,并达到设计要求和客户的满意度。

上海城模板施工方案

上海城模板施工方案

上海城模板施工方案1. 引言本文档旨在为上海城项目的模板施工方案提供详细说明和指导。

上海城是一项以上海城市建设为主题的模板项目,致力于为用户提供一个真实、逼真的上海城市环境。

2. 施工准备2.1 确定施工区域在开始施工之前,需要确定上海城项目的施工区域。

根据项目需求,施工区域应包括建筑物、道路、公园、景观等元素。

2.2 勘察和准备工作在施工前,需要进行现场勘察和准备工作。

勘察工作包括测量施工区域的地形、地貌、土质等要素,并制定细致的施工计划。

准备工作包括清理施工区域,清除障碍物,确保施工区域的安全。

2.3 确定施工材料和工具根据上海城项目的设计要求,确定所需的施工材料和工具。

施工材料包括建筑材料、道路材料、植被材料等。

工具包括施工机械、测量工具、手工具等。

3. 施工步骤3.1 建筑物施工根据上海城项目的设计图纸,首先进行建筑物的施工。

施工过程包括基础施工、结构施工、装饰施工等。

在施工过程中,需要注意施工质量,确保建筑物的稳固和安全。

3.2 道路施工在建筑物施工完成后,进行道路的施工。

道路施工包括道路的铺设、标线、交通设施的安装等。

在施工过程中,需要考虑道路的通行能力和安全性,确保道路的畅通和稳定。

3.3 公园和景观施工公园和景观是上海城项目的重要组成部分。

在施工过程中,需要根据设计要求,进行公园和景观元素的布置和安装。

公园和景观施工需要注意环境保护和美化效果,创造出舒适和宜人的环境。

3.4 完善细节在施工完成后,需要对上海城项目进行细节的完善。

包括进行清理、修整以及各种设施的调试和安装。

确保整个上海城项目的完整性和正常运行。

4. 施工管理4.1 施工计划和进度控制为了保证施工的顺利进行,需要制定详细的施工计划和进度控制。

施工计划应包括任务分解、施工方法、施工顺序等内容,进度控制应根据实际施工情况进行调整和监控。

4.2 施工人员管理施工人员是施工的主要执行力量。

应根据施工需要,合理安排施工人员,确保施工队伍的素质和数量满足项目要求。

虹桥上海城、鸿艺豪苑个案

虹桥上海城、鸿艺豪苑个案

虹桥上海城
上海华天公司所开发的最大项目——虹桥上海城 ,位于虹桥经济 开发区中心,东至紫云路、西至遵义路、南至仙霞路、北至长宁路。 公司规划五期全部建成后总建筑面积将达到60万平方米,将于2012年 全部完成。五期建成后将使整个虹桥上海城圆满地成为一个具备完美 功能的现代化小城镇,实现我们最初的 “ 城中城 ” 的构想。
二期住宅-虹桥豪苑
• • • • •

项目位置:长宁区 紫云路118弄 总建面积:13万平方米 容 积 率:3.7 绿 化 率:35% 车 位 :500个
二手房租金: USD 2500—3300
• • • • • •
产品:高层住宅 4幢33-35层 价格:精装修,22000元/平方米 总价在100-420万左右 开盘时间: 2004-08-28 交房时间: 2007-06-30 物业费:5元/平米
总体规划
虹桥上海城
“城中城(City in the City)”开发模式
开发模式
城中城含义:选择靠近市中心的一块区域,建造集办公、居住、休闲、餐 饮、娱乐和购物等时尚生活的各方面功能,形成一个综合性国际化社区。
商务空间:两栋8.9万㎡36层甲级写字楼,全部持有出租; 商业空间:近8.4万㎡的上海城购物中心,集购物、休闲、餐饮、娱乐等多种功能于一体;
二号楼出租公寓
项目基本资料
二卧室+衣帽 套间/5-22层
二卧室+大起居室及书 房+洗衣房/23-28层
虹桥上海城
商业空间
虹桥上海城购物中心俯视平面图
虹桥上海城
虹桥上海城一期、三期物业整体转让:
商业空间
今年8月,虹桥上海城中的一期、三期以及中区广场被爱尔兰最大的房地产公司之 一的“TreasureyHolding”(财富控股)的海外基金整体接手。出让部分总建筑面 积超过17万平方米,包括一个约8万多平方米的商场(目前经营百盛购物中心)和 9万平方米左右的办公楼;7100万英镑(约10.7亿元人民币)收购虹桥上海城三期 地块,该项目将建成一栋15层的写字楼以及6层商厦,预计在2009年完工。收购总 价为4.97亿英镑(约合74.6亿元人民币),成为上海物业整体出让历史上的最大 笔单宗交易。

上海施工方案

上海施工方案

上海施工方案上海施工方案是指在上海地区进行建筑施工的方案,包括施工组织设计、施工工艺流程、施工线路布置、工程设备使用等方面的细节。

一、施工组织设计1.组织架构:建立施工总指挥部,负责统筹、协调、指导施工工作。

2.人员配备:根据工程规模和施工进度,合理配置施工人员,并确保相关人员具备相应的资质和技能。

3.物资采购:根据工程需要,及时采购所需的施工物资,并对物资进行储备管理,以保证工程按计划进行。

二、施工工艺流程1.地基处理:根据土质情况,选择合适的地基处理工艺,包括土方开挖、土壤改良、地基加固等。

2.主体施工:按照建筑设计图纸进行施工,包括浇筑混凝土、砌筑墙体、安装钢结构等。

3.装饰装修:在主体施工完成后,进行室内外的装饰装修工作,包括涂料施工、瓷砖贴附、门窗安装等。

4.收尾工作:进行工程的验收、完工资料的整理、工地清理等工作。

三、施工线路布置1.施工道路:根据工程规模确定施工道路的宽度和路线,保证施工车辆的通行。

2.材料输送线路:根据材料的种类和施工工艺,设计合理的材料输送线路,以提高施工效率。

3.施工机械线路:根据施工机械的种类和使用情况,确定机械设备的布置位置和工作范围,保证施工机械的正常运转。

四、工程设备使用1.机械设备:根据工程需要,选用适当的机械设备进行施工,包括起重机、混凝土搅拌站、钻机等。

2.安全设备:根据施工场地的特点,设置合适的安全设备,包括安全网、防护栏、安全标志等,保障施工人员的安全。

3.环保设备:在施工过程中,使用环保设备进行环保治理,包括尘土控制设备、噪音控制设备等,保护环境。

总结:上海施工方案是根据具体工程需要制定的施工方案,在施工组织设计、施工工艺流程、施工线路布置和工程设备使用等方面进行合理规划和安排,以确保工程按时、优质、安全地完成。

同时,也需要根据上海地区的地理、气候和法规等因素进行适当调整和优化。

上海中心 施工方案

上海中心 施工方案

上海中心施工方案1. 项目概述上海中心是上海市的一项重大基础设施工程,位于上海市中心地带,总建筑面积达到了XX万平方米。

项目计划包括一座高层建筑、商业综合体和公共空间。

本文将详细介绍上海中心的施工方案,包括施工过程、资源管理、安全措施和质量保证等内容。

2. 施工过程上海中心的施工过程将分为以下几个主要阶段:2.1 土建施工土建施工是整个项目的基础,包括地基处理、混凝土浇筑和结构搭建等。

我们将按照项目计划逐步进行,确保施工进度和质量。

同时,为了提高效率,我们将采用先进的土建机械设备和工艺。

2.2 设备安装设备安装是上海中心的重要环节,包括空调设备、电梯、通风系统等。

我们将根据设计方案和安全规范进行设备的安装和调试工作,确保设备正常运行和效果良好。

2.3 装修与装饰装修与装饰是上海中心的亮点之一。

我们将根据设计方案,选用高品质的建筑材料和装饰品,力求打造出舒适、美观的室内和室外空间。

2.4 网络和电信建设为了满足今后的办公和商业需求,我们将进行网络和电信基础设施的建设。

这包括网络布线、光纤接入和通信设备的安装等工作,以确保上海中心拥有先进的信息技术和通信设施。

3. 资源管理为了保证上海中心项目的顺利进行,我们将合理管理各种资源,包括人力资源、物资供应和设备调配等。

3.1 人力资源我们将组建专业的施工团队,包括项目经理、工程师、技术人员和劳务工等。

同时,我们也将严格遵守劳动法规,确保工人的权益和安全。

3.2 物资供应我们将与可靠的供应商合作,及时供应各种所需的物资,包括钢材、混凝土、电缆等。

同时,我们也将进行物资管理和库存控制,以确保施工的连续性和效率。

3.3 设备调配为了满足不同阶段的施工需求,我们将合理调配各种施工设备,包括起重机、混凝土泵和挖掘机等。

同时,我们也将负责设备的维护和保养工作,确保设备的正常运行。

4. 安全措施我们始终将安全放在第一位,确保施工过程的安全和稳定。

为此,我们将采取以下安全措施:4.1 安全教育与培训我们将定期组织安全教育与培训活动,提高施工人员的安全意识和技能。

上海主体工程施工方案

上海主体工程施工方案

一、前言随着我国城市化进程的不断推进,建筑行业发挥着日益重要的作用。

上海作为我国的经济中心,其建筑市场充满活力。

主体工程施工是建筑工程项目中至关重要的一环,为确保工程质量、进度和安全,制定一套合理的主体工程施工方案至关重要。

本文以上海某建筑工程项目为例,阐述主体工程施工方案的制定和实施。

二、工程概况本工程位于上海市浦东新区,是一栋地上50层、地下3层的超高层建筑。

总建筑面积约为200000平方米,建筑高度约220米。

主体结构采用钢筋混凝土框架-核心筒结构体系,基础形式为桩基承台。

三、主体工程施工目标1. 确保工程质量:遵循国家标准和行业规范,确保主体结构安全和使用功能,力求打造优质工程。

2. 保证工程进度:合理安排施工计划,确保关键节点按时完成,整个工程按计划推进。

3. 确保施工安全:加强安全管理,预防事故发生,保障人员生命安全和工程设施完好。

四、施工方案制定1. 施工顺序:根据工程特点和施工工艺,合理确定施工顺序,确保工程顺利进行。

2. 施工方法:采用先进的施工技术和设备,提高施工效率,保证工程质量。

3. 施工组织:建立健全施工组织体系,明确各岗位职责,确保施工协调有序。

4. 施工资源配置:合理配置人力、材料、设备等资源,确保施工需求得到满足。

5. 施工质量控制:实施严格的质量控制措施,确保工程质量符合国家标准。

6. 施工安全措施:制定安全事故应急预案,加强安全培训和现场监督,预防事故发生。

五、施工过程管理1. 施工进度监控:定期对施工进度进行跟踪和监控,及时调整施工计划。

2. 工程质量检查:加强对施工现场的检查,确保工程质量符合设计要求。

3. 安全生产管理:严格执行安全规定,加强施工现场安全管理,确保施工安全。

4. 绿色施工:倡导绿色施工理念,减少施工对环境的影响。

5. 沟通协调:加强与各相关单位的合作与沟通,确保工程顺利进行。

六、结语本主体工程施工方案旨在为上海某建筑工程项目提供全面、科学的施工指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

虹桥上海城屋顶景观工程施工技术方案
一、施工方案总论
本工程施工配合要求较高,故须严密组织各施工阶段的施工,按工艺生产要求合理安排,精心策划每道工序的搭接和交叉,尤其协调好各工序之间的配合,组织生产进行施工,确保工期预期目标内完成。

本屋顶绿化工程按工程内容分为:硬质施工和绿化种植工程两大块。

因此,施工技术方案从上述既各自独立又互相联系的两个部分来制订。

其中包括:施工流程、技术措施、工期进度、质量管理等内容。

1,针对工程特点在施工技术方面的特别措施:
根据本公司多年来的施工经验,工程应采取如下具有操作性强、切实可行、行之有效的技术措施:
1)处理现场排水场地的通畅是确保屋顶绿化种植工程的质量的关键。

种植施工前需做好场地排水的措施,要合理安排好施工程序和进度。

2)对符合要求的苗木在运输时施以精细包扎包装和挖掘后喷施叶面蒸腾抑制剂的措施,保证施工用苗质量要求。

3)对硬质景观处理,做到精细化的标准,精细的现场放样,按图施工,达到技术要求。

4)采用种植前施行土壤掺沙、施有机肥和无机酸性肥料等土壤完善措施,以解决土壤板结、土质偏碱、肥力不足的问题。

2.工程管理的规范和控制
为了保证绿化工程的质量,工程实行项目经理负责制,负责工程全过程的管理,加强操作规范,技术标准和达到质量要求,使偏差始终控制在受控的范围内,保证工程质量与预期质量目标相一致。

二、绿化土方施工方案
1.场地清理
进场按施工进度作好清场工作,应特别注意不破坏屋顶的防水层。

2.防水测试
根据现场屋顶面积及现场情况,取位定点做渗水测试,时间为24小时,并保证施工过程中人为不破坏防水层。

3.土方回填
根据工程要求,首先要解决绿地的用土量,土方要进足,留有一定的余地,一般屋顶草坪用土量标高要高出5-8公分。

如果考虑到地形及硬件施工的变化,应结合实际情况进土。

采用购臵种植土进土方案。

保证土壤疏松。

地形饱满排水顷畅。

土方下部铺设排水格及无纺布利于排水。

4.土方苗木种植施工流程图(如下)
四、硬件工程施工方案 1. 选材,方案确定
1)选材要求:
针对本工程的硬件施工特点,确定选择材料的规格,数量,严格把控,样品制作,确定优质的材料及款式。

2. 施工前期工作安排:
(1)选定材料后,现场预先措施,预埋件等制作及定位。

(2)所有硬件设施预先制作,运至现场直接安装。

3. 硬件施工工程流程图(如下):
五、施工计划
1)2011年10月15日—2011年10月22日 硬件材料(不锈钢制作及安装)
2)2011年10月18日—2011年10月23日 LOGO 的确定及施工
3)2011年10月19日—2011年10月28日
土工布,排水板铺设,土方运输整平,佛甲草铺设完成 4)2011年10月29日—2011年10月31日 完成现场收尾工作,清理及进入日常养护工作。

注:施工周期至2011年10月31日前完成,如遇自然天气等情况影响,工期顺延。

上海园林机施有限公司
2011/10/14。

相关文档
最新文档
