发电机耐压试验方案
目录
1.作业任务 (1)
2.编制依据 (1)
3.作业准备及条件 (1)
4.作业方法及安全、质量控制措施 (2)
5.作业质量标准及检验要求 (4)
6.技术记录要求 (4)
7.危险源、环境因素辨识及防范措施、文明施工标准 (4)
8.有关计算及其分析 (5)
9.附录 (5)
1.作业任务
1.1工程概况
崇阳凯迪电厂1X30MW机组电气工程安装,,1台30MW发电机耐压试验。
1.2工程范围
崇阳凯迪电厂1台30MW发电机耐压试验。
包括绝缘检查,直流电阻测试,直流耐压,交流耐压。
1.3工程量
1.4 工期要求
计划工期在2011年12月17日
2编制依据
2.1.电气设备交接试验标准GB50150-2006中的规定
3作业准备及条件
3.1技术准备
3.1.1发电机技术资料应齐全。
3.1.2安装的设备均应验收合格。
3.1.3试验人员到位,试验器具准备完毕。
3.2 作业人员:
技术员 1人
安全员 1人
质检员 1人
试验员 2人
3.3 材料、设备准备
3.3.1试验器具准备完毕。
3.4主要工具设备
3.5 作业条件
3.5.1力能供应要求
施工现场有充足的照明,现场设置施工电源二级盘一只。
3.5.2施工场地要求
通道畅通,施工场地用红白带隔离起来,挂警告标牌,禁止其他无关人员进入。
3.5.3上道工序
3.5.4工作环境
通道畅通。
3.5.5 临时工作设施
无此项内容。
3.5.6安全防护设施和用品
主要安全防护设施和用品配置:
无此项内容。
4. 作业方法及安全、质量控制措施
4.1作业主体方案
熟悉图纸技术交底试验器具准备作业指导书审批发电机本体检查直流电阻测试发电机绝缘测试直流耐压交流耐压耐压后发电机绝缘测试。
4.2作业方法与步骤
4.2.1发电机本体检查。
4.2.1.1依据厂家图纸,检查发电机出线端子尺寸,应符合图纸参数。
4.2.1.2发电机的转子绝缘检查。
4.2.1.3发电机的定子绝缘检查,检查A B C三相的吸收比要达到规范。
4.2.1.4发电机的直流电阻测试,检查A B C三相的直阻。
4.2.1.5以上条件达到电气设备交接试验标准GB50150-2006中的规定
4.2.1.6在进行下一步工作。
✧危险点
1、触电
2、意外坠落
✧安全控制措施及注意事项
1、严禁使用电源线破损的便携式卷线盘、;使用前检查保护地线或保护零线连接是否正确、牢固;检查电缆或软线是否完好;试验设备需经检验合格。
试验设备必须做到“一机、一闸、一保护”,装设漏电保护器,漏电保护器的额定漏电动作电流≤30mA,动作时间≤0.1s.
2、作业区域有孔洞或其板盖严、设置盖板并需验收合格标识。
4.2.2耐压试验前的准备。
4.2.2.1发电机转子临时接地,接地要牢固可靠。
4.2.2.2发电机内部温度测点引出线临时接地,接地要牢固可靠。
4.2.2.3发电机引出线A B C三相,A相试压B C二相临时接地,接地要牢固可靠。
4.2.3直流耐压
4.2.3.1直流耐压试验是用较高的直流电压来测量绝缘电阻,同时在升压过程中监测泄漏电流的变化,这不仅可以从电压和电流的对应关系中判断绝缘状况,有助于及时发现绝缘缺陷,而且由于试验电压比较高,可以很好地发现绕组端部绝缘缺陷。
4.2.3.2依据《电力安装工程电气设备交接试验标准》GB50150---91中的规定:
直流耐压试验为额定电压的3倍,即U=3UN =18900V
4.2.4试验步骤
4.2.4.1接好线后,专人检查,确认无误。
4.2.4.2空载调整试验设备:
直流耐压试验,检查直流高压发生器,进行升压至18.9KV,维持1分钟,仪器无异常,然后进行试验。
4.2.4.3接被试绕组(非被试绕组短接接地)。
取下放电棒,合上电源刀闸,开始升压,分别在3.15KV、6.3KV、9.45KV、12.6KV、1
5.75KV、18.9KV电压下停留1分钟,同时读取μA表电流值,试验完毕后,将电压降至零,拉开电源刀闸,用放电棒充分放电。
4.2.4.4放电后依次试另两相绕组重复操作步骤.
4.2.4.5三相绕组试验完毕后,充分放电再次测量绝缘电阻。
4.2.5交流耐压试验
4.2.
5.1试验步骤
4.2.
5.2试验设备按图接好线后,要有专人检查,确认接线无误后,方可通电试验,试验前摇测被试物绝缘电阻;
4.2.
5.3空载调整试验设备;
4.2.
5.4升压试验,合闸升压变压器,从零电压开始到试验电压值,再降至零电压,拉开电源刀闸。
4.2.
5.5接被试绕组,确认调压器降在零位,升压到额定电压6300V维持1分钟,然后升压到耐压电压值18900V维持1分钟,到时降压至零拉开电源刀闸,用放电棒放电。
4.2.
5.6同样依次试另两相绕组。
4.2.
5.7试验完毕后再次测量被试物的绝缘电阻。
4.2.3.8试验完毕,撤消所有的临时接地,恢复接线。
✧危险点
1.物体打击
✧安全控制措施及注意事项
1.严禁在安装设备上面堆放任何物品。
4.3 预防与应急措施
施工现场在各危险点设置明显危险标志及事故急救电话号码(如120),项目部成立事故应急小组。
4.4 成品防护措施
4.4.1由于现场施工条件影响,发电机耐压试验结束后,应使用彩条布将安装设备进行成品保护。
防止安装设备受到建筑后继施工的污染
4.5新技术、新工艺、新材料、新设备的应用
本作业项目无新技术、新工艺、新材料、新设备的应用.
5. 作业质量标准及检验要求
5.1 作业质量标准
5.1.1主要质量控制标准
.电气设备交接试验标准GB50150-2006中的规定执行。
6.技术记录要求
6.1试验记录;
7. 危险源、环境因素辨识及防范措施、文明施工标准
7.1危险源清单及防范措
7.2环境因素清单及防范措施
高空坠落
7.4文明施工标准
7.4.1试验人员应掌握并严格执行《电力建设安全工作规程》的有关规定
7.4.2发电机试验引出线在高处作业必须系好安全带,安全带应挂在上方的牢固可靠处。
7.4.3施工人员必须参加安全技术交底,没有参加交底的人员不得参与施工。
7.4.9施工过程主要危害、环境因素及控制措施:
8. 有关计算及其分析
无此项内容。
9. 附录
a)施工场地布置图(无);
b)作业过程系统流程图(无);
c)作业示意图(无);
d)施工中形成的特殊的施工记录和质量检验评定表(隐蔽工程前检查记录)(无);
e)主要材料、设备、加工材料清单(无)。
发电机耐压试验标准

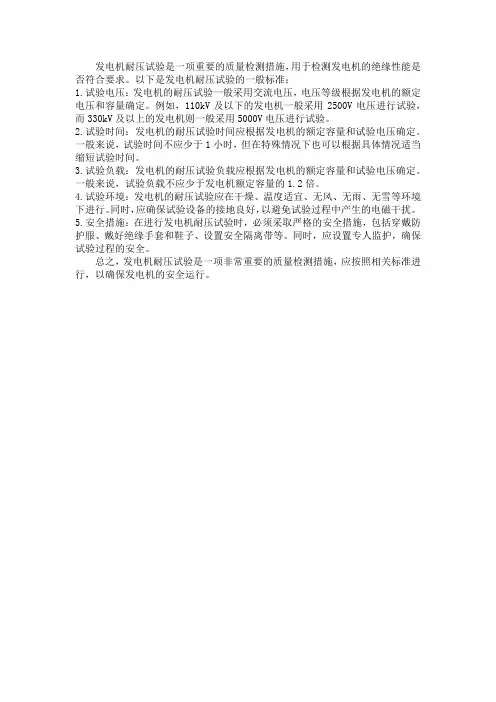

发电机耐压试验是一项重要的质量检测措施,用于检测发电机的绝缘性能是否符合要求。
以下是发电机耐压试验的一般标准:
1.试验电压:发电机的耐压试验一般采用交流电压,电压等级根据发电机的额定电压和容量确定。
例如,110kV及以下的发电机一般采用2500V电压进行试验,而330kV及以上的发电机则一般采用5000V电压进行试验。
2.试验时间:发电机的耐压试验时间应根据发电机的额定容量和试验电压确定。
一般来说,试验时间不应少于1小时,但在特殊情况下也可以根据具体情况适当缩短试验时间。
3.试验负载:发电机的耐压试验负载应根据发电机的额定容量和试验电压确定。
一般来说,试验负载不应少于发电机额定容量的1.2倍。
4.试验环境:发电机的耐压试验应在干燥、温度适宜、无风、无雨、无雪等环境下进行。
同时,应确保试验设备的接地良好,以避免试验过程中产生的电磁干扰。
5.安全措施:在进行发电机耐压试验时,必须采取严格的安全措施,包括穿戴防护服、戴好绝缘手套和鞋子、设置安全隔离带等。
同时,应设置专人监护,确保试验过程的安全。
总之,发电机耐压试验是一项非常重要的质量检测措施,应按照相关标准进行,以确保发电机的安全运行。
发电机定子绕组交流耐压试验方案
#1发电机定子绕组交流耐压试验方案1.#1发电机基本参数型号:50WT21E—106额定容量:415MV A额定功率:352.75MW额定电压:20KV额定电流:11980A频率:50Hz功率因数:0.85额定转速:3000г/min冷却方式:水氢氢励磁方式:静态励磁试验目的本次试验属于大修前试验,目的是判断发电机定子绕组绝缘水平,检查是否存在绝缘缺陷。
试验依据GB755—2000(《旋转电机定额和性能》)GB/T7064—2002(《透平型同步电机技术要求》)制造厂说明书试验条件办理发电机工作票,同时其他专业工作票交回。
发电机气体置换已经结束,转子在定子膛内。
发电机内冷水正常投运,水电导率符合运行标准,但尽可能低。
发电机绝缘电阻试验合格。
所有温度卡件拔出,测点等元件应短路接地,以防试验中损坏。
试验前要测试发电机电容量,核对补偿电感。
将发电机转子及封母接地,电流互感器短路接地。
球隙放电电压调整合格,保护水阻选用适当。
解除电源开关的漏电保护。
试验方法试验接线图如图1所示。
考虑现场试验电源容量的限制,需采用电抗器(接在被试发电机侧)进行无功补偿。
选用35H、20KV的4只电抗器两串两并,并联后电抗值为35H。
根据规程要求施加电压30KV。
6.试验步骤:经检查确认被试品、绝缘电阻合格、内冷水水质符合要求后,方具备进行交流耐压试验的条件。
拆除或断开所有与被试品相连的连线,按安全规程的有关规定做好全部安全措施。
按接线图检查试验接线应正确无误,试验设备布置合理,便于操作并符合安全规程中的有关规定。
保护接地应牢固可靠。
检查试验设备及测量仪表应完好无损,放置平稳,调好零位。
检查确认无误后方可开始试验,升压从零开始,缓慢的升到规定的试验电压值,持续1分钟,并在耐压持续时间内,保持电压稳定。
时间到后缓慢降下电压。
7.安全注意事项经检查确认被试品、绝缘电阻试验已合格。
严格执行DL408—91《电业安全工作规程(发电厂和变电所电气部分)》中有关规定及现场的相关安全措施。
发电机耐压试验标准
发电机耐压试验标准发电机是一种将机械能转化为电能的设备,其在工业生产和日常生活中扮演着重要的角色。
为了确保发电机的安全运行和性能稳定,耐压试验是必不可少的一项重要工作。
本文将介绍发电机耐压试验的标准和要求。
首先,发电机耐压试验应该在符合国家标准的实验室中进行。
试验室应具备相应的设备和技术人员,以确保测试的准确性和可靠性。
在进行试验前,应对试验设备进行检查和校准,确保设备的正常运行和准确度。
其次,发电机耐压试验应包括绝缘电阻测试、绝缘强度测试和绕组绝缘电阻测试等内容。
绝缘电阻测试是用来检测发电机绝缘材料的绝缘性能,以及绕组之间或绕组与地之间的绝缘状态。
绝缘强度测试则是用来检测发电机在一定的电压下是否能够正常工作,以及是否存在绝缘击穿的现象。
绕组绝缘电阻测试则是用来检测发电机绕组的绝缘状态,以及是否存在绕组短路的情况。
另外,发电机耐压试验还应包括温升试验和电压波动试验。
温升试验是用来检测发电机在额定负载下的温升情况,以确保发电机在长时间运行时不会因为温度过高而损坏。
电压波动试验则是用来检测发电机在电网电压波动时的稳定性和可靠性,以确保发电机在电网电压波动时能够正常工作。
最后,发电机耐压试验应按照国家标准和行业标准进行。
在进行试验时,应严格按照标准的要求进行操作,以确保测试结果的准确性和可靠性。
同时,还应对试验过程中出现的异常情况进行记录和分析,以及时发现并解决问题。
总之,发电机耐压试验是确保发电机安全运行和性能稳定的重要工作。
通过严格按照标准进行测试,可以及时发现并解决发电机存在的问题,确保其安全可靠地运行。
发电机交流耐压试验

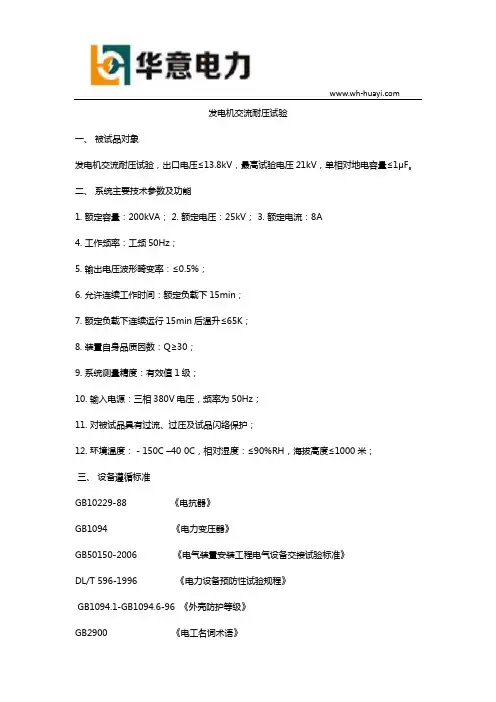

发电机交流耐压试验一、被试品对象发电机交流耐压试验,出口电压≤13.8kV,最高试验电压21kV,单相对地电容量≤1μF。
二、系统主要技术参数及功能1. 额定容量:200kVA;2. 额定电压:25kV;3. 额定电流:8A4. 工作频率:工频50Hz;5. 输出电压波形畸变率:≤0.5%;6. 允许连续工作时间:额定负载下15min;7. 额定负载下连续运行15min后温升≤65K;8. 装置自身品质因数:Q≥30;9. 系统测量精度:有效值1级;10. 输入电源:三相380V电压,频率为50Hz;11. 对被试品具有过流、过压及试品闪络保护;12. 环境温度:-150C –40 0C,相对湿度:≤90%RH,海拔高度≤1000米;三、设备遵循标准GB10229-88 《电抗器》GB1094 《电力变压器》GB50150-2006 《电气装置安装工程电气设备交接试验标准》DL/T 596-1996 《电力设备预防性试验规程》GB1094.1-GB1094.6-96 《外壳防护等级》GB2900 《电工名词术语》 GB/T16927.1~2-1997 《高电压试验技术》四、系统配置及其参数1. 激励变压器JLB-40kVA//2.5kV/0.4kV 1台a) 额定容量:40kVA;b) 输入电压:400V,单相;c) 输出电压:2.5kV d) 结构:干式e) 重量:约95Kg;f) 额定运行15分钟后线圈对空气温升:≤65K;2. 谐振操作台TC-(L)-40kVA/380V (含调压器) 1台a) 额定容量:40kVA;b) 输入电压:380V;c) 输出电压:0~420V;d) 保护功能:零位、过流、过压及试品闪络保护;e) 重量:约135kg;3. 可调电抗器 TFL-HT-200kVA/25kV 1台a) 额定容量:200kVA;b) 额定电压:25kV;c) 额定电流:8A;d) 可调电感量:8H~16H;e) 品质因数:Q≥30;f) 结构:干式、带铁芯可调式;g) 数量:1台;h) 重量:约175Kg ;4. 分压器FR-30kV 1台a) 额定电压:50kV;b) 测量精度:交流有效值1.5级;c) 介质损耗:tgσ≤0.5%;d) 分压比:1000:1,e) 分压比误差:≤1.0%;f) 重量:约10Kg;g) 结构:铝合金外包装。
10kv电机耐压试验标准
10kv电机耐压试验标准一、试验电压标准10kv电机耐压试验的试验电压标准为21.5 kv,该电压是电机额定电压的1.7倍,以确保电机的正常运行。
在试验过程中,应逐步升高电压,并持续观察电机的反应。
当电机出现异常时,应立即停止试验,并进行检查和维修。
二、试验频率和时间10kv电机的耐压试验频率通常为25 hz或50 hz,试验时间为60秒。
在试验过程中,应保持电压稳定,并注意观察电机的反应。
当电机出现异常时,应立即停止试验,并进行检查和维修。
三、试验程序1. 准备试验设备和工具,包括耐压测试仪、绝缘电阻测试仪、万用表、兆欧表等。
2. 对电机进行外观检查,确认电机外观无损伤、无异常情况。
3. 对电机的绝缘电阻进行测试,以确保电机绝缘良好。
4. 将耐压测试仪与电机连接,并进行升压试验。
5. 逐步升高电压,并持续观察电机的反应。
当电机出现异常时,应立即停止试验,并进行检查和维修。
6. 试验合格后,拆除耐压测试仪和绝缘电阻测试仪等设备,并对电机进行清洗和维护。
四、试验设备1. 耐压测试仪:用于模拟高电压环境,检测电机的绝缘性能。
2. 绝缘电阻测试仪:用于测量电机的绝缘电阻。
3. 万用表:用于测量电机的电压、电流等参数。
4. 兆欧表:用于测量电机的绝缘电阻。
5. 电源:提供足够的电力,以满足试验要求。
6. 其他工具:如连接线、固定装置等。
五、试验安全措施1. 试验前应制定详细的安全方案,并进行培训和演练。
2. 试验人员必须经过专业培训,并熟悉操作流程和安全规范。
3. 试验前应检查试验设备和工具是否完好无损,确保其正常运转。
4. 在试验过程中应穿戴适当的防护设备,如绝缘手套、防护眼镜等。
5. 在试验过程中应注意观察电机的反应,当电机出现异常时应及时处理并撤离现场。
6. 在试验过程中应保持现场整洁和秩序,避免意外情况的发生。
7. 在试验结束后应对电机进行检查和维护,确保其正常运行并不受损坏。
8. 在整个试验过程中应保持与相关人员的通讯联系畅通以便于及时处理异常情况。
发电机定子绕组直流耐压试验

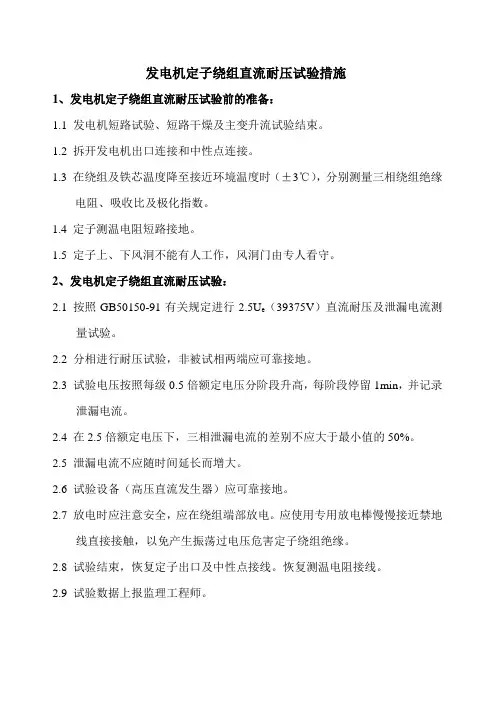

发电机定子绕组直流耐压试验措施
1、发电机定子绕组直流耐压试验前的准备:
1.1 发电机短路试验、短路干燥及主变升流试验结束。
1.2 拆开发电机出口连接和中性点连接。
1.3 在绕组及铁芯温度降至接近环境温度时(±3℃),分别测量三相绕组绝缘
电阻、吸收比及极化指数。
1.4 定子测温电阻短路接地。
1.5 定子上、下风洞不能有人工作,风洞门由专人看守。
2、发电机定子绕组直流耐压试验:
2.1 按照GB50150-91有关规定进行2.5U e(39375V)直流耐压及泄漏电流测
量试验。
2.2 分相进行耐压试验,非被试相两端应可靠接地。
2.3 试验电压按照每级0.5倍额定电压分阶段升高,每阶段停留1min,并记录
泄漏电流。
2.4 在2.5倍额定电压下,三相泄漏电流的差别不应大于最小值的50%。
2.5 泄漏电流不应随时间延长而增大。
2.6 试验设备(高压直流发生器)应可靠接地。
2.7 放电时应注意安全,应在绕组端部放电。
应使用专用放电棒慢慢接近禁地
线直接接触,以免产生振荡过电压危害定子绕组绝缘。
2.8 试验结束,恢复定子出口及中性点接线。
恢复测温电阻接线。
2.9 试验数据上报监理工程师。
发电机工频耐压试验
发电机工频耐压试验
发电机工频耐压试验是一种用于检测发电机绝缘性能的重要方法。
在试验过程中,将发电机的输出端与高压电源相连,通过逐渐升高电压来测试发电机的绝缘能力。
首先,需要对发电机进行必要的准备工作,包括清洁和检查各部件是否正常运转。
然后,将发电机的输出端与高压电源相连,并设置合适的电压值。
接下来,开始逐渐升高电压,同时观察发电机的运行情况和仪表读数。
如果发现异常情况或超过设定的耐压值,应立即停止试验并进行检查。
在试验过程中,需要注意以下几点:
1. 确保试验设备的安全性能良好,避免发生电击等意外事故;
2. 严格按照操作规程进行试验,确保试验结果的准确性和可靠性;
3. 对于不同类型的发电机,其耐压试验的要求可能有所不同,应根据具体情况进行调整;
4. 在试验结束后,应对发电机进行全面检查和维护,以确保其正常运行。
总之,发电机工频耐压试验是一项非常重要的工作,它可以有效地检测发电机的绝缘性能,为保证电力系统的安全稳定运行提供有力支持。
3号发电机大修交、直流耐压试验方案
3号发电机交、直流耐压试验方案批准:审定:复审:初审:编制:李延民双辽发电厂2004年10月21日3号发电机大修交、直流耐压试验方案1 试验目的检查发电机大修前后定子绕组绝缘状况,及时发现绝缘缺陷,确保机组在修后能够安全稳定运行。
2 试验标准依据DL/T596-1996《电力设备预防性试验规程》大修前直流耐压试验电压为2.5U=50kV。
N=30kV。
大修前交流耐压试验电压为1.5UN大修后直流耐压试验电压为2.0U=40kV。
N3 试验前应具备的条件3.1 大修前的交、直流耐压试验应在停机后清除污秽前热状态下进行。
3.2 大修后的直流耐压试验应在发电机定子、转子及两侧端盖装配完毕后进行。
3.3 定子绕组通满水,保持循环,且水质化验合格。
3.4 发电机氢置换完毕,化验氢气含量应在3%以下时方可进行试验,严禁在氢置换过程中进行试验。
3.5 定子绕组吸收比不低于1.3,汇水管对地绝缘大于30kΩ,汇水管对绕组绝缘大于100 kΩ。
3.6 定子绕组出线、中性点出线与封闭母线联结处断开。
4 试验技术、安全措施4.1 将封闭母线、发电机转子短路接地。
4.2 联系热工有关专业人员将测温设备解除。
4.3 被试相应首尾短路加压,非被试相短路接地。
4.4 将所有试验设备外壳可靠接地。
4.5 试验现场装设围栏,向外悬挂"止步,高压危险"牌, 有关通道派人看守。
4.6 试验过程中操作人员、监护人员以及读表人员精力必须集中,如发现异常现象应立即停止试验, 查找原因妥善处理,然后再继续进行试验。
5 直流耐压试验5.1 试验接线见附图(一)5.2 仪器仪表名称及选择T: 移卷调压器 150KVA 380V/40--420V1: 试验变压器 150KVA/75+40kVT2K:带过流保护的空气开关D:高压硅堆 2DL--200kV/2AC: 高压滤波电容器 0.6μF DC60kV1R : 限流电阻(按每伏0.5---1Ω选)C:低压滤波电容器 63kV 1000μFL:电感扼流线圈 (用10KV或2kVPT)V1: 交流电压表 0---600VV2: 数显分压器 0---100kVmA1:毫安表 0---500mAμA:直流微安表 0---1000μAE: 干电池 3VR1: 100KΩ电位器R2: 470KΩ电位器K1K2:短路刀闸K3单投开关5.3 试验方法及步骤5.3.1 全面检查试验结线,表计倍率、量程,调压器零位及仪表的开始状态。
反馈发电机耐压试验标准规范
反馈发电机耐压试验标准规范
发电机耐压试验是为了检测发电机产品的耐压性能是否符合相关标准规定,保障其在使用过程中的安全性能。
以下是一般的发电机耐压试验标准规范及注意事项:
1. 测试电压:根据产品的额定电压,测试电压应为1.5倍额定电压。
2. 测试时间:根据产品的规格及使用要求确定测试时间。
3. 测试方法:将测试电压施加于发电机内部两个不相邻、电气绝缘等级不同的引出端子之间,进行10s以上的耐压试验。
4. 测试结果:测试通过的发电机产品应符合相关标准规定的电绝缘性能指标要求。
注意事项:
1. 发电机产品应在完全排斥负荷的情况下进行耐压试验。
2. 发电机电气连接端子需要进行绝缘处理,以免造成因连接线短路等原因导致设备损毁。
3. 发电机应在干燥、通风、无结露水等环境下进行测试,以免出现意外事故。
4. 发电机测试时应严格遵照使用说明及相关规定,以避免设备故障和人员伤害。
发电机耐压试验标准
发电机耐压试验标准发电机是一种将机械能转换为电能的设备,其性能的稳定性和可靠性对于电力系统的正常运行具有重要意义。
为了确保发电机在运行过程中能够稳定可靠地输出电能,需要进行耐压试验,以验证其耐压性能。
下面将介绍发电机耐压试验的标准及要求。
首先,发电机耐压试验应该符合国家标准和行业规范的要求,例如《发电机耐压试验技术规程》(GB/T 1094.6-2013)中规定的测试方法和要求。
在进行耐压试验时,应按照标准规定的电压和时间进行测试,以验证发电机的绝缘结构和绝缘材料在额定电压下的耐压性能。
其次,发电机耐压试验应该包括交流耐压试验和直流耐压试验两种类型。
交流耐压试验是在交流电压下进行的测试,用于验证发电机在额定电压下的耐压性能;直流耐压试验是在直流电压下进行的测试,用于验证发电机的绝缘结构和绝缘材料在直流电压下的耐压性能。
两种测试都是必不可少的,可以全面检验发电机的绝缘结构和绝缘材料的耐压性能。
此外,发电机耐压试验还应该包括耐压试验前的准备工作和试验后的处理工作。
在进行耐压试验前,需要对发电机进行全面的检查,确保其外部和内部结构完好无损;在进行试验后,需要对试验结果进行分析和记录,并对试验设备进行清洁和维护,以确保下次试验的准确性和可靠性。
最后,发电机耐压试验的结果应该符合标准规定的要求,并且应该能够满足实际工程应用的需要。
如果发电机在耐压试验中出现问题,需要及时进行分析和处理,以确保发电机的正常运行和安全使用。
总之,发电机耐压试验是保证发电机性能稳定可靠的重要手段,其标准和要求对于保障电力系统的安全运行具有重要意义。
只有严格按照标准要求进行耐压试验,才能确保发电机在运行过程中能够稳定可靠地输出电能,为电力系统的正常运行提供保障。
