工程展开计算方法374930686
工程量的计算公式和技巧

工程量的计算公式和技巧一、工程量的计算公式1.土石方工程量计算公式土石方工程量计算公式一般为:体积=面积×厚度,其中面积指的是土石方工程覆盖的面积,厚度指的是土石方工程的厚度。
一般情况下,土石方工程属于三角形或梯形,因此可以使用相应的计算公式来计算。
2.混凝土工程量计算公式混凝土工程量计算公式一般为:体积=面积×厚度,其中面积指的是混凝土工程面积,厚度指的是混凝土的厚度。
在计算混凝土工程量时,还需要考虑到混凝土的损耗率,一般为10-15%。
3.钢筋工程量计算公式钢筋工程量计算公式一般为:数量=钢筋长度/钢筋间距,其中钢筋长度指的是钢筋的长度,钢筋间距指的是钢筋之间的距离。
在计算钢筋工程量时,还需要考虑到钢筋的损耗率和剪钢筋的长度。
4.砖砌工程量计算公式砖砌工程量计算公式一般为:数量=砖砌长度×砖砌高度,其中砖砌长度指的是砖砌的长度,砖砌高度指的是砖砌的高度。
在计算砖砌工程量时,还需要考虑到砖的损耗率,一般为5-7%。
以上介绍了常见工程项目的工程量计算公式,实际工程中还可能有其他类型的工程,需要根据具体情况来确定计算公式。
二、工程量计算的技巧1.充分了解工程项目的具体要求和要求在进行工程量计算之前,工程师需要对工程项目的具体要求有一个充分的了解,包括设计图纸、相关技术要求等。
只有了解了这些信息,才能准确地计算工程量。
2.使用标准工程量手册标准工程量手册是一个很有用的工具,其中收集了各种类型工程项目的计算公式和工程量数据。
工程师可以根据实际情况来选择相应的工程量计算公式进行计算,提高计算的准确性。
3.充分利用计算工具在进行工程量计算时,可以充分利用计算工具来提高计算效率,减少计算错误的发生。
比如,可以使用电子表格软件,将计算公式和数据输入到电子表格中,进行自动计算。
4.注意工程量的损耗率在进行工程量计算时,需要注意工程量的损耗率。
不同类型的工程项目,其损耗率是有差异的。

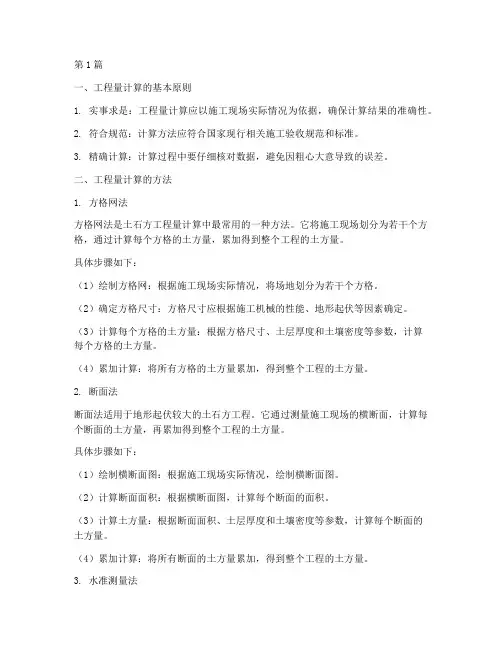

工程施工开挖工程量计算(3篇)

第1篇一、工程量计算的基本原则1. 实事求是:工程量计算应以施工现场实际情况为依据,确保计算结果的准确性。
2. 符合规范:计算方法应符合国家现行相关施工验收规范和标准。
3. 精确计算:计算过程中要仔细核对数据,避免因粗心大意导致的误差。
二、工程量计算的方法1. 方格网法方格网法是土石方工程量计算中最常用的一种方法。
它将施工现场划分为若干个方格,通过计算每个方格的土方量,累加得到整个工程的土方量。
具体步骤如下:(1)绘制方格网:根据施工现场实际情况,将场地划分为若干个方格。
(2)确定方格尺寸:方格尺寸应根据施工机械的性能、地形起伏等因素确定。
(3)计算每个方格的土方量:根据方格尺寸、土层厚度和土壤密度等参数,计算每个方格的土方量。
(4)累加计算:将所有方格的土方量累加,得到整个工程的土方量。
2. 断面法断面法适用于地形起伏较大的土石方工程。
它通过测量施工现场的横断面,计算每个断面的土方量,再累加得到整个工程的土方量。
具体步骤如下:(1)绘制横断面图:根据施工现场实际情况,绘制横断面图。
(2)计算断面面积:根据横断面图,计算每个断面的面积。
(3)计算土方量:根据断面面积、土层厚度和土壤密度等参数,计算每个断面的土方量。
(4)累加计算:将所有断面的土方量累加,得到整个工程的土方量。
3. 水准测量法水准测量法适用于地形平坦、土层较厚的土石方工程。
它通过测量场地高程,计算土方量。
具体步骤如下:(1)测量场地高程:使用水准仪等测量设备,测量场地高程。
(2)计算土方量:根据高程差、土层厚度和土壤密度等参数,计算土方量。
(3)累加计算:将所有测点土方量累加,得到整个工程的土方量。
三、注意事项1. 计算过程中,要确保数据的准确性,避免因数据错误导致的计算误差。
2. 在计算过程中,要注意计算单位的统一,确保计算结果的可靠性。
3. 根据实际情况,选择合适的计算方法,以提高计算效率和准确性。
总之,工程施工开挖工程量计算是土石方工程中不可或缺的一环。
工程量计算方法

工程量计算方法工程量计算是工程项目管理中的重要环节,它直接关系到工程项目的预算和进度安排。
在工程施工中,工程量计算是指对工程项目中所需的各种材料、人工、机械设备等进行数量和费用的计算。
正确的工程量计算方法能够为工程项目的顺利进行提供有力支持,下面将介绍一些常用的工程量计算方法。
首先,对于材料的工程量计算,常用的方法有直接测量法和间接测量法。
直接测量法是指直接对工程项目中所需的材料进行实际测量,如长度、面积、体积等,再根据设计图纸和规格要求计算出所需的材料量。
而间接测量法则是通过对工程项目的构件进行测量,再根据构件的数量和规格计算出所需的材料量。
这两种方法各有优劣,具体使用要根据工程项目的实际情况来确定。
其次,对于人工的工程量计算,常用的方法有单位工程量法和台班工日法。
单位工程量法是指根据工程项目的设计要求和施工标准,按照单位工程量的标准和定额,计算出所需的人工数量和工时。
而台班工日法则是根据不同工种的工作性质和施工条件,按照每个工种每天的工作量和工时,计算出所需的人工数量和工日。
这两种方法在实际应用中可以相互结合,根据工程项目的具体情况灵活运用。
此外,对于机械设备的工程量计算,常用的方法有台班工日法和机械工作量法。
台班工日法是指根据机械设备的类型和规格,按照每台机械设备每天的工作量和工时,计算出所需的机械设备数量和工日。
而机械工作量法则是根据机械设备的工作性能和施工条件,按照机械设备的工作量和工时,计算出所需的机械设备数量和工时。
这两种方法也可以相互结合运用,以满足工程项目的需要。
综上所述,工程量计算是工程项目管理中不可或缺的一环,它直接关系到工程项目的预算和进度安排。
正确的工程量计算方法能够为工程项目的顺利进行提供有力支持,对于材料、人工和机械设备的工程量计算,都有各自常用的方法。
在实际应用中,要根据工程项目的具体情况,灵活选择和运用适合的工程量计算方法,以确保工程项目的顺利进行。

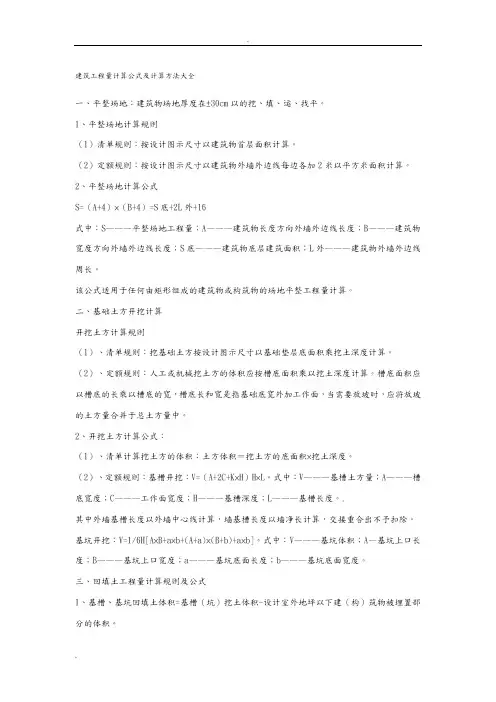

工程量计算公式及计算方法大全(最新修订及排版)

建筑工程量计算公式及计算方法大全一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1 开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
建筑工程量计算公式及计算方法大全

建筑工程量计算公式及计算方法大全一、平整场地:建筑物场地厚度在±30cm以的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,墙基槽长度以墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L———墙净长线长度。
建筑工程工程量计算方法

建筑工程工程量计算方法建筑工程的工程量计算是工程管理中非常重要的一部分,它是工程进度计划、预算编制和合同签订等工作的依据。
本文将介绍建筑工程工程量计算的基本方法。
建筑工程的工程量计算主要包括两个方面:工程量清单的编制和工程量的计算。
一、工程量清单的编制工程量清单是指在合同中列明建筑工程中各种工作内容、工程数量以及相应的计量单位,是工程量计算的基础。
工程量清单一般包括以下几个方面的内容:1.分项工程:根据建筑工程的不同部分进行分项划分,如结构工程、装饰工程、安装工程等。
2.子分项工程:在分项工程的基础上,进一步划分为子分项工程,如结构工程可以划分为框架结构、砌体结构等。
3.施工项目:在子分项工程的基础上,列举出对应的施工项目,如框架结构可以列举出混凝土、钢筋等项目。
4.工作内容:对每个施工项目具体的工作内容进行描述,如混凝土项目包括浇筑、养护等。
5.单位:给出每个施工项目的计量单位,如体积、面积、重量等。
6.工程量:根据设计图纸和规范要求,对每个施工项目的工程量进行估算,以确定工程量清单中的数量。
二、工程量的计算在进行工程量计算时,需要根据工程量清单的内容以及图纸和规范要求进行详细的计算。
主要包括如下几个方面:1.面积计算:对于需要计算面积的施工项目,如墙面、地面等,可以根据设计图纸上的尺寸进行面积计算。
2.体积计算:对于需要计算体积的施工项目,如混凝土、砖石等,可以根据设计图纸上的尺寸进行体积计算。
3.数量计算:对于需要计算数量的施工项目,如钢筋、砖块等,可以根据设计图纸上的尺寸和规格要求进行数量计算。
4.系数计算:有些施工项目需要根据实际情况乘以系数进行计算,如混凝土浪费系数、砖石砌筑系数等。
5.材料消耗计算:对于需要计算材料消耗的施工项目,可以根据设计图纸上的尺寸和规格要求,结合实际情况进行材料消耗计算。
在进行工程量计算时,需要注意以下几个问题:1.精确性:工程量计算需要尽可能准确,以保证工程进度和预算的准确性。
工程施工费公式计算(3篇)
第1篇一、引言工程施工费是指在施工过程中发生的各项费用,包括材料费、人工费、机械使用费、施工管理费等。
正确计算工程施工费是工程预算和成本控制的重要环节。
本文将详细介绍工程施工费的公式计算方法。
二、材料费计算1. 材料费的计算公式:材料费 = 材料消耗量× 材料单价2. 材料消耗量的计算方法:(1)定额法:根据工程量清单中的工程量,结合材料消耗定额,计算出材料消耗量。
(2)实物法:根据施工图纸和施工工艺,通过实际测量或计算,得出材料消耗量。
3. 材料单价的确定:(1)市场询价法:通过市场调查,获取材料的市场价格。
(2)参考价格法:参考同类工程或历史价格,确定材料单价。
三、人工费计算1. 人工费的计算公式:人工费 = 人工工日数× 人工单价2. 人工工日数的计算方法:(1)定额法:根据工程量清单中的工程量,结合劳动定额,计算出人工工日数。
(2)实物法:根据施工图纸和施工工艺,通过实际测量或计算,得出人工工日数。
3. 人工单价的确定:(1)市场询价法:通过市场调查,获取人工的市场价格。
(2)参考价格法:参考同类工程或历史价格,确定人工单价。
四、机械使用费计算1. 机械使用费的计算公式:机械使用费 = 机械台班数× 机械台班单价2. 机械台班数的计算方法:(1)定额法:根据工程量清单中的工程量,结合机械台班定额,计算出机械台班数。
(2)实物法:根据施工图纸和施工工艺,通过实际测量或计算,得出机械台班数。
3. 机械台班单价的确定:(1)市场询价法:通过市场调查,获取机械的市场价格。
(2)参考价格法:参考同类工程或历史价格,确定机械台班单价。
五、施工管理费计算1. 施工管理费的计算公式:施工管理费 = (直接费 + 间接费)× 管理费费率2. 直接费和间接费的计算方法:(1)直接费:包括材料费、人工费、机械使用费。
(2)间接费:包括企业管理费、规费、税金等。
3. 管理费费率的确定:根据国家和地方的相关规定,结合工程特点,确定管理费费率。
已完成工程量的计算方法
已完成工程量的计算方法哎呀呀,宝子们,今天咱们来唠唠已完成工程量咋计算哈。
一、按图纸计算。
咱就说这图纸啊,那可是计算工程量的大宝贝呢。
比如说盖房子,你看那建筑图纸,上面各种尺寸标的清清楚楚的。
墙的长度、高度,房间的面积啥的。
要是计算砌墙的工程量,就用墙的长度乘以高度再乘以墙的厚度。
这就像搭积木一样,一块一块的把这个工程量给算出来。
就拿一个简单的长方形房间来说,墙长5米,高3米,墙厚0.2米,那这一面墙的工程量就是5×3×0.2 = 3立方米呢。
这时候你就可以对着图纸,一个部分一个部分的算,像什么柱子的体积、梁的长度之类的,都能从图纸上找到线索。
二、根据实际测量。
有时候啊,光靠图纸还不行呢。
实际情况可能有点小变化。
这时候就得拿起咱们的测量工具啦,像卷尺这些。
比如说做装修,地面要铺瓷砖。
图纸上可能是一个大概的面积,但是实际施工的时候,有些墙角可能不是那么规规矩矩的直角。
这时候就去实地量一量,把每个房间的实际长度和宽度量出来,再精确计算需要多少瓷砖。
要是遇到那种不规则的形状,咱也不怕,可以把它分成几个规则的形状来算,就像把一块奇奇怪怪的蛋糕切成几块方方正正的小蛋糕一样,然后把每块小蛋糕的面积算出来加一起就好啦。
三、按照工程进度记录。
还有一种办法呢,就是看工程进度记录。
这就像是工程的小日记一样。
施工队每天干了啥,干了多少,都有记录。
比如说今天挖了多少土方,是按照车数来算的,一辆车能装多少立方的土,今天一共运了几车,这么一乘,就知道今天挖的土方工程量啦。
这种方法对于那种持续时间比较长,工序比较复杂的工程特别有用。
就像修一条长长的公路,今天铺了多少米的路面,在进度记录里一查就知道,然后把每天铺的长度加起来,这已经完成的路面工程量就出来啦。
宝子们,计算已完成工程量虽然有点小麻烦,但是只要掌握了这些方法,就像找到了打开宝藏的钥匙一样,心里就有数啦。
工程单价计算方法
工程单价计算方法
工程单价计算方法是建筑工程中非常重要的一项工作,准确计算工程单价可以帮助建筑企业控制成本、提高利润。
下面介绍几种常见的工程单价计算方法。
1. 直接费用法
这种方法是根据工程所需的材料、人工、机械设备等直接费用来计算工程单价。
具体的计算方法是将直接费用按照工作量计算,再除以工程总量,即可得到工程单价。
2. 分部分项法
分部分项法是将工程分成若干个小的部分,然后计算每个部分的费用,最后相加得出整个工程的费用。
这种方法更加细致,可以对每个小部分的费用进行精确计算,但也需要更加细致的工作量分析和费用核算。
3. 比例定额法
比例定额法是将工程分成若干个工程组成部分,然后按照一定的比例计算每个组成部分的费用,最后相加得出整个工程的费用。
这种方法适用于类似的工程,可以快速计算出工程单价,但对于特殊的工程则
不太适用。
4. 经验估算法
经验估算法是基于以往的类似工程的经验数据进行估算,根据相似工程的数据来计算单价。
这种方法可以快速估算工程单价,但需要对以往的工程数据进行统计和分析,得出可靠的数据。
以上就是一些常见的工程单价计算方法,不同的方法适用于不同的工程和情况。
在选择计算方法时,需要考虑到工程的特点和自身的实际情况,确保计算出来的工程单价能够准确反映工程的成本。
工程量计算方法步骤
工程量计算方法步骤工程量计算是工程项目管理中非常重要的一项工作,它涉及到项目的预算、进度和资源管理等方面。
正确的工程量计算可以为项目的顺利进行提供有力的支持。
下面将介绍工程量计算方法的步骤。
一、确定计量单位在进行工程量计算之前,首先需要确定计量单位。
计量单位应该能够准确地反映工程项目的实际情况,并且便于计算和比较。
常见的计量单位有长度、面积、体积、重量等。
二、编制工程量清单工程量清单是工程量计算的基础,它是按照工程项目的不同部位、构件或工序进行分类,并列出每一项的数量和计量单位。
编制工程量清单时,应尽量详细、准确地描述每一项的工作内容和要求,避免遗漏或重复。
三、确定工程量计算方法确定工程量计算方法是根据工程项目的特点和实际情况,选择适合的计算方法。
常见的工程量计算方法有直接计算法、综合计算法和单项工程量法等。
直接计算法适用于工程量较小、结构简单的项目,综合计算法适用于工程量较大、结构复杂的项目,单项工程量法适用于工程中某一项工作量较大、独立性较强的部分。
四、进行工程量计算根据选定的计算方法,按照工程量清单中列出的每一项,进行数量的计算和汇总。
在计算过程中,应注意单位的换算和计算精度的控制,确保计算结果的准确性。
五、检查和审核计算结果完成工程量计算后,应对计算结果进行检查和审核。
检查和审核的目的是发现和纠正计算过程中可能存在的错误和不合理之处,确保计算结果的可靠性和可信度。
六、编制工程量报表根据计算结果,编制工程量报表。
工程量报表是对工程项目各项工程量的详细统计和分析,可以为项目管理者提供决策依据。
工程量报表一般包括总工程量、各项工程量占比、工程量变化趋势等内容。
七、工程量计算的质量控制工程量计算的质量控制是确保计算结果准确可靠的重要环节。
在工程量计算过程中,应建立科学的质量控制体系,明确质量控制的要求和措施,并进行相应的监督和检查。
八、工程量计算的应用工程量计算的结果可以应用于项目的预算编制、资源管理、进度控制等方面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
注: K值依附件一中参数取值.
Z折2 (非平行直边段差):
展开方法与平行直边Z折方法相同(如上栏),高度H取值见图标.
Z折3 (斜边段差样品方案):
1.当H2T时:
(1)当θ≦70∘时, L = A + B + C + K (此时K=0.2).
(2)当θ>70∘时,按Z折1 (直边段差)的方式展开.
2.2若客户图纸上抽孔没标抽孔孔径尺寸,展开时以下列情形处理:
(1)当T'≧0.7T时,取T'=0.7T,并保证抽孔内径.
(2)当0.5T<T'<0.7T时,按原图抽孔内﹑外径取值.
(3)当T'≦0.5T时,取T'=<1.0,则取预冲孔径为1.0.
反折压平:
附件一:常见展开标准数据
1.直边段差展开系数一览表
2. N折展开系数一览表
3.攻牙时不同材料厚度的预冲孔径和前加工上、下模尺寸关系:
攻牙规格
料厚
抽牙高度
上冲头
下模
预冲孔
M3
T=0.6
1.5
2.6
3.6
1.4
T=0.8
3.8
1.5
T=1.0
4.0
1.6
T=1.2
4.2
1.6
T=1.5
攻牙规格
料厚
抽牙高度
1.若抽孔为抽牙孔(抽孔后攻牙),则S取值原则如下:
(1) T≦0.5时,取S=100%T
(2) 0.5<T<0.8时,取S=70%T
(3) T≧0.8时取S=65%T
注:一般常见抽牙预冲孔按附件一取值.
2.抽孔展开处理:
2.1抽孔与沙拉孔铆合时,抽孔外径=沙拉孔底孔孔径-0.3,壁厚=0.5T (通常情况下)
3.对于其它有色金属材料(如Al﹑Cu等):
当T>0.3时, K=0.5T
4.对于SUS材料,当T>0.3时,K=0.25T
5.当CRS料T≧2.5时,K=0.5T
一般折弯2 (R≠0,θ=90°):
L=A+B+K (K值取中性层弧长)
1.当T<1.5时,λ=0.5T
2.当T≧1.5时,λ=0.4T
L=A+B+K (K值取中性层弧长)
1.当T1.5时,λ=0.5T
2.当T1.5时,λ=0.4T
注:当用折刀加工时:
1.当R2.0时,按R=0处理.
2.当2.0<R<3.0时,按R=3.0处理.
3.当R≧3.0时,按原值处理.
Z折1 (直边段差):
1.当H5T时,分两次成型时,按两个90°折弯计算.
注:当用折刀加工时:
1.当R≦2.0时,按R=0处理.
2.当2.0<R<3.0时,按R=3.0处理.
3.当R≧3.0时,按原值处理.
一般折弯3 (R=0,θ≠90°):
L=A+B+K’
1.当T0.3时, K’=0
2.当T0.3时, K’= (/ 90) * K
注: K为90∘时的补偿量.
一般折弯4 (R≠0 ,θ≠90°):
一.目的:
统一展开计算方法,做到展开的快速准确.
二.适用范围:
钣金部
三.展开计算原理:
1.板料在弯曲过程中外层受到拉应力,内层受到压应力,从拉到压之间有一既不受拉力又不受压力的过渡层称为中性层;中性层在弯曲过程中的长度和弯曲前一样,保持不变,所以中性层是计算弯曲件展开长度的基准.
2.中性层位置与变形程度有关,当弯曲半径较大,折弯角度较小时,变形程度较小,中性层位置靠近板料厚度的中心处;当弯曲半径变小,折弯角度增大时,变形程度随之增大,中性层位置逐渐向弯曲中心的内侧移动.中性层到板料内侧的距离用λ表示.
四.展开计算方法:
展开计算的基本公式:展开长度=料内+料内+补偿量
一般折弯1 (R=0,θ=90°):
L=A+B+K
1.当0<T≦0.3时, K=0
2.对于铁材(如﹑SGCC﹑SECC﹑CRS﹑SPTE等):
(1)当0.3<T<1.5时, K=0.4T
(2)当1.5≦T<2.5时, K=0.35T
(3)当T≧2.5时, K=0.3T
L= A+B-0.4T
1.压平的时候,可视实际的情况考虑是否在折弯前压线,压线位置为折弯变形区中部.
2.反折压平一般分两步进行:
(1) V折30°
(2)反折压平
故在作展开图折弯线时,须按30°折弯线画,如图所示:
N折:
1.1.当N折加工方式为垫片反折压平,则按L=A+B+K计算, K值依附件一中参数取值.
当2. N折以其它方式加工时,展开算法参见“一般折弯(R 4 (R≠0 ,θ≠90°)”.
3. 3.如果折弯处为直边(H段),则按两次折弯成形计算: L= L=A+B+H+2K (K=90∘展开系数)
备注:
1.标注公差的尺寸设计值:取上下极限尺寸的中间值作设计标准值.
2.对于方形抽孔和外部包角的展开,其角部的处理方法参照《产品展开工艺处理标准》,其直壁部分按90°折弯展开.
2.当H2T时,按两段折弯展开(R=0,θ≠90°).
Z折4 (过渡段为两圆弧相切):
1. H≦2T段差过渡处为非直线段两圆弧相切展开时,取基体外侧两圆弧相切点处作垂线,向内侧偏移一个料厚按图标处理,然后按Z折1 (直边段差)方式展开.
2. H>2T,请示后再按指示处理.
抽孔与抽牙孔:
抽孔尺寸计算原理为体积不变原理,即抽孔前后材料体积不变;一般抽孔,按下列公式计算,式中参数见右图(设预冲孔径为X,并加上修正系数–0.1):
上冲头
下模
预冲孔
M3.5
T=0.6
1.8
3.2
4.0
1.6
T=0.8
4.2
1.8
T=1.0
4.4
2.0
T=1.2
4.6
2.0
T=1.5
5.0
2.4
M4
T=0.6
2.1
3.6
4.4
1.8
T=0.8
4.6
2.0
T=1.0
4.6
2.0
T=1.2
4.8
2.2
T=1.5
5.2
2.4
M5
T=0.6
2.5
4.6
5.6
2.0
T=0.8
5.8
2.2
T=1.0
6.0
2.4
T=1.2
6.2
2.6
T=1.5
6.5
3.0
4#40
T=0.6
1.9
2.4
3.4
1.2
T=0.8
3.4
1.4
T=1.0
3.6
1.5
T=1.2
3.8
1.6
T=1.5
4.2
1.8
6#32
T=0.6
T=0.8
2.当H2T时,按两段折弯展开(R=0,θ≠90°).
Z折3 (斜边段差量产方案):
1.当H2T时:
(2)当θ≦70∘时,
T≦1.5时,将两侧倒R=T圆弧偏移0.5 T,得到中性层,按中性层展开
T>1.5时,连接两清角处,加上两θ角处的K值得到变形区
(2)当θ>70∘时,按Z折1 (直边段差)的方式展开.
