号机组C级检修办法
电厂机组C级检修工程技术文件

电厂机组c级检修工程技术文件材料风压试验技术方案a.风压试验前应把所有应检修的工程全部完成,且验收合格。
施工记录及验收资料齐全。
b.在风压试验期间,委派专业技术人员和施工人员到施工部位检查烟风系统的严密性。
如发现有不严密出,在漏风部位做上记号并做好记录。
c.对漏风缺陷的消除:①对烟、风道的漏风处进行补焊。
②对伸缩缝的漏风地方,用石棉绳之类堵塞。
③对于孔、门处应将接合面修平和装好,并放好垫料。
d.在机组并网后,进行平安门校验。
1.3.12磨煤机检修技术措施机组停运前两天全面检查风道及挡板漏点并做好标记和记录a.检查焊补风道泄漏点。
b.检查检修所有挡板风门及消除各轴头漏风。
c.配合热工校对各挡板和密封风门,检查开关是否到位,调整完毕后在轴端作好标记。
d.更换煤粉管道和伸缩节e.全部工作完成后,配合电厂作一次风压试验,检查确认处理情况。
1.3.13一次风机检修技术措施a. 了解运行中一次风机存在缺陷,做样细记录。
b.检查风机整体结构,各部位相对间隙尺寸,填写施工记录。
c.检查叶轮,外观检查有无磨损、裂纹、锈蚀,平衡块是否脱落。
d.对叶轮做静平衡检验。
e.测量主轴弯曲度,测量叶轮与风机外壳周边间隙。
f.解体轴承,测量各个轴瓦原始间隙,对超标的轴瓦更换。
标准如下:1)接触弧面不应小于60°,接触面与非接触面不应有明显界限。
2)轴向接触长度不应小于轴瓦长度80%。
3)径向间隙为轴颈直径的2 / 1000 —3 / 1000cg.根据更换、检修各个轴瓦记录,结合原始记录,调整各个轴瓦间隙。
h.检查检修连轴器,调整间隙。
1.组装轴承,调整间隙,检修密封装置,消除轴承泄漏。
j.润滑油系统检修,检修油泵,各个传动部件磨损情况,密封是否完好,否那么更换。
k.润滑油质检验,油箱滤网清理,更换滤网,首先清理内部沉淀杂质,然后用面粉团粘除。
1.检修油管路系统,检查各个连接件。
m.检修滤网转换器。
n.冷油器打压消漏。
机组C修停机安全技术组织方案含操作票

#1 机组 C修停机安全、技术、组织方案批准 :审定:审核:初审:编写:发电部张家港沙洲电力有限公司年08月22 日#1 机组 C 修停机安全、技术、组织方案由于本次 #1 号机组停机的原因是 C 级检修停机,由于需要烧仓,采用滑参数停机方式。
为保证机组安全停运特制定本停机方案。
1、停机原则本次 #1 机组采用滑参数停运方式,机组停运后汽轮机高压内上缸金属温及中压持环金属温度 360℃以内,本次停炉时间约 36 天,在停炉过程中必须将制粉系统彻底走空,吹扫干净,各原煤仓需要烧空, 08 月 22 日中班值长控制低仓位交班。
锅炉采用停炉过程中加药钝化,停炉后带压放水、预热烘干、抽真空法进行保养 , 停炉后不进行任何冷却。
停机前汽轮机进行主汽门、调门活动试验,交流润滑油泵、直流润滑油泵、高压备用密封油泵、顶轴油泵、盘车电机启动试验。
停机过程中不进行任何试验。
2、组织机构2.1 组织分工:操作指挥:当班值长组织协调组:陈宝东岳利平技术支持组:黄伟王陆军徐峰顾宏昌安全监督组:当班值长徐峰2.2 分工职责:操作指挥:全面负责 #1 机组停运工作。
对 #1 机组停运的工作安排和协调工作负责,全面组织 #1 机组停运工作。
组织协调组:负责机组停运前各项试验工作和停机操作的组织和协调,负责机组停运及启动现场具体协调指挥。
技术支持组:负责机组停运及启动技术支持和技术监督工作,对措施、操作方案正确性负责。
安全监督组:负责机组停运及启动工作中的的安全指导和工作程序、“三票”“三制”执行情况监督检查。
3、停机前系统运行方式的安排3.1 做好停机前的设备缺陷统计工作。
由各值负责,将缺陷及时统计,汇总,并记录在 MIS 缺陷记录中。
于 08 月 20日前,分专业汇总到各位专业专工。
3.2各位专业专工做好机组停运前的相关参数统计和试验工作。
试验工作包括:主机交流油泵、直流油泵、高压备用密封油泵、顶轴油泵启动试验,盘车电机启动试验,主机高压主汽门、调门活动试验正常;3.3开始停机前10小时,值长根据停机进度控制上煤量,保证停机时将所有原煤斗处于低仓位(见停机过程原煤仓煤位控制表)。
励磁系统C级检修标准化作业指导书要点

延时继电器参数
在励磁调节器柜内检查以下几个继电器延时时间:
K05 ___ ___S
K08 ___ ___S
K29 ___ ___S
在励磁非线性电阻柜内检查以下几个继电器延时时间:
F06
SEUIL U MAX THRESHOLD ___ ___%Un
SEUIL U Min THRESHOLD ___ ___%Un
触电阻值小于1Ω为合格,线圈阻值35 kΩ为合格
K06
(220VDC)
1-9
2-10
3-11
4-12
触电阻值小于1Ω为合格,线圈阻值35 kΩ为合格
K10
(24VDC)
1-9
2-10
3-11
4-12
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
K11
(24VDC)
1-5
2-6
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
K26
(24VDC)
1-5
2-6
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
K27
(24VDC)
1-5
2-6
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
K28
(24VDC)
1-9
2-10
3-11
4-12
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
K30
(24VDC)
1-3
2-6
触电阻值小于1Ω为合格,线圈阻值0.6kΩ为合格
11、断开电制动柜上制动直流控制开关ZZK,并悬挂“禁止合闸,有人工作!”标示牌;
12、断开机组极性转换开关,并悬挂“禁止合闸,有人工作!”标示牌。
2
XX热电厂2#机组C级检修管理文件

XX热电厂2#机组C级检修管理文件XX热电厂二○一一年五月二日总则这次#2机组C级检修,是根据机组运行情况、机组说明书及《发电企业检修导则》的相关规定安排的,是#2机组结束2010-11年度供暖后的一次C级检修。
主要目的是处理#4高压主汽调节阀油动机活塞杆断裂缺陷及消除设备在运行中无法处理的缺陷,提高设备的健康状况及可靠性,确保机组顺利“迎峰度夏”。
在这次检修中要求做到以下四点:1、应修必修,修必修好;该换必换,反对大拆大换,确保机组无故障连续运行120天以上;2、文明施工,确保墙面、各平台、设备基础不能损坏;3、严肃“工完、料尽、场地清”制度,实现汽轮机本体、发电机本体、所有转机本体全部用清洗剂清洗恢复本色;4、检修后介质流向、色环、警戒线完善。
各检修单位要加强内部检修管理,控制工期、保证质量,按期完成本次检修。
批准:XXX审核:XXX编制:XXXXXXXXX目录第一章检修政策、方针和目标 (4)第二章 C级检修管理组织机构及职责 (8)第三章 #2机C级检修会议管理 (10)第四章 2#机组停机要求 (12)第五章检修专业技术交底规定及内容 (12)第六章检修现场安全生产管理规定 (13)第七章发电设备检修工艺纪律 (15)第八章质量监察组C级检修管理办法及考核细则 (21)第九章机组C级检修调试、试运管理办法 (24)第十章治安保卫及消防管理规定 (28)第十一章 2#机组C级检修目标及考核管理规定 (29)附件一:2#机组C级检修项目(设备检修部)............................................ 错误!未定义书签。
附件二2#机组C级检修项目(仁信检修公司)......................................... 错误!未定义书签。
附件三:2#机组C级检修试验项目 (6)附件四:金属监督项目 (8)附件五:2#机组C级检修后介质流向标准 (9)附件六:检修进度一级网络图 (11)附件七:检修管理通讯录 (12)第一章检修政策、方针和目标一、检修政策1、实行点检定修制;2、实行作业标准化;二、检修方针1、以安全为基础;2、以质量为中心;3、以计划为龙头;4、以程序为依据。
机组C级检修技术规范书

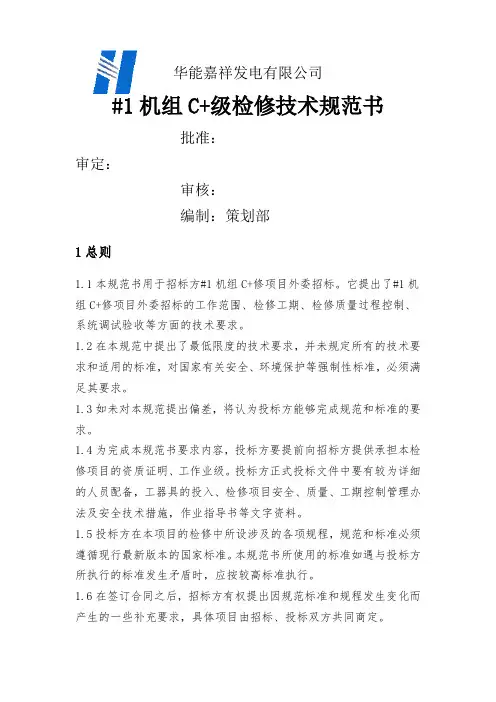

华能嘉祥发电有限公司#1机组C+级检修技术规范书批准:审定:审核:编制:策划部1总则1.1本规范书用于招标方#1机组C+修项目外委招标。
它提出了#1机组C+修项目外委招标的工作范围、检修工期、检修质量过程控制、系统调试验收等方面的技术要求。
1.2在本规范中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,对国家有关安全、环境保护等强制性标准,必须满足其要求。
1.3如未对本规范提出偏差,将认为投标方能够完成规范和标准的要求。
1.4为完成本规范书要求内容,投标方要提前向招标方提供承担本检修项目的资质证明、工作业级。
投标方正式投标文件中要有较为详细的人员配备,工器具的投入、检修项目安全、质量、工期控制管理办法及安全技术措施,作业指导书等文字资料。
1.5投标方在本项目的检修中所设涉及的各项规程,规范和标准必须遵循现行最新版本的国家标准。
本规范书所使用的标准如遇与投标方所执行的标准发生矛盾时,应按较高标准执行。
1.6在签订合同之后,招标方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由招标、投标双方共同商定。
1.7本技术规范书将作为商务合同的附件,与合同正文具有同等法律效力。
2项目概况2.1电厂厂址:电厂位于济宁市以西10km,北距新327国道3.8km,东临京杭大运河,西距嘉祥县城8km,位于嘉祥县高新技术开发工业园区内,人力资源丰富,交通运输便利,工业基础较好。
2.2电厂建设及施工:电厂厂区占地面积857.35亩,规划容量200万千瓦。
电厂一期工程2×330MW亚临界燃煤发电机组。
2.3三大主机及汽轮机主要配套辅助设备情况:汽轮机为上海汽轮机有限公司生产的N330-16.7/538/538型,亚临界、中间再热、高中压缸合缸、双缸双排汽、单轴、凝汽式汽轮机,产品编号为H156,配套设备情况见(附表一);锅炉为上海锅炉厂有限责任公司生产,型号为SG-1036/17.50-M882亚临界一次中间再热控制循环Ⅱ型露天布置汽包炉;发电机为济南发电设备厂生产的WX25R-127型空冷发电机。
机组C级检修作业指导书

#6机组C级检修作业指导书2011年02月10日发布 2011年02月15日实施华能伊敏煤电有限责任公司发目录1.1 DCS 机柜检修..............................................................1.2 #6炉蒸汽吹灰疏水电动门控制回路改造........................................1.3 #6炉点火程控油枪、点火枪、油角阀反馈回路改造..............................1.4 #6汽轮机AST电磁阀组外壳加装支架防踩踏.....................................1.5 #6机组A、B 小机转速探头接线加装就地接线盒.................................热工专业1 DCS 机柜检修1.1 安全措施1) 开工前必须办理工作票。
2) 工作负责人要在现场向工作班成员讲解安全措施和危险点分析,并做好技术交底,并在工作票安全技术交底栏内签名。
3) 开工前认真核对工作地点及设备编号。
4) 工作过程中严禁野蛮检修,对设备要轻拿轻放。
5) 交叉工作时,做好协调一致。
1.2 技术措施1) 停电前的工作。
软件备份;对组态文件进行比较,发现问题做好记录,以便核实;检查电源及模件的状态;检查风扇运行状况。
2) 电源检修。
电源检修应在停电后进行;电源检修前,对电源的开关设置及接线做好记录;对电源进行通电试验,调试各种参数,使其符合厂家要求。
3) 风扇检修。
冷却风扇是分散控制系统中的易损部件,应定期更换;风扇更换前应保证所换风扇的电压、功率、转速与原风扇一致;风扇的电源接线必须牢固可靠;必须保证风扇转动方向正确;风扇更换后,应做好记录,以便确定风扇的更换周期。
4) 模件的吹扫和清洗。
模件清扫工作必须在停电后进行。
模件清扫前应将模件的位置做好标记,记录下各种设置开关,跨接器的位置,以便吹扫后进行核对。
#2机组C修检修保证措施

自备电厂#2机组C级检修保证措施(暂行)批准:饶德福审定:陈文红审核:王卫定编写:王照翔兰铝自备电厂发布实施自备电厂#2机组C级检修保证措施自备电厂#2机组检修是公司今年重点生产任务之一。
为切实加强检修管理,更好的协调各方面的工作,确保安全、优质、高效的完成本次检修任务,做到修前抓好落实,修中严把质量关,修后实现四个一次成功、连续运行180天的检修目标,特制订本措施:1、组织措施1.1成立检修领导小组1.1.1、检修领导小组组长:肖伟锋副组长:王理、王连征、饶德福、张守义、孟肇盛、陈文红、唐尧、严贤组员:郭科敏、王隽英、王卫定、史钊、张志全、刘文辉、孙建安检修办公室设在安技部。
1.1.2、检修相关职责(1)检修领导小组全面组织周密策划检修准备工作,组织听取检修承包单位、专项小组的汇报,掌握检修准备进度,确保检修的计划、措施、准备、培训工作落到实处。
(2)负责施工总平面区域的划分工作;(3)负责重大项目施工方案、组织措施、技术措施和安全措施等文件的签发。
(4)检修领导小组全面负责检修过程中的指挥管理和协调工作。
定期组织召开检修协调会,听取检修质量、安全、进度情况汇报,协调解决检修过程中的问题,下达有关指令,严格落实检修工作中的质量和安全责任制,确保安全、质量和工期。
(5)检修领导小组组长、副组长(或经授权的部门)有权指挥、调配自备电厂各部门为检修进行服务,有权对各单位的检修工作情况进行奖励和扣罚。
(6)检修领导小组主持整体验收。
1.2、领导小组下设六个工作小组1.2.1、技术质量监督组:组长:陈文红副组长:王卫定、张志全成员:王照翔、张希仓、王佩勇、姚远、宋光新、李磊、范绪锋、刘连会、葛长虎、曹万国、宗红三、杨德金小组职责(1)负责制定本单位的技术质量标准及管理制度等文件;(2)负责对技术质量文件、施工方人员资质、工器具鉴定、工期保证等文件的审定工作;(3)及时联系领导小组组织召开专题技术分析会,研究解决检修中出现的技术难题;(4)技术质量监督组负责施工单位施工平面图的审核及施工区域平面工作的日常管理(5)负责组织非标项目、三级验收项目的审核及验收;(6)负责监督检查检修项目的质检点的设立与执行,检修质量标准及检修工艺纪律、工序卡管理、技术措施的执行情况,以及十项监督的执行情况;(7)控制并及时调整检修总体进度;(8)负责检修物资领料单的审核;(9)配合施工单位检查领用物资的质量;(10)配合物资供应组做好废旧物资的回收工作;(11)负责各种技术资料的整理、汇总和上报。
C级检修-部分项目安全措施(2011.12)

电气部分检查二号机制动闸信号回路(工作地点:2F风洞,工作条件:不停电)1、将二号机组调速器切至“机械手动”方式(或者全关2104二号机调速器供油总阀) ;2、投入二号机调速器主接力器锁锭;3、投入二号机组制动闸;4、将102 二号发电机出口开关拉出至“试验”位置;5、拉开二号发电机灭磁开关;6、拉开二号发电机阴极刀闸;7、拉开二号机组控制、保护、信号电源开关;8、在所拉开的开关上悬挂“禁止合闸,有人工作”标示牌各一块;9、在二号机调速器机械柜上悬挂“禁止操作,有人工作”标示牌各一块。
注:机械工作票“检查二号机制动闸”所列安全措施与此相同。
检查、清扫2F励磁调节系统(工作地点:二号机励磁柜屏,工作条件:停电)1、拉开2F灭磁开关;2、拉开2F励磁回路阴极刀闸、阳极刀闸;3、拉开2F励磁调节器柜、1#、2#功率柜、灭磁柜及风机电源开关;4、拉开FU27、FU28、FU29、FU61、FU62保险;5、在2F励磁回路1号、2号阳极刀闸下侧装设绝缘挡板各一块;6、在所拉开的开关上悬挂“禁止合闸,有人工作”标示牌各一块;7、在2F机旁励磁柜上各悬挂“在此工作”标示牌一块。
检查二号机蝶阀控制回路1、全关二号机调速器;2、将二号机组调速器切至“机械手动”方式;3、投入二号机制动闸;4、全关二号机蝶阀;5、投入二号机蝶阀锁锭;6、拉开二号机蝶阀控制电源开关;8、全关二号机旁通阀检修阀;9、在所关闭阀上悬挂“禁止操作,有人工作”标示牌一块;10、在二号机蝶阀控制柜、二号机调速器机械柜和二号机制动屏上悬挂“禁止操作,有人工作”标示牌各一块。
更换二号机电调柜“锁锭投入”指示灯1、拉开二号机电调柜电源开关QF2;2、在所拉开的电源开关上悬挂“禁止合闸,有人工作”标示牌一块。
机械部分处理二号机组 2号压油泵工作不正常缺陷1、将二号机组压油泵运行方式切至“手动”;2、拉开2号压油泵控制电源开关;3、拉开2号压油泵动力电源开关;4、全关2102 2#压油泵出口阀;5、在所拉开的电源开关上悬挂“禁止合闸,有人工作”标示牌各一块,共两块;6、在所关阀门上悬挂“禁止操作,有人工作”标示牌一块。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
号机组C级检修办法集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]2011年度中电投新疆公司乌苏热电分公司1号机组C级检修方案中电投新疆公司乌苏热电分公司二〇一一年九月批准:冯金山审核:王增光温守江王冠文初审:李维编制:吴承刚李亚杰张亚君前言乌苏热电分公司1号机组从2010年12月26日通过168小时试运行以来,经过2011年6月2日至6月12日的D级检修消缺、重新投运,至2011年9月15日,运行小时数约达2232小时。
根据《发电企业设备检修导则》、中电投《发电设备检修管理规则》要求及分公司2011年的年度检修计划,于2011年9月15日至9月29日进行1号机组C级检修。
为确保安全、文明、高质量按时完成1号机组C级检修工作,使本次检修的各项工作按质量目标圆满完成,消除设备重大隐患,全面治理设备缺陷和渗漏点,机组各项性能参数均达到预定目标,实现修后机组一次点火、冲转、并网成功,并长周期安全稳定运行,努力提高检修综合管理水平,按照分公司对机组检修的相关规定要求,于2011年6月份成立了1号机组C级检修组织机构,启动了C级检修准备工作。
本方案严格按照《火力发电厂A/B/C级检修管理标准》的要求及“程序化作业、文件化管理”的原则编制而成,汇编了2011年1号机组C级检修的组织机构、质量管理、检修进度等全过程设备检修项目资料文件、管理程序、管理标准,在充分借鉴同行业电厂检修全过程检修管理的实践情况,吸取经验、教训,持续改进,使C级检修管理更加规范、完善、有效。
本方案指导参加C级检修的全体人员在C级检修工程安全、质量、进度、费用、文明生产施工中的控制和管理,形成工作依据和工作标准,作为学习、借鉴的培训教材,为以后机组等级检修标准化做好基础准备工作。
本方案由生产技术部整理汇编,仅限于乌苏热电分公司内部使用。
目录一、检修组织机构组员:李维程晓明李光明刘玉华熊国保贾岩房纪承卢友张向前王剑震车兆旭黄婕蒿勇李正卫白红霞汪酉南袁小平职责:1.代表分公司进行检修准备、实施、传动和总结进行总体协调工作。
2.协调各部门的关系,确保工作关系的通畅。
3.监督检修的质量、进度、安全监察、费用等,协调人力和物力资源,对存在的重大问题及时处理。
(二)检修现场组组长:王冠文副组长:李维熊国保组员:贾岩蒿勇李正卫白红霞李亚杰吴承刚张亚君吕晓华孙文汗王喜军田爱军崔礼张志强王寅周黎皎袁超周建华李方周中斌孙永康耿建新岳绍中崔汉杰姬宝职责:1.对检修的准备、实施、传动和总结工作负总责。
2.负责协调参加检修各单位的关系,确保检修工作的顺利进行。
3.控制检修的整体工程进度,对检修的质量、工期、安全监察、费用、资源等管理负总责。
4.组织检修协调会,及时协调解决检修过程中发生的问题,保证检修的顺利进行。
5.负责安排、协调和监督检查以下各组的工作,保证组织机构正常运行。
(三)物资供应组组长:王剑震副组长:车兆旭熊国保贾岩成员:物资部成员蒿勇李亚杰吴承刚张亚君职责:1.负责编制检修备品备件预算。
2.负责检修物资采购工作。
3.负责组织检修备品备件和材料的验收。
4.负责检修物资的发放工作。
5.负责检修物资费用的统计工作,并对其及时性负责。
6.负责检修物资采购总结。
7.负责设备、备件、材料(包括不可再利用材料)报废后的回收处理工作。
(四)试运验收组组长:温守江副组长:程晓明房纪承组员:卢友张向前汪酉南袁小平各值长李亚杰吴承刚张亚君龚伟朱建强张秉林叶坚程强王仁旗职责:1.负责根据检修进度编制传动、试运、启动和试验计划。
2.负责制定传动、试运、启动和试验工作与缺陷处理程序。
3.负责制定传动、试运、启动和试验安全与技术措施,并进行风险评估。
4.负责传动、试运、启动、试验的组织协调工作。
(五)安全保卫组组长:李光明副组长:刘玉华黄婕组员:李晓东王建新石鸿铭孙文汗李波王旭东现场执勤保安职责:1.负责组织编制检修的安全监察管理方案,审核项目风险评估(包括安全措施)。
2.监督检修现场各项安全措施的制定与实施情况。
3.监督检查检修现场防火、防触电、防机械打伤、防人身伤害等措施的执行。
4.监督检查现场的文明生产情况并提出整改意见。
5.对现场的习惯性违章和文明生产进行考核。
6.确保现场各项工作符合安环要求。
7)负责检修安全文明生产的记录和总结工作。
8.负责C级检修现场保卫巡查与防盗工作。
9.负责C级检修现场消防设施使用检查和消防灭火组织工作。
二、修前可靠性统计(一)修前可靠性指标1号机组2010年12月26日11时18分通过168小时试运行以来,经过2011年6月2日至6月12日的D级检修消缺、重新投运,至2011年9月15日,可靠性管理指标如下:(二)可靠性事件(三)非计划停运事件共0次。
三、修前准备工作(一)2011年6月22日,生产技术部组织设备维护部、发电运行部各专业专工、点检开会,要求各专业开展1号机组C修前期准备工作,计划在2011年9月25日进行1号机组的C级检修。
(二)2011年7月8日,发布《2011年1、2号机组C 级检修全过程管理程序》。
(三)2011年7月18日,上报C修物资计划。
(四)2011年8月1日,向新疆公司申请C修招标事宜,批复邀请招标,推荐检修单位。
(五)2011年8月3日,生产技术部组织召开C修准备盘点会,对1号机组C修标准项目、非标准项目、外委项目、备品备件等的准备工作进行盘点。
(六)2011年8月11日,新疆公司组织审核C修商务、技术招标文件。
(七)2011年9月1日,新疆公司组织C修承包单位招标,中标单位河南中电投华新电力工程有限公司。
并于9月7日鉴定合同。
(八)2011年9月14日,审核确定C级检修进度表及网络。
四、修前缺陷统计五、检修质量管理(一)质量验收标准C级检修设备验收评价等级分“优良”、“合格”、“不合格”三种。
1.评定“优良”的项目要具备以下条款:1)全部执行规定的检修项目,无漏项。
2)符合检修文件包和工艺卡的规定。
3)设备外表完好,保温完整,油漆齐全,铭牌、标志清晰,现场清洁,符合文明检修条件。
4)设备系统无漏点、渗漏。
5)检修质量分项评价“优良率”在90%以上。
6)检修中无不合格而返工的项目。
7)检修和试验记录、图纸及验收记录齐全,字迹端正清晰。
8)试运转情况良好。
2.评定“合格”的项目要具备以下条款:1)全部执行规定的检修项目。
2)符合检修文件包和工艺卡的规定;个别项目因质量不合格而返工一次,但检修后能够达到检修质量标准。
3)设备外表完好,保温完整,油漆尚可,铭牌、标志清晰现场清洁。
4)检修质量分项评价“优良率”在85%以上。
5)检修和试验记录、图纸及验收记录齐全,字迹端正清晰,某些方面虽有欠缺但经验收人员指出后能补全改正。
6)设备系统无漏点。
7)试运转情况正常。
3.具备以下条款之一,评定为“不合格”项目:1)检修规定的项目未全部完成。
2)个别项目的检修质量不能达到检修质量标准。
3)检修质量分项评价“不合格率”大于两项,或经返工只能达到“合格”标准。
4)检修和试验记录、图纸及验收记录不按规定填写,或记录不全。
5)设备系统有漏点、渗点。
6)设备试运转情况不正常。
(二)质量验收形式检修项目质量验收执行三种形式:1.使用作业指导书的设备检修执行检修文件包验收程序;主要适用于关键点的报警、控制、保护装置以及主要设备的检修、设备整体解体检修。
2.使用检修工艺卡的设备检修执行工艺卡验收程序;主要适用于重要就地热控装置和一般设备整体解体检修。
3.没有文件包、工艺卡或不需要文件包、工艺卡的项目执行检修质量验收单。
4.重大项目应编制检修方案书,制定详尽的质量验收单和技术记录。
(三)质量验收组织1.质量验收执行三级验收和质检点H、W点验收相结合的方式,既防止重复验收,又兼顾点面结合。
明确H点实施三级验收、W点实施二级验收,R点实施一级验收方式。
若验收不合格,质检人员应填写“不符合项通知处理单”,要求检修人员按不符合项程序进行处理,查明原因,防止重复发生。
2.一级验收机构为检修公司和外委项目检修方自己内部先实行三级验收,即工作负责人验收、专业班技术员验收、项目部专工或经理验收,此内部三级验收在整个质量三级验收中,只相当于乌苏热电分公司一级验收。
(热控、二次专业由班组技术员进行一级验收)。
3.二级验收由设备维护部点检员负责验收。
(热控、二次由班长负责二级验收)。
4.生产技术部为三级验收组织机构,一般由专业专工负责组织发电部等相关部门进行验收。
主设备、重大检修项目、特殊、重大项目的三级验收由生产技术部分管副主任参与并评价,联合进行验收签字。
5.检修特殊过程(特殊工艺)(如特种焊接、热处理、容器防腐等)均实行三级验收和H点签证制度。
6.主设备、重大项目整体冷态验收、启动验收由C级检修领导组组长(或指定领导组成员)组织验收。
7.按三级质量验收制度及工序和检修文件包要求进行验收,实行“质检点H、签证点W验收”。
(1)检查开工先决条件是否具备的环节(W点)。
(2)验证是否符合工艺技术标准的关键环节(W点)。
(3)确认工作结束的环节(W点)。
(4)出现质量问题无法检验或检验非常困难的环节(H点)。
(5)出现质量问题不能通过返工纠正或需巨大代价才能纠正的环节(H点)。
(6)根据以往经验容易出现质量问题的环节(H点)。
(7)使用不常用技术工艺的环节(H点)。
(8)检修方在检修前应确定项目的内部验收制度,并落实相应的验收人,严格执行本规定。
由班组验收的项目,先由工作负责人自检后交班组技术员进行验收。
班组技术员及工程师应全面掌握全班的检修质量,并随时做好必要的技术记录。
(四)过程质量管理1.检修人员施工前应认真学习检修文件包和检修工艺卡、质量管理要求,严格按规定程序和工艺要求执行。
开工后,应尽快地对设备进行解体及试验检查,尤其对重点解体检修设备,及早掌握内部情况,以便在人员调度,工序调整上争取主动。
解体检修阶段应重点抓好以下工作:(1)严格执行《安规》和各类反措、安措及技措和《检修文件包》,确保人身及设备安全。
(2)解体发现的缺陷和疑难问题,及时汇报,专业点检将组织认真研究解决。
对特殊的缺陷应制定相应的安全技术措施。
(3)主动做好各专业、各班组工序的协调衔接,顾全大局,积极为下一道工序顺利展开创造好的条件。
(4)及时准确的测绘、记录修前数据,分析掌握设备变化规律。
(5)抓紧绘制损坏的部件的加工图,及早委托加工。
(6)开工后不准削减检修项目,如有特殊原因确实不需要检修的项目应办理书面申请。
(7)现场工作标准按“检修现场文明标准”执行。
2.进入全面检修阶段后,应注意抓好以下工作:(1)严格执行《检修文件包》、工序卡及各项安全、技术措施,各项目严格按程序操作。
(2)坚持“应修必修,修必修好,应试必试,试必试准”的原则,严格按计划检修,不得任意增减项目。
