塑钢窗安装施工工艺标准
塑钢门窗安装施工工艺

塑钢门窗安装施工工艺(1)塑钢门窗的运输、贮存1)塑钢门窗产品应在明显部位标注产品制造厂名或商标、产品名称、型号和标准编号。
2)塑钢门窗产品在室内外表面均应加保护膜。
产品应用无腐蚀作用的软质材料包装,包装应牢靠,且有防潮措施。
3)装卸运输中应轻装轻放,保证产品不变形,不损伤,保持表面完好清洁。
4)塑钢门窗产品应放在通风干燥平整地方,贮存环境湿度应低于50℃,距离热源处应不小于1m,产品不应直接接触地面,底部垫高应不小于5cm,产品应立放,立放角不小于70°,并要有防倾措施。
(2)塑钢窗安装1)施工准备检查需安装的门窗洞口,洞口墙体是否已按洞口尺寸要求做好底糙粉刷工作。
按门窗设计尺寸要求校核门窗洞口位置尺寸及标高,如有误差应先进行剔凿修正处理。
检查塑钢门窗两侧连接件位置与墙体预埋件或砖墙预置混凝土块或木砖位置是否吻合,若不符合要求应先作合适的处理。
按设计要求仔细核对塑钢门窗的型号、规格、开启形式、开启方向、组合门窗的组合件、附件是否齐全。
并应小心拆除塑钢门窗的包装物,但不准撕去塑钢门窗的外保护膜。
检核中发现质量问题,应找有关单位人员协商解决。
搭设必要的安装脚手架,方便安装施工,确保施工质量和施工安全。
2)材料和工具塑钢门窗的规格、型号应符合设计要求,五金配件齐全,并具有产品出厂合格证。
嵌缝软质材料、连接件、填充剂、密封膏、水泥、砂等应符合施工要求。
安装工具:电锤、电钻、射钉枪、手锤、扳手、螺丝刀、钢锯、量具(卷尺、水平尺、线垂)等。
(3)安装步骤1)塑钢窗框安装窗洞口尺寸复核;洞口与框间隙规定:窗框与洞口间隙15~20mm;洞口尺寸允许误差:洞口高度与宽度尺寸允差5mm(刮糙面);洞口刮糙面立面垂直度允差不大于5mm;洞口刮糙面平面水平度允差不大于5mm;洞口刮糙后对角线长度允差5mm。
在洞口墙体上按设计要求弹划窗安装线:水平标高和窗位置中心线,同一房间内的窗水平高度应基本一致,误差不应超过5mm。
塑钢窗安装施工工艺及工艺方法要点

塑钢窗安装施工工艺及工艺方法要点
1、施工工艺流程
弹线→洞口处理→框就位并临时固定→固定窗扇→添缝→安装窗扇→五金件安装→清理。
2、施工操作工艺方法
(1)性能检验
对塑钢窗窗框扇组装、连接角处进行三项性能试验,合格后方可进入施工现场。
(2)弹线
从建筑物顶层找出外窗口边线位置,用大线坠吊垂直线,在每层窗口上眉及窗台处弹短线来控制垂直方向位置,以室内+500mm水平线为依据,向上量出窗框上皮标高,并做标记来控制窗水平标高;根据设计窗安装在墙中,安装好窗台板的以窗台板规格为依据进行控制。
(3)洞口处理
塑钢窗为后塞法施工,在安装前要对洞口实际尺寸和塑钢窗长进行检查。
(4)塑钢窗框的固定
塑钢窗框与墙体、混凝土梁的固定方法为连接件法(30×2mm厚镀锌连接件)。
先将塑料窗框放入洞口内找平对中后,用木楔临时固定,然后将固定在窗框异型料靠墙一面的锚固铁件与混凝土连接处用射钉固定,与红砖连接处用膨胀螺栓固定在墙上。
(5)框与墙间的缝隙处理
框与墙间的缝隙一般为10mm,不得用水泥砂浆嵌填,应用具有闭孔弹性材料和浇注填缝发泡剂填塞饱满,表面用密封胶密封,要牢固顺直、无裂缝。
(6)五金件安装
安装五金件时,必须先在杆件上钻孔,然后用自供钉拧入严禁在杆件上直接锤击钉入。
(7)清理
窗扇安装后应暂时取下窗扇,洞口粉刷的时候应先将窗表面的贴纸进行保护,粉刷时如框上占有水泥浆时,应立即用软布擦洗干净,切勿用金属工具擦刮,粉刷完毕及时清除框槽内渣灰。
塑钢窗安装施工工艺

塑钢窗安装施工工艺一、施工前准备1、墙体、洞口质量要求A、塑钢窗应采用预留洞口法安装,待窗洞口粉刷刮糙完成后再进行安装,窗口泛水待窗安装好后再进行收煞。
B、对于同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直。
C、塑钢窗应在洞口尺寸按规定检验合格后再进行安装。
2、施工中注意A、塑钢窗应放在清洁平整的地方,且应避免日晒雨淋,并不得与腐蚀物质接触。
B、塑钢窗不应直接接触地面,下部应放置垫木,且应均匀立放。
C、运输塑钢窗应竖立排放并固定牢靠,防止颠震损坏。
装卸应轻拿轻放,不得撬、甩、摔、吊运门窗,其表面应采用非金属材料衬垫,不得在窗框内插入抬杠起吊。
D、安装用的主要机具和工具应完备,材料应齐全,量具应定期检验,当达不到请求时应及时更换。
二、塑钢窗的安装1、施工流程窗框上打上墙孔将不同规格的窗搬到相应的洞口旁竖放窗框装入洞口时,其上下框中心线应与中心线对齐,下框边用木楔或垫块塞紧临时固定按设计图纸确定窗框在洞口墙体厚度方向的安装位置调整窗框和垂直度、水平度及直角度用射钉或镀锌铁皮固定。
2、塑钢窗安装的允许偏差A、窗框两对角线长度<2000mm,允许偏差±3.0mm。
B、窗框正、侧面的垂直高度<2000mm,允许偏差±2.0mm。
C、窗框程度长度<2000mm,允许偏差±2.0mm。
3、收缩螺丝或镀锌铁皮条的位置应距离窗角150-200mm,其间距应≤600mm。
4、塑钢窗安装如节点图所示,每边留5mm安装缝隙,窗四边打发泡剂,外铡缝口打密封胶。
5、窗框应粘贴保护膜,若粘有水泥砂浆应在其硬化前用湿布擦拭干净,不得使用硬质材料铲刮窗框(扇)表面。
三、施工安全与安装后的门窗保护1、施工安全A、施工现场成品及辅助材料应堆放整齐、平整。
B、应采取防火等安全措施,应经常检查电动工具有无漏电现象。
C、当使用射钉枪时应采取安全保护措施。
D、劳动保护、防火、防毒等施工安全技术措施应按国家现行标准和行业规程执行。
塑钢窗制作安装施工方案

本工程为某住宅小区塑钢窗制作安装工程,工程内容包括塑钢窗框、窗扇的制作及安装。
工程规模为XXX平方米,工程地点位于XXX。
二、施工依据1. 《建筑门窗工程技术规范》(GB 50128-2005)2. 《塑料门窗》(GB/T 8814-2008)3. 《建筑门窗施工及验收规范》(GB 50210-2001)三、施工准备1. 材料准备:根据设计要求,采购符合国家标准的塑钢窗框、窗扇、玻璃、密封胶条、五金配件等材料。
2. 工具准备:电钻、射钉枪、水平尺、榔锤、打胶筒、玻璃吸手等。
3. 人员准备:组织具备相关资质的施工队伍,进行施工前的技术交底。
四、施工工艺1. 施工前,对施工现场进行清理,确保无障碍物。
2. 根据设计图纸,确定窗框、窗扇的安装位置,并做好标记。
3. 安装窗框:(1)在洞口处,用水平尺和吊线检查洞口尺寸,确保尺寸准确。
(2)将窗框放入洞口,调整窗框的位置,使其符合设计要求。
(3)在窗框两侧及上下框处,用射钉枪固定窗框,固定点间距不大于600mm。
(4)检查窗框的垂直度和水平度,确保窗框安装牢固。
4. 安装窗扇:(1)将窗扇放入窗框,调整窗扇的位置,使其符合设计要求。
(2)检查窗扇的垂直度和水平度,确保窗扇安装牢固。
(3)安装五金配件,包括滑轮、锁具、合页等,确保窗扇启闭灵活。
(4)在窗扇四周安装密封胶条,防止雨水渗入。
5. 安装玻璃:(1)根据设计要求,选择合适的玻璃。
(2)将玻璃放入窗扇,调整玻璃的位置,确保玻璃安装牢固。
(3)在玻璃四周安装密封胶条,防止雨水渗入。
6. 施工完毕后,清理施工现场,确保无杂物。
五、质量要求1. 窗框、窗扇安装牢固,无松动现象。
2. 窗框、窗扇垂直度和水平度符合设计要求。
3. 窗扇启闭灵活,无卡阻现象。
4. 玻璃安装牢固,无松动现象。
5. 密封胶条安装牢固,无脱落现象。
六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 高空作业时,必须系好安全带,确保安全。

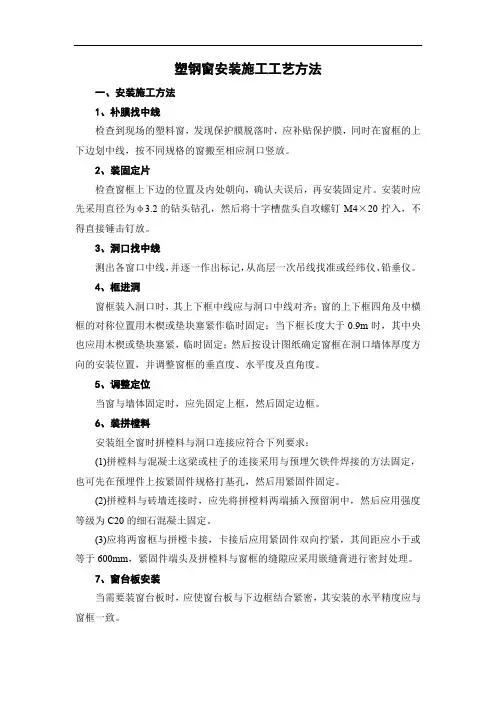

塑钢窗安装施工工艺方法

塑钢窗安装施工工艺方法一、安装施工方法1、补膜找中线检查到现场的塑料窗,发现保护膜脱落时,应补贴保护膜,同时在窗框的上下边划中线,按不同规格的窗搬至相应洞口竖放。
2、装固定片检查窗框上下边的位置及内处朝向,确认夫误后,再安装固定片。
安装时应先采用直径为φ3.2的钻头钻孔,然后将十字槽盘头自攻螺钉M4×20拧入,不得直接锤击钉放。
3、洞口找中线测出各窗口中线,并逐一作出标记,从高层一次吊线找准或经纬仪、铅垂仪。
4、框进洞窗框装入洞口时,其上下框中线应与洞口中线对齐;窗的上下框四角及中横框的对称位置用木楔或垫块塞紧作临时固定;当下框长度大于0.9m时,其中央也应用木楔或垫块塞紧,临时固定;然后按设计图纸确定窗框在洞口墙体厚度方向的安装位置,并调整窗框的垂直度、水平度及直角度。
5、调整定位当窗与墙体固定时,应先固定上框,然后固定边框。
6、装拼樘料安装组全窗时拼樘料与洞口连接应符合下列要求:(1)拼樘料与混凝土这梁或柱子的连接采用与预埋欠铁件焊接的方法固定,也可先在预埋件上按紧固件规格打基孔,然后用紧固件固定。
(2)拼樘料与砖墙连接时,应先将拼樘料两端插入预留洞中,然后应用强度等级为C20的细石混凝土固定。
(3)应将两窗框与拼樘卡接,卡接后应用紧固件双向拧紧,其间距应小于或等于600mm,紧固件端头及拼樘料与窗框的缝隙应采用嵌缝膏进行密封处理。
7、窗台板安装当需要装窗台板时,应使窗台板与下边框结合紧密,其安装的水平精度应与窗框一致。
8、打发泡剂、嵌缝门窗框与墙体洞口的周边缝隙应用PU发泡剂材料填塞,要求发泡后饱满密实。
9、修整发泡剂固化后,用小刀将超出框边的发泡剂修齐,再进行窗框内外侧抹灰施工。
10、清理窗框上若粘有污物,应及时用湿布擦试干净,不得使用硬质材料匀刮窗框扇表面。
11、玻璃安装玻璃的安装应符合以下规定:1、玻璃不得与玻璃槽直接接触,并应在玻璃四边垫上不同厚度的玻璃垫块。
2、边框上的垫块,应采用聚氯乙烯胶加以固定。
塑钢门窗施工工艺与质量标准

塑钢门窗施工工艺与质量标准一、总则1、范围本标准规定了PVC 塑料门窗安装的施工要求、方法和质量控制标准。
本标准适用于一般工业与民用建筑中PVC 塑料门窗的安装2、规范性引用文件2、下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。
GB 50300—2001 建筑工程施工质量验收统一标准GB 50210—2018 建筑装饰装修工程质量验收标准JGJ103—2008 塑料门窗工程技术规程一、施工准备1 技术准备1.1塑料门窗设计图纸应规定门窗的规格、类型、尺寸、数量,开启方向和五金配件的配置要求。
1.2 施工技术交底文件应明确门窗的安装位置,连接方法及其他安装要求。
1.3 应根据工程实际情况编制详细的施工组织方案(或作业指导书)。
2 物资准备2.1 安装的成品门窗框、扇、纱扇和五金配件的品种、规格、型号、质量和数量应符合设计要求。
五金配件齐全,并具有出厂合格证、材质检验报告并加盖厂家印章。
2.2 安装材料:连接件、自攻螺钉、尼龙胀管或膨胀螺栓、发泡轻质材料(聚氨脂泡沫等)、建筑防水胶、建筑密封胶、玻璃垫片、塞缝填充物、五金配件等应符合设计要求。
3 施工设施准备3.1 施工机械手枪钻、自攻钻、射钉枪、电锤等。
3.2 工具用具螺丝刀、对拔木楔、吊线墜、锉刀、剪刀、钢錾子、木榔头等。
3.3 监测装置钢卷尺、水平尺、水平管、靠尺、塞尺。
4 作业条件准备4.1 主体结构已经经有关质量部门验收合格,工种之间已办理交接手续,按门窗设计图纸核对门窗型号、规格、开启方向,检查门窗框扇有无变形,玻璃及零件是否损坏,破损产品及时修复或更换。
4.2 逐个检查已抹砂浆的预留洞口实际尺寸(包括应留的缝隙)与施工设计图核对,偏差处已及时整改。
4.3 准备简易脚手架及安全设施。
4.4 预留的门窗洞口周围应无影响门窗安装的障碍物。
4.5 施工现场应有安全可靠的电源二、施工工艺1 施工工艺流程塑料门窗安装工艺流程图2 操作要求2.1 弹门窗安装位置线:门窗洞口周边的抹灰层或面层达到强度后,按照技术交底文件弹出门窗安装位置线,并在门窗安装线上弹出膨胀螺栓的钻孔参考位置,钻孔位置应与窗框连接件位置相对应。
塑钢门窗施工工艺

塑钢门窗施工工艺1 范围塑钢平开门、断桥铝平开门、塑钢门联窗、断桥铝上悬窗。
2 施工准备2.1 材料及主要机具:2.1.1 塑钢窗框:品种、规格按设计要求选用,五金配件齐全,塑钢型材必须有出厂检验报告、产品合格证。
2.1.2 橡胶压条,规格应符合设计要求。
2.1.3 氯丁橡胶垫片及铝合金垫片,根据需要准备。
2.1.4主要机具:铝合金切割机、电钻、塑料膨胀管、角尺、钢丝甜、钢卷尺、水平尺、工具袋、安全带等。
2.2 作业条件:2.2.1 结构质量经验收合格,工种之间办好交接手续。
窗台抹灰已完成,窗框口预留好。
2.2.2 塑钢窗框、扇由专业专业加工单位已制作好。
几何尺寸、表面平整度、拼接节点等进行认真的检查。
2.2.3 安装所需的垫片,橡胶条,密封胶等应提前准备运到现场备用。
2.2.4 电源线已由专业电工接好备用。
3 操作工艺3.1 塑料框扇玻璃安装:3.1.1 工艺流程:3.1.2 应去除玻璃表面的尘土、油污等污物和水膜。
并将玻璃槽口内的灰浆渣、异物清除干净,使排水孔畅通。
3.1.3 核对玻璃的品种、尺寸、规格是否正确,框扇是否平整、牢固。
3.1.4 玻璃安装:将已裁割好的玻璃放入塑料框扇凹槽中间,内外两侧的间隙不少于2mm。
装配后应保证玻璃与镶嵌槽间隙,并在主要部位装有减震垫块,使其能缓冲启闭等力的冲击。
3.1.5 用橡胶压条固定:玻璃安装后,及时将橡胶压条嵌入玻璃两侧密封,然后将玻璃挤紧。
橡胶压条的规格要与凹槽的实际尺寸相符,所嵌的压条要和玻璃、玻璃槽口紧贴,安装不能偏位,不能强行填入压条,防止玻璃承受较大安装应力,而产生裂缝。
3.1.7 玻璃表面清理。
关闭框扇,插好插销,防止风吹将玻璃振碎。
3.2 塑钢门窗玻璃安装:3.2.1 工艺流程:→→→→3.2.2 除去玻璃和塑钢表面的尘土、油污和水膜,并将玻璃槽口内的砂浆及异物清除干净,畅通排水孔,并复查框扇开关是否灵活。
使用密封胶固定时,应先调整好玻璃的垂直及水平位置,密封胶与玻璃及其糟口粘结处必须干燥、洁净。
塑钢门窗安装工艺

塑钢门窗安装工艺一、塑钢窗工程1、塑钢窗施工工艺流程准备工作→测量、放线→确认安装基准线→安装塑钢窗框→校正→固定塑钢窗框→窗框四周填充发泡剂→土建抹灰收口→窗外周圈打胶→安装玻璃→安装塑钢窗扇→安装窗五金件→清理、清洗塑钢窗→检查验收2、施工准备(1)技术准备施工组织准备安装作业人员在接到图纸之后,先对图纸进行熟悉了解。
不仅要对塑钢隔热窗施工图,对土建建筑结构也需了解,主要了解一下几个方面:对图纸内容进行全面的了解;找出主导尺寸,不可调整尺寸和可调整尺寸;对照土建图纸验证施工方案及设计;了解立面变化的位置、标高变化的特点。
上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。
事先与土建队协商安装时机、上墙步骤。
技术要求等,做到互相配合,确保产品安装质量。
根据土建队弹出的窗子安装标高控制线及平面中心位置线测出每个窗洞口的平面位置、标高及洞口尺寸等偏差。
要求洞口宽度、高度允差±10mm,洞口垂直水平度差全长最大不超过10mm。
否则土建队在窗副框安装前对超差洞口进行修补。
根据实测的窗洞口偏差值,进行数理统计,根据统计结果最终确定每个窗子安装的平面位置及标高。
窗安装平面位置的确定根据每层同一部分窗洞口平面位置偏差统计数据,求得该部分窗子平面位置偏差值的平均数V1;然后统计出窗洞口中心线位置偏差出现概率最大的偏差值Q1。
当出现概率最大的偏差值Q1的出现概率小于50%时,窗子安装平面位置为:窗洞中心线理论位置加上窗洞平面位置偏差值的平均数V1;当出现概率最大的偏差值Q1的出现概率大于50%时,窗子安装平面位置为:窗洞中心线理论位置加上出现概率最大的偏差值Q1。
窗安装标高确定窗子的安装标高,每层一确定,且确保同一层不同类型窗子的窗楣在同一标高。
由窗子的标高控制线测出的窗洞上口标高偏差值A。
根据本楼层所有窗子标高偏差值求得偏差值平均数V2及出现概率最大的偏差值Q2。
当出现概率最大的偏差值Q2的出现概率小于50%时,本楼层窗子的安装标高为:窗洞理论位置标高加上窗洞标高偏差值的平均数V2;当出现概率最大的偏差值Q2的出现概率大于50%时,本楼层窗子的安装标高为窗洞理论位置标高加上出现概率最大的偏差值Q2。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塑钢窗安装施工工艺标准1、总则为了提高塑钢门窗安装工程施工质量,加强施工过程的质量、材料、安全文明、环保控制,严格遵循工程建设标准强制性条文施工,认真贯彻执行现行的国家标准、验收规范,制定了本工艺标准。
2、适用范围本工艺标准适用于本企业新建、扩建、改建和既有建筑的塑钢门窗工程的施工及质量验收。
本工艺标准作为企业标准,与现行国家标准《建筑装饰装修工程施工质量验收规范》GB50210-2001和《建筑工程施工质量验收统一标准》GB50300-2001配套使用。
塑钢门窗安装工程的施工除应执行本标准外,尚应符合国家现行有关标准和规范的规定。
3、一般规定塑钢门窗安装前,应对门窗洞口尺寸和标高尺寸进行复核。
塑钢门窗工程应对下列隐蔽工程项目进行验收:混凝土预埋砖,预埋件和锚固件。
隐蔽部位的防腐、填嵌处理。
建筑外门窗的安装必须牢固;门窗框与墙面的固定要按要求埋设预埋件,在砌体上安装门窗必须设置混凝土预制砖,严禁用射钉固定。
塑钢门窗安装应采用预留洞口的方法施工,按照尺寸留设洞口,安装后洞口每侧有5mm 的间隙,不得采用边安装边砌口或先安装后砌口的方法施工。
塑钢门窗组合时,其拼樘料的尺寸、规格、壁厚应符合设计要求。
立门窗樘前,应核对门窗樘的型号、规格、开启方向、安装位置及连接方式等,应符合设计要求,门樘下口的锯口线应与楼地面标高相同。
塑钢门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘、回弹现象,推拉门窗扇必须有防脱落措施,门窗扇的安装应在室内、外装修基本完成后进行。
塑钢下滑道要设泻水孔,以便排水,推拉窗扇上口要设止卸块,两侧框要有防撞块,下槽口两端要加设橡胶角垫,并用玻璃胶满打,推拉窗扇下的滑轮应安装在同一条直线上。
塑钢门窗的抗风压性能、抗空气渗透性能、抗雨水渗漏性能均应符合国家标准的规定,满足使用要求。
选用材料除不锈钢外,应注意防腐处理,不允许与塑钢型材发生接触腐蚀;严禁用水泥砂浆作窗框与墙体之间的填塞材料,宜使用发泡聚氨脂。
门窗构件应连接牢固,需用耐腐蚀的填充材料使连接部位密封、防水。
墙体与连接件、连接件与门窗框的连接方式,可按下列情况确定:连接件焊接连接:适用于钢结构。
预埋件连接:适用于钢筋混凝土结构。
燕尾铁连接:适用于砖墙结构。
金属膨胀螺栓连接:适用于钢筋混凝土结构、砖墙结构。
塑钢门窗框与洞口墙体之间应采用柔性连接,其间隙可用矿棉条、玻璃棉毡条分层、发泡聚氨脂填塞,缝隙两侧采用木方留5-8mm 的槽口,用防水密封材料嵌填、封严。
塑钢门窗框(扇)不应用酸性或碱性制剂清洗,也不能用钢刷刷洗,可用水或中性洗涤剂充分清洗。
塑钢推拉门窗扇开关力应不大于100N。
塑钢门窗扇的橡胶密封或毛毡密封条应安装完好,不得脱槽。
上玻璃胶条时应将胶条切成四段,在窗扇四角打玻璃胶固定胶条。
塑钢门窗的所有五金配件均应安装牢固,位置端正,使用灵活。
塑钢门窗检验批的划分:同一品种、类型和规格的塑钢门窗每100樘应划分为一个检验批,不足100樘也应划分为一个检验批。
塑钢门窗每个检验批应至少抽查5%,并不得少于3樘,不足3樘时应全数检查;高层建筑的外窗,每个检验批应至少抽查10%,并不得少于6樘,不足6樘时应全数检查。
4、施工准备技术准备:塑钢门窗安装前,应先认真熟悉图纸,核实门窗洞口位置洞口尺寸,检查门窗的型号、规格、质量是否符合设计要求,如图纸对门窗框位置无明确规定时,施工负责人根据工程性质及使用具体情况,作统一交底,明确开向、标高及位置(墙中、里平或外平等)。
安装门窗框前,墙面要先冲标筋,安装时依标筋定位。
二层以上建筑物安装门窗框时,上层框的位置要用线坠等工具与下层框吊齐、对正;在同一墙面上有几层窗框时,每层都要拉通线找平窗框的标高。
门窗框安装前,应对+50cm 线进行检查,并找好窗边垂直线及窗框下皮标高的控制线,在可能的情况下,拉通线,以保证门窗框高低一致。
制订该分项工程的质量目标、检查验收制度等保证工程质量的措施。
材料要求:塑钢门窗的制作和安装必须按设计和有关图集要求选料和制作;窗型材壁厚≥,门型材壁厚≥,不得用小料代替大料,不得用塑料型材代替塑钢型材。
塑钢型材表面应经过处理,表观应光滑、色彩统一。
塑钢门窗的密封材料,可选用硅酮胶、聚硫胶酯胶、聚氨酯胶、丙烯酸等;密封条可选用橡胶条、橡塑条等。
下料切割的截面应平整、干净、无切痕、无毛刺。
下料时应注意同一批料要一次下齐,并要求表面氧化膜的颜色一致,以免组装后影响美观。
一般推拉门、窗下料时宜采用45°角切割;其他类型采用哪种方式,则应根据拼装方式决定。
窗框下料时,要考虑窗框加工制作的尺寸,应比已留好的窗洞口尺寸每边小20-25mm (此法为后收口方法)或5~8mm(采用膨胀螺丝固定门窗),窗框的横、竖料都要按照这个尺寸来裁切,以保证安装合适。
主要机具:施工工具:切割机、小型电焊机、电钻、冲击钻、射钉枪、打胶筒线锯、手锤、扳手、螺丝刀、灰线袋。
质量检测工具:线坠、塞尺、水平尺、钢卷尺、弹簧秤。
作业条件:塑钢门窗安装工程应在主体结构分部工程验收合格后,方可进行施工。
弹出楼层轴线或主要控制线(如50cm 线),并对轴线、标高进行复核。
预留铁脚孔洞或预埋铁件的数量、尺寸已核对无误。
塑钢门窗及其配件、辅助材料已全部运到施工现场,数量、规格、质量完全符合设计要求。
管理人员已进行了技术、质量、安全交底。
5、操作工艺工艺流程:塑钢门窗安装工艺流程操作工艺:立门窗框前要看清门窗框在施工图上的位置、标高、型号、门窗框规格、门扇开启方向、门窗框是内平、外平或是立在墙中等,根据图纸设计要求在洞口上弹出立口的安装线,照线立口。
预先检查门窗洞口的尺寸、垂直度及预埋件数量。
塑钢门窗框安装时用木楔临时固定,待检查立面垂直、左右间隙大小、上下位置一致,均符合要求后,再将镀锌锚固板固定在门窗洞口内。
塑钢门窗与墙体洞口的连接要牢固可靠,门窗框的铁脚至框角的距离不应大于180mm,铁脚间距应小于600mm。
塑钢门窗框上的锚固板与墙体的固定方法有预埋件连接、燕尾铁脚连接、金属膨胀螺栓连接、射钉连接等固定方法:当洞口为砖砌体时,不得采用射钉固定。
带型窗、大型窗的拼接处,如需设角钢或槽钢加固,则其上、下部要与预埋钢板焊接,预埋件可按每1000mm 间距在洞口内均匀设置。
塑钢门、窗框与洞口的间隙,应采用矿棉条或玻璃棉毡条分层填塞,缝隙表面留5-8mm 深的槽口嵌填密封材料。
塑钢门、窗扇安装前须进行检查,翘曲超过2mm 的经处置后才能使用。
推拉门、窗扇的安装:将配好的门、窗扇分内扇和外扇,先将外扇插入上滑道的外槽内,自然下落于对应的下滑道的外滑道内,然后再用同样方法安装内扇。
平开门、窗扇的安装:先把合页按要求位置固定在塑钢门、窗框上,然后将门、窗扇嵌入框内临时固定,调整合适后,再将门、窗扇固定在合页上,必须保证上、下两个转动部分在同一轴线上。
地弹簧门扇安装:先将地弹簧主机埋设在地面内,浇筑混凝土使其固定:主机轴应与中横档上的顶轴在同一垂线上,主机表面与地面齐平,待混凝土达到设计强度后,调节上门顶轴将门扇装上,最后调整门扇间隙及门窗开启速度。
安装门窗扇时,扇与扇、扇与框之间要留适当的缝隙,一般情况下,留缝限值≤2mm,无下框时门扇与地面间留缝4-8mm;塑钢门、窗各杆件的连接均是采用螺钉、铝拉铆钉来进行固定,因此在门、窗的连接部位均需进行钻孔:钻孔前,应先在工作台或铝型材上画好线,量准孔眼的位置,经核对无误后再进行钻孔;钻孔时要保持钻头垂直。
塑钢门、窗交工之前,应将型材表面的塑料胶纸撕掉,如果塑料胶纸在型材表面留有胶痕,宜用香蕉水清洗干净。
塑钢门窗横竖杆件交接处和外露的螺钉头,均需注入密封胶,并随时将塑钢门窗表面的胶迹清理干净。
安装五金配件时,应先在框、扇杆件上钻出略小于螺钉直径的孔眼,然后用配套的自攻螺钉拧入,严禁将螺钉用锤直接打入。
门锁安装,应在门扇合页安装完后进行。
6、质量标准主控项目:塑钢门窗的品种、类型、规格、尺寸、性能、开启方向安装位置、连接方式及塑钢门窗的型材壁厚应符合设计要求:塑钢门窗的防腐处理及填嵌、密封处理应符合设计要求。
检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和复验报告:检查隐蔽工程验收记录。
塑钢门窗框的安装必须牢固;预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。
检验方法:手扳检查:检查隐蔽工程验收记录。
塑钢门窗扇必须安装牢固,并应开关灵活、关闭严密,无倒翘;推拉门窗扇必须有防脱落措施。
检验方法:观察;开启和关闭检查;手扳检查。
塑钢门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。
检验方法:观察;开启和关闭检查;手扳检查。
一般项目:塑钢门窗表面应洁净、平整、光滑、色泽一致,无锈蚀;大面应无划痕、碰伤;漆膜或保护层应连续。
检验方法:观察。
塑钢门窗推拉门窗扇开关力应不大于100N。
检验方法:用弹簧秤检查。
塑钢门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封;密封胶表面应光滑、顺直,无裂纹。
检验方法:观察;轻敲门窗框检查;检查隐蔽工程验收记录。
塑钢门窗扇的橡胶密封条和毛毡密封条应安装完好,不得脱槽。
检验方法:观察;开启和关闭检查。
有排水孔的塑钢门窗,排水孔应畅通,位置和数量应符合设计要求检验方法:观察。
塑钢门窗安装的允许偏差和检验方法应符合表的规定。
塑钢门窗安装的允许偏差和检验方法表项次项目允许偏差(mm)检验方1 门窗槽口宽度、高度≤1500mm 用钢尺检查>1500mm 2 2 门窗槽口对角线长度差≤2000mm 3 用钢尺检查>2000mm 4 3 门窗框的正、侧面垂直度用垂直检测尺检查4 门窗横框的水平度2 用1m 水平尺和塞尺检查 5 门窗横框标高 5 用钢尺检查 6 门窗竖向偏离中心 5 用钢尺检查7 双层门窗相邻扇高度差 4 用钢尺检查8 推拉门窗相邻扇高度差用钢直尺检查资料核查:塑钢门窗工程验收前,应提供下列文件和记录;门窗工程的施工图、设计说明及其他设计文件。
材料(铝材、小五金等)的产品合格证书、性能检测报告、进场验收记录和复验报告。
特种门及其附件的生产许可文件。
隐蔽工程验收记录。
预埋件和锚固件。
隐蔽部位的防腐、填嵌处理。
建筑外墙窗的抗风压性能、空气渗透性能和雨水渗漏性能。
检验批的验收记录。
施工记录。
观感核查:塑钢门窗分项工程验收时,应对该分项工程的观感作出总体评价。
塑钢门窗安装正确,符合图纸设计要求和规范规定。
门窗框(扇)安装牢固,无变形、翘曲、窜角现象。
门窗框(扇)割角、拼缝严密,横平、竖直、表面平整洁净,无划痕碰伤,无锈蚀。
门窗扇缝隙均匀、平直、关闭严密,开启灵活。
合页、拉手、插销、门锁等小五金附件齐全,位置统一,安装牢固,使用灵活。
门窗框与墙体间缝隙填嵌饱满密实,涂胶表面平整、光滑、无裂缝,厚度均匀无气孔。
