浆液循环泵安装
估分2020年12月份二建机电真题解析

2020年12月《机电实务》真题及答案解析2020年12月5日、6日二级建造师机电工程管理与实务考试,在河北、内蒙、广东、浙江四个省份开考,下面是部分真题及答案。
方便大家估分、对答案!一、单选题1.工业安装钢结构工程检验批划分的依据是)A.按部位或工程量B.按工序或部位C.按施工段或膨胀缝D.按设备台(套)或机组【答案】B【解析】B正确︰钢结构工程(1)按工序或部位划分检验批,便于质量验收,及时控制安装质量。
教材: 357。
2.关于建筑安装工程质量验收的说法,错误的是)。
A.是施工单位进行质量控制结果的反映B.是竣工验收确认工程质量的主要方法C.是竣工验收确认工程质量的主要手段D.是施工单位对工程质量评定后的确认【答案】D【解析】建筑安装工程质量验收是施工单位进行质量控制结果的反映,也是竣工验收确认工程质量的主要方法和手段。
ABC正确。
教材:3643.联合调试试运转中,负责监护岗位操作的单位是()。
A.设备厂家B.建设单位C.施工单位D.监理单位【答案】C【解析】施工单位工作内容。
包括:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导,C正确。
教材:2984.用于风力发电塔筒同心度测量的是)。
A.激光准直仪(铅直)B.激光经纬仪C.激光指向仪D.激光准直仪【答案】A【解析】激光准直(铅直)仪的主要应用范围:主要应用于大直径、长距离、回转型设备同心度的找正测量以及高塔体、高塔架安装过程中同心度的测量控制,A正确。
教材:275.下列属于火力发电设备的是)。
A.集热塔B.发电岛设备C.汽水分离再热器D.承压蒸汽锅炉【答案】D6.下列不是必须有形式试验证书的是)。
A.安全钳B.缓冲器C.召唤器D.限速器【答案】C二、多选题21.立式油压千斤顶的使用方法,正确的有)。
A.多台顶升应动作同步B.可作为横向支撑工具C.应设置保险垫块D.至警示线时应停止顶升E.可不采取防滑措施【答案】A,C,D【解析】千斤顶的使用要求1)千斤顶必须安放于稳固平整结实的基础上,通常应在座下垫以木板或钢板,以加大承压面积,防止千斤顶下陷或歪斜。
700DT-A90吸收塔浆液循环泵作业指导书

Q/CDT 大唐清苑热电有限公司企业标准Q/CDT-QYCP xxxxx-xxxx吸收塔浆液循环泵检修作业指导书作业项目:浆液循环泵作业日期:批准:审核:编制:2012-XX-XX发布2012-XX-XX实施大唐清苑热电有限公司发布前言一、按照集团公司生产准备管理办法的要求,配合点检定修特编写大唐清苑热电有限公司#1、#2机组《脱硫检修作业指导书(试用)》。
二、本指导书根据河北电力设计院以及设备厂家的图纸、资料、《300MW脱硫检修导则》、《大唐公司防止电力生产重大事故的二十五项重点要求》及有关标准,并借鉴多个兄弟电厂的资料编写而成。
三、本指导书是大唐清苑热电有限公司#1、#2脱硫点检定修的标准和依据,相关技术人员应熟练掌握,并严肃执行。
四、本指导书编写时,采纳了相关单位及工程部专工的良好建议,在此表示感谢。
五、由于厂家资料的不能保证全面,本规程在编写过程中难免存在问题,存在的问题请相关专业技术人员及时提出并修改。
六、在日常消缺、设备抢修、大小修过程中《检修作业指导书》和《检修工艺规程》共用。
七、本指导书的内容如与上级或部颁标准相抵触时,按上级规定执行。
八、本指导书由大唐清苑热电有限公司生产准备部组织编写并负责解释。
九、本指导书自发布之日起开始执行。
编写:初审:审核:批准:批准日期:目次1.范围 (1)2.本指导书涉及的资料和图纸 (1)3.安全措施 (1)4.备品备件清单 (2)5.现场准备及工具 (2)5.1现场准备 (2)5.2工作准备 (3)5.2.1设备修前状况分析 (4)5.2.2技术交底 (5)6.检修工序及质量标准 (6)7.找正数据记录 (16)8.不符合项通知单 (17)9.完工报告单 (18)10.质量签证单 (20)1.范围本指导书适用于大唐清苑热电有限公司1、2号机组湿法烟气脱硫系统700DT-A90型浆液循环泵检修工作。
2.本指导书涉及的资料和图纸☐700DT-A90浆液循环泵说明书☐700DT-A90浆液循环泵结构图☐《电业安全工作规程(热力及机械部分)》3.安全措施☐施工前认真做好危险点、危险源分析。
设备安装记录

施工班组:机务施工班组:机务霍煤鸿骏自备电厂5、6号脱硫改造工程施工记录施工班组:机务霍煤鸿骏自备电厂5、6号脱硫改造工程施工记录施工班组:机务施工班组:机务施工班组:机务霍煤鸿骏自备电厂5、6号脱硫改造工程建工程工程施工记录施工班组:机务施工班组:机务施工班组:机务第1页,共7页施工班组:机务第2页,共7页施工班组:机务第3页,共7页施工班组:机务第4页,共7页施工班组:机务第5页,共7页施工班组:机务第6页,共7页施工班组:机务第7页,共7页施工班组:机务施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页霍煤鸿骏自备电厂5、6号脱硫改造工程建施工记录施工班组:机务第1页,共2页霍煤鸿骏自备电厂5、6号脱硫改造工程施工记录施工班组:机务第2页,共2页霍煤鸿骏自备电厂5、6号脱硫改造工程施工记录施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务施工班组:机务施工班组:机务施工班组:机务施工班组:机务第1页,共7页施工班组:机务第2页,共7页施工班组:机务第3页,共7页施工班组:机务第4页,共7页施工班组:机务第5页,共7页施工班组:机务第6页,共7页施工班组:机务第7页,共7页霍煤鸿骏自备电厂5、6号脱硫改造工程建工程工程施工记录施工班组:机务施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务第1页,共2页施工班组:机务第2页,共2页施工班组:机务施工班组:机务。
吸收塔系统工艺规程

吸收塔系统工艺规程16.1脱硫吸收塔及其内部件检修16.1.1脱硫吸收塔及其内部件概述吸收塔为圆柱形,尺寸为Φ15.2×31.600m,结构如图所示。
由锅炉引风机来的烟气,经增压风机升压后,从吸收塔中下部进入吸收塔,脱硫除雾后的净烟气从塔顶侧向离开吸收塔。
塔的下部为浆液池,设四个侧进式搅拌器。
氧化空气由四根矛式喷射管送至浆池的下部,四根矛状管中三根的出口都非常靠近搅拌器,将吹入池中的氧化空气由搅拌器打碎成小气泡以增加传质面积。
烟气进口上方的吸收塔中上部区域为喷淋区,喷淋区的下部设置一合金托盘,托盘上方设三个喷淋层,喷淋层上方为二级串联的除雾器。
塔身共设六层钢平台,每个喷淋层、托盘及每级除雾器各设一个钢平台,钢平台附近及靠近地面处共设六个人孔门。
图41烟气出口2除雾器3喷淋层4喷淋区5冷却区6浆液循环泵7氧化空气管8搅拌器9浆液池10烟气进口11喷淋管12除雾器清洗喷嘴13碳化硅空心锥喷嘴吸收塔包括一个托盘,三层喷淋装置以及两级除雾器和除雾器冲洗水系统。
16.1.2吸收塔本体及其内部件规范吸收塔本体规范16.1.3吸收塔检修项目、工艺方法及质量标准16.1.4吸收塔检修后验收16.2吸收塔附属设备检修16.2.1吸收塔附属设备概述吸收塔浆液循环泵安装在吸收塔旁,用于吸收塔内石膏浆液的再循环。
采用单流和单级卧式离心泵,包括泵壳、叶轮、轴、导轴承、出口弯头、底板、进口、密封盒、轴封、基础框架、地脚螺栓、机械密封和所有的管道、阀门及就地仪表和电机。
工作原理是叶轮高速旋转时产生的离心力使流体获得能量,即流体通过叶轮后,压能和动能都能得到提高,从而能够将吸收塔浆液提升到相应层的喷嘴并以一定的压力经过喷嘴喷下和烟气进行化学反应。
同时在泵的入口形成负压,使流体能够被不断吸入。
图5 浆液循环泵结构简图1叶轮2入口3前护板4蜗壳5后护板6机械密封7托架8轴浆液循环系统采用单元制,每个喷淋层配一台浆液循环泵,每台吸收塔配三台浆液循环泵。
浆液循环泵

浆液循环泵:Slurry circulation pump
9、检查叶片表面是否光滑平整,有无气孔疏松和裂纹等缺陷,叶片 进出口边缘不得有缺口和凹痕,必要时着色探伤检查。 10、检查叶轮的磨损情况,并测量叶轮外径的厚度。叶轮及前后护 板磨损严重则应更换。 11.拆除机械密封和轴套.将限位板卡在机械密封的凹槽里,旋紧六 角螺栓,旋松传动座的锁紧螺栓,拆下机械密封结合板上的的螺栓, 抽出机械密封和轴套。 12、取下挡套。 13、从叶轮端取出长轴套及两端O形密封圈。 14、检查疏通轴封水槽。
浆液循环泵:Slurry circulation pump
二、循环泵拆卸 (二)质量要求 1、各短接、膨胀节的密封垫片均需更新。 2、膨胀节、短接的磨损应适量,膨胀节无裂纹等现象。 3、键应去毛刺、去锈,并清洗干净。 4、检查前护板和涡壳喉部的磨损情况,磨损严重则更换。 做好记录。 5、检查后护板的磨损情况,磨损严重则更换。 6.1、叶片长度磨损后不小于原长的90%。 6.2、称量叶轮的总重量与上一次进行比较,相差15左右% 则更换。 6.3、检修前的出力与泵额定出力进行对比超过15%则更换。
浆液循环泵:Slurry circulation pump
三、轴承箱解体检修 (一)步骤 1、轴承箱放油,检查油质。 2、松开防尘盘的顶丝,拉出防尘盘,检查防尘盘根部磨损。 3、拆卸前后轴承端盖与轴承箱的螺丝,用撬棍轻拉出端盖。 4、拆除轴承箱上盖螺丝,吊离上盖,使轴承外露。 5、旋松调整螺母,吊出主轴。 6、测量检查主轴的弯曲度及轴颈的椭圆度。 7、清洗所有的螺栓、螺母不能有破牙、牙损现象,否则更换。拆除 的另部件均需用柴油清洗干净,并用布覆盖。
浆液循环泵:Slurry circulation pump
二、循环泵拆卸 (一)步骤 1、拆除轴封水管。 2、拆下进出口膨胀节与进出口短接。 3、拆除主轴上的靠背轮和键。 4、拆除泵壳的联结螺栓,吊下泵壳及前护板。 5、测量叶轮与后护板的间隙。 6、将叶轮旋出主轴并吊出。 7、拆下后护板的联结螺栓,吊下后护板。 8、清理拆下的叶轮(不要敲击)。
浆液循环泵安装作业指导

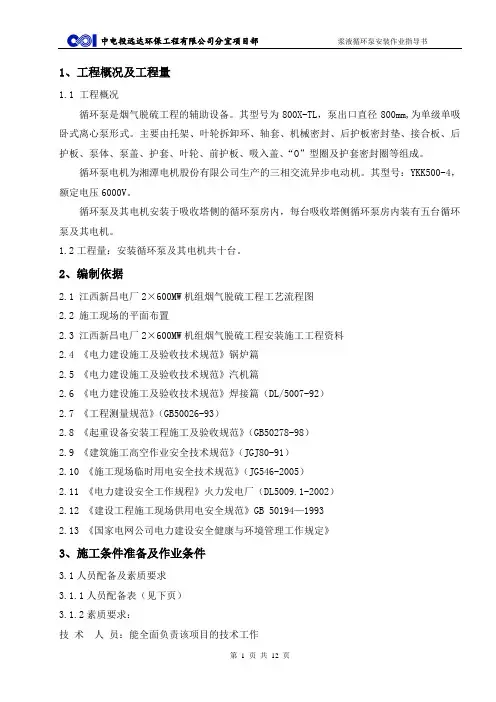

1、工程概况及工程量1.1 工程概况循环泵是烟气脱硫工程的辅助设备。
其型号为800X-TL,泵出口直径800mm,为单级单吸卧式离心泵形式。
主要由托架、叶轮拆卸环、轴套、机械密封、后护板密封垫、接合板、后护板、泵体、泵盖、护套、叶轮、前护板、吸入盖、“O”型圈及护套密封圈等组成。
循环泵电机为湘潭电机股份有限公司生产的三相交流异步电动机。
其型号:YKK500-4,额定电压6000V。
循环泵及其电机安装于吸收塔侧的循环泵房内,每台吸收塔侧循环泵房内装有五台循环泵及其电机。
1.2工程量:安装循环泵及其电机共十台。
2、编制依据2.1 江西新昌电厂2×600MW机组烟气脱硫工程工艺流程图2.2 施工现场的平面布置2.3 江西新昌电厂2×600MW机组烟气脱硫工程安装施工工程资料2.4 《电力建设施工及验收技术规范》锅炉篇2.5 《电力建设施工及验收技术规范》汽机篇2.6 《电力建设施工及验收技术规范》焊接篇(DL/5007-92)2.7 《工程测量规范》(GB50026-93)2.8 《起重设备安装工程施工及验收规范》(GB50278-98)2.9 《建筑施工高空作业安全技术规范》(JGJ80-91)2.10 《施工现场临时用电安全技术规范》(JG546-2005)2.11 《电力建设安全工作规程》火力发电厂(DL5009.1-2002)2.12 《建设工程施工现场供用电安全规范》GB 50194—19932.13 《国家电网公司电力建设安全健康与环境管理工作规定》3、施工条件准备及作业条件3.1人员配备及素质要求3.1.1人员配备表(见下页)3.1.2素质要求:技术人员:能全面负责该项目的技术工作起重工:取得合格证书,能独立指挥,有丰富吊装经验的技术工人钳工:有经验的熟练技术工人劳动力配制计划表管理人员职责分工和权限3.2 主要施工机械设备配置主要施工机械设备配置表3.2设备堆放浆液循环泵到货后应跟据组合场的布置情况进行分类堆放,浆液循环泵堆放应平整有序,下部应垫好枕木,严禁在堆放时使循环泵产生变形现象。
浆液循环泵检修知识

• 背拉出式设计:整套转子部件可以从电机端
$50 拉出,易于维护,泵体可保留在管路上,无
需拆卸电机。
• 前拉出式设计:耐磨板、叶轮、机械密封可 由进口端拆卸,轴承支架可调节,提高耐磨 性能,轴承采用浸油润滑
• 泵体:泵体尺寸足够承压及耐磨,材料采用 2605N,可焊,隔舌部分特殊耐磨处理,流 道切线出口,泵体设置底脚支承方式。
• 5 轴承组件的拆卸:拆除前轴承压盖,拆除后轴承压盖,拆除锁紧圆螺母及 止动垫圈,将轴从轴承箱中朝后轴承端退出。
3、浆液循环泵的组装
轴的轴向调整
叶轮的间隙调整
注意事项 注意: 泵的组装顺序与拆卸顺序相反
3、浆液循环泵的组装
• 叶轮和耐磨板的密封间隙调整到0.8mm。 这对应着泵转子的轴向位移是2.3mm。 因为轴在停止运行的时候会下垂, 轴封 间隙的总和是1.6mm。
二、浆液循环泵工作原理
• 工作原理:叶轮在电机带动下高速旋转 时产生的离心力使流体获得能量,即流体 通过叶轮后,压能和动能都能得到提高, 从而能够被输送到高处或远处。同时在泵 的入口形成负压,介质在大气压力的作用 下会自动吸进叶轮补充,由于离心泵不停 的工作,将介质吸进压出,便形成了连续 流动不停地将介质输送出去。
PART
检修结束后的试运
1、试运前的准备
• 轴承润滑:查看油标,油位是否符合要求; • 旋开通风空的插塞。下拧恒油位加油器的储油容器后,通过通风孔往里注
油,直到润滑油出现在连接的弯头处。然后,往恒油位加油器的储油容器 加油,快速返回到工作状态,将通风插塞重新旋入。简单的检查一下储油 容器的油位是否下降,在任何时候保证正确的往恒油位加油器的储油容器 加油也是非常重要的。
2、浆液循环泵结构设计特点
浆液循环泵启动步骤

浆液循环泵启动步骤
《浆液循环泵启动步骤》
浆液循环泵是工业生产中常用的一种泵,用于抽送浆液、混合浆液和循环浆液等工艺流体。
为了保证浆液循环泵正常运行,合理的启动步骤是非常重要的。
首先,准备工作。
在启动浆液循环泵之前,需要检查泵的外观是否有异常,检查泵的密封部位是否完好,并确认相关的管路连接是否牢固。
同时,还需检查泵的电机是否处于良好的工作状态。
其次,检查液位。
在启动浆液循环泵之前,需要检查液位高度,确保泵能正常吸入浆液。
如果液位过低,需要调整液位或增加浆液供给量,以确保泵在启动后能够正常运行。
然后,启动泵。
在确认泵的准备工作和液位调整都已经完成后,可以启动泵。
启动步骤通常遵循以下几个操作:首先,打开泵进口的阀门,将泵连同进口管道充满浆液;然后,启动电机,使泵开始旋转;接着,观察泵的工作状况,确保泵能正常运行以及泵的流量和压力符合要求;最后,调节出口阀门,使泵的出口流量和压力达到工艺要求。
最后,监控运行。
在启动浆液循环泵后,需要持续监控泵的运行状况,观察泵的温度、振动和噪音等参数是否正常,以及泵的流量和压力是否稳定。
如果发现泵出现异常情况,应及时停机检修,避免造成运行故障。
总而言之,浆液循环泵的启动步骤至关重要,直接关系到泵的运行效率和安全性。
通过合理的准备、液位调整、启动操作和运行监控,可以确保浆液循环泵能够正常启动并稳定运行,提高工业生产效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
. . XA-作-元宝山-04-2006
元宝山电厂4#机组烟气脱硫工程
浆液循环泵安装工程
作
业
指
导
书
编制:
审核:
审批:
武汉凯迪电力环保有限公司
湖南省工业设备安装公司
2006-10-18
目录
1 工程概况 (3)
1.1 工程概况 (3)
1.2 工作量和工期 (3)
2 编制依据 (4)
3 作业前的准备和条件 (4)
3.1 技术准备 (4)
3.2 作业人员配置、资格 (4)
4 作业程序和方法 (6)
4.1 施工方案 (6)
4.2 施工工艺流程 (6)
4.3 施工方法及要求 (6)
4.3.1 基础检查、划线及垫铁配制 (6)
4.3.1.1垫铁规格及组数 (7)
5 泵的安装(地脚螺栓水泥灌浆法) (7)
6 作业的安全要求和环境条件 (8)
6.1 安全注意事项 (8)
浆液循环泵安装作业指导书
1 工程概况
1.1 工程概况
元宝山电厂烟气脱硫工程设置有3台浆液循环泵。
循环泵的主要部件:
电机:9.2t
冷却器:1.75t
离心泵:9.5t
机座:3t
1.2 工作量和工期
工作量:循环泵本体及附属设备。
工期:计划工期10天。
施工进度计划:
10月17日-10月18日:基础画线及垫铁配置、标高、中心测量
10月18日-10月23日:机座、电机、泵吊装,就位找正、二次灌浆10月24日-10月25日:附属设备安装
10月26日-10月27日:精找及二次灌浆抹面
2 编制依据
3 作业前的准备和条件
3.1 技术准备
3.1.1施工图纸齐全,且完成对与浆液循环泵系统安装有关图纸的会审,编写有针对性的作业指导书。
3.1.2对施工人员进行技术交底。
3.1.3设备基础已进行工序交接。
3.2 作业人员配置、资格
作业人员配置及资格
3.3 作业工机具
施工作业工机具统计表
3.4安全器具
施工安全用具统计表
4 作业程序和方法
4.1 施工方案
用平板车将浆液循环泵的部件拖运至安装地点,然后用已安装好的10t电动葫芦将其就位。
由于电机是个整体,重量将近12t,所以必须将电机的冷却器拆卸,分别吊装。
3台浆液泵电机的功率不一样,扬程越高,功率越大,靠近南侧的电机功率是1120kw,往北依次是1000kw,和900kw。
吊装的时候,先吊900kw的部件。
4.2 施工工艺流程
施工前的准备→基础检查、划线、垫铁配制→机座安装→泵安装→电机安装→二次灌浆→精找及联轴器校准→二次抹面
4.3 施工方法及要求
4.3.1 基础检查、划线及垫铁配制
(1)对基础的外观、位置及外形尺寸进行检查,清理基础表面及地脚螺栓孔内的杂物和油污。
(2)依据图纸进行基础划线。
用经纬仪划出泵纵横中心线。
(3)依据纵横中心线,划出电动机、泵基础中心线,并校核地脚螺栓孔位置和基础标高,将各中心线引到基础垂直面上并做出标记。
(4)垫铁配制
在中心线划出后,根据各地脚螺栓孔中心线确定垫铁位置,将基础用刨锤凿基础麻面,将水泥和垫铁安装到位,保证垫铁纵横水平。
在配制垫铁时使用水平仪测定垫铁上平面标高。
使各部垫铁上平面标高达到图纸要求。
质量标准及要求:纵横中心线偏差:±10mm
中心线距离偏差:± 3mm
地脚螺栓孔偏差:±10mm
标高偏差:± 5mm
平面度:± 2mm/m
垫铁配制要求:每组垫铁数量不超过3块,布置在地脚螺栓两侧,安装时厚的放在最下面,薄的放在上面,最薄的放中间。
4.3.1.1垫铁规格及组数
根据《电力建设施工及验收技术规范》中附录K关于垫铁组面积的计算公式:(整个浆液循环泵重量为24t)
A=C*106(Q1+Q2)/R
C取2
Q1=2.4* 105N
Q2=3.14*12*12*180*12=9.77*105N
R=2.5*107Pa
可得A=9.74*104mm2
共有24组垫铁,每组面积4059mm2
可以采用250*100的垫铁,每台需要24组垫铁,垫铁应放置在机座的机框的中心筋上。
5 泵的安装(地脚螺栓水泥灌浆法)
(1)地脚螺栓孔是根据泵的尺寸在浇注框架内预留的,推荐的孔中心偏差为±
10mm。
(2)把地脚螺栓穿进底板孔中,在上面和和下面各上一紧固螺母。
在泵的底板
下垫置垫铁,保证底板高度至少为50mm,螺栓埋入深度按图说明。
用泵的出口法兰从纵横两个方向粗调泵的水平。
(3)将预先安装好的泵及底座抬起放到安装砌块上,水泥基础与底座下边之间
距离至少是50mm(2in),然后装上地脚螺栓插进预留孔中,调整好泵在纵向与横向的位置。
(4)第一次灌浆(地脚螺栓孔),灌浆时注意不得碰动设备,地脚螺栓在基础
孔中竖直放置。
(5)水泥完全固化后,用地脚螺栓上、下螺母精调泵的水平度。
从纵横两个方
向检查直到设备处于水平状态和正确的高度。
(6)第二次灌浆,灌至底板上表面,固化后上紧螺母。
(7)安装电机和联轴器。
安装时注意检查泵的轴线是否与电机孔中心线对齐,
并保证合适的联轴器间隙,这样在不拆电机的情况下就可移去联轴器。
(8)检查并设置叶轮的间隙,测量叶轮与进口防磨板之间的距离调整为
0.3-0.5mm之间。
(9)联轴器的安装和校准。
用斜面钢直尺检查,用于联轴器外环的钢直尺必须
具有相同的间隙。
两个耦合法兰之间的轴向距离用塞尺测量。
6 作业的安全要求和环境条件
6.1 安全注意事项
6.1.1电机和泵的吊装采用50t吊车吊装,吊装之前,起重指挥检查钢丝绳是否完好无损和吊车的支腿是否牢固可靠。
6.1.2吊装时选用合适的钢丝绳,根据其重量,选用相匹配的钢丝绳。
6.1.3室内只能用10t电动葫芦吊装,专人使用,用完后将电源关闭。
6.1.4电动葫芦操作规程
(一)开动前应认真检查设备的机械、电气、钢丝绳、吊钩、限位器等是否完好可靠。
(二)不得超负荷起吊。
起吊时,手不准握在绳索与物件之间。
吊物上升时严防撞顶。
(三)起吊物件时,必须遵守挂钩起重工安全操作规程。
捆扎时应牢固,在物体的尖角缺口处应设衬垫保护。
(四)使用拖挂线电气开关起动,绝缘必须良好。
正确按动电钮,操作时注意站立的位置。
(五)单轨电动葫芦在轨道转弯处或接近轨道尽头时,必须减速运行。
(六)电动葫芦在起吊过程中发生异味,高温应立即停车检查,找出原因,
处理后方可继续工作。
(七)电动葫芦钢丝绳在卷筒上要缠绕整齐,当吊钩放在最低位置,卷筒上
的钢丝绳应不得少于三圈。
(八)在起吊中,由于故障造成重物下滑时,必须采取紧急措施,向无人处下放重物。
(九)起吊重物必须作到垂直起升,不许斜拉重物,起吊物重量不清的不吊。
(十)在工作完毕后,电动葫芦应停在指定位置,吊钩升起,并切断电源。
6.1.5危险源及控制办法
(一)磨光机使用不当
控制办法:戴防护镜,遵守操作规程。
(二)重物压、轧伤
控制办法:班组工作人员相互提醒,尽量使用电动葫芦提升重物。
(三)电动葫芦吊物伤人
控制办法:遵守电动葫芦操作规程。
(四)铁钉、尖刺物伤脚
控制办法:将地面清扫干净
(五)触电
使用好的电源线及插座和插头,维修电工按时检查及维修。
7作业的质量要求
7.1质量要求
吸收塔循环泵基础划线分段工程质量检验评定表
单位工程:烟气脱硫分部工程:二氧化硫吸收系统分项工程:吸收塔循环泵安装
吸收塔循环泵垫铁、地脚螺栓安装分段工程质量检验评定表
单位工程:烟气脱硫分部工程:二氧化硫吸收系统分项工程:吸收塔循环泵安装
吸收塔循环泵安装分段工程质量检验评定表
单位工程:烟气脱硫分部工程:二氧化硫吸收系统分项工程:吸收塔循环泵安装
吸收塔循环泵分部试运分段工程质量检验评定表
单位工程:烟气脱硫分部工程:二氧化硫吸收系统分项工程:吸收塔循环泵安装
径向位移≤0.16mm
轴向位移≤0.10mm
7.2质量保证措施
(一)了解设备安装的各种规范。
(二)熟悉循环泵安装说明书。
(三)安装前检查土建的基础放线及标高。
(四)安装前设备开箱及验收。
(五)安装完毕进行三级验收制度。
