高层泵送混凝土施工方案(完整已排版)
超高层泵送混凝土施工方案

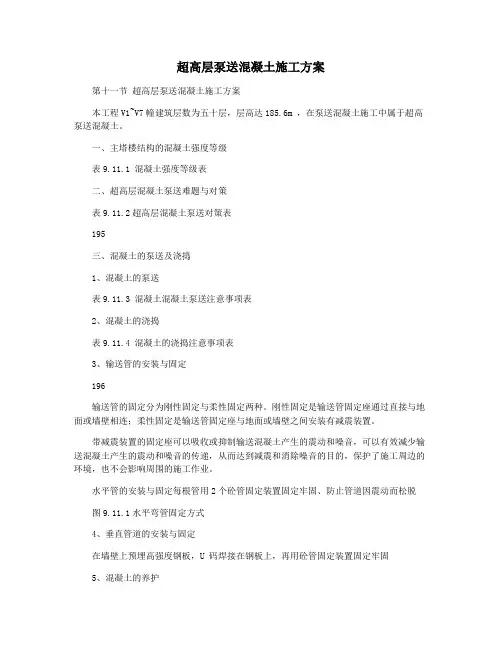

超高层泵送混凝土施工方案第十一节超高层泵送混凝土施工方案本工程V1~V7幢建筑层数为五十层,层高达185.6m ,在泵送混凝土施工中属于超高泵送混凝土。
一、主塔楼结构的混凝土强度等级表9.11.1 混凝土强度等级表二、超高层混凝土泵送难题与对策表9.11.2超高层混凝土泵送对策表195三、混凝土的泵送及浇捣1、混凝土的泵送表9.11.3 混凝土混凝土泵送注意事项表2、混凝土的浇捣表9.11.4 混凝土的浇捣注意事项表3、输送管的安装与固定196输送管的固定分为刚性固定与柔性固定两种。
刚性固定是输送管固定座通过直接与地面或墙壁相连;柔性固定是输送管固定座与地面或墙壁之间安装有减震装置。
带减震装置的固定座可以吸收或抑制输送混凝土产生的震动和噪音,可以有效减少输送混凝土产生的震动和噪音的传递,从而达到减震和消除噪音的目的,保护了施工周边的环境,也不会影响周围的施工作业。
水平管的安装与固定每根管用2个砼管固定装置固定牢固、防止管道因震动而松脱图9.11.1水平弯管固定方式4、垂直管道的安装与固定在墙壁上预埋高强度钢板,U 码焊接在钢板上,再用砼管固定装置固定牢固5、混凝土的养护表9.11.5 混凝土养护措施表图9.11.2 竖直管道固定图9.11.3 水平管与垂直管汇处固定197四、高性能混凝土配制及型钢柱混凝土施工为了搞好本工程C50~C60高性能混凝土的配制、施工及验收全过程控制工作,在正式施工之前,项目部将联合业主、监理、设计、搅拌站,并邀请国内一些混凝土行业知名专家,成立混凝土攻关小组,对高性能混凝土的强度要求、可泵性要求、稳定性要求等进行一系列的实验和研究。
1、对砂、石、水泥、外加剂等原材料质量进行严格控制和管理2、不断试验,调整配合比,提高砼的可泵性。
3、对于高性能混凝土必须根据实际材料等情况进行大量的坍落度、扩展度、倒筒时间、L 型流度仪、压力泌水等试验,在确保强度的前提下优化配合比,尽量满足可泵性要求。
泵送混凝土施工方案(1).(DOC)

泵送混凝土施工方案(1)
一、引言
混凝土泵送是一种高效、快速的混凝土输送方式,被广泛应用于大型建筑工程中。
本文将介绍泵送混凝土的施工方案,包括准备工作、施工流程和注意事项。
二、准备工作
在进行混凝土泵送前,需要进行充分的准备工作,以确保施工顺利进行。
具体工作包括: - 确定泵送混凝土的配合比和坍落度要求。
- 确认泵送设备的工作性能和状态,包括泵送机、管线等。
- 检查施工现场的平整度和安全性,确保泵送车辆能够顺利进出。
三、施工流程
3.1 混凝土搅拌与装车
•将混凝土原材料按照配合比要求进行搅拌。
•搅拌完成后,将混凝土装入搅拌车中,准备泵送。
3.2 泵送混凝土
•将泵送设备就位,确保泵送管路畅通无阻。
•调试泵送设备,确认工作正常后开始泵送混凝土。
•施工过程中,需不断检查泵送管路的情况,及时排除堵塞等问题。
3.3 完成泵送
•泵送完成后,对泵送设备进行清洗和保养。
•对施工现场进行清理,确保不留下混凝土残渣。
四、注意事项
•施工过程中需保持泵送设备的稳定性,避免发生倾覆等意外。
•泵送混凝土时,需保持管路的畅通,避免发生堵塞现象。
•施工现场应设置警示标志,确保安全施工。
五、结论
通过本文介绍,可以清楚了解泵送混凝土的施工方案及注意事项,有助于提高施工效率和质量。
高层住宅泵送混凝土施工方案

高层住宅泵送混凝土施工方案在高层住宅建设中,泵送混凝土施工是一个关键的环节。
泵送混凝土施工方案的设计和执行直接关系到工程质量和进度的控制。
本文将就高层住宅泵送混凝土施工方案进行详细的介绍和分析。
1. 施工前准备在进行泵送混凝土施工前,需要做好充分的准备工作,包括但不限于以下内容:•确定混凝土配合比和强度等级;•确定施工班组和负责人员;•对施工现场进行详细的安全检查和勘察;•确保泵送设备正常运转;•准备好必要的施工材料和设备。
2. 泵送混凝土施工流程2.1 混凝土搅拌和运输首先,将原材料按照配合比准确称量并进行搅拌,得到均匀的混凝土。
然后,将混凝土装车,运输至泵送设备就位的位置。
2.2 泵送混凝土将泵送设备布置在合适的位置,通过管道将混凝土输送至所需位置。
在泵送过程中,需要根据实际情况调整泵送速度和管道布置,确保混凝土均匀、顺畅地输送到施工部位。
2.3 浇筑和整平混凝土到达施工部位后,需要迅速进行浇筑和整平工作。
要确保混凝土在浇筑后迅速均匀分布,并通过摊铺机或人工进行整平,使表面光滑平整。
3. 施工注意事项•在泵送混凝土过程中,要定期检查混凝土的坍落度和流动性,确保符合要求;•严格控制混凝土的坍落度和水灰比,避免出现裂缝和坍塌等问题;•在高层施工时,要根据施工需要调整泵送设备的高度和布置方式,以确保混凝土能够顺利输送到高层楼板。
4. 施工质量控制混凝土泵送施工中,质量控制是至关重要的环节。
要严格按照工程要求执行施工方案,确保混凝土的配合比、坍落度和强度符合设计要求;并对施工过程中出现的问题及时进行调整和处理,保证施工质量。
结语高层住宅泵送混凝土施工方案的设计和执行对工程质量和进度有着重要的影响。
只有加强施工前的准备工作、合理安排施工流程、严格执行施工方案和加强质量控制,才能保证高层住宅泵送混凝土施工的顺利进行和工程质量的保证。
(完整版)混凝土泵送施工方案

(完整版)混凝土泵送施工方案(正式风格)1. 引言在混凝土施工过程中,泵送施工方案对于施工进度和施工质量具有重要影响。
本文档旨在详细介绍混凝土泵送施工方案,以确保施工过程顺利进行。
2. 施工准备2.1 选用合适的泵车2.1.1 根据施工现场实际情况,选择适合的泵车型号和参数。
2.1.2 检查泵车的机械设备、液压系统和管路是否正常工作。
2.1.3 配备足够数量的备用部件和工具。
2.2 选用合适的混凝土2.2.1 根据工程要求,选择适合的混凝土配合比。
2.2.2 检查混凝土的坍落度和流动性,确保符合泵送要求。
3. 施工过程3.1 施工前准备3.1.1 清理施工现场,确保泵送路径畅通。
3.1.2 对泵车进行吊装和安装,确保稳固和平衡。
3.1.3 进行泵车和管道的连接,确保密封和通畅。
3.2 调试泵送设备3.2.1 进行泵送设备的压力测试和性能测试。
3.2.2 调试泵送设备的控制系统,确保操作正常。
3.3 泵送混凝土3.3.1 控制混凝土的坍落度和流动性,防止堵塞和分层现象。
3.3.2 控制泵送速度和泵送压力,确保混凝土均匀泵送。
4. 施工质量控制4.1 混凝土的质量检测4.1.1 进行混凝土的试块制作和强度测试。
4.1.2 进行混凝土的抗渗性能和耐久性测试。
4.2 泵送设备的质量控制4.2.1 定期检查和维护泵送设备,确保正常运行。
4.2.2 进行泵送设备的性能测试和安全检查。
5. 风险控制5.1 避免施工现场的堆料和混凝土泵送时的高温天气。
5.2 控制混凝土的坍落度,防止流失和浪费。
5.3 注意施工现场的安全防护,确保施工人员的人身安全。
6. 结束本文档涉及附件:泵送设备检验报告、混凝土试块强度测试报告等。
法律名词及注释:1. 泵送设备:指用于将混凝土通过管道、管线等方式泵送到施工现场的机械设备。
2. 坍落度:指混凝土在失去支撑后坍塌的程度,用于表示混凝土的流动性。
(简洁风格)1. 泵送施工方案介绍本文档旨在详细介绍混凝土泵送施工方案,确保施工进度和施工质量。
泵送砼施工方案范文

泵送砼施工方案范文一、施工前准备1.确定施工现场:根据工程图纸和施工计划,确定砼泵送的施工部位,并进行现场勘察和测量,确定泵车的位置和布置。
2.设计泵送方案:根据混凝土的配合比和工程要求,设计泵送方案,包括泵送管路的布置、管道的尺寸和材质等。
3.选用合适的泵车:根据工程要求和施工现场的条件,选择合适的泵车和附件,确保施工安全和效率。
4.准备混凝土:根据施工计划和泵送方案,提前准备好混凝土,确保施工过程中的连续供料。
二、施工过程1.泵送管路布置:根据泵送方案,将泵送管路安装在施工现场,包括主管、分管和弯头等,确保泵送过程中的顺畅和稳定。
2.测试泵送设备:在正式施工前,对泵车和管路进行测试和校验,确保设备的正常运行和泵送的稳定性。
3.开始泵送砼:根据施工计划,开始进行砼的泵送,根据需要进行停泵、换向和调整泵送速度等操作,确保混凝土的顺畅和均匀泵送。
4.维护管路系统:在泵送过程中,时刻注意管路的状况,及时清理堵塞和维护管路系统,确保泵送过程的顺利进行。
三、施工后处理1.泵送管路的清洗:在施工结束后,对泵送管路进行彻底清洗和冲洗,避免混凝土的残留和管路的堵塞。
2.设备的维护保养:对泵车和其他设备进行维护保养,包括对泵车的清洁、润滑和检查等,确保设备的正常运行和延长使用寿命。
3.整理施工现场:清理施工现场,清除垃圾和残留物,保持施工环境的整洁和安全。
以上是一份泵送砼施工方案的基本内容,具体实施时应根据工程具体情况进行调整和完善。
泵送砼施工的关键是在施工前充分准备和施工过程中的细致操作,只有做到这些才能确保施工质量和效率。
房建超高层现浇混凝土泵送施工方案

目录一、工程概况 (3)1、工程概况 (3)2、超高层混凝土强度等级高度分部概况 (3)二、编制依据 (3)三、机械选型设计 (4)1、混凝土输送泵选择 (4)2、布料杆选型................................. 错误!未定义书签。
3、输送管的规格选择 (5)四、施工部署 (6)1、施工准备 (6)2、平面布置图 (8)3、混凝土配合比 (9)五、施工办法及应急处理 (10)1、施工办法 (10)2、管道安装..................................... 错误!未定义书签。
3、超高泵送混凝土方法 (21)4、施工应急措施 (26)六、质量标准及保证措施 (29)1、主控项目 (29)2、一般项目..................................... 错误!未定义书签。
3、保证措施..................................... 错误!未定义书签。
4、成品保护..................................... 错误!未定义书签。
七、安全防护和保护环境措施 ......... 错误!未定义书签。
1、安全防护措施............................. 错误!未定义书签。
2、环境措施..................................... 错误!未定义书签。
八、计算书及附图 (34)1、混凝土泵送压力计算 (34)2、最小壁厚与爆破压力的计算 (35)3、搅拌车配置计算 (36)一、工程概况1、工程概况本方案适用于南充恒大城项目部,其建筑面积为 173948.98 平方米,地上总建筑面积为128405.02 平方米,地下建筑面积为45543.96 平方米。
结构形式:钢筋混凝土框架剪力墙结构,建筑层数:本工程设地下1层整体地下室,地上由 15栋单体建筑组成,分别为 11 栋 26~32 层高层住宅、1栋 2 层售楼部、1栋 2层综合楼和 2栋1层门卫室组成。
混凝土运送工程施工方案

混凝土运送工程施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程占地面积XXX平方米,总建筑面积XXX平方米。
本工程混凝土浇筑总量约为XXX 立方米。
二、混凝土运送方案1. 运送方式(1)混凝土泵送:采用混凝土泵车进行泵送,根据施工现场实际情况,选择合适型号的混凝土泵车。
(2)混凝土搅拌运输车:采用搅拌运输车将混凝土运送至施工现场,确保混凝土在运输过程中保持良好的均匀性和坍落度。
2. 运送设备(1)混凝土泵车:根据工程需求,租赁XXX台混凝土泵车,确保施工现场混凝土浇筑的顺利进行。
(2)混凝土搅拌运输车:租赁XXX台搅拌运输车,保证混凝土在规定时间内送达施工现场。
3. 运送流程(1)混凝土制备:在混凝土搅拌站根据设计配合比制备混凝土,确保混凝土强度和耐久性满足工程要求。
(2)混凝土装车:将制备好的混凝土装入搅拌运输车,根据气温和混凝土坍落度要求,合理控制装车速度。
(3)混凝土运送:严格按照施工方案确定的路线和时间,将混凝土运送至施工现场。
(4)混凝土泵送:采用混凝土泵车将混凝土泵送至指定位置,根据现场情况调整泵送速度和压力,确保混凝土浇筑质量。
4. 运送要求(1)确保混凝土在运输过程中不超过规定时间,避免混凝土分层、离析。
(2)混凝土泵车应具备足够的泵送压力和输送能力,满足施工现场需求。
(3)混凝土泵送过程中,应严格控制混凝土的坍落度,确保浇筑质量。
(4)施工现场应具备足够的卸料设备和浇筑设备,与混凝土运送环节有效衔接。
三、质量保证措施1. 混凝土制备:严格按照设计配合比和施工规范要求进行混凝土制备,确保混凝土强度和耐久性。
2. 混凝土装车:合理控制混凝土装车速度,避免混凝土分层、离析。
3. 混凝土运送:确保运输过程中混凝土坍落度符合要求,避免分层、离析。
4. 混凝土泵送:根据现场情况调整泵送速度和压力,确保混凝土浇筑质量。
5. 施工现场管理:加强施工现场管理,确保混凝土运送和浇筑环节的顺利进行。
超高层混凝土泵送专项施工方案

XXXXX大厦施工总承包工程超高层混凝土泵送专项施工方案编制:审核:审批:XXXX建设工程有限责任公司2020年07月目录第一章编制依据 (1)第一节. 编制依据 (1)第二节. 编制说明 (1)第二章工程概况 (2)第一节. 工程总体概况 (2)第二节. 建筑概况 (2)第三节. 结构概况 (3)第四节. 核心筒混凝土概况 (3)第三章混凝土泵送施工方案 (6)第一节. 混凝土泵送浇筑设备选型 (6)第二节. 外框混凝土浇筑 (14)第三节. 泵管及管件配置 (14)第四节. 管道连接 (14)第五节. 混凝土泵管加固 (15)第六节. 预埋件 (15)第七节. 水平管的安装及固定 (16)第八节. 垂直管道的安装与固定 (18)第九节. 液压截止阀安装 (23)第十节. 混凝土泵送施工 (23)第四章泵管清洗 (26)第一节. 水洗准备 (26)第二节. 水洗原理及方法 (26)第三节. 水洗步骤 (26)第四节. 布料机清洗 (27)第五节. 水洗注意事项 (27)第六节. 管路清洗 (27)第五章堵管分析及异常处理 (28)第一节. 堵管原因分析 (28)第二节. 堵管及爆管应对措施 (30)第六章质量标准及保证措施 (31)第一节. 主控项目 (31)第二节. 一般项目 (32)第七章安全防护和文明施工措施 (35)第一节. 安全防护措施 (35)第二节. 安全文明施工措施 (36)第一章编制依据第一节.编制依据1.相关规范规程2.施工组织设计与图纸第二节.编制说明本工程为超高层钢框架核心筒剪力墙结构,本方案的编制旨在指导塔楼核心筒多类型组合模架施工(外爬模+核心筒内小顶模+快拆铝模)过程中,剪力墙、及梁板结构混凝土泵送作业。
第二章工程概况第一节.工程总体概况工程名称工程地点建设单位代建单位设计单位勘察单位监理单位施工单位工程类别建设概况卫星通信运营大厦位于深圳市宝安区宝兴路,由一栋超高层办公塔楼与裙房组成,办公塔楼47层,建筑高度224.8米(绝对高度230m),底部商业裙房6层,地下4层,总建筑面积10.71万平米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土泵送施工方法
1、商品混凝土准备
1.1 商品混凝土生产厂家的选择
考察混凝土生产厂家的供应能力包括机械设备运转情况、运输能力、混凝土原材料质量、混凝土试验水平、试配后各项技术指标、单价等多项因素。
1.2 商品混凝土进场管理
1)质保资料管理:所有应提供的原材出厂合格证、检验报告、配合比等质保资料应随第一车混凝土送至现场,由现场材料员检查验收。
2)小票管理:混凝土小票是分析混凝土浇筑时间是否满足初凝要求的技术资料和凭证,必须记录商品混凝土的出站时刻、到站时刻、开始浇筑时刻、浇筑完毕时刻,计算混凝土罐车路上运输时间、现场等待时间、浇筑时间、每罐混凝土总耗用时间、发车间歇时间、前车混凝土最长裸露时间等。
便于施工中混凝土控制、混凝土质量问题的分析。
3)派专人至搅拌站进行过程监督并做好记录。
重点监控计量设备精度,砂石含泥量,外加剂掺量。
4)做好现场检验及试验:坍落度每车必检,允许偏差±20mm,不合格严
禁使用。
在混凝土罐车出料口由监理工程师见证取样,制作混凝土试块。
送现场标样室养护和同条件养护。
2、作业条件
1)隐蔽验收项目:钢筋工程隐蔽、模板工程的预检、安装工程预留预埋等项目已经监理单位及建设单位验收签认,混凝土浇筑令由项目管理人员会签并经监理工程师签认
完毕。
2)机械设备:混凝土浇筑中所用机械设备已调试就位,机具(包括振捣棒、电箱、照明灯等)已安排就位。
3)场地准备:考虑施工要求安排场地路线,道路上杂物已清理排除,以满足混凝土罐车和泵车停放要求和行走通畅。
4)人员准备:管理人员和施工操作人员(包括试验、水电工等)已安排就位,并向施工操作人员进行详细的技术安全交底。
施工人员分两大班四六制作业。
每班交接班工作提前半小时完成,人不到岗不准换班,并明确接班注意事项,以免交接班过程带来质量隐患。
5)试验准备:准备好试验器具、试块模具以及其他有关工具。
6)其他:模板内的垃圾、木屑等已清除干净,钢筋上的油污已清理干净,模板已浇水湿润;养护覆盖材料准备到位;现场管理人员的通信联络正常开通;发电机调试等应急措施已准备。
3、混凝土运输
混凝土运输前,混凝土公司要根据混凝土浇筑的小时需求量,制订专门的运输方案,并保持搅拌站、浇筑地点、运输中途密切的联系。
运输车的数量视商品混凝土站远近及交通状况而定,每车间隔时间必须保证不超出平均泵完一车混凝土时间加调车时间。
在运输过程中,要防止混凝土离析,水泥浆流失,坍落度变化以及产生初凝等现象。
如混凝土运到浇筑地点有离析现象或坍落度超差,不得用于结构施工。
混凝土在运输过程中,要根据浇筑需要采取有效的保温或降
温措施。
4、混凝土的泵送
1)混凝土泵送先远后近,在浇筑中逐渐拆管。
2)混凝土泵操作人员应进行严格培训,考试合格方准上岗操作。
混凝土泵的布置:力求靠近混凝土浇筑地点,以缩短配管长度。
输送管由远而近进行布管,管线布置横平竖直,尽量减少弯管。
输送管用钢管支架支承并固定牢固,可在钢管架上放置一滚杠,以降低输送管的冲击力。
输送管不得放置在模板、钢筋上,以避免振动产生变形。
天气炎热时,用湿麻袋或麻布袋包裹暴露在阳光下的输送管,并保持不断淋水降温,气温较低时,要用麻袋或草袋包裹保温。
3)混凝土泵启动后,先泵送适量的水,以湿润混凝土泵的料斗、活塞及输送管的内壁等直接与混凝土接触的部位,严禁将水打入浇筑部位,然后泵送与所要泵送的混凝土相同成分的无粗骨料的润管砂浆。
泵送砂浆要用料斗接好,然后由人工铲入浇筑部位作为施工缝接茬砂浆。
泵送的进度应先慢后快,逐步加速,待观察混凝土泵工作正常后,按正常速度连续泵送。
4)混凝土保证连续供应,以确保泵送连续进行,尽可能防止停歇。
万一不能连续供料,宁可放慢泵送速度,以保证连续泵送。
当发生供应脱节不能连续泵送时,泵机不能停止工作,应每隔4min~5min 使泵正、反转两个冲程,把料从管道内抽回重新拌合,再泵入管道,以免管道内拌和结块或沉淀。
同时开动料斗中的搅拌器,搅拌3 转~5 转,防止混凝土离析。
5)在高温条件下施工,应在水平输送管上覆盖两层湿
草帘,以防止直接日照,并要求每隔一定时间洒水润湿,这样能使管道内的混凝土不致于吸收大量热量而失水导致管
道堵塞,影响泵送。
6)泵送即将结束前,计算好混凝土的需用量,及时告知混凝土搅拌站,避免剩余过多混凝土。
7)泵送完毕,将混凝土泵和输送管清洗干净,并对泵车进行检查、维修、保养,混凝土输送管堆放整齐,接头配件入库保管。
清洗水排入临近沉淀池。
8)泵送混凝土时,如果需要接长输送管长于3m 时,应预先用水泥砂浆湿润内壁。
泵送中不得把拆下的泵管内的混凝土撒落在未浇筑的地方。
9)泵送完毕时,将混凝土泵和输送管清洗干净。
清洗水排入附近沉淀池。
混凝土泵管堆放整齐。
5、混凝土浇筑
5.1 垫层混凝土
1)底板防水采用高分子卷材防水,结构施工前,与设计单位协商取消垫层上的水泥砂浆找平层,将垫层C15 混凝土表面抹平压光一次成型。
可避免找平层空鼓、起砂等现象,节约资金。
垫层施工时,电梯井位置宜每边多留200mm,大面施工结束后,在垫层上弹出控制线准确定位,开始电梯井混凝土垫层施工。
2)标高控制采用自动安平水准仪跟踪检查。
振捣采用平板振捣器拖振,然后用钢滚筒滚压平整垫层面刮平后用木抹子抹平,最后用铁抹子抹压,终凝前不少于2 遍。
达到表面光滑、平整、密实,无起皮起砂。
5.2 柱、墙混凝土
混凝土自高处倾落的自由高度不应超过2m,当超过3m 时应采用串筒、溜筒或振动溜管使混凝土下落。
因此,本工程柱、墙混凝土浇筑采用串筒,防止混凝土离析。
柱、墙在浇筑混凝土前,必须用水将基层冲洗干净,充分湿润胶合板。
按规范要求在浇筑前要先浇筑50mm~100mm 厚的混凝土原浆。
柱、墙混凝土要分层浇筑,分层振捣。
每次浇筑高度不超过1.0m。
墙、柱混凝土浇筑到梁或暗梁底标高以下50mm 左右,将混凝土表面找平。
混凝土振捣先要选择有经验的振捣手,并配备与浇筑构件相适宜的振捣棒,快插慢拔,掌握好振捣时间,每点的振捣时间应使混凝土表面呈现泛浆和不再沉落,一般为20s~30s。
每层混凝土振捣密实后,再浇筑上层混凝土并避免过振。
每根柱子设振捣工2 人,振捣棒上做出尺寸标记,用以控制下棒高度。
振捣器插入下层混凝土内的深度应不小于50mm。
门洞两侧同时下棒,防止模板位移,预留洞位置要作好标记。
养护方法:柱、墙拆模后,满刷UH-1 混凝土养护液一遍。
5.3 梁、板混凝土
1)混凝土拌合物的运输采用专用车,挂牌编号,标识清楚,标牌上写明混凝土的等级,送达现场后,由专人带领,将拌合物卸入指定的混凝土泵车内,由混凝土泵输送到相应的结构部位,以防搞错。
2)节点处的混凝土实行先高后低的原则,即先浇高强度混凝土,后浇低强度混凝土,在高低等级混凝土的交界处,设置金属丝网,以便操作者控制浇筑范围。
3)合理的布置泵管,泵管的长度及走向,均根据混凝土的等级、浇筑顺序、凝结时间等因素,避免随意性。
4)加强通讯联系,在混凝土浇筑过程中,前方和后方、楼上和地面用对讲机联络,发生问题及时处理。
5)不同强度等级的混凝土在交接面应连续施工,应在前种混凝土初凝前,将后续混凝土浇筑完毕,不能将交接面作为施工缝处理。
5.4施工要点
1)标高控制采用自动安平水准仪跟踪检查。
2)楼板混凝土浇筑路线要按事先拟定的顺序依次进行,防止打乱顺序使施工间歇过长,产生冷缝。
3)振捣混凝土时,应避免振捣棒直接触碰钢筋,并安排专人观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应在已浇筑的混凝土凝结前修整完好。
混凝土振捣采用平板式和插入式相结合振捣,具体为:先用插入式振捣器振捣,要求直上直下,快插慢拔,插点均匀;然后用平板振捣器振捣,前后两行的重叠区不少于
100mm,提高混凝土的密实度和表面平整度。
4)振捣结束后,用木抹子抹平一遍,待表面收水后,人踩有轻微印时(下陷5mm~10mm),开始第二遍抹压,在人员安排上,每人2m~2.5m 范围后退抹平,随之用塑料薄膜覆盖,洒水养护。
洒水养护不少于7 d。
