房建工程人工挖孔桩监理实施细则范本.

合集下载

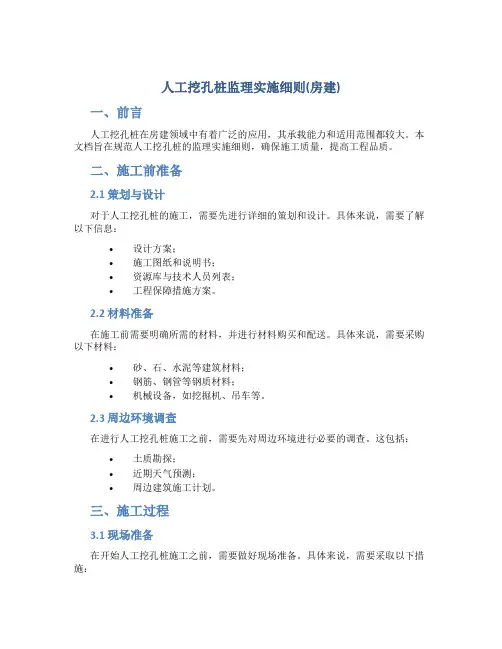

人工挖孔桩监理实施细则(房建)

人工挖孔桩监理实施细则(房建)

人工挖孔桩监理实施细则(房建)一、前言人工挖孔桩在房建领域中有着广泛的应用,其承载能力和适用范围都较大。

本文档旨在规范人工挖孔桩的监理实施细则,确保施工质量,提高工程品质。

二、施工前准备2.1 策划与设计对于人工挖孔桩的施工,需要先进行详细的策划和设计。

具体来说,需要了解以下信息:•设计方案;•施工图纸和说明书;•资源库与技术人员列表;•工程保障措施方案。

2.2 材料准备在施工前需要明确所需的材料,并进行材料购买和配送。

具体来说,需要采购以下材料:•砂、石、水泥等建筑材料;•钢筋、钢管等钢质材料;•机械设备,如挖掘机、吊车等。

2.3 周边环境调查在进行人工挖孔桩施工之前,需要先对周边环境进行必要的调查。

这包括:•土质勘探;•近期天气预测;•周边建筑施工计划。

三、施工过程3.1 现场准备在开始人工挖孔桩施工之前,需要做好现场准备。

具体来说,需要采取以下措施:•清理施工现场,确保安全;•标志施工区域,并设置警示标志;•安装桩位标志,确定孔位和孔深。

3.2 坑底处理在对孔位标志清晰、周围堆放的土方已清理干净的情况下,开始进行坑底处理。

具体包括以下步骤:•对坑底进行平整处理;•按照设计要求加设垫层,使其对孔成型有利。

3.3 标架的搭建桩孔钢筋的制作需要在制衡机构的指导下进行,并进行记录。

除孔口处的部分钢筋外,结果误差应在5毫米以内。

具体的步骤如下:•吊装钢构标架;•根据设计要求进行标架的调整;•采用专用工具进行各部位的钢筋焊接。

3.4 快递车的加入当标架调整到无误时,需要借助快递车进行孔内泥土的取出。

具体步骤如下:•将快递车放置在孔的下方,使其紧贴着地面;•将孔内泥土倒入快递车中;•确认泥土被取尽后,停止快递车的使用。

3.5 组织浇筑在取出泥土后,需要进行临时支撑等工作。

具体步骤如下:•在孔旁先进行钢桩的清理和调整;•对整个标架进行清理,保持整体的平整;•开始进行钢筋绑扎和浇筑混凝土的工作。

3.6 后期处理当浇筑完成后,需要进行后期处理以确保钢筋与混凝土的黏着力和协同性。

人工挖孔桩工程安全监理细则范文

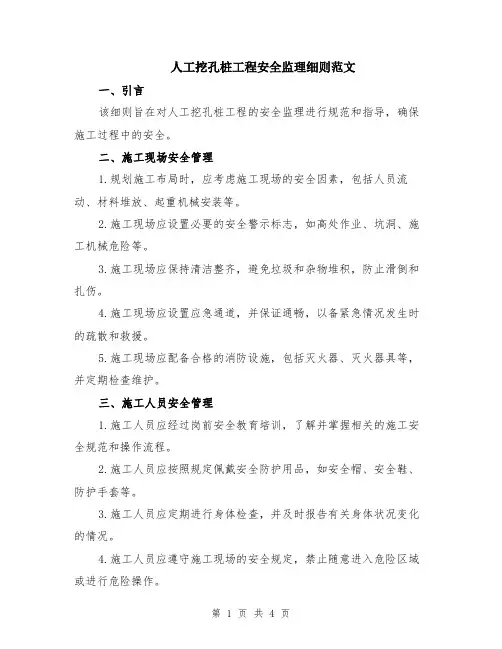

人工挖孔桩工程安全监理细则范文

人工挖孔桩工程安全监理细则范文一、引言该细则旨在对人工挖孔桩工程的安全监理进行规范和指导,确保施工过程中的安全。

二、施工现场安全管理1.规划施工布局时,应考虑施工现场的安全因素,包括人员流动、材料堆放、起重机械安装等。

2.施工现场应设置必要的安全警示标志,如高处作业、坑洞、施工机械危险等。

3.施工现场应保持清洁整齐,避免垃圾和杂物堆积,防止滑倒和扎伤。

4.施工现场应设置应急通道,并保证通畅,以备紧急情况发生时的疏散和救援。

5.施工现场应配备合格的消防设施,包括灭火器、灭火器具等,并定期检查维护。

三、施工人员安全管理1.施工人员应经过岗前安全教育培训,了解并掌握相关的施工安全规范和操作流程。

2.施工人员应按照规定佩戴安全防护用品,如安全帽、安全鞋、防护手套等。

3.施工人员应定期进行身体检查,并及时报告有关身体状况变化的情况。

4.施工人员应遵守施工现场的安全规定,禁止随意进入危险区域或进行危险操作。

5.施工人员应互相配合,共同维护施工现场的安全秩序,及时汇报和消除安全隐患。

四、施工设备安全管理1.施工设备应定期检修和保养,确保其正常运转和安全性能。

2.施工设备操作人员应经过专业培训,持有相关操作上岗证书。

3.施工设备操作人员应按照操作规程和安全手册进行操作,并定期接受技术培训和考核。

4.施工设备应设置有效的安全保护装置,并进行定期检测和维护。

5.施工设备应统一编号,并进行档案管理,包括设备运行记录、维修记录等。

五、材料管理与安全防护1.施工材料应符合国家相关标准,并进行验收和登记。

2.施工材料应储存在干燥、通风、防火、防盗的库房或场地,避免损坏和丢失。

3.施工材料应配备安全防护措施,如防护网、护栏、警示标识等。

4.施工材料应按照规定进行堆放、搬运和使用,避免发生意外事故或人员伤害。

5.施工材料应进行定期检查和消毒,特别是水泥等易受潮、变质的材料。

六、施工质量管理与安全监督1.施工方应按照规范要求进行施工,确保施工质量和安全性能。

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则一、工程概况首先,介绍本工程人工挖孔桩的基本情况,包括工程名称、地点、建设规模、结构类型等。

阐述人工挖孔桩在本工程中的地位和作用,以及其设计要求,如桩径、桩长、桩身混凝土强度等级、桩端持力层等。

二、编制依据1、本工程的勘察、设计文件;2、《建筑桩基技术规范》(JGJ 94-2008);3、《建筑地基基础工程施工质量验收规范》(GB 50202-2018);4、《混凝土结构工程施工质量验收规范》(GB 50204-2015);5、本工程的监理规划;6、经审批的施工组织设计及专项施工方案。

三、监理工作流程1、施工准备阶段(1)审查施工单位资质、安全生产许可证等相关资料。

(2)审查施工人员的资格证书,包括项目经理、技术负责人、安全员等。

(3)审查施工组织设计及人工挖孔桩专项施工方案,重点审查施工工艺、安全保障措施、质量控制措施等内容。

(4)检查施工机械设备的性能和完好情况,如提升设备、通风设备、排水设备等。

(5)检查原材料的质量,如钢筋、水泥、砂、石等,要求施工单位提供原材料的出厂合格证和检验报告,并进行见证取样送检。

2、施工过程阶段(1)测量放线复核施工单位测放的桩位中心线和桩径,确保其符合设计要求。

检查桩位的保护措施是否到位,防止桩位被破坏或移动。

(2)挖孔检查挖孔的顺序是否符合施工方案的要求,一般应间隔挖孔。

检查挖孔的深度和孔径,确保其符合设计要求。

检查孔壁的稳定性,如发现孔壁有坍塌迹象,应要求施工单位及时采取支护措施。

(3)护壁施工检查护壁的厚度、强度和配筋是否符合设计要求。

检查护壁混凝土的浇筑质量,确保其密实、无裂缝。

(4)钢筋笼制作与安装检查钢筋笼的制作质量,包括钢筋的规格、数量、间距、焊接质量等。

检查钢筋笼的安装位置和固定方式,确保其符合设计要求。

(5)混凝土浇筑检查混凝土的配合比是否符合设计要求,要求施工单位提供混凝土配合比报告。

检查混凝土的坍落度和和易性,不符合要求的混凝土严禁使用。

人工挖孔桩安全监理细则模版

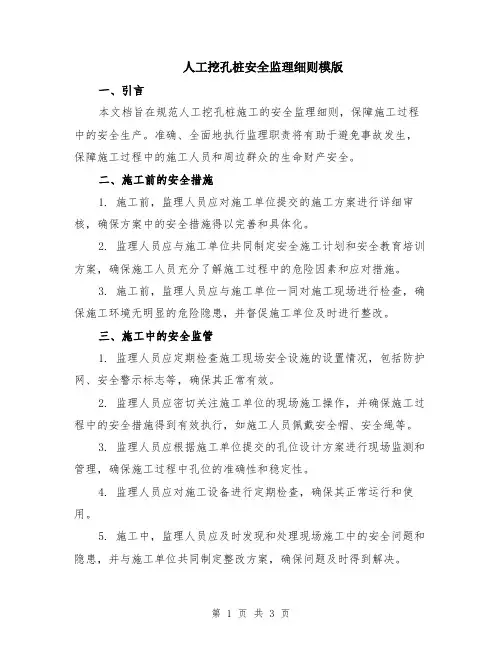

人工挖孔桩安全监理细则模版

人工挖孔桩安全监理细则模版一、引言本文档旨在规范人工挖孔桩施工的安全监理细则,保障施工过程中的安全生产。

准确、全面地执行监理职责将有助于避免事故发生,保障施工过程中的施工人员和周边群众的生命财产安全。

二、施工前的安全措施1. 施工前,监理人员应对施工单位提交的施工方案进行详细审核,确保方案中的安全措施得以完善和具体化。

2. 监理人员应与施工单位共同制定安全施工计划和安全教育培训方案,确保施工人员充分了解施工过程中的危险因素和应对措施。

3. 施工前,监理人员应与施工单位一同对施工现场进行检查,确保施工环境无明显的危险隐患,并督促施工单位及时进行整改。

三、施工中的安全监管1. 监理人员应定期检查施工现场安全设施的设置情况,包括防护网、安全警示标志等,确保其正常有效。

2. 监理人员应密切关注施工单位的现场施工操作,并确保施工过程中的安全措施得到有效执行,如施工人员佩戴安全帽、安全绳等。

3. 监理人员应根据施工单位提交的孔位设计方案进行现场监测和管理,确保施工过程中孔位的准确性和稳定性。

4. 监理人员应对施工设备进行定期检查,确保其正常运行和使用。

5. 施工中,监理人员应及时发现和处理现场施工中的安全问题和隐患,并与施工单位共同制定整改方案,确保问题及时得到解决。

6. 监理人员应定期召开安全例会,与施工单位共同讨论施工中的安全问题和改进措施,并督促施工单位有效执行。

四、施工后的安全验收1. 监理人员应及时对施工现场进行验收,确保施工过程中的安全措施符合相关规定。

2. 监理人员应与施工单位共同制定安全交底书,并确保施工单位充分了解验收结果和存在的问题。

3. 监理人员应定期进行安全巡查,确保施工后的孔位无安全隐患,并及时处理存在的问题。

4. 施工结束后,监理人员应与施工单位共同总结施工过程中的安全经验,形成安全施工档案,并将经验教训反馈到后续施工中。

五、安全监理的责任1. 监理人员应具备相关的安全监理资质,熟悉安全相关法规和标准,对施工现场的安全进行有效监管。

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则

人工挖孔桩监理实施细则人工挖孔桩监理实施细则一、引言本旨在规范人工挖孔桩监理工作的实施细则,以确保施工过程的质量和安全。

本详细描述了人工挖孔桩的监理、监理组织结构、监理流程、监理文件管理等方面的要求。

二、监理1. 确定施工方案:监理人员应对人工挖孔桩施工方案进行审查,并提出合理化建议。

2. 监督施工过程:监理人员应随时监督施工发展情况,确保施工符合设计和规范要求。

3. 进行质量检查:监理人员应对挖孔桩的质量进行检查,包括桩身、桩底、桩孔和钢筋等。

4. 提供技术支持:监理人员应在施工过程中提供技术咨询和解决方案,确保施工质量。

三、监理组织结构1. 监理人员:由具备相应资质和经验的专业工程师组成,包括监理总工程师、监理工程师等。

2. 监理机构:由监理人员所属的公司或者机构组成,负责监理人员的管理和协调工作。

四、监理流程1. 施工前期准备a) 对施工方案进行审查和确认;b) 制定监理计划;c) 了解设计图纸和相关规范要求。

2. 施工过程监理a) 监督施工发展情况;b) 验证施工工艺和施工设备是否符合要求;c) 检查人工挖孔桩的施工质量。

3. 施工结束及竣工阶段监理a) 进行最终验收;b) 编制竣工报告;c) 提供技术指导。

五、监理文件管理1. 监理计划:包括施工前期准备、施工过程监理和竣工阶段监理的具体计划。

2. 监理记录:对施工过程中的重要环节和问题进行记录,包括会议记要、检查记录等。

3. 监理报告:对施工过程中发现的问题、整改情况及建议进行书面报告。

4. 竣工报告:对整个施工过程进行总结和评价,并提出建议和意见。

六、附件本所涉及的附件如下:1. 人工挖孔桩监理计划模板2. 监理记录表格3. 施工方案审查意见表4. 最终竣工报告模板七、法律名词及注释1. 监理:指对工程施工过程进行监督和检查的行为。

2. 施工方案:包括施工的工艺、方法、进度计划、材料选用等安排的详细方案。

3. 质量检查:对工程实施过程中的质量进行检查和评估的过程。

人工挖孔桩安全监理细则范本

人工挖孔桩安全监理细则范本

人工挖孔桩安全监理细则范本第一章总则第一条为了规范人工挖孔桩工程的安全管理,保障工程施工人员的人身安全和设备的安全,提高工程质量和安全水平,制定本细则。

第二条本细则适用于所有人工挖孔桩工程,监理人员应按照本细则的要求进行安全监管。

第三条人工挖孔桩工程监理人员应具备监理资格证书,并熟悉相关法律法规,具备一定的工程技术专业知识和实践经验。

第四条人工挖孔桩工程应按照有关规范和标准要求进行施工,监理人员应对施工过程进行全过程监督管理。

第五条人工挖孔桩工程主要包括施工前准备、施工过程、施工结束后的验收、资料整理等环节,监理人员应对上述各环节进行监管。

第二章施工前准备第六条施工前准备包括安全技术交底、施工方案编制、施工人员培训等工作。

第七条施工单位应组织施工人员进行安全技术交底,明确施工过程中的安全风险和防范措施,并制定施工人员的安全操作规程。

第八条施工单位应编制详细的施工方案,包括工程的技术要求和施工步骤等内容,提前与监理人员进行沟通和确认。

第九条施工单位应对施工人员进行必要的培训,包括安全操作规程的培训、安全设备的使用和维护培训等,确保施工人员具备必要的安全意识和技能。

第三章施工过程管理第十条施工过程管理主要包括现场巡视、技术指导和安全纪律执行等。

第十一条监理人员应对施工现场进行巡视,及时发现安全隐患和问题,并提出整改措施。

第十二条施工单位应严格按照施工方案进行施工,不得擅自改变施工步骤和方法。

第十三条施工单位应按照相关规范和标准要求,正确使用和维护施工设备,定期进行检修和保养,确保施工设备的安全性能。

第十四条施工单位应加强对施工人员的安全教育和培训,提高施工人员的安全意识和技能,确保施工期间的人身安全。

第十五条施工单位应加强现场安全纪律的执行,包括佩戴安全帽、使用防护设备、严禁酒后上岗等。

第四章施工结束后的验收第十六条施工结束后,施工单位应组织验收,确保工程达到相应的质量要求和安全标准。

第十七条监理人员应参与施工结束后的验收工作,对工程质量进行评估,并提出相应意见和建议。

人工挖孔桩施工安全监理实施细则(范本)

人工挖孔桩施工安全监理实施细则(范本)

人工挖孔桩施工安全监理实施细则(范本)一、工程概况工程开挖深度18m,既属于危险性较大的分部分项工程。

也属于超过一定规模的危险性较大的分部分项工程,施工单位须组织专项方案专家论证会。

专项方案经论证后,专家组必须提交论证报告。

施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监、建设单位项目负责人签字后,方可组织实施。

二、安全监理人员及职责(一)安全监理人员1.总监:2.专业监理工程师:(二)总监的职责(三)专业监理工程师的职责一、监理依据1.《建设工程安全生产管理条例》(国务院令第393号)2.建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)3.省建设厅《关于限制使用人工挖孔灌注桩的通知》()4.《建筑桩基技术规范》(JGJ94-2008)5.《建筑地基基础施工及验收规程》(DBJ15-201-91)“附录总-1:人工挖孔桩灌注桩施工及安全规定”6.《爆破安全规程》(GB6722-2003)四、安全监理要点1.施工安全管理的必要文件(1)人工挖孔灌注桩施工图文件应由符合资格的施工图文件审查单位进行审查,审查意见应符合的各项规定。

(2)专项方案、安全应急预案。

专项方案必须执行《建筑地基基础施工及验收规程》(DBJ15-201-91)“附录总-1:人工挖孔灌注桩施工及安全规定。

(3)反映地质情况的钻探资料。

(4)工程监理单位专项监理方案。

(5)人工挖孔桩专业分包合同和总承包单位与专业分包单位的安全生产责任协议。

2.施工现场安全管理资料(1)人工挖孔桩施工作业人员的名册表、健康检查证明、施工安全培训教育、安全技术交底、作业班组班前安全活动记录等有关资料。

(2)人工挖孔桩安全操作规程。

(3)每天开工前每孔井的井下气体检测、试验记录(4)每节护壁混凝土模板拆除前和持力层扩底前有鉴定验收手续。

3.施工现场(1)施工现场所有设备、设施、安全装置、工具以及劳保用品确保完好和安全使用。

人工挖孔桩工程安全监理细则范文(2篇)

人工挖孔桩工程安全监理细则范文(2篇)

人工挖孔桩工程安全监理细则范文1、人工挖孔桩安全专项施工方案审核■人工挖孔桩施工特点人工挖孔的整个过程是用人工自上而下逐层用镐、锹进行挖掘,遇坚硬土层由锤、钎破碎,弃土装入活底吊桶或箩筐内,利用在孔口安装的支架,且以1-2t慢速卷扬机为动力,将弃土提升至地面,再用其他运输工具运出。

看似简单的作业过程,却充满着高危险性。

这是由人工挖孔施工特点决定的:1、作业空间窄小孔底挖孔作业人员始终处在吊物下面作业,孔底空间有限,极易遭受物体打击;挖孔作业人员上下桩孔容易失稳发生坠落。

2、作业环境复杂人工挖孔桩直径一般在800cm以上,深度在20m左右,最深可达40m。

施工中可能遇到无地下水或地下水较少的粘土、粉质粘土、含少量的砂、砂卵石、姜结石的粘土层、黄土层,也会遇到地下水位较高、涌水量大的冲击地带及近代沉积的含水量高的淤泥、淤泥质土层。

挖孔过程中有时会突然出现涌水和涌泥。

随着孔深的增加还可能出现缺氧或严重缺氧现象,有时还会遇到致命的有毒有害气体。

3、施工企业素质参差不齐且往往又层层转包;挖孔人员多是农民工,未受到必要的安全技术培训,自身防护能力较差;井上安全技术管理人员责任心不强等等。

由于上述原因,人工挖孔桩施工必须进行严格的安全监理。

首先应要求施工单位编写人工挖孔桩的安全专项施工方案及制定内容详实的安全技术措施,方案内容应符合有关规范相关条文及强制性标准(施工安全篇)的要求。

监理工程师应对方案进行认真审核并在施工过程中进行严格检查监督,确保安全生产无事故。

■方案审核主要内容1)预防高处坠落及物体打击的安全措施;2)预防井壁及护壁坍塌的安全措施;3)预防人员中毒和窒息的安全措施;4)预防井内透水和淹溺的安全措施;5)预防触电的安全措施;6)预防井底爆破事故的安全措施。

2、人工挖孔桩施工现场安全检查内容■施工现场应配备的安全防护设备1)垂直起吊机必须配电动起升限位,严禁使用手摇轱辙;2)鼓风机或空压机等通风设备;3)井孔内排水用的潜水泵等抽水设备;4)吊笼、爬梯等人员上下设备;5)井孔内防护用的半围防护板网;6)井孔内外联络用的通讯联络设备(对讲机或低压电铃等通讯设备);7)井孔内照明使用的安全照明灯具;8)安全帽、安全带、安全绳、应急软爬梯;9)急救设施如氧气瓶、氧气面罩等;10)备用电源如应急柴油发电机;11)气体测试仪。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表号:SCCS-QR-7.1.1-03监理实施细则人工挖孔桩(墩)工程名称N0.2012GY29麒麟科创园10-3地块一期编制审批上海市工程建设咨询监理有限公司2014年5月1日目录1工程概况2编制依据3专业工程的特点4监理工作流程5监理控制要点及目标值6监理工作方法及措施7质量控制与检查验收8安全施工的监理一、工程概况:工程名称:N0.2012GY29麒麟科创园10—3地块12#楼工程地点:江苏省南京市麒麟科技产业创新园10-3地块;在秦淮东河、上坝河及上坝支河围合的区域。

结构形式:框架建筑面积:20615.11㎡建设单位:神州数码(南京)信息科技有限公司设计单位:伍兹贝格建筑设计咨询(北京)有限公司、南京大学建筑设计研究院勘测单位:江苏南京地质工程勘察院监理单位:上海市工程建设咨询监理有限公司施工单位:上海建工七建集团有限公司工程特点:地基基础设计等级乙级、桩基设计等级乙级工工期:40天二、监理工程依据:1.《建筑桩基技术规范》(JGJ94-94)2.《建筑地基基础设计规范》(GB50007-2002)(2008版)3.《建筑抗震设计规范》(GB50011-2001)4.《混凝土结构设计规范》(GB50010-2002)5.《建筑工程施工质量验收统一标准》(GB50300-2001)6.《建筑地基基础工程施工质量验收规范》(GB50202-2002)7.《混凝土结构工程施工质量验收规范》(GB50204-2002)8.《高层建筑砼结构技术规程》(JGJ3-2002)9.《建筑基桩检测技术规程》(JGJ106-2003)10.《工程测量规范》(GB50026-2007)三、专业工程的特点1、本工程±0.00相当于吴淞高程19.30m.2、本工程根据《建筑地基基础设计规范》(GB50007-2011)和江苏南京地质工程勘察院提供的《神州数码(南京)城市信息服务产业基地岩土工程详细勘察报告》(工程编号为:2012-GK165-2)进行基础设计。

地基基础设计等级乙级,建筑桩基设计等级乙级。

3、本工程采用人工挖孔墩(桩)基础,墩(桩)径见WZH取用表,挖孔墩(桩)以 5 层中风化砂岩层为桩端持力层,该岩层饱和单轴抗压强度标准值为 6.690MPa,承载力特征值为3500kPa,入持力层深度不小于0.5m,施工过程应对照勘察报告确保桩端进入持力层深度要求.终孔前应用超前钻逐空对孔底5d范围内岩层进行检验,查明是否存在溶洞、破碎带和软夹层等,并提供岩芯抗压强度试验报告,抽捡数100%.4、承台高900mm,除特殊注明外底标高为-2.400,未定位的承台沿桩中心居中。

5、挖孔桩(桩)身混凝土强度等级为C40,钢筋保护层厚度 50.桩身钢筋连接均采用焊接,同一截面接头数量≤50%.焊接加强箍筋可置于主筋内侧。

混凝土护壁强度等级强度C20,护壁第一节应高出地面200mm。

6.桩基施工须按照国家现行施工质量验收规范和规程的要求执行,并应特别注意以下几点: (1)桩基施工前应清除场地表面或河沟内杂土和淤泥,回填河沟并对表层地基进行回填压实处理(压实系数不得小于0.94)回填高度不小于-1.5m;(2)人工挖孔墩(桩)孔完成后须清理干净底部沉渣;(3)桩孔开挖应严格遵守有关规范和规程,确保人身安全和桩身质量;(4)施工过程中如发现异常情况,请及时通知有关各方现场商定处理。

四、监理工作流程五、监理控制要点及目标值5.1认真复核人工挖孔桩的桩基定位是否符合设计要求;5.2认真审查施工组织设计或桩基专项施工方案是否可行,是否有针对性、是否具有操作性;5.3做好进场的原材料(包括商品砼)的验收和见证取样复试工作,以及施工过程中的试块的留置工作;5.4检查人工挖孔桩的定位、桩护壁、桩径、垂直度、终孔时的孔底沉渣或虚土的厚度、孔深及入持力层土(岩)性是否达到设计要求以及扩大头的尺寸;5.5严格控制钢筋笼的加工制作和安装的质量;5.6严格控制桩身砼的浇注质量,做好监理旁站工作;5.7督促施工单位做好桩基施工记录工作,为后期圈桩检测提供一手资料;5.8督促施工单位及时做好人工挖孔桩桩基的检测工作,参与设计单位的圈桩检测工作;5.9监理控制目标值:无质量事故及安全事故,桩基检测及验收均一次性合格,严格按照合同工期控制工程进度、严格控制工程经济签证。

六、监理工作方法及措施6.1桩基分包单位进场后监理审查施工单位企业资质等有关资料和质保体系、安保体系是否健全;6.1.1审查分包单位企业资质等有关资料1)分包单位企业资质等级证书、建设工程施工许可证、企业法人营业执照、企业安全生产许可证;2)项目经理及主要管理人员、技术人员、专职质检员、安全员、施工员的上岗证书;3)特殊工种(电焊工、电工等)的上岗证;4)检测仪器、工具的标定证书;5)施工组织设计或专项施工方案、施工现场临时用电方案等。

6.1.2检查分包单位质保体系、安保体系是否健全1)分包单位质保体系、安保体系组织机构落实情况;2)分包单位质保体系主要规章制度;3)分包单位安保体系主要规章制度。

6.2进行技术、质量、安全交底,严格按图施工,按规范施工;6.3严格材料成品的审核报验手续,严禁任何不合格品用于本工程。

机械设备所用电缆应完好,严防漏电、触电事件发生;6.4加强对施工过程的巡视、检查、验收,发现问题及时解决。

七、质量控制与检查验收人工挖孔桩质量控制可根据不同阶段分为事前控制、事中控制和事后验收。

7.1事前控制7.1.1技术准备对人工挖孔桩工程,在开工前监理人员要掌握并督促施工单位完成以下资料的准备、熟悉工作。

1)检查建筑物和邻近的高压电缆、通讯线路和其他地下管线,以及是否有地上、地下障碍物;2)施工场地的工程地质及有关水文地质资料;3)设计图纸和技术要求,及时组织图纸会审和设计院图纸交底;4)现场的测量基准点资料;5)施工过程中所用到的有关报表、规范、技术资料等;6)审查施工单位编写的施工组织设计,是否根据本工程实际特点编写、是否有针对性、各种技术措施是否可行、人员组织计划是否合理等。

7.1.2技术管理总包单位选择的施工单位是否满足上述6.1.1、6.1.2的要求。

分包单位选择的施工设备是否合理,是保证施工顺利能否的重要环节;监理人员要根据工艺要求严格审核查验施工单位报验进场的施工设备,不符合工艺要求,可能影响工程质量和工期的设备不准进场。

7.1.3材料准备施工单位拟用于本工程的材料,必须做好报验工作,监理人员是否同意材料在本工程使用要明确审核意见。

同时要对进场材料按规范要求取样做好材料的检验、试验工作,试验报告未给出试验结果前材料不得用于本工程。

本工程采用商品混凝土生产厂,还要求提供商品混凝土生产厂家资质证书和营业执照复印件,必要时查对原件;商品混凝土开始浇注前,应提供使用的商品混凝土的配合比通知单,符合要求后方允许浇注。

1)水泥:配制混凝土的水泥一般宜选用硅酸盐水泥或普通硅酸盐水泥;使用前必须查明其品种、强度等级,应具有出厂质量证明,到商砼厂后应分批见证取样,复试合格后才准使用;严禁使用快硬水泥浇筑水下混凝土;2)粗骨料:应采用质地坚硬的卵石、碎石,碎石粒径宜用15~25mm,卵石不宜大于50mm、碎石不宜大于40mm,含泥量不大于2%,无垃圾及杂物;不宜选用灰岩碎石;3)细骨料:选用质地坚硬、洁净的中粗砂,优先选用级配符合要求的河砂;砂的含泥量不大于5%,无垃圾、草根、泥块等杂物;4)外加剂:外加剂的选用要符合规范要求;根据设计要求,混凝土外加剂选用6~8%的膨胀防渗剂。

使用前,应进行掺入配比试验,外加剂应有产品合格证书;监理人员必须对其产品合格证检查留存,并做好记录。

5)拌合用水:不应含有影响混凝土正常凝结硬化及对钢筋有腐蚀作用的有害物质;污水、泥水、ph值小于4 的酸性水等,均不得用于混凝土拌合;6)钢筋:应有出厂合格证,钢筋到达现场,分批分规格检查验收并随机抽样,每批重量不大于60T,见证复试合格后方准使用。

7.1.4施工现场准备1)施工前首先要做好场地平整,按平面布置图的要求做好施工现场的施工道路、供水供电、施工设施放置、材料堆放及生活设施就位等有关布设和具体安排;2)施工前应逐级进行施工交底,并且要有书面材料发至各有关部门的有关人员手中;3)在部分工程桩正式开工前,应有选择性的按设计图纸进行成孔检验,同一地质条件成孔数量不应少于二个。

检验目的:核对地质资料、核对孔底持力层土(岩)性,检验护壁井圈等施工工艺及技术要求是否合适。

如有问题,尚需选择补救措施或重新调整施工工艺。

成孔结束后应检验孔径、垂直度和孔壁稳定等指标是否满足设计要求,如满足设计要求时,所用施工工艺参数即为施工时选择工艺参数的依据。

7.2事中控制在桩基施工过程中,监理人员应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程监督检查,并认真做好施工监理检查记录,发现问题及时纠正,确保各项指标控制在规范允许范围以内。

7.2.1护壁井圈检查1)开孔前,检查桩位必须放样准确,首先检查施工单位在桩位外设置定位的龙门桩,安装护壁井圈模板必须用桩中心点校正模板位置与设计轴线的偏差不得大于20mm。

2)护壁顶面应比场地高出150~200mm,壁厚比场地标高面下的厚度大100~150mm,每节井圈高约1m左右。

3)护壁的厚度不宜小于100mm,混凝土强度等级不得低于桩身,混凝土强度等级、拉结筋、配筋应符合设计要求。

4)上、下节护壁的搭接长度不得小于50mm;每节护壁应在当天完成,混凝土必须保证密实,如有渗水,应督促及时使用速凝剂修补。

井圈模板拆除应在24h后进行;井圈混凝土有蜂窝、渗漏现象应及时补强,以防发生事故。

5)同一水平面上的井圈任意直径的极差不得大于50mm。

6)遇有局部或厚度小于1.5m流动性淤泥和可能出现涌土涌砂时,每节护壁井圈的高度可减小到300~500mm,并随挖随验收随浇注混凝土;采用钢护壁井圈(即钢护筒)或有效的降水措施等方法进行处理。

7.2.2清底、沉放钢筋笼检查挖至设计标高时,孔底不应有积水,终孔后清理好护壁井圈上的淤泥和孔底残渣、积水,测量孔深,符合设计要求后,立即沉放钢筋笼,再次清孔底沉渣,立即封底和浇注桩身混凝土。

7.2.3混凝土灌注桩检验控制标准1)人工挖孔桩平面位置、桩径、垂直度的允许偏差如表2。

人工挖孔桩平面位置、桩径、垂直度的允许偏差表2①灌注桩桩位偏差、检查时间:过程检验可量测护筒中心;最终检验(桩位竣工平面图)在开挖后把桩顶浮浆凿除,标出桩中心与设计轴线之间关系的偏差,用钢尺量测。

检查数量:全数量测,并要求施工单位按量测结果绘制竣工桩位图。

②桩垂直度允许偏差检查要求全数检测,检测方法采用吊垂球测量。

③桩径检查用钢尺量测桩径,护壁内衬厚度不包括在桩径内,检测数量为全数检查。
