市政项目工程特点、重点、难点及主要对策

市政项目工程特点、重点、难点及主要对策
一、工程特点、重点、难点
本工程作为大型市政工程建设项目,其设计新颖,专业系统全面,技术复杂,施工周期长,参与施工的人员和单位多,影响施工进度、质量、安全等的因素纷繁复杂。

归纳起来,主要有以下特点:
1.1本工程施工区域主要为规划道路范围内,现阶段各住宅地块施工单位都相继进场,为了满足各住宅地块的正常施工,尽可能减小市政施工对各住宅地块的影响,我单位中标后将采取半幅施工。

因此本工程施工进度控制较其他工程有较大差异的特点。

1.2本工程设计分部分项工程较多,涉及有给水管线、再生水管线、通信管线、热力管线、雨污水管线、燃气管线、道路工程、交通工程、电气工程、管沟主体结构工程以及管沟内附属工程等。

各类分项工程的施工方法,质量控制标准等都不相同,对施工管理人员的综合知识要求较高,相关物资材料种类较多、用量较大。

1.3本工程管沟及其他地下管线沟槽开挖均较深(综合管沟许多部位超过8米,污水管线也有许多部位超过5米,雨水方沟开挖深度也超过5米),较为突出的是综合管沟开挖,管沟开挖横截面较大(槽底宽约9米),且现场为半幅施工,另一半福有施工重载车辆通行的特点。

1.4综合管沟结构施工,综合管沟施工进度直接制约着整个工程的施工工期,因此要合理安排施工顺序,并要充分考虑管线的勾头施工和验收工作,是整个施工进度控制的重点。

1.5整个施工区域内有前期已预埋的临时电缆、临时给排水管线,以及原市
政给水干管管线。

沟槽开挖前,及时物探现况各种地下管线的位置及高程,积极配合各管线管理单位和规划、设计单位开展工作,对相应地下管线采取有效、严密的技术措施,防止开挖过程中造成既有管线的损坏。

是本工程的重点之一。

1.6综合管沟施工中施工缝、变形缝的防水施工质量是整个地下综合管沟施工的控制重点。

1.7各专业管线施工,接口形式多样,保证接口强度及严密性是本工程的难点之一。

1.8本工程综合管沟各交叉口以及支沟,结构较为复杂。

不同交叉口和支沟,结构断面也有所不同,处理好各口相交及出入口形式对测量、模板支护等工作有着更高的技术要求,是本工程的难点。

1.9给水管线、再生水管线、通信管线、热力管线均在管沟内部施工,相应的支架、管材、管件均只能用吊车通过投料口进行吊运,给施工成本和进度造成影响,再加上管沟内部空间较狭小、管材、管件质量较重,上述材料在管沟内的运输和相应保护措施也是本工程难点。

1.10本工程受施工场地及涉及专业面广等影响,工期的保证是整个施工的重点。

二、主要对策
2.1针对半幅施工,进度控制的特点,结合各专业施工工序和工作量编制各专业施工进度计划。

然后结合现场情况,把各专业施工计划套入施工总进度计划,合理调整各专业施工进度计划的开工时间,优化施工方案。

进度计划控制步骤如下:
(1)在收集资料和调查研究的基础上编制出切实可行的施工进度计划。

(2)根据总计划编制年度计划、季度计划、月计划、周计划层层分解,相互关联。

(3)进度计划的跟踪检查与调整;它包括定期跟踪检查所编制进度计划的执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。

2.2针对分部分项工程较多,以及涉及材料种类多、数量大特点,项目部在成立之初就选择有丰富经验的各专业管理人员,确保施工过程中项目部能有条不紊的开展各项工作,进而保证整个工程的施工进度、质量和安全。

施工物资设备、机械等,优先选用公司合格供应商,首先对相应材料和设备进行咨询,了解市场价格与储备情况,然后确定物资设备、机械等进场时间,不影响施工进度。

2.3针对本工程管沟及其他地下管线沟槽开挖均较深,且为了保证地块交通的通畅,采取半幅施工的实际情况,因此现场对沟槽的支护要求较高。

由于未施工半幅通行的车辆均为重载车辆,沟槽支护较普通支护要求要严格的多。

为了保证支护的安全,我项目部组织有丰富基坑支护经验的土建工程师编制基坑支护专项方案,并请专家对该方案进行论证。

确保支护方案的合理性和安全性。

2.4针对综合管沟结构施工制约着施工总进度的问题,我项目部计划把整个施工区域划分成若干个施工段分若干个队伍对各个施工段进行流水施工,保证管沟主体结构施工进度。

2.5针对在沟槽开挖过程中,对地下管线的保护,我项目部将采取以下措施,保证地下管线的安全:
(1)地上、地下障碍物及现况管线调查及分析
1)根据图纸及现场实地管线调查,本施工区域内地上障碍物主要是沿前程南路有一道管沟、场区电塔等;地下现况管线主要有前程南路以南有一段东西走
向的自来水管线以及场区内临时排水管线、临时供水管线、临时电缆等,以上障碍物或管线与规划管线、地下结构物、道路等有多处交叉,部分原有管线须拆改移或加固、悬吊保护。

2)进场后,对现况管线进行详细的调查及物探、坑探,将现况管线类型、位置、埋深等标识在地面上,并绘制详细的地下管线图,同时根据设计图纸,放出规划管线位置,对规划管线和现况管线交叉点,核算现况管线和规划管线高程,编制详细的拆改移现况管线方案,待建设单位和管线管理单位批准后实施;若高程不冲突,则编制详细的管线保护方案报建设单位、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施。

(2)地下现况管线的保护
1)在沟槽开挖前,投入一定力量进行现况管线的调查摸底工作,制定切实可行的管线保护措施,开槽前在现场作出明显标识,防止意外损坏,保证各条现况管线在施工期间正常运行。

2)根据设计要求需要进行改移的管线,提前与管线所属单位联系,及早向建设单位、监理及管线所属单位上报管线改移方案,争取尽快得到批复,保证工程顺利进行。

3)开槽施工时,在接近现况管线的位置,禁止使用机械开挖,采取人工开挖,避免损坏管线。

4)管线的悬吊保护计划采用工字钢横跨沟槽,作为主要承重结构,被悬吊管线用均匀分布的槽钢加以支撑,通过长杆螺栓,可靠地固定在工字钢上。

雨污水管保护
的难点之一的问题。

在施工过程中,严格执行管线试验程序,以及相应验收规范,特别是电焊和热熔焊接等管线须对每道焊缝进行编号,且对每道焊缝的操作人员和技术负责人员以及操作时间和天气进行记载,做到每道焊缝均能追述。

2.8针对本工程综合管沟各交叉口以及支沟,结构较为复杂。

不同交叉口和支沟,结构断面也有所不同,处理好各口相交及出入口形式对测量、模板支护等工作有着更高的技术要求的难点。

将组织我单位有着丰富经验的工程师对以上所述节点编制测量及模板安装专项方案,经公司总工审批后实施,确保该方案的适用性和安全性。

2.9针对本工程管线材料较多、施工区域狭窄、且管沟内管线运输较为困难的情况,将采取以下措施:
(1)联系运输车辆与交管部门协调确定材料进场运输路线,确保不因材料供应问题影响施工进度。

(2)本单位计划管沟内管材、管件的运输和吊运尽可能安排在晚上进行,在施工前一天计划好施工所需材料规格、数量,在晚上备足以上材料,既保证第二天施工需要,又减小了材料吊装和运输对临时道路车辆通行的影响以及管沟内运输对管沟内安装作业的影响。

2.10针对工期控制,采取以下措施:
(1)项目部实行一级管理,从项目经理、总工程师、生产经理、到现场各类专业人员,我们都将选派能力强、素质高、有丰富同类工程施工经验、具有拼搏、奉献和敬业精神的人员,组建精干、高效的项目经理部。

(2)发挥团队精神的原则:项目的最终成功要依靠项目团队的努力,因此,组织机构的设置和人员配备要有利于大家充分发挥团队精神。

在目标设置上,要努力把项目目标和员工个人目标有机地结合起来。

(3)施工进度计划实行分级控制:包括施工项目总进度计划、阶段进度计划、分部分项工程进度计划、材料计划、劳动力计划、月(周)进度作业计划等,
各级计划从人、材、机等各个方面按时间节点逐层分解,逐点控制,编制对象从大到小,范围由总体到局部,层次由高到低,内容由粗到细。

计划的执行由下而上,从周、月进度计划、分部分项工程进度计划开始,逐级按进度目标控制,最终完成施工项目总进度计划。

(4)订立进度控制工作制度,对进度计划执行情况的检查时间、检查方法等以召开协调会议的方式解决。

建立生产例会制度,在总进度计划控制下,安排周、日作业计划,在例会上对进度控制点进行检查是否落实。

每日各专业施工进度、施工区域情况汇总提供给各专业施工方和分包商,以便互相做好协调工作,以免互相发生冲突。

(5)加快施工进度的其他措施:尽可能采用先进施工技术、方法和新材料、新工艺;落实施工方案,在实际进度与计划进度发生偏差时,能适时采用计划调整技术,指导现场施工,纠正偏差。

合集下载

市政道路施工重点难点 市政工程重点、难点分析及解决措施

市政道路施工重点难点 市政工程重点、难点分析及解决措施

市政道路施工重点难点市政工程重点、难点分析及解决措施导读:就爱阅读网友为您分享以下“市政工程重点、难点分析及解决措施”资讯,希望对您有所帮助,感谢您对的支持!一、工程重点分析及控制措施(一)工程重点分析1、路内管沟回填、撼砂及填方路段的路基填土施工工艺、施工技术,与道路工程施工质量密切相关。

如果管沟回填撼砂及路基填土密实度达不到设计要求,可导致路面下沉,影响使用功能。

2、道路结构层厚度及压实度,是道路施工的重要环节,结构厚度及压实度如果满足不了设计要求,可降低使用功能。

3、排水管道为无压管道,管道坡度如果不符合设计要求,可导致排水不畅通,甚至倒流水。

4、管道沟槽施工,一般存在槽底超挖、沟槽坡度小等质量通病。

槽底超挖可导致管道下沉、断裂影响使用功能;沟槽坡度小可产生塌方隐患。

5、管道接口是管道安装的重要环节,如果接口不严密,出现渗漏,不仅影响使用功能,甚至会引发重要环境事件。

6、构筑物是主体工程的重要配套项目,砖砌体、混凝土浇筑施工工艺、施工技术,满足不了施工规范要求,可影响主体工程使用功能;砌筑砂浆及混凝土强度如果不符合设计要求,则直接影响构筑物的使用功能和安全性。

7、原材料质量直接影响产品质量及安全性;材料供应又和施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。

(二)工程重点的对应措施1、路内管沟回填、撼砂及路基填土,必须按施工规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。

2、道路结构层在大面积摊铺前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。

道路结构层及路面,在碾压过程中,应严格遵守碾压程序及碾压遍数。

砂石料基础及水稳混合料基层碾压,还应控制含水量;沥青混凝土面层碾压,应控制初压及终压温度。

3、排水管道敷设,必须用水准仪跟踪测量。

管道基础、管底高程测量,要求每5m设一点,复测每10m设一点。

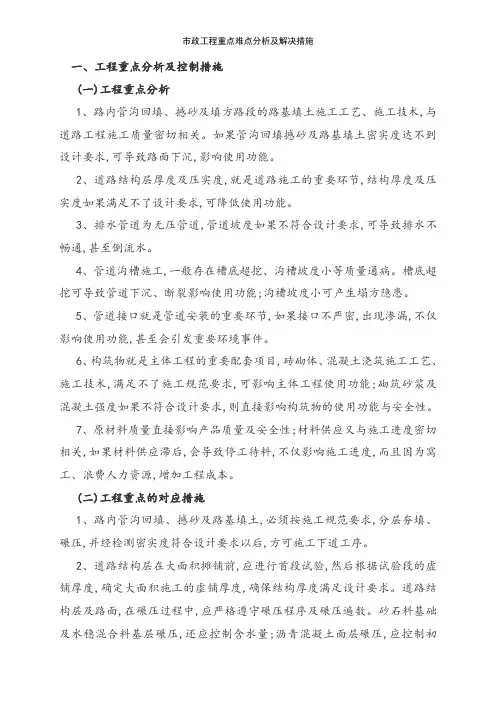

市政工程重点、难点分析及解决措施

市政工程重点、难点分析及解决措施

市政工程重点、难点分析及解决措施工程重点分析及控制措施在道路工程施工中,有几个关键环节需要特别注意。

首先是路内管沟回填、撼砂及填方路段的路基填土施工工艺和施工技术。

如果密实度达不到设计要求,会导致路面下沉,影响使用功能。

其次是道路结构层厚度及压实度。

如果不满足设计要求,会降低使用功能。

还有排水管道、管道沟槽施工、管道接口和构筑物等环节,都需要注意施工质量。

针对这些重点,需要采取相应的控制措施。

首先,路内管沟回填、撼砂及路基填土必须按照规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。

其次,在道路结构层施工前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。

在施工过程中,还应严格遵守碾压程序及碾压遍数。

对于沥青混凝土面层碾压,应控制初压及终压温度。

对于排水管道,应该用水准仪跟踪测量,并且管道基础、管底高程测量时,要求每5m设一点,复测每10m设一点。

经自检合格后,申报监理工程师验收。

在机械开槽挖土时,应安排人工配合清底。

施工中一旦槽底超挖,应撼砂处理;沟槽边坡应符合设计要求,在开槽前,应计算出沟槽上口宽度,并用白灰画出开挖边线,机械应按边线开挖。

管道接口是管道安装的重要环节,应安排专技工操作,操作人员上岗前必须经过技术培训,并熟练掌握操作技术。

管道接口完工后,应经过水压试验(闭水试验),合格后方可回填。

最后,原材料质量直接影响产品质量及安全性,材料供应又和施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。

因此,在施工前应该充分准备好所需的原材料,并严格按照规范要求进行管理和使用。

6、在构筑物施工中,需要合理搭配专业技工和力工,确保混凝土和砌筑砂浆的材料配比符合设计要求,砂石料和水泥的质量也要达到标准。

同时,混凝土和砌筑砂浆的搅拌需要使用搅拌机。

7、为了确保材料质量,采购时应比较三家供应商的货物,材料规格、型号和材质也必须符合设计要求。

市政工程技术标工程特点、难点、重点

市政工程技术标工程特点、难点、重点

市政工程技术标工程特点、难点、重点市政工程技术标工程是指在城市建设过程中,通过专业技术标准来规范和指导工程建设,确保工程质量和安全。

市政工程技术标工程具有其独特的特点、难点和重点,下面将分别进行详细阐述。

一、特点1.1 多样化的工程类型:市政工程技术标工程涵盖了道路、桥梁、给水排水、绿化等多个方面,工程类型多样化,需要针对不同类型的工程制定相应的技术标准。

1.2 长周期的工程施工:市政工程技术标工程往往需要长周期的施工周期,需要对施工过程进行严格的管理和监督,确保工程按照标准进行。

1.3 复杂的地理环境:市政工程技术标工程往往建设在城市繁忙的地理环境中,包括繁忙的交通、密集的建筑等,需要在这种复杂环境下进行施工,增加了工程的难度。

二、难点2.1 土地资源有限:城市市政工程技术标工程建设需要占用大量的土地资源,但城市土地资源有限,需要在有限的土地上进行规划和建设,增加了工程的难度。

2.2 施工难度大:市政工程技术标工程往往需要在城市繁忙的环境中进行施工,包括繁忙的交通、密集的建筑等,需要在这种环境下进行施工,施工难度大。

2.3 环保要求高:市政工程技术标工程建设需要符合环保要求,包括减少对环境的污染、保护生态环境等,增加了工程的难度。

三、重点3.1 安全施工:市政工程技术标工程建设过程中,安全施工是重中之重,需要制定严格的安全管理措施,确保施工过程中不发生安全事故。

3.2 质量控制:市政工程技术标工程建设需要严格控制工程质量,确保工程符合相关技术标准,保证工程的可靠性和持久性。

3.3 环保治理:市政工程技术标工程建设需要符合环保要求,包括减少对环境的污染、保护生态环境等,需要加强环保治理,确保工程建设对环境的影响最小化。

四、结论市政工程技术标工程具有多样化的工程类型、长周期的施工、复杂的地理环境等特点,面临土地资源有限、施工难度大、环保要求高等难点,需要重点关注安全施工、质量控制、环保治理等方面,确保工程建设顺利进行,符合相关技术标准。

市政工程重点难点分析及解决措施

市政工程重点难点分析及解决措施

一、工程重点分析及控制措施(一)工程重点分析1、路内管沟回填、撼砂及填方路段的路基填土施工工艺、施工技术,与道路工程施工质量密切相关。

如果管沟回填撼砂及路基填土密实度达不到设计要求,可导致路面下沉,影响使用功能。

2、道路结构层厚度及压实度,就是道路施工的重要环节,结构厚度及压实度如果满足不了设计要求,可降低使用功能。

3、排水管道为无压管道,管道坡度如果不符合设计要求,可导致排水不畅通,甚至倒流水。

4、管道沟槽施工,一般存在槽底超挖、沟槽坡度小等质量通病。

槽底超挖可导致管道下沉、断裂影响使用功能;沟槽坡度小可产生塌方隐患。

5、管道接口就是管道安装的重要环节,如果接口不严密,出现渗漏,不仅影响使用功能,甚至会引发重要环境事件。

6、构筑物就是主体工程的重要配套项目,砖砌体、混凝土浇筑施工工艺、施工技术,满足不了施工规范要求,可影响主体工程使用功能;砌筑砂浆及混凝土强度如果不符合设计要求,则直接影响构筑物的使用功能与安全性。

7、原材料质量直接影响产品质量及安全性;材料供应又与施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。

(二)工程重点的对应措施1、路内管沟回填、撼砂及路基填土,必须按施工规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。

2、道路结构层在大面积摊铺前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。

道路结构层及路面,在碾压过程中,应严格遵守碾压程序及碾压遍数。

砂石料基础及水稳混合料基层碾压,还应控制含水量;沥青混凝土面层碾压,应控制初压及终压温度。

3、排水管道敷设,必须用水准仪跟踪测量。

管道基础、管底高程测量,要求每5m设一点,复测每10m设一点。

经自检合格后,申报监理工程师验收。

4、机械开槽挖土,应安排人工配合清底。

机械挖土接近槽底标高时,预留200mm~300mm厚土层,用人工开挖。

市政工程技术标工程特点、难点、重点

市政工程技术标工程特点、难点、重点

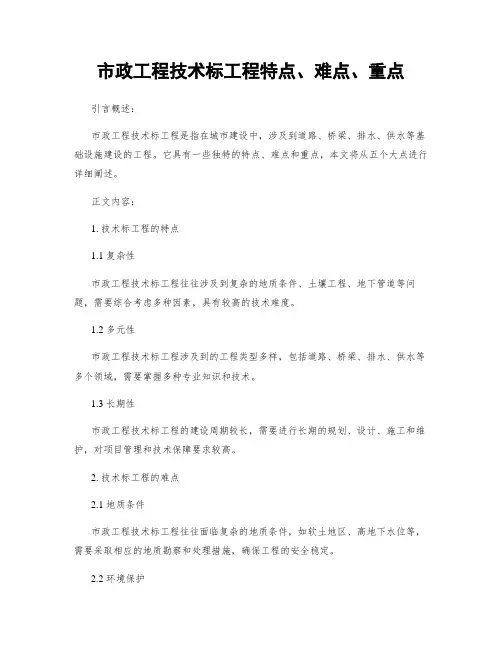

市政工程技术标工程特点、难点、重点引言概述:市政工程技术标工程是指在城市建设中,涉及到道路、桥梁、排水、供水等基础设施建设的工程。

它具有一些独特的特点、难点和重点,本文将从五个大点进行详细阐述。

正文内容:1. 技术标工程的特点1.1 复杂性市政工程技术标工程往往涉及到复杂的地质条件、土壤工程、地下管道等问题,需要综合考虑多种因素,具有较高的技术难度。

1.2 多元性市政工程技术标工程涉及到的工程类型多样,包括道路、桥梁、排水、供水等多个领域,需要掌握多种专业知识和技术。

1.3 长期性市政工程技术标工程的建设周期较长,需要进行长期的规划、设计、施工和维护,对项目管理和技术保障要求较高。

2. 技术标工程的难点2.1 地质条件市政工程技术标工程往往面临复杂的地质条件,如软土地区、高地下水位等,需要采取相应的地质勘察和处理措施,确保工程的安全稳定。

2.2 环境保护市政工程技术标工程在建设过程中需要考虑环境保护的问题,如噪音、振动、粉尘等对周边居民和生态环境的影响,需要采取相应的措施进行管理。

2.3 施工难度市政工程技术标工程的施工难度较大,需要克服地下管道、交通疏导、施工时间限制等问题,确保施工的安全高效。

3. 技术标工程的重点3.1 设计方案市政工程技术标工程的设计方案是整个工程的核心,需要考虑工程的功能、经济性、安全性等多个方面,确保设计方案的合理性和可行性。

3.2 施工技术市政工程技术标工程的施工技术对工程的质量和进度有着重要影响,需要合理选择施工方法、材料和设备,确保施工的高效和质量。

3.3 质量控制市政工程技术标工程的质量控制是确保工程质量的关键,需要建立科学的质量管理体系,进行全过程的质量监控和检测,确保工程达到设计要求。

总结:市政工程技术标工程具有复杂性、多元性和长期性的特点,面临地质条件、环境保护和施工难度等难点,其设计方案、施工技术和质量控制是重点。

在市政工程技术标工程的建设过程中,需要综合考虑各种因素,确保工程的安全稳定、质量可靠,为城市的发展和居民的生活提供良好的基础设施支持。

市政工程重点、难点分析及解决措施

市政工程重点、难点分析及解决措施

市政工程重点、难点分析及解决措施一、项目概述道路改造:对现有的道路进行拓宽、加固、美化等改造,提高道路的通行能力和安全性,同时增加绿化带和人行道,改善城市环境。

排水系统:建设新的排水管网和泵站,对原有的排水管网进行维修和改造,提高排水系统的排水能力和防洪能力,防止城市内涝。

公共设施:建设新的公共设施,如公交站台、自行车停放处、垃圾采集站等,为市民提供便利和服务,同时优化城市管理。

景观照明:安装新的景观灯具和照明设备,对原有的灯具进行更换和升级,提高照明效果和节能效率,同时营造美观和舒适的夜景。

本项目的总投资为2亿元,计划工期为18个月,估计于2024年6月竣工。

二、重点、难点分析施工场地狭窄:由于本项目涉及到对现有道路的改造,因此施工场地受到道路宽度和周边建造物的限制,导致施工空间狭窄,施工机械和材料的运输和存放艰难。

交通影响大:由于本项目涉及到对现有道路的改造,因此施工过程中会对道路交通产生一定的影响,导致交通拥堵、行人不便等问题。

排水系统复杂:由于本项目涉及到对现有排水系统的改造和新建排水系统的接入,因此需要考虑排水系统的设计、施工、运行等多方面的因素,同时要保证原有排水系统在施工期间不受影响。

公共设施多样:由于本项目涉及到多种类型的公共设施的建设,因此需要根据不同的功能和需求进行合理的规划、设计和施工,同时要与周边环境协调一致。

景观照明要求高:由于本项目涉及到景观照明的安装和改造,因此需要考虑照明效果、节能效率、安全性等多方面的因素,同时要符合城市规划和审美标准。

三、解决措施选择适合狭窄场地的施工机械和设备,如小型挖掘机、推土机、混凝土泵车等,减少施工占地面积。

加强施工现场的管理,合理安排材料的运输和存放,避免堆放在道路上或者影响交通的地方。

制定详细的交通组织方案,合理划分施工区域和非施工区域,设置明显的交通标志和信号灯,引导车辆和行人安全有序地通行。

加强与交警部门的沟通和协调,及时报告施工进度和情况,根据实际需要调整交通管制措施,保证交通秩序和安全。

市政道路工程特点、重点、难点及解决方案

市政道路工程特点、重点、难点及解决方案第一节工程施工排水工程量大要确保按工期完成施工任务,必须保证投入充足的施工机械。

解决方案:1、进场后马上进行临时施工便道的修筑,以便进行土方、材料的运输;2、根据现场情况,采用三班制24小时不间断施工;3、采用各种先进设备和施工机械,配备足够数量,能满足各施工区段施工需要的机械及人力。

第二节努力控制施工对环境的影响工程施工过程中必须努力控制施工对环境的影响。

解决方案:1、明确并制定各类环境(管线和运营道路等)的安全控制标准。

2、对难点技术制定完善的施工对策及技术措施,严格各项工艺标准,必须做到万无一失。

3、进行针对性强的、严密的监控量测,把工程施工过程中地层、支护结构和周围环境的动态变化始终置于可控状态。

4、建立以“防塌、防沉”为核心的技术指导原则。

“防塌”一方面是指杜绝塌方事故的发生,另一方面是指施工过程中务必把可能存在的塌方隐患降至最低。

“防沉”一方面是指控制地面沉降,把工程施工引起的地表沉降控制在规定的30mm之内;另一方面的是指沉降的控制,除上述30mm的地表下沉标准外,还应针对不同的环境特征建立不同的沉降控制标准,并在施工过程中严格执行。

5、针对不同的环境特征分别制定针对性较强的、相对完善的防护措施。

第三节沥青混凝土路面裂缝产生原因及防治措施一、沥青混凝土路面裂缝类型一般来说,沥青混凝土路面裂缝大体分为两种类型:一种是荷载型裂缝,即主要由于行车荷载作用下产生的裂缝。

在车辆荷载作用下,半刚性基层底部产生拉应力,如果拉应力大于基层材料的抗拉强度,则基层底部很快开裂,直至影响到沥青面层;另一种是非荷载型裂缝,以温度裂缝为主的低温收缩裂缝和温度疲劳裂缝;由于施工工艺不当或用了不合格材料产生的裂缝。

两种类型的裂缝分别通过横向裂缝、纵向裂缝、网裂和反射裂缝等形式表现出来。

二、裂缝形式产生原因分析及预防措施(一)横向裂缝1、表现形式裂缝与路中心线基本垂直,线宽不一,缝长有的贯穿整幅路面,有的路面部分开裂。

市政工程重点、难点分析及解决措施[6]

市政工程重点、难点分析及解决措施一、项目概述道路工程:包括道路改造、拓宽、修复、绿化等,旨在提高道路的通行能力和安全性,改善道路的环境质量,满足市民的出行需求。

桥梁工程:包括桥梁建设、加固、维修等,旨在增加桥梁的承载能力和耐久性,提高桥梁的美观性和舒适性,保障桥梁的正常运行。

排水工程:包括排水管网建设、改造、清淤等,旨在优化排水系统的结构和功能,提高排水系统的排水能力和防洪能力,减少排水系统的污染和损耗。

公园工程:包括公园建设、改造、绿化等,旨在增加公园的数量和面积,提高公园的景观质量和生态效益,满足市民的休闲娱乐需求。

本项目的总投资为10亿元,计划于2023年8月开工,2025年12月竣工。

本项目的目标是为本市打造一个现代化、智能化、生态化的市政环境,提升本市的城市形象和品质。

二、项目重点技术创新:本项目采用了一些先进的技术和设备,如智能交通管理系统、智能排水监测系统、生态雨水花园等,以提高项目的技术水平和效率。

质量控制:本项目严格遵守国家和地方的相关标准和规范,如《城市道路工程技术规范》、《城市桥梁设计规范》、《城市排水设计规范》等,以保证项目的质量和安全。

环境保护:本项目注重环境保护和资源节约,如采用低碳材料、节能设备、循环利用等措施,以减少项目对环境的影响和消耗。

三、项目难点地质条件复杂:本市地处地震带和山区,地质条件复杂多变,如岩土层不均匀、地下水位高低不一、地下管线密集等,给施工带来了很大的艰难和风险。

施工空间狭小:本市人口密度高,建造密集,施工空间狭小,如道路两侧有建造物、桥梁下有河流、排水管网周围有其他设施等,给施工带来了很大的限制和干扰。

施工时间紧张:本项目工期较短,任务较重,施工时间紧张,如道路工程需要在交通高峰期避开施工、桥梁工程需要在气候条件合适时进行施工、排水工程需要在雨季前完成施工等,给施工带来了很大的压力和挑战。

施工成本高昂:本项目投资规模大,技术要求高,施工成本高昂,如道路工程需要使用高性能的材料和设备、桥梁工程需要使用大型的机械和设备、排水工程需要使用专业的仪器和设备等,给施工带来了很大的经济负担。

市政道路工程重难点分析及应对措施

2.7重点、关键和难点工程的施工方案、方法及其措施工程特点、重点(关键)和难点分析与对策.1工程特点、重点(关键)和难点情况分析(1)工程量大,工期紧,施工现场相互干扰大。

为确保工期,必须将能展开施工的工作面尽快展开,特别是前期施工期间,要保证地面道路社会车辆通行,造成了本来狭窄的场地更加紧张。

(2)地质条件较差,既有公路与拼接公路处容易发生差异沉降,设计采用的软基处理措施多,也含有不均匀沉降,软基处理施工的好坏对既有路基拼接加宽的质量尤为重要。

(3)本标段桥梁数量大,工序多,包括下部结构、上部结构等施工内容繁多,如何合理安排施工顺序,加快施工进度,亦是施工的重要内容,特别是部分桩基需穿过溶洞,不可预见因素多,施工难度大。

(4)本工程为在既有道路上建高架桥,下部结构施工时,要实施施工围挡,同时不能影响既有公路通行,交通与施工的相互影响大。

如何处置好施工与行车的关系将是一个非常突出的问题。

(5)地道基坑开挖深度范围内土质复杂,土质差,地道主体工程设计为明挖顺作法施工,施工前应做好围护结构。

基坑开挖宽度、深度大,对支撑要求严,要认真搞好支撑设计与施工,保证支撑稳定,确保围护结构的安全。

场址区分布岩溶、溶洞,开挖时易坍塌、涌水突泥,施工中需加强基底岩溶探查工作。

此外,地道两侧距离既有建筑物较近,施工时必须采取稳妥的施工方法和合理的施工工序,以确保地面建筑物的安全和管线的正常使用。

(6)地道施工干扰较大在新淮海西路与三环西路交叉口,桥梁和地道存在交叉施工,不同项目间的施工相互干扰大,且线路两侧既有建筑物较多,施工前应对其进行必要的防护,施工中应加强监测,防止对既有建筑物的损伤。

施工中要确保各主要道路保持畅通,不得中断,交通车辆多,人员多,对施工不可避免地造成干扰。

本工程土方开挖和弃置工程量大,且白天不能进行出土运输、夜间施工不扰民,组织难度大。

.2工程难点对策及措施(1)本工程前完成桩基施工,前完成承台、立柱施工,才能满足业主阶段工期目标要求。

市政道路工程重难点分析与应对措施方案

2.7重点、关键和难点工程的施工方案、方法及其措施2.7.1工程特点、重点(关键)和难点分析与对策2.7.1.1工程特点、重点(关键)和难点情况分析(1)工程量大,工期紧,施工现场相互干扰大。

为确保工期,必须将能展开施工的工作面尽快展开,特别是前期施工期间,要保证地面道路社会车辆通行,造成了本来狭窄的场地更加紧张。

(2)地质条件较差,既有公路与拼接公路处容易发生差异沉降,设计采用的软基处理措施多,也含有不均匀沉降,软基处理施工的好坏对既有路基拼接加宽的质量尤为重要。

(3)本标段桥梁数量大,工序多,包括下部结构、上部结构等施工内容繁多,如何合理安排施工顺序,加快施工进度,亦是施工的重要内容,特别是部分桩基需穿过溶洞,不可预见因素多,施工难度大。

(4)本工程为在既有道路上建高架桥,下部结构施工时,要实施施工围挡,同时不能影响既有公路通行,交通与施工的相互影响大。

如何处置好施工与行车的关系将是一个非常突出的问题。

(5)地道基坑开挖深度范围内土质复杂,土质差,地道主体工程设计为明挖顺作法施工,施工前应做好围护结构。

基坑开挖宽度、深度大,对支撑要求严,要认真搞好支撑设计与施工,保证支撑稳定,确保围护结构的安全。

场址区分布岩溶、溶洞,开挖时易坍塌、涌水突泥,施工中需加强基底岩溶探查工作。

此外,地道两侧距离既有建筑物较近,施工时必须采取稳妥的施工方法和合理的施工工序,以确保地面建筑物的安全和管线的正常使用。

(6)地道施工干扰较大在新淮海西路与三环西路交叉口,桥梁和地道存在交叉施工,不同项目间的施工相互干扰大,且线路两侧既有建筑物较多,施工前应对其进行必要的防护,施工中应加强监测,防止对既有建筑物的损伤。

施工中要确保各主要道路保持畅通,不得中断,交通车辆多,人员多,对施工不可避免地造成干扰。

本工程土方开挖和弃置工程量大,且白天不能进行出土运输、夜间施工不扰民,组织难度大。

2.7.1.2工程难点对策及措施(1)本工程2014年5月12日前完成桩基施工,2014年7月10日前完成承台、立柱施工,才能满足业主阶段工期目标要求。
