隧道消防管道安装技术交底
消防管道装安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、交底部位:____________________四、交底时间:____________________五、交底内容:1. 安全生产责任制(1)施工单位必须建立健全安全生产责任制,明确各级管理人员、施工人员的安全职责。
(2)各级管理人员要加强对施工现场的监督检查,确保安全生产。
2. 施工人员安全教育培训(1)施工人员必须接受三级安全教育,经考核合格后方可上岗作业。
(2)施工人员要熟悉消防管道安装的施工工艺、安全操作规程和应急预案。
3. 施工现场安全防护措施(1)施工现场必须设置安全警示标志,明确安全操作规程。
(2)进入施工现场必须正确佩戴安全帽,高空作业必须正确佩戴安全带。
(3)施工过程中,应确保施工区域与生活区域隔离,防止交叉作业。
4. 施工设备与材料安全(1)消防管道安装所用设备、材料必须符合国家相关标准,确保质量。
(2)设备、材料进场后,应进行验收,不合格的不得使用。
5. 施工工艺与操作规程(1)消防管道安装前,应先进行施工图纸会审,明确施工要求。
(2)施工过程中,应严格按照施工工艺和操作规程进行操作。
(3)管道安装过程中,应注意管道的平直度、连接质量,确保管道畅通。
6. 施工环境与现场管理(1)施工现场应保持整洁,垃圾、杂物及时清理。
(2)施工现场应合理规划,确保施工区域畅通。
(3)施工现场应设置消防设施,确保消防通道畅通。
7. 应急预案与事故处理(1)施工单位应制定消防管道安装施工的应急预案,明确应急措施。
(2)发生事故时,应立即启动应急预案,及时处理。
8. 环境保护与文明施工(1)施工现场应加强环境保护,减少施工过程中的噪音、粉尘污染。
(2)文明施工,尊重周边居民,维护施工环境。
六、交底人:____________________七、接收人:____________________八、备注:1. 本安全技术交底适用于消防管道安装施工全过程。
隧道消防管道安全技术交底模板

一、交底目的为确保隧道消防管道施工及使用过程中的安全,预防火灾事故的发生,特制定本安全技术交底。
二、交底对象隧道消防管道施工及管理人员、操作人员。
三、交底内容1. 施工前的准备工作(1)施工前,应熟悉隧道消防管道施工图纸,明确施工范围、施工要求及施工方法。
(2)对施工人员进行三级安全教育,确保施工人员具备必要的安全意识和操作技能。
(3)检查施工设备、工具及材料,确保其符合施工要求。
2. 施工过程中的安全注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工场地应设置明显的安全警示标志,并确保施工人员熟悉安全通道。
(3)在隧道内进行消防管道安装时,应使用安全绳索进行固定,防止坠落。
(4)施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止火灾发生。
(5)施工人员应严格按照操作规程进行施工,不得擅自改变施工方法。
3. 消防管道安装要求(1)消防管道应选用符合国家标准的产品,确保其质量可靠。
(2)管道安装应平整、牢固,管道接口应严密,不得有渗漏现象。
(3)消防管道的安装位置应符合设计要求,不得随意改动。
(4)管道安装过程中,应避免对隧道结构造成损害。
4. 消防管道验收标准(1)消防管道安装完成后,应进行严格验收,确保管道安装质量符合设计要求。
(2)验收过程中,应对管道的连接、固定、坡度、水压等进行检查。
(3)验收合格后,应及时填写验收报告,并报相关部门备案。
5. 消防管道使用及维护(1)消防管道在使用过程中,应定期进行检查,发现故障及时维修。
(2)消防管道的维护应按照产品说明书进行,确保消防管道的正常运行。
(3)消防管道的维修应由专业人员进行,不得擅自拆装。
四、应急措施1. 隧道内发生火灾时,应立即启动消防系统,迅速扑灭火源。
2. 施工人员应熟悉消防器材的使用方法,确保在火灾发生时能够及时扑灭火源。
3. 施工单位应制定应急预案,确保在火灾发生时能够迅速有效地进行救援。
五、交底总结本安全技术交底旨在提高隧道消防管道施工及管理人员的安全意识,确保施工过程安全顺利进行。
消防管道施工安全技术交底

消防管道施工安全技术交底消防管道作为建筑物防火设施的重要组成部分,其施工安全问题关系到人员生命财产安全,因此在进行施工前,必须对施工人员进行技术交底,确保施工过程中遵守安全操作规程,杜绝意外事故的发生。
工作流程消防管道施工安全技术交底应按照以下流程进行:1.施工前,消防管道施工单位应组织技术骨干、项目负责人和施工人员开展技术交底,包括管道安装、防火隔离等安全规定的内容。
2.施工单位应对负责管道安装的班组进行培训,对施工人员进行技能和安全方面的培训,并要求施工人员熟悉防火隔离要求和应急处理措施。
3.交底内容应包括施工现场要求、管道材料及安装要求、施工流程掌握、班组防火隔离,应急处理措施等内容。
4.确认所有施工人员都已掌握相关技能和知识,方可进行施工。
安全技术要求在消防管道施工中,为确保施工质量、提高安全性能,以下安全技术需求必须严格遵守:1.管道材料及安装规范:施工单位应按照有关规范和要求选择符合要求的管道材料,按照安装要求进行安装和连接。
在施工过程中,要注意材料质量,做到环保、无毒,不易燃和自然退化。
2.现场安全管理:施工单位要做好消防管道安装现场管理,保证施工区域内的秩序,避免工地混乱,不要在建筑物内进行焊接、打火和其他易于引起火灾的操作。
3.防火隔离和应急处理:要采取有效措施,削弱火灾发展速度,保障被困人员的安全。
要确保通风、疏散和撤离路线的畅通,随时备好应急疏散管理措施。
4.班组安全教育:做好班组员工的安全教育和技能培训,确保工人具备必要的技能和安全知识,不违反工安规定进行工作。
安全事故处理消防管道施工过程中,安全事故的发生是不可避免的。
一旦发生安全事故,施工单位应立即进行应急处理,并启动应急预案,采取有效措施进行安全隐患的排除和处理。
在事故处理过程中,施工人员必须全力配合,积极参与事故处理工作,做好有关记录和报告工作。
同时,施工单位也应当及时报告有关部门,并积极配合事故调查工作,通过教训,提高施工质量和施工安全性。
隧道消防管道安装技术交底

1、埋地管道断裂。原因是管基处理不好,或填土夯实方法不当
2、管道冲洗数遍,水质仍达不到设计要求和施工规范规定.原因是管膛清扫不净。
3、材料及设备进场检验记录
4、管道系统的隐蔽检查记录
5、管道系统的试压记录
6、管道系统的冲洗记录
七、环境保护注意事项
1、施工过程,废弃物不可乱弃,做到文明施工,随干随清。

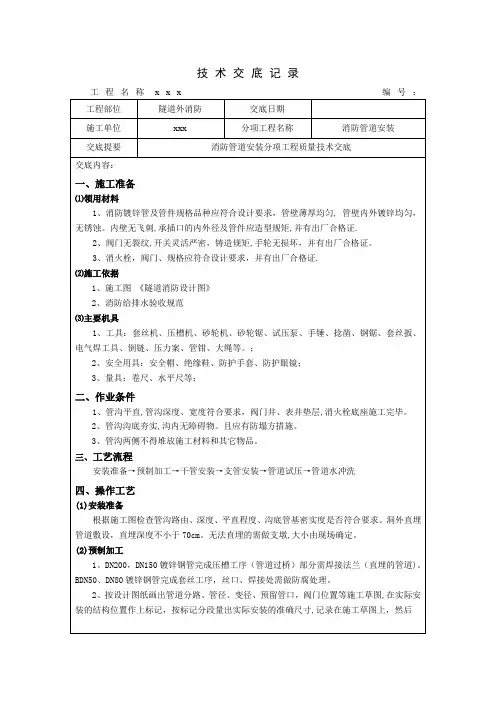

技术交底记录
工程名称xxx编号:
工程部位
隧道外消防
交底日期
施工单位
xxx
分项工程名称
消防管道安装
交底提要
消防管道安装分项工程质量技术交底
交底内容:
一、施工准备
⑴领用材料
1、消防镀锌管及管件规格品种应符合设计要求,管壁薄厚均匀,管壁内外镀锌均匀,无锈蚀。内壁无飞刺,承插口的内外径及管件应造型规矩,并有出厂合格证.
2、安全用具:安全帽、绝缘鞋、防护手套、防护眼镜;
3、量具:卷尺、ห้องสมุดไป่ตู้平尺等;
二、作业条件
1、管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕。
2、管沟沟底夯实,沟内无障碍物。且应有防塌方措施。
3、管沟两侧不得堆放施工材料和其它物品。
三、工艺流程
安装准备→预制加工→干管安装→支管安装→管道试压→管道水冲洗
(5)管道试压
铺设、埋地、管道的隐蔽前应做好单项水压试验。管道系统安装完后进行综合水压试验。水压试验时放净空气,充满水后进行加压,当压力升到规定要求时停止加压,进行检查,如各接口和阀门均无渗漏,持续到规定时间,观察其压力下降在允许范围内,通知有关人员验收,办理交接手续。然后把水泄净,破损的镀锌层和外露螺纹处做好防腐处理,再进行隐蔽工作.
消防管道_安全技术交底模板

一、交底目的为确保消防管道施工安全,提高施工质量,明确施工过程中的安全注意事项,特进行安全技术交底。
二、施工人员1. 施工单位全体施工人员。
2. 监理单位、设计单位相关人员。
三、施工内容1. 消防管道的安装、调试、验收。
2. 支架的制作、安装。
3. 管道及配件的加工、连接。
4. 消防器材的安装。
四、安全技术要求1. 安全管理1.1 施工人员必须遵守国家有关安全生产的法律、法规和标准。
1.2 进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
1.3 施工现场严禁吸烟、酒后作业。
1.4 施工过程中,必须严格遵守操作规程,确保施工安全。
2. 施工准备2.1 施工前,施工人员应熟悉施工图纸,了解工程概况、施工方法、技术要求和安全注意事项。
2.2 施工现场应设置明显的安全警示标志,确保施工安全。
2.3 施工所需材料、设备应齐全,符合质量要求。
3. 施工过程3.1 支架制作、安装3.1.1 支架材料进场后,应进行检查,确保无裂纹、变形等缺陷。
3.1.2 支架焊接应严格按照焊接规范进行,确保焊接质量。
3.1.3 支架安装应牢固、平稳,符合设计要求。
3.2 管道及配件加工、连接3.2.1 管道及配件加工应严格按照施工图纸和工艺要求进行,确保加工精度。
3.2.2 管道连接应采用合适的连接方式,确保连接牢固、密封。
3.2.3 管道安装应保持水平、垂直,符合设计要求。
3.3 消防器材安装3.3.1 消防器材安装前,应检查其质量,确保符合要求。
3.3.2 消防器材安装应牢固、可靠,确保其正常使用。
4. 安全注意事项4.1 施工过程中,应加强现场安全管理,防止发生安全事故。
4.2 施工人员应严格遵守操作规程,确保施工安全。
4.3 施工现场应设置消防设施,确保火灾发生时能够及时扑救。
4.4 施工过程中,应密切关注施工现场的气象变化,确保施工安全。
五、验收标准1. 施工完毕后,应按照设计要求和施工规范进行验收。
2. 验收合格后,方可投入使用。
消防管道施工安全技术交底方案

消防管道施工安全技术交底方案范本一:消防管道施工安全技术交底方案一:施工目的为确保消防管道施工过程中的安全性,保障施工人员的生命财产安全,提高施工质量,制定本安全技术交底方案。
二:施工范围本方案适用于消防管道施工的各个环节,包括设计、施工准备、施工过程、竣工验收等。
三:施工准备1. 定期进行施工前的安全技术交底,确保施工人员了解工作范围、要求及安全注意事项。
2. 配备必要的消防设备,包括灭火器、应急照明灯等。
3. 落实消防施工专职人员的职责,并进行必要的培训。
4. 确保工地周边的环境整洁,清理障碍物并设置相应的警示标志。
四:施工过程1. 根据设计图纸,准确测量管道的位置和尺寸,避免出现位置偏差和尺寸不准确的问题。
2. 在施工过程中严格遵守建筑施工工艺要求,确保管道布置合理、焊接牢固。
3. 严禁在施工现场乱堆放材料,保持通道的畅通,防止堵塞消防通道。
4. 施工过程中需按照要求进行水压试验,检测管道的质量和泄漏情况。
5. 遵守施工现场安全操作规程,佩戴个体防护用品,防止施工人员受伤。
五:竣工验收1. 施工完成后,对消防管道进行全面的验收,确保管道的质量和安全性。
2. 验收结果需进行书面记录,包括验收日期、验收人员、验收结论等信息。
3. 若出现质量问题,需及时修复并重新进行验收。
六:附件1. 设计图纸2. 相关施工规范3. 相关验收记录表七:法律名词及注释1. 消防设备:指用于灭火和控制火势蔓延的设备,包括灭火器、喷淋系统等。
2. 消防通道:指用于疏散人员和运输消防器材的通道。
3. 水压试验:指对管道进行水压测试,以检测管道是否漏水。
---范本二:消防管道施工安全技术交底方案一:施工目的为确保消防管道施工过程的安全性,提高施工效率,保障施工人员的人身安全和财产安全,制定本安全技术交底方案。
二:施工范围本方案适用于消防管道施工的所有环节,包括施工准备、管道布置、焊接安装、试压试验、预埋件安装、后期处理等。
消防管道施工安全技术交底

消防管道施工安全技术交底1. 简介在建筑施工中,消防管道的施工至关重要,它是建筑物防火系统的核心组成部分,直接关系到灭火和人员疏散的安全。
为了确保消防管道施工的安全和质量,本文将介绍消防管道施工的安全技术交底。
2. 施工前准备在进行消防管道施工之前,应充分做好准备工作,包括但不限于以下内容:•安全设施:在施工现场设置必要的安全设施和警示标志,如安全帽、安全绳等。
•材料准备:准备好所需的消防管道材料,并检查其质量和数量是否符合要求。
•工具检查:检查使用的工具是否完好、安全,并配备相应的个人防护装备。
•人员培训:对施工人员进行必要的安全培训,提高其安全意识和技能。
3. 施工过程安全控制在消防管道施工过程中,应采取一系列安全控制措施,以确保施工过程的安全。
以下是一些常用的安全控制措施:•施工区域划定:在施工现场划定明确的施工区域,并设立相应警示标志,禁止未经许可的人员进入。
•身体防护:施工人员应佩戴所需的个人防护装备,包括安全帽、安全鞋、护目镜等。
•安全作业规范:施工人员应按照相关的安全操作规范进行作业,避免不安全行为和操作。
•管道安装顺序:按照设计要求和施工图纸进行管道安装,确保管道安装正确无误。
4. 施工中的常见风险及应对措施在消防管道施工中,存在一些常见的风险,需要采取相应的应对措施来降低风险程度。
以下是一些常见的风险和相应的应对措施:4.1 高处作业风险在进行高处作业时,施工人员面临坠落和物体掉落的风险。
为了降低这些风险,应采取以下措施:•使用安全绳:对于高处作业,施工人员应使用安全绳固定自己,以防止坠落事故发生。
•安装防护网:在高处作业的区域周围安装防护网,防止物体从高处掉落。
4.2 管道安装不当风险如果消防管道安装不当,可能导致管道漏水或者无法正常工作。
以下是相关的应对措施:•严格按照施工图纸进行安装:施工人员应仔细阅读施工图纸,并按照图纸上的要求进行管道安装。
•定期检查和测试:在管道安装完成后,进行必要的检查和测试,确保管道的密封性和正常工作。
最新消防管道安装工程安全技术交底

4。2.5管道穿墙或楼板时应加设套管,管道与套管间的间隙应填塞柔性不燃材料。 4。3喷淋支管安装
4.3.1确保喷淋管路安装的美观,管子的直度及同心度、套丝质量需达到要求,配件端正无偏丝现象。不合格管件严禁使用,属于管件内螺纹质量问题,要重新更换,属于管道组装紧固未到位的,要进行重新处理,保证喷头立支管时不致有歪斜或喷头不在同一条直线上的现象。
4.1.2垂直安装的总(干)管,其下端应设置承重固定支架,防止立管下坠,上部末端设置防晃支架固定。管道的干管三通与管道弯头处应加设支架固定,管道支吊架应固定牢固.
4。1.3喷淋系统管道支吊架与喷嘴间距不宜小于300mm,圆钢吊架可小到70mm,与末端喷嘴间距不宜大于750mm,
配水支管上每一直管段相邻两喷嘴间至少设置一只支吊架。
装到位,然后再与系统管道连接。
4.2.3管道进行预制前,需对管口的平整度进行检查,平整度须符合规范要求。镀锌钢管的切割应采用砂轮切割
机切断,管道断口应平整、无毛刺等缺陷,并用角向砂轮打磨光洁.
喷淋管道连接不宜采用补心,应采用异径管箍,弯头上不得用补心,应采用异径弯头。
4.2.4喷淋主管安装时确保成一直线主管的同心度,随时对管路进行校直,确保直线。支管的安装在主管试压合
三、安装准备
3.1认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选用材料,测量尺寸,绘制草图,预制加工。
3.2核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决,办好洽商手续.
3.3检查预埋和预留洞是否准确。
3。4检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。
分项工程
作业内容
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3、 量具:卷尺、水平尺等;
二、 作业条件
1、 管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕。
2、 管沟沟底夯实,沟内无障碍物。且应有防塌方措施。
3、 管沟两侧不得堆放施工材料和其它物品。
三、
安装准备一预制加工一干管安装一支管安装一管道试压一管道水冲洗
2、 施工完毕,废料收回交还工具室,统一处理。
3、 严格按照轨行区施工作业相关规定要求进行施工。
交底:
年 月曰
审核:
年 月 日
接受交底:
年 月 日
木表由施工笊位填吗,交底人员与接受交底人员幹保存一份。
冲洗流速宜大于2ms冲洗时应不留死角每个配水点量要求消防管网系统水压试验必须满足建筑给排水及采暧工程施工质疑验收规范铁路给排水程施工质虽验收规范要求隧道消防管道系统压力不大于08hpa试验压力采用工作压力152mpa试验压力下观察十分钟压力降不大于002mpa3给水管道系统试验压力不大于1
技术交底记录
(7)管道水冲洗
管道系统在验收前,应进行通水冲洗。冲洗流速宜大于2m/s,冲洗时应不留死角,每个 配水点应打开,系统最低点应设泄水口,冲洗时间控制在冲洗岀口处排水的水质与进水一致 为止。
五。、质量要求
消防管网系统水压试验必须满足《建筑给排水及釆暧工程施工质疑验收规范》《铁路给 排水工程施工质虽验收规范》要求,隧道消防管道系统压力不大于0.8Hpa,试验压力采用工 作压力1.5倍为1. 2Mpa,试验压力下观察十分钟,压力降不大于0. 02Mpa3给水管道系统试 验压力不大于1. OMpa.
六、 应注意的质量问题
1、 埋地管道断裂。原因是管基处理不好,或填土夯实方法不当
2、 管道冲洗数遍,水质仍达不到设计要求和施工规范规泄。原因是管膛淸扫不净。
3、 材料及设备进场检验记录
4、 管道系统的隐蔽检査记录
5、 管道系统的试压记录
6、 管道系统的冲洗记录
七、 环境保护注意事项
1、 施工过程,废弃物不可乱弃,做到文明施工,随干随淸。
四、 操作工艺
(1)安装准备
根据施工图检査管沟路由、深度、平直程度、沟底管基密实度是否符合要求。洞外直埋 管道敷设,直埋深度不小于70cm无法直埋的需做支墩,大小由现场确立。
(2)预制加工
1、DN200, DN150镀锌钢管完成压槽工序(管道过桥)部分需焊接法兰(直埋的管道)。BDN50. DN80镀锌钢管完成套丝工序,丝•口、焊接处需做防腐处理。
2、DN50、D\80镀锌钢管应采用丝扣连接丝扣连接管道抹上铅油缠好麻,用管钳按编号 依次上紧,螺纹外需2〜3扣,安装完后找直找正,复核位萱、方向及变径无误。淸除麻头, 所有管口要加好临时封堵。
3、 把镀锌钢管运到管沟沿线沟边。用大绳把淸扫后的镀锌钢管顺到沟底。管道安装 完先做水压试验,无渗漏后,在靠近管道两端处填土覆盖,两侧夯实。
2、 按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际
安装的结构位苣作上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后
3、 过桥管道须安装管道支架(祥见消防技术交底附图1)
(3)管道安装
1、DN200、DN150镀锌钢管部分采用管箍连接,管箍及三通、阀门等两端400mm内加设 管道支架,通长直线管道支架距离不大于3米一个.(管道过桥用支架,U型管箍固龙)。直 埋管道采用法兰连接。
1)安装前应检査消火栓型号、规格是否符合设计要求,阀门启闭应灵活。
2)2)安装位置必须符合设计位置。
3)3)室外地下消火栓与主管连接的三通或弯头下部,均匀稳固地支承于混凝上 支墩上。
其安装各部尺寸应满足设计或施工质疑验收规范的要求。
4)室外地上式消火栓一般安装于高出地面450mm。安装时,先将消火栓下部的带底 座弯头稳固在混凝土支墩上。然后再连接消火栓本体。
4、 阀门安装
阀门不得悬空,应支承在其下基座上或底板上,基座可采用C20混凝上。阀门采用 法兰连接时,应使法兰盘平整、螺栓紧固、螺帽在同一而上,螺栓丝扣必须履出螺帽,其露 出长度不大于螺栓直径的1/2。橡胶垫圈的厚度为3〜5mm。阀门各活动部位如螺栓等应涂 黄油防锈。
5、 地上式消火栓安装
附图(01S201-P12)
工程部位
隧道外消防
交底日期
施工单位
XXX
分项工程名称
消防管道安装
交底提要
消防管道安装分项工程质疑技术交底
工程名称XXX
编号:
交底内容:
一、施工准备
⑴领用材料
1、 消防镀锌管及管件规格品种应符合设il•要求,管壁薄厚均匀,管壁内外镀锌均匀,无 锈蚀。内壁无飞刺,承插口的内外径及管件应造型规矩,并有出厂合格证。
2、 阀门无裂纹,开关灵活严密,铸造规矩,手轮无损坏,并有出厂合格证。
3、 消火栓,阀门、规格应符合设计要求,并有出厂合格证。
Hale Waihona Puke ⑵施工依据1、 施工图《隧道消防设计图》
2、 消防给排水验收规范
⑶主要机具
1、 工具:套丝机、圧槽机、砂轮机、砂轮锯、试压泵、手锤、捻凿、钢锯、套丝扳、 电气焊工具、倒链、压力案、管钳、大绳等。:
(5)管道试压
铺设、埋地、管道的隐蔽前应做好单项水压试验。管道系统安装完后进行综合水压试 验。水压试验时放净空气,充满水后进行加压,当压力升到规左要求时停止加压,进行检查, 如各接口和阀门均无渗漏,持续到规定时间,观察其压力下降在允许范帀内,通知有关人员 验收,办理交接手续。然后把水泄净,破损的镀锌层和外館螺纹处做好防腐处理,再进行隐 蔽工作。
