浆砌卵石排水沟技术交底
桨砌片石排水沟技术交底

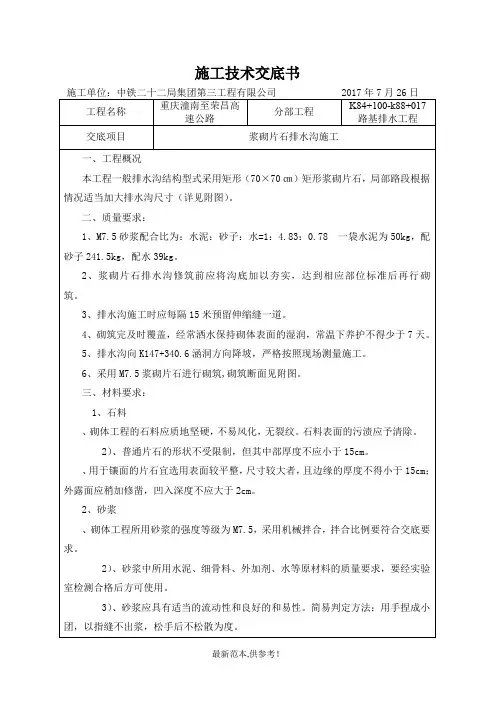

浆砌片石排水沟(边沟)技术交底一、材料要求:1、石料:1、)规格等级:35号片石 .2、)石料坚韧、密实、坚固、耐久、质地细致,色泽均匀,无风化剥落和裂纹.3、)石料表面不得含有妨碍砂浆正常粘结或有损外露面外观的污泥,油质锈面等有害物质。
4、)石料应有两个大致平行面,其厚度不得小于15cm,其中一条边长不小于30cm,体积不小于0.01m3,砌筑时如用小片石垫平、垫稳,可不受此限制.2、砂:采用中、粗砂(细度模数2.3—3.7),砂的颗粒坚硬,强度高、耐风化,砂的最大粒径≤5mm,含泥量≤5%.3、水泥:采用425号水泥,水泥具有出厂证明书及质量合格证书。
二、施工工艺1、测量放样:设计按图纸准确放出排水沟(边沟)中心位置,每15m放一点。
2、沟槽开挖:采用人工(机械)按放线位置进行沟槽开挖,开挖深度符合设计要求,沟槽开挖完后对沟槽边坡及底槽整平夯拍,如土质干燥应洒水湿润,遇有鼠洞、坑洞应堵塞夯实。
3、复测:对成形沟螬进行放样复测,要求位置正确,各断面尺寸符合设计尺寸.4、立线板挂线:每15m按设计尺寸钉木线板,线板材质选松木,厚度为2—3cm,立线板挂线施工5、砂浆拌制:砂浆拌制采用强制式拌和机拌和,拌和好的砂浆有较好的和易性和流动性,一般情况下,将砂浆用手握成小团,松手后不松放或不由灰刀上流下为度,上料配合比计量要准确,拌和现场配备有磅秤,每车上料时均过称称重.6、片石砌筑:采用做浆法砌筑,砌筑时在右下层筑体向上铺一层厚薄均匀的砂浆,压下砌石,借石料自重将砂浆压紧,并在灰缝上加以必要的振捣和用力敲击,使砌石完全稳定于砂浆层上,各砌石之间缝应满浆,不得不空缝,砌石顺序为:一般先砌沟底,砌底选较好的片石,坡脚两行尤注意选料砌牢,然后自上而下砌筑。
7、勾缝:采用平缝,勾缝用砂浆采用1:2的水泥砂浆,并嵌入砌筑内约2cm,勾缝前先清理缝槽,用水冲洗湿润,勾缝深浅一致,注意避免出现瞎缝、丢缝和粘结不牢现象。
浆砌片石排水沟技术交底

重庆潼南至荣昌高速公路
分部工程
K84+100-k88+017路基排水工程
交底项目
浆砌片石排水沟施工
一、工程概况
本工程一般排水沟结构型式采用矩形(70×70㎝)矩形浆砌片石,局部路段根据情况适当加大排水沟尺寸(详见附图)。
二、质量要求:
1、M7.5砂浆配合比为:水泥:砂子:水=1:4.83:0.78一袋水泥为50kg,配砂子241.5kg,配水39kg。
片石砌筑
分段分层砌筑,每15m为一段(每15m一道伸缩缝,内塞沥青麻絮)。
1)、基础砌筑
基底为石质时,应先将基底表面清洗、湿润再坐浆砌筑基础;当基底为土质时,可直接坐浆砌筑。基础砌筑时分2层,每层15cm厚。砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。做到:层间无竖向通缝,每层水平缝大致平整,段间水平缝一致。
中铁二十二局集团第三工程有限公司2017工程名称重庆潼南至荣昌高速公路分部工程k84100k88017路基排水工程交底项目浆砌片石排水沟施工一工程概况本工程一般排水沟结构型式采用矩形7070矩形浆砌片石局部路段根据情况适当加大排水沟尺寸详见附图
施工技术交底书
施工单位:中铁二十二局集团第三工程有限公司2017年7月26日
2)、墙身砌筑
砌筑时应先将基础表面清洗、湿润,再坐浆砌筑。各砌层应先砌外圈定位行列,然后砌筑里层。外圈定位行列和转角石,应选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。外砌缝宽度一般不应大于40㎜。砌体外露面应进行勾缝,并应在砌筑时靠外露面预留深约2cm的空缝随即用同标号砂浆勾缝。砌体隐蔽面砌缝可随砌随刮平,不另勾缝。
浆砌排水沟安全技术交底模板

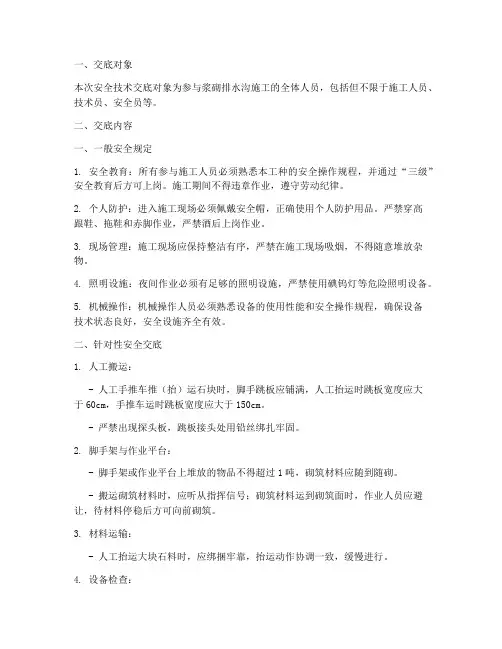

一、交底对象本次安全技术交底对象为参与浆砌排水沟施工的全体人员,包括但不限于施工人员、技术员、安全员等。
二、交底内容一、一般安全规定1. 安全教育:所有参与施工人员必须熟悉本工种的安全操作规程,并通过“三级”安全教育后方可上岗。
施工期间不得违章作业,遵守劳动纪律。
2. 个人防护:进入施工现场必须佩戴安全帽,正确使用个人防护用品。
严禁穿高跟鞋、拖鞋和赤脚作业,严禁酒后上岗作业。
3. 现场管理:施工现场应保持整洁有序,严禁在施工现场吸烟,不得随意堆放杂物。
4. 照明设施:夜间作业必须有足够的照明设施,严禁使用碘钨灯等危险照明设备。
5. 机械操作:机械操作人员必须熟悉设备的使用性能和安全操作规程,确保设备技术状态良好,安全设施齐全有效。
二、针对性安全交底1. 人工搬运:- 人工手推车推(抬)运石块时,脚手跳板应铺满,人工抬运时跳板宽度应大于60cm,手推车运时跳板宽度应大于150cm。
- 严禁出现探头板,跳板接头处用铅丝绑扎牢固。
2. 脚手架与作业平台:- 脚手架或作业平台上堆放的物品不得超过1吨,砌筑材料应随到随砌。
- 搬运砌筑材料时,应听从指挥信号;砌筑材料运到砌筑面时,作业人员应避让,待材料停稳后方可向前砌筑。
3. 材料运输:- 人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢进行。
4. 设备检查:- 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可进行作业。
5. 车行安全:- 由于路面施工车辆较多,施工人员应注意车行安全,确保自身安全。
三、应急处置1. 触电事故:一旦发生触电事故,应立即切断电源,并迅速将伤员送往医院救治。
2. 高处坠落:一旦发生高处坠落事故,应立即组织人员救援,并上报相关部门。
3. 物体打击:一旦发生物体打击事故,应立即组织人员救援,并上报相关部门。
四、总结为确保浆砌排水沟施工安全,所有参与施工人员必须严格遵守本安全技术交底内容。
施工过程中,如发现安全隐患,应立即停止作业,并及时上报处理。
浆砌片石水沟技术交底(最新版)

浆砌片石水沟技术交底(最新版)Business leaders cannot lack safety awareness. Only when the company strengthens its safety management and construction can the personal safety of workers be guaranteed.( 安全管理)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改浆砌片石水沟技术交底(最新版)交底内容:一、施工准备在施工前,技术人员应放样出排水沟的中线桩或边线桩位,现场劳务施工队伍按照桩位洒出白线。
现场使用的材料水泥、沙子、片石等必须严格进行堆放、堆码整齐。
二、施工流程施工准备→测量放样→基坑开挖→盖板排水槽施工→回填盖板排水槽两侧土方(人工夯实)三、沟槽开挖排水沟分段施工,分段放样,每25米一段放出水沟边桩及中桩,中桩桩顶标记开挖深度,现场洒白灰线控制沟槽开挖宽度与顺直度,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
开挖清理完毕后,然后请监理检验。
四、片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术及文件的施工技术要求。
排水沟采用挤浆法分层砌筑,砂浆强度等级为M7.5,M7.5砂浆配合比为水泥:砂子:水=1:4.93:0.98(该配合比为质量比)。
每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。
浆砌卵石排洪沟安全交底(2020新版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改浆砌卵石排洪沟安全交底(2020新版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.浆砌卵石排洪沟安全交底(2020新版)交底内容:一、安全交底内容(一)一般安全规定1、参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
2、正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
4、夜间作业必须有足够的照明设施,严禁用碘钨灯。
5、机械操作人员必须熟悉设备的使用性能和安全操作规程。
6、设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
7、作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
8、由于靠近小区行人车辆较多,施工人员注意自身及居民人生安全。
(二)针对性安全交底内容1、搬运砌筑材料是,作业人员应相互避让,待材料平稳放置后方可向前砌筑。
2、搬运建筑材料料时,如需将材料运至沟底时应搭设脚手跳板。
搭设时应注意搭设平稳,角度不应过大。
3、人工抬运大块石料时,应绑捆牢靠,抬运动作协调一致,缓慢平稳。
所用抬杠、绑绳必须仔细检查,要保证符合使用要求。
4、砌石时,不得在砌完的砌体上加工石料和用重锤锤击石料,搬运石料时不得撞击砌体和石料。
浆砌砖排水沟安全技术交底模板

一、交底目的为确保浆砌砖排水沟施工过程中的安全,预防事故发生,现将有关安全技术要求交底如下。
二、施工人员要求1. 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过“三级”教育方可上岗。
2. 作业中不得违章作业,不得违反劳动纪律,确保施工安全。
三、安全防护措施1. 个人防护:- 进入施工现场必须戴好安全帽,佩戴必要的安全防护眼镜、手套等个人防护用品。
- 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
- 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
2. 机械设备操作:- 机械操作人员必须熟悉设备的使用性能和安全操作规程。
- 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
- 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
3. 施工环境:- 由于路面施工车辆较多,施工人员注意车行安全,遵守交通规则。
- 施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。
四、施工操作要点1. 材料准备:- 砌筑材料应选用符合设计要求的砖块、水泥、砂等,并确保质量合格。
- 砌筑前一天,砖块应充分浇水润湿。
2. 施工工艺:- 基层处理:将基地表面杂物清扫干净,砌体垫层采用8CMC15砼找平。
- 放线:根据设计要求弹线,并根据路面标高,确定砌体顶面标高。
- 砌筑:按墙宽尺寸和砌块规格尺寸,按排版设计进行排列拍块,按设计要求砌筑。
不够整块时可以切成需要尺寸。
竖向灰缝为1cm,水平灰缝0.8cm,灰缝饱满。
砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的三分之一,转角处相互咬砌搭接。
- 砌筑完成后内壁做2CM后1:2水泥砂浆抹面及铺底。
3. 质量要求:- 允许偏差(见表1)。
- 砌体灰缝应横平竖直、砂浆饱满。
饱满度不得小于90%,不允许存在透析现象。
五、文明施工要求1. 施工现场运料严禁仍抛,应轻拿轻放。
2. 砌体应经常洒水润湿,做到活完料清。
浆砌石排水沟安全技术交底模板

一、交底对象全体参与浆砌石排水沟施工的施工人员、监理人员及管理人员。
二、交底目的为确保浆砌石排水沟施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
三、交底内容1. 施工环境安全- 施工前,需对施工现场进行全面检查,确保施工环境符合安全要求,线路畅通,机具完好牢固。
- 施工现场应设置明显的警示标志,警示人员注意安全。
- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护网等。
2. 施工技术要求- 浆砌石排水沟施工应严格按照设计图纸进行,确保排水沟的形状、尺寸、位置等符合要求。
- 石料应选择质地坚实、均匀,无风化剥落和裂缝的石材。
- 砌筑前,应对基础进行处理,确保基础平整、坚实。
- 砌筑过程中,应分层砌筑,上下错缝,内外搭砌,确保砌体饱满密实。
- 砌筑完成后,应对排水沟进行勾缝,确保排水沟的密封性。
3. 施工人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须系好安全带,并确保安全带连接牢固。
- 施工过程中,不得酒后作业、疲劳作业。
- 施工人员应熟悉施工流程和安全操作规程,确保操作规范。
4. 施工机械安全- 施工机械应定期进行检查、保养,确保机械性能良好。
- 施工机械操作人员应持证上岗,熟悉机械操作规程。
- 施工机械操作过程中,应确保周围人员的安全。
5. 施工现场管理- 施工现场应保持整洁,及时清理施工垃圾。
- 施工现场应设置排水沟,确保施工用水畅通。
- 施工现场应设置消防设施,确保消防安全。
四、安全注意事项1. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门进行处理。
2. 施工人员应严格遵守安全操作规程,不得擅自改变施工流程。
3. 施工过程中,如发生安全事故,应立即停止施工,并采取必要措施进行救治。
4. 施工完成后,应对施工现场进行清理,确保场地整洁。
五、交底时间[填写交底时间]六、交底人[填写交底人姓名及职务]七、验收人[填写验收人姓名及职务]八、备注1. 本交底模板仅供参考,具体施工安全措施应根据实际情况进行调整。
浆砌石排水沟安全技术交底模板

一、交底目的为确保浆砌石排水沟施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特制定本安全技术交底。
二、施工人员及项目概况1. 施工人员:全体参与浆砌石排水沟施工的工人、技术人员、管理人员等。
2. 项目概况:本工程为浆砌石排水沟施工,工程地点位于XXX,施工周期为XXX。
三、安全注意事项1. 术前准备(1)操作前,必须检查施工环境是否符合安全要求,线路是否畅通,机具是否完好牢固,安全设施和施工防护用品是否安全。
(2)对施工人员进行安全教育和技术培训,确保施工人员掌握施工技能和安全操作规程。
2. 施工现场安全(1)墙身砌体高度超过地面1.2米以上时,应搭设脚手架,并在超过2米时,脚手架上必须搭设安全网。
(2)脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3层,同一块脚手架上的操作人员不应超过2人。
(3)不准站在顶上做划线、刮缝和清理墙面或检查大角垂直等工作。
(4)不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过架回的情况下在一层脚手架上随意再叠加一层。
3. 材料运输安全(1)材料运输车辆两车前后距离平道上不少于2米,坡道上不小于10米。
(2)装石时要先取高上后取低处,防止倒塌伤人。
4. 雨季施工安全(1)如遇雨天及每天下班时要做好防雨措施,以防雨水冲走砂浆,墙体倒塌。
(2)施工现场应配备足够的防雨设施,如防雨棚、防雨布等。
5. 交叉作业安全(1)在同一垂直而上、下交叉作业时,必须设置可靠安全措施。
(2)下方操作人员必须戴好安全帽,防止坠物伤人。
6. 成品保护(1)工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清。
(2)要有严格的成品保护措施,严禁损坏污染成品,堵塞线管。
四、应急处理1. 如发生安全事故,立即停止施工,并立即上报相关部门。
2. 按照事故处理程序,妥善处理事故现场,做好善后工作。
五、总结通过本次安全技术交底,使全体施工人员充分认识到浆砌石排水沟施工过程中的安全重要性,提高安全意识,确保施工安全顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
序号:编号时间2014.03.22 分项工程浆砌卵石排洪沟地点施工现场
技术交底内容1.施工图纸
施工图纸见附件。
2.基本要求
浆砌排水沟应满足《公路工程质量检验评定标准》JTG F80/1-2004中以下标准:
2.1砌体砂浆配合比准确,砌缝内砂浆均匀饱满,勾缝密实。
2.2基础中缩缝应与墙身缩缝对齐。
2.3砌体抹面应平整、压光、直顺,不得有裂缝、空鼓现象。
2.4浆砌排水沟的实测项目:
项次检查项目规定或允许偏差检验方法及频率
1 砂浆强度(Mpa) 7.5 每班制取2组
2 轴线偏位(mm) 50
经纬仪或尺量,每200m测
5处
3 沟底高程(mm)+15水准仪,每200m测5点
4 墙面直顺度(mm)或坡度30或不陡于设计
20m拉线,坡度尺,每
200m测2处
5 断面尺寸(mm) ±30 尺量,每200m测2处
6 铺砌厚度(mm) 不小于设计(250) 尺量,每200m测2处
2.6外观鉴定
2.6.1砌体内侧及沟底应平顺。
2.6.2沟底不得有杂物。
3.施工放样:
根据设计图纸,查找出对应桩号的砌石工程的中心距路中心的距离、沟底标高等数据。
再计算出中心桩号对应的坐标,然后在现场放出控制桩。
控制桩要加以保护,防止破坏。
控制桩放样完毕后,应进行细部长、宽尺寸的放样和施工标高的测量。
确定开挖
技术交底内容断面的尺寸、深度和长度。
并撒白灰标注、明示边缘线。
4.边沟开挖
按灰线位置采用挖掘机开挖沟槽,开挖完后用特制的断面标尺架进行标比。
开挖时沟底、沟壁部分均应少挖约5--10厘米,开挖后应即刻用人工平整、夯拍密实。
如土质干燥须洒水湿润,遇有鼠洞陷穴,应堵塞夯实。
严禁超挖后用松土回填。
开挖沟槽时如遇地下水位较高或有积水应设置集水井将水抽出。
设置好安全警戒标志。
5.砂浆搅拌
砂浆配合比严格按照项目部下发的配合比批复执行,配合比批复文件见附件。
现场配备称、量器具以进行砂浆原材称重。
砂根据配合比报告要求选用,一般宜采用中粗砂,砂的细度模数宜在2.3—3.0范围内,砂在现场的存放场地必须硬化。
砂浆拌合使用砂浆拌和机进行,拌合时间为3~5分钟,且砂浆应随拌随用,不得采用人工拌合砂浆。
砂浆在拌合后应在3~4小时内使用完毕,气温超过30℃时,应在2~3小时内使用完毕。
砂浆若需要运输,在运输过程中发生离析、泌水的砂浆,在使用前应重新拌合,已凝结的砂浆不得使用。
砂浆和易性的现场检查采用直观法,“手捏成团,松手不散,浆不落铲”。
施工中应按规范要求制作试件以进行强度检验。
6.卵石的砌筑
6.1按照设计沟底高程、边坡坡度对施工段落的横、纵断面进行挂线放样。
放样后对坡面不平顺的部位进行人工刷坡,并拍实边坡土。
6.2砌筑施工必须按线施工,以保证横、纵线性顺接。
6.3砌筑用卵石应选择上下两面大致平整且平行,无尖角、薄边,粒径宜大于20cm。
6.4卵石砌筑采用铺浆法砌筑,砌筑时,石块宜分层卧砌,上下错缝,内外搭砌。
砌体的砌缝宽应符合规定:砂浆卵石平缝2—2.5;竖缝2—4;砂浆灰缝厚应为20—30mm,当气温变化时,应当调整。
6.5砌筑前,应在砌筑体外将石料上的泥垢冲洗干净,砌筑时应保持砌体表面湿润。
砌筑应故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5Mpa后才可继续施工。
水泥砂浆砌卵石时,应做到大面朝下,适当摇动敲击,使其稳定,严禁无浆贴靠。
6.6砌筑完成后对砌筑面进行勾缝处理,浆缝若有空缺必须使用砂浆填塞捣实。
6.7根据施工段落,边沟砌筑施工宜以20~50m为一个段落进行施工,每20m设置一道
技术交底内容沉降缝,沉降缝使用沥青木板或其他防水材料填塞。
6.7砌筑完成且砂浆初凝后12—18h之间及时养护经常保持外路面的湿润,养护时间:水泥砂浆砌体一般为14天。
