暗浜清淤回填方案
工程遇到暗浜处理方案怎么写

工程遇到暗浜处理方案怎么写一、概述暗浜是指在河床、水库等水域中,因沉积物和有机物等因素堆积形成的混浊、浑浊的地方。
暗浜不仅会影响水域的生态环境,而且会限制水域的流动和水质情况,所以暗浜的处理方案至关重要。
本文将从暗浜的形成原因、对水域环境的影响以及处理方案等方面展开详细介绍。
二、暗浜形成原因1. 土地开发、水域工程等人类活动2. 河流受限制、水流缓慢3. 沉积物、有机物等自然堆积4. 水域污染和生态失衡三、暗浜对水域环境的影响1. 影响水体的透明度和清澈度2. 降低水体的氧气含量3. 影响水生动植物的生存和繁殖4. 限制水域的流动和自然循环5. 导致水域污染和水质恶化四、暗浜处理方案1. 加强环境保护和生态修复,减少人类活动对水域的影响2. 加强水域管理和监测,及时发现并处理暗浜问题3. 落实水域保护政策和治理措施,保护水域生态环境4. 实施生态工程,促进水域的自然循环和生物多样性5. 研究并采用先进的暗浜处理技术,如搅拌沉淀法、悬浮填料法等五、暗浜处理技术介绍1. 搅拌沉淀法:通过机械搅拌和气泡注入等方式,使沉积物和有机物悬浮于水中,然后通过沉淀箱等设备将悬浮物沉淀下来,达到清理水域的目的。
2. 悬浮填料法:采用特定的悬浮填料对水域进行填充,通过填料的微生物降解作用和吸附能力,去除水域中的有机物和污染物。
3. 生物修复技术:通过引入特定的水生植物,如莲藕、芦苇等,促进水域的生物多样性,起到净化水域的作用。
六、暗浜处理工程设计与实施1. 选址和评估:根据水域情况和暗浜程度,确定处理工程的具体选址和实施计划。
2. 设计方案:根据暗浜处理技术和水域环境,制定具体的暗浜处理工程设计方案,包括施工工艺、设备选型和施工方案等。
3. 施工过程:按照设计方案和施工图纸,进行暗浜处理工程的施工和设备安装等工作。
4. 监测验收:施工完成后,对处理效果进行监测和验收,确保暗浜处理工程的有效性和可持续性。
七、暗浜处理工程案例1. 某江河暗浜处理工程:通过搅拌沉淀法和悬浮填料法的组合应用,成功清理了某江河上的暗浜,恢复了水域的清澈度和生态环境。
暗浜换填方案

目录1 编制依据 (1)2 工程概况 (1)2.1 基本信息 (1)2.2 暗浜概况 (2)3 施工组织及部署 (3)3.1 组织机构 (3)3.2 施工部署及准备 (3)4 施工进度计划 (6)4.1 进度计划安排 (6)4.2 进度保证措施 (7)5 施工工艺及流程 (7)6 质量保证措施 (9)7 安全文明保证措施 (9)附图暗浜换填路线图1 编制依据(1)项目暗浜分布图纸(2)项目地质详勘报告(3)《建筑地基基础工程施工质量验收规范》GB50202-2002(4)《建筑地基处理技术规范》JGJ79-2002(5)上证所金桥技术中心基地项目总平面蓝图(6)《施工现场临时用电安全技术规程》JGJ46-2005(7)《施工现场安全生产保证体系》GBJ08-903-2003(8)《建设工程施工现场消防安全技术规范》GB50720-20112 工程概况2.1 基本信息项目名称:上证所金桥技术中心基地项目项目地址:东至巡官道路,南至龙沪路,西至地块分割线,北至WH2-2地块建设单位:上海上证数据服务有限责任公司项管单位:上海市工程建设咨询监理有限公司设计单位:华东建筑设计研究总院监理单位:上海市建设工程监理咨询有限公司施工单位:中国建筑第八工程局有限公司项目总用地面积约为95999.8m2,总建筑积约为226499.6m2,其中地上建筑物面积约为194499.6m2,地下建筑面积约为32000m2。
±0.00相当于绝对标高4.60m。
项目包含17个单体,主要为2栋动力楼(G1、G2),1栋总降压站(S1),2栋油泵房F1、F2,2栋生产辅助楼M1、M2,1栋上证机房D1,1栋核心机构机房D2,6栋托管机房D3~D8,1栋应急中心(ECC),门卫E1。
图2.1-1 项目效果图2.2 暗浜概况本场地内分布有多条暗浜,主要呈南北向分布,局部呈东西向分布,大致为六纵二横向分布。
暗浜最大宽度约17米,浜底最大深度约为3.80米(相应绝对标高约为-0.31米),暗浜填土以粘性土为主,含有机质、腐植物根茎,有臭味,土质不均且软弱。
清淤回填施工方案

清淤回填施工方案清淤回填施工方案一、施工内容清淤回填是指在河道、渠道、湖泊、池塘等水域中进行淤泥清理和回填的工程。
施工内容主要包括:清理淤泥、运输淤泥、回填淤泥。
二、施工方案1.清理淤泥(1)清理设备:采用挖掘机、铲斗等大型机械设备进行淤泥的清理工作,可以快速高效地完成任务。
(2)清理区域划分:根据不同的淤泥分布情况,将施工区域划分成若干个小区域,提高清理效率。
(3)清理方法:通过挖掘机挖沟、挖渠的方式清理淤泥,将淤泥运送至指定地点。
2.运输淤泥(1)运输工具选择:根据运输距离和淤泥的数量确定运输工具,常用的有自卸车、运输船等。
(2)运输路径规划:根据交通条件和地形地势,制定合理的运输路径,确保淤泥的安全运输。
(3)运输过程管理:严格按照规定的载重量和运输速度进行操作,确保运输过程中的安全和效率。
3.回填淤泥(1)回填区域选择:根据环境保护要求和土地利用规划,选择合适的回填区域,确保回填后的土地能够得到合理利用。
(2)回填方法:将清理的淤泥均匀分布在回填区域内,通过碾压等方式使淤泥与原土地结合紧密。
(3)环境保护措施:在回填过程中,要注意保护周边环境,防止淤泥的溢出和对生态环境的影响。
三、施工安全措施1.施工现场的安全检查和整改(1)设立安全防护标志,提醒工人注意施工安全。
(2)严禁未经培训的人员进入施工现场。
(3)定期组织安全检查,及时发现和解决安全隐患。
2.施工人员的安全培训和操作规范(1)对施工人员进行必要的安全培训,提高他们的安全意识和操作技能。
(2)指导施工人员正确佩戴和使用个人防护装备,如安全帽、防护鞋等。
(3)严禁饮酒和吸烟等不利于安全的行为。
3.沟渠挖掘机的安全操作(1)要求挖掘机操作人员持有相应的资质证书,确保其具备操作能力。
(2)严禁操作人员进行超负荷作业,避免因重物下落导致意外伤害。
(3)挖掘机操作人员应随时保持沟渠的稳定,避免土体滑坡造成人员伤害。
四、施工期望成果1.高效完成项目通过合理的施工方案和科学的施工管理,保证项目能够按时、按质、按量完成。
暗渠清淤工程施工方案(3篇)

第1篇一、编制说明1. 编制依据(1)国家相关法律法规和行业标准;(2)本工程可行性研究报告及设计文件;(3)施工现场实际情况及周围环境;(4)施工技术水平、施工管理水平和机械设备配备能力。
2. 编制内容本方案主要包括工程概况、施工组织设计、施工方法、施工进度、质量控制、安全管理、环境保护等方面。
二、工程概况1. 工程名称:XX暗渠清淤工程2. 工程地点:XX市XX区XX街道3. 工程规模:全长XX米,断面尺寸为XX米×XX米4. 工程内容:暗渠清淤、管道疏通、边坡加固等三、施工组织设计1. 施工单位:XX公司2. 施工项目经理:XX3. 施工人员:XX人4. 施工机械设备:挖掘机、装载机、自卸车、抽水泵、高压清洗车等四、施工方法1. 清淤方法(1)采用人工与机械相结合的方式进行清淤;(2)先用挖掘机、装载机等机械设备将暗渠内的淤泥、垃圾等杂物清理至指定地点;(3)人工清理暗渠底部残留的淤泥、垃圾等杂物。
2. 管道疏通方法(1)采用高压清洗车对管道进行清洗,清除管道内的淤泥、油脂等杂物;(2)对管道进行分段清洗,分段长度根据管径和长度确定;(3)清洗过程中,注意观察管道内部情况,发现问题及时处理。
3. 边坡加固方法(1)对边坡进行清理,清除杂草、杂物等;(2)采用水泥砂浆对边坡进行加固,确保边坡稳定。
五、施工进度1. 施工前准备:10天2. 暗渠清淤:15天3. 管道疏通:10天4. 边坡加固:5天5. 施工验收:5天总计:45天六、质量控制1. 严格按照设计要求和施工规范进行施工;2. 施工过程中,对施工质量进行监督检查,确保施工质量符合要求;3. 施工完成后,对工程进行全面验收,确保工程质量达到预期效果。
七、安全管理1. 施工现场设置安全警示标志,提醒施工人员注意安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 施工机械设备操作人员必须经过专业培训,取得操作资格证书;4. 施工过程中,加强现场安全管理,防止安全事故发生。

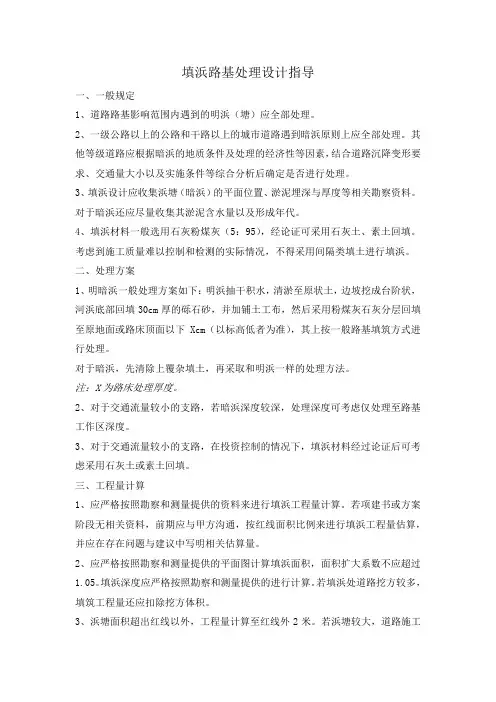

填浜路基处理设计指导

填浜路基处理设计指导一、一般规定1、道路路基影响范围内遇到的明浜(塘)应全部处理。
2、一级公路以上的公路和干路以上的城市道路遇到暗浜原则上应全部处理。
其他等级道路应根据暗浜的地质条件及处理的经济性等因素,结合道路沉降变形要求、交通量大小以及实施条件等综合分析后确定是否进行处理。
3、填浜设计应收集浜塘(暗浜)的平面位置、淤泥埋深与厚度等相关勘察资料。
对于暗浜还应尽量收集其淤泥含水量以及形成年代。
4、填浜材料一般选用石灰粉煤灰(5:95),经论证可采用石灰土、素土回填。
考虑到施工质量难以控制和检测的实际情况,不得采用间隔类填土进行填浜。
二、处理方案1、明暗浜一般处理方案如下:明浜抽干积水,清淤至原状土,边坡挖成台阶状,河浜底部回填30cm厚的砾石砂,并加铺土工布,然后采用粉煤灰石灰分层回填至原地面或路床顶面以下Xcm(以标高低者为准),其上按一般路基填筑方式进行处理。
对于暗浜,先清除上覆杂填土,再采取和明浜一样的处理方法。
注:X为路床处理厚度。
2、对于交通流量较小的支路,若暗浜深度较深,处理深度可考虑仅处理至路基工作区深度。
3、对于交通流量较小的支路,在投资控制的情况下,填浜材料经过论证后可考虑采用石灰土或素土回填。
三、工程量计算1、应严格按照勘察和测量提供的资料来进行填浜工程量计算。
若项建书或方案阶段无相关资料,前期应与甲方沟通,按红线面积比例来进行填浜工程量估算,并应在存在问题与建议中写明相关估算量。
2、应严格按照勘察和测量提供的平面图计算填浜面积,面积扩大系数不应超过1.05。
填浜深度应严格按照勘察和测量提供的进行计算。
若填浜处道路挖方较多,填筑工程量还应扣除挖方体积。
3、浜塘面积超出红线以外,工程量计算至红线外2米。
若浜塘较大,道路施工时未全部填平,则应考虑围堰工程量和外侧浆砌片石护坡工程量。
4、土工布面积可估算为浜塘面积的1.2倍。
四、质量要求1、一级公路及干路以上的的公路及城市道路,浜塘的回填压实度应不小于重型击实标准的90%;其他等级道路压实度不小于重型击实标准的85%。
地铁施工的暗浜换填处理

地铁施工的暗浜换填处理发表时间:2018-09-26T11:59:50.050Z 来源:《防护工程》2018年第10期作者:刘荣茂[导读] 这就对于地铁建设提出了较高的要求。
本文则是通过对地铁暗浜处理施工问题进行相关的探讨,提出在地铁施工过程当中的,施工关键节点,保证围护结构地下连续墙的工程质量。
刘荣茂中铁隧道股份有限公司宁波轨道交通1号线一期配套工程4号线大卿桥站项目部 315012摘要:伴随着我国城市化的稳步推进,交通拥堵成了城市发展的重要问题之一,为了缓解城市拥堵,城市在积极利用多维的空间,其中对于地下空间的应用,则是利用开通多条地铁线路,解决城市的地上交通问题,但由于地铁在建设过程当中,会涉及到很多的地质问题,地面沉降,地下隧道建设,等等之间的技术性问题,这就对于地铁建设提出了较高的要求。
本文则是通过对地铁暗浜处理施工问题进行相关的探讨,提出在地铁施工过程当中的,施工关键节点,保证围护结构地下连续墙的工程质量。
关键词:地铁施工;暗浜换填;施工节点在我国,城市发展如火如荼的进行着,但是交通问题成为限制城市发展的重要问题,为此,我国提出多维建设交通线路的问题,但由于地铁建设起步较晚,所以在建设过程当中,会面临着多重问题,比如说地下地质层,地层的分部变化,地面沉降,地下岩石的坚硬度、大小等等,都会影响到整个地铁的施工建设。
而地上建筑物的建设,也会对整个地面承重压力产生一定的影响,这些情况都使得地铁在建设过程中,存在一定的问题,本文就地铁施工暗浜换填处理施工处理方案我做相关的论述。
一、我国地铁的建设情况地铁建设,是利用城市的地下空间,打通地下隧道,舒缓陆上交通的一种手段,在区域面积较大的城市当中,地铁的使用率是非常之高的,这样既能够减少整个城市的建设空间,又能够带动城市的交通发展,起地铁的运输能力较大,每小时可达到3到6万人的传输,整条地铁在建设过程当中的人工造价较高,其原因则是由于地铁设计,地铁施工存在着诸多问题,在我国的一些特大型城市,已经陆续建成了地铁线路,为了能够推进我国地铁的稳步建设,积极研究地铁建设中的相关问题,能够保证地铁建设的质量,缓解城市的交通压力。
清淤回填施工方案

清淤回填施工方案清淤回填是指对于渠道、池塘、湖泊等水体进行淤泥清理,并将清理出的淤泥进行回填的施工方案。
清淤回填是维护水体环境、保障水生态系统稳定的重要工作,对于改善水环境质量、优化水资源利用具有重要意义。
下面将从方案准备、施工技术和管理措施等三个方面详细介绍清淤回填的施工方案。
一、方案准备1.前期调查:对于需要清淤回填的水体进行详细勘测和资料收集,了解水体特性、淤泥性质、回填地区环境等情况。
2.工程规划:根据前期调查结果,确定清淤回填的范围和深度,并制定清淤回填方案。
3.环境评估:进行环境影响评估,了解清淤回填对地下水、土壤、生态系统等的影响,制定相应的保护措施。
二、施工技术1.清淤技术:采用机械清淤和人工清淤相结合的方式进行清理,根据淤泥的性质选择合适的设备和工具。
2.淤泥处理:对清理出的淤泥进行分选、回收和处理。
可将部分有机质的淤泥用于农田改良,将有害物质含量过高的淤泥送往专业处理场进行处理。
3.回填技术:将符合要求的淤泥进行回填,按照设计要求进行分层回填,保证回填的牢固性和稳定性。
4.固化处理:对于需要固化处理的淤泥,可采用生物修复、固化剂等方式进行处理,提高淤泥的稳定性和安全性。
三、管理措施1.施工管理:制定施工计划,合理安排施工进度,确保施工质量和安全。
按照清淤回填方案的要求,对施工人员进行培训,提高其操作技能和安全意识。
2.质量控制:建立清淤回填的质量监控体系,定期进行现场检查和质量抽查,对不符合要求的工程进行整改。
3.环境监测:对清淤回填区域进行环境监测,监测水体质量、土壤质量等指标,及时发现和解决环境问题。
4.生态恢复:施工完毕后,及时开展生态恢复工作,进行绿化、植被恢复等措施,加强对周边生态系统的保护。
清淤回填施工方案的制定过程需充分考虑环境、质量、安全等方面的因素,确保施工过程合理、安全,施工结果符合要求。
同时,施工过程中还需要加强与相关部门的沟通合作,确保清淤回填工作能够顺利进行,并达到环境保护和生态恢复的目标。
清淤回填工程施工方案

清淤回填工程施工方案一、前言清淤回填工程是指通过人工或机械设备将水体中的泥沙、杂物等杂质清理出来,再利用这些杂质回填填埋现场或其他指定地点的工程。
清淤回填工程通常用于河道清淤、湖泊清淤、港口和码头清淤等地方,以保障水域的畅通和安全。
本文将就清淤回填工程的施工方案进行详细阐述。
二、工程概况(一)工程性质本工程属于水利环境治理工程,具体为清淤回填工程。
(二)工程地点本工程位于XX市XX河XX段。
(三)工程范围本工程清淤范围包括XX河XX段及其两岸,总长度为XX公里,宽度为XX米。
回填区域分为XX处,总面积为XX平方米。
三、施工条件(一)人力、机械及设备本工程需配备挖掘机、自卸车、清淤设备、围堰设备、泵浦等机械设备,施工人员包括机械操作工、清淤工、安全员等。
(二)材料及物资本工程材料包括填土、石头、围堰材料、防护栏材料等。
(三)环境保护本工程需保证周边环境的清洁与安全,保护水生生物的生存环境,避免对周边生态环境造成影响。
(四)作业安全本工程需严格遵守相关安全作业规定,保障施工人员的人身安全。
同时,施工现场要设置明显的安全警示标志,确保周边人员和车辆的安全。
四、施工方案(一)前期准备1. 负责人员召集施工人员开会,交代工程意图、施工要求及安全注意事项。
2. 测绘工程范围,制定详细的施工图纸和方案。
3. 安排机械设备进场,并作好设备的检查及维护工作。
4. 采购所需的材料及物资。
(二)施工准备1. 确定施工区域划分,设立施工标志。
2. 挖掘机对河床进行清淤作业,清理泥沙、杂物等。
3:将清淤的泥沙、杂物等运输至固体填埋场或特定回填场地进行填埋作业。
(三)实施方案1. 清淤作业:使用挖掘机对污染部位进行清理,清淤结束后,进行污泥固化处理,回填固化后的污泥。
2. 填埋作业:将清淤回填的泥沙、杂物等运输至填埋场地,进行按规定的填埋深度和层数进行填埋作业。
3. 围堰设施:在河道清淤中,需要设置适当的围堰设备,确保施工安全和河道畅通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
团青公路(于庄~浦星)道路新建工程
河浜清淤回填施工方案
一、工程概况
本工程位于奉贤区青村镇、金汇镇。
东起青村于庄,西至浦星公路。
道路总长约 2.54千米,道路红线宽度40米。
道路沿线河浜五处,而且沿线分布着一些鱼塘和暗浜等,因此该部分路基施工必须对此先
进行清淤回填处理。
道路穿越很多暗浜、鱼塘等,具体段落如下:
1、暗浜:
K0+040~K0+063、K1+208~K1+215、K1+273~K1+280、K1+303~K1+315、K1+366~K1+381、K1+415~K1+434、k1+554~K1+563、K1+609~K1+617、K1+675~K1+715、K1+751~K1+758、K1+780南侧、K1+919~K1+940、K2+073~K2+087、K2+216~ K2+227、K2+309~ K2+332
以上暗浜共计15处;
2、化粪池:
拟建场地分布有2个化粪池,分别位于K1+465和K1+540北侧
3、鱼塘:
K0+880~K0+990一个鱼塘, K1+020~K1+340碰到5个鱼塘暗浜一处最小埋深 1.7m,其他深度为2m~3.3 m,路基填筑时,要注意地面下是否有暗浜,如果发现,及时与设计和监理汇报,制定
处理方案,及时进行处理。
二、施工方法
1、施工工艺流程
施工准备——测量放样——筑坝围堰——抽水——挖掘机清淤——测量验收——开挖台阶——回填50cm碎石——分层回填石灰土——边坡防护
2、施工方法
2.1 施工准备
2.1.1 机械和材料准备
河浜淤泥采用挖掘机清除,清淤范围设置排水系统,采用水泵及
时排水,以保持基底干燥。
河浜回填时底部50cm采用碎石回填,上部填筑材料采用透水性较好的石灰土(合格的海砂)进行分层回填,
推土机或平地机整平,压路机进行碾压,外侧用粘土进行包边处理。
清淤回填配备机械为:挖掘机(1m3)4台,推土机3台,压路机2台,平地机2台,水泵若干台,其他小型机具配齐配足,确保施工
的顺利进行。
2.1.2 材料检测:进场材料必须及时抽样检验,合格后方可使用,击实标准试验经审批后方可实施。
2.2 测量放样
根据设计院提供导线点,用全站仪准确定位路基的中线、边线,
划分路基过河塘的范围,测量河塘的水深、淤顶高程、淤泥厚度、断
面尺寸。
测绘出相应的平面图和断面图,平面图中应标明路基中心线、边线、断面桩号等内容。
横断面布设间距为10米,纵向地形变化复杂时应加设横断面。
2.3 筑坝围堰
鱼塘内进行筑坝围堰,部分采用袋装土以防止渗漏,必要时打
设木桩进行加固。
当路线穿越鱼塘时,不可能将其全部回填时,应先
采取筑坝挡水的方法。
坝体顶宽不小于1m,高出常水位50cm,边坡部分采用塑料编织袋装土排堆,中部坝心采用粘土回填。
坝址确定根据路基坡脚外5m起算,以1:2的坡放至河底或池塘底为原则。
坝内侧坡脚处开设50cm宽的排水沟,以利于施工期间的排水。
2.4 抽水、清淤
采用水泵及时进行抽水。
抽水抽干后,进行淤顶高程测量,清淤
采用挖掘机进行,加以人工配合,把淤泥彻底清理干净,及时进行验收,满足要求。
清淤后测量应在清淤前布置断面的基础上,对应于清
淤前测量位置,进行逐桩断面高程测量。
及时绘制出断面图和平面图,做好内业资料的整理工作,及时进行上报。
2.5 开挖台阶
排水清淤验收合格后,将河塘堤岸挖成宽>30cm,高度为20cm,向内倾斜的台阶,在清淤处设置积水槽,用水泵进行排除积水,以保
持基底干燥。
2.6 底部30cm碎石回填
及时进行30cm碎石的回填,原材料严格按照要求进行验收,不
允许不合格材料进入现场。
碎石用人工配合推土机整平,压路机进行碾压,满足要求后及时进行验收。
2.7 分层回填石灰土
碎石层验收合格后,进行石灰土的分层回填,虚铺厚度控制在
30cm左右,压实厚度控制在20cm左右,推土机进行粗平,平地机进行精平,当含水量在W最佳±2%范围时,及时进行碾压。
外侧用粘
土进行包边处理,处理宽度为40~100cm ,与石灰土一起进行整平碾压。
在进行大面积回填前,先进行石灰土回填的试验段施工,以确定施工时的松铺系数、虚铺厚度、压实机具配备、压实遍数、含水量控制、压实度控制等,以指导后续施工。
河浜清淤回填示意图开挖台阶
1%
>30cm 清淤底线
淤泥线
粘土包边
(40~100cm 宽)
分层回填海砂
(分层厚度为20~30cm)回填50cm 砾石砂
三、施工要点
1、清淤要干净彻底,把所有的淤泥、腐殖土、垃圾清理干净,
岸坡挖成台阶。
在回填碎石和石灰土时,要及时进行抽水,降低地下水位,防止地下水渗透到土中,使得路基含水量大而不成型。
2、每填筑一层,表面必须平整,并有一定的施工横坡(控制在
2%左右);包边粘土与石灰土要一起碾压密实,具有同样的压实度,保证边坡的稳定性;在边角处,大型压实机具碾压不到时,需用小型压实机具(如冲击夯等)夯实边角,不留死角;在施工上一层时,填料运至河浜边,采用挖掘机进行回填,以免下层石灰土松散;尽快进行边坡防护工程的施工。
3、按照质保体系的要求,在施工前做好技术交底,在施工中做好自检,以数据说话,每道工序自检合格并专检合格后,再申报监理工程师验收,监理验收合格后再施工下一道工序。
四、质量保证措施
1、严格执行现行施工规范、业主、设计、监理颁发的有关规定规范。
2、严格贯彻有关质量管理制度,坚持自检、互检与专检制度。
3、加强原材料检测,严格要求进行回填施工。
4、加强测量控制点和水准点的测设和管理,认真复测定期检查并保护好。
5、清除淤泥时必须保证清除到位,清除干净彻底。
五、安全文明保证措施
针对道路工程清淤回填施工的特点,根据安全风险分析,车辆事故和设备事故一般较多,需重点防范。
在加强全员安全教育,提高安全风险意识和防范意识的同时,拟采取以下措施:
1、原材料运输车辆要勤检查、勤保养,保证行驶和制动系统的完好。
加强对车辆抽检,不符合要求的车辆不得上路基。
2、机械作业时,要有专人进行指挥、监看,防止机与机、机与人发生碰撞事故。
3、夜间欠安全的原因一般不安排施工作业,若要施工,要求配足照明设备。
车辆进入施工便道后,要求慢速行驶。
4、加强用电管理,规范各类电气设备使用,电箱、电源线等勤
检查。
发现破损及有碍安全使用的及时更换。
5、对于河塘开挖,要引起重视。
汛期要及时封堵,特殊情况下
不能封闭,采取有效措施,防止河水倒灌。
对于河塘清淤回填,要采
取必要的封闭措施,并设置警示灯,防止误闯引发事故。
6、干燥季节施工便道,要定时洒水,现场配置洒水车,以减少
粉尘污染。
加强对车辆、机械的检查保养,杜绝滴漏现象,减少油污
对四周环境的污染。
7、对于清除的淤泥和其他建筑垃圾,要运至指定地点进行存放,集中处理,不得到处乱扔。
