某某工程人防通风施工方案一、编制依据1、编制依据:本施工方案系依据由某有限公司设计的暖通及人防施工图、已签发的图纸会审记录及签订的工程承包合同编制而成。

采用的施工及验收标准、规范。

本专业施工及验收主要遵循如下规范及方案:序号标准、规范、方案编号1.《人民防空地下室设计规范》GB50038-20052.《人民防空地下室设计规范》图示07SFK10通风专业3.《防空地下室通风设计》2007合订本FK01、024.《人民防空工程设计防火规范》GB50098-20095.《汽车库、修车库、停车场设计防火规范》GB50067-976.《建筑工程施工质量验收统一标准》GB50300-20017.《通风与空调工程施工质量验收规范》GB50243-20028.《压缩机、风机、泵安装工程施工及验收规范》GB50275-20109.《通风与空调工程施工规范》GB50738-201110.《通风管道技术规程》JGJ141-200411.《风机安装》05K10212.《桥苑艺舍工程人防设计》二、人防概况:1、本施工方案是为某某工程人防通风工程施工需要编制的。

地下四层为人防区域建筑面积共5490平方米,人防外出入口及通道面积(B4-1层)共350平方米。

人防区域分为两个防护单元:第一防护单元为核6级物资库,防化等级为丁级。

建筑面积:3763.4平方米,分两个抗暴单元,一单元:1948.4平方米,二单元为1814.9平方米。

第二防护单元为核6级物资库,防化等级为丁级。

建筑面积:1726.6平方米。

施工范围内包括送排风系统、防排烟系统。

2、战时通风:每个防护单元设独立的平战通风系统,战时可实行清洁式、隔绝式通风。

各防护单元主体清洁通风量按1-2h -1换气次数。

通风系统的战时转换:平时与战时进排风管道合用,战时关闭 平时通风支路密闭阀转为战时状态。

风道的防护密闭:人防通风风道穿人防围护结构采取密闭做法,并设置密闭阀,通过扩散室,防爆门及通风竖井进排风,所有穿密闭墙的风管均做密闭处理,设置在染毒区的风管按0.5%的坡度向室外。

人防通风专项技术方案

人防通风专项技术方案

本项目为某城市地下人防工程,建筑面积约为10000平方米。

人防工程包括平时车库、战时人员掩蔽所等功能区域。

为确保人员安全,满足战时防护要求,本项目特制定人防通风专项技术方案。

二、设计原则1. 通风系统应满足战时防护要求,确保人员安全;2. 通风系统应具有可靠性、安全性、经济性;3. 通风系统设计应遵循国家相关规范和标准。

三、通风系统组成1. 进风系统:由进风井、进风井防护密闭门、进风管道、进风风机组成;2. 排风系统:由排风井、排风井防护密闭门、排风管道、排风风机组成;3. 滤毒通风系统:由滤毒室、滤毒风机、滤毒管道组成;4. 隔绝通风系统:由隔绝通风室、隔绝风机、隔绝管道组成;5. 补风系统:由补风井、补风井防护密闭门、补风管道、补风风机组成;6. 控制系统:由通风控制系统、手动控制装置、监测装置组成。

四、通风系统设计参数1. 进风量:根据战时人员掩蔽所面积和人员密度计算,进风量不小于30立方米/小时·人;2. 排风量:根据战时人员掩蔽所面积和人员密度计算,排风量不小于40立方米/小时·人;3. 滤毒通风量:根据滤毒室面积和人员密度计算,滤毒通风量不小于5立方米/小时·人;4. 隔绝通风量:根据隔绝通风室面积和人员密度计算,隔绝通风量不小于10立方米/小时·人;5. 补风量:根据战时人员掩蔽所面积和人员密度计算,补风量不小于50%的排风量。

1. 进风井、排风井的防护密闭门应符合国家相关规范要求;2. 进风管道、排风管道、滤毒管道、隔绝管道应采用不燃、耐腐蚀、强度高的材料制作;3. 风机、通风设备应满足设计参数要求,并具备可靠的运行性能;4. 控制系统应实现自动、手动控制功能,并具备故障报警和手动复位功能;5. 通风系统施工过程中,应严格遵循国家相关规范和标准,确保工程质量。

六、验收要求1. 通风系统施工完成后,应进行系统试验,确保各项指标达到设计要求;2. 通风系统试验合格后,方可进行人防工程竣工验收。

人防通风施工组织设计(技术部)

人防通风施工组织设计(技术部)

人防通风施工组织设计(技术部)引言概述:人防通风施工组织设计是在人防工程建设中非常重要的一个环节,它涉及到人防工程的安全性、效率和质量。

技术部在人防通风施工组织设计中扮演着重要的角色,需要充分考虑各种因素,确保施工过程顺利进行。

本文将从四个方面详细阐述人防通风施工组织设计的要点。

一、施工环境分析1.1 确定施工区域:根据人防工程的具体要求,确定施工区域的位置和范围。

考虑到通风设备的安装和维护,施工区域应尽量靠近通风设备的位置。

1.2 分析施工环境:对施工区域的现有环境进行详细分析,包括周围建筑物、地下管道、地质情况等。

根据分析结果,制定相应的施工方案,确保施工安全。

1.3 考虑施工条件:根据施工区域的特点,考虑到施工条件的限制,如施工时间、空间限制等。

制定合理的施工计划,确保施工进度。

二、通风设备选型2.1 了解通风设备:研究不同类型的通风设备,包括风机、风道、排烟设备等。

了解其特点、性能和适用范围,以便在设计中选择合适的设备。

2.2 选择适当设备:根据施工区域的需求和通风要求,选择适当的通风设备。

考虑到通风效果、噪音、能耗等因素,综合评估各种设备的优缺点,做出合理的选择。

2.3 设备布局设计:根据施工区域的具体情况,设计通风设备的布局。

考虑到通风效果、空间利用率、施工便利等因素,合理安排设备的位置和数量。

三、施工方案制定3.1 制定施工步骤:根据通风设备的安装要求,制定详细的施工步骤。

考虑到施工顺序、施工工艺等因素,确保施工过程的合理性和安全性。

3.2 安全措施考虑:在制定施工方案时,充分考虑施工过程中的安全因素。

制定相应的安全措施,如安全防护、通风设备的稳定性等,确保施工人员的安全。

3.3 质量控制:在施工方案中加入质量控制的要求,确保施工质量。

制定相应的检验标准和验收要求,对施工过程进行监督和检查。

四、施工进度控制4.1 制定施工计划:根据施工方案和施工条件,制定详细的施工计划。

考虑到施工环境、设备安装时间等因素,合理分配施工资源,确保施工进度。

人防工程通风工程方案

人防工程通风工程方案

人防工程通风工程方案1、背景介绍人防工程通风工程是指为地下人防工程提供洁净、舒适、安全的室内空气环境,保障人防工程内人员的生命安全。

通风工程是人防工程的重要组成部分,具有重要的防护功能。

因此,通风工程的设计和施工尤为重要。

2、设计原则(1)保障室内空气质量:通风工程要保证室内空气质量达到国家卫生标准,避免二氧化碳、甲醛、氨气等有害气体超标。

(2)保证通风效果:通风工程应满足人防工程内通风要求,确保通风效果良好。

(3)提高能源利用效率:通风工程应采用能耗低、效率高的设备和系统,提高能源利用效率。

(4)确保施工安全:通风工程的安装和施工要符合相关安全规范,防止安全事故发生。

3、通风工程方案(1)通风系统通风系统包括送风系统和排风系统。

送风系统主要由送风机、风管和送风口组成,排风系统主要由排风机、风管和排风口组成。

送风系统和排风系统要分别设置,根据实际需要布置送排风口,确保室内空气流通。

为了提高通风效果,通风系统应采用换气量大、耗能低的风机,风管应采用低阻力材料和采取合理的管道布局,送排风口应设置合理,提高室内空气流通性。

(2)新风系统新风系统是为了提高室内空气质量,保障人防工程内的人员健康。

新风系统要根据实际需要设置,并确保通风效果良好。

新风系统应采用高效过滤器,过滤室外空气中的颗粒物和有害气体,提高室内空气质量。

(3)排烟系统排烟系统是为了在火灾发生时排除浓烟,保证人员疏散通道的安全使用。

排烟系统应根据建筑结构和火灾风险确定排烟口位置和数量,并采用合适的排烟设备,确保排烟效果良好。

4、施工方案通风工程的施工要按照相关规范和设计要求进行,注意施工安全和施工质量。

施工前要根据设计要求制定详细的施工方案和施工计划,确保施工进度和质量。

施工时要注意材料和设备的选用,严格按照规范要求进行安装和调试。

为了保障施工安全,施工人员要按照相关规范进行操作,佩戴好安全防护装备,注意施工现场的环境安全。

施工完成后要进行系统的调试和检验,确保通风系统工作正常,通风效果良好。

人防通风施工组织设计(技术部)

人防通风施工组织设计(技术部)

人防通风施工组织设计(技术部)人防通风施工组织设计(技术部)引言概述:人防通风施工组织设计是在人防工程建设中非常重要的一环,它涉及到施工期间的通风系统布置、施工工艺、安全措施等方面。

本文将从五个方面详细阐述人防通风施工组织设计。

一、施工现场评估1.1 施工区域划分:根据人防工程的具体情况,将施工区域划分为不同的区域,明确各区域的功能和工作内容。

1.2 现场环境评估:对施工现场的环境进行评估,包括空气质量、温湿度等因素,以确定通风系统的设计参数。

1.3 施工资源评估:评估施工所需的人力、物力、技术等资源,为后续的施工准备工作提供依据。

二、通风系统设计2.1 通风系统布置:根据施工区域的划分和现场环境评估结果,合理布置通风系统的主要设备和管道,确保通风效果达到要求。

2.2 通风系统参数设计:根据施工现场的具体情况,确定通风系统的参数,包括风量、风速、风压等,以保证施工期间的通风效果和安全性。

2.3 通风系统控制设计:设计通风系统的控制方式,包括手动控制和自动控制两种方式,以满足施工过程中的不同需求。

三、施工工艺设计3.1 施工工艺流程:根据施工现场的具体情况,确定施工工艺的流程和顺序,确保施工过程的顺利进行。

3.2 施工工艺安全措施:制定施工工艺的安全措施,包括通风系统的安全操作规程、应急预案等,以确保施工期间的安全性。

3.3 施工工艺监控:设计施工工艺的监控措施,包括监测通风系统的运行状态、监控施工现场的环境参数等,及时发现并解决问题。

四、安全措施设计4.1 施工人员安全培训:对参与人防通风施工的人员进行安全培训,提高他们的安全意识和应急能力。

4.2 安全设施设置:根据施工现场的具体情况,设置必要的安全设施,如防护栏、安全标识等,确保施工期间的安全性。

4.3 应急预案制定:制定人防通风施工的应急预案,包括突发事件的处理流程、应急联系方式等,以应对可能出现的安全问题。

五、施工质量控制5.1 施工质量检查:对施工过程中的通风系统进行质量检查,确保施工质量符合要求。

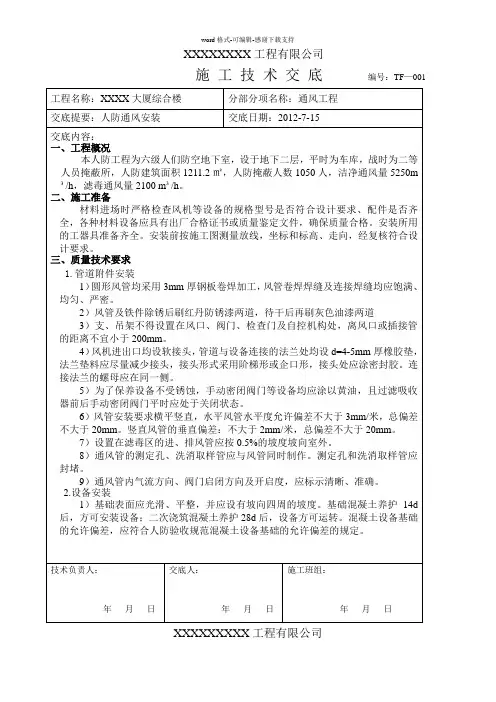

人防通风施工技术交底

人防通风施工技术交底
对成品不得随意拆、碰、压,防止损坏。
各专业遇有交叉“打架”现象发生时,不得擅自拆改,需经设计、甲方、监理等有关部门协商解决后方可施工。
对于贵重、易损的仪表、零部件尽量在调试之前再进行安装,必须提前安装的要采取必要的保护措施,以防丢失损坏。
五、安全注意事项
1.各种机械设备,应一机一闸,并做好设备接地,各种施工机械设备的电气线路必须安装漏电保护器。施工现场严禁吸烟、酒后作业;施工现场内必须带好安全帽,不得穿拖鞋。
8)通风管的测定孔、洗消取样管应与风管同时制作。测定孔和洗消取样管应封堵。
9)通风管内气流方向、阀门启闭方向及开启度,应标示清晰、准确。
2.设备安装
1)基础表面应光滑、平整,并应设有坡向四周的坡度。基础混凝土养护14d后,方可安装设备;二次浇筑混凝土养护28d后,设备方可运转。混凝土设备基础的允许偏差,应符合人防验收规范混凝土设备基础的允许偏差的规定。
2.根据现场情况选用登高工具,2m以上高空作业要系好安全带,梯子等要采取防滑措施,并有专人防护,不得上下抛仍工具等。
六、环保措施
加工场地注意防风、防雨、防火措施,各种废料应集中堆放,并及时清理,保持场地整洁。安装现场应做到工完场清。
技术负责人:
年月日
交底人:
年月日
施工班组:年月日Leabharlann 技术负责人:年月日
交底人:
年月日
施工班组:
年月日
XXXXXXXXX工程有限公司
施工技术交底编号:TF—001
工程名称:XXXXX大厦综合楼
分部分项名称:通风工程
交底提要:人防通风安装
交底日期:2012-7-15
交底内容:
2)通风机安装应符合下列规定:
离心风机与减振台座接触紧密,螺栓拧紧,并有防松装置;管道风机采用减振吊架安装时,风机与减振吊架连接紧密,牢固可靠;采用支、托架安装时,风机与减振器及支架、托架连接紧密,稳固可靠。

人防通风工程施工方案

人防通风工程施工方案

人防通风工程施工方案一、项目概况人防通风工程是指在人防工程内对空气进行调节,保证人防工程内空气质量的工程。

人防工程通风与空调系统是人防工程中重要的配套设施之一,具有保障人防工程内部空气质量、温度舒适度和湿度适宜度的作用。

本施工方案旨在确保人防通风工程施工质量,保证通风系统正常运行。

二、施工原则1. 安全第一:施工过程中严格遵守相关安全规定,保障施工人员及周围民众的人身安全。

2. 质量第一:施工过程中严格执行规范标准,保证通风系统的功能正常、性能稳定。

3. 合理节约:合理使用材料和装备,控制施工成本,最大限度地利用资源。

三、施工前的准备工作1. 施工前的环境检查:对施工环境进行检查,确保施工现场安全无隐患。

2. 施工人员的配备:确保施工所需人员齐备,具备相应的技能和证书。

3. 材料和设备的准备:准备好施工所需的各类材料和设备。

四、施工流程1. 确定通风系统布局:根据人防工程的实际情况,确定通风系统的布局图。

2. 安装通风设备:根据布局图,安装通风设备,包括风管、排风口、通风机等。

3. 连接管道:连接通风设备之间的管道,确保管道的连接牢固、密封性良好。

4. 接通电源:完成通风设备安装后,接通电源进行测试运行,确保通风设备正常运转。

5. 调试参数:根据实际情况,调试通风系统的参数,以满足人防工程内的通风需求。

五、施工注意事项1. 施工现场的安全防护:施工现场设置安全警示标志,保护好施工现场周围的民众和路人。

2. 施工过程的卫生保障:施工现场要保持整洁,材料和设备要分类堆放,垃圾要及时清理,确保施工环境卫生。

3. 施工质量监控:施工过程中要进行质量检查,确保通风系统的安装质量符合要求。

4. 技术文件的完善:施工过程中要做好技术文件的记录,包括施工日志、检查记录等。

六、施工后的验收施工完工后,进行通风系统的调试和试运行,确保通风系统能够正常运行。

然后进行相关部门的验收,包括建设单位、监理单位和相关部门的验收。

人防通风分部工程技术资料

人防通风分部工程技术资料

人防通风安装分部工程施工文件施工管理、竣工验收综合资料工程名称:编制单位:编制日期:共卷第卷西安市人防工程质量安全监督站监制表审报格资位单包分.工程名称:表审报)更变/案方(计设织组工施表审报工复/工开程工.工程名称:告报工开.工程材料/构配件/设备报审表工程名称:注:1、人防通风涉及到的防护设备有防爆波活门、密闭超压(自动)排气活门、阀合格证、出厂检试验报告、出厂质量证明资料粘贴单金属管制作分项工程质量验收记录表质量部负责人论论日月年日月年.无机玻璃钢风管制作分项工程质量验收记录表通风部件制作分项工程质量验收记录表风管及部件安装分项工程质量验收记录表非金属风管(风道)制作与安装分项工程质量验收记录表过滤器、除尘器、过滤吸收器分项工程质量验收记录表密闭阀门安装分项工程质量验收记录表消声(减振)设备制作与安装分项工程质量验收记录表通风机和除湿机安装分项工程质量验收记录表防腐与油漆分项工程质量验收记录表人防通风系统运行测试报告备注:当风机房后端风管未到位时,其测得的风机房出风口端实际风量应按风量的90%取值,即修正风量。

设备运转记录表工程竣工报验单工程名称:不合格,可不可以组织正式验收分部工程质量控制资料核查记录表人防通风分部工程观感质量检查记录表)进行观感评定。

、依据《人防工程质量检验评定标准》(RFJ01-20021注:均符合相应质量检验评定合格规定的项抽查或全数检查的处(件)评定等级标准:2、50%-79%有评定为三级;优良规定的,《标准》达到(件)的处20%-49%其中有评为四级;目,的处(件)达到《标准》优良规定的,评定为二级;有80%及以上的处(件)达到《标准》优良规定的,评定为一级;有不符合《标准》合格规定的处(件)的,评定为五级,并应处理。

3、观感评定需由三人以上共同评定。

人防通风设备安装分部工程质量验收记录表竣工报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

兰州市安宁区城中村改造刘家堡重建安置小区通风工程技术标投标人:甘肃格瑞德建筑安装工程有限责任公司法定代表人或授权委托人:(签字或盖章)日期:二○一五年九月七日目录一、编制依据 (3)二、工程简介 (4)1. 工程概况 (4)2 施工工期 (4)3 现场条件概述 (4)三、主要的施工方法和技术要求 (5)1、总要求 (5)2、施工大纲 (5)3、施工准备工作 (6)4、人防通风系统施工工序及方法 (7)四、工程投入的主要施工机械 (17)五、劳动力安排计划表 (18)六、确保工程质量的技术组织措施 (19)1、工程质量保证体系 (19)2、技术组织措施 (22)七、确保安全生产的技术组织措施 (25)1、施工安全保证体系 (25)2、技术组织措施 (27)八、确保文明施工的技术组织措施 (32)1、生产、生活垃圾的统一管理 (32)2、有毒、有害物质的统一管理 (33)3、材料堆放、机具停放的统一管理 (33)4、有效控制噪音污染 (33)5、合理排放污、废水 (34)九、施工进度计划横道图及确保工期的技术组织措施 (35)1、施工进度计划横道图 (35)2、技术组织措施 (36)十、与总包等相关单位配合协调 (38)十一、现场临时用水用电 (40)十二、冬雨季施工措施 (43)十三、脚手架及水平运输方案 (46)十四、施工平面布置图 (49)十五、成品保护管理措施 (50)十六、执行国家、行业、地方标准规范的措施 (54)十七、有必要说明的其他内容 (56)1、文件、技术档案管理 (56)2、文件及技术档案管理制度 (56)3、文件和技术档案管理的方法 (56)4、交工验收及资料整理 (57)5、竣工资料整理、竣工图绘制 (57)一、编制依据(1)兰州市安宁区城中村改造刘家堡重建安置小区施工招标文件、设计施工图纸及投标答疑等相关文件。

(2)《建筑设计防火规范》 (GB50016-2006)(3)《高层建筑设计防火规范》(GB50054-98 2001年版)(4)《建设工程施工现场供电安全规范》(GB50194-93)(5)《建筑安装工程质量检验评定标准》(GBJ300-88)(6)《建筑工程施工质量验收统一标准》(GB50300-2001)(7)《通风与空调工程施工质量验收规范》(GB50243-2002)(8)《民用建筑供暖通风与空气调节设计规范》(GB507369-2012)(9)《人民防空地下室设计规范》(GB50038-2005)(10)《人民防空工程设计防火规范》(GB50098-2009)(11)《人民防空工程防化设计规范》(RFJ013-2010)(12)《人民防空工程防护功能平战转换设计标准》(RFJ 1-98)(13)《建筑电气工程施工质量验收规范》(GB50303-2002)(14)《汽车库、修车库、停车场设计防火规范》(GB50067-97)(15)《人民防空工程施工及验收规范》(GB50134-2004)(16)标准图集《金属、非金属风管支吊架》(08K132)(GJBT-1078) (17)标准图集《防排烟系统设备及附件选用与安装》(07K103-2)(18)国家现行的技术政策、技术标准、施工及验收规范、工程质量评定标准及操作规程。

二、工程简介1. 工程概况1 本工程施工范围为:兰州市安宁区城中村改造刘家堡重建安置小区,包括人防通风、防排烟设备的供应与安装。

按国家人民防空办公室规定必须由专业承包商安装地下室人防安装工程所有设备,具体根据人防方案图及施工图纸约定的所有范围。

2 施工工期合同工期:516日历天(开工日期至整体竣工日期,)计划开工日期:2016年3月26日计划完工日期:2016年6月26日(以上日期均为暂定,具体以经业主批准的总承包商或监理签发的开工令或通知为准)。

3 现场条件概述施工场地达到三通一平,水、电满足施工要求,并能保证连续施工。

系统调试内容包括:三、主要的施工方法和技术要求1、总要求(1)、在施工中要按照设计图纸的具体要求及人防、通风排烟有关安装验收规范(规定)进行。

(2)、施工必须确保工程质量:符合国家和兰州市有关竣工验收标准,且竣工一次性验收合格并取得验收合格证。

(3)、所采购的通风和排烟材料、部件及设备必须符合特殊行业规定,由具备有生产资质的生产厂家生产,并且有配件、设备的出厂检测报告、出厂检验合格证等质量证明文件,方可安装。

(4)、系统只有调试合格后,竣工图及测试资料齐全才能组织验收。

(5)、安装完毕必须根据人防等相关专业验收规范(规定)和施工安装图纸及要求进行验收与检查,并认真做好验收检查记录,以备参考。

个别不合格项目限期整改后,要组织复检。

(6)、安装竣工后,系统控制操作说明应制成图表,张挂于控制室。

2、施工大纲(1)、施工准备阶段:人员准备,施工机械准备,材料设备准备(2)、施工阶段:各分部分项工程根据施工进度计划实施安装(3)、试验阶段:单体调试,联动调试(4)、验收阶段:工程竣工验收3、施工准备工作(1)合同交底组织项目技术管理人员学习招标文件、施工合同,明确承包范围、承包形式、质量和工期要求,做到心中有数,以便施工过程中与业主、总包方及各分包方协调联系,且有利于及时办理技术、经济洽商。

(2)图纸审核组织项目技术管理人员对施工图纸进行内部自审,要求熟悉图纸,领会设计意图,核对其它专业的图纸,结合相关规范,把有疑问的地方做好书面记录(特别是与其它专业相冲突的地方)。

参加由甲方组织的图纸会审,把相关的问题交由设计处理,形成会审记录,作为后期施工及结算的依据。

(3)技术交底由项目技术人员对班组进行技术交底,对每道工序、每个分项都要进行详细的技术交底,明确技术要求与质量标准,未经交底,不得施工。

(4)施工现场准备根据甲方安排选定临建场地,按照本设计“施工平面布置图”搭设办公室、职工宿舍、材料库房和材料堆放场地等,接通临时用水、用电,做到整洁、安全、卫生,且符合有关建筑临设的法规、规程。

并配备足够的消防设施,制订落实安保措施。

4、人防通风系统施工工序及方法4.1、通风管道制作安装(1)施工工序风管安装:支吊架制做及安装→通风管道制作→风管漏光试验(2)施工方法①、通风管道支吊架制作及安装1)依据施工图纸及现场实际情况,放出风管安装的中心线,确定出风管支吊架位置、形式及数量。

2)吊架制作时吊杆要平直,螺纹要完整、光洁。

吊杆拼接可采用螺纹连接或焊接。

螺纹连接任一端的连接螺纹均须长于吊杆直径,并有防松动措施,焊接拼接宜采用搭接,搭接长度不应少于吊杆直径的6 倍,并在两侧满焊。

支吊架上螺孔应采用机械加工,不得用气割开孔。

3)支吊架型钢的切断和打孔:型钢的切断使用砂轮切割机切割,切割后用磨光机去除切割处毛刺,使用台钻钻孔。

支架的焊缝必须饱满,保证足够的承载能力。

4)风管支吊架制作完毕后要依据设计及规范要求除锈防腐。

5)靠墙或靠柱安装的水平风管采用斜撑支架,不靠墙安装的水平风管采用托底吊架。

6)风管安装时要及时进行支架的固定和调整,确保其位置正确,受力均匀。

7)支吊架不得设置在风口、阀门、检查门及自控机构处,吊杆不宜直接固定在法兰上。

8)风管支吊架的间距要符合下列规定:风管水平安装,直径或长边尺寸小于400mm时,间距不大于4m;大于或等于400mm 时,间距不大于3m。

风管垂直安装,间距不大于4m,但每根立管的固定件不小于2 个。

②、通风管道制作1)风管及其配件钢板厚度2)加工镀锌钢板风管要避免损坏镀锌层,风管存在明显缺陷和镀锌层脱落处,按要求做好防腐处理。

3)矩形风管的制作尺寸以外边长为准;圆形风管尺寸以外径为准。

风管制作采用剪板机下料,折方机折方,咬口机咬口,局部采用手工加工。

4)风管的板材拼接采用单咬口;圆形风管的闭合缝采用单咬口,弯管的横向缝采用立咬口;矩形风管转角缝采用联合角咬口。

咬口宽度表(单位:mm)5)当矩形风管边长大于或等于630mm 且其管段长度大于1200mm 时,均要采取加固措施。

6)法兰制作必须核对几何尺寸,找好平整度,对于相同尺寸的法兰,统一预制,保证法兰具有互换性。

矩形风管法兰采用材料表7)金属风管与法兰连接时,风管的翻边要平整,并紧贴法兰,风管翻边宽度不小于7mm。

8)风管的规格、尺寸必须符合设计要求;风管的咬口必须紧密、宽度均匀、无孔洞、半咬口和胀裂等缺陷。

9)风管及部件制作质量检查基本项目的检查:风管外观质量应达到折角平直、圆弧均匀、两端面平行、无翘角、表面凹凸不大于5mm;风管与法兰连接牢固、翻边平整、宽度不小于7mm、螺孔具备互换性;风管加固可靠、整齐,间距均匀对称。

允许偏差项目检查:风管及法兰制作尺寸的允许偏差和检验方法见下表:11)风管法兰和支吊架预制场地要和风管加工场地隔开。

③、风管安装1)风管安装前,先检查风管穿墙孔洞的尺寸,标高和支吊架的位置等是否符和要求。

2)风管及部件安装前,再一次将风管内未清理干净的灰尘擦拭干净。

系统安装完毕或暂停安装时,必须及时将风管的开口封闭,防止灰尘进入。

3)风管安装前,必须经过预组装并检查合格后,方可按编号顺序进行安装。

4)风管安装时采用倒链将风管吊装到支架上,由于该工程地下车库空间较大,可采用专用液压升降车及万向轮平台对风管进行安装。

对局部施工空间较狭窄的地方,采用风管分节安装法,将风管分节用绳索或倒链拉到组装式万向轮平台上,然后抬到支架上对正逐节安装。

在连接风管时须注意不得将可拆卸的接口装设在墙内或楼板内。

5)风管安装穿过围护结构时,其接缝处应采取密封措施,做到清洁、严密。

6)风管法兰密封垫可采用8501 阻燃密封胶条。

7)风管与通风机法兰连接处均设不燃型涂塑帆布制作的软接头,其接缝严密、牢固,且不允许软接头变径。

8)依据国家规范,风管、风口的安装允许偏差项目见下表:风管、风口的允许偏差及检验方法④、风管的漏光试验漏光试验是采用光线对小孔的强穿透力,对系统风管严密程度进行定性检测的方法。

其试验方法是在一定长度的风管上,在黑暗的环境下,在风管内用一个电压不高于36V、功率100W 以上并带保护罩的灯泡,从风管的一端缓缓移向另一端,试验时若在风管外能观察到光线,则说明风管有漏点,并对风管的漏风处进行修补。

系统风管的漏光法检测采用分段检测、汇总分析的方法,被测系统的风管不允许有多处条缝形的明显漏光,低压系统风管每10 米接缝,漏光点不超过2 处,100 米接缝平均不大于16 处为合格;中压系统风管每10 米接缝,漏光点不超过1 处,100 米接缝平均不大于8 处为合格。

风管的漏光法检测如下图所示:4.2、通风、排烟部件安装(1)、排烟风机、正压送风机、防火阀、正压送风口、排烟防火阀等消防产品除必须有合格证外,还应有消防生产许可证等资料。
