完整版技术交底拌和站料仓
编制
复核
签收
单位:**项目部
交底内容:
1. 料仓场地布置
拌和站共设有料仓6间,长16.25m,宽10m 料仓4间,长16.25m,宽14m 料仓1间, 宽19.95m,长23.4m 料仓1间。
2. 场地平整
场地采用装载机、挖掘机挖推平整并压实,边坡低洼处采用场地土进行填筑,并
按照30cm/层分层夯实或压实。
3. 地坪硬化
料仓采用20cm 厚C20混凝土进行硬化。
4. 施工要求
4.1混凝土施工
⑴混凝土搅拌时必须严格按照混凝土配合比进行配料。
⑵混凝土浇筑必须立模浇筑。
立模前,先放出模板线,然后沿线立模,模板安装 好后拉线重新进行校正,并做好模板加固,确保混凝土成形后,边线平齐。
⑶混凝土采用平板振动器振捣。
混凝土浇筑完成后,先用铝合金靠尺对表面进行 找平然后用木抹子揉浆,用光抹子进行收面。
4.2料仓隔离墙施工
料仓隔离墙采用红砖砌墙。
砌筑砖砌体采用三顺一丁砌筑方法,砖应提前 浇水湿润。
砌砖工程当采用铺浆法砌筑,铺浆长度不得超过
750mm 施工期间气温超
过30r 时,铺浆长度不得超过500mm 隔离墙每隔5.25m 预留50cm 混凝土立柱间隔, 墙高3m 墙厚
50cm 基础埋深30cmb
料仓山墙统一采用C20混凝土浇筑,要求表面平整,必要时可在端头适当加筋, 墙高3 m 墙厚
50cm,基础埋深30cm
混凝土立柱统一采用C20混凝土浇筑,柱高3m,长0.5m ,宽0.5m 。
立柱底部基 础埋深
50cm,设长1m,宽1m 高30cmC20昆凝土基础。
工程名称 拌和站建设 编号 2012-001 工程部位
料仓施工
交底日期
2012年5月23日
1~2d
单位:**项目部第2页共4页
工程名称拌和站建设编号2012-001
工程部位料仓施工交底日期2012年5月23日交底内容:
砌砖要求:⑴砖墙采用M7.5砂浆砌筑。
砖墙砌筑方法可采用一顺一丁、梅花丁、三顺一丁法进行砌筑,砖柱不得采用先砌四周后填心的包心砌法。
砌砖时上下皮错开1/4砖长。
⑵盘角:砌砖前应先盘角,每次盘角不要超过5层,新盘的大角及时进行吊、靠。
如有偏差要及时进行修正。
盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致,大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
⑶挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致、平直通顺。
⑷砌砖:砌砖采用一铲灰、一块砖、一挤揉的“三一砌砖法”,即满铺、满挤操作法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和垂直灰缝宽度一般为10mm但不应小于8mm也不应大于12mm为保证墙面主缝垂直,不游丁走缝,每砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。
外墙转角处应同时砌筑。
4.3料仓顶棚施工
料仓顶棚统一为钢结构红色圆弧形彩钢,棚下净高7.8米(从起拱位置算起);立柱采用直径165mn壁厚3mn钢管,柱高7.8m,顶棚采用直径50mn壁厚1.6mm钢管做骨架,直径14mm18mml冈筋做拉筋,骨架上每间隔0、6m铺设尺寸为60mm*40mm*1.6mm 方管,上部覆盖红色彩钢瓦。
钢筋、钢管焊接时,电焊条型号按设计要求选用,必须有质量证明书。
按要求施焊前经过烘焙。
严禁使用药皮脱落、焊芯生锈的焊条。
各种构件校正好之后方可施焊,并不得随意移动垫铁和卡具,以防造成构件尺寸偏差。
复核签收
编制
技术交底书
单位:**标项目部
工程名称拌和站建设编号2012-001 工程部位料仓施工交底日期2012年5月23日交底内容:
焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录;焊工必须经
考试合格,检查焊工相应施焊条件的合格证及考核日期。
焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清
除干净。
焊接安全措施:
(1)焊工作业必须佩戴耐火、状态良好、足够干燥的防护手套。
(2)作业人员应根据具体的焊接(切割)操作特点选择穿戴防护服。
(3)作业人员观察电弧时必须使用带有滤光镜的头罩或手持面罩,或佩戴安全镜、护
目镜,或其他合适的眼镜;登高焊接时应戴头盔式面罩和阻燃安全带;辅助人员应佩戴类似的
眼保护装置。
(4)焊接设备、焊机、切割机具、气瓶、电缆和其他器具等必须放置稳妥有序, 并不得
对附近的作业与人员构成妨碍。
(5)作业场所必须有良好的天然采光或充足的安全照明。
编制
复核签收编制。
混凝土拌合站施工技术交底
开裂,混凝土强度达到拆模要求后再进行拆模。模板拆除时要小心按顺序拆卸,防止撬坏模板和碰坏结构。
基础质量检验标准
项次
检查项目
规定值或允许值
检查方法和频率
1
混凝土强度(Mpa)
在合格标准内
按规范附录D检查
2
断面尺寸(mm)
±20
尺量:检查3个断面
d.严禁出现裂缝。
六、养护室
养护室修建1间,长6米,宽3米,高2.5米,天花板吊顶。
七、沉淀池及化粪池
拌和站设置二级沉淀池,每个长8.5米,宽3.5米,深2米,沉淀池顶与平整后地面基本处于同一平面。化粪池长8米,宽3米,深2.5米,中间设隔墙一道,隔墙上留置30×30cm连通孔。化粪池、沉淀池均采用砖砌24墙修筑。
3
轴线偏位(mm)
10
全站仪:纵、横各测量2点
4
顶面高程(mm)
±10
水准仪:检查3~5点
五、地磅及地磅房
1.地磅基础开挖:采用整体式基础,长18米,宽4米,深1米;在地磅基础支撑点处预埋厚16mm钢板连接件,砼采用C20浇筑。
2.地磅房1间,采用标准活动板房。
3.基础施工工艺流程:模板内部及基础底部清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土养护。
八、小型材料仓库用活动板房修筑,具体尺寸见《拌和站图平面布置图》。
九 、拌和站建设工程数量以本交底为依据,实际施工与交底不符的,以《拌和站图平面布置图》为准。
接收人
施工班组技术交底登记表
序号
姓名
性别
年龄
工种
籍贯
备注
1
2
3
4
拌合站基础施工技术交底内容
拌合站基础施工技术交底内容:一、工程概况拌合站采用HZ90-2F1500型搅拌机,L型对称布置,现对安装前做准备工作,进行基础施工,基础采用C25砼。
并预埋钢板及预埋筋。
二、储料斗施工1、测量放线:测量班根据基础布置图测量放线,现场确定地面基准点-0.2m(C25混凝土硬化地面厚0.2m,硬化地面顶面为±0),并洒出白灰线。
2、配料机基础配料机基础长20.51m,宽5.20m,近端距皮带机中心线1.15m,基底开挖标高-2.4m,(从±0面算起)开挖时每侧加宽1m,放坡开挖。
当基底承载力大于120KPa时,整体浇筑C25混凝土,基础厚0.4m,设单层Φ12钢筋网,位于基础上部,钢筋间距20cm,保护层厚度5cm。
准确设置10、11号预埋钢板及预埋钢筋,预埋好12号立柱钢筋(每立柱插4根或8根Φ20钢筋,具体见HZ90-2F1500型混凝土搅拌站基础平面布置图),并在基础上预埋边墙钢筋。
按照拌合站基础图设计尺寸、标高、数量浇筑12号立柱混凝土,同时按照设计焊接预埋钢板。
边墙采用30cm厚C25钢筋混凝土,边墙顶标高为+0.2m,边墙钢筋为20cm*20cmφ10钢筋网,并与基础钢筋连接为整体。
因地下水位高,注意做好边墙防水。
10、11号立柱顶面(整体基础顶面)标高为-2m。
基础混凝土终凝后,测放12号立柱位置,支立模板,将预埋钢板定位并与预埋钢筋焊联,浇筑C25钢筋混凝土。
12号立柱顶面标高为-0.85m。
由于整体基础及立柱均为承重结构,配料机钢筋混凝土均需振捣密实。
三、料灌仓基础施工1、测量放线:测量班根据基础布置图对1、2基础桩号放点放线,测量开挖深度至-2m处。
2、料灌仓基础为整体基础,呈扇形,中线长13.55m,宽3.1m。
当基底承载力大于120KPa时,整体浇筑C25混凝土。
整体基础开挖时,每侧加宽1m,开挖底标高为-1.5m。
基础混凝土尺寸为15.65m ×宽5.2m×厚1.5m,设双层Φ12钢筋网,底层、上部各设一层钢筋网,钢筋网格间距20cm*20cm,保护层厚度不小于5cm。
拌合站临建技术交底书
砌筑完成后,料仓端部应涂刷黄黑相间的条文警示标线,并统一编号(红底白字),在距离隔墙顶20cm处化出“堆料线”(堆料上限),在距离隔墙底15cm处画出“清仓线”。
技术交底书
施工队伍
日期
2013年4月4日
交底内容

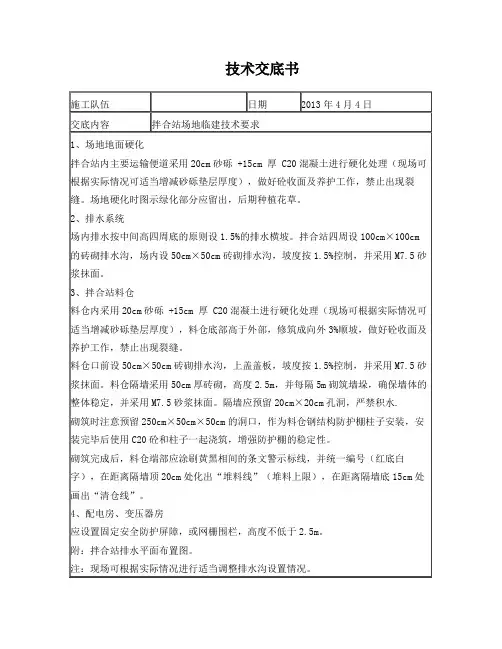

拌合站场地临建技术要求
1、场地地面硬化
拌合站内主要运输便道采用20cm砂砾+15cm厚C20混凝土进行硬化处理(现场可根据实际情况可适当增减砂砾垫层厚度),做好砼收面及养护工作,禁止出现裂缝。场地硬化时图示绿化部分应留出,后期种植花草。 Nhomakorabea2、排水系统
场内排水按中间高四周底的原则设1.5%的排水横坡。拌合站四周设100cm×100cm的砖砌排水沟,场内设50cm×50cm砖砌排水沟,坡度按1.5%控制,并采用M7.5砂浆抹面。
4、配电房、变压器房
应设置固定安全防护屏障,或网栅围栏,高度不低于2.5m。
附:拌合站排水平面布置图。
注:现场可根据实际情况进行适当调整排水沟设置情况。
编制
复核
签收
3、拌合站料仓
料仓内采用20cm砂砾+15cm厚C20混凝土进行硬化处理(现场可根据实际情况可适当增减砂砾垫层厚度),料仓底部高于外部,修筑成向外3%顺坡,做好砼收面及养护工作,禁止出现裂缝。
料仓口前设50cm×50cm砖砌排水沟,上盖盖板,坡度按1.5%控制,并采用M7.5砂浆抹面。料仓隔墙采用50cm厚砖砌,高度2.5m,并每隔5m砌筑墙垛,确保墙体的整体稳定,并采用M7.5砂浆抹面。隔墙应预留20cm×20cm孔洞,严禁积水.

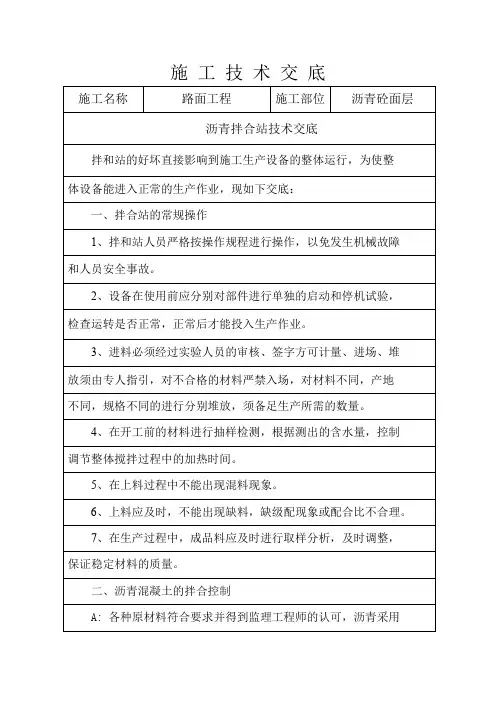

沥青拌合站技术交底
7、在生产过程中,成品料应及时进行取样分析,及时调整,
保证稳定材料的质量。
二、沥青混凝土的拌合控制
A: 各种原材料符合要求并得到监理工程师的认可,沥青采用
90A级石油沥青。
B: 拌合前应将粗细集料包括矿粉充分烘干,各种规格的集料
矿粉和沥青都严格按生产的配合比的要求进行配料。
有过度加热的混合料,或已经炭化、起泡和含水的混合料废弃,
混合料的最高温度190℃(废弃温度)。
三、安全措施
1、检查机械装置及防护、防火设备是否安全有效。
2、所有的人员上路必须穿戴信号服,严禁在拌合料下乱窜,不得在机械下乘凉休息。
技术交底人:年月日
被交底人:年月日
施工技术交底
施工名称
路面工程
施工部位
沥青砼面层
沥青拌合站技术交底
拌和站的好坏直接影响到施工生产设备的整体运行,为使整
体设备能进入正常的生产作业,现如下交底:
一、拌合站的常规操作
1、拌和站人员严格按操作规程进行操作,以免发生机械故障
和人员安全事故。
2、设备在使监理工程师批准的试验要求生
产,生产温度应符合规范要求。
D: 拌合时严格控制集料中超大粒径的含量,严格控制沥青、
集料的加热温度。每天拌合站做2次抽提试验,检查成品料是否
符合技术要求。
E: 派有经验的人员对所拌混合料进行目测和温度测量,拌合
后的混合料必须均匀一致,无花白无粗细离析和结块现象,将所
C: 下面层沥青混合料采用90A道路石油沥青,拌和时间:干
拌10s、湿拌40s,以沥青拌和料拌和均匀一致为准,沥青的拌和
温度控制在150~160℃,石料加热温度达到规定要求,混合料出
完整版技术交底拌和站料仓
复核
签收
技术交底书
单位:**项目部第2页共4页
工程名称拌和站建设
编号
2012-001
工程部位料仓施工
交底日期
日23月5年2012
交底内容:砂浆砌筑。砖墙砌筑方法可采用一顺一丁、梅花丁、砌砖要求:⑴砖墙采用M7.5三顺一丁法进行砌筑,砖柱不得采用先砌四周后填心的包心砌法。砌砖时上下皮错开1/4砖长。层,新盘的大角及时进行吊、靠。5⑵盘角:砌砖前应先盘角,每次盘角不要超过控制好灰缝大小,盘角时要仔细对照皮数杆的砖层和标高,如有偏差要及时进行修正。使水平灰缝均匀一致,大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。⑶挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致、平直通顺。,即满铺、满挤操作⑷砌砖:砌砖采用铲灰、一块砖、一挤揉的“三一砌砖法”法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要“上,但不。水平灰缝厚度和垂直灰缝宽度一般为跟线,下跟棱,左右相邻要对平”10mm。为保证墙面主缝垂直,不游丁走缝,每砌完一步架高,也不应大于12mm8mm应小于水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。2m时,宜每隔外墙转角处应同时砌筑。4.3料仓顶棚施工立;(从起拱位置算起)7.8料仓顶棚统一为钢结构红色圆弧形彩钢,棚下净高米钢管做壁厚1.6mm7.8m3mm165mm柱采用直径壁厚钢管,柱高,顶棚采用直径50mm60mm*40mm*1.6mm6m铺设尺寸为、骨架上每间隔18mm14mm骨架,直径、钢筋做拉筋,0方管,上部覆盖红色彩钢瓦。钢筋、钢管焊接时,电焊条型号按设计要求选用,必须有质量证明书。按要求施各种构件校正好之后方可施焊,焊芯生锈的焊条。严禁使用药皮脱落、焊前经过烘焙。并不得随意移动垫铁和卡具,以防造成构件尺寸偏差。
搅拌站安全施工技术交底模板
一、交底目的为确保搅拌站施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有施工人员必须经过专业培训,持有相关操作资格证书。
(2)施工人员必须遵守国家及行业相关法律法规,严格执行安全技术操作规程。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:禁止通行、危险区域、注意安全等。
(2)施工现场应配备必要的安全防护设施,如:安全帽、安全带、防护眼镜、防尘口罩等。
(3)施工现场应设置消防设施,如:灭火器、消防栓等,并定期检查、维护。
3. 施工设备安全操作(1)搅拌站设备操作人员必须熟悉设备性能、操作规程及安全注意事项。
(2)操作前应检查设备各部件是否完好,确保设备正常运行。
(3)操作过程中,严禁操作人员擅自离岗、擅自操作设备。
4. 施工材料安全存放(1)施工材料应按照规定分类存放,标识清楚,避免混淆。
(2)易燃、易爆、有毒有害等危险品应单独存放,并采取有效措施进行隔离。
(3)施工材料堆放应整齐,不得超高、超宽、超长。
5. 施工现场用电安全(1)施工现场用电线路应规范敷设,严禁私拉乱接。
(2)施工现场用电设备应定期检查、维护,确保设备安全运行。
(3)施工现场用电操作人员必须持证上岗,严格遵守操作规程。
6. 施工现场交通安全(1)施工现场应设置明显的交通警示标志,如:减速、注意行人等。
(2)施工现场车辆行驶应遵守交通规则,不得超速、超载。
(3)施工现场应设置专人负责交通安全管理,确保车辆行驶安全。
三、交底时间(1)施工前:由项目安全负责人对施工人员进行安全技术交底。
(2)施工过程中:由项目安全负责人对施工人员进行不定期的安全检查和交底。
四、交底要求(1)施工人员应认真听取安全技术交底,了解安全注意事项。
(2)施工人员应按照安全技术交底要求,严格执行操作规程。
(3)施工人员应积极参与施工现场安全管理工作,共同维护施工现场安全。
料仓施工安全技术交底记录模板
一、工程名称:____________________二、施工单位:____________________三、项目负责人:____________________四、交底日期:____________________五、交底内容:1. 施工前的准备工作(1)对施工人员进行安全技术培训,确保施工人员掌握料仓施工的安全操作规程。
(2)对施工区域进行清理,确保施工场地整洁,无障碍物。
(3)检查施工设备、工具,确保其完好、安全。
(4)对施工人员进行分组,明确各施工人员职责。
2. 施工过程安全技术交底(1)施工人员进入施工现场必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(2)施工人员应严格遵守施工操作规程,不得擅自改变施工工艺。
(3)施工过程中,应密切关注料仓结构稳定性,发现异常情况立即停止施工,上报项目负责人。
(4)施工区域应设置警示标志,禁止无关人员进入。
(5)施工过程中,应确保施工机械运行正常,不得超负荷作业。
(6)施工过程中,应加强现场消防管理,确保消防设施齐全、有效。
3. 施工安全注意事项(1)施工人员应熟悉料仓结构,了解施工过程中可能存在的安全隐患。
(2)施工过程中,应密切关注施工环境,避免因天气、温度等因素影响施工安全。
(3)施工过程中,应避免施工人员高空作业,如需高空作业,必须做好安全防护措施。
(4)施工过程中,应避免施工人员操作重型机械,如需操作,必须确保机械稳定、安全。
(5)施工过程中,应避免施工人员操作电气设备,如需操作,必须确保电气设备绝缘良好、安全。
4. 施工结束后安全技术交底(1)施工结束后,应对施工区域进行清理,确保无残留物。
(2)对施工人员进行安全检查,确保施工人员无受伤情况。
(3)对施工设备、工具进行检查,确保其完好、安全。
(4)对施工区域进行封闭,禁止无关人员进入。
六、记录人:____________________七、审核人:____________________八、备注:1. 本记录由施工人员、项目负责人、审核人共同签字确认。
拌合站安全施工技术交底模板
一、工程名称:____________________二、施工单位:____________________三、交底提要:为确保拌合站施工过程中的安全,特进行安全技术交底。
四、交底内容:一、作业人员行为基本规定1. 所有施工人员在进入施工现场前必须接受安全教育培训和交底。
2. 进入施工现场前必须正确佩戴安全帽等劳动保护用品,否则不得进入施工现场。
3. 所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。
4. 在2米(含2米)以上的高度位置作业时,若作业点四周无可靠的安全防护栏杆等设施,必须正确地配戴安全带并将安全带拴挂在牢靠的结构部位以后方可开始高空作业。
5. 严禁从高处向下方抛扔或从地处向高处投掷物料。
6. 六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。
在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施。
在夏季做好防暑降温措施。
7. 严禁酒后上岗作业。
8. 严禁在施工现场出现打架、斗殴的现象。
9. 施工过程中发现不安全因素或者发生安全事故时必须及时向项目领导或现场管理人员汇报,同时停止作业,撤离危险区域,严禁冒险作业。
二、拌合站安全注意事项1. 搅拌站操作人员,必须经过专门培训,熟悉机器的机械原理、性能、结构和维修保养规程。
2. 操作人员必须严格按照操作规程进行操作,严禁违规操作。
3. 定期对拌合站设备进行维护保养,确保设备正常运行。
4. 作业过程中,注意观察设备运行状态,发现异常情况立即停机检查。
5. 作业现场必须保持整洁,不得堆放杂物,防止绊倒或滑倒。
6. 严禁将手、脚等身体部位伸入设备运行区域,防止机械伤害。
7. 作业过程中,注意安全警示标志,遵守安全操作规程。
三、拌合站作业可能的风险、危险源及预防措施1. 触电伤害:严格执行临时用电安全强制性标准,配电方式应采用三级配电两级保护方式,电工持证上岗,杜绝无证上岗及违章作业。
2. 高处坠落:必须按要求正确穿戴好个人防护用品,严禁非操作人员入内。
拌合站技术交底
技术交底书施工单位:混凝土。
⑵搅拌前准备工作拌合站站试验员在混凝土拌制前及拌制中检测砂石含水率的并验证各种掺入料的合格报告,根据测试结果、环境条件、工作性能要求等及时调整设计配合比,提出施工配合比,使混凝土配合比和水胶比符合配合比设计的要求。
应严格测定粗、细骨料的含水率,宜每班抽测2次。
使用露天堆放骨料时。
应严格测定粗、细骨料的含水率,宜每班抽测2次。
使用露天堆放骨料时,应随时根据其含水量变化调整施工配合比。
新机使用的第一个台班内不能满载工作,禁止超负荷工作。
新机使用1-2个台班后,必须对各紧固件及钢丝绳夹进行检查和紧固。
拌合机连续运转4小时后,装入适量的大骨料和水搅拌5分钟进行筒体的清洗。
(3)混凝土搅拌拌制混凝土时,拌合站司机按照试验员下达的施工配料单以及拌合时间、技术交底进行数据输入、控制。
所有混凝土原材料均按照质量计量,配料按配料单进行称量。
其允许偏差应符合下列规定:①胶凝材料(水泥、粉煤灰等)±1%;②减水剂±1%;③粗、细集料±2%;④拌合用水±1%。
⑷混凝土运输混凝土办好出车时拌合站须将发料单交给罐车师傅,发料单上需要注明浇筑地点、方量等,混凝土的运输能力应与搅拌、浇筑能力相适应,并应以最少的运转次数,最短的时间将商品混凝土从商砼站运至浇筑地点,以保证拌合物于浇筑时仍具有施工所需要的和易性要求,并保持良好的工作性。
混凝土运输车司机应根据拌合站调度的统一安排,负责将混凝土在规定时间内安全运至使用地点;负责混凝土接收单的送出与取回,按照规定办理签认手续交回归档保存;当因混凝土质量不合格拒绝接受时,司机应要求工地调度及时和拌合站调度取得联系,按照拌合站调度指令进行处理。
严禁擅自加水,严禁商品混凝土被拒收后又“转圈回来”的现象。
违反上述规定者由项目部安质部对司机处以500元罚款。
⑸混凝土搅拌质量控制依据试验配合比和施工配合比,核查各种材料质量,搅拌设备系统及仪表精度。
拌合站基础安全技术交底模板
一、交底对象拌合站全体施工人员、管理人员、监理人员。
二、交底时间(具体时间)三、交底地点(具体地点)四、交底内容一、拌合站基础施工概述1. 拌合站基础施工是拌合站建设的重要环节,关系到拌合站的整体稳定性及使用寿命。
2. 施工过程中,要严格遵守国家相关法律法规、技术规范及施工方案。
二、施工前准备工作1. 施工人员必须具备相关资质,熟悉拌合站基础施工工艺。
2. 施工现场必须进行安全检查,确保施工环境安全。
3. 施工材料、设备必须符合国家相关标准,确保质量。
三、拌合站基础施工安全注意事项1. 施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。
2. 施工现场严禁酒后作业、违章操作。
3. 高处作业人员必须正确使用安全带,确保安全。
4. 严禁从高处向下方抛扔或从地处向高处投掷物料。
5. 六级以上(含六级)强风、大雨、大雪、大雾天气禁止露天高处作业。
6. 雨雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施。
7. 夏季做好防暑降温措施。
四、拌合站基础施工具体安全措施1. 施工前,对施工人员进行安全教育培训,提高安全意识。
2. 施工现场设置警示标志,提醒施工人员注意安全。
3. 施工现场设置安全通道,确保人员疏散畅通。
4. 施工现场设置安全防护栏杆,防止人员坠落。
5. 施工现场设置消防设施,确保火灾发生时能够及时扑救。
五、拌合站基础施工质量要求1. 施工人员必须按照施工图纸、技术规范进行施工。
2. 施工过程中,严格把控施工质量,确保拌合站基础质量。
3. 施工完成后,对拌合站基础进行验收,确保满足设计要求。
六、拌合站基础施工验收1. 施工完成后,由项目管理人员、监理人员对拌合站基础进行验收。
2. 验收合格后方可进行下一道工序施工。
七、总结拌合站基础施工安全至关重要,施工过程中要严格遵守安全规定,确保施工安全。
同时,严格把控施工质量,确保拌合站基础质量满足设计要求。
请全体施工人员认真学习本交底内容,提高安全意识,确保拌合站基础施工安全、顺利进行。
