垂直运输机械安拆工程监理实施细则资料

垂直运输机械安拆工程监理实施细则编制:审批:—、工程概况:工程名称:临港区嘉和花园工程工程地点:威海临港区浙江路南,202省道西建筑面积:194784平方米二、监理依据1、已批准的安全监理规划2、与专业工程相关的标准、规范、规程、设计文件和技术资料3、施工升降机专项施工方案4、《建设工程安全生产管理条例》国务院第393 号令5、《建设工程施工安全监理规程》DG/TJ08-2035-20086、《建筑机械使用安全技术规程》JGJ33-2001 7、《建筑施工高处作业安全技术规程》JGJ80-1991 8、《建筑施工安全检查标准》JGJ59-99 9、施工升降机安全规程( GB10055-2007)10、建设部关于印发《危险性较大工程安全专项施工方案编制及专家论证审查办法》的通知建质[2004]第213 号11、国家和本市现行建设工程安全监理有关政策、法规和规定。

12、相关的强制性标准要求,《建筑机械使用安全技术规程》JGJ33-2001 第2.0.1 、2.0.5 、2.0.8 、2.0.9 、4.1.5 、4.1.8 、4.1.10 、4.1.12 、4.1.16 、4.4.6 、4.4.42 、4.4.47 条为相关的强制性条文,必须严格执行。

三、监理工作流程①施工升降机、塔式起重机安装准备阶段监理一一签证设备安装报审资料,熟悉设备有效证明文件及规范—文件监理。

②施工升降机、塔式起重机电气设备安装阶段监理一一检查施工电梯初次登记、安装告知——巡视监理、见证点监理。

③施工升降机、塔式起重机调试阶段监理一一初次检测、使用登记一—审核签证电梯调试方案,旁站检查——巡视监理、见证点监理。

④施工升降机、塔式起重机安装质量评定和验收阶段监理一一签证施工方各级自检资料,出具设备质量检测验收手续资料。

⑤施工升降机、塔式起重机拆卸过程旁站监理。

四、监理工作控制要点:(一)审查有关资料1、审查施工升降机分包单位(租贷)的资质和资格。

2、审查总包单位与施工电梯分包单位的安全协议签订。

3、审核大型施工起重机械进场设备清单4、审查大型起重机械设备安装拆卸单位的资质及安装拆卸人员资格5、检查设备专业检测单位的资质及检测人员资格。

6、督促施工单位建立、健全施工现场安全生产体系,督促施工承包单位检查各分包企业的安全生产制度。

7、审核承包单位编制的施工升降机施工组织方案、专项安全技术措施、施工电梯作业安全施工及应急抢险方案。

8、督促施工承包单位做好逐级安全交底工作。

(二)施工升降机在安装、拆除中安全监理工作细则:1、施工升降机安装拆除必须具有资质资格单位和人员进行施工。

2、每次安装或拆除作业前,安全监理应督促施工单位对作业人员按不同的工种和作业内容进行详细的安全技术交底。

3、施工升降机在安装前,办好初次登记、安装告知、初次检测、使用登记、最大高度检测等资料和手续后再进行安装。

施工现场人货电梯的技术资料和安全资料必须齐全。

安全监理应督促施工单位对导轨架、吊笼等金属结构,传动系统的齿轮、限速器等安全装置是否齐全可靠应全数检查。

(三)塔吊在安装、拆除中安全监理工作细则:1、塔吊基础地质情况是否满足设计要求,设备基础施工是否满足设计要求;2、检查专业检测单位出具的检测报告复试报告;3、塔吊是否经建设主管部门登记备案;4、检查设备操作,指挥人员上岗证;5、检查设备操作和维护保养制度;6、监督安装单位定期、不定期对塔吊进行检修和维护保养;7、塔吊限位、报警装置是否齐全有效;8、群塔之间是否存在安全距离;9、检查临时用电是否满足安全要求;10、起重作业时,起重臂和重物下严禁有人停留、工作或通过,重物吊运时,严禁从人上方通过,严禁用起重机械运人员;11、严禁使用塔吊斜拉、斜吊和起吊地下埋设或凝固在地面上的重物以及其他不明重量的物体;12、严禁起吊重物长时间悬挂在空中,作业中遇突发故障,应采取措施将重物降落到安全地方,并切断电源后进行检修,如遇突然停电时,应立即断开电源总开关;13、机械运行中,严禁接触转动部位和进行检修;14、施工单位专职安全员应定期组织安装单位对塔吊进行检查和维护。

(四)检查施工升降机及塔机安装前的准备情况1、安装地点应具备能量足够的电源,并必须配备一个专供升降机用的电源箱每个吊笼均应由一开关控制,供电熔断器的电流不小于150A。

2、工地的专用电源箱应直接从工地变电室引入电源,距离不应超过3 Om。

一般每个吊笼用一根大于25mr®x 3+10mfii X 2的铜线电缆连接,如距离过长应适当增加电缆的截面积。

3、应具备合适的超重设备及安装工具。

4、应具备运输和堆置升降机零件的道路及场地。

5、根据安装需要,备好站台附件,如:过桥板、安全栏杆等。

6、每台施工升降机安装不得少于5 人,其中电工1 人,安装工4 人。

(五)具体安装拆卸步骤:A-1施工升降机安装1 、将基础表面清扫干净。

2、用起重设备吊住吊笼上的吊点。

3、将升降机吊起就位。

4、将地脚螺栓安装好。

5、用水平仪或线坠测量导轨架的垂直度,保证导轨架的各个立管在两个相邻方向的垂直度小于1/15OO。

6、在地脚螺栓处、底盘和基础间垫入不同厚度的调整钢板,用以调整导轨架的垂直度。

7、当导轨架调整到垂直,用35ON.m 的力矩压紧4 个地脚螺栓。

8、用同样的方法调整外笼门框的垂直度,使外笼门框的垂直度在两个方向小于1/1OOO。

9、上述方法安装好左半部分后,将外笼的右半部分用螺栓连接起来。

10、调整外笼门框的垂直度并压紧地脚螺栓。

11、松开吊笼内电动机上的制动器,方法是:首先拆下两个开口销,拆掉前在螺母开口出做上记号,便于复位,而后旋紧两个螺母,务必使两个螺母平行下旋,直至制动器松开可随意拨动制动转盘为止。

12、用起重设备吊起吊笼。

13、从标准节上方使吊笼准确就位。

14、将制动器复位。

A-2 升降机的拆除为了保证电梯拆除过程中的安全,必须制定拆卸方式,要有专人指挥的作业队伍进行拆卸,并要熟悉图纸,拆卸程序。

拆卸的注意要点如下:1、在进行拆卸作业前,要先办理拆卸告知手续。

2、安装拆除附壁杆以及各层通道架设铺板时,梯笼应随之停置在作业层的高度,不能在拆除过程中,梯笼同时上下运行。

3、安装和拆除人员必须按高处作业要求,挂好安全带。

4、在拆除之前必须对升降机进行一次全面的检查, 其中电磁制动器的间隙是否符合要求, 主传动机构的运行是否正常,两项检查尤为重要。

在检查调整之后,吊笼可升至导轨架顶端,再上升500mn左右停止,吊笼应不发生下滑现象方可进行拆卸, 其步骤按安装的顺序倒行即可。

A-3 施工升降机的使用权和维护1、电梯必须由取证后的专职司机操作,电梯每班首次运行时,应分别作空载及满载试运行,将梯笼升高离地面半米左右停车,检查制动灵敏性,确认正常,方可投入使用。

梯笼乘人、载物时,应使载荷均匀分布,严禁超载使用。

2、电梯底笼周围2.5 米范围内,必须设置稳固的防护栏杆,各停靠层的过桥和运输通道应平整牢固,出入口的栏杆应安全可靠。

3、限速器、制动器等安全装置必须由专人管理,并按规定进行调试检查,保持灵敏可靠。

4、在电梯未切断总电源开关前,司机不能离开操纵岗位。

作业后,将梯笼降低底层,各控制开关板至零位,切断电源,锁好闸箱和梯门。

5、风力达到六级以上,应停止使用,并将梯笼降到底层。

B-1 塔式起重机安装1、在三标准节上找好吊点,栓好钢丝绳,吊装就位后与基础节固定好。

2、组装爬升套架的四周平台和栏杆,在爬升套架上找好吊点,拴好钢丝绳,吊起套在标准节外围,使爬爪落入塔身踏步槽内。

3、在连成一体的上下支座、回转支承,回转塔身上找好吊点,拴好钢丝绳,吊装就位后与下塔身及套架用高强螺栓固定好。

4、在塔顶上找好吊点拴好钢丝绳,吊装就位后与回转塔身相连。

5、在平衡臂上找好吊点拴好钢丝绳和拉绳,吊装就位后将其根部与回转塔身相连,汽车吊将其稍抬起,将平衡臂拉杆与塔顶拉杆用销轴连接好,慢慢放平平衡臂,解除钢丝绳和拉绳。

6、将一块2t 配重吊到平衡臂上(放在平衡臂的最后第二块处)。

7、吊起驾驶室,用销轴将驾驶室与上支座连接好。

8、在平整场地上组装好重臂,穿变幅钢丝绳和电缆,连接起重臂拉杆置于起重臂上弦的定位夹内,并用8#铁丝固定。

在起重臂上找好吊点拴好钢丝绳和拉绳,吊装就位后将其根部与回转塔身相连,汽车吊将起重臂稍抬起,将起升钢丝绳穿过塔顶滑轮与拉杆固定好,开启起升机构,将拉杆慢慢拉向塔顶,将其与塔顶用销轴相连,慢慢放平起重臂,解除吊装钢丝绳和拉绳。

9、吊装平衡块,每次一块,最后将全部配重固结在一起(42 米臂时为5 块配重,两块0.9t 的在内外两侧,37 米臂时为4 块配重,一块0.9t 的靠内侧安装)。

10、穿起升钢丝绳,从起升机构卷筒引出,经塔顶上部导向滑轮,进入起重臂根部滑轮,再饶过变幅小车和吊钩滑轮组,最后将绳头固定到吊臂端部的固定滑轮上。

11、试运转,如有故障应立即排除。

B-2 塔式起重机拆卸步骤1、按规定步骤降落标准节至只剩七节下塔身。

2、将5块配重中的4块拆除,只保留2T重的一块,拆除吊钩,卷好起升钢丝绳。

3、在起重臂上找好吊点,栓好钢丝绳和拉绳,将起升钢丝绳穿过塔顶滑轮与起重臂拉杆固定。

汽车吊将起重臂稍抬起,打掉起重臂拉杆与塔顶的连接销轴,开启起升机构,将拉杆慢慢放置在起重臂上弦杆上,并用8# 铁丝固定。

慢慢放平起重臂,打掉起重臂与回转塔身的连接销轴,牵引拉绳,找好落点,将其吊下放好。

4、将平衡臂上剩余的一块2t 重的配重拆下。

5、在平衡臂上找好吊点,拴好钢丝绳和拉绳,汽车吊将平衡臂稍抬起,打掉平衡臂拉杆与塔顶拉杆的连接销轴,慢慢放平平衡臂,打掉平衡臂与回转塔身的连接销轴,牵引拉绳,找好落点,将其吊下放好。

6、在塔顶上找好吊点,拴好钢丝绳解除与回转部分的连接,吊下放好。

7、在连成一体的上下支座、回转塔身、回转支撑及驾驶室的组件找好吊点,拴好钢丝绳,解除与标准节及套架的连接,吊下放好。

8、在爬升套架及三标准节上找好吊点拴好钢丝绳,吊下放好。

9、在三标准节上找好吊点拴好钢丝绳解除与基础主肢的连接吊下放好。

B-3 塔式起重机安全技术措施1、施工作业人员进入施工现场均需戴好安全帽并系好帽带。

2、高空作业人员要使用安全带3、高空作业严禁穿硬底鞋、易滑鞋4、严禁酒后作业及高空抛物5、作业人员要相互配合、团结协作6、施工现场闲人免入,划定作业区域,专人监督7、雨天、雾天及四级以上大风禁止站人8、塔吊、汽车吊吊臂及吊物下方禁止站人9、在顶升(降落)作业中必须有专人指挥,专人照管电源,专人操作液压系统和专人紧固螺栓,非有关操作人员,不得登上爬升架的操作平台,更不能擅自启动操作阀开关或其它电器设备10、顶升(降落)作业应在白天进行,如遇特殊情况,需在夜间作业时,必须有充足的照明设备11、只允许在四级风以下进行作业,如在作业中遇到风力加大,必须停止工作,并紧固螺栓使上下塔身连接成一体12、在顶升(降落)作业前应检查液压系统,液压站空车试验运转,空载伸缩油缸数次,排除系统内空气,运转正常后,方可进行顶升(降落)作业13、顶升(降落)前必须放松电缆,使电缆放松长度略大于总的爬升高度。

合集下载

施工现场各类设备机械安全监理实施细则范本

施工现场各类设备机械安全监理实施细则范本

施工现场各类设备机械安全监理实施细则范本一、引言本监理细则旨在确保施工现场各类设备机械的安全使用,保障工作人员的生命财产安全。

本细则适用于所有施工现场的各类设备机械安全监理工作。

二、安全责任1. 项目经理或主管负责设备机械的选择、购买和使用,并确保设备机械符合国家相关标准。

2. 施工单位应对设备机械进行定期检查和维护,并记录检查结果和维护记录。

3. 设备机械操作人员必须经过专业培训,具备相应的操作证书。

三、设备机械使用安全规定1. 设备机械的安装必须符合相关标准和技术要求,确保设备机械的稳定性和安全性。

2. 使用设备机械时,必须戴好相关的安全防护装备,如头盔、安全带、护目镜等。

3. 设备机械的操作必须由经过培训的操作人员进行,禁止未经培训和未持证的人员操作。

4. 设备机械的使用过程中,任何异常情况都必须立即报告相关负责人,并采取相应的紧急措施。

5. 设备机械的维护和保养必须按照设备机械制造商的要求进行,不得随意更改设备机械的结构和部件。

6. 设备机械的维修必须由具备相关资质和经验的人员进行,禁止未经授权的人员进行设备机械的维修。

7. 设备机械的报废必须按照相关法律法规进行,禁止私自处理设备机械的废弃物。

四、设备机械安全检查及记录1. 施工单位应每日对设备机械进行安全检查,记录检查的日期、检查结果和存在的问题,并采取相应的整改措施。

2. 设备机械的安全检查内容包括但不限于设备机械的外观、运行状态、防护装置、气密性等方面。

3. 设备机械的安全监理人员应对检查结果进行评估,及时通知施工单位有关人员并协助解决存在的安全问题。

4. 施工单位应对设备机械的安全问题及整改情况进行记录,并定期报告给项目经理或主管。

五、设备机械安全培训1. 施工单位应组织设备机械操作人员进行安全培训,内容包括但不限于设备机械的操作规程、安全注意事项、紧急情况处理等。

2. 安全培训应定期进行,建立培训档案,并记录培训的日期、培训内容和培训人员。

17.3-17.7垂直运输大型机械安拆加压水泵施工排水临时保护工程说明及计算规则

17.3-17.7垂直运输大型机械安拆加压水泵施工排水临时保护工程说明及计算规则

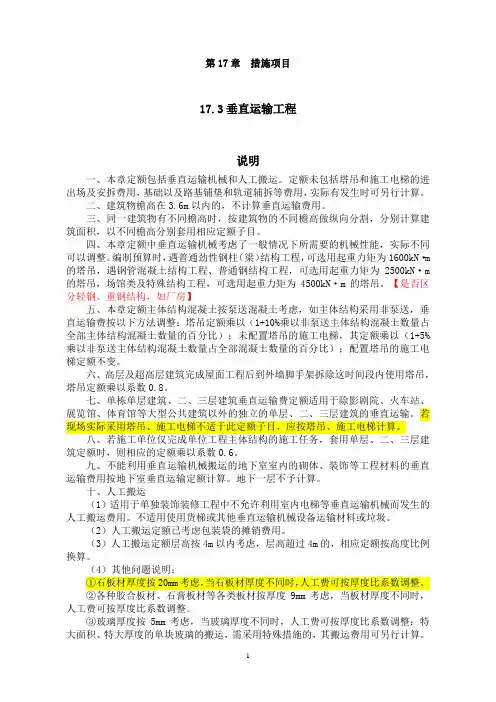

第17章措施项目17.3垂直运输工程说明一、本章定额包括垂直运输机械和人工搬运。

定额未包括塔吊和施工电梯的进出场及安拆费用,基础以及路基铺垫和轨道辅拆等费用,实际有发生时可另行计算。

二、建筑物檐高在3.6m以内的,不计算垂直运输费用。

三、同一建筑物有不同檐高时,按建筑物的不同檐高做纵向分割,分别计算建筑面积,以不同檐高分别套用相应定额子目。

四、本章定额中垂直运输机械考虑了一般情况下所需要的机械性能,实际不同可以调整。

编制预算时,遇普通劲性钢柱(梁)结构工程,可选用起重力矩为1600kN·m 的塔吊,遇钢管混凝土结构工程、普通钢结构工程,可选用起重力矩为2500kN·m 的塔吊,场馆类及特殊结构工程,可选用起重力矩为4500kN·m的塔吊。

【是否区分轻钢、重钢结构,如厂房】五、本章定额主体结构混凝土按泵送混凝土考虑,如主体结构采用非泵送,垂直运输费按以下方法调整:塔吊定额乘以(1+10%乘以非泵送主体结构混凝土数量占全部主体结构混凝土数量的百分比);未配置塔吊的施工电梯,其定额乘以(1+5%乘以非泵送主体结构混凝土数量占全部混凝土数量的百分比);配置塔吊的施工电梯定额不变。

六、高层及超高层建筑完成屋面工程后到外墙脚手架拆除这时间段内使用塔吊,塔吊定额乘以系数0.8。

七、单栋单层建筑、二、三层建筑垂直运输费定额适用于除影剧院、火车站、展览馆、体育馆等大型公共建筑以外的独立的单层、二、三层建筑的垂直运输。

若现场实际采用塔吊、施工电梯不适于此定额子目,应按塔吊、施工电梯计算。

八、若施工单位仅完成单位工程主体结构的施工任务,套用单层、二、三层建筑定额时,则相应的定额乘以系数0.6。

九、不能利用垂直运输机械搬运的地下室室内的砌体、装饰等工程材料的垂直运输费用按地下室垂直运输定额计算。

地下一层不予计算。

十、人工搬运(1)适用于单独装饰装修工程中不允许利用室内电梯等垂直运输机械而发生的人工搬运费用。

监理细则(垂直运输机械)

监理细则(垂直运输机械)

盛世年华二期工程(垂直运输机械装拆)安全监理细则大象监理DAXIANG JIANLI编制单位:盛世年华二期项目监理部批准单位:河南大象建设监理咨询有限公司日期:二00六年十月一日一、工程概况:郑州市裕兴置业有限公司盛世年华(二期)工程位于郑州市郑东新区黄河东路与商鼎路交叉处东北。

二期工程分别由1#、2#、3#、4#、5#、6#、7#、8#楼及地下人防车库组成,总建筑面积约95812.82平方米,1#、2#、3#、4#、5#、6#、7#、8#楼工程,主楼为钢筋混凝土剪力墙结构,裙楼为钢筋混凝土框架结构,预应力管桩基础、梁式承台,250mm厚筏板C30P6抗渗混凝土;墙体采用加气混凝土砌块墙体,±0.00以下使用水泥砂浆M5砌筑,±0.00以上使用混合砂浆M5砌筑。

结构安全等级为二级,抗震类别为丙类,抗震设防烈度为7度,结构抗震等级为三级。

地下部分耐火等级为一级。

地下人防车库结构形式为框架结构。

二、安全监理的依据:1)中华人民共和国安全生产法2)中华人民共和国建筑法3)建设工程安全生产定理条例4)建设工程质量管理条例5)安全生产许证条例6)特种设备安全监察条例7)监理规划8)相关参建方合同三、垂直运输机械安拆管理:(1)要求施工单位编写垂直运输机械安拆方案。

(2)施工承包、分包单位安全资质审查。

(3)施工单位的塔吊、龙门架设备、安全装置的和防护设施报验审。

(4)特种作业人员进场施工,审核作业人员的上岗证。

(5)现场巡视发现存在安全问题或隐患时,书面形式要求施工单位整改。

(6)现重大安全隐患,总监下发工程暂停施工令,同时通知业主。

四、运输机械安装监控:(一)、垂直运输机械的安装1、塔吊的安装(1)塔吊安装应由主管部门按照说明书要求结合施工现场的实际情况制定详细的施工方案。

(2)安装作业人员应具备专业队伍并取得市级有关部门核发的资格证书的人员担任,并设专人指挥。

(3)所有安装拆除人员做到持证上岗,按章操作,全面执行安装方案。

塔吊安拆监理旁站实施细则

塔吊安拆监理旁站实施细则

塔吊安拆监理旁站实施细则B13工程监理实施细则【塔吊安拆使用】内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:XXX工程师:日期:xx省建设厅监制一、专业工程特点:1.1工程名称:1.2工程地址:1.3设计概况:1.4、本工程参建单位和质量监督单位:序号12345单位建设单位监督单位监理单位设计单位施工单位名称备注1.5、本工程计划使用塔吊1台作为垂直运输工具。

1.6、监理工作依据《建设工程安全生产管理条例》(国务院第393号)《塔式起重机安全规程》(GB5144-2006)《建筑起重机械安全监督管理规定》(建设部166号)《建筑机械安全使用规程》(33-2001)《塔式起重机操作使用规范》(JG/T100-1999)《塔式起重机技术条件》(GB/T9462-1999)《建筑工程安全检查标准》(59-99)- 1 -二、监理工作流程:安装单位:向安监站上报已审资料。

合格后进行网上起重机械装置、拆除前告知。

- 2 -了解专业工程特点熟悉215-2010、建质【2008】76号、建设部第166号令方案及资料初审资料符合,机械型号与资料一致时同意进搭设(拆除)前准备工作检查装置单元提供下列资料:建筑起重机械备案证明;安装单位资质、安全生产许可证;装置单元特种作业职员证书;安装、拆卸专项施工方案;安装合同,安装单位与总包签定的安全协议;装置单元专职安全员及专业技术职员;起重机械安装(拆卸)安全事故应急救援预案;辅助机械资料及特种作业人员证书;起重机械装置说明书搭设(拆除)及顶升加节过程中巡视视发现安全隐患指令安装单位整改搭设后验收并审查验收记录装置使用单元拒不整改向安监报告核查检测报告(安装后、首道附墙安装、每半年必须检测一次),合格时同意使用审查使用单位的备案登记证明过程中特种作业人员持证、防护设施、机械维护记录检查三、监理工作控制要点及目标值:3.1控制点设置:为保证塔吊全过程始终处于受控状态,项目监理机构根据塔吊安装、拆除、及使用过程的特点,将下列项目设置为控制点进行重点监控:3.1.1塔吊安装、拆除专项施工方案;3.1.2塔吊安装单位、使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书;3.1.3塔吊特种设备制造答应证、产物合格证、起重机械制造监视检验证书、备案证明等文件;3.1.4辅助机械资料及特种作业人员证书;3.1.5塔吊安装、拆卸;3.1.6塔吊验收及检测;3.1.7塔吊的使用;3.2安全监理工程师负责专项施工方案的审核,XXX负责专项施工方案的审批。

起重机械安装和拆卸工程监理细则

起重机械安装和拆卸工程监理细则

.A.0.4工程监理实施细则(起重机械安装与拆卸)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制一、工程概况及特点:本工程结构概况本工程建筑概况根据本工程结构特点,现场安装多少台塔式起重机和多少台施工升降机。

塔式起重机基础采用什么砼浇筑设备基础,基础采用什么形式。

塔式起重机采用什么型号。

施工升降机基础:采用什么砼浇筑设备基础。

选什么升降机型号用于该工程施工垂直运输任务。

二、编制依据:1、《关于落实建设工程安全生产监理责任的若干意见》2、《危险性较大的分部分项工程安全管理办法》建质[2009]87号3、施工升降机安全规程 GB 10055-20074、建筑施工安全检查标准 JGJ59-20115、建筑机械使用安全技术规程 JGJ33-20126、建筑施工起重机械安装与拆卸安全技术规程 JG196 -20107、特种设备安全监察条例国务院令第549号文8、建筑起重机械安全监督管理规定建设部令第166号文9、施工单位呈报的《施工组织设计》及塔吊安装拆卸专项施工方案;10、建设工程监理合同和建筑工程施工合同;11、本工程监理规划及相关的法律法规;三、监理工作流程:3.1安装阶段的监理工作流程安装阶段的监理工作流程3.2拆卸阶段的监理工作流程拆卸阶段的监理工作流程四、监理工作要点:4.1 建筑起重机械安装前控制要点1、审核安装单位编制的建筑起重机械安装与拆卸(包括顶升和附着)专项施工方案。

2、审核施工单位编制的大型起重机械设备安装与拆卸(包括顶升和附着)的应急救援预案。

3、审核施工单位与出租单位签订的建筑起重机械设备租赁合同,明确租赁双方的安全责任。

审查建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、备案证明、自检合格证明、安装使用说明书。

4、有下列情形之一的建筑起重机械设备,不得出租、使用:①属国家明令淘汰或禁止使用的产品;②超过规定的使用年限的,经评估不合格的产品;③不符合国家现行相关标准的产品;④没有完整安全技术档案的产品;5、审查安装与拆卸单位相应的资质和安全生产许可证,并要求其在资质许可范围内承揽建筑起重机械安装、拆卸工程。

起重机械的安全监理细则

起重机械的安全监理细则

起重机械的安全监理细则
主要包括以下几个方面:
1. 设备选择和采购:监理工程师要对起重机械的设计和技术参数进行评估,确保其满足相关的安全标准和规定。

同时,要对供应商的信誉和产品质量进行考察,确保采购到符合要求的起重机械设备。

2. 设备安装:起重机械设备的安装需按照相关标准和规范进行,监理工程师要对安装过程进行现场监督,确保设备安装位置、基础、固定和连接等方面符合安全要求。

3. 设备检验和试运行:监理工程师要对起重机械设备进行全面的检验,包括外观、结构、机械性能、控制系统等方面。

并在设备安装完成后进行试运行,确保设备的性能达到设计要求,并能正常运行。

4. 设备使用和维护:监理工程师要对起重机械的使用和维护进行监督和指导。

确保操作人员熟悉设备的使用方法和操作规程,遵循相关的安全操作规定。

同时,要定期进行设备维护和保养,确保设备的正常运行和安全可靠。

5. 设备检测和维修:监理工程师要定期对起重机械设备进行检测和维修。

通过对设备的检测,发现和排除潜在的故障和安全隐患,确保设备在使用过程中的安全可靠。

6. 工程交接和验收:监理工程师要参与起重机械设备的工程交接和验收。

对设备的安装质量、性能、安全措施等进行综合评估,确保设备达到相关的验收标准。

总之,起重机械的安全监理细则主要涉及设备的选择、安装、检验、使用、维护和维修等方面,旨在确保设备在使用过程中的安全可靠。

监理工程师在实施监理工作时应遵循相关的安全标准和规定,并与相关人员进行有效的沟通和协调。

垂直运输设备监理细则

JY-02 垂直运输设备监理实施细则编制:批准:目录一、工程概况二、编制依据三、垂直运输设备监理工作流程四、监理工作方法及内容五、监理控制措施垂直运输设备(塔吊、人货电梯)安装、使用、管理监理实施细则一、工程概况1、参建单位名称:建设单位:XX长城投资有限公司设计单位:XX市华银建筑设计公司勘察单位:XX市勘测设计研究院施工单位:XX长建设集团股份有限公司安装单位(垂直运输设备):2、项目概况:总建筑面积:36258.83㎡,地上31层,地下2层;建筑物总长:76.1㎡,总宽 38.3M,总高 92.2M。

3、选用垂直运输设备情况:根据施工单位上报审核的施工方案,本工程拟选用塔吊TC5610 塔吊1台;选用人货电梯 SCD200/200A 1台。

4、环境情况:该工程南边紧邻友谊路,西北为已建成的高层住宅楼,北边地貌成大台阶状已筑挡土墙;东向红线(围墙)外为一片较大空地,施工场地比较狭窄。

二、编制依据1、建筑工程安全生产管理条例。

2、建筑起重机械安全监督管理规定(建设部令第166号)。

3、XX省建筑起重机械安全生产管理办法(湘建建[2009]340号)。

4、XX市安监站《关于进一步加强建筑起重机械监督管理的通知》(长建安监[2009]30号)。

5、本公司《现场安全生产监理管理专项制度》。

6、本项目安全监理规划。

7、承包人报送的施工组织设计。

三、垂直运输设备监理工作流程(见下图)建筑起重机械安装、拆除监理流程(塔吊、人货电梯等):四、监理工作方法及内容(一)垂直运输设备(塔吊、外用施工电梯)安装之前的查验、审核工作。

1、查验建筑起重机械的特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件。

2、查验安拆单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书。

3、监督检查设备基础工程的质量并审查有关资料,签署设备基础施工质量验收意见。

4、审查建筑起重机械安装、拆卸工程专项施工方案和应急救援预案,对按规定应当组织专家论证的,督促使用单位按规定组织专家论证。

垂直运输机械安装和拆卸工程施工方案

垂直运输机械安装和拆卸工程施工方案垂直运输分析建筑施工期间的垂直运输组织是整个工程能否顺利实施的关键,运输组织的合理与否直接影响运输效率,从而影响整个施工进度。

如果组织不合理,就会出现人员和材料上不去,运输不及时而出现窝工的问题。

作为工程的总承包商必须综合各相关专业的运输需求,合理选择和布置垂直运输设备,并根据不同施工阶段和不同运输设备,通过合理计算和细致分配,对垂直运输组织进行统一的规划。

本工程拟按地下结构、主体结构、装饰装修三个阶段投入机械设备,主要的大型机械有:塔吊、汽车吊、物料提升机、混凝土汽车泵。

结合本工程的实际情况,对施工期间大量施工人员、材料和设备的垂直运输方式进行统一规划,具体如下。

垂直运输方式规划表根据上表中垂直运输设备的选择,各专业垂直运输策划如下:1、土建结构:加工好的钢筋、模板利用塔吊吊运至施工作业面;各种强度等级的混凝土利用混凝土输送泵直接泵送至浇筑面。

2、钢结构:纯钢结构利用塔吊吊运至施工工作面。

3、装修工程:地上二次砌筑墙,运输过程中体积较大,因此为了提高运输效率,所有加气混凝土砌块利用物料提升机进行夜间倒料(仓库运用汽车坡道运料)。

砌筑砂浆采用成品砂浆,利用物料提升机运输至相应楼层;地面细石混凝土及水泥砂浆的方量较少,可人工利用小推车由物料提升机向上运输;其他零散材料如涂料、瓷砖、防火门等全部利用物料提升机向上运输至作业楼层,同时为提高效率,使用特殊制作的手推车配合。

4、机电工程。

预留预埋阶段机电工程主材采用塔吊配合卸料平台进行吊运;机电安装阶段的机电主材当塔吊可用时采用塔吊配以卸料平台吊运,塔吊拆除后采用物料提升机运输。

风口、防火阀、消火栓箱、桥架、配电箱等小型材料利用物料提升机运输;强电系统的主电缆采用物料提升机运输。

5、施工垃圾。

建筑施工中的施工垃圾也是垂直运输中的一项难题。

对此,我们在指每层内设置组合式垃圾道,将建筑垃圾直接存入地下室,再用垃圾车将垃圾运走。

垂直运输设备监理实施细则模版(四篇)

垂直运输设备监理实施细则模版第一章总则第一条为了规范垂直运输设备的监理工作,提高监理质量,确保工程安全、质量和进度目标的实现,根据《中华人民共和国建筑法》、《中华人民共和国招标投标法》等相关法律法规,制定本实施细则。

第二条本实施细则适用于垂直运输设备(包括电梯、自动扶梯、自动人行道等)的施工监理工作。

第三条垂直运输设备监理工作应遵循公开、公正、公平、公正的原则,加强监理与施工企业之间的协调与沟通,建立健全监理工作制度,确保监理工作的顺利进行。

第四条垂直运输设备监理工作应具有相应的执业资格,并按照国家相关规定进行备案和登记。

第二章监理工作内容第五条垂直运输设备监理工作包括但不限于以下内容:(一)对施工图纸、设计方案等技术文件的审查和审核;(二)对施工过程中的施工方法、施工工艺、施工组织设计等进行监督检查,发现问题及时提出整改意见;(三)对垂直运输设备及其关联工程的安装、调试等施工作业进行现场监督,确保施工质量符合设计要求和相关标准;(四)对垂直运输设备的材料选用、生产、供应等进行监督检查,确保材料的质量和合格;(五)对垂直运输设备的维护保养、检测检验等工作进行监督检查,确保设备的正常运行和安全使用;(六)协助监理单位对施工企业的资质、施工人员的资质等进行审核,确保施工单位具备相应的资质和技术力量;(七)及时向建设单位和监理单位汇报监理工作进展情况,提出工程质量、安全等方面的意见和建议;(八)对施工单位提出的变更设计、施工方案等进行审核,合理、合法的处理变更工程;(九)对垂直运输设备工程竣工验收工作进行监督,确保工程质量符合相关规定和标准;(十)对施工单位和相关人员的违法违规行为进行监督检查,依法处理违法行为。

第六条垂直运输设备监理必须履行监理合同约定的各项义务,确保监理工作的顺利进行。

第三章监理工作组织第七条建设单位应按照监理评标结果和相关法律法规的规定,选取具备相应执业资质的监理单位进行监理工作。

施工升降机监理实施细则

一、前言施工升降机是建筑施工中常用的一种起重机械,主要用于高层建筑施工中的垂直运输。

为确保施工升降机的安全运行,防止事故发生,根据《建筑施工升降机安全规程》(JGJ 215-2010)、《建筑施工安全生产管理条例》等法律法规和规范,特制定本监理实施细则。

二、监理工作范围1. 施工升降机安装、拆卸、运行、维护等全过程的安全监理。

2. 施工升降机操作人员、维修人员的安全教育培训和考核。

3. 施工升降机相关设备、材料、配件的质量检验。

4. 施工升降机安全防护设施、警示标志的设置与检查。

5. 施工升降机事故的调查、处理和整改。

三、监理工作内容1. 施工升降机安装、拆卸监理(1)审查施工升降机安装、拆卸方案,确保方案符合相关法律法规、规范要求。

(2)监督施工升降机安装、拆卸过程,确保施工安全、规范、文明。

(3)检查施工升降机安装、拆卸质量,确保达到设计要求。

(4)审查施工升降机安装、拆卸验收报告,确保验收合格。

2. 施工升降机运行、维护监理(1)监督施工升降机运行、维护过程,确保运行安全、稳定。

(2)检查施工升降机运行、维护记录,确保记录完整、准确。

(3)审查施工升降机运行、维护方案,确保方案合理、可行。

(4)检查施工升降机安全防护设施、警示标志,确保完好、有效。

3. 施工升降机操作人员、维修人员安全教育培训和考核(1)审查施工升降机操作人员、维修人员的安全教育培训计划,确保培训内容符合要求。

(2)监督安全教育培训过程,确保培训效果。

(3)组织施工升降机操作人员、维修人员考核,确保人员具备相应资质。

4. 施工升降机相关设备、材料、配件质量检验(1)审查施工升降机设备、材料、配件的质量检验报告,确保符合相关标准。

(2)监督设备、材料、配件进场检验过程,确保检验合格。

5. 施工升降机安全防护设施、警示标志设置与检查(1)审查施工升降机安全防护设施、警示标志设置方案,确保符合要求。

(2)监督安全防护设施、警示标志设置过程,确保设置到位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
